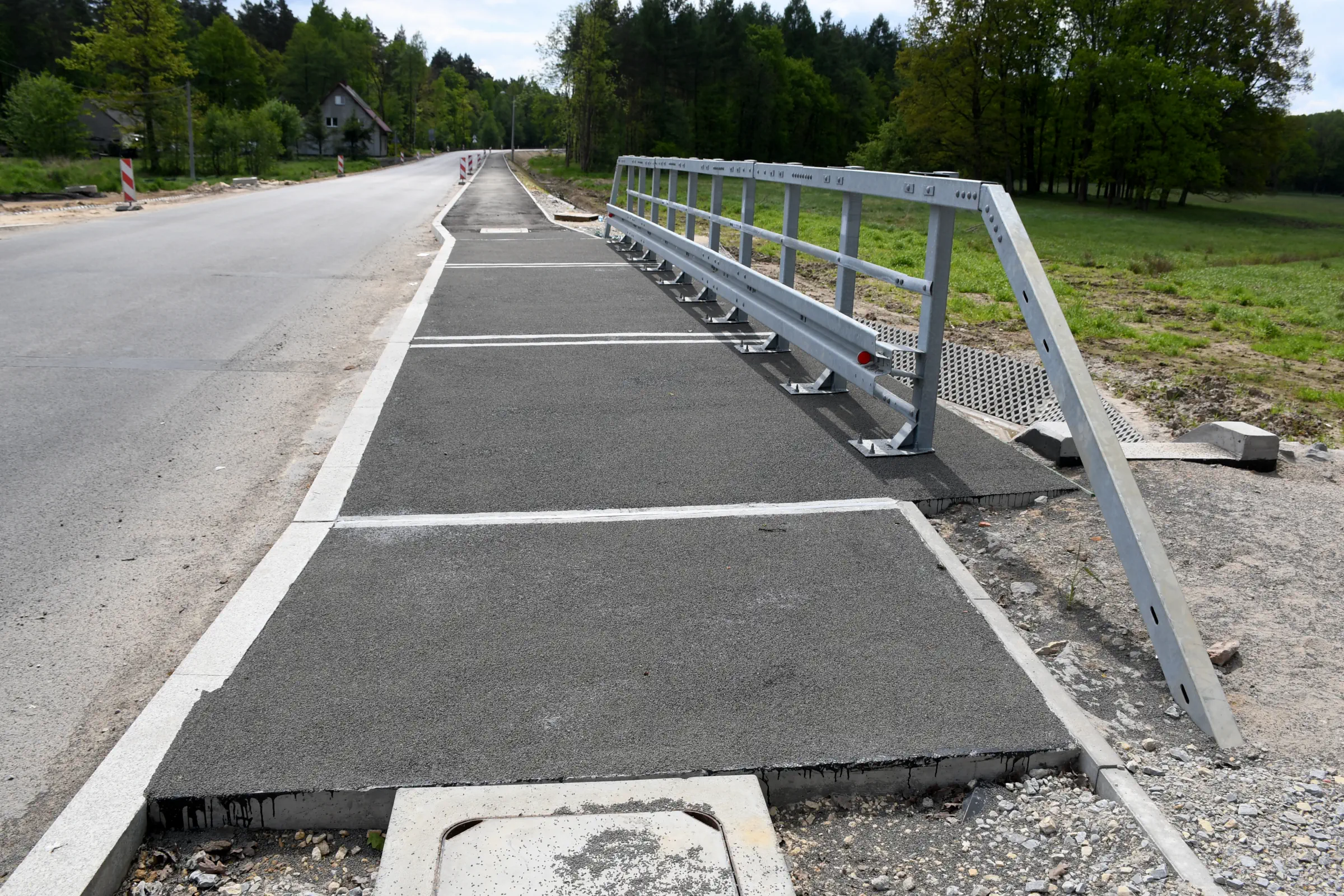

Ciągi pieszo-rowerowe i okolice głównej jezdni coraz bliżej docelowego kształtu

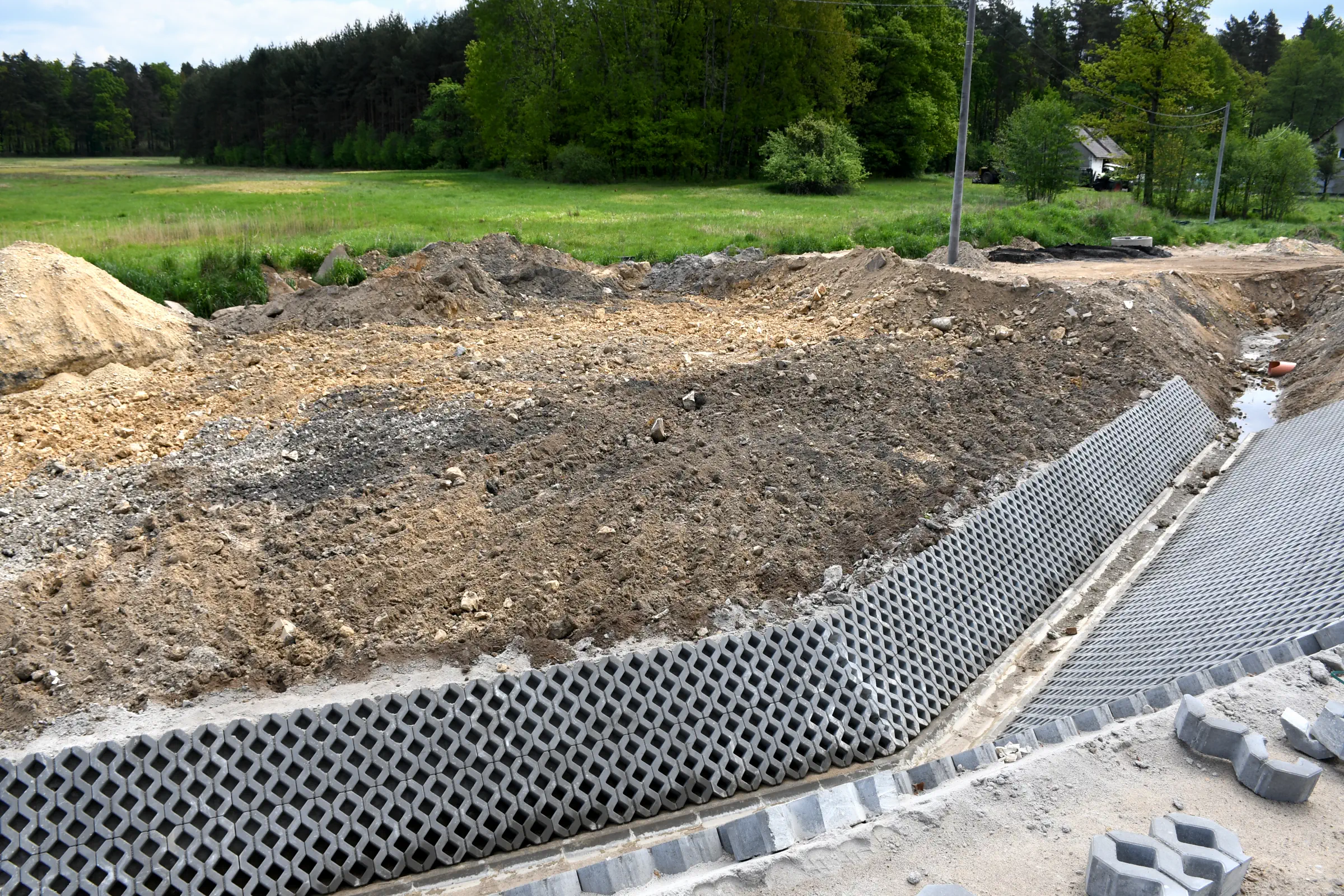

Opublikowano
Teren w obrębie przebudowywanej drogi wojewódzkiej nr 928 nieustannie się zmienia. W ostatnich tygodniach wykonawca m.in. ułożył warstwę wiążącą na kilku odcinkach ciągów pieszo-rowerowych, wzmocnił skarpy obok rowów, rozpoczął budowę kolejnych zatok autobusowych i realizował prace wykończeniowe przy obiektach mostowych.

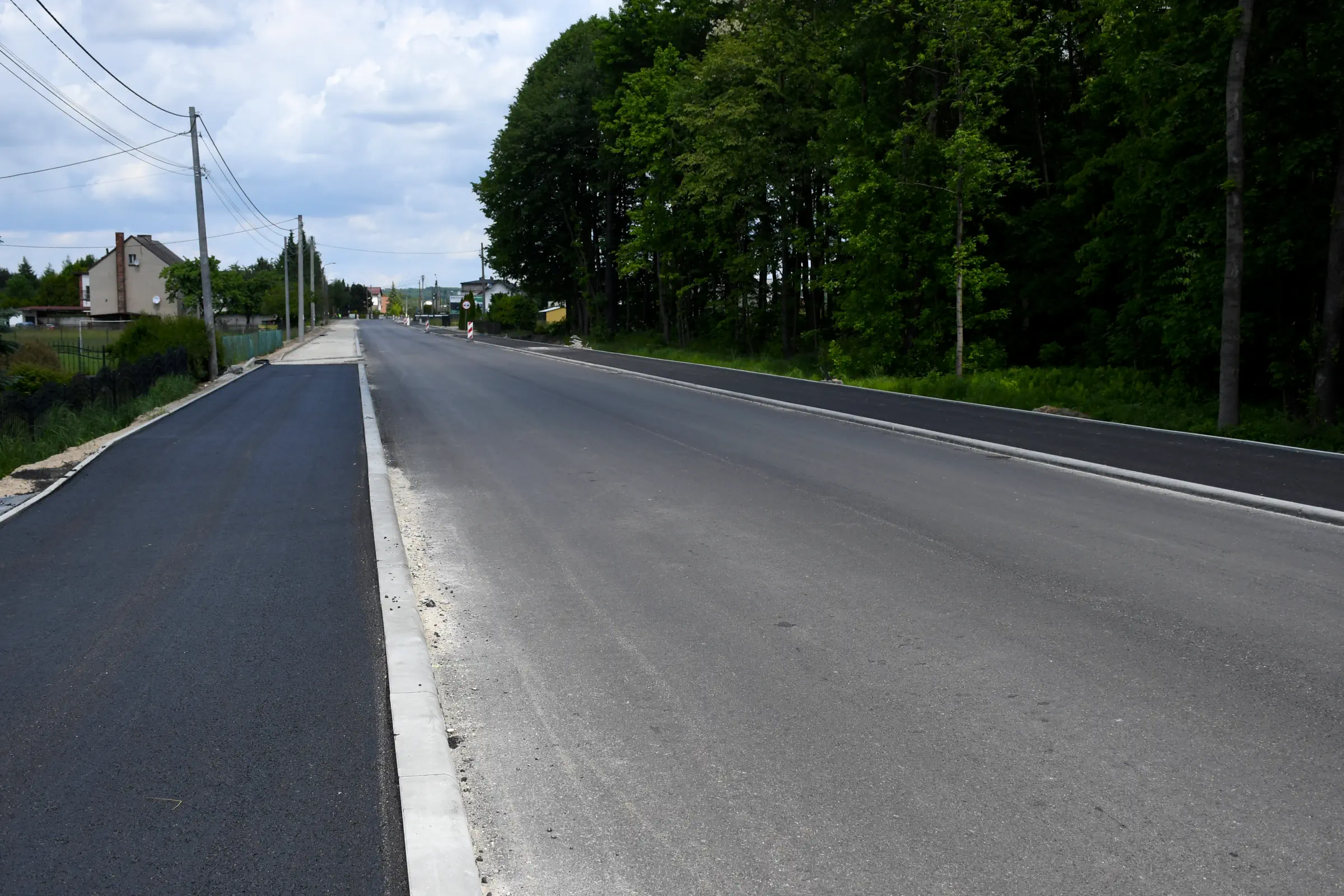

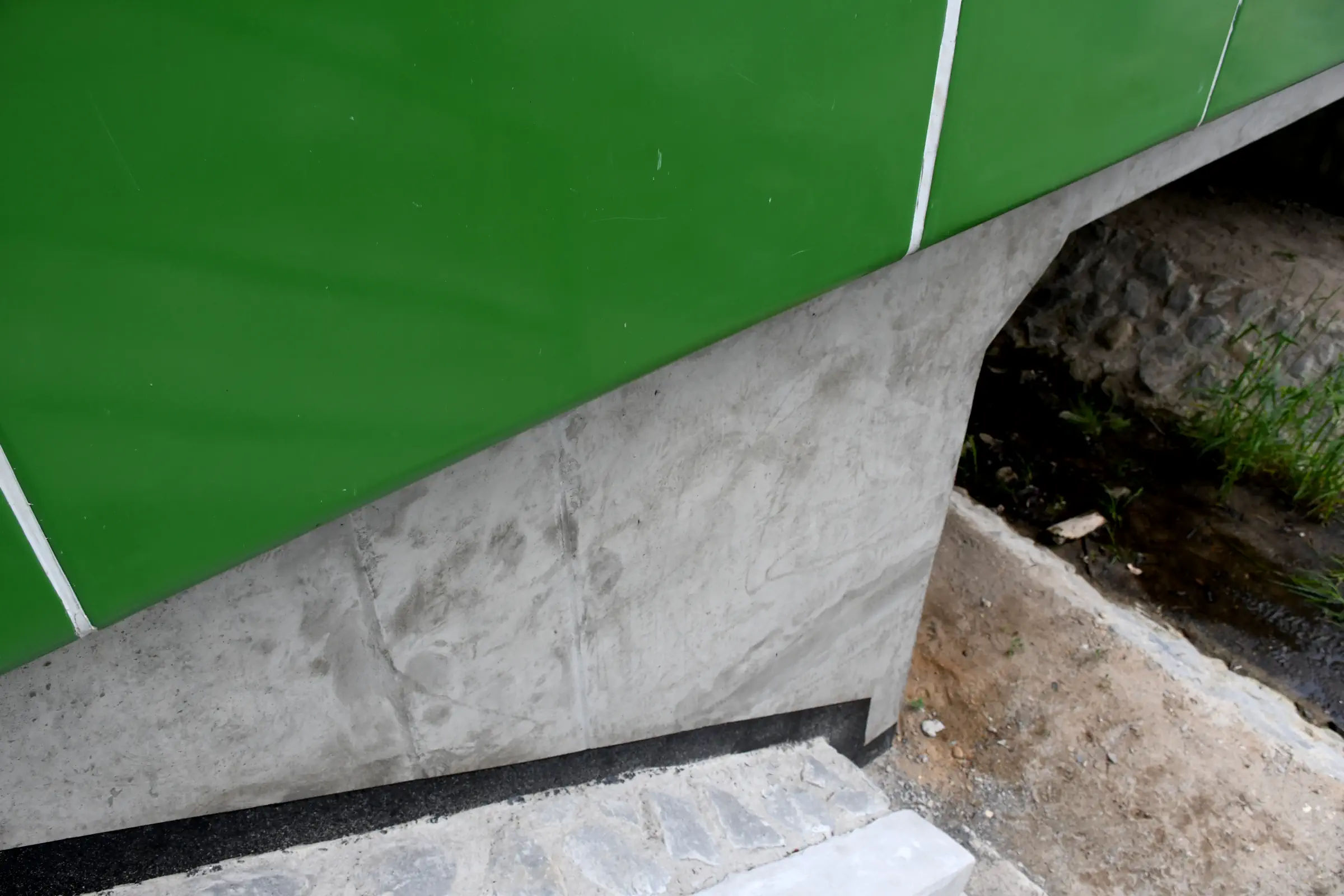

Co się działo na budowie w maju?

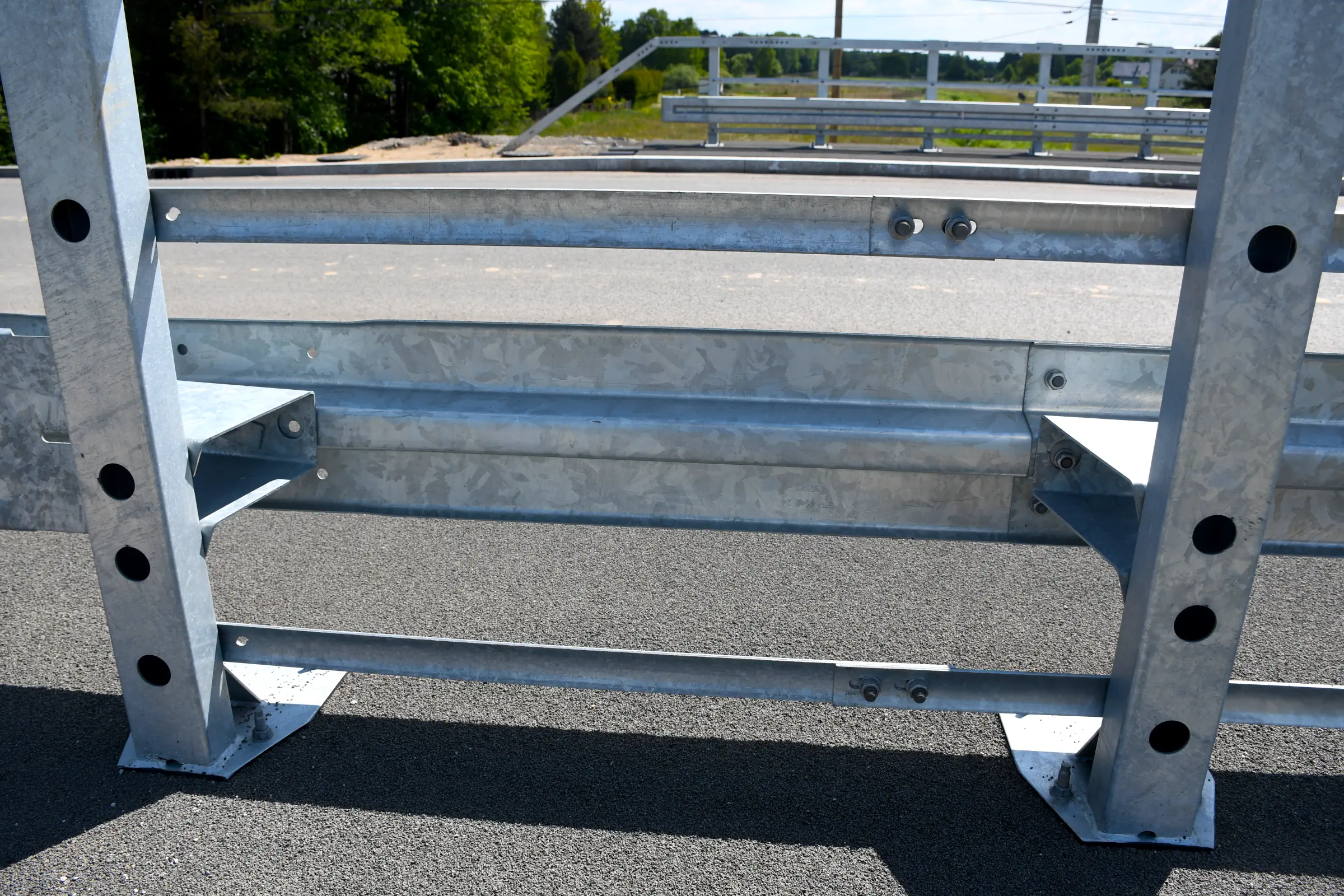

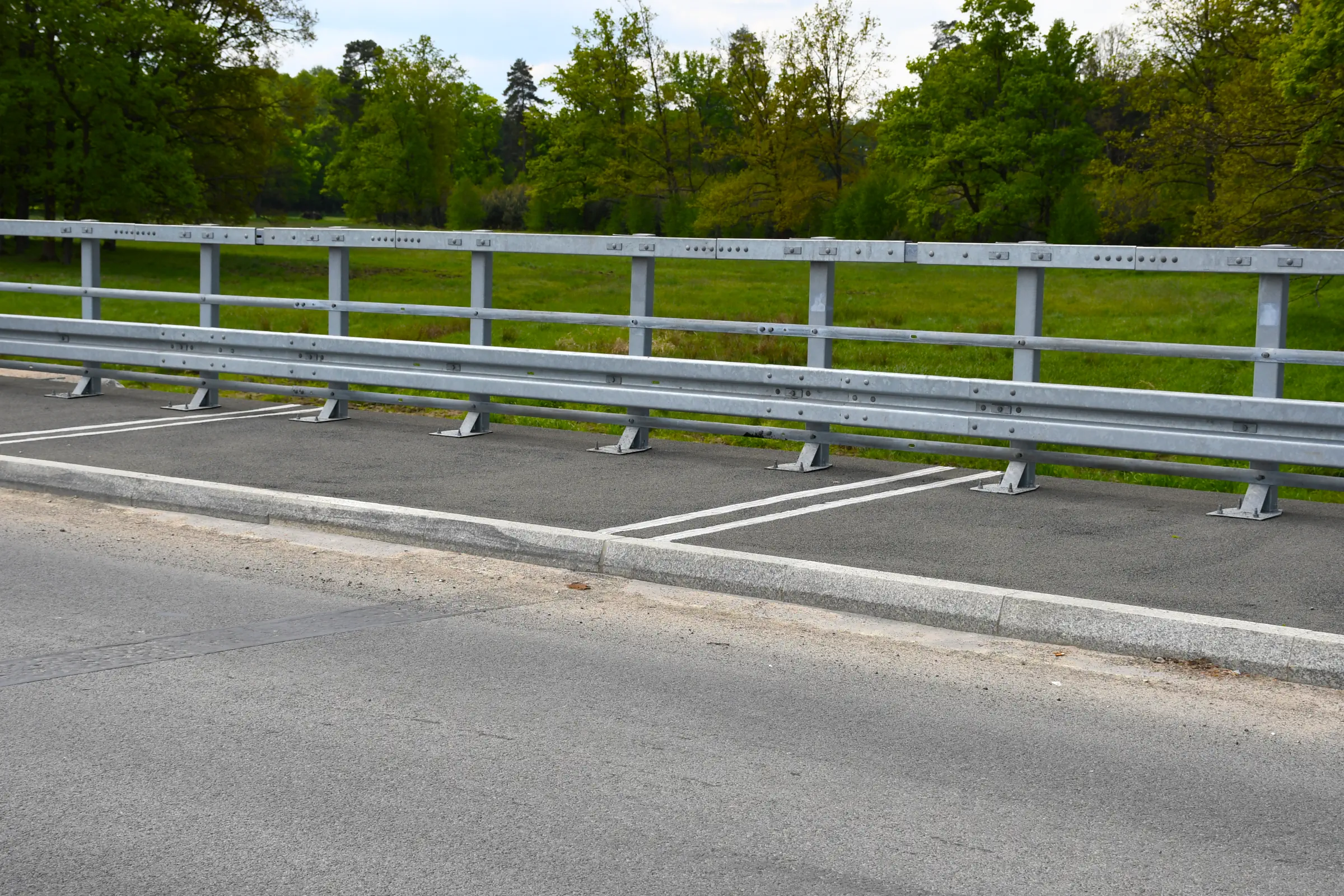

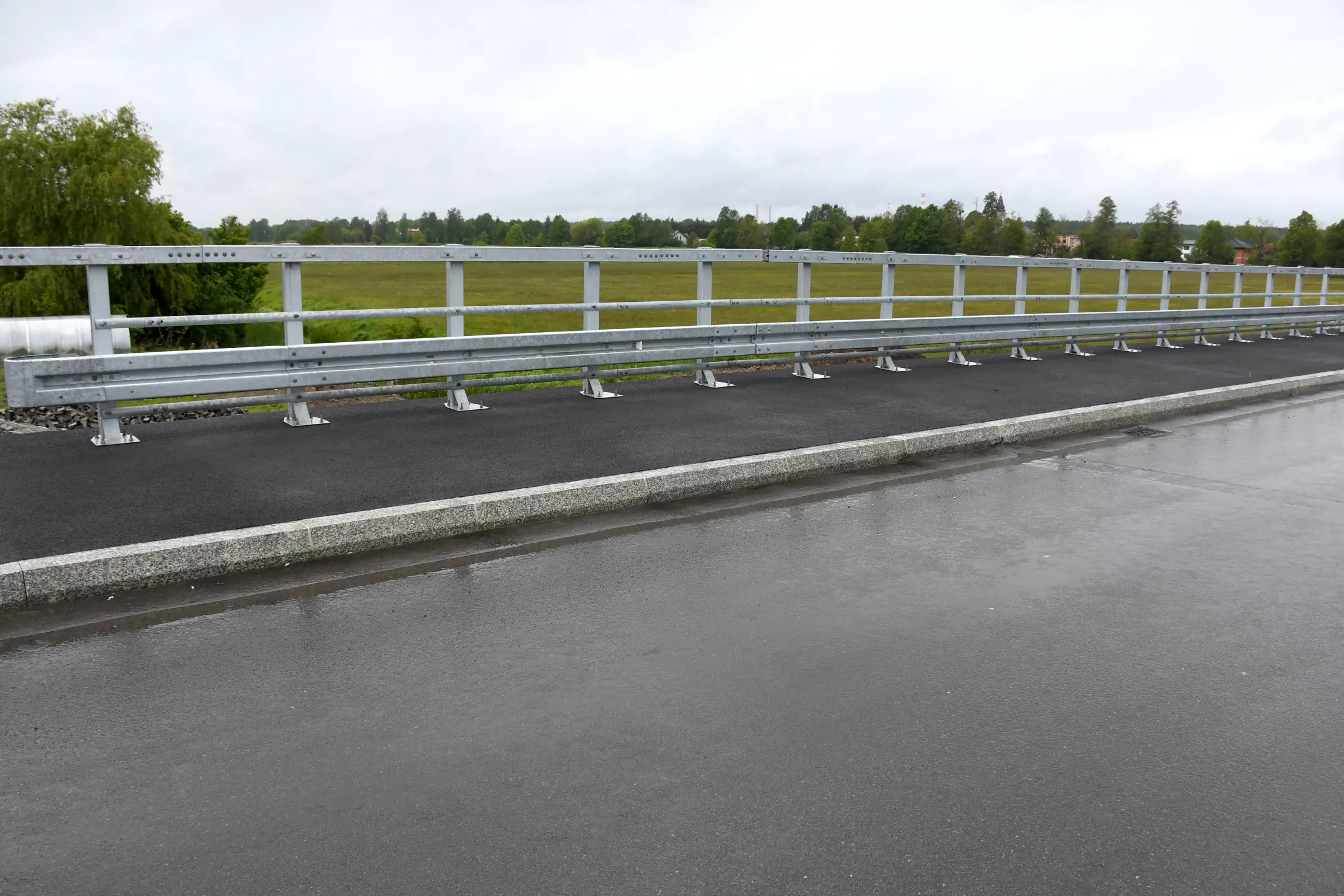

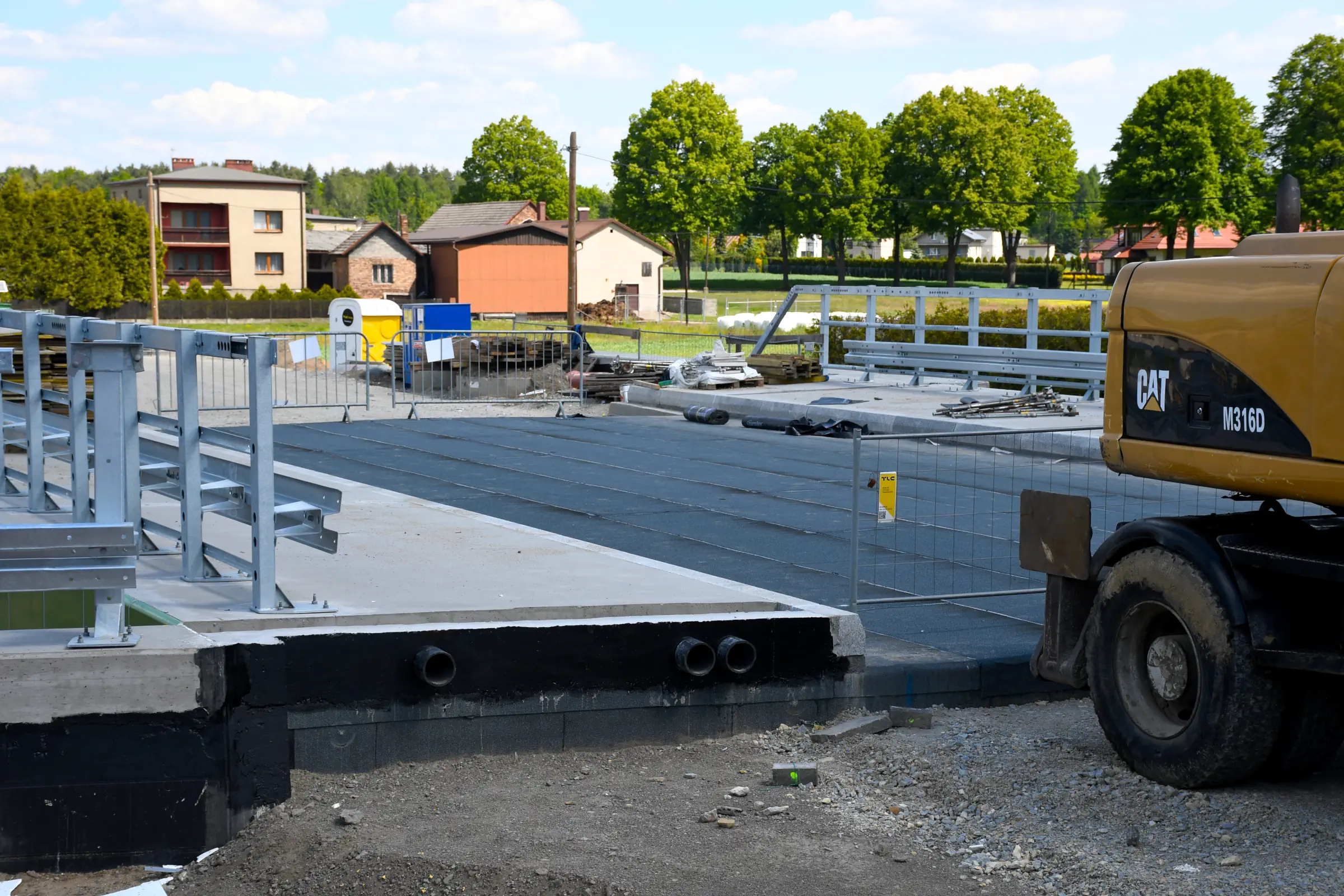

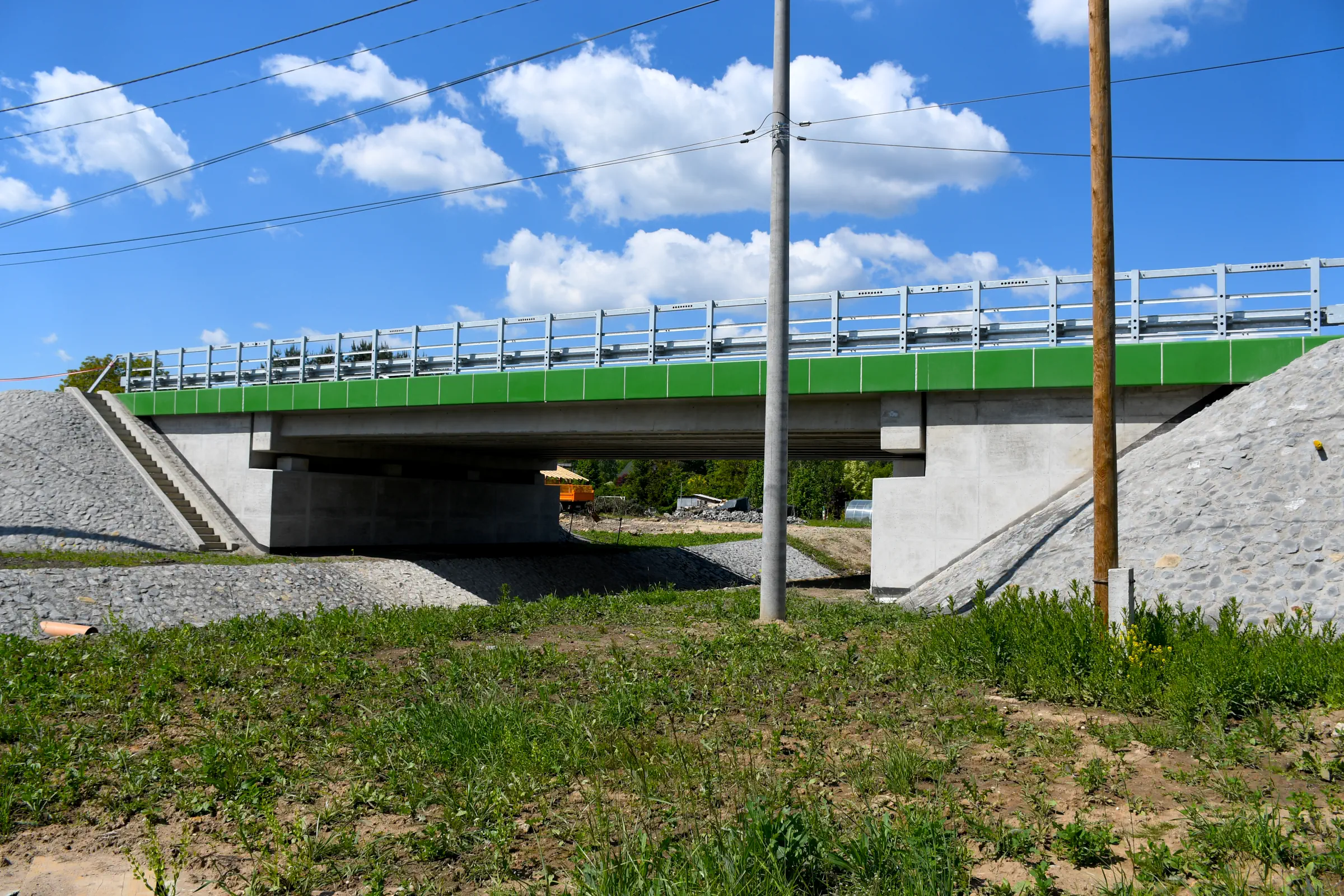

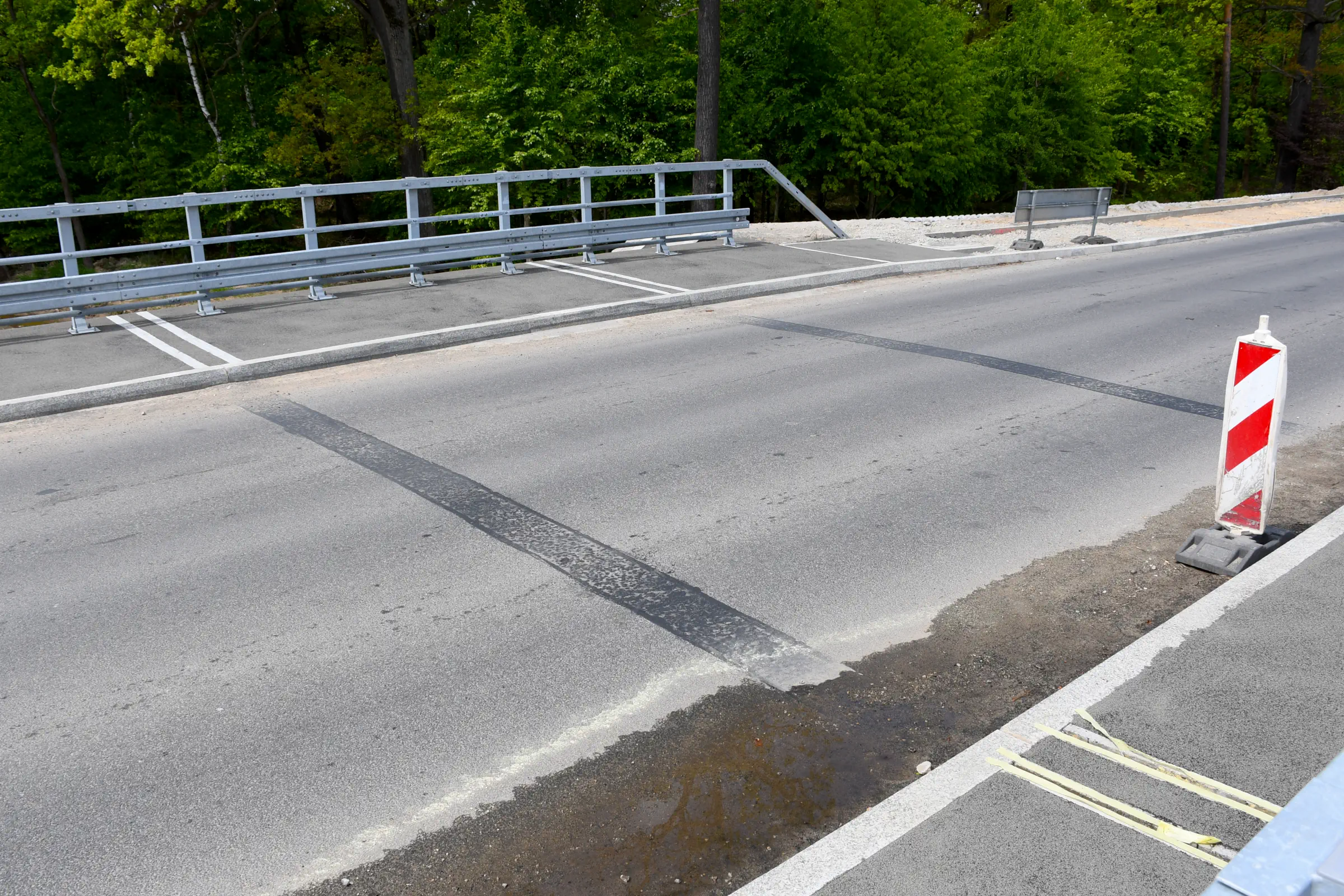

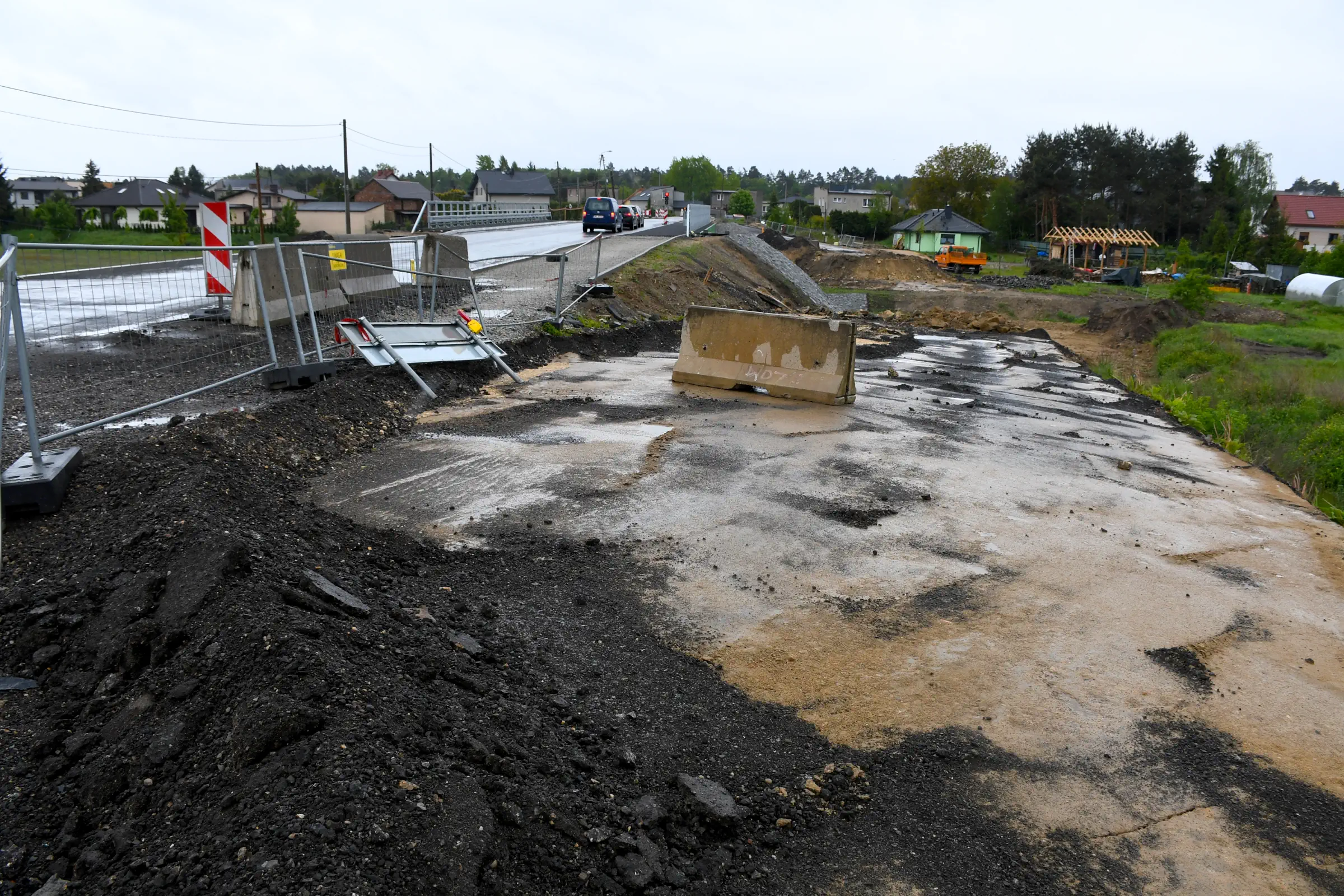

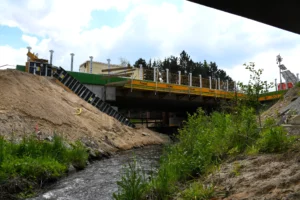

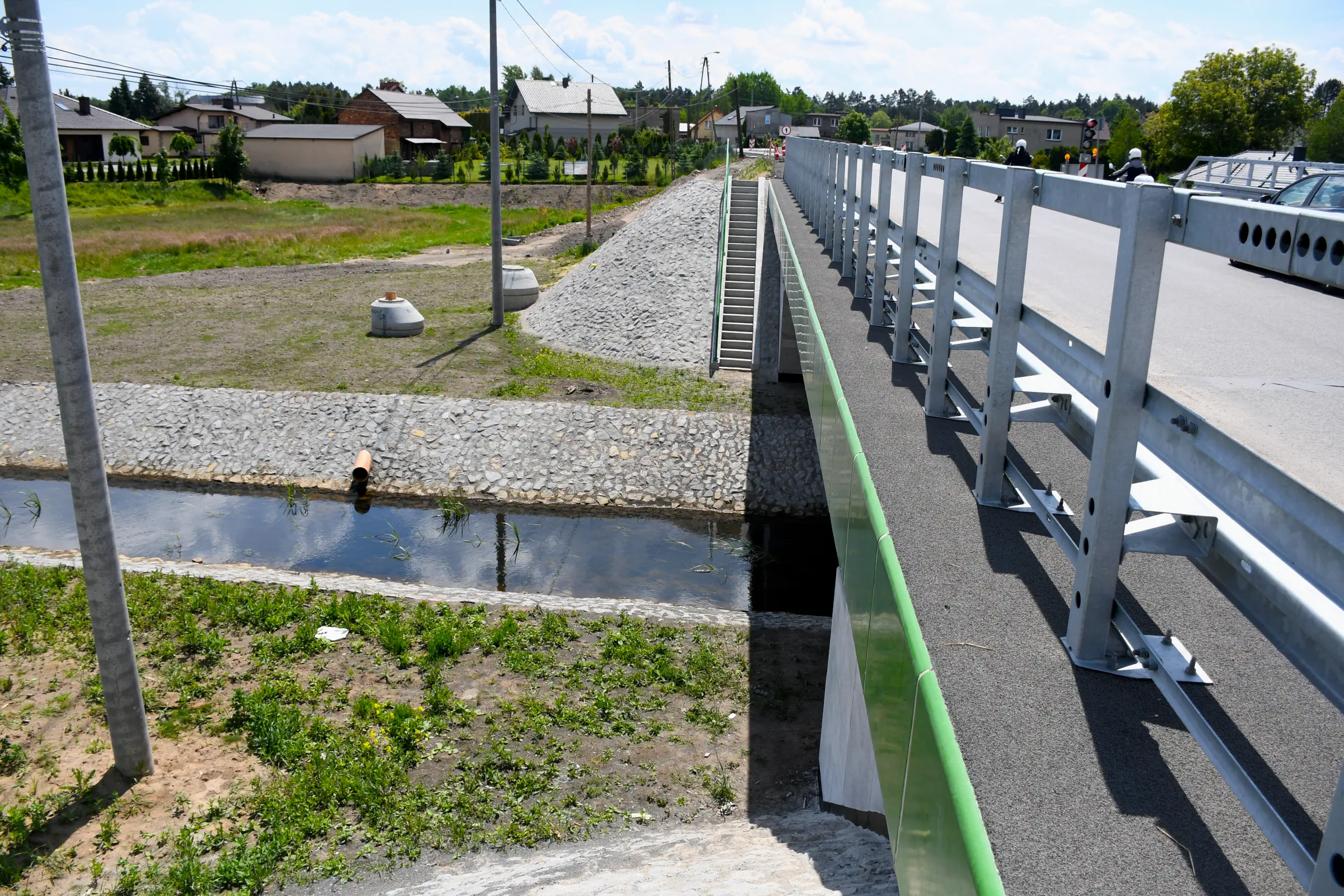

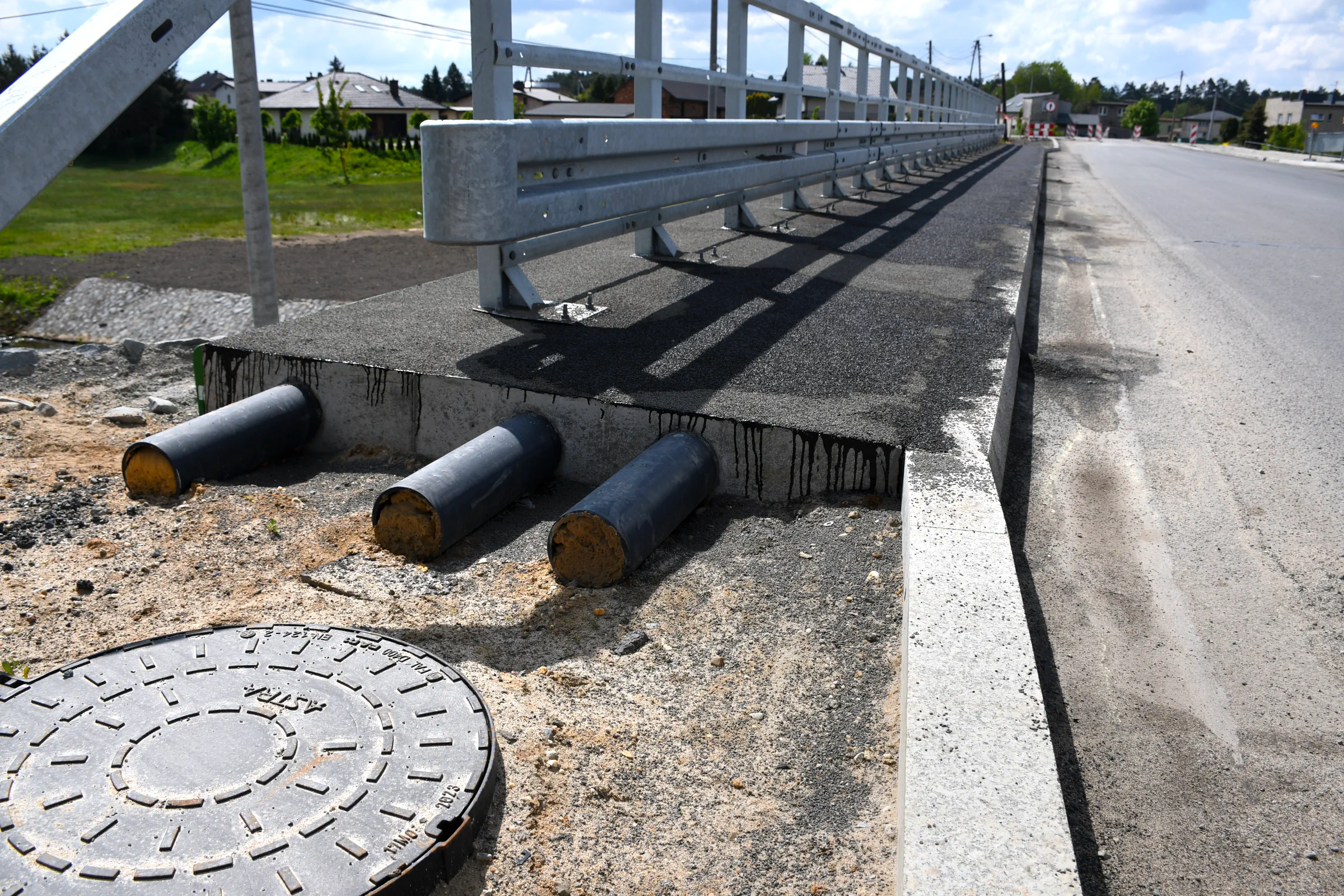

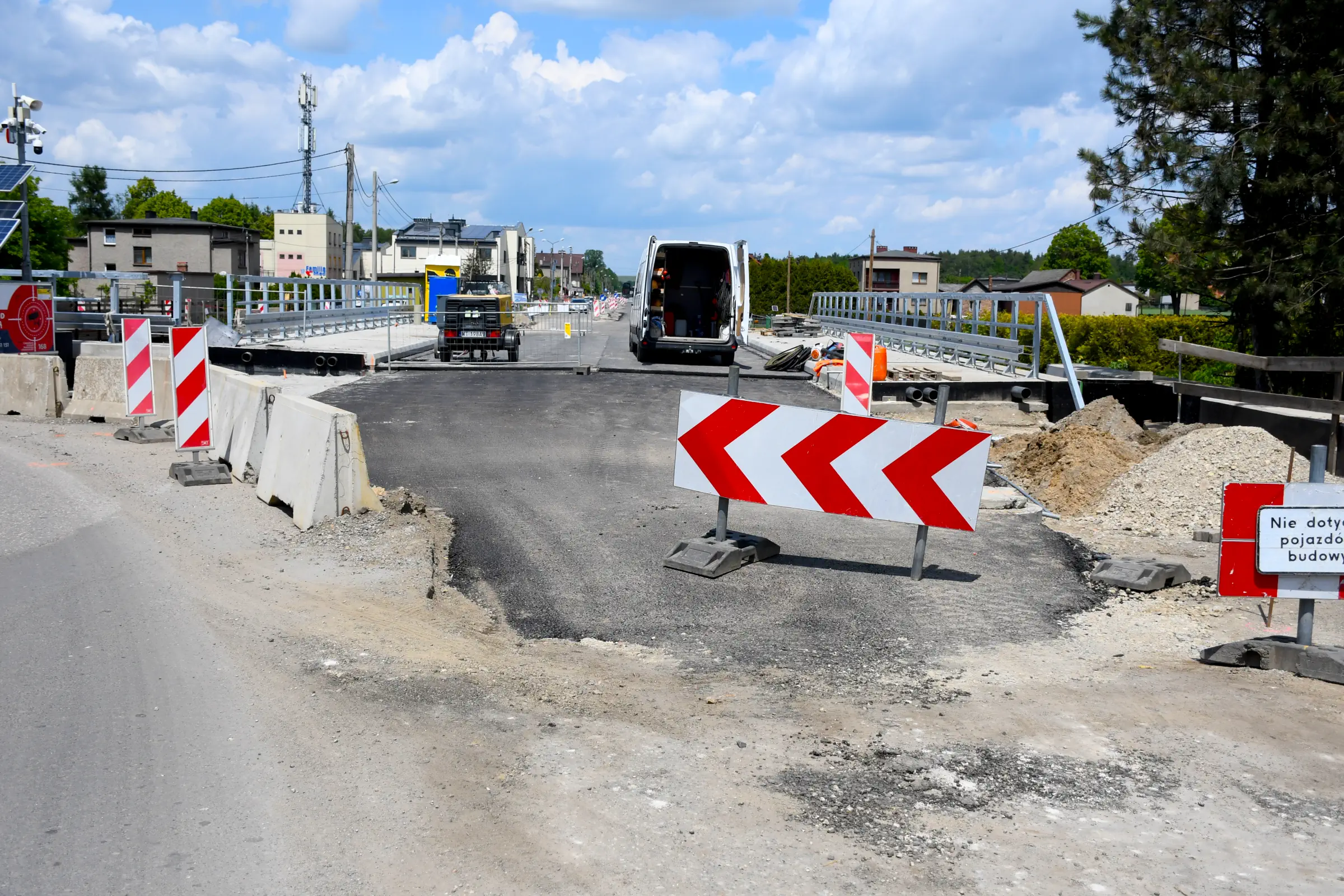

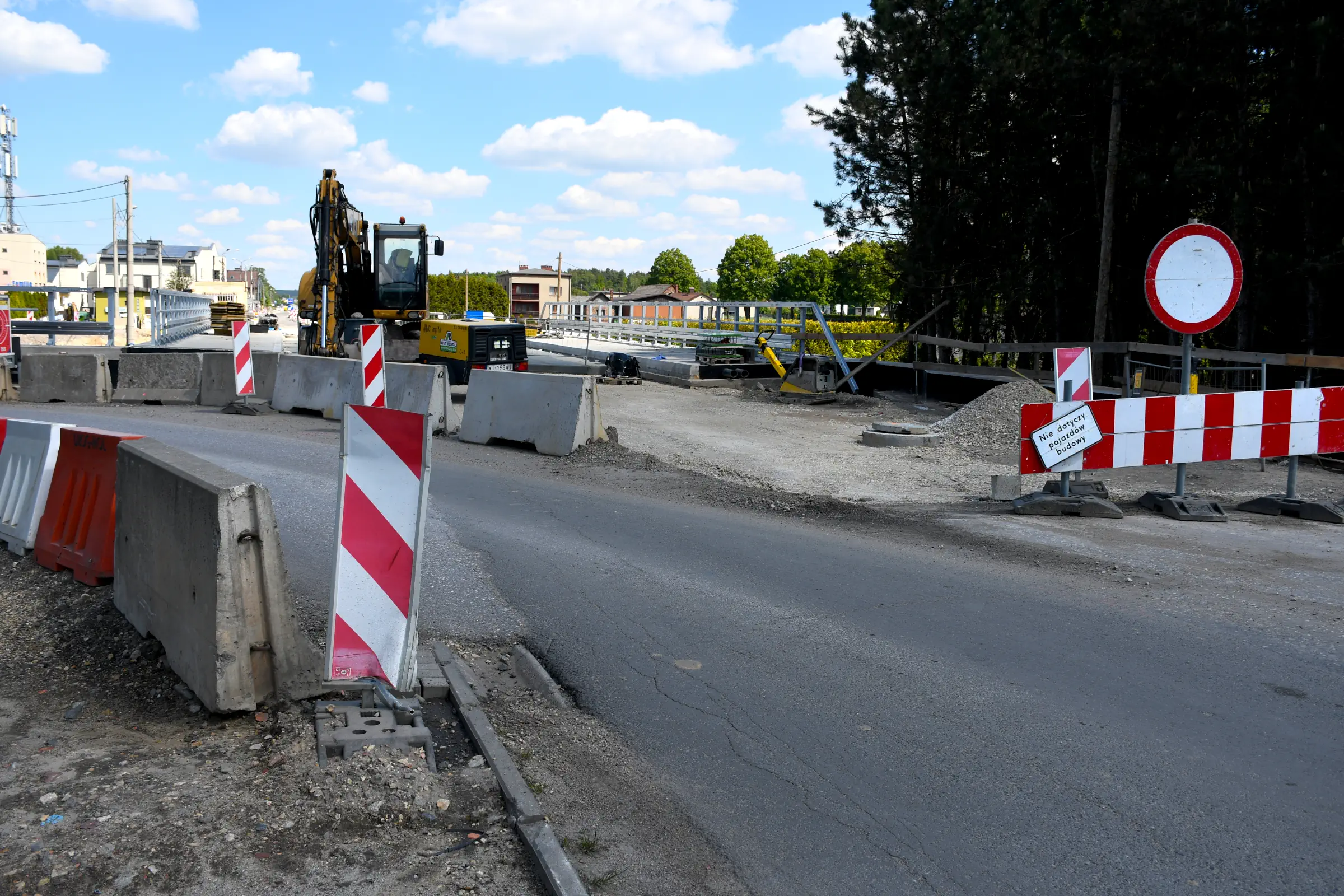

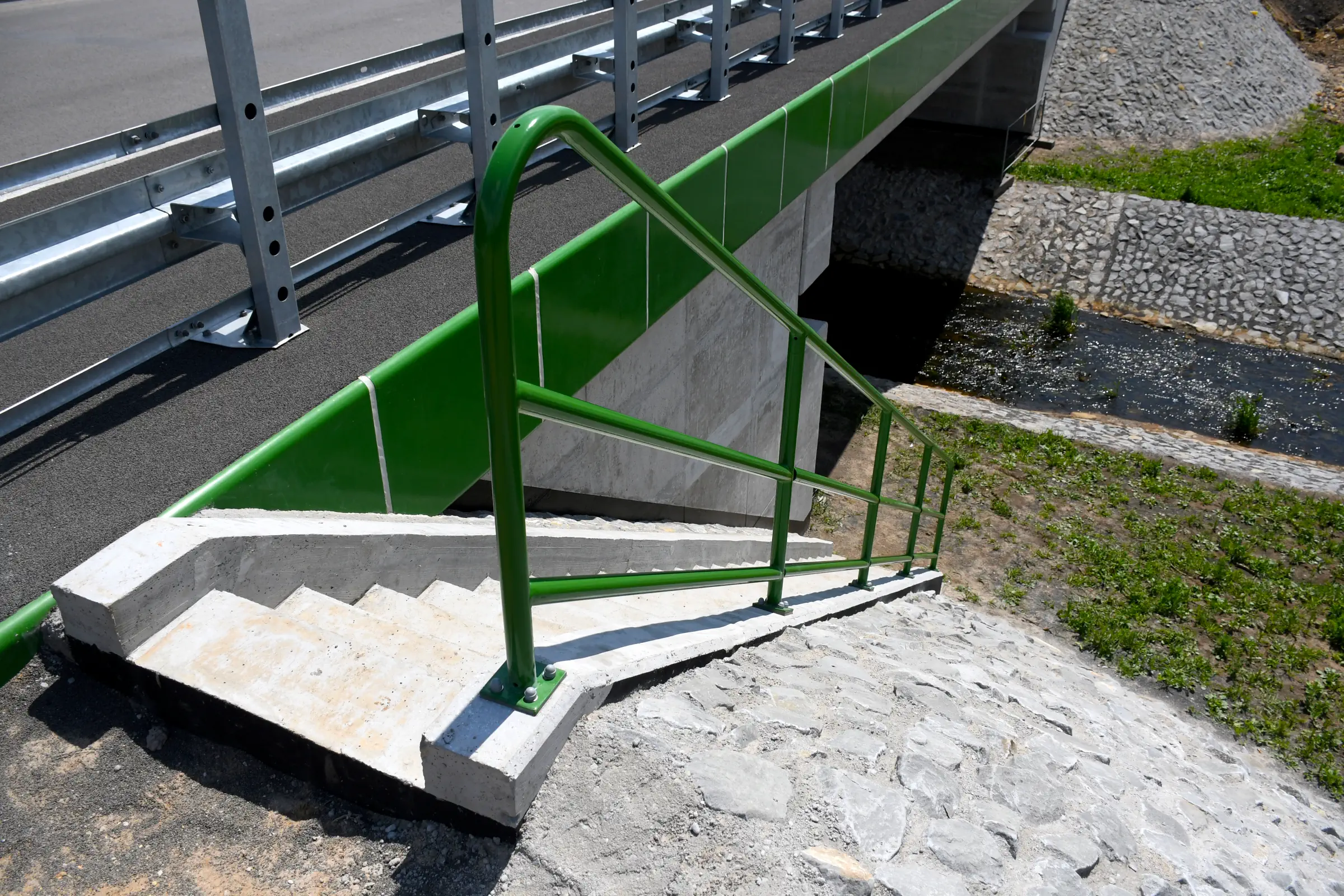

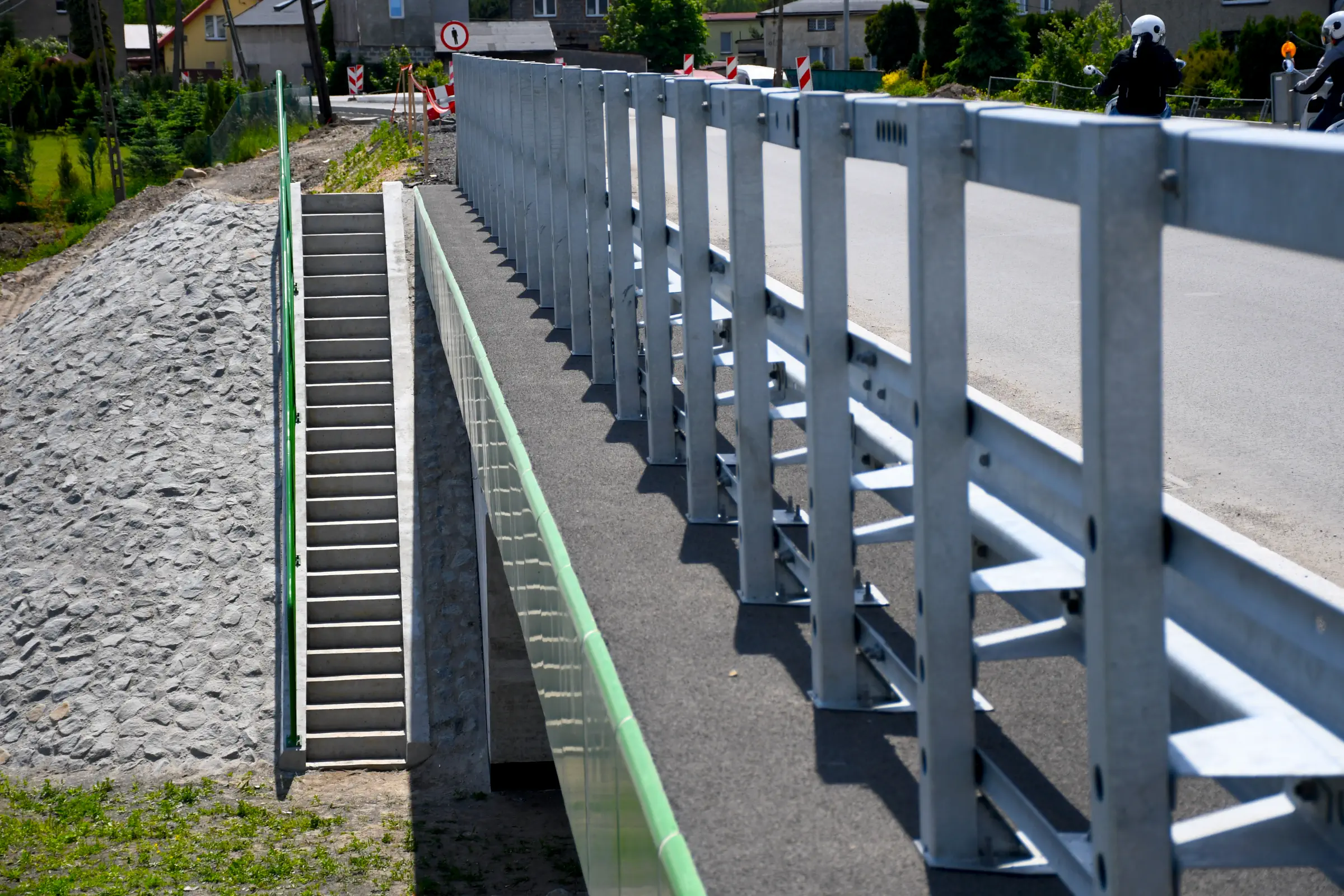

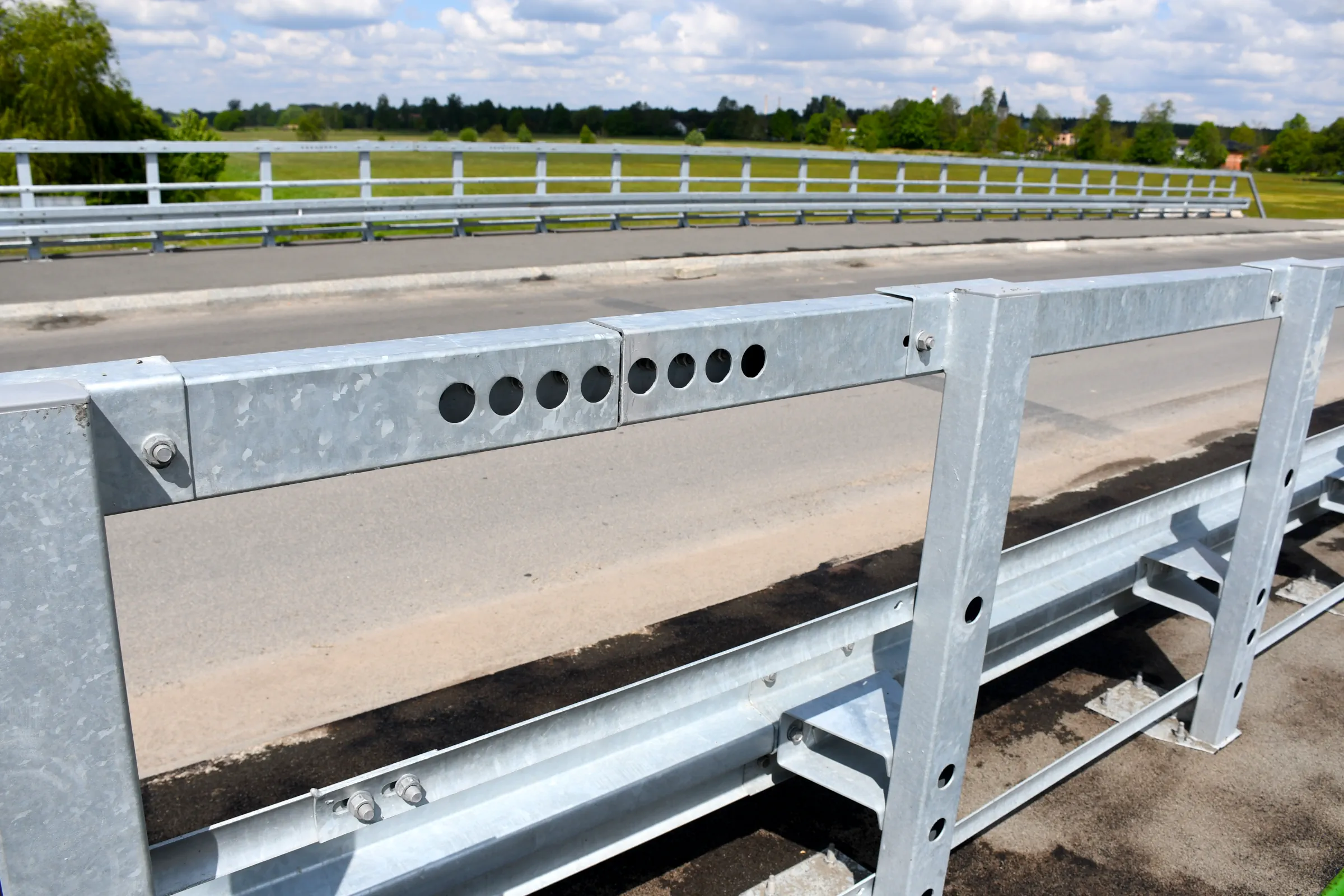

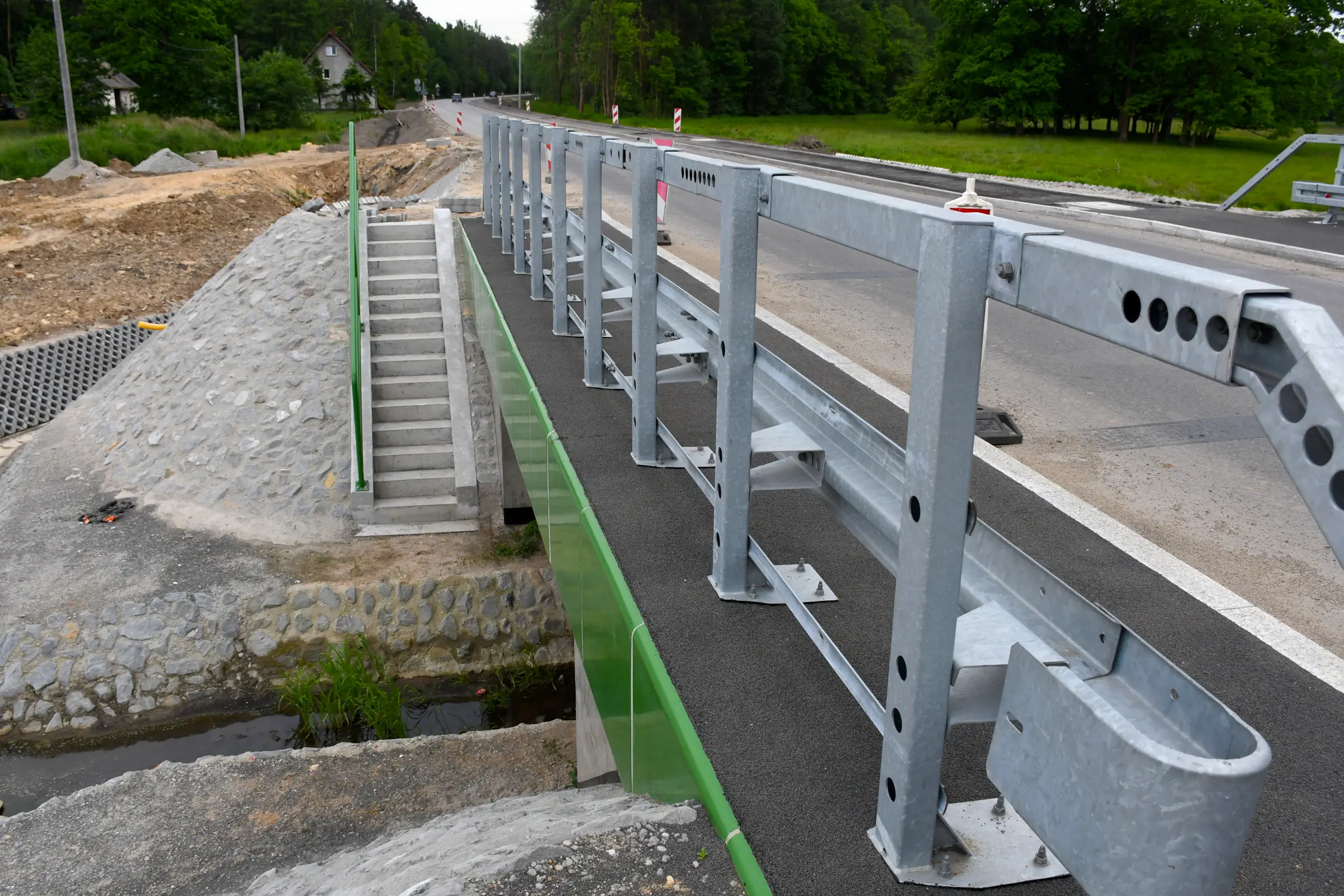

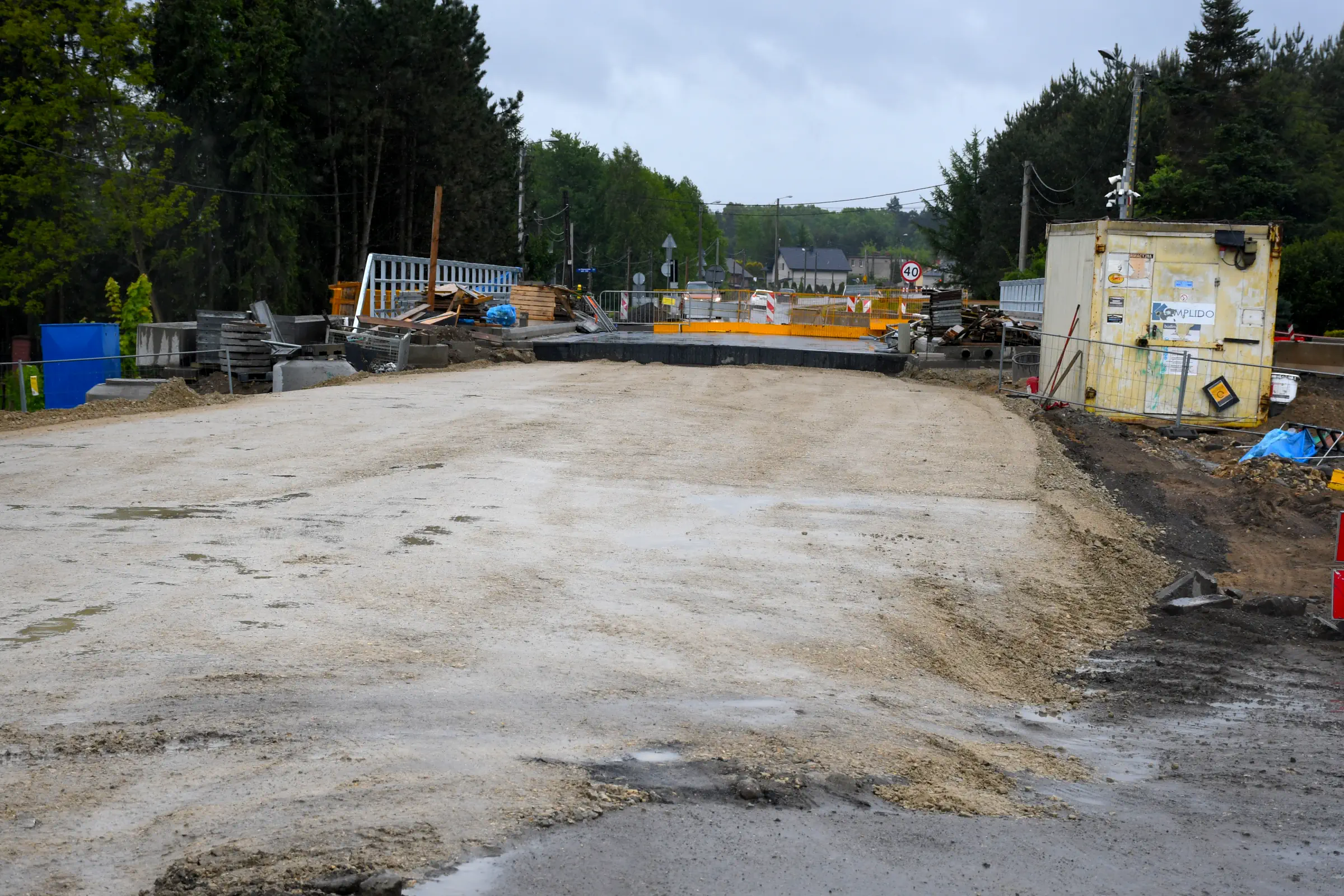

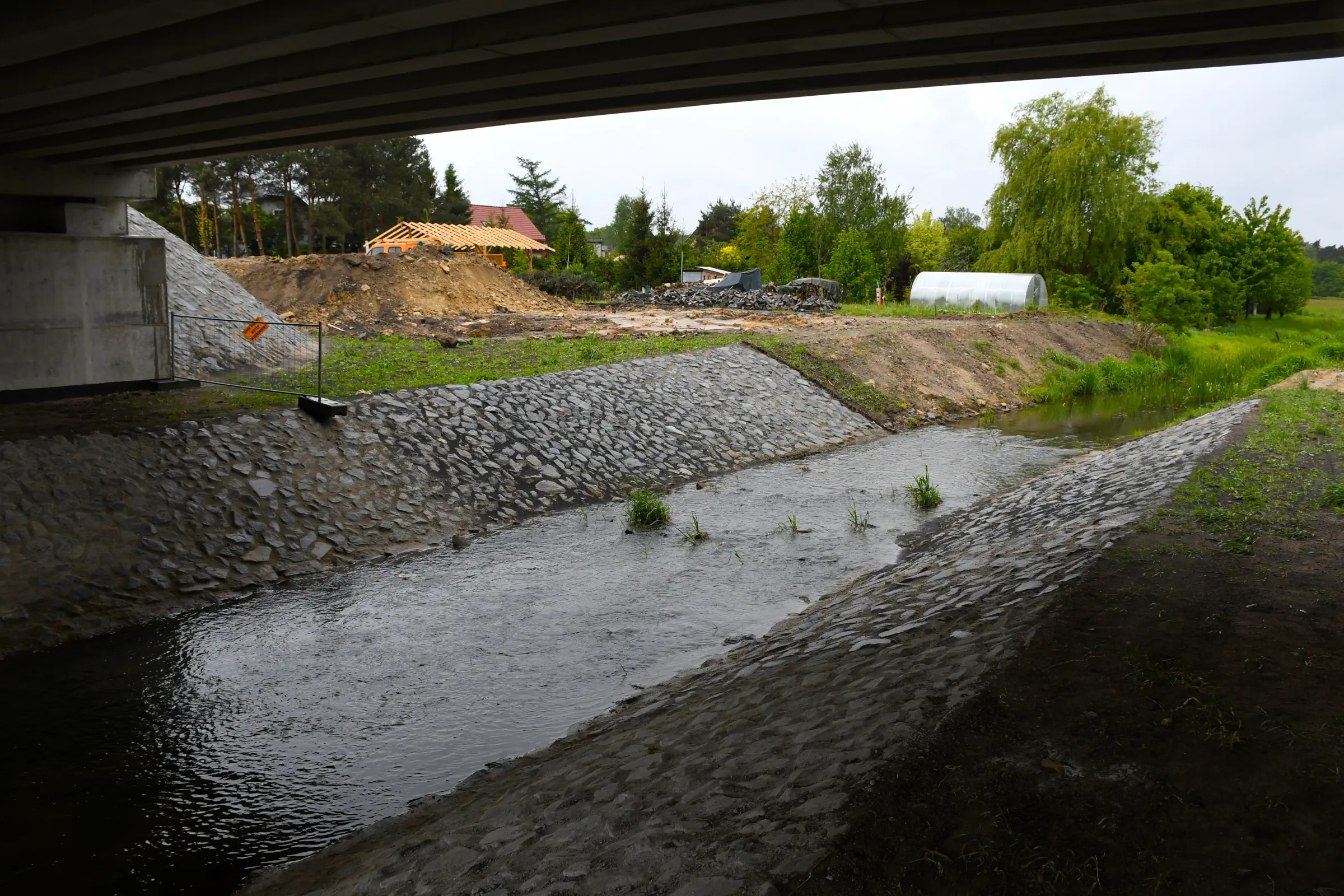

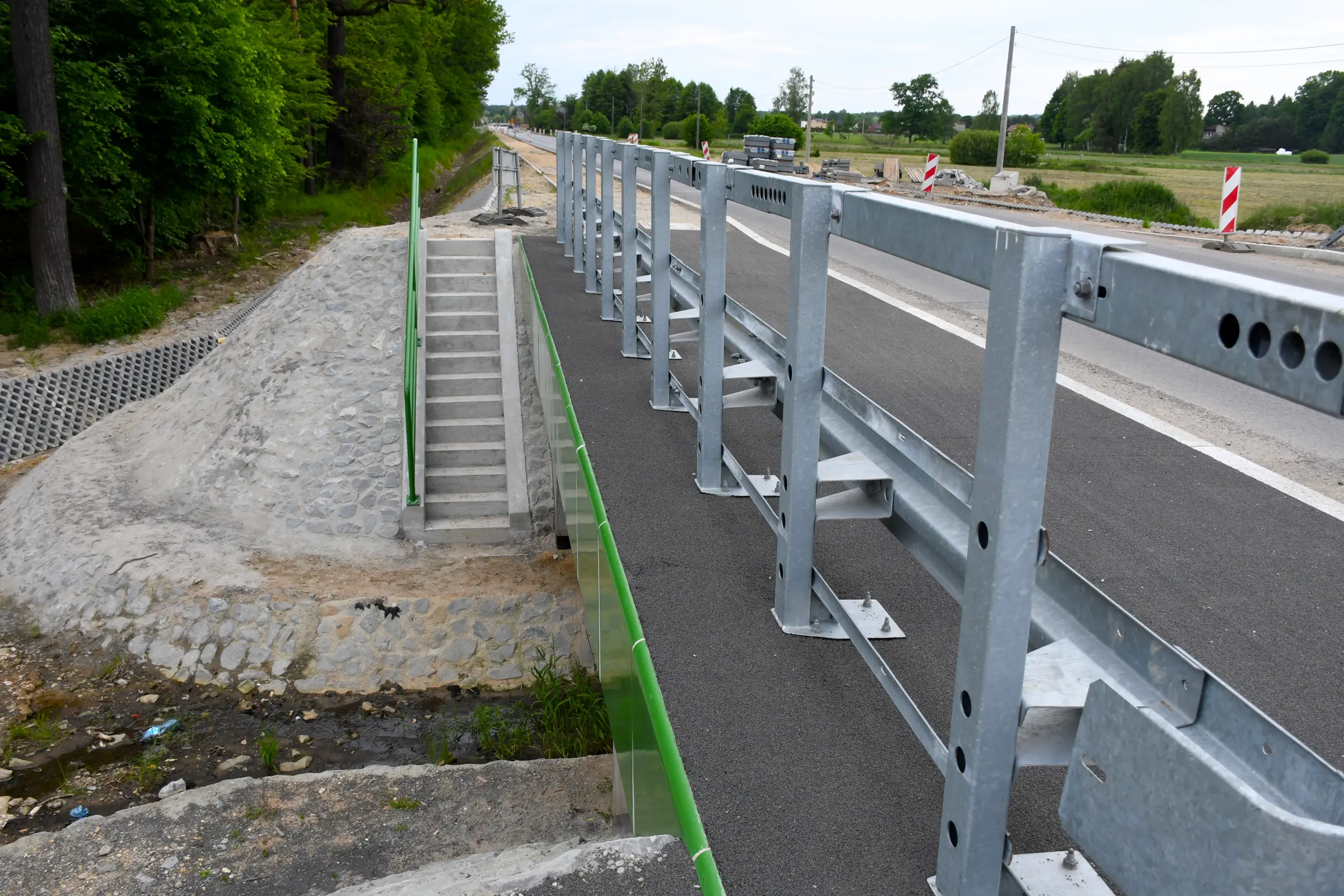

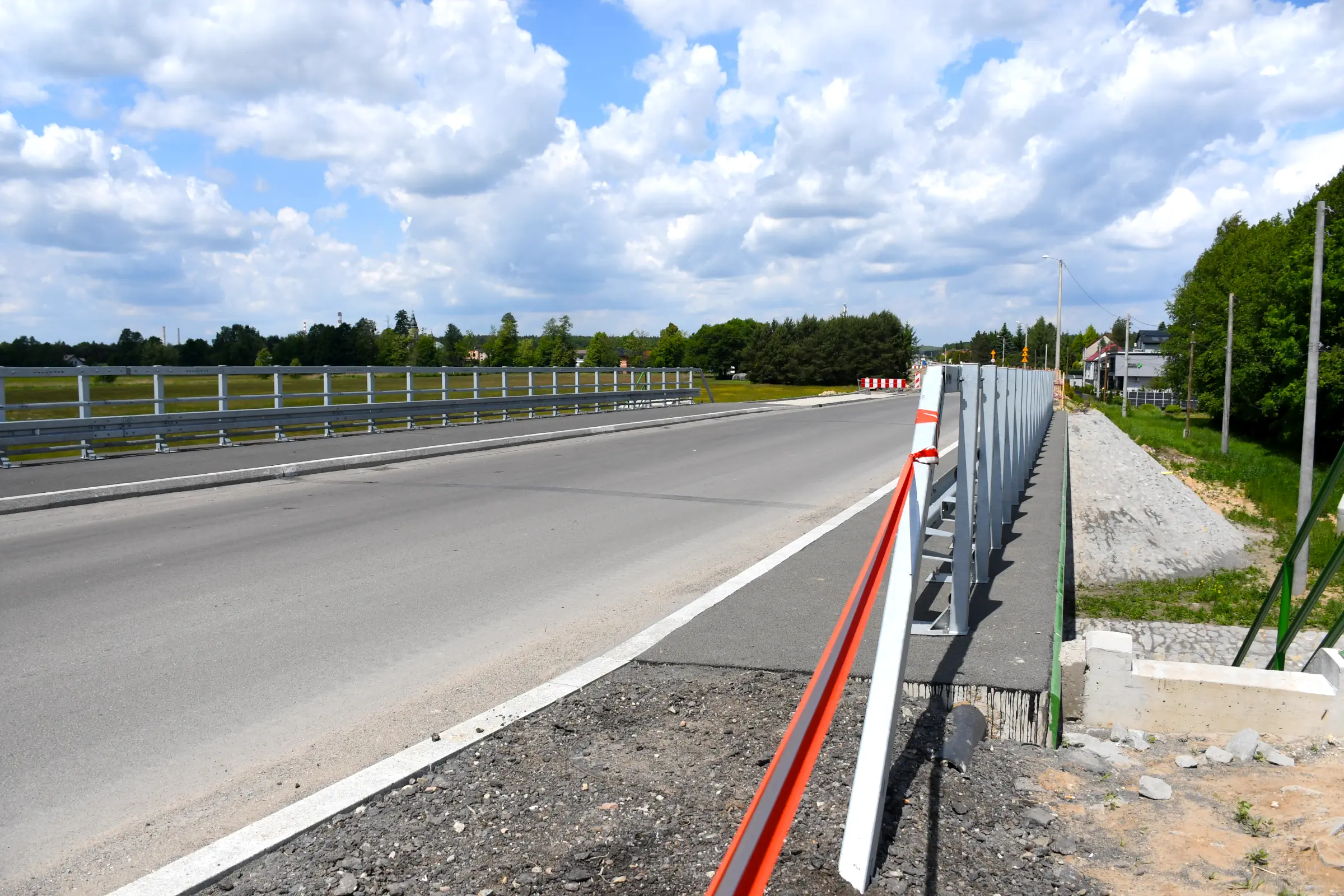

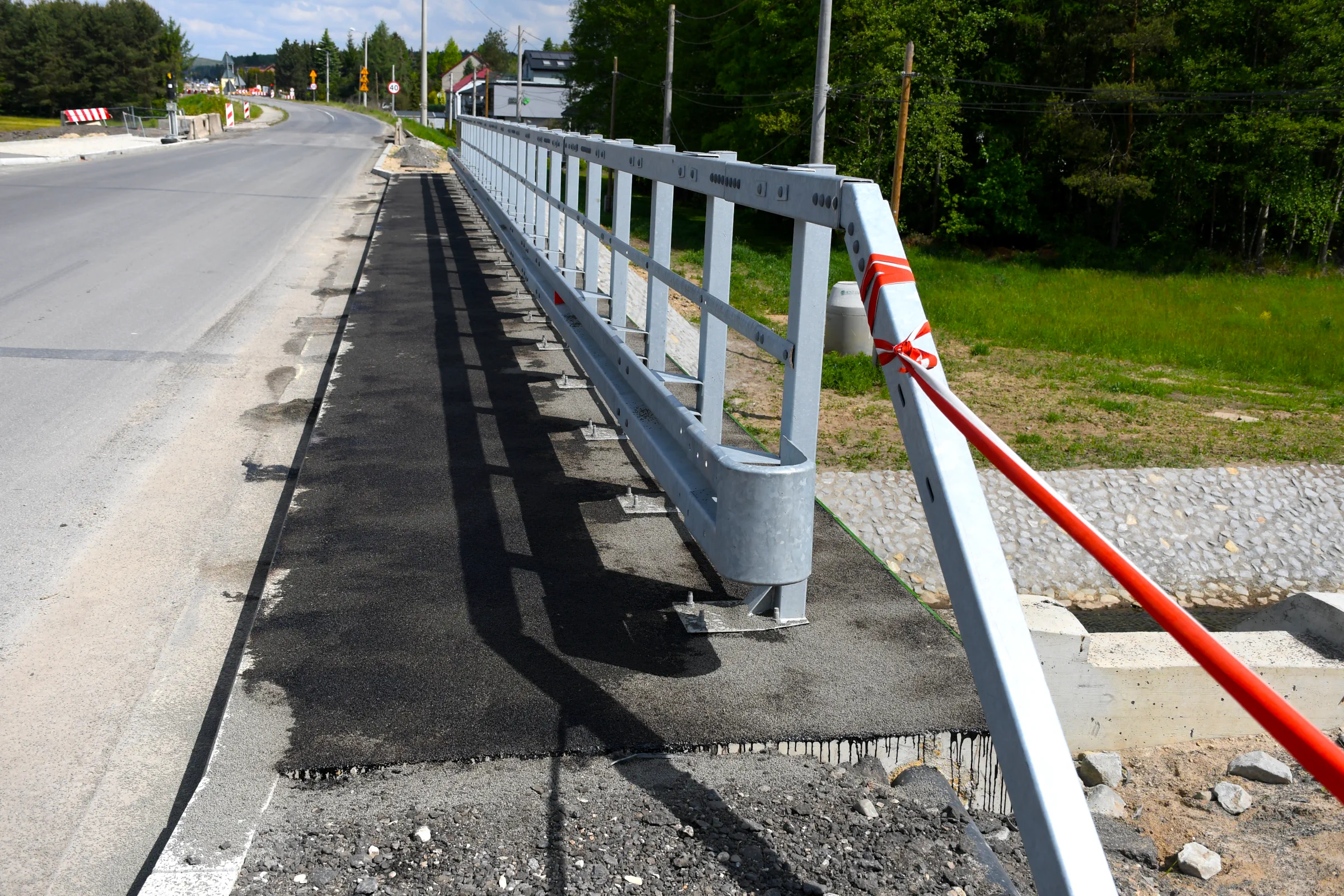

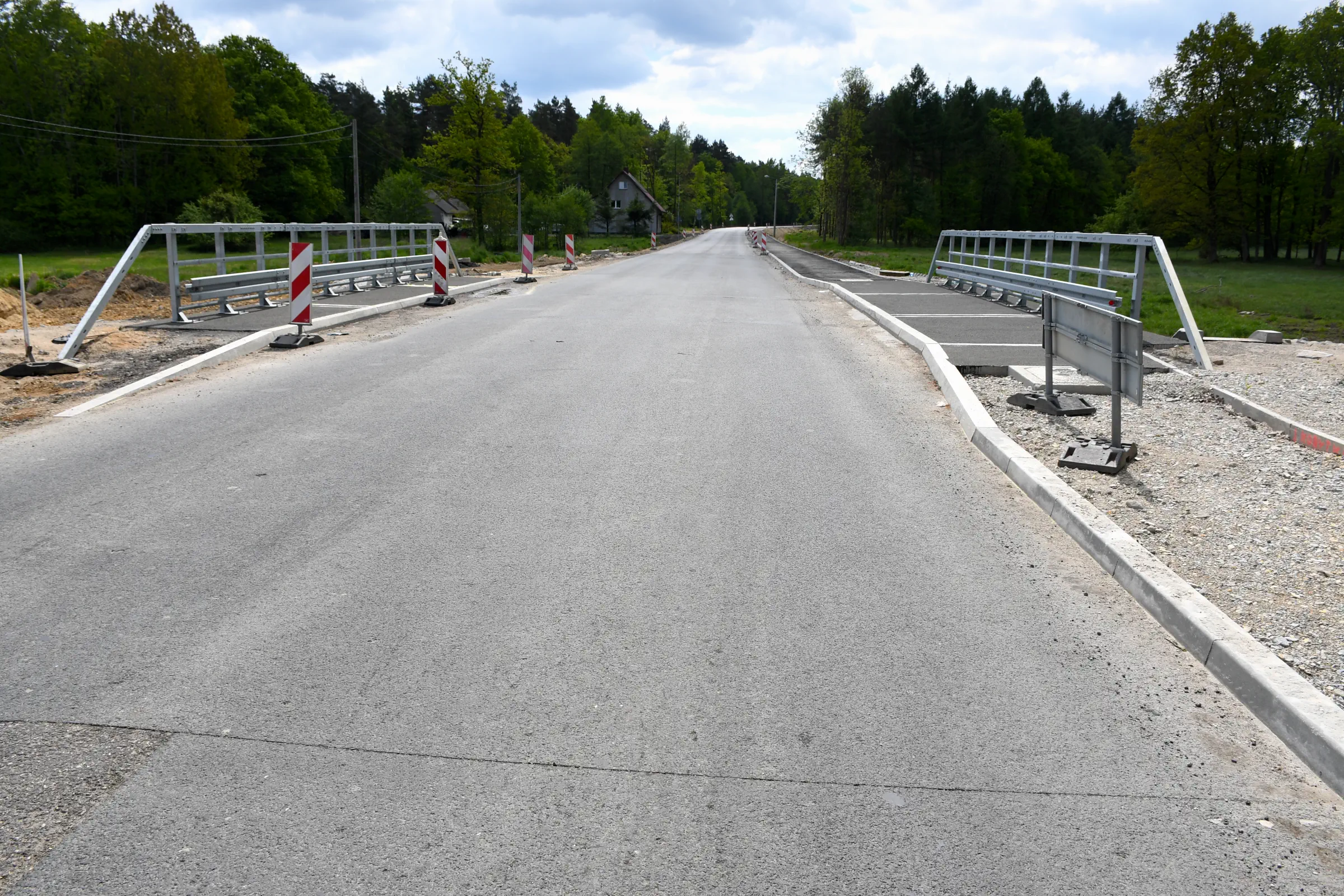

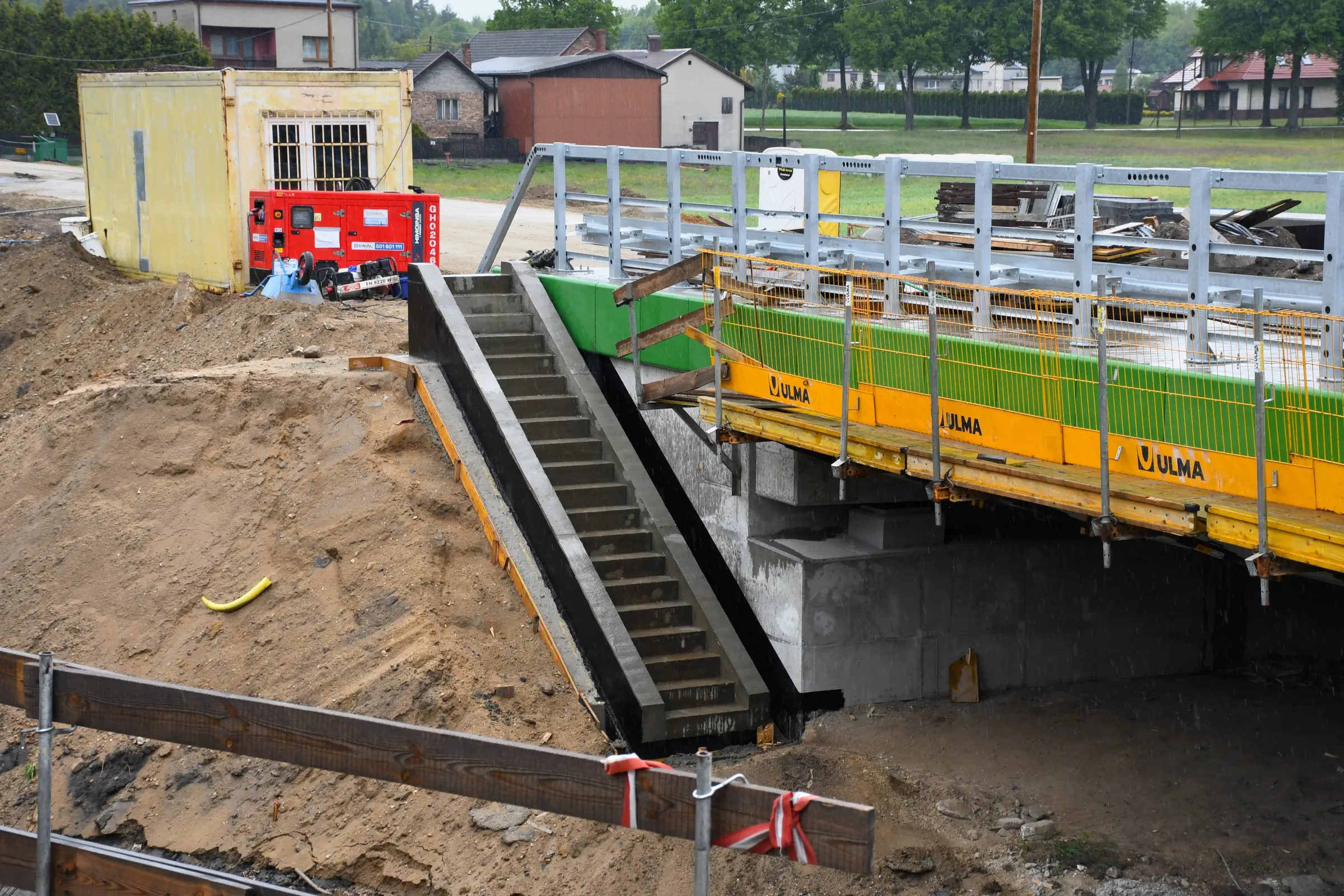

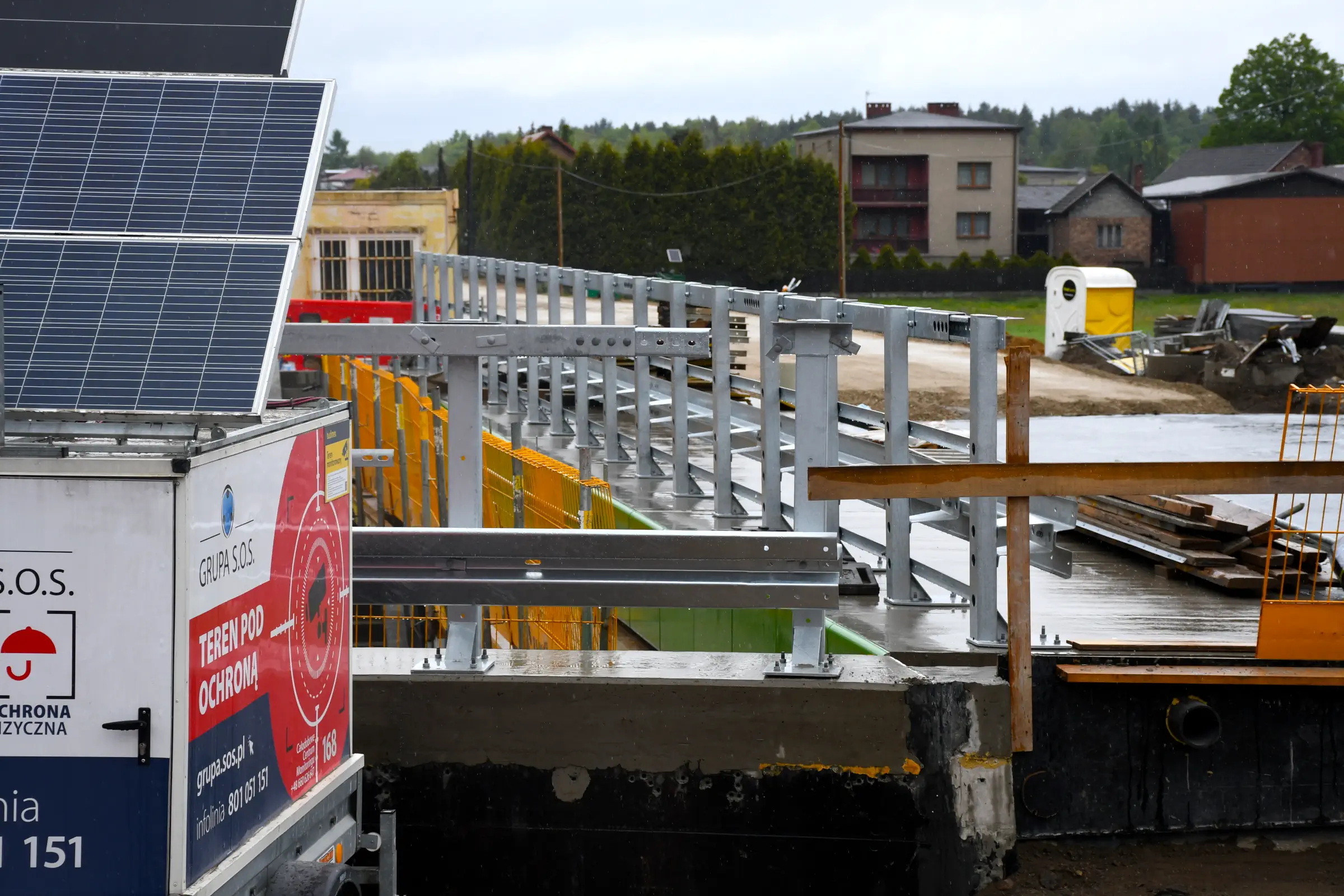

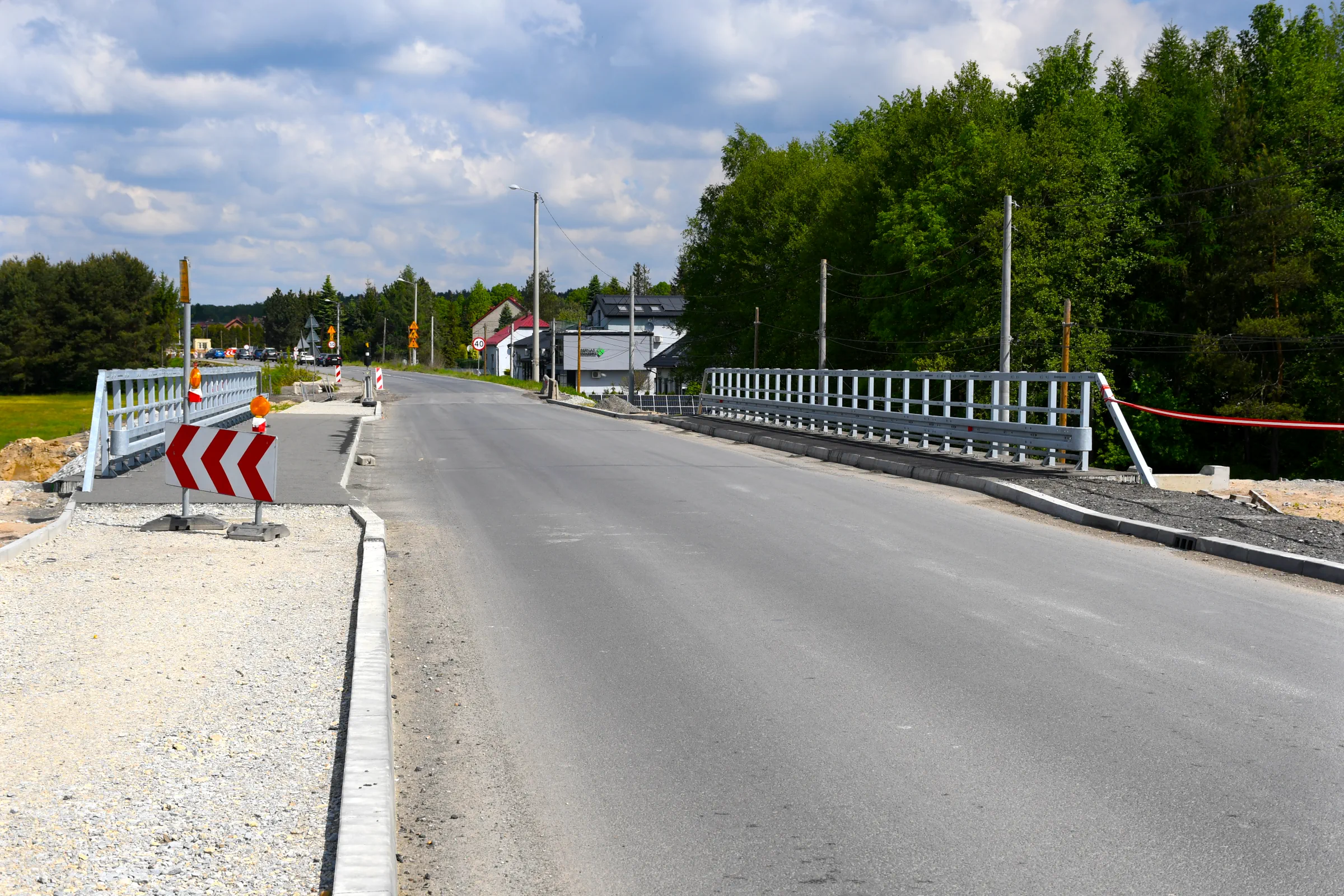

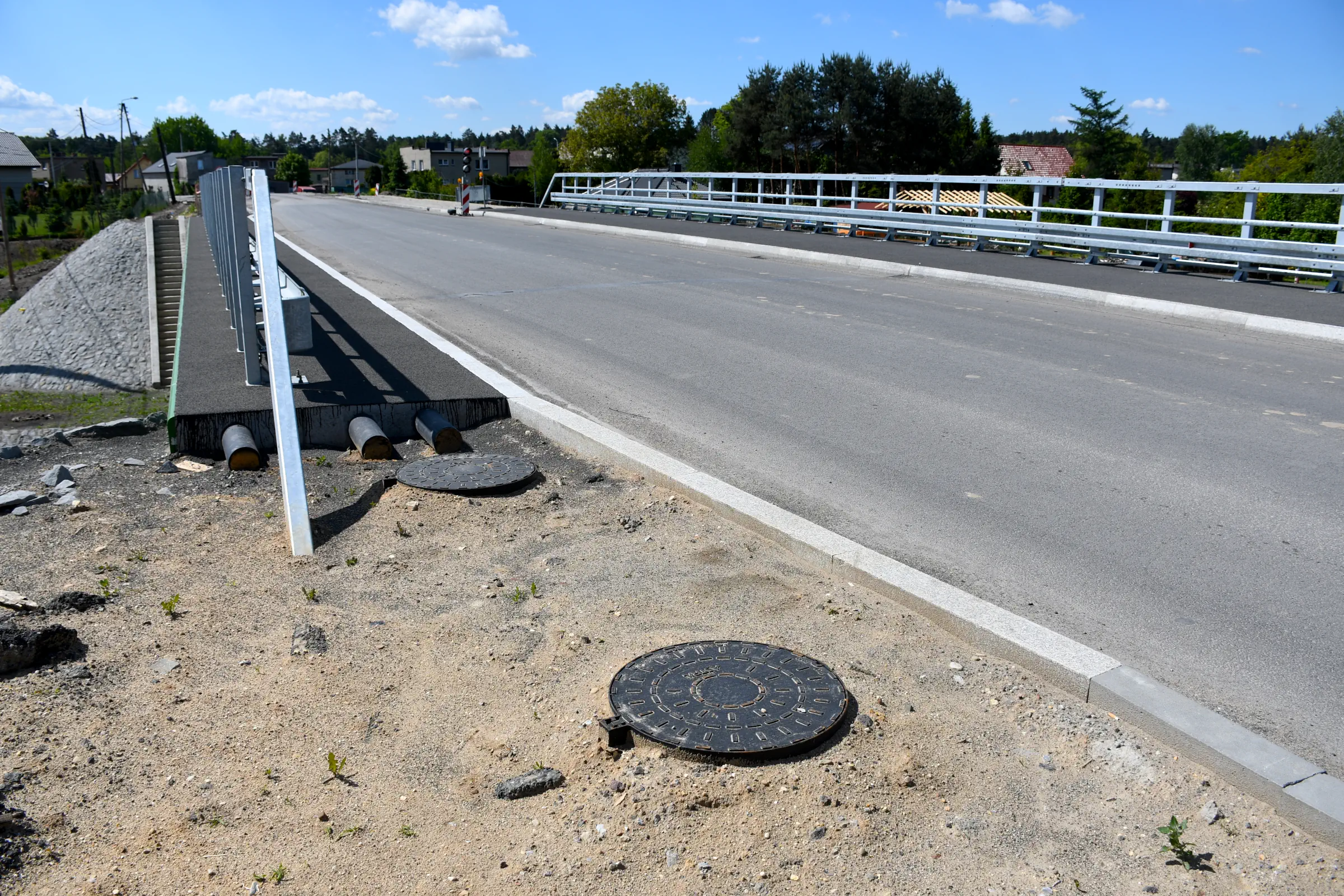

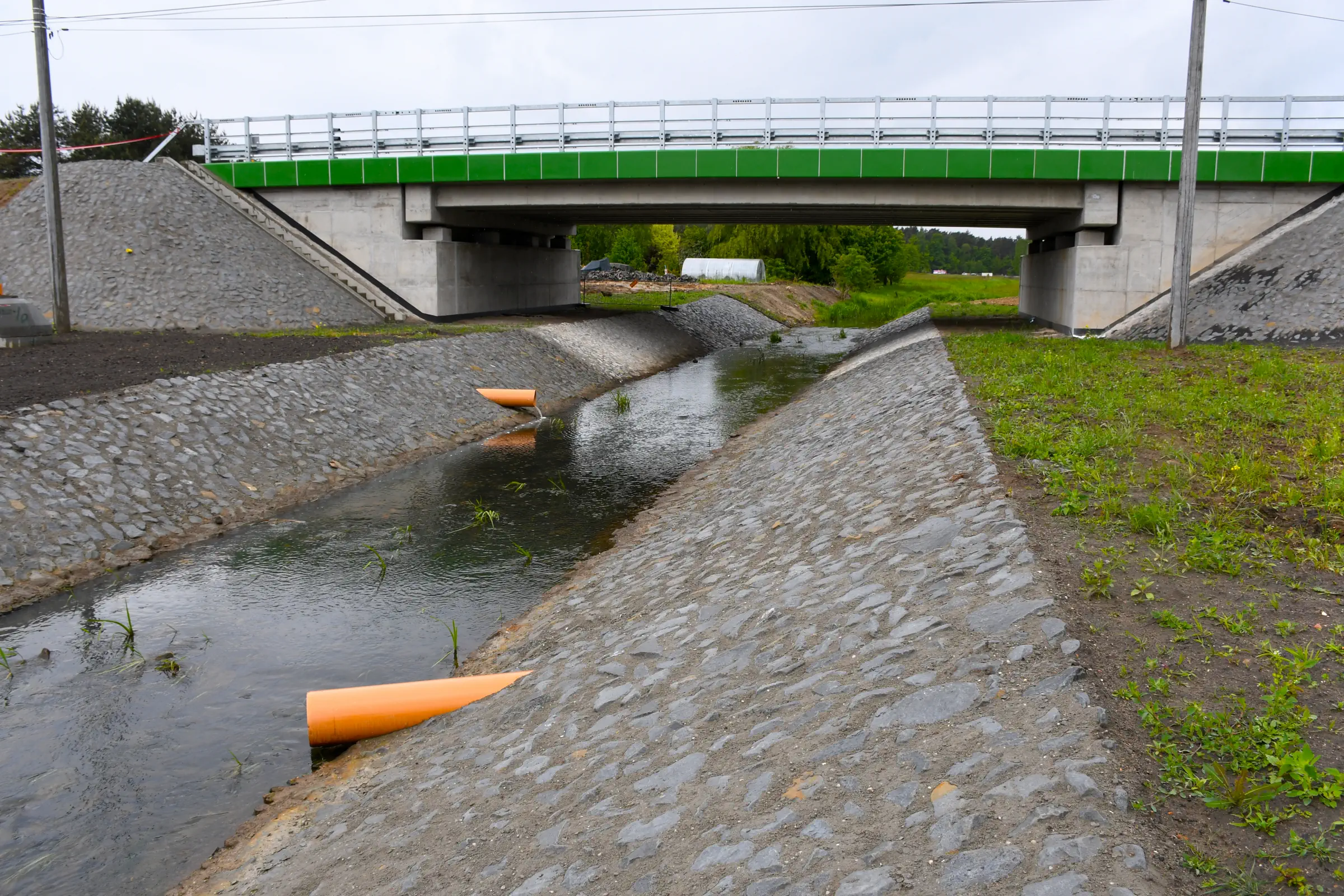

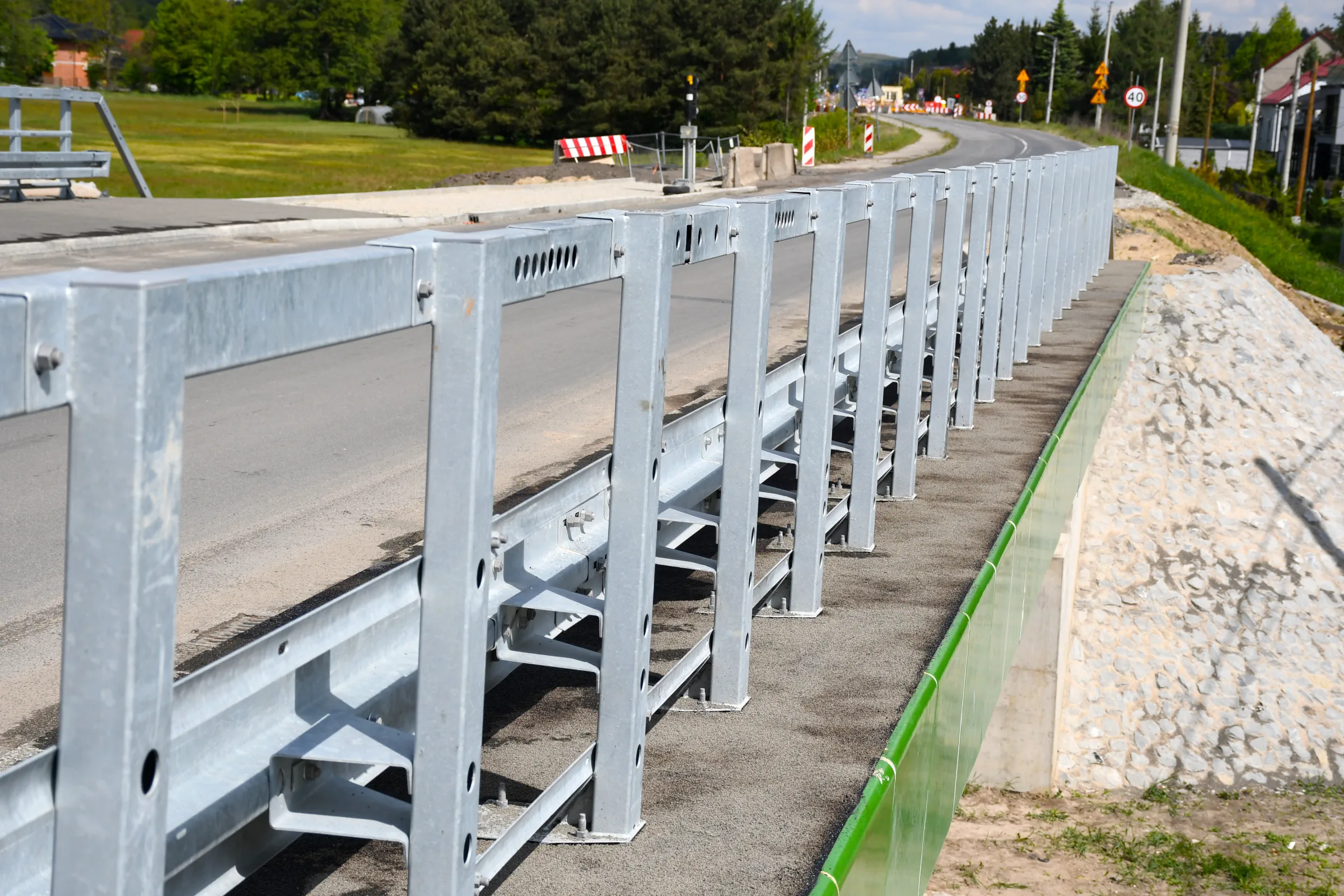

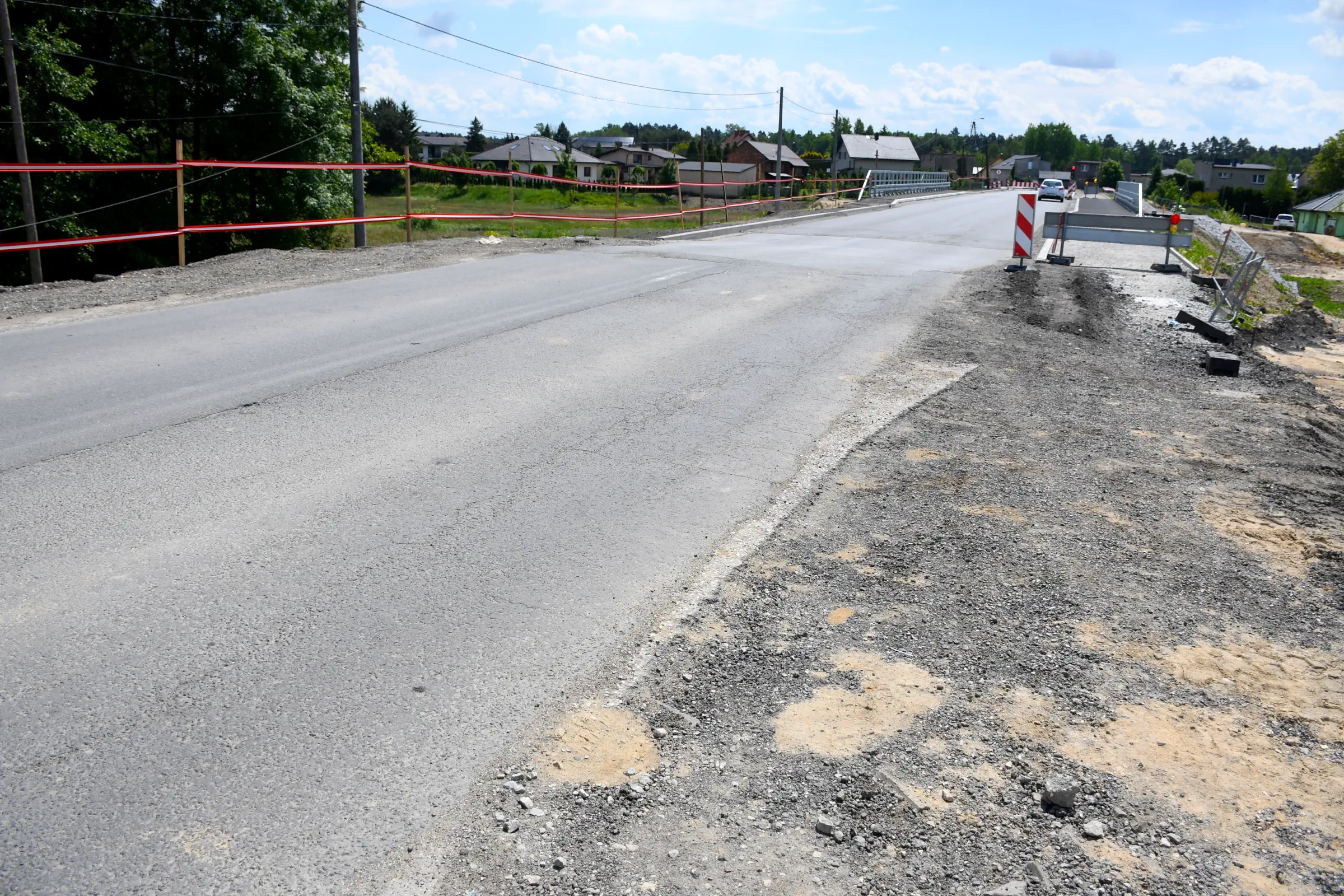

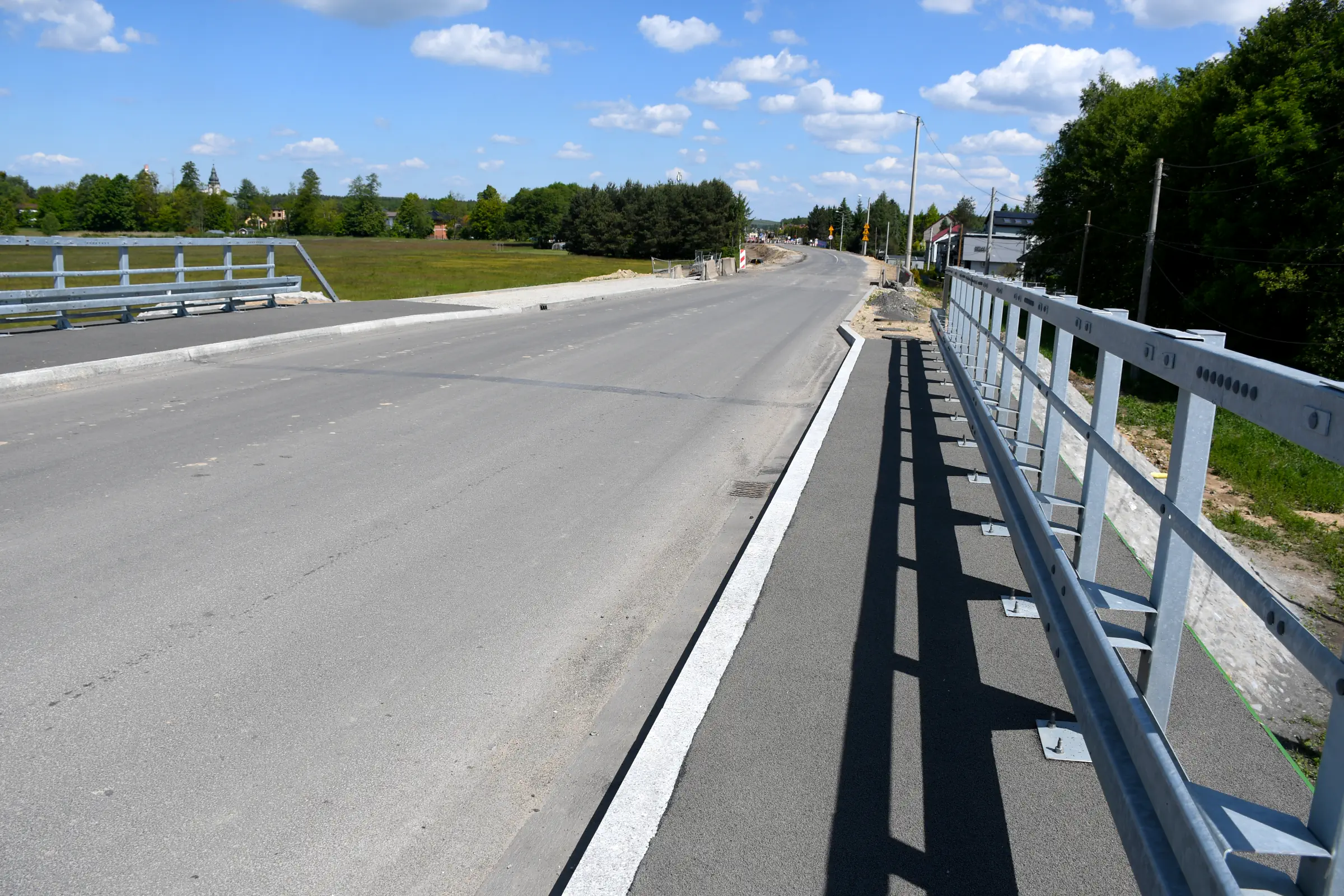

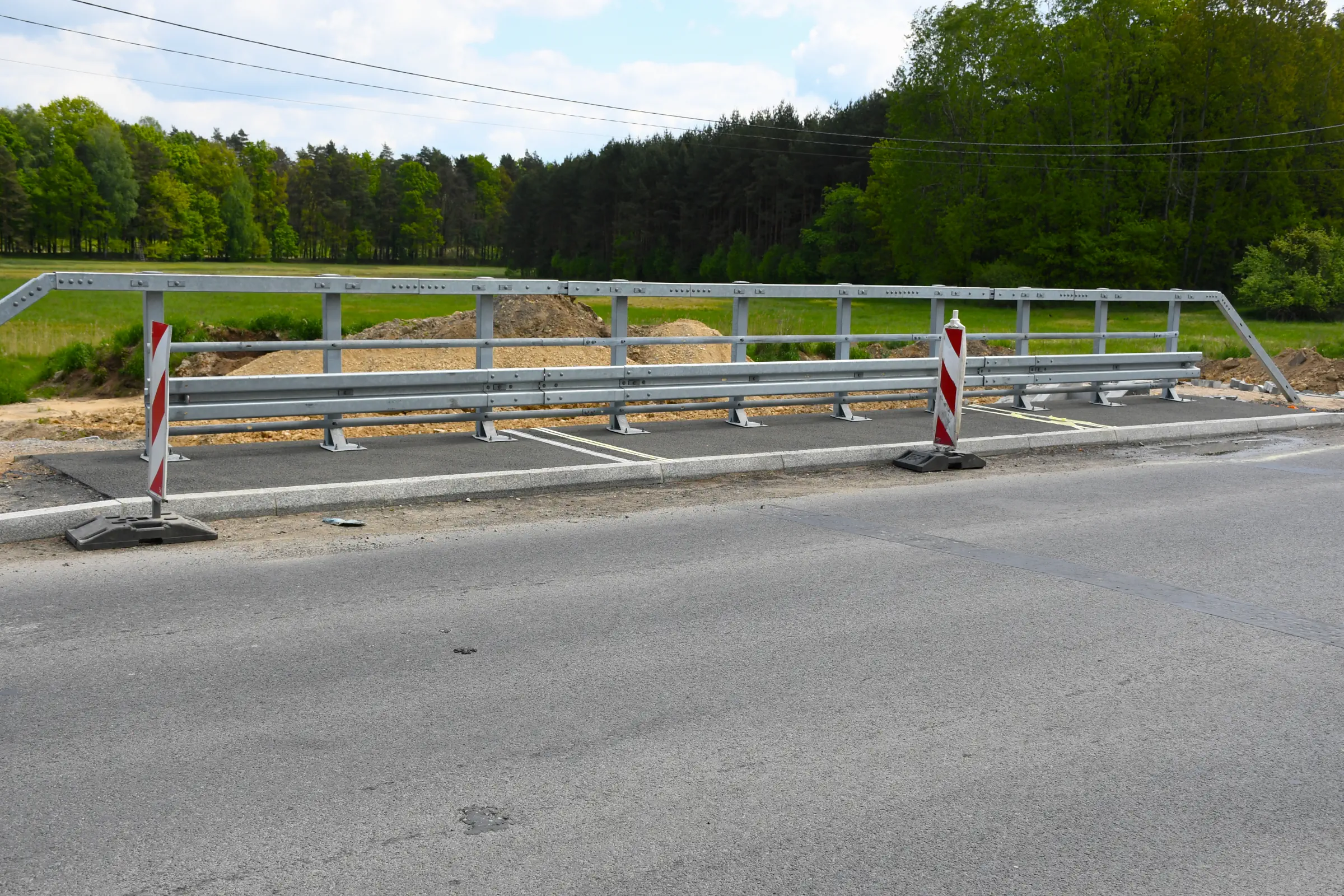

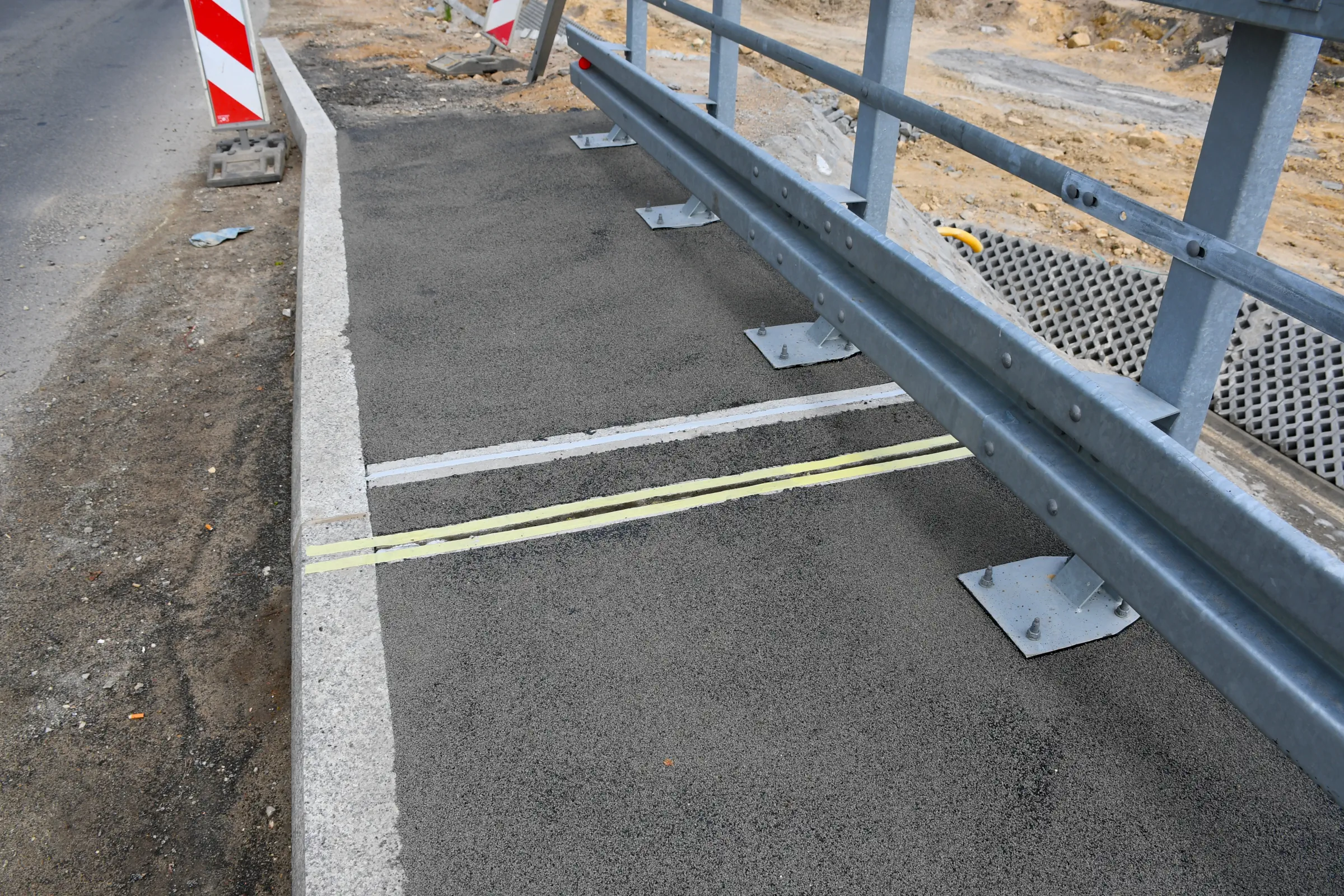

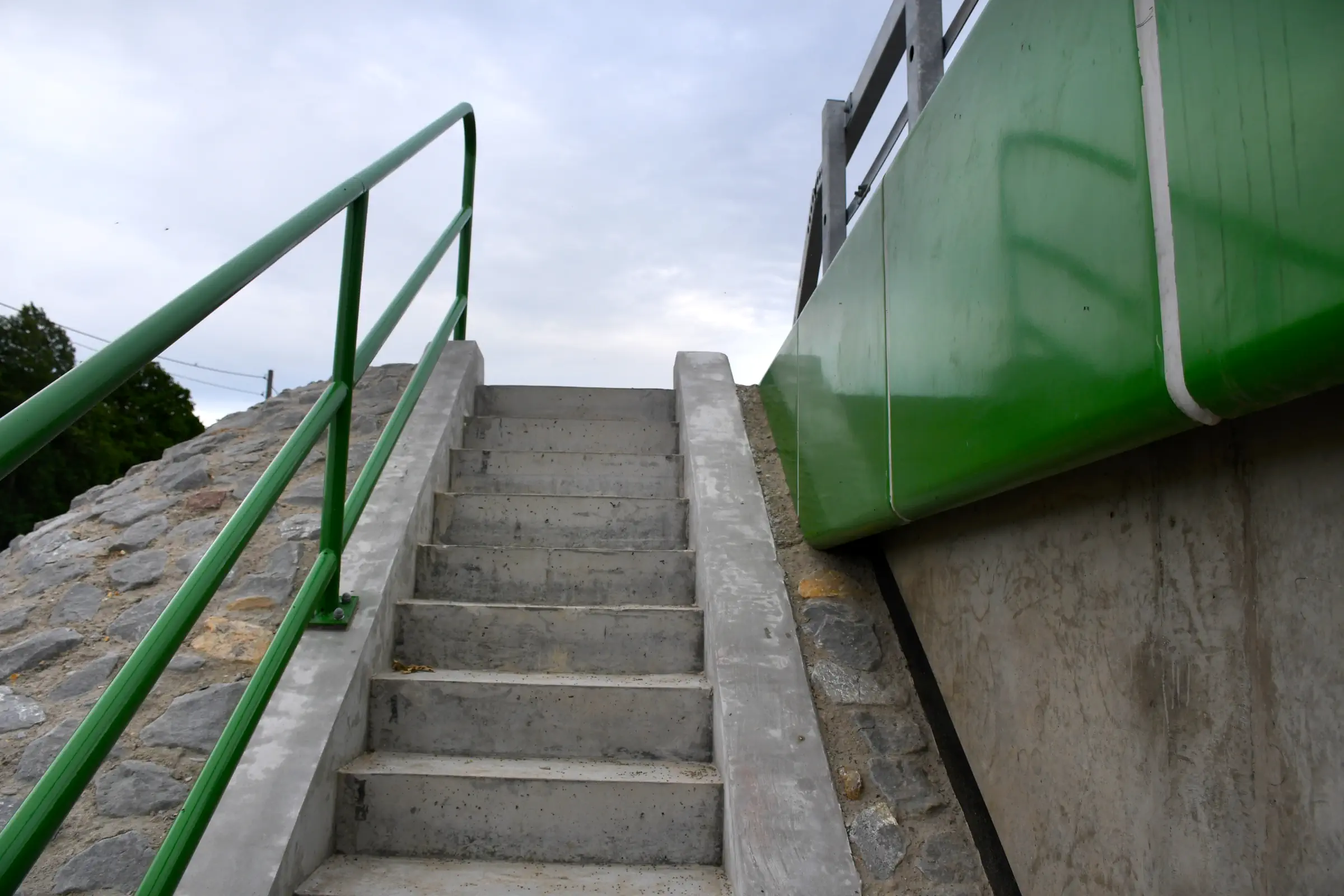

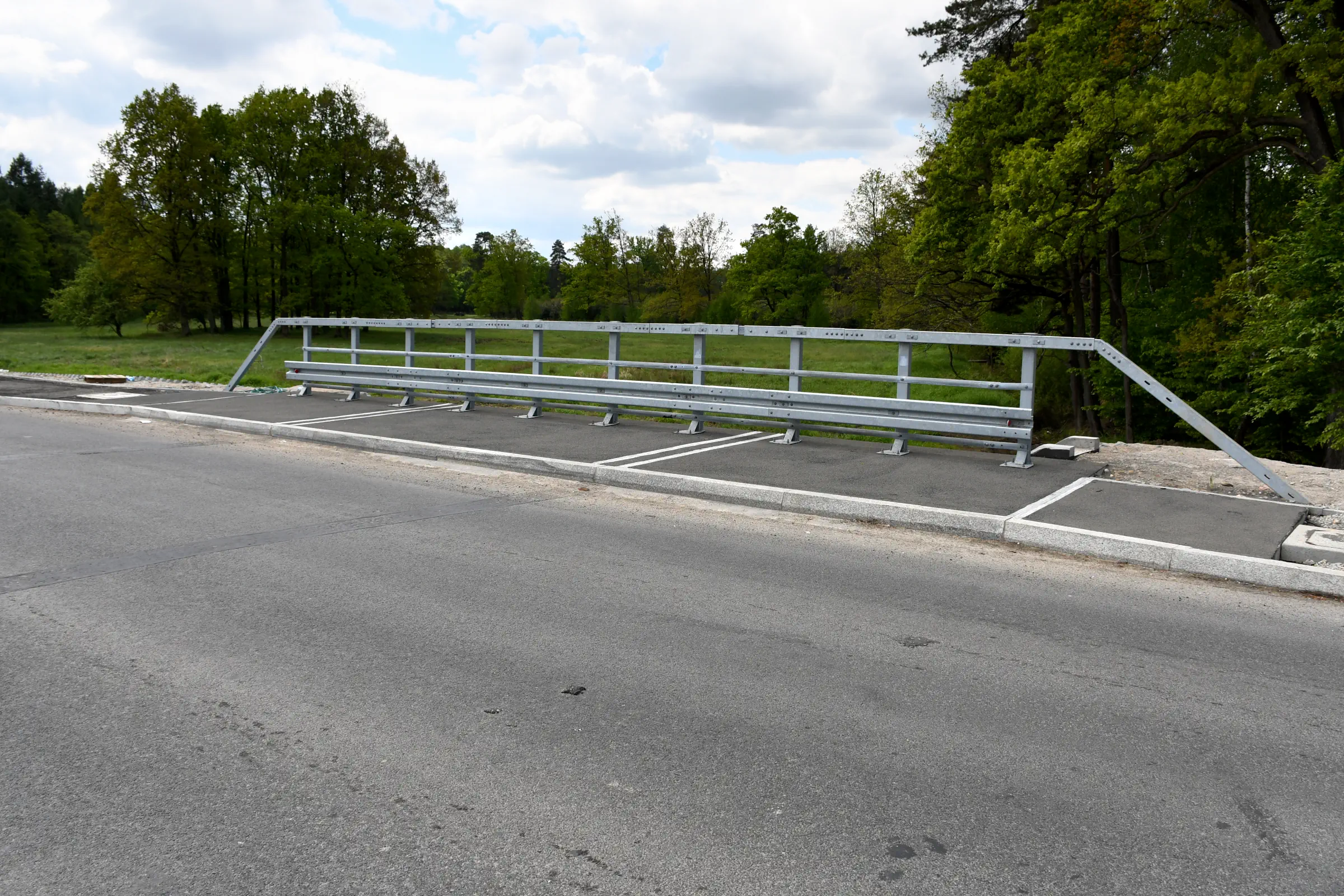

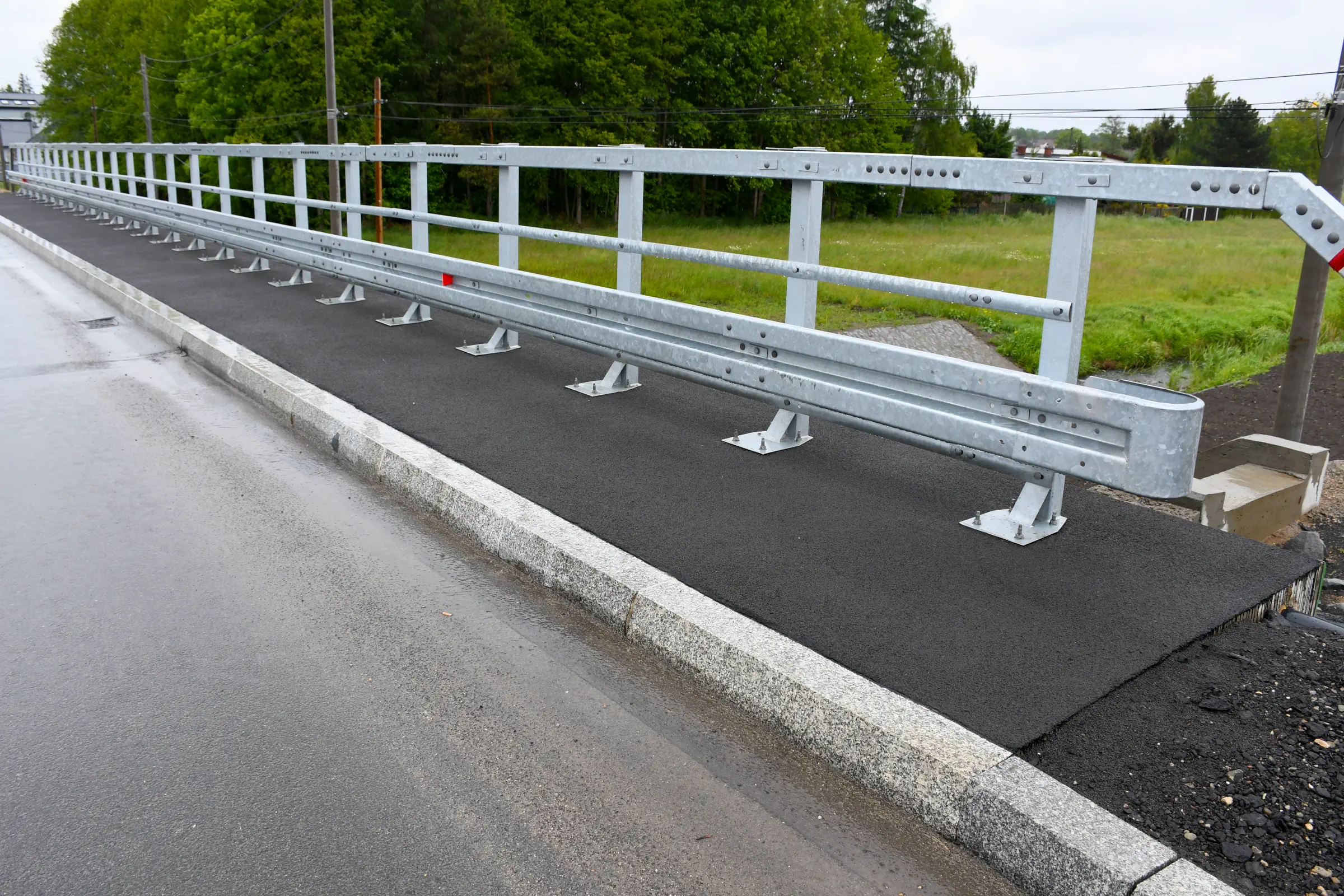

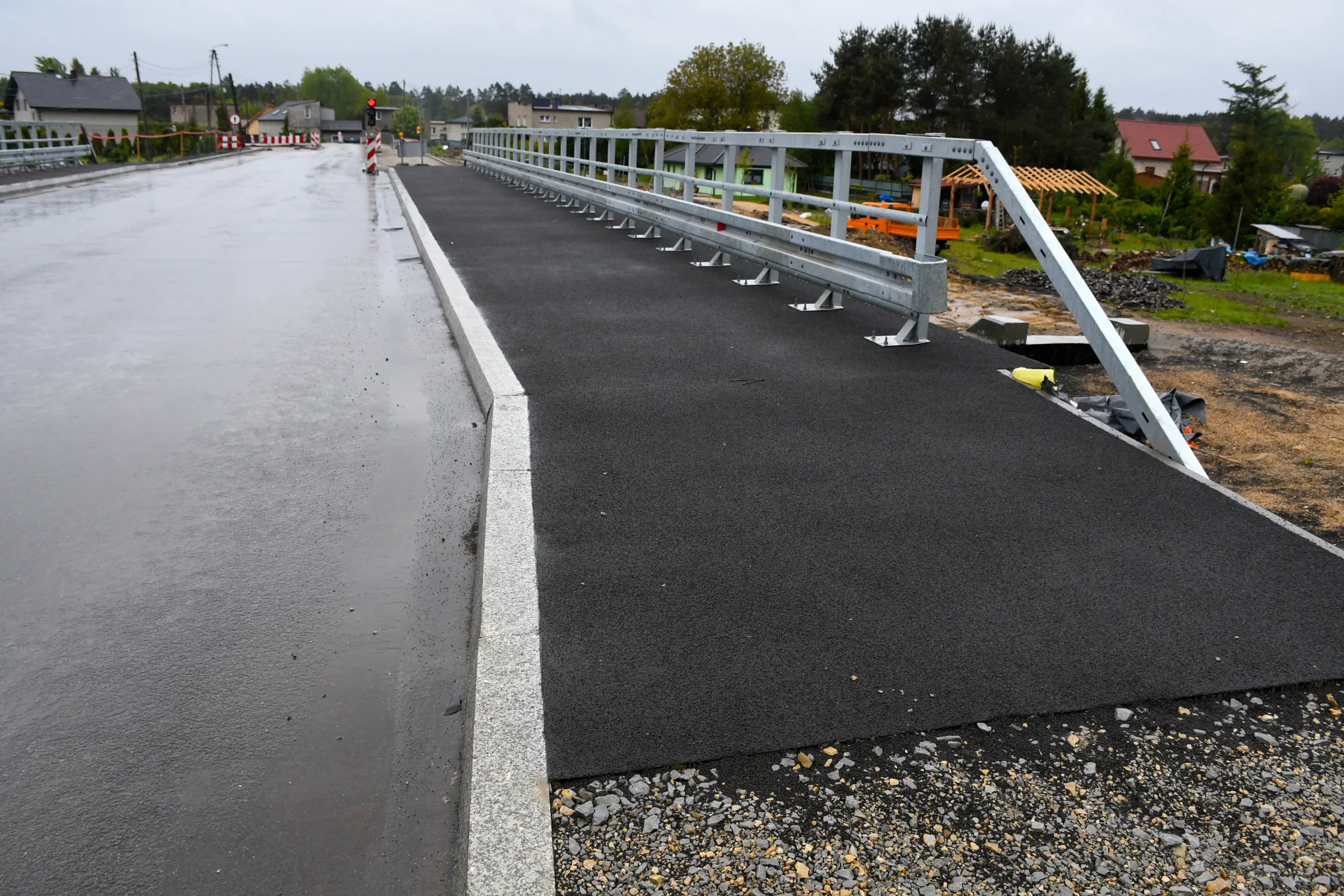

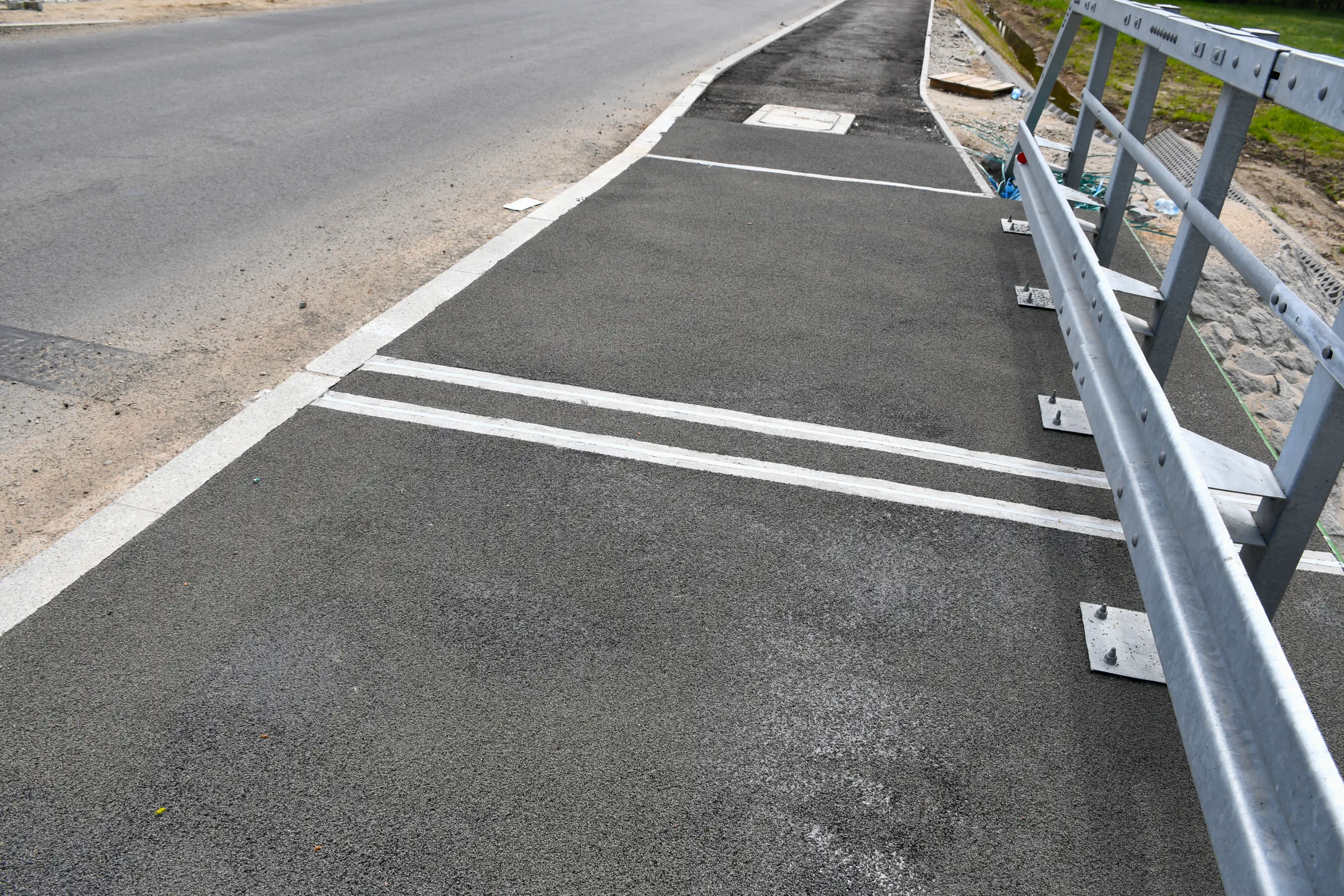

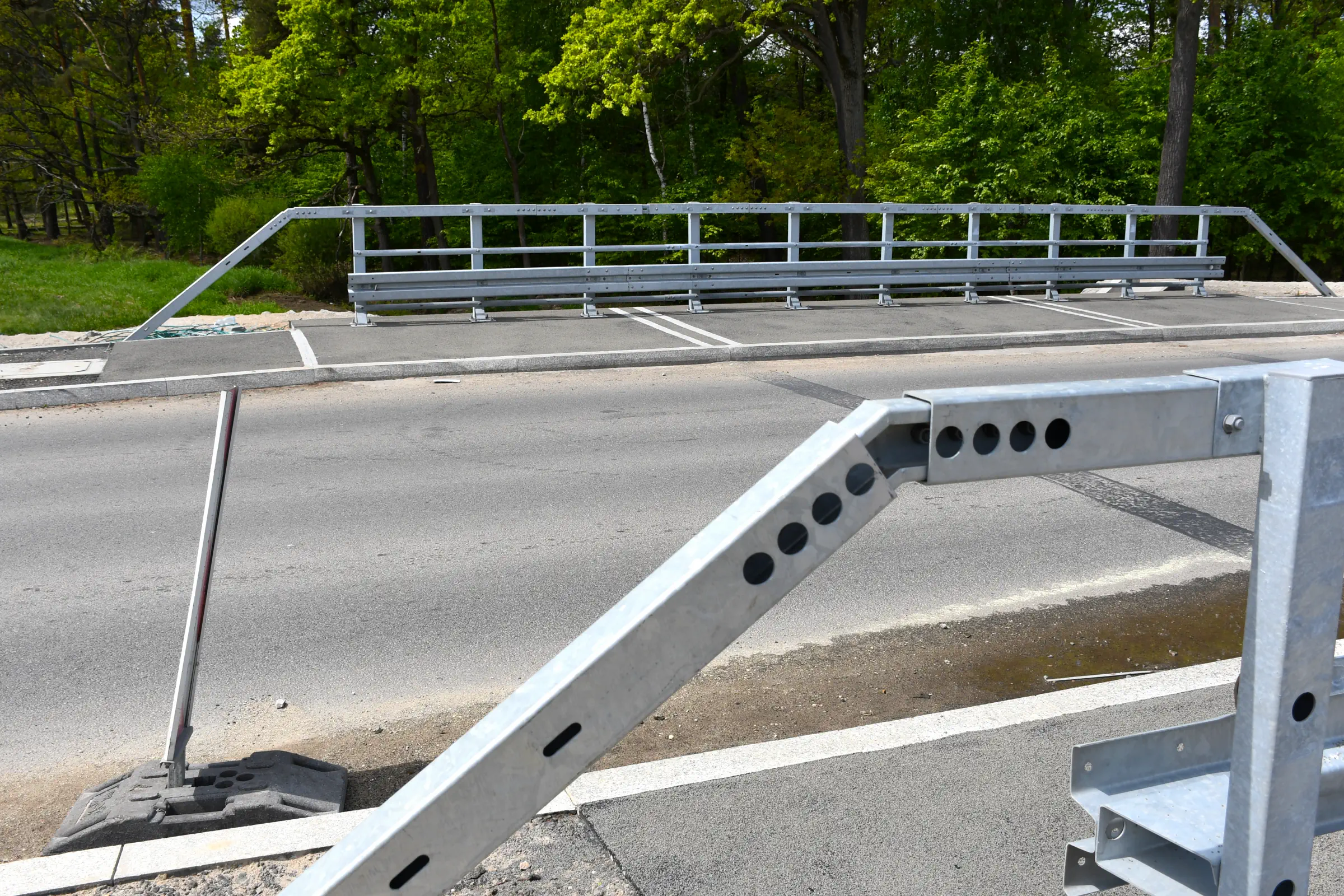

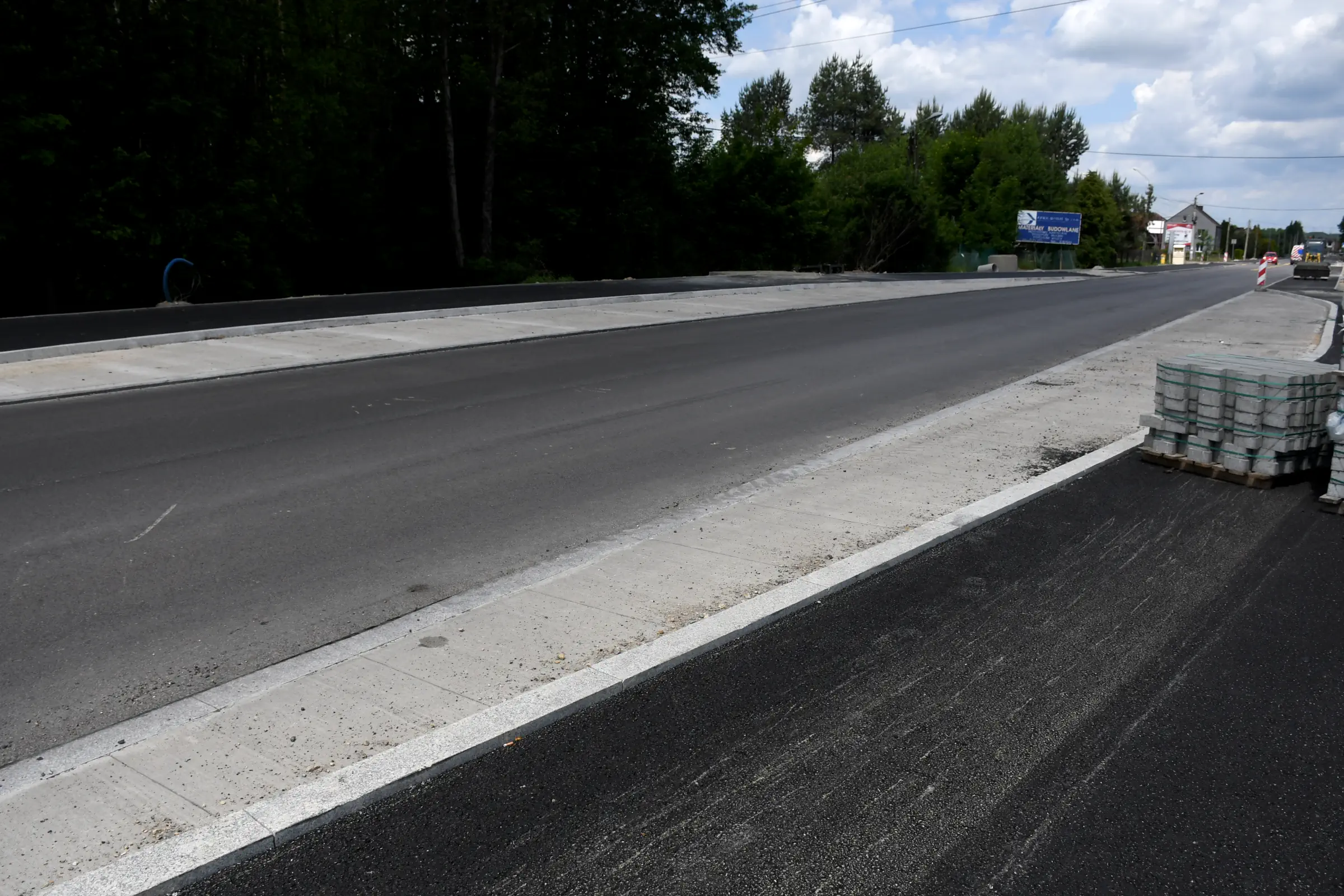

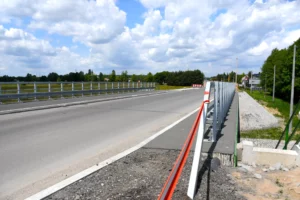

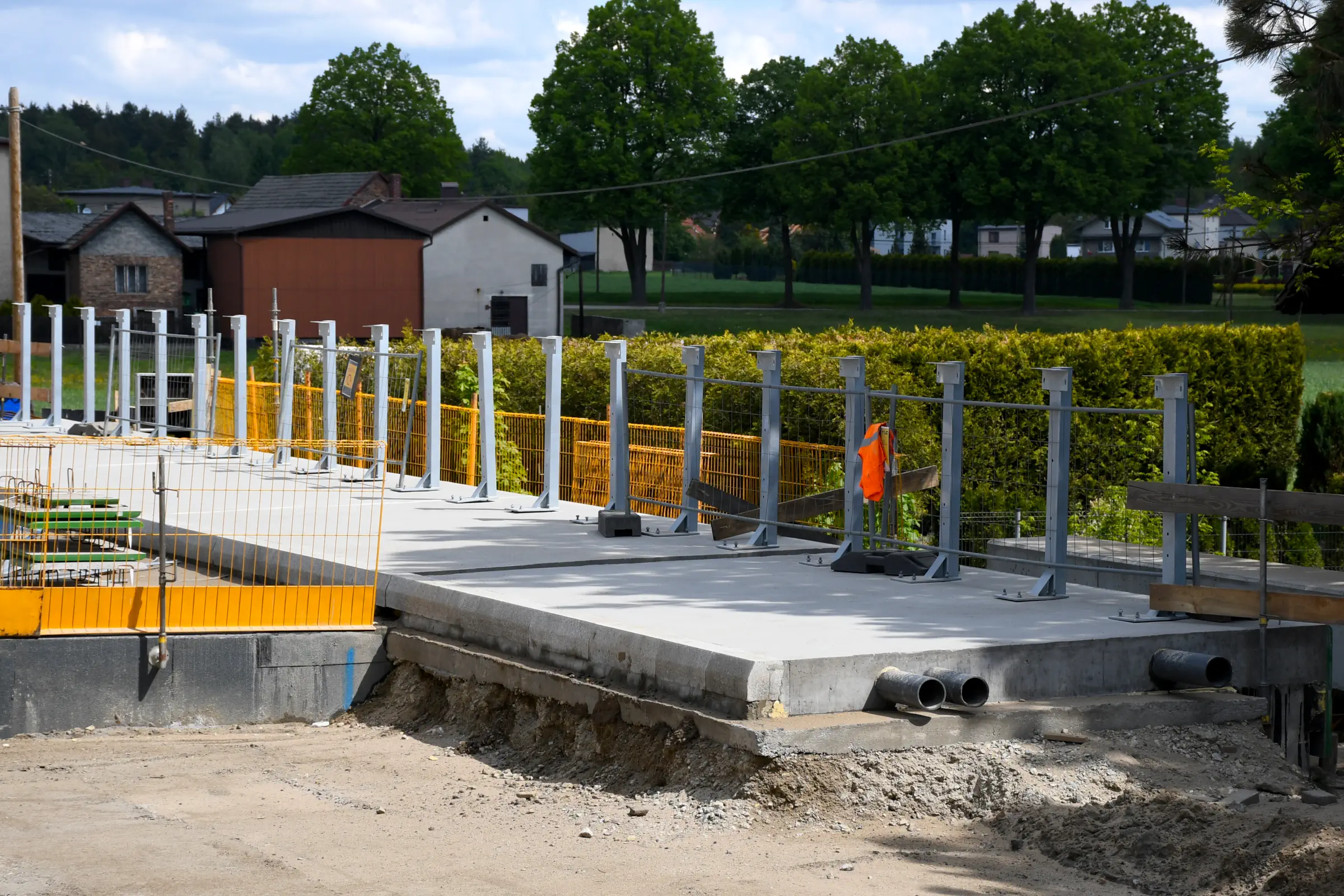

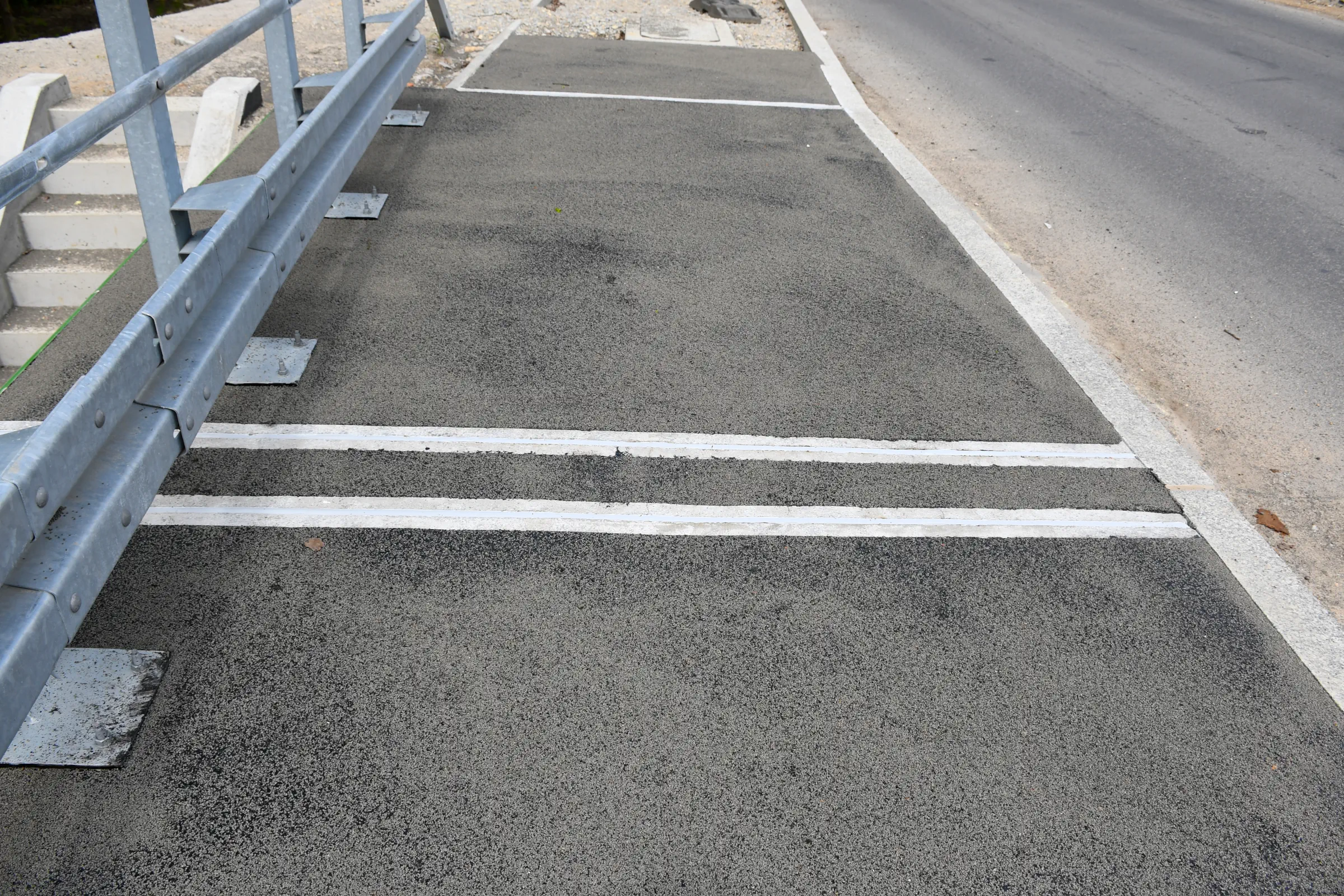

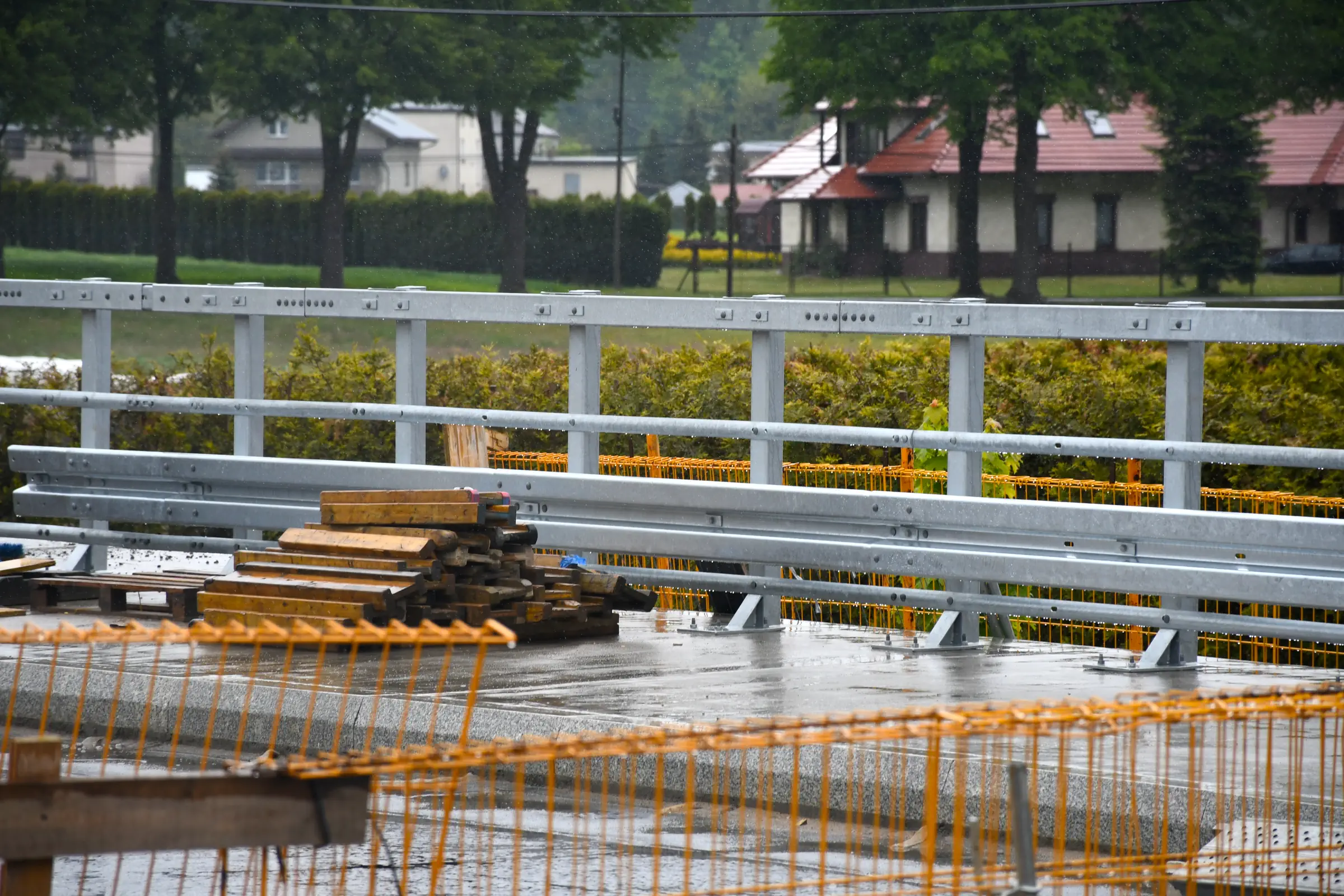

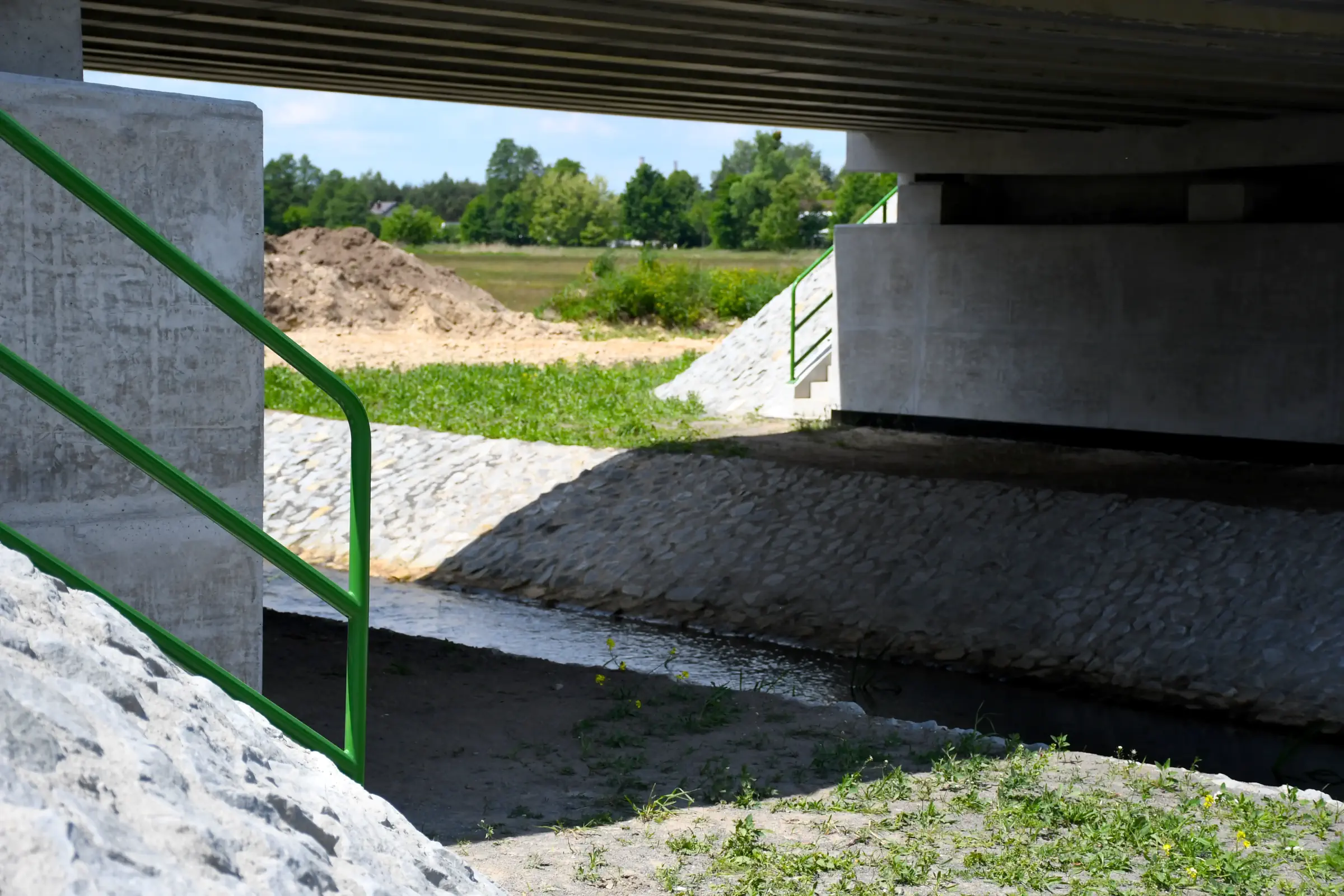

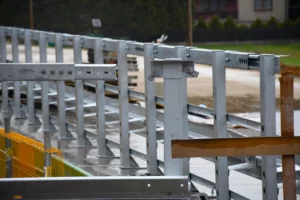

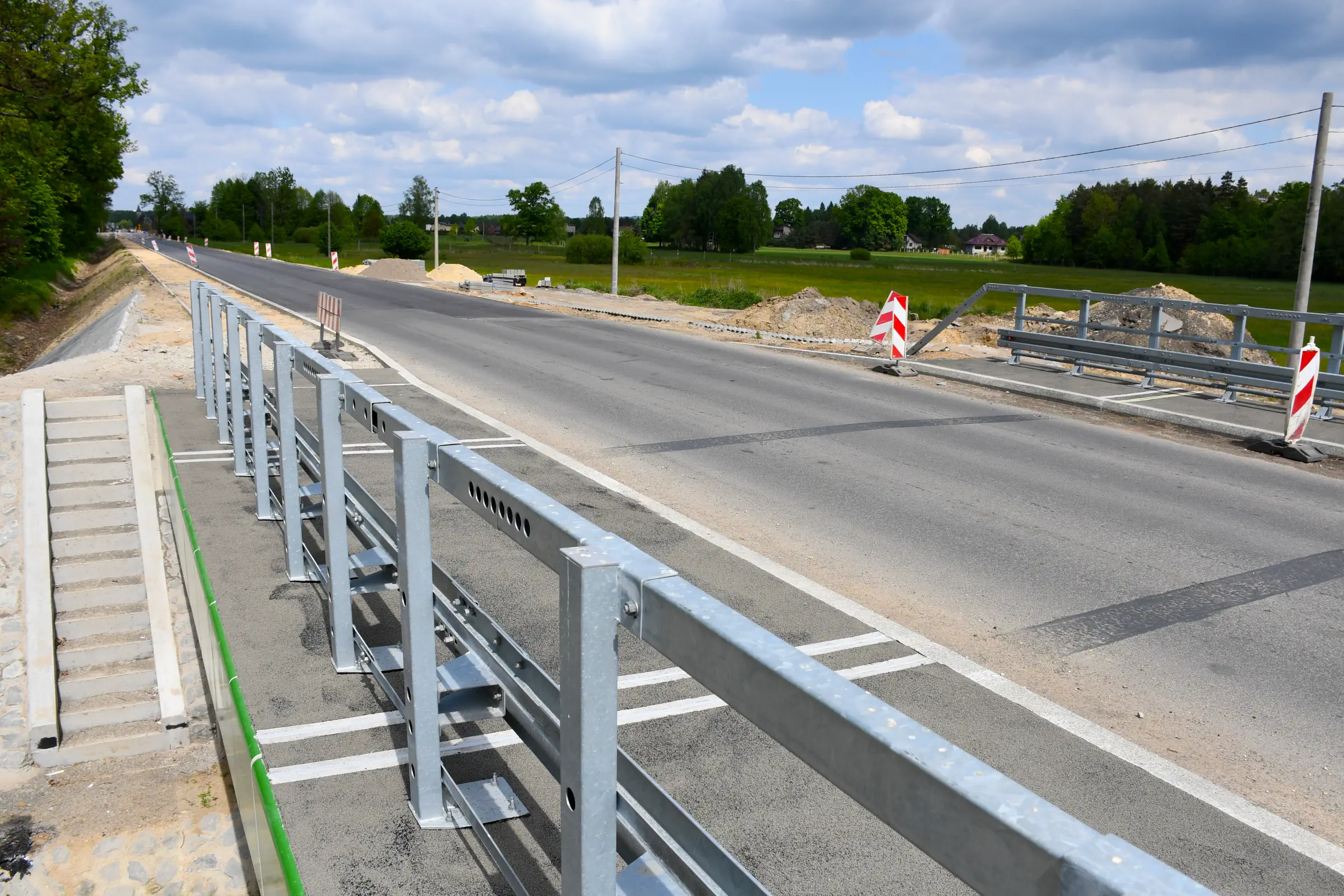

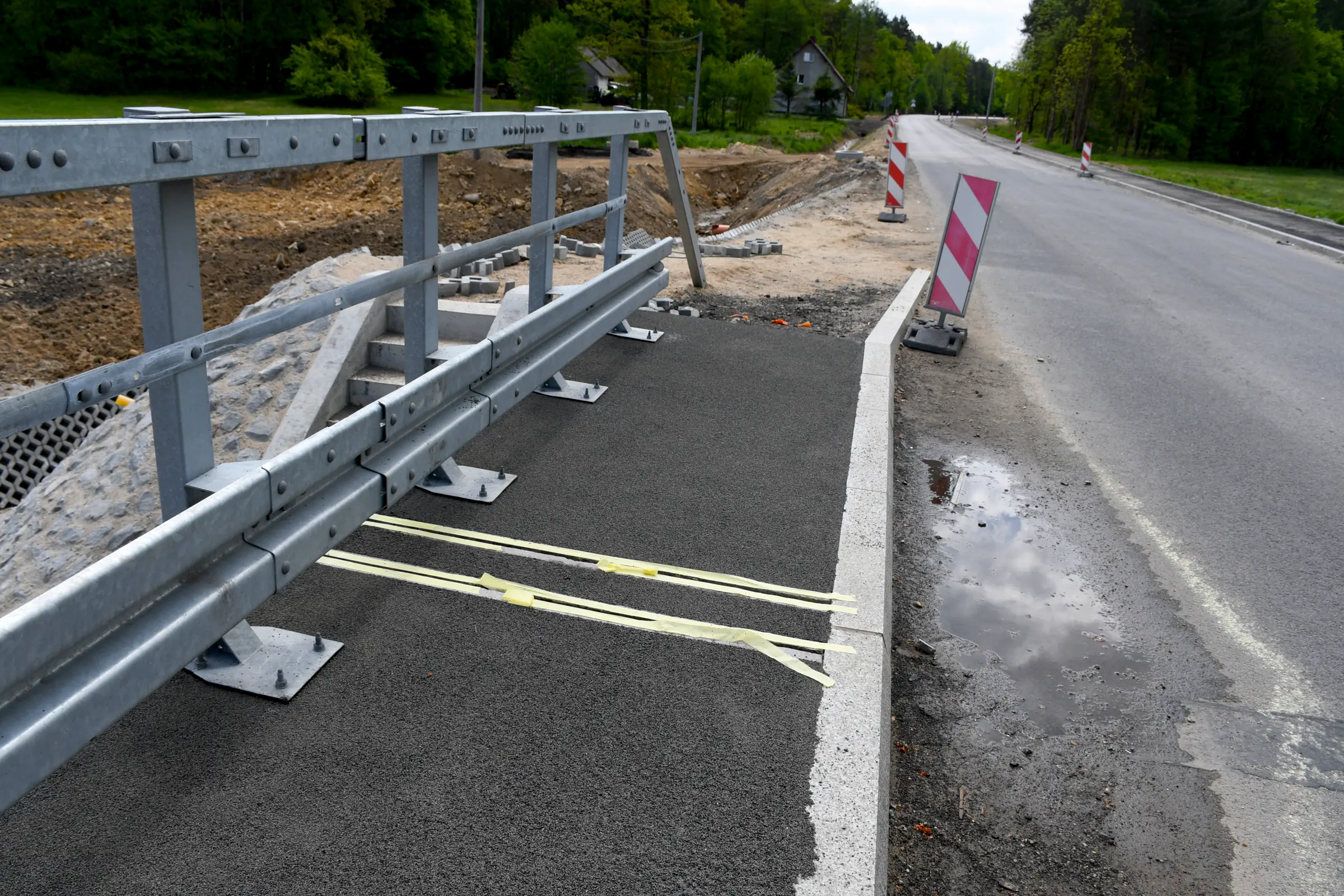

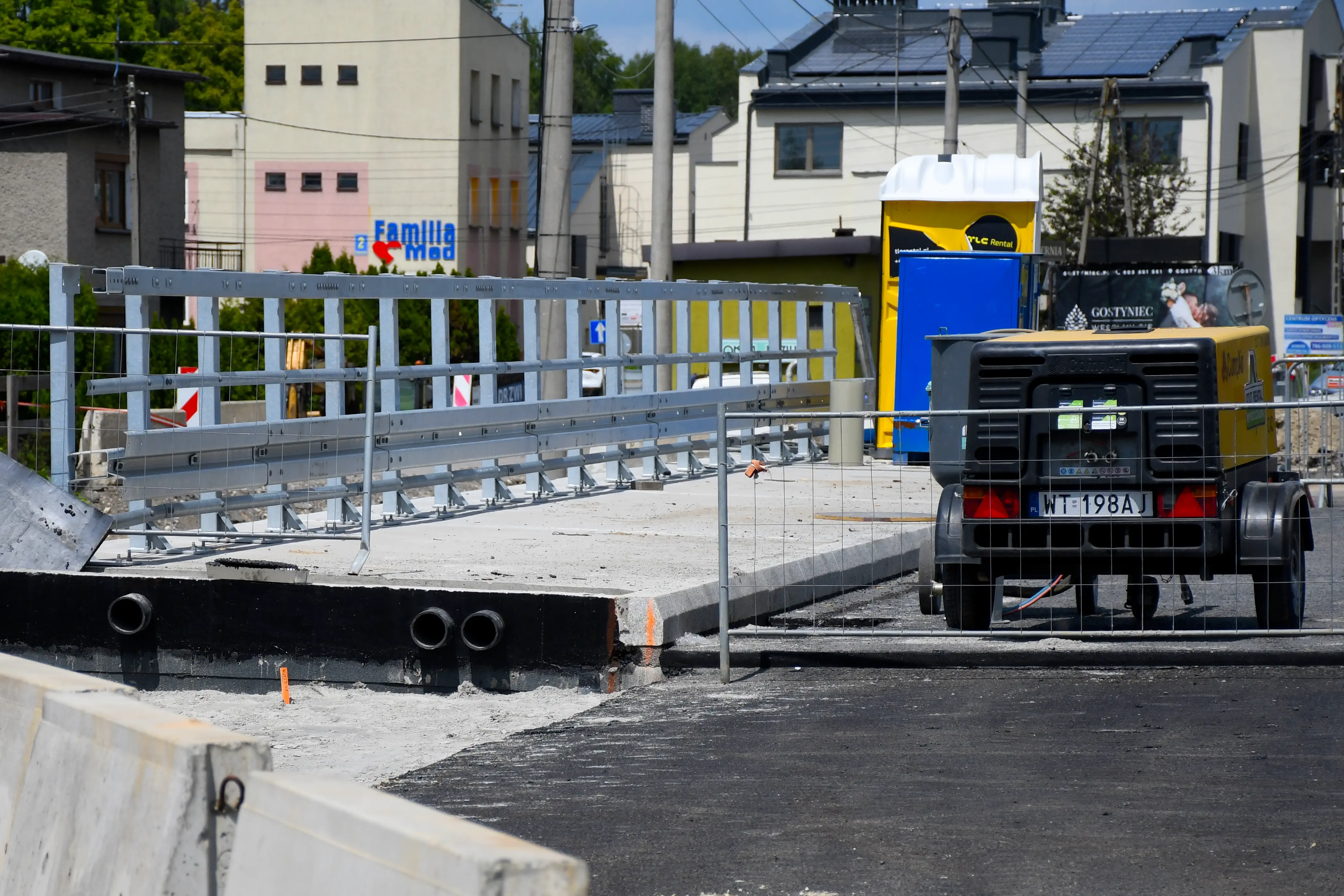

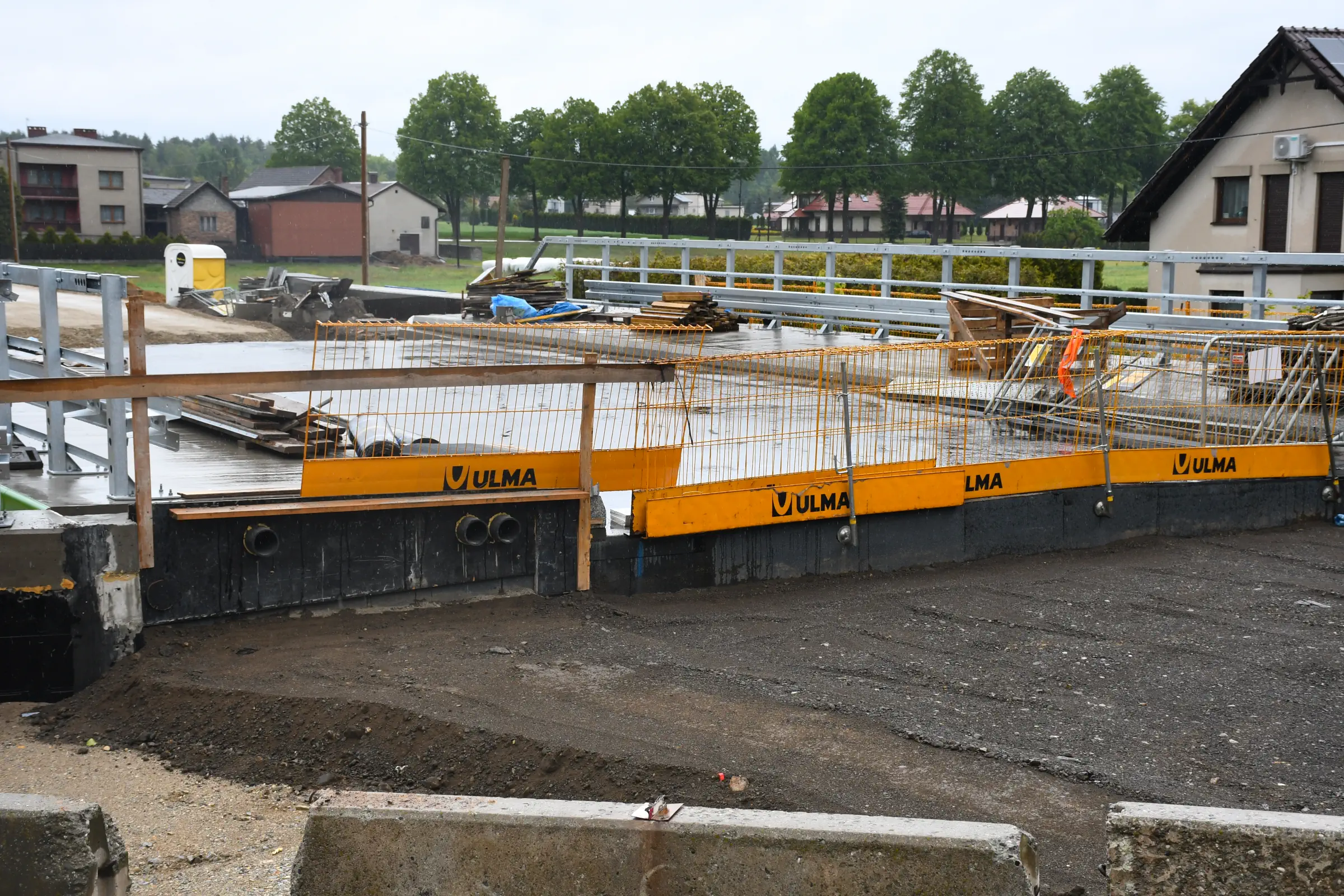

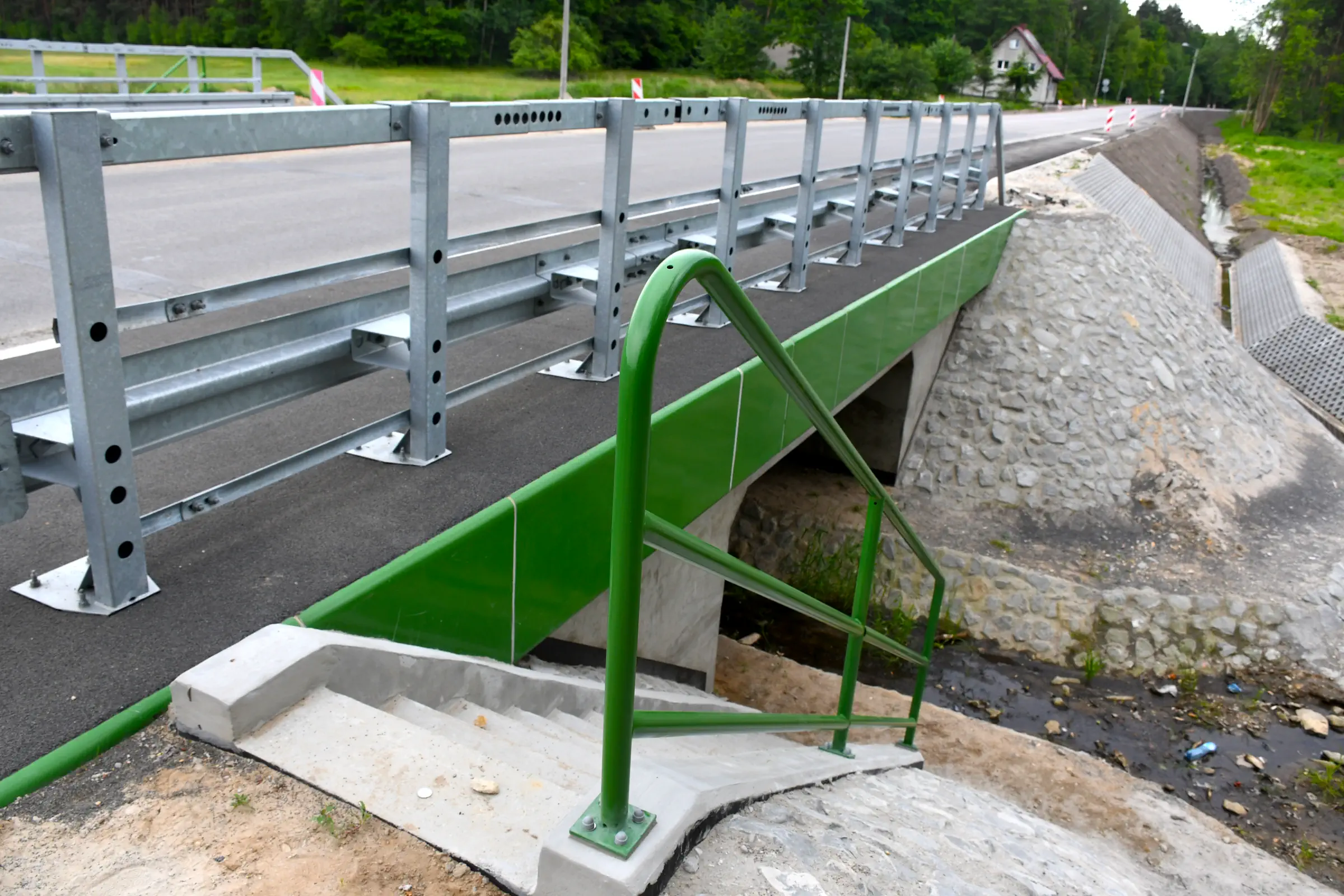

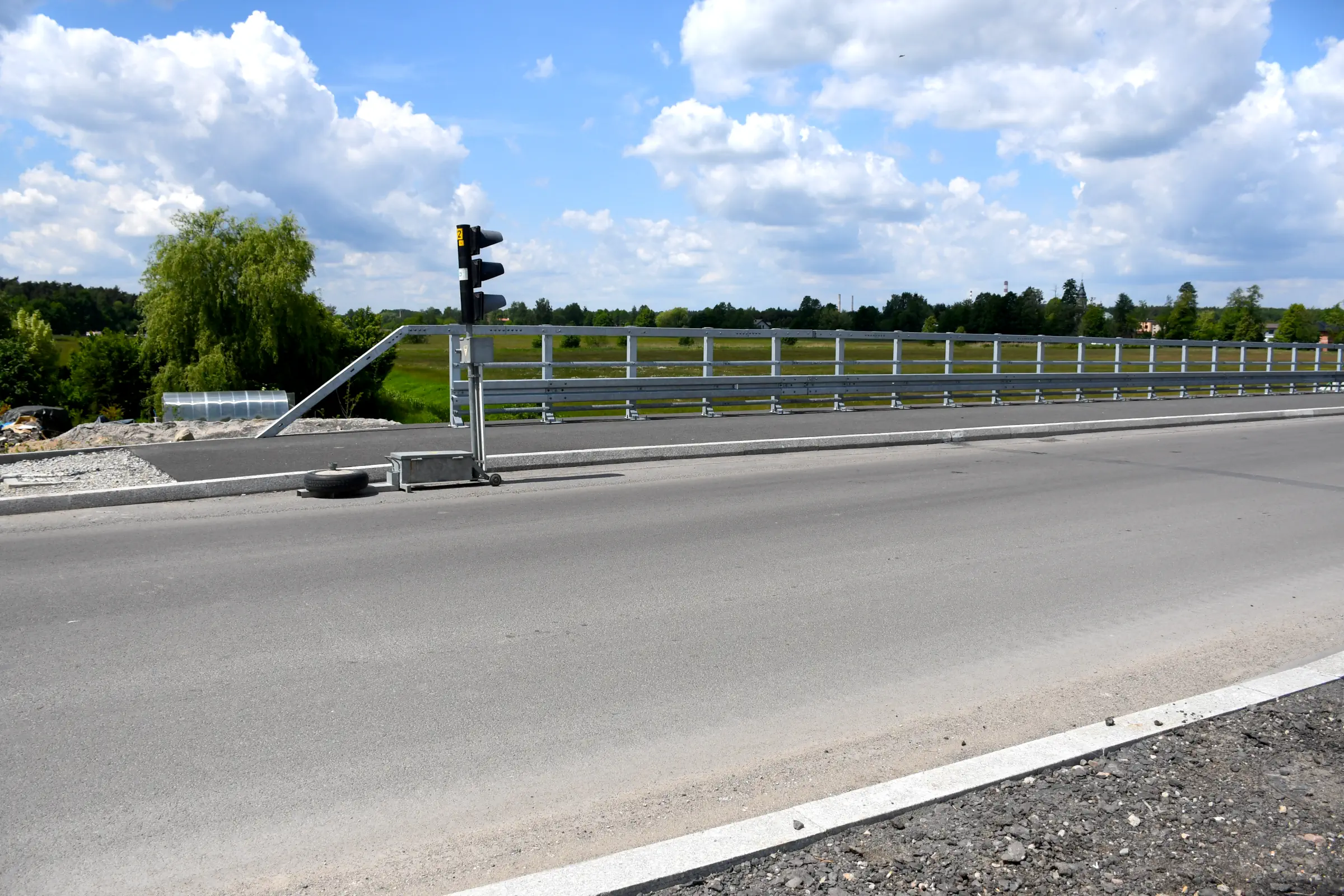

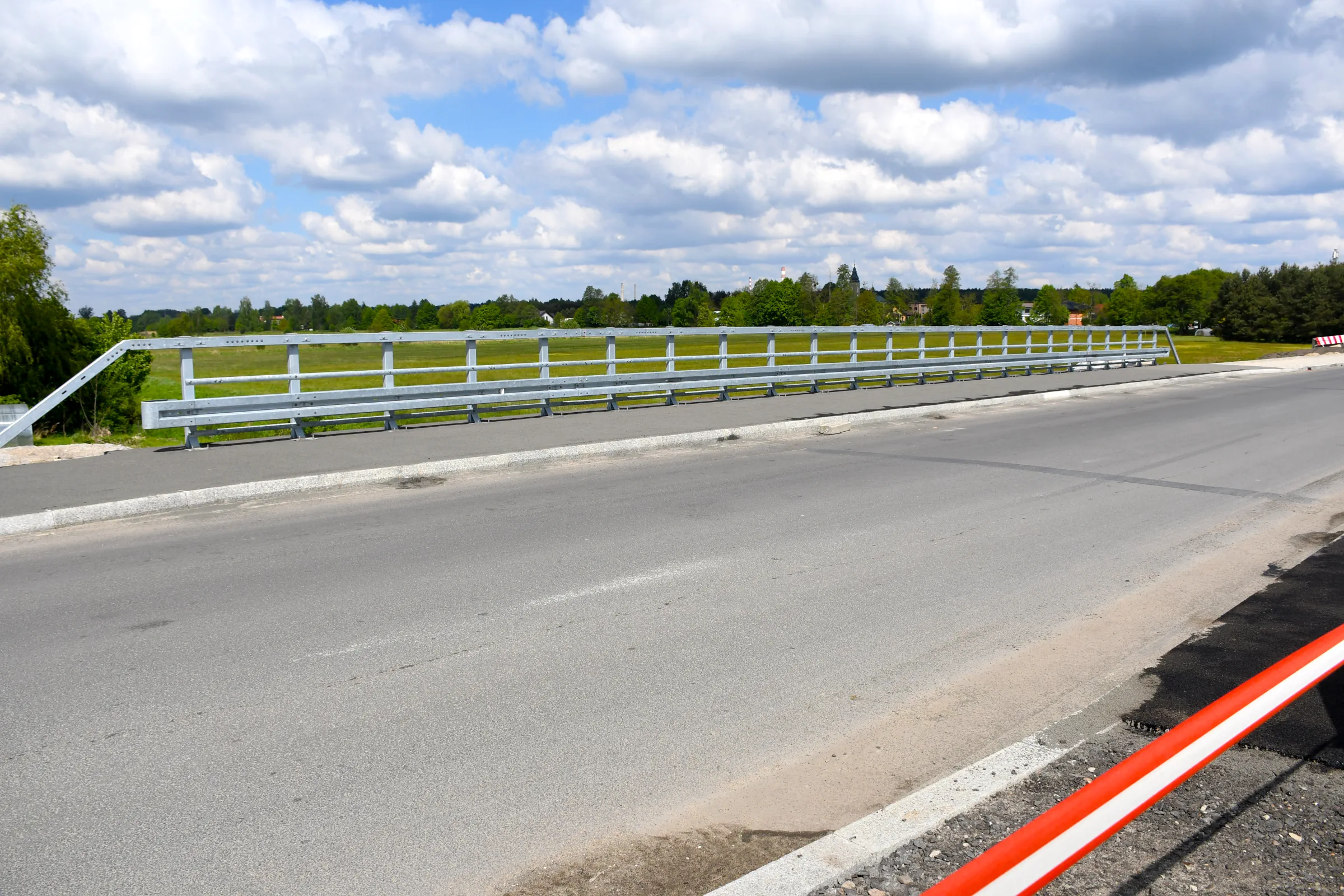

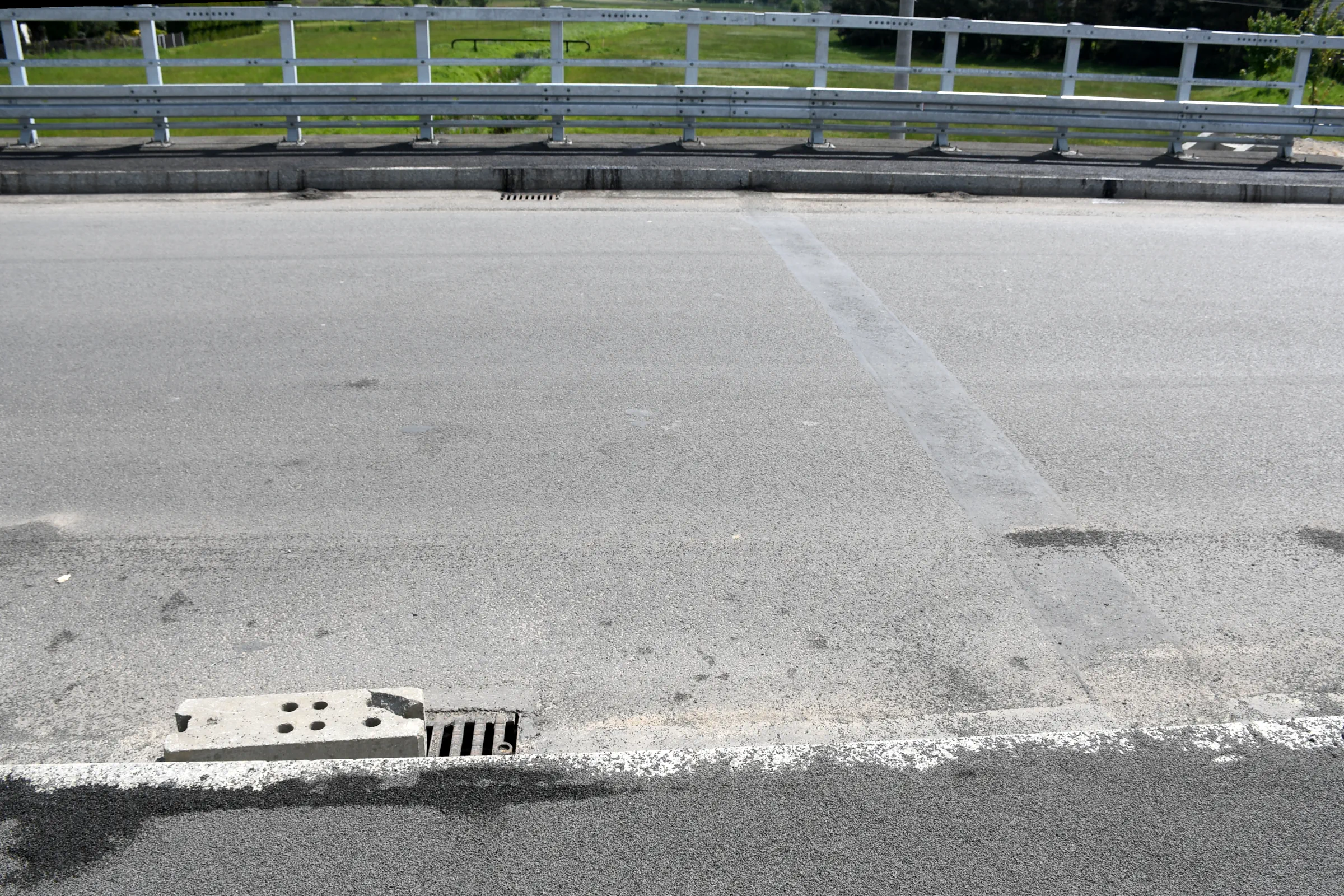

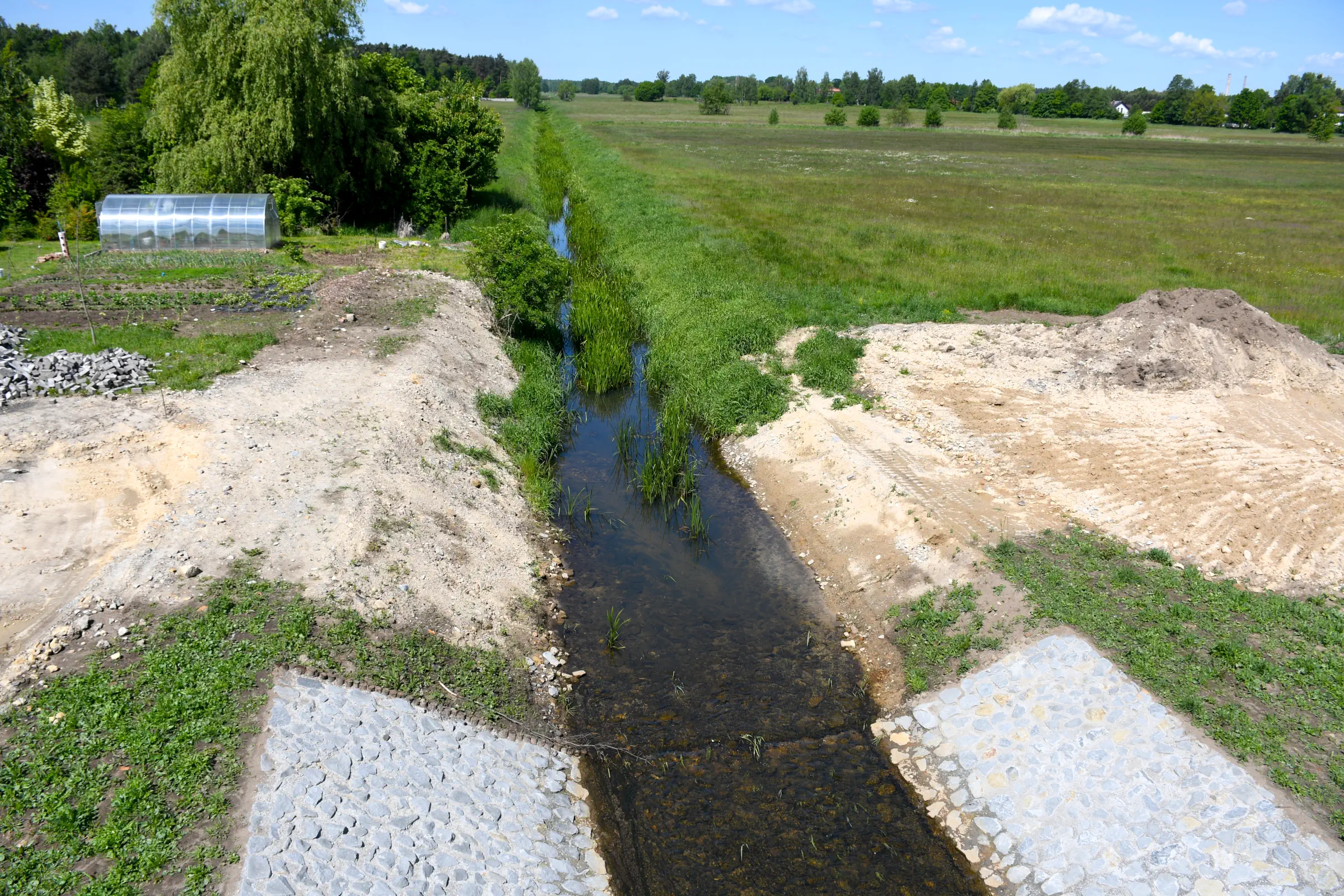

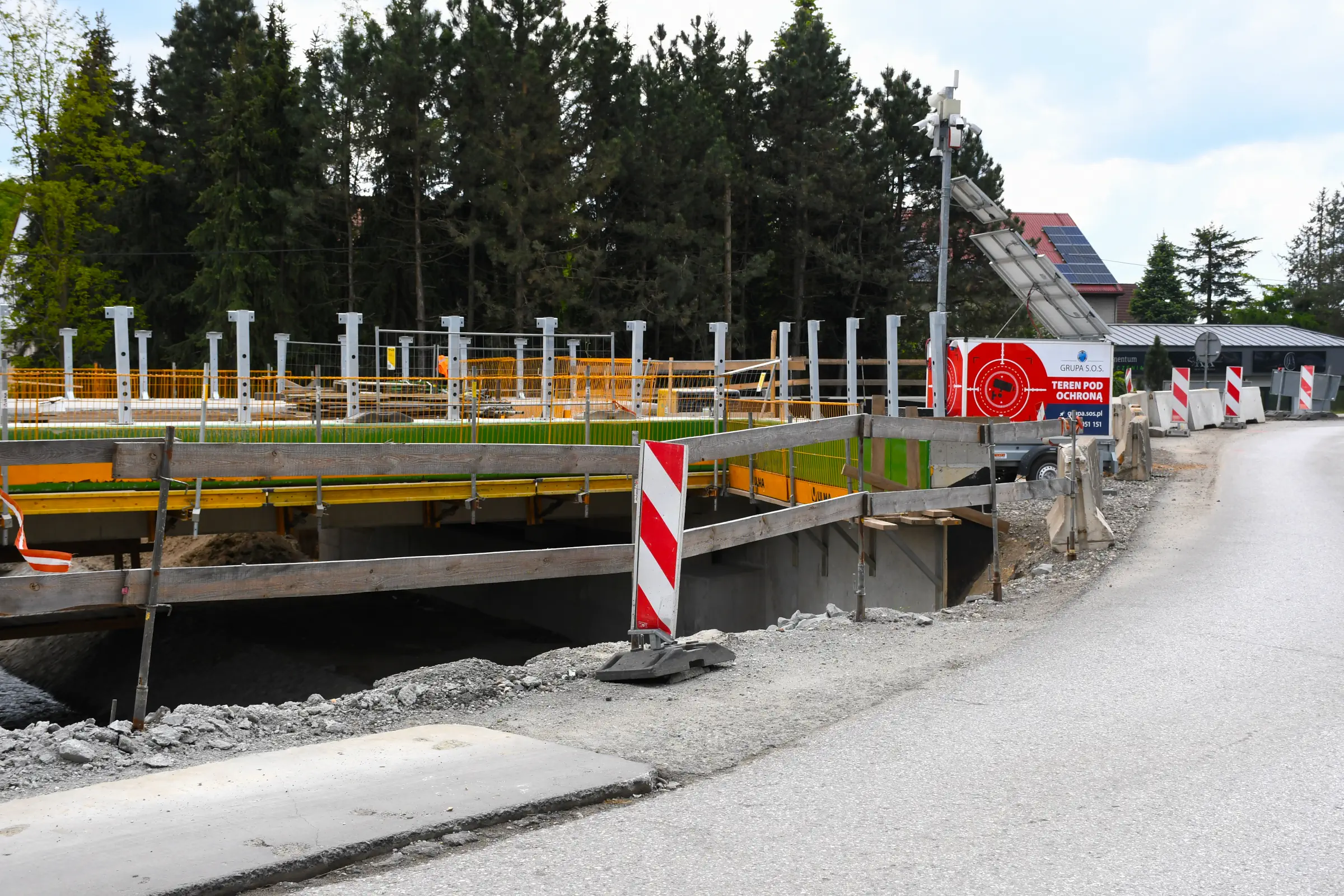

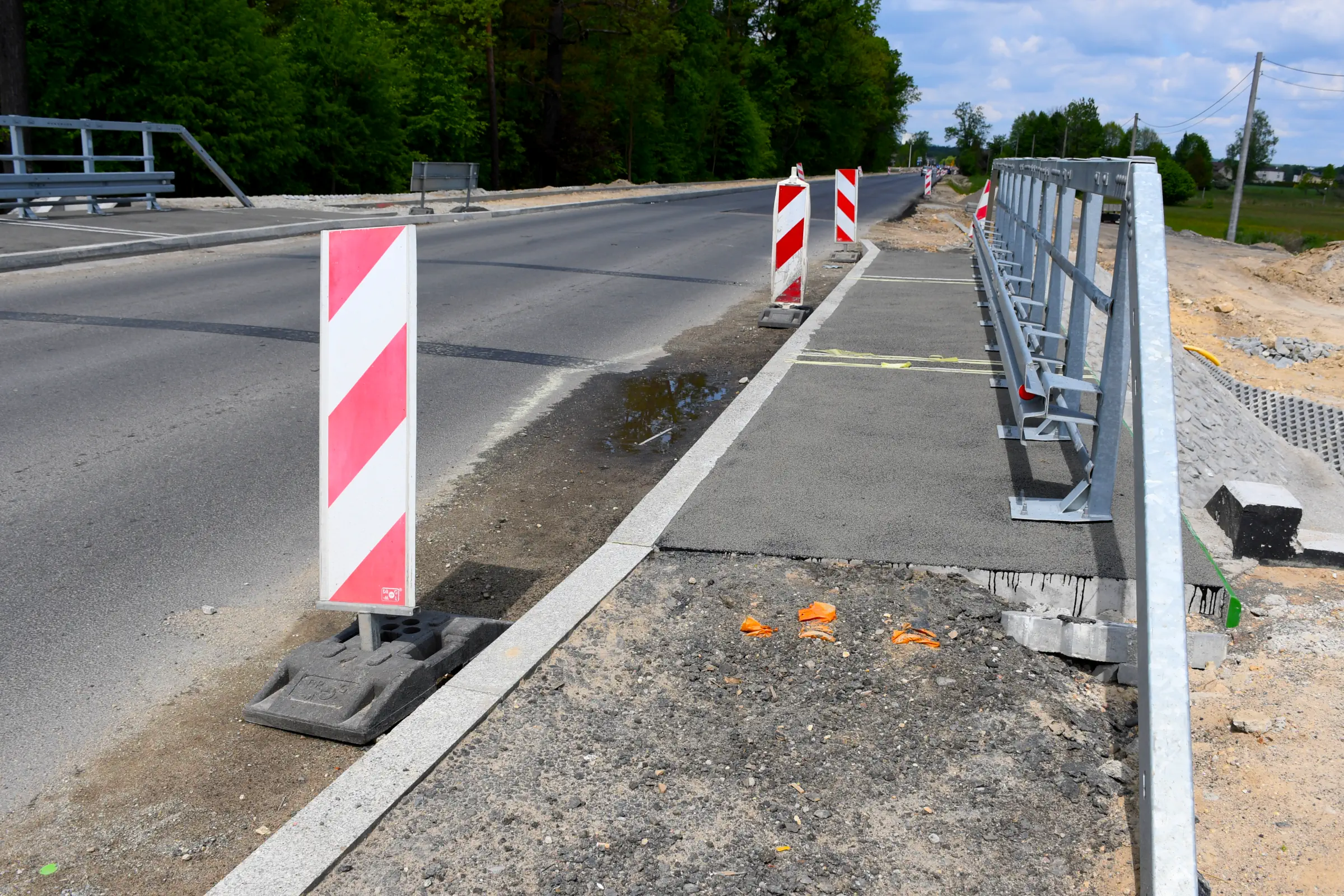

1. Wiele wskazuje na to, że w nadchodzących tygodniach uda się otworzyć dla ruchu most nad ciekiem „S” – Młynówka (obiekt M1). Przez cały miesiąc w obrębie tego obiektu trwały intensywne prace wykończeniowe – zamontowano barierki i rozdeskowano schody skarpowe. Kontynuowano też działania związane z budową drogi prowadzącej do mostu. Pod koniec miesiąca na ustroju nośnym ułożono pierwszą warstwę asfaltu.

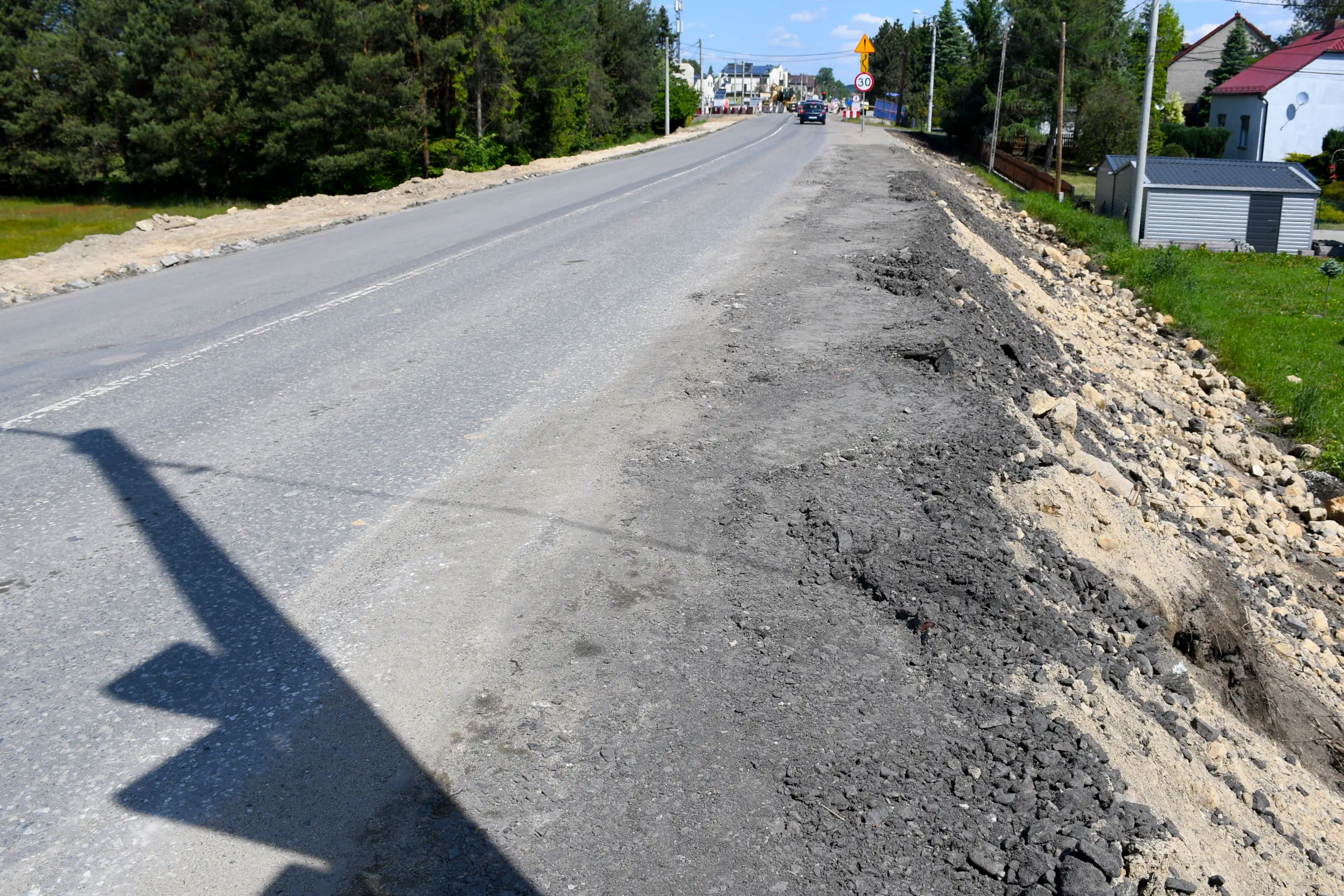

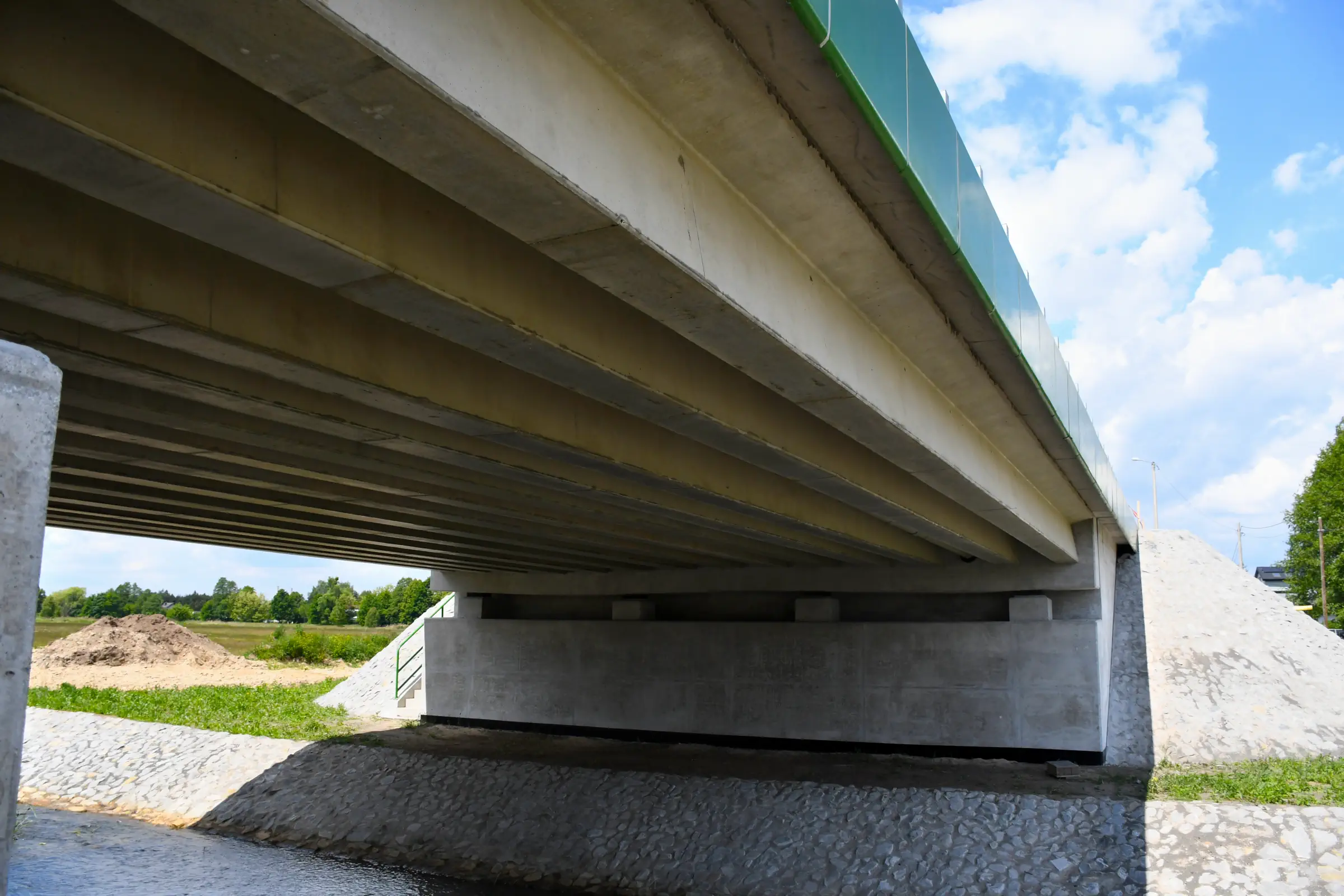

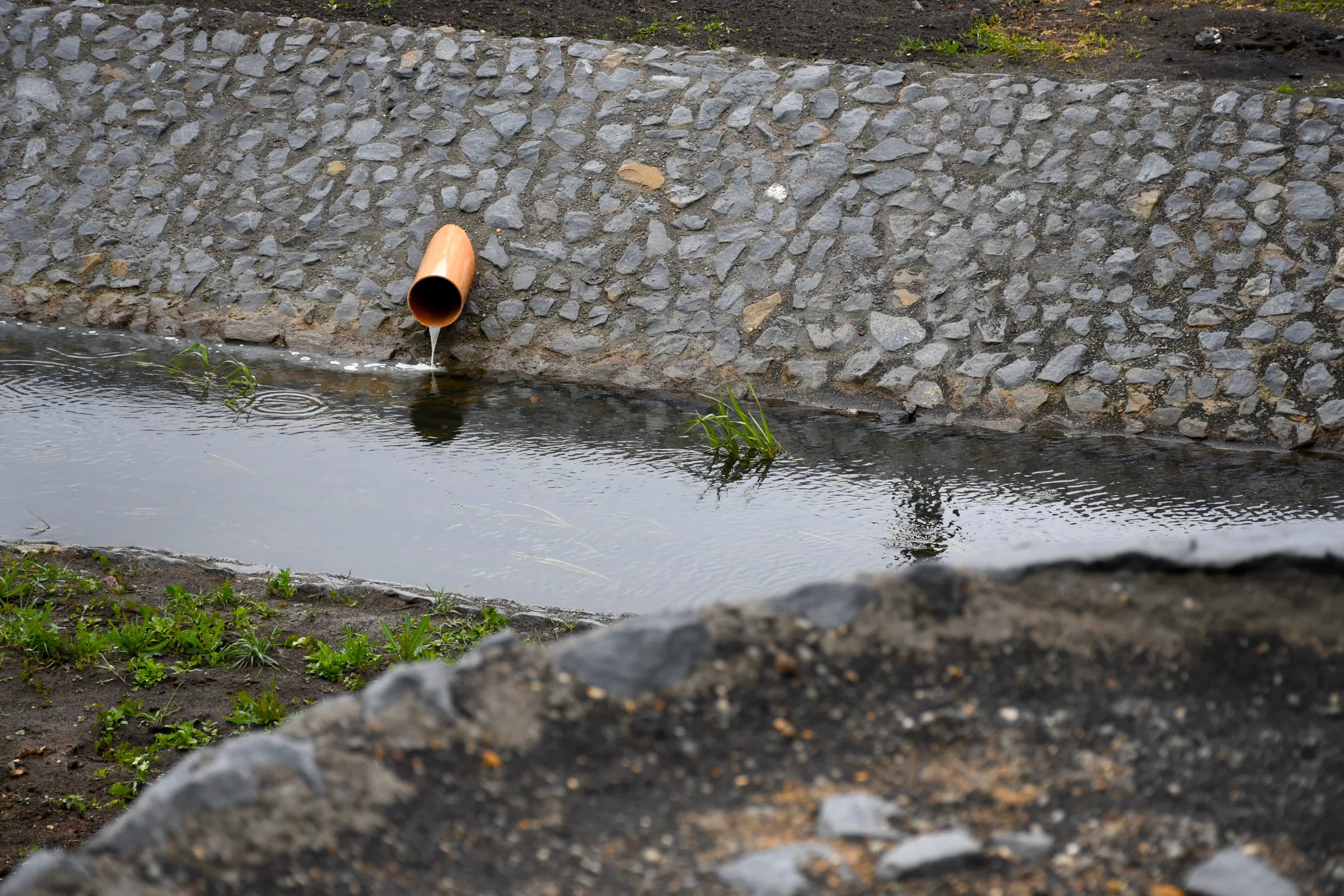

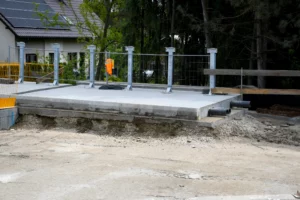

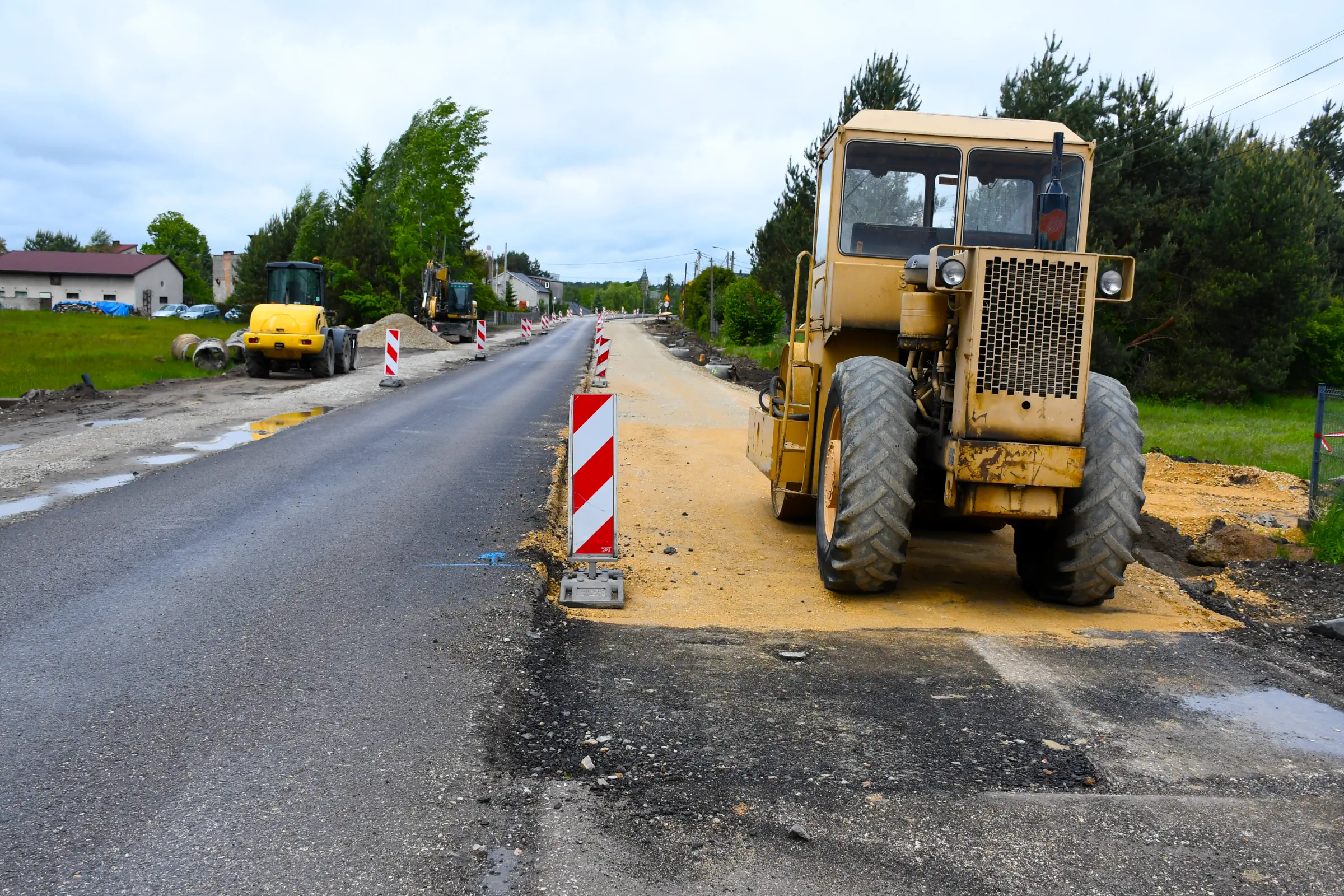

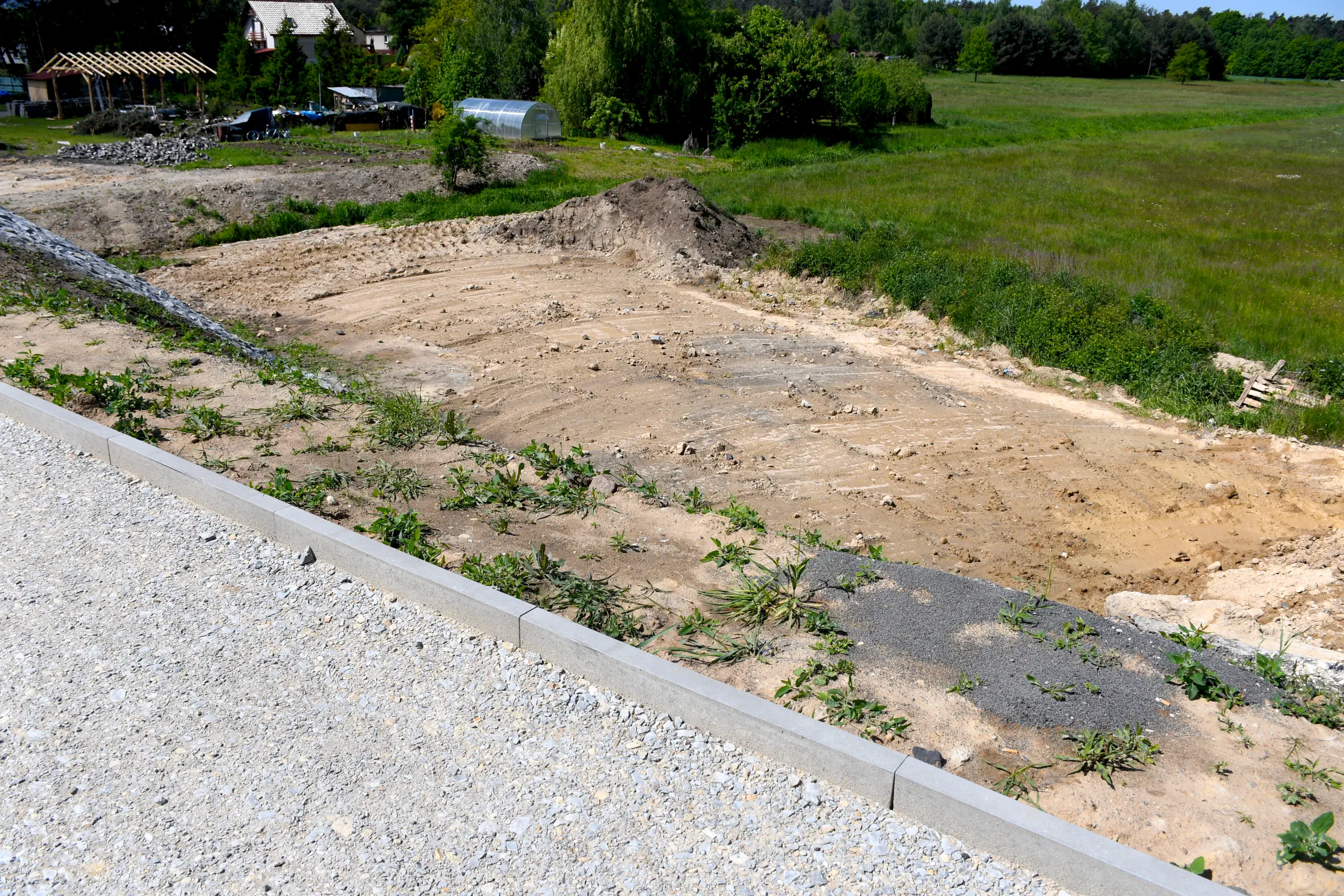

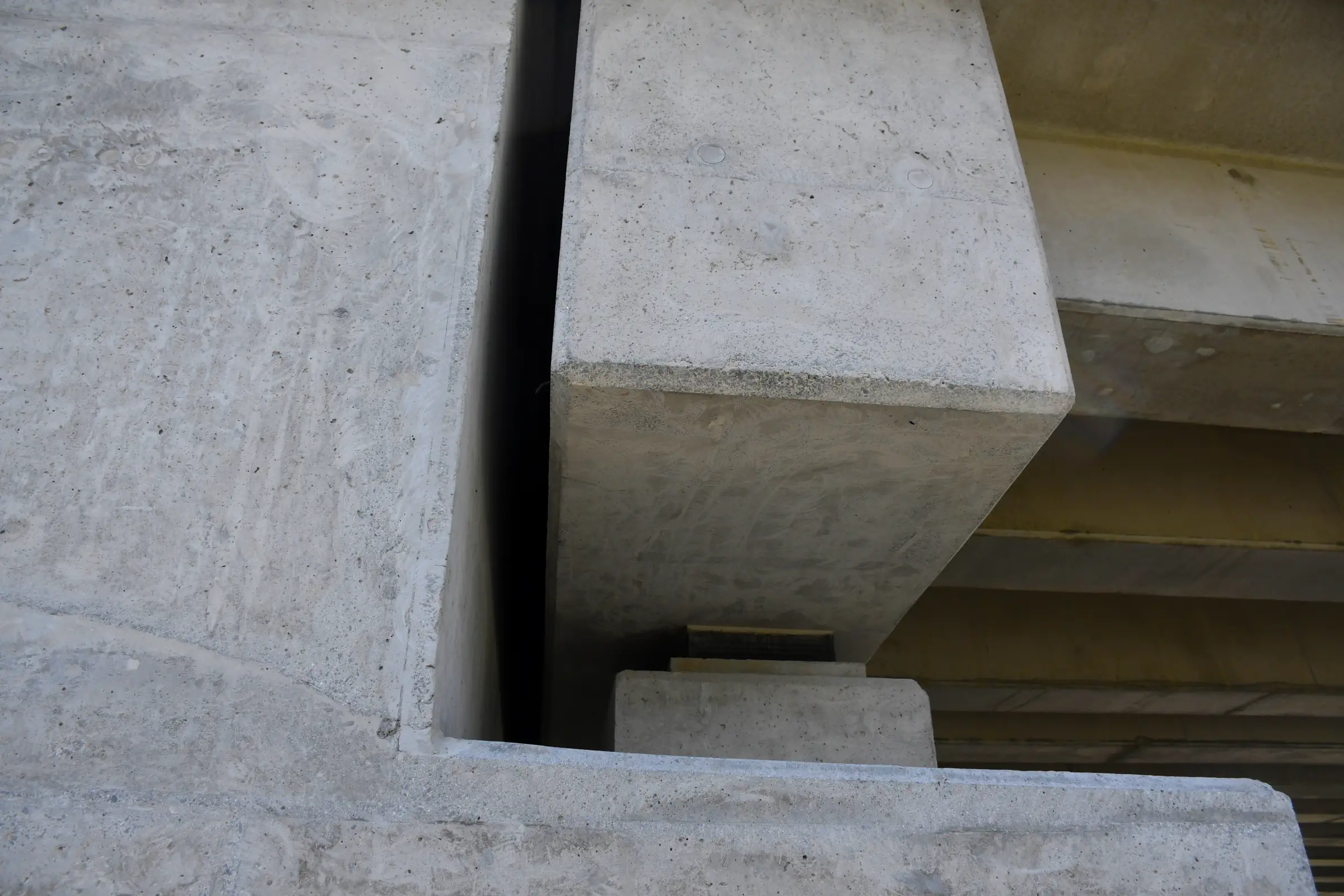

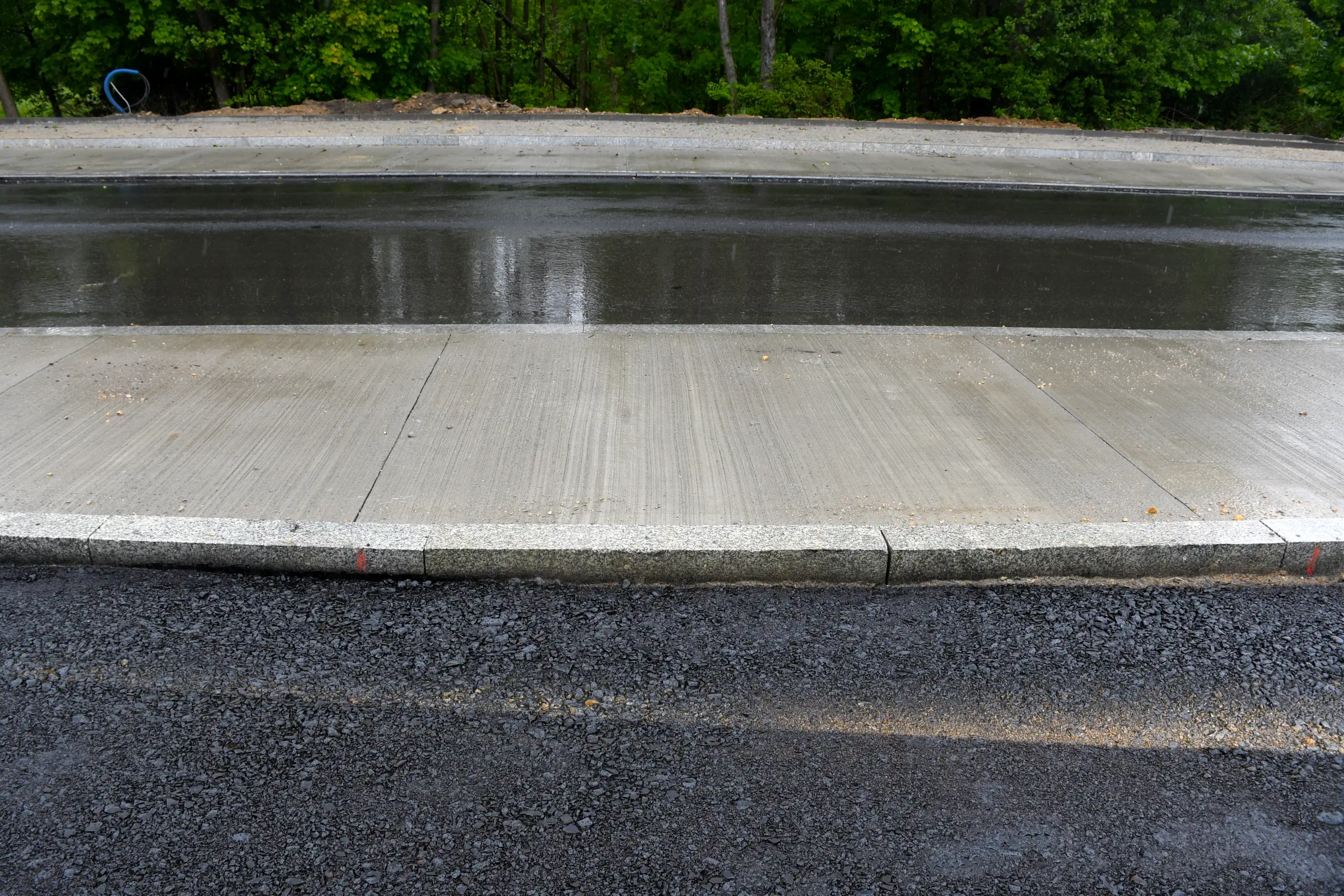

2. W ciągu ostatniego miesiąca prowadzono przygotowania do hydrofobizacji mostu nad rzeką Gostynką (obiekt M2), to znaczy nasycenia betonu specjalnymi preparatami, które utworzą hydrofobową warstwę ochronną, aby zapobiec wnikaniu wody w głąb struktury obiektu. W międzyczasie kapy chodnikowe zyskały docelową nawierzchnię z masy bitumicznej, aby z jednej strony uchronić podłoże przed wnikaniem wody, co zapobiega erozji, pękaniu czy korozji elementów konstrukcyjnych mostu, a z drugiej zapewnić antypoślizgową powierzchnię, która jest bezpieczna dla pieszych. Ponadto przez cały miesiąc w obrębie mostu kontynuowano prace porządkowe związane z rozbiórką nasypu drogi objazdowej i rekultywacją terenu wokół – wyrównano teren po stronie wschodniej i wyregulowano nachylenie skarp. W ostatni dzień maja schody skarpowe po obu stronach stożków mostu wyposażono w balustrady w kolorze zielonym.

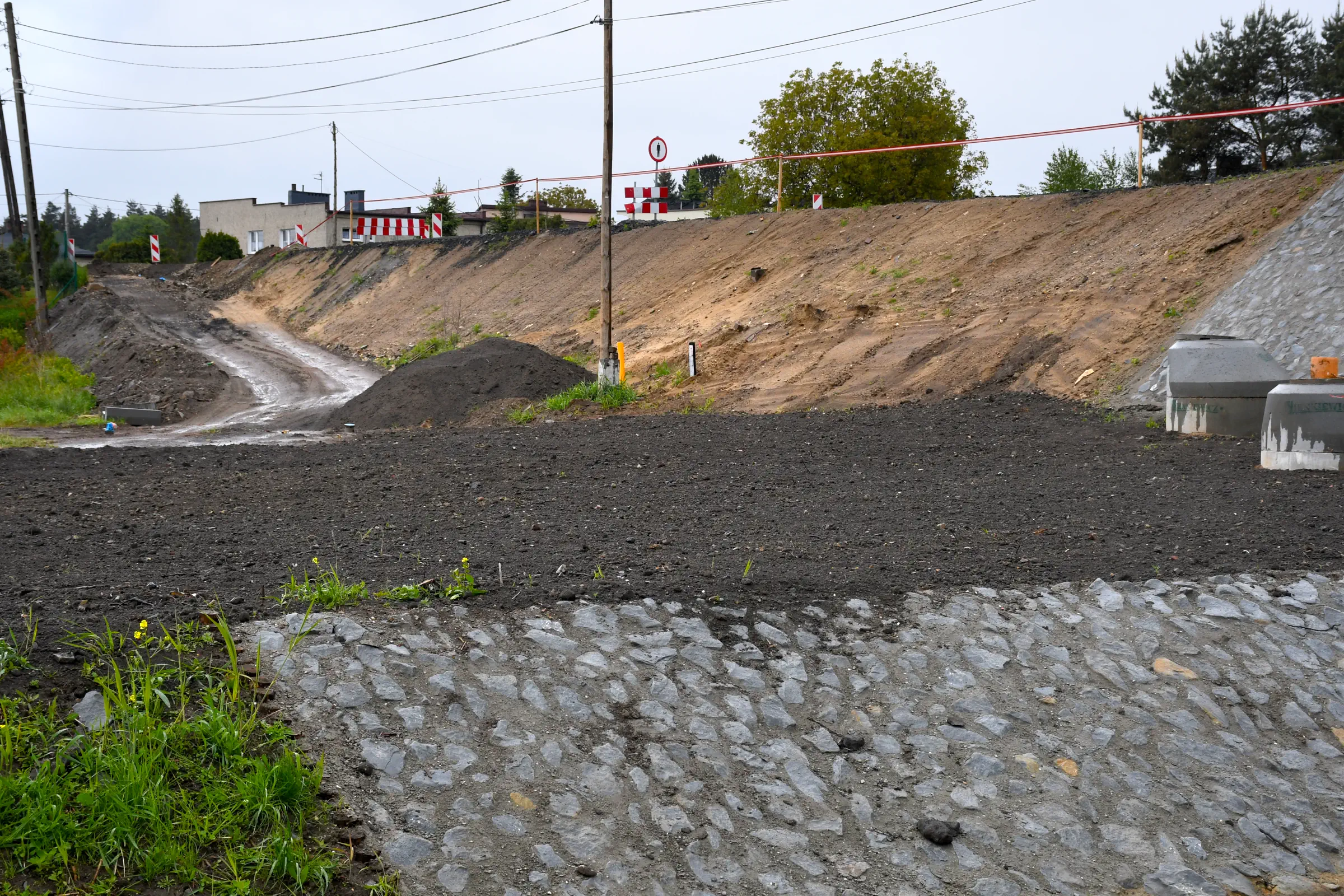

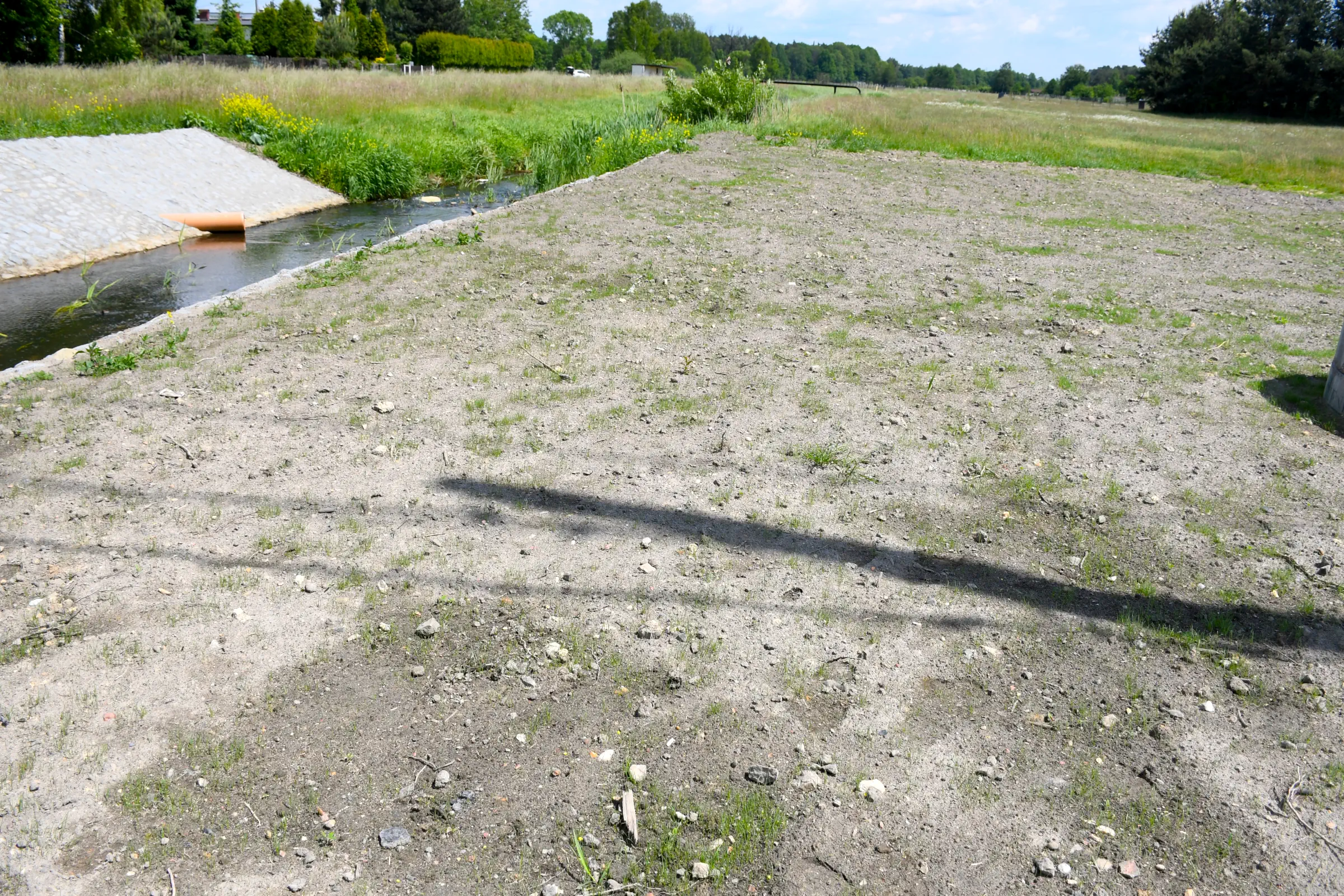

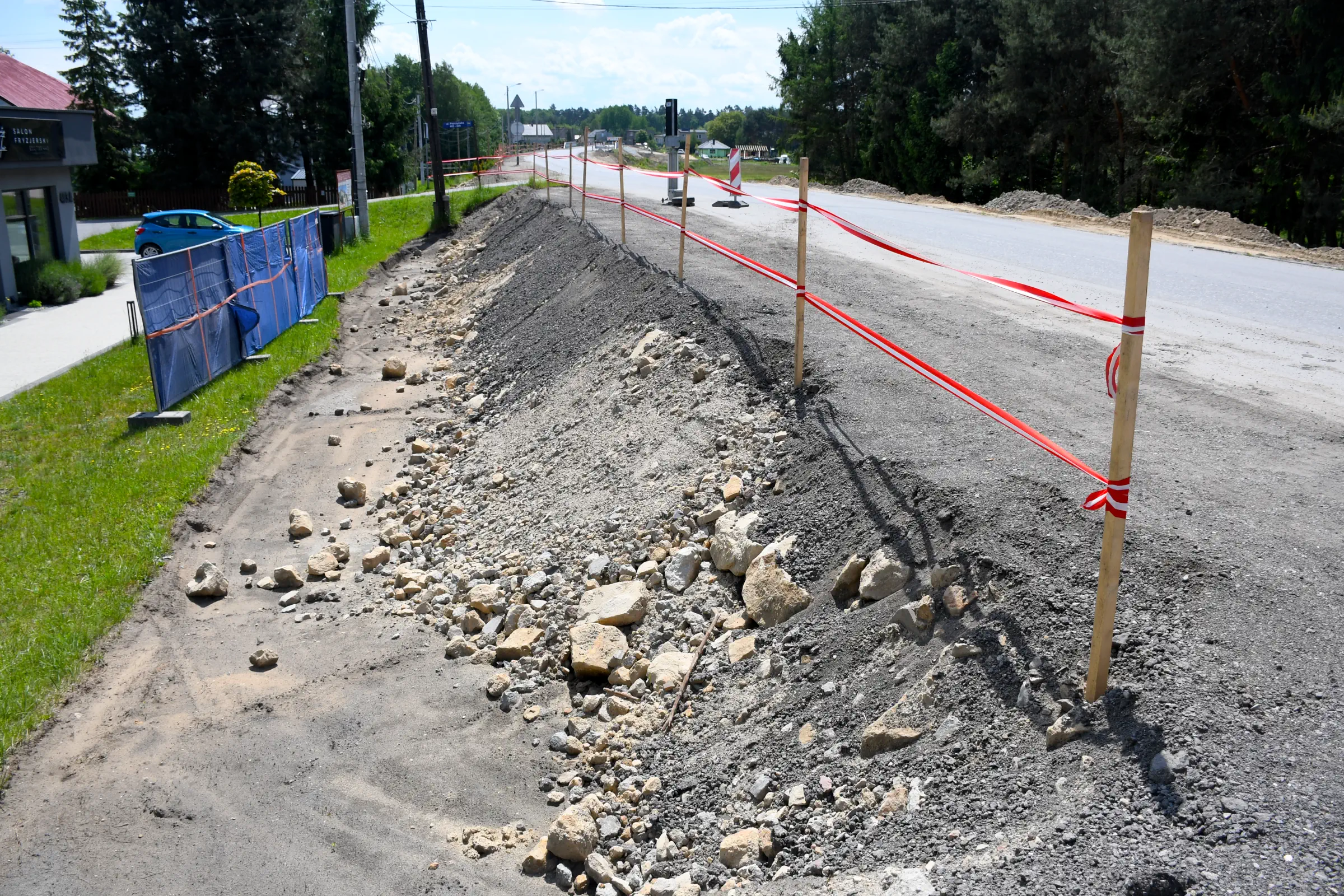

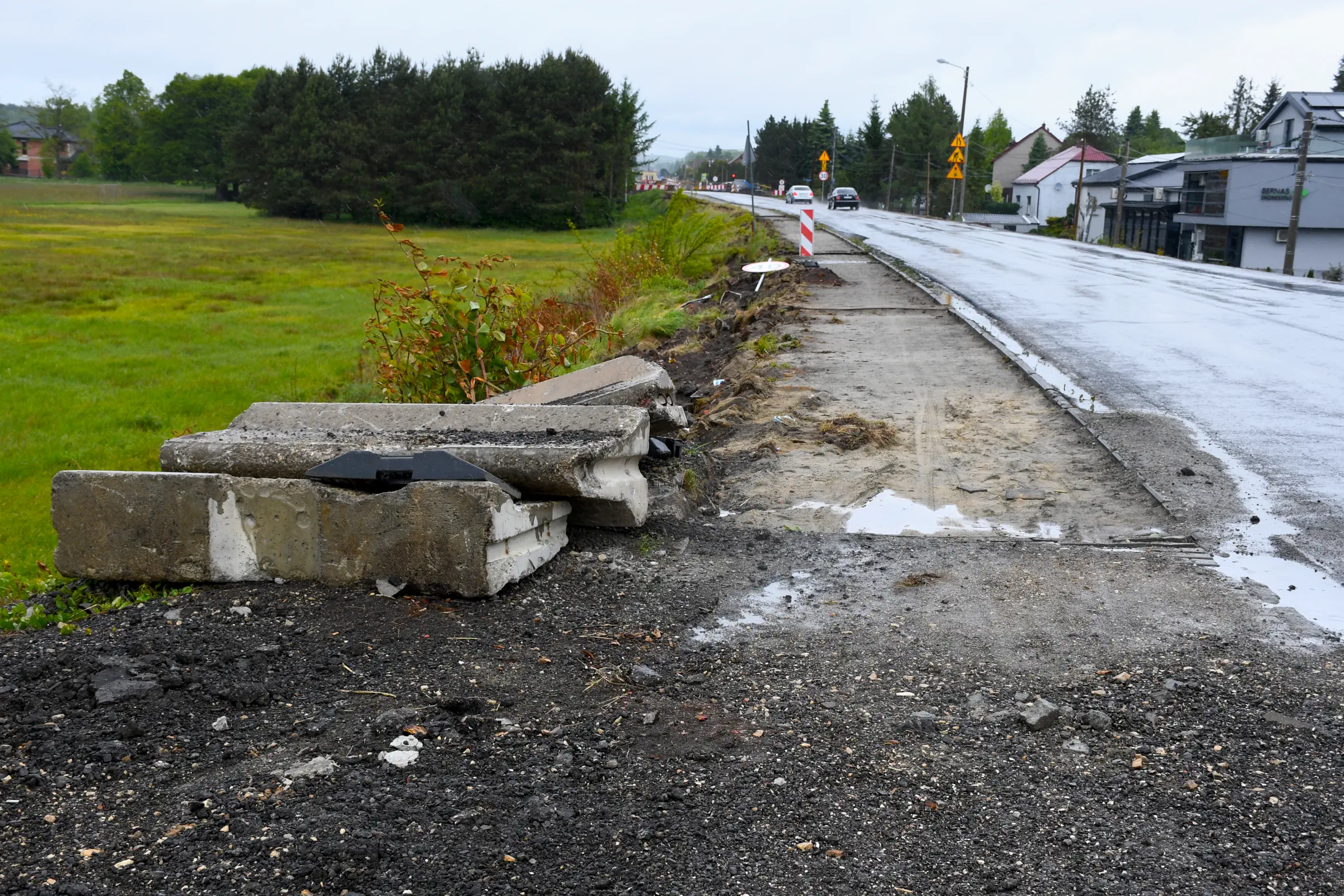

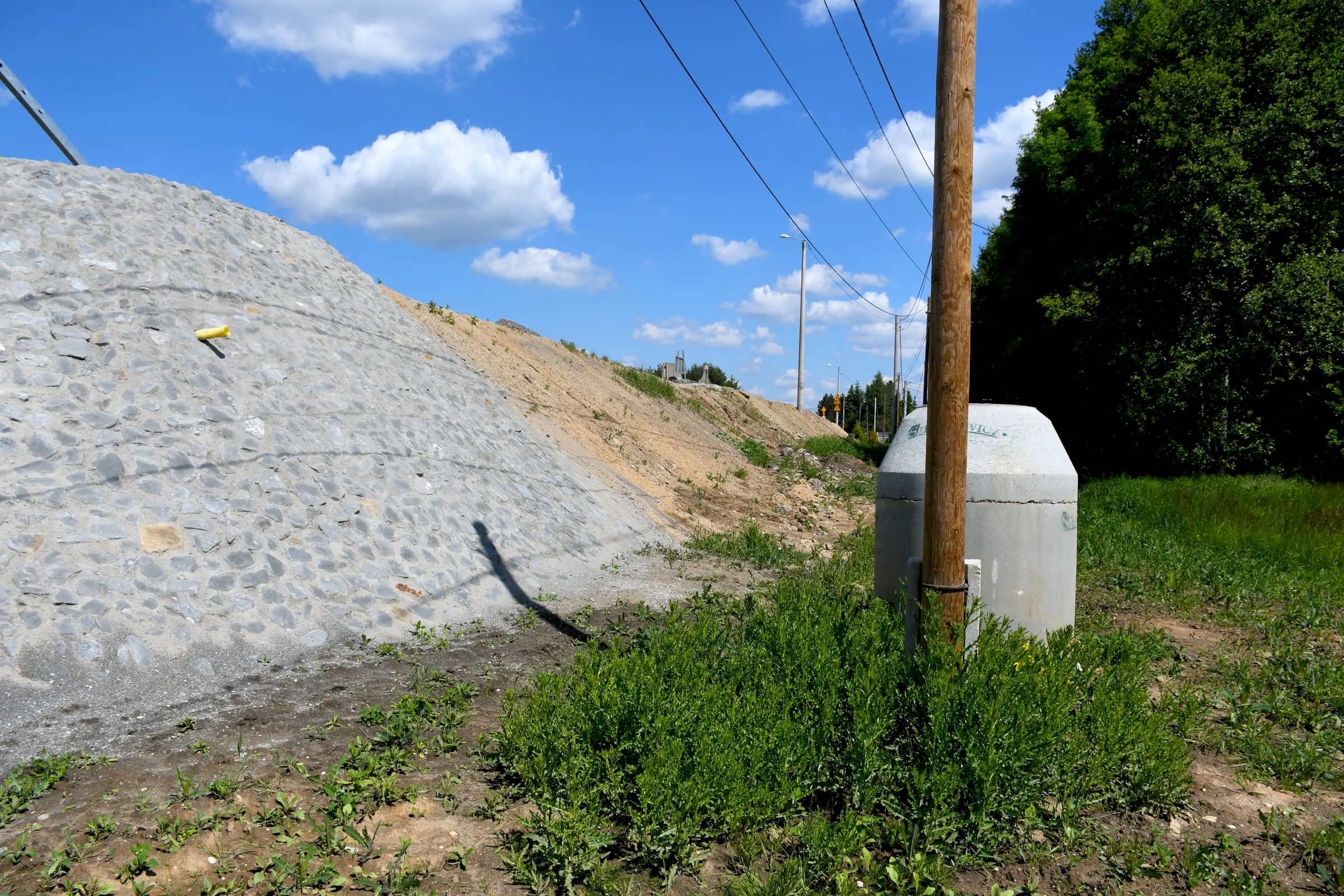

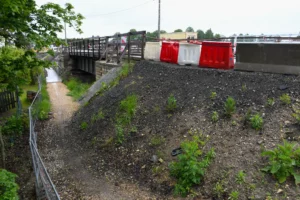

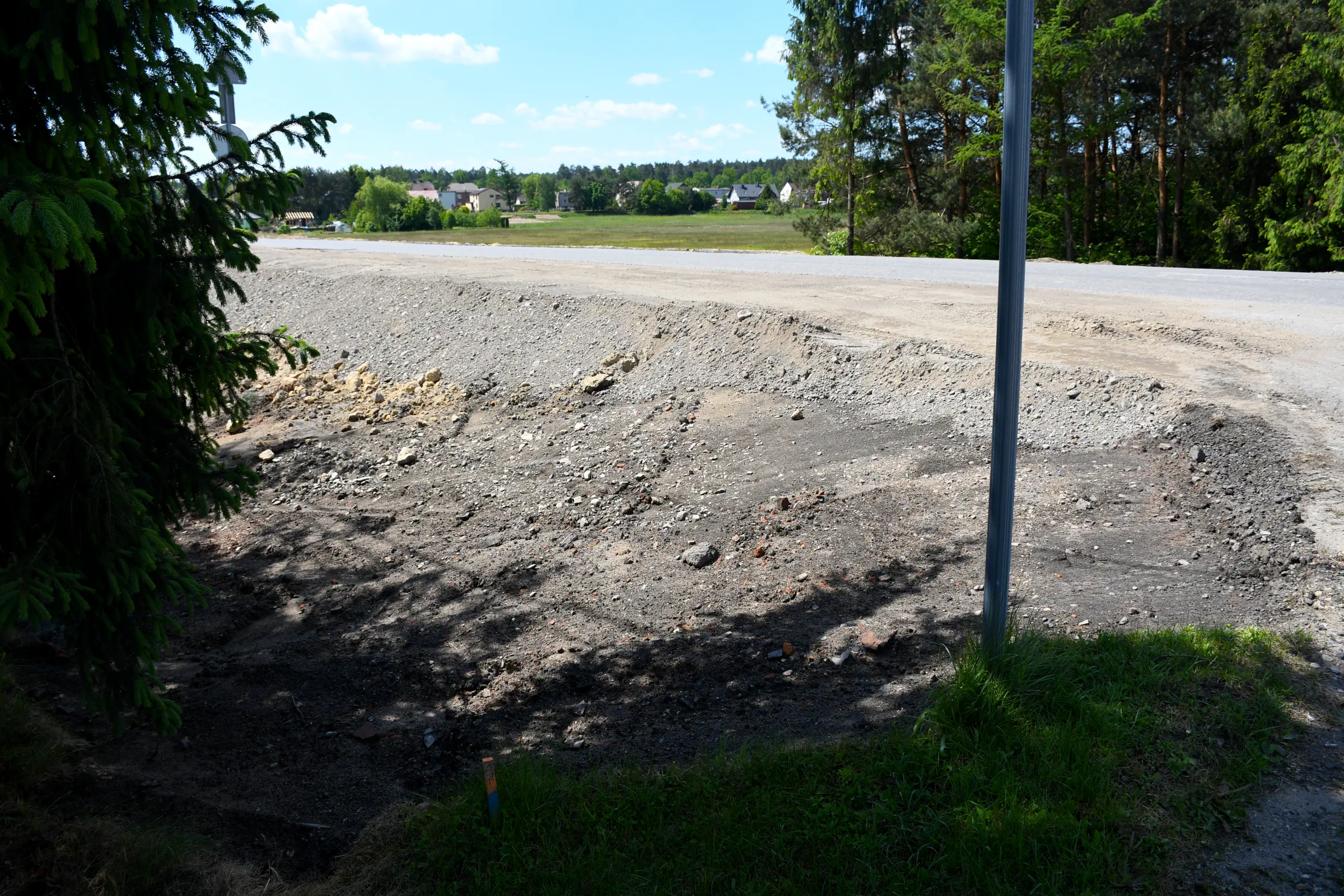

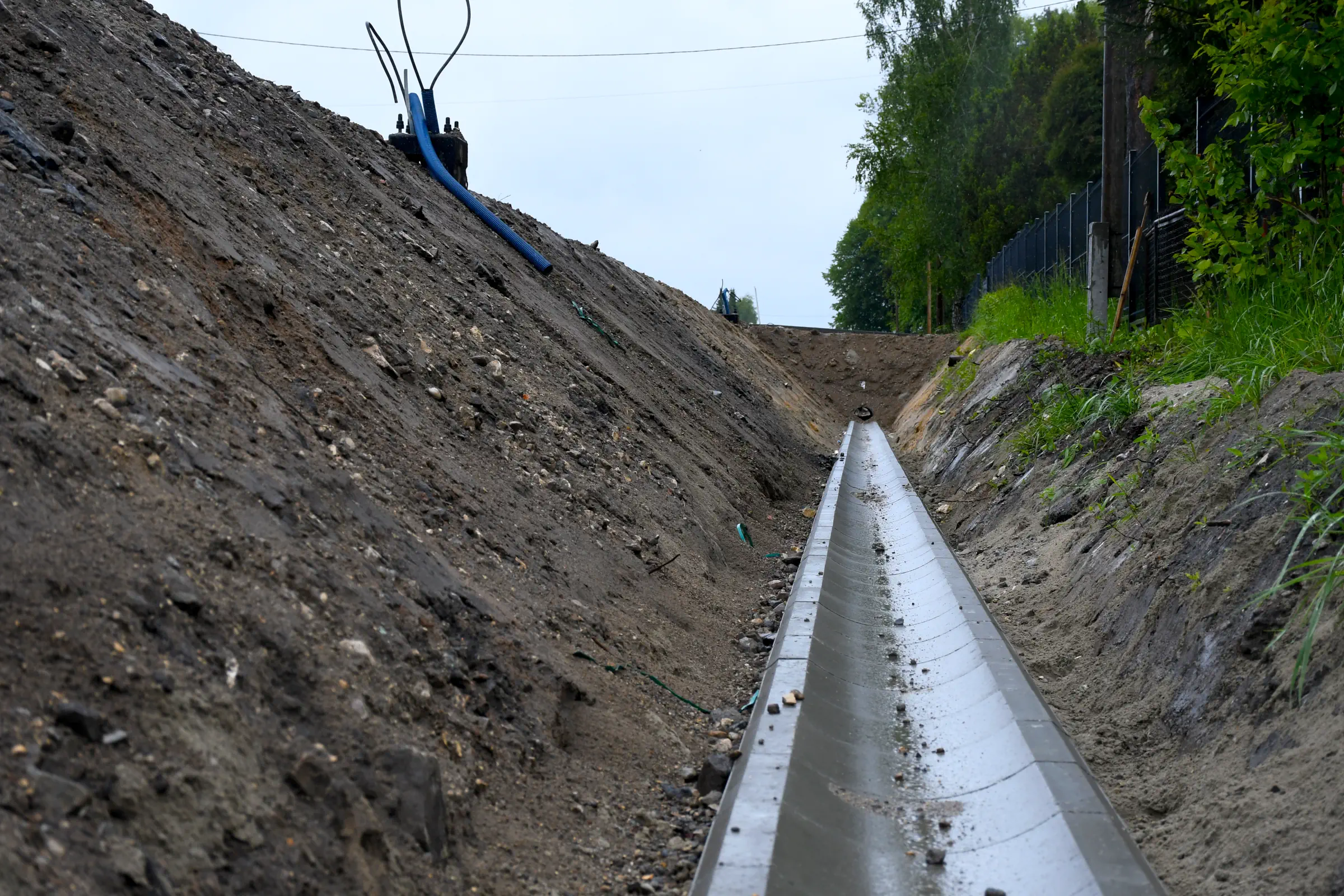

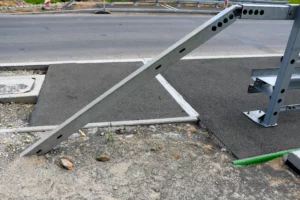

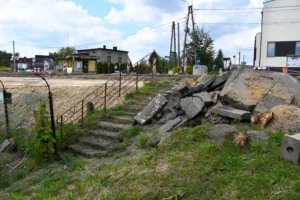

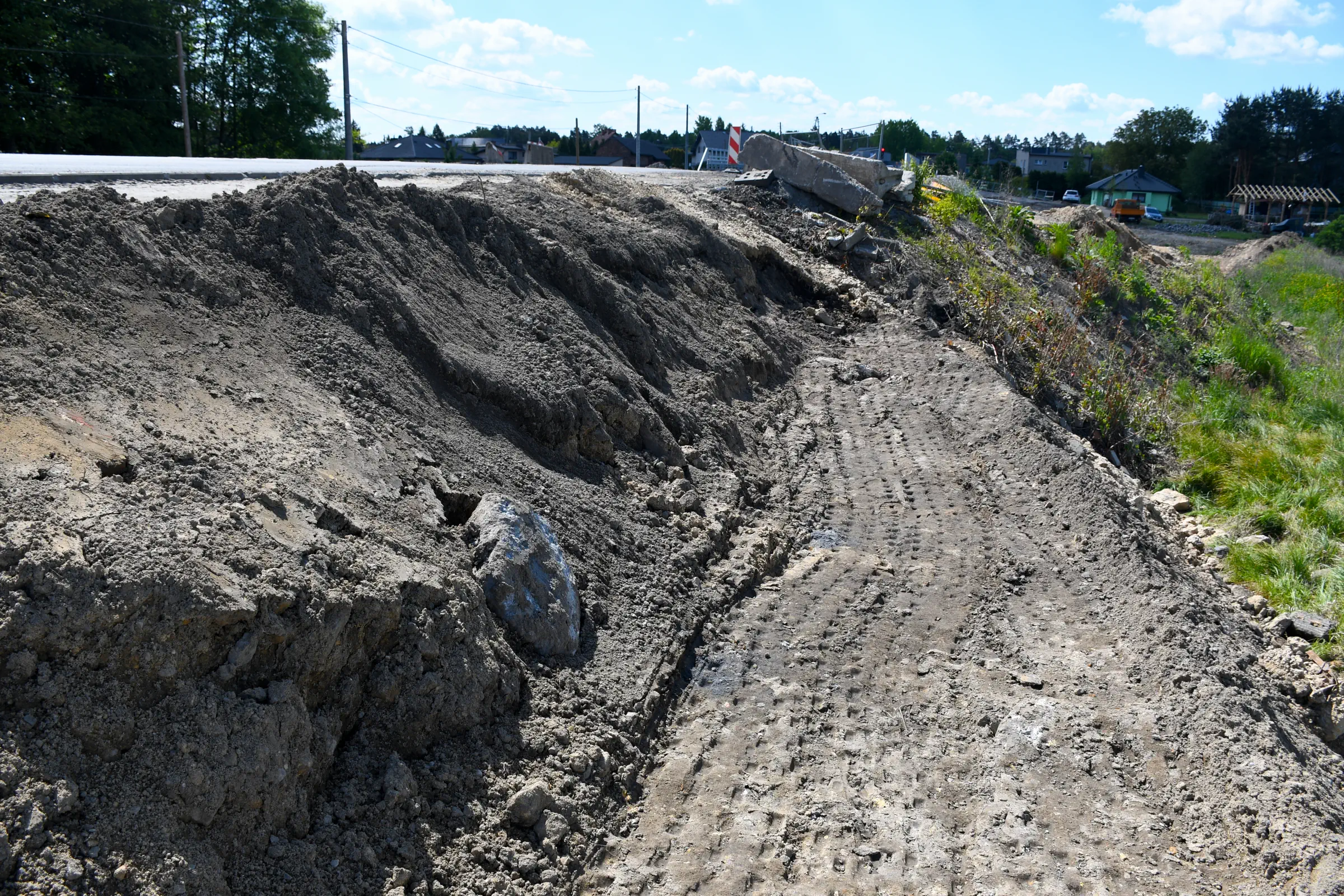

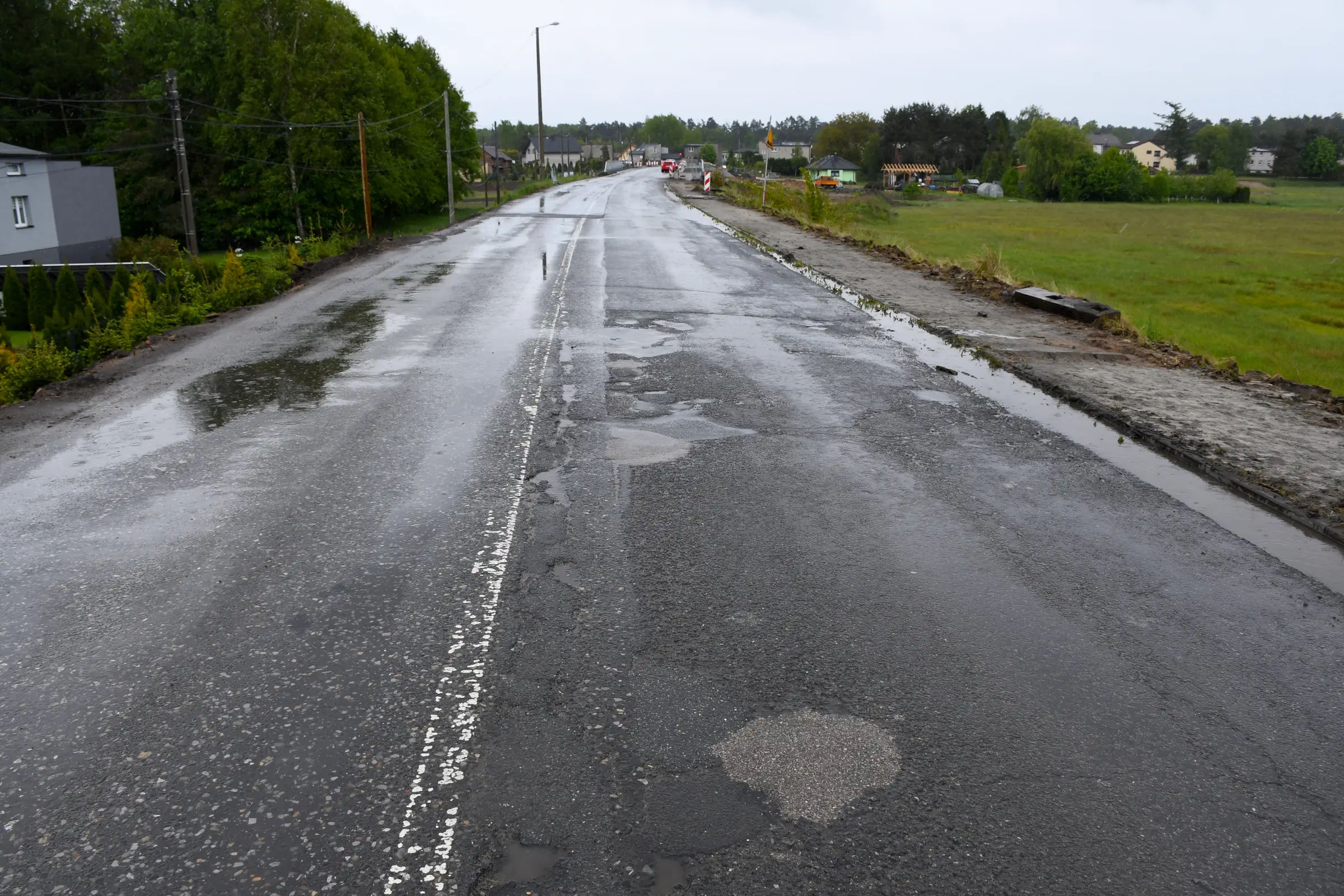

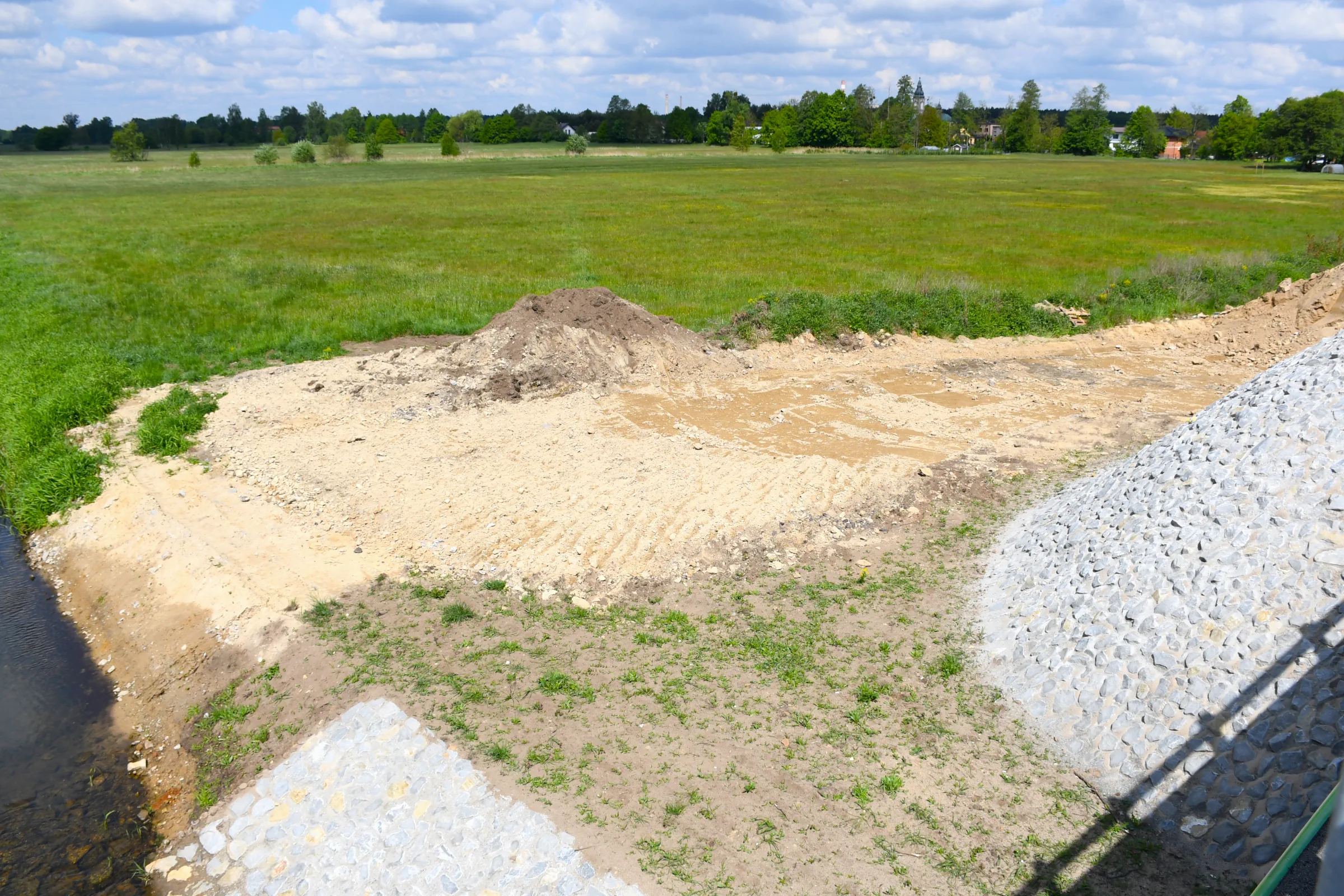

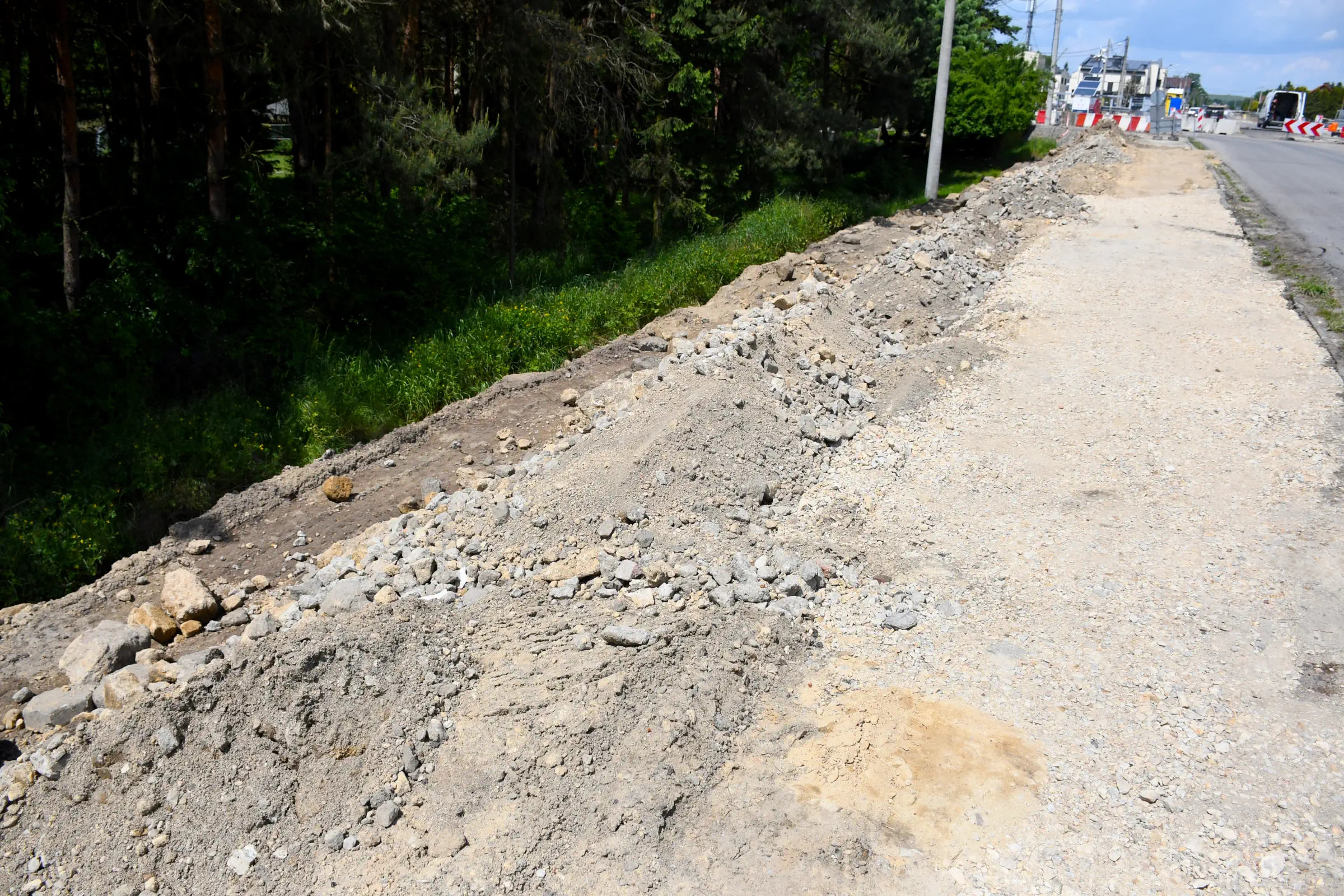

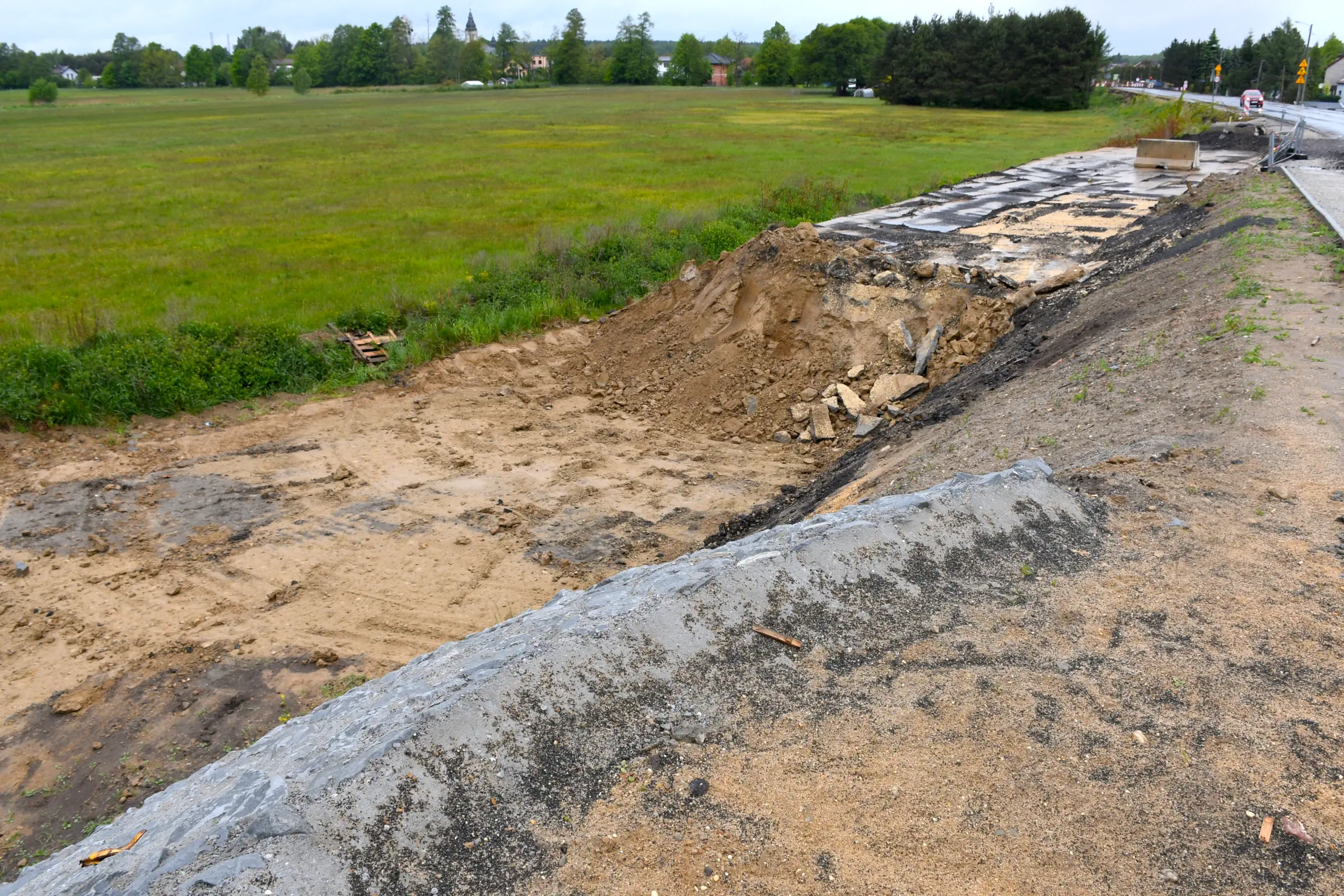

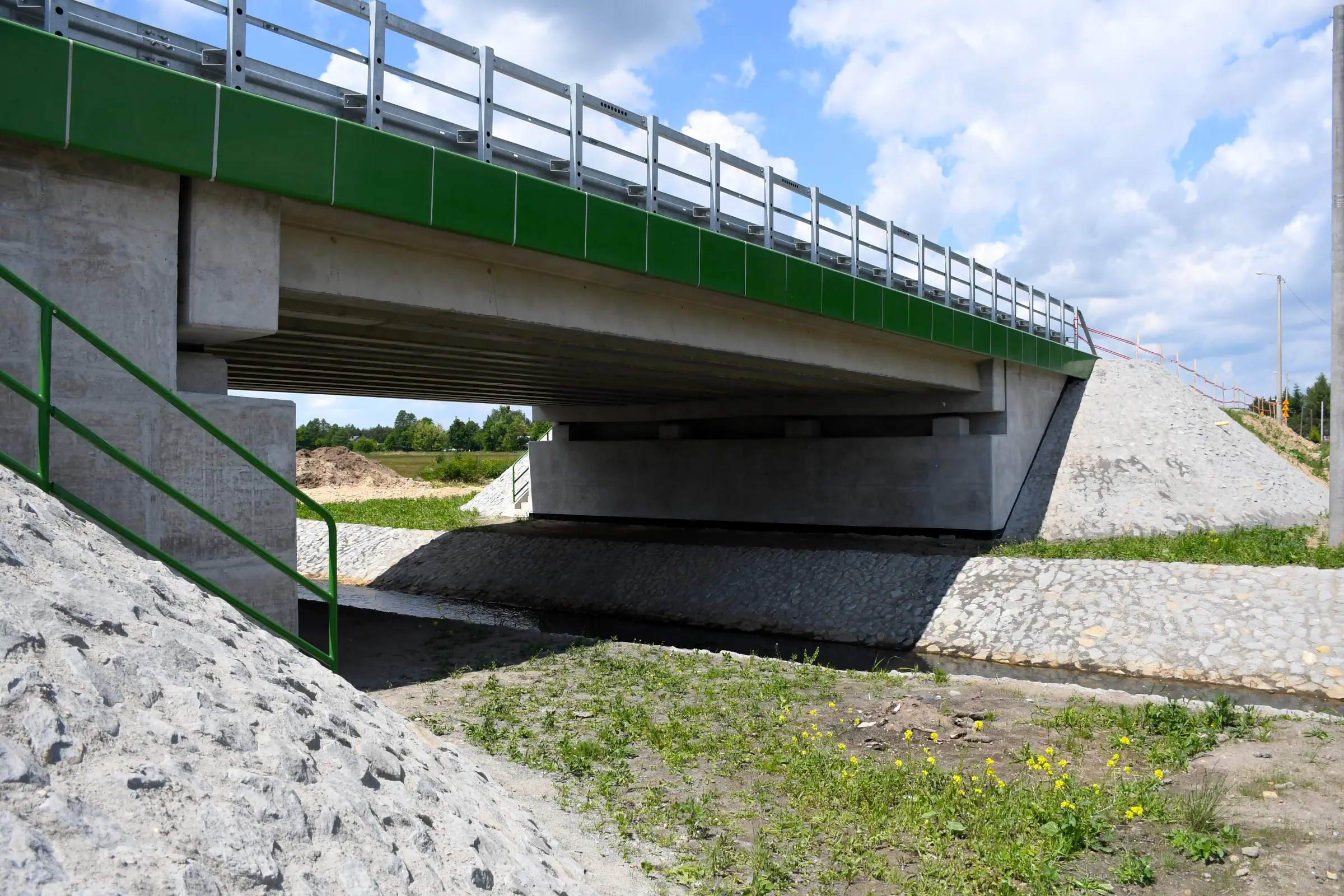

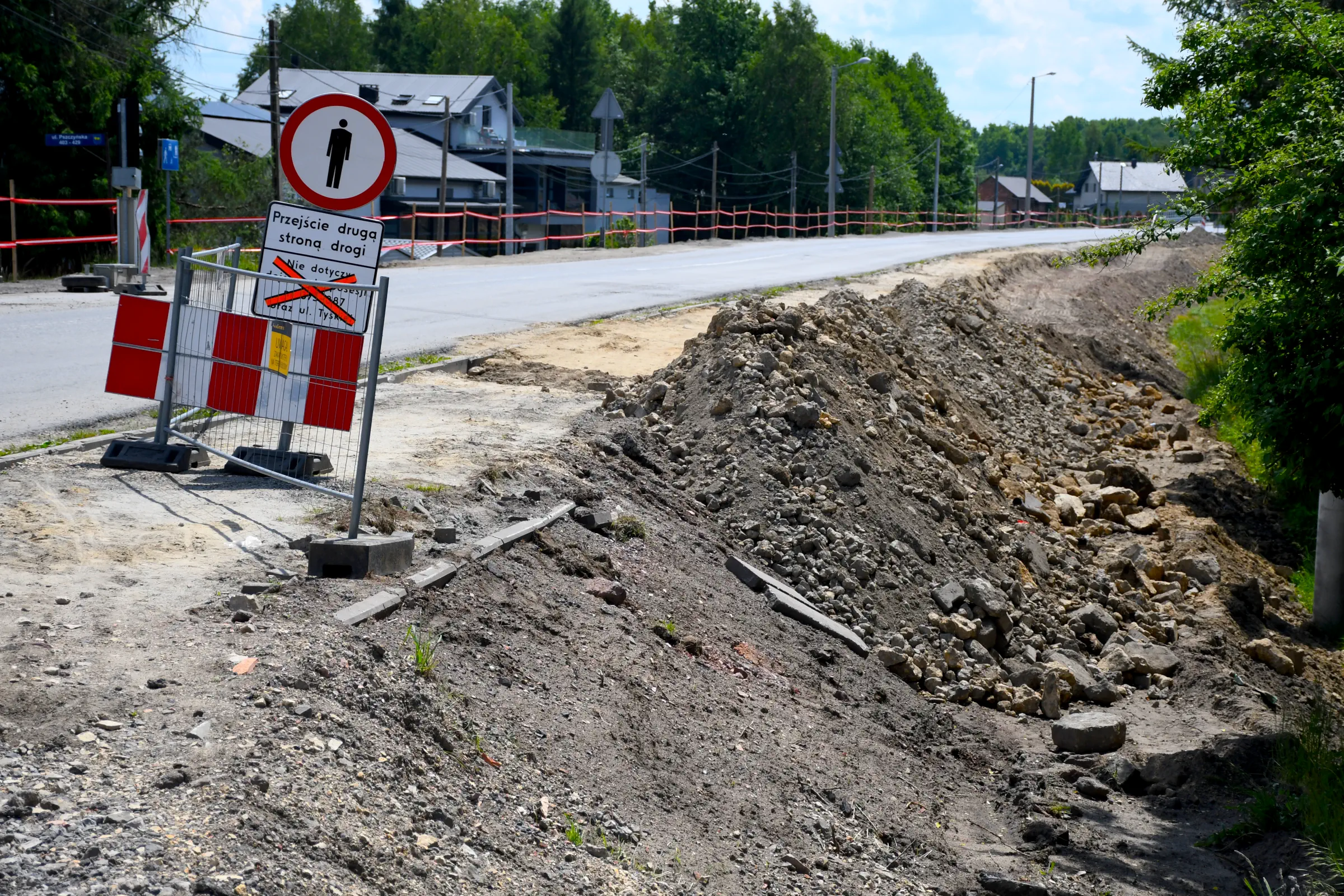

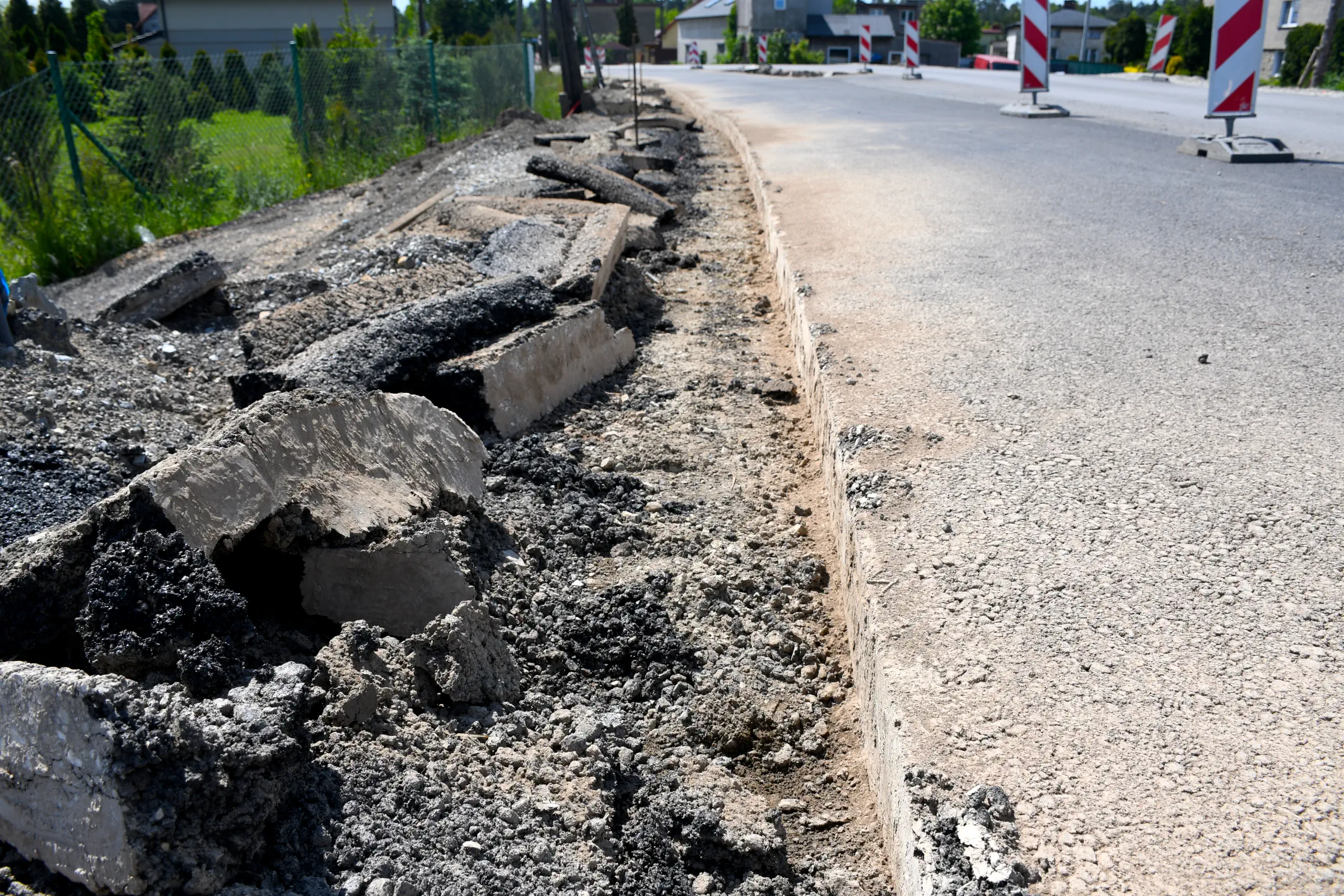

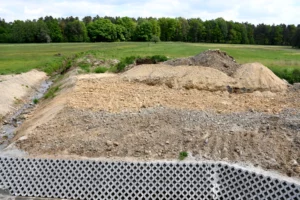

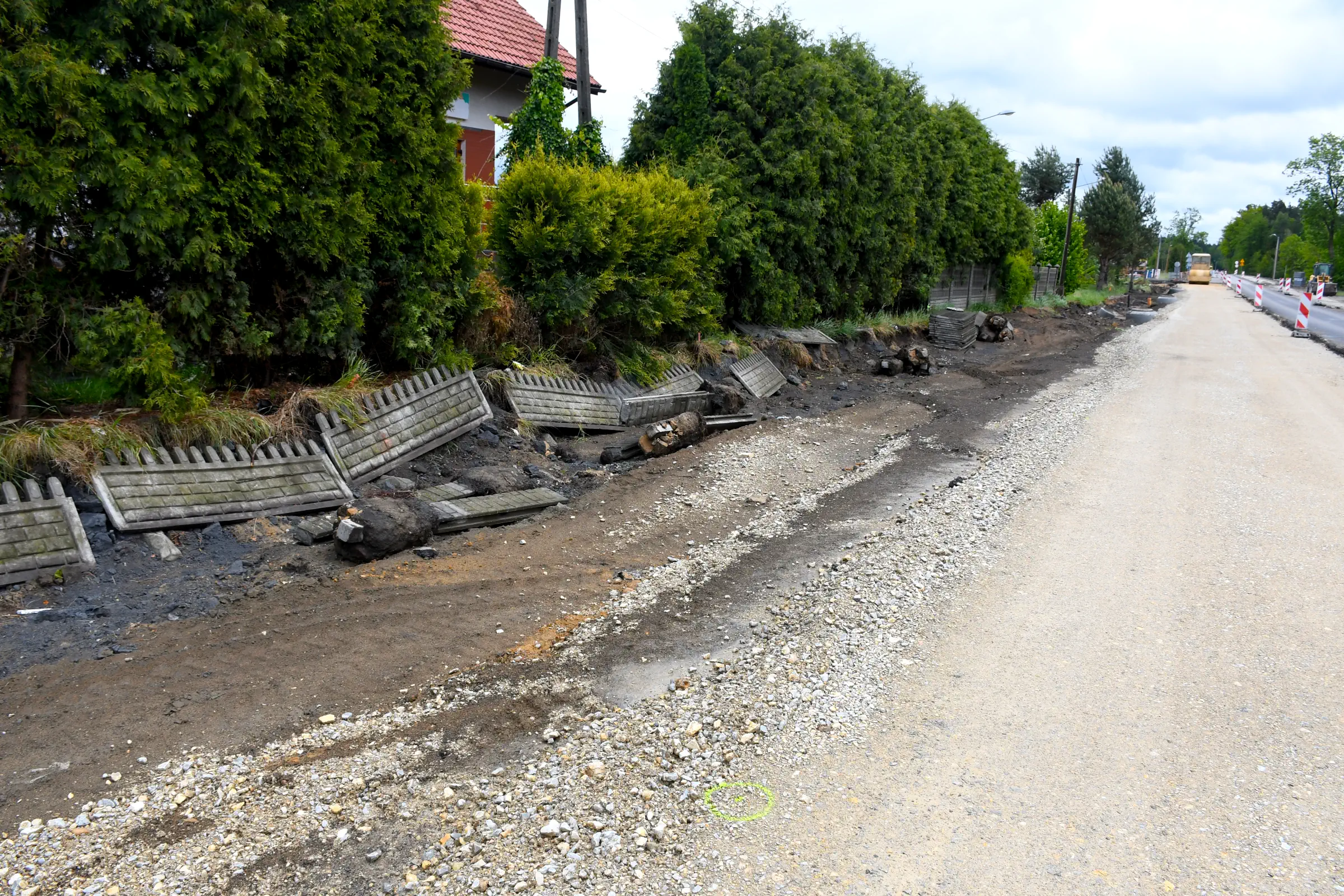

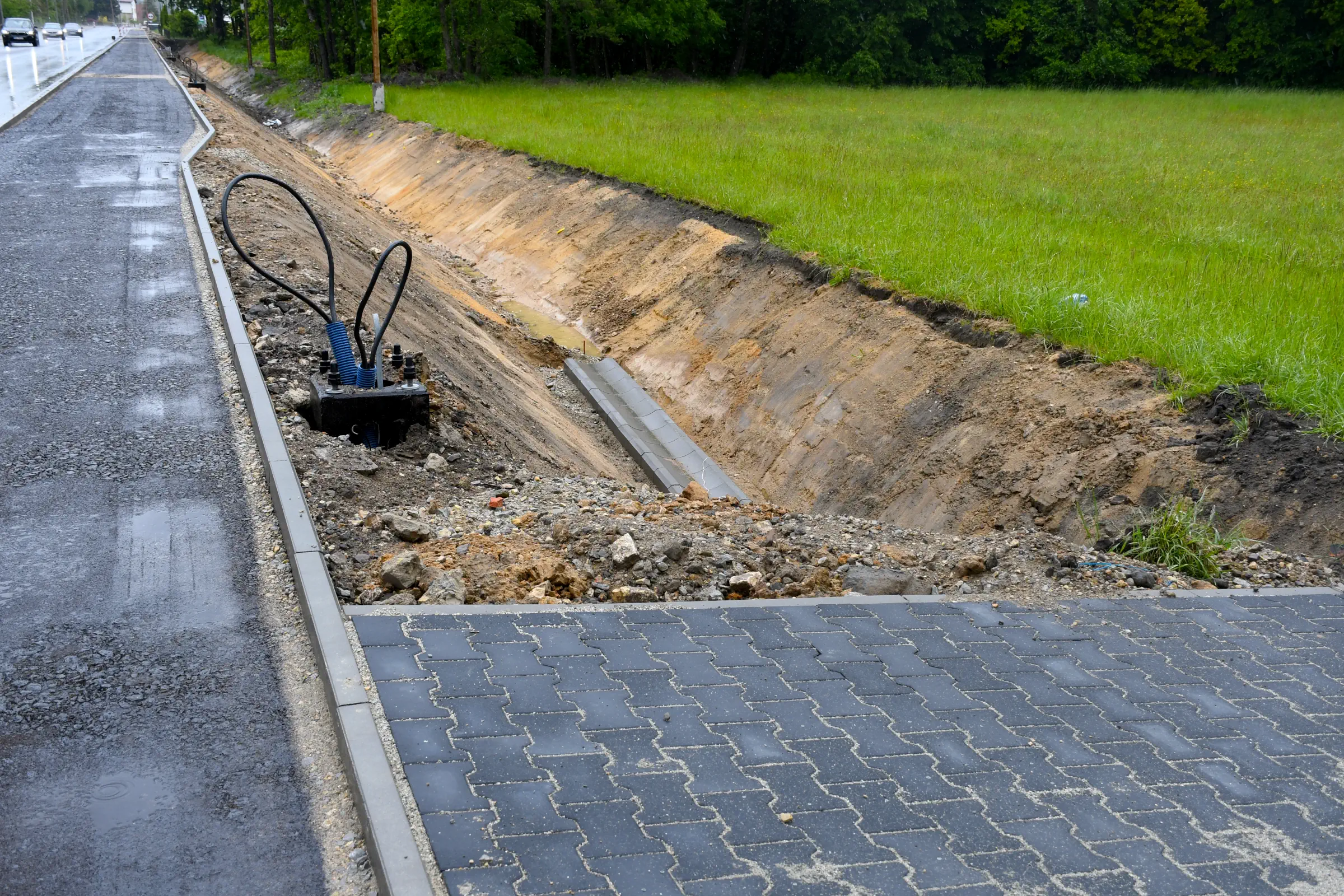

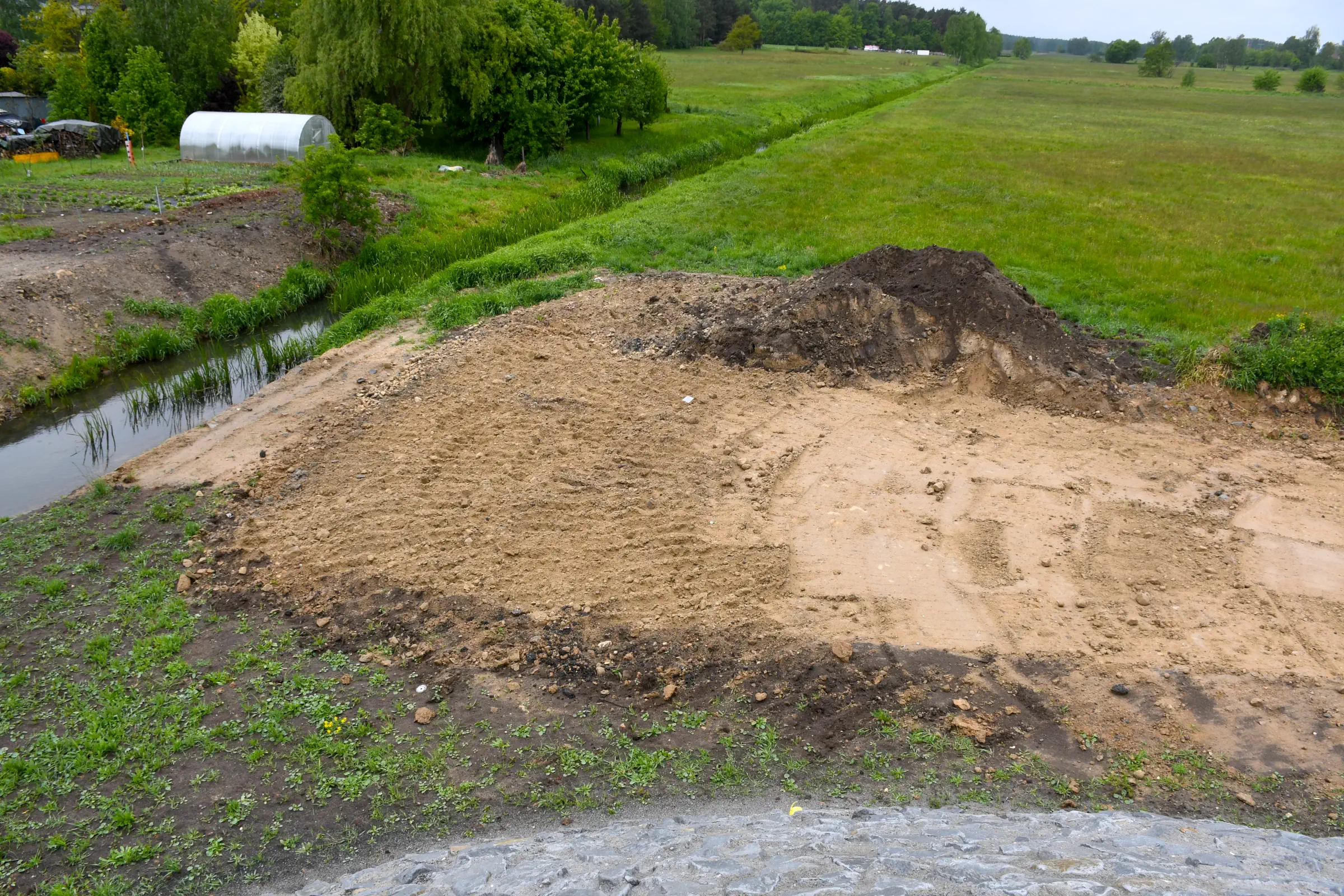

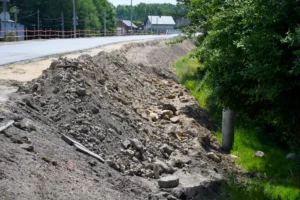

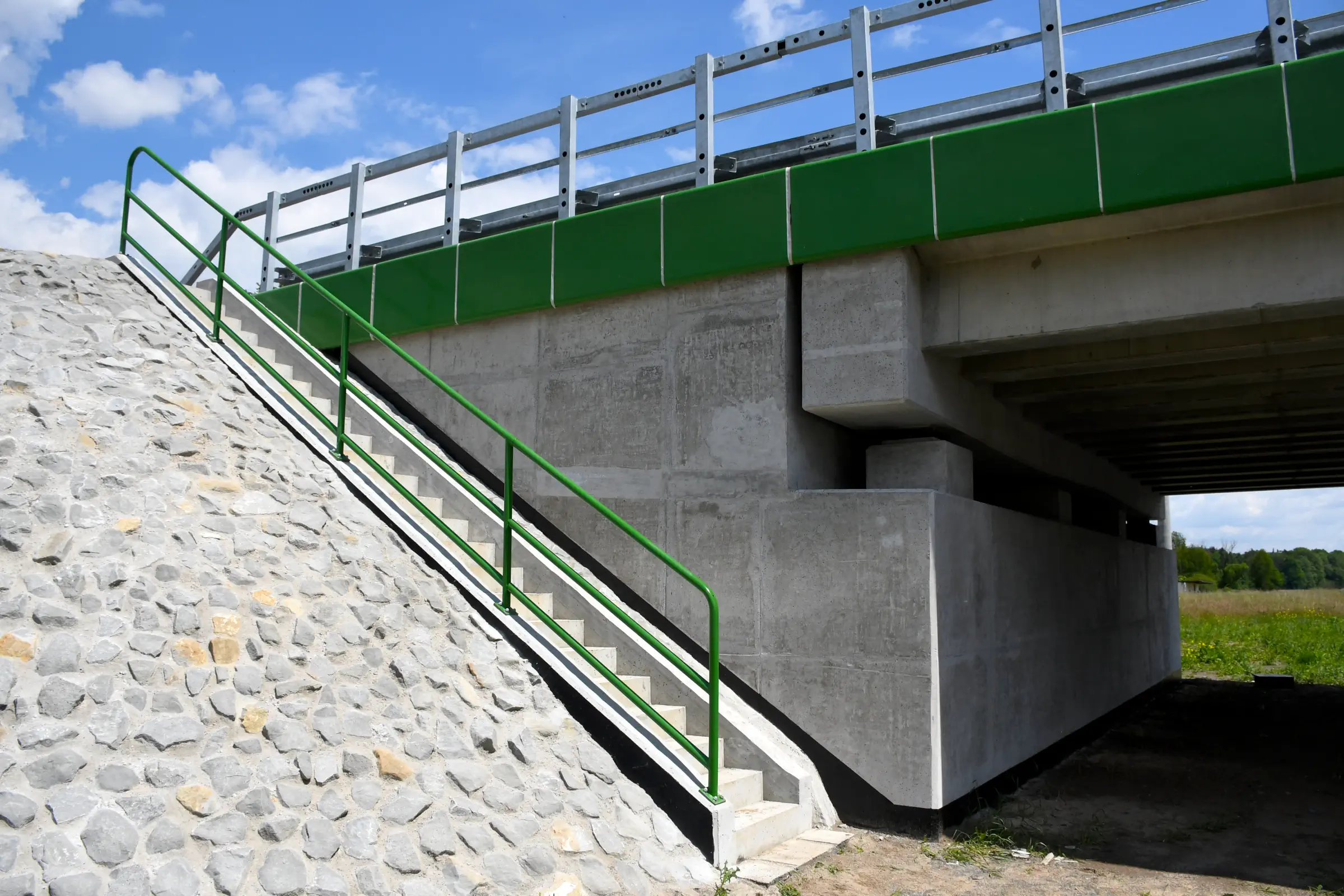

3. Konstrukcję mostu nad ciekiem leśnym (obiekt M3) w pobliżu gostyńskiej gajówki, tak jak obiekt M2, przygotowano pod kątem hydrofobizacji. Wykończono również kapy chodnikowe z wykorzystaniem emulsji asfaltowej i zamontowano balustrady w kolorze zielonym po obu stronach schodów skarpowych. Poza tym w obrębie obiektu kontynuowano rozbiórkę nasypów po zlikwidowanej wiele miesięcy temu drodze objazdowej.

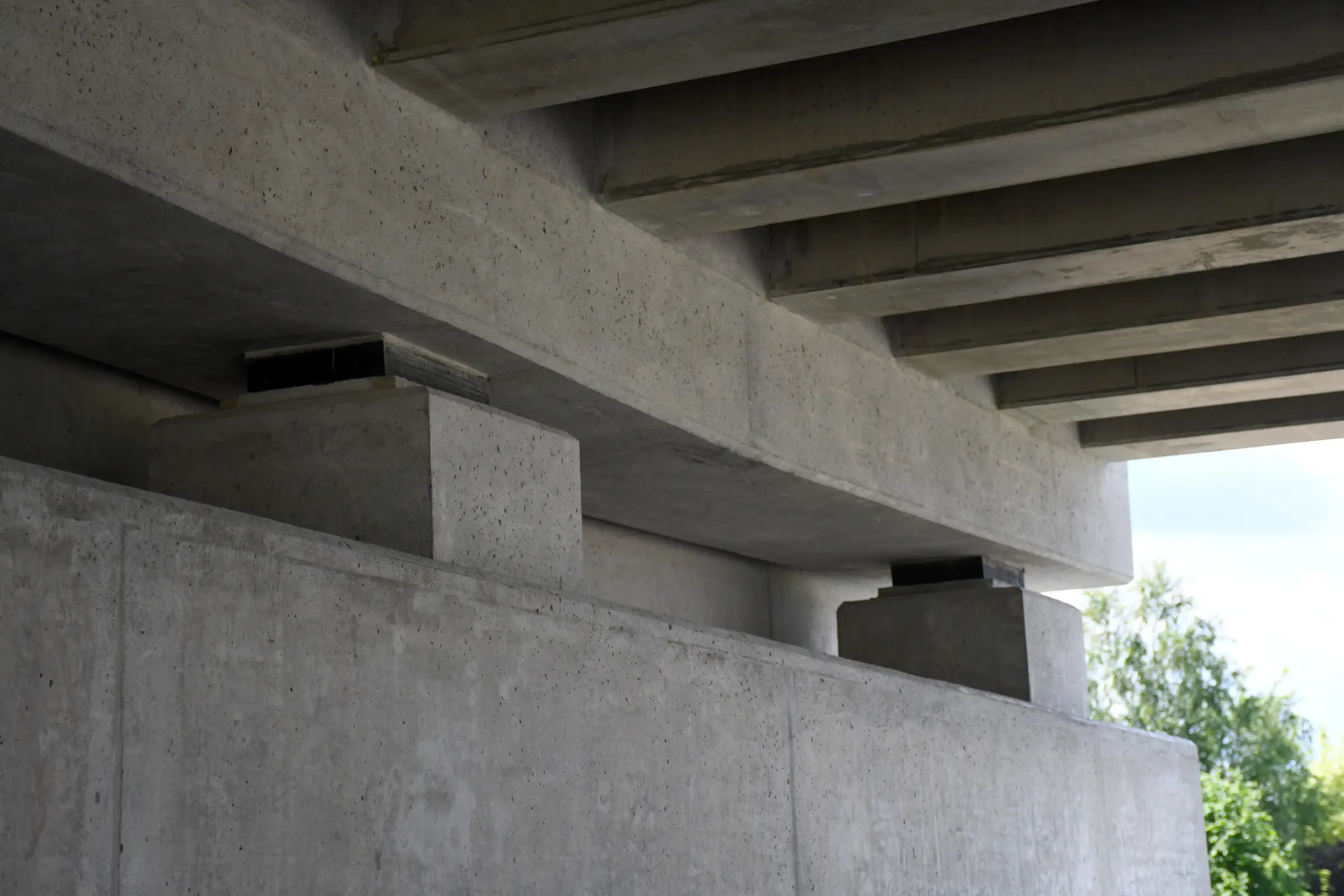

PRACE DROGOWE

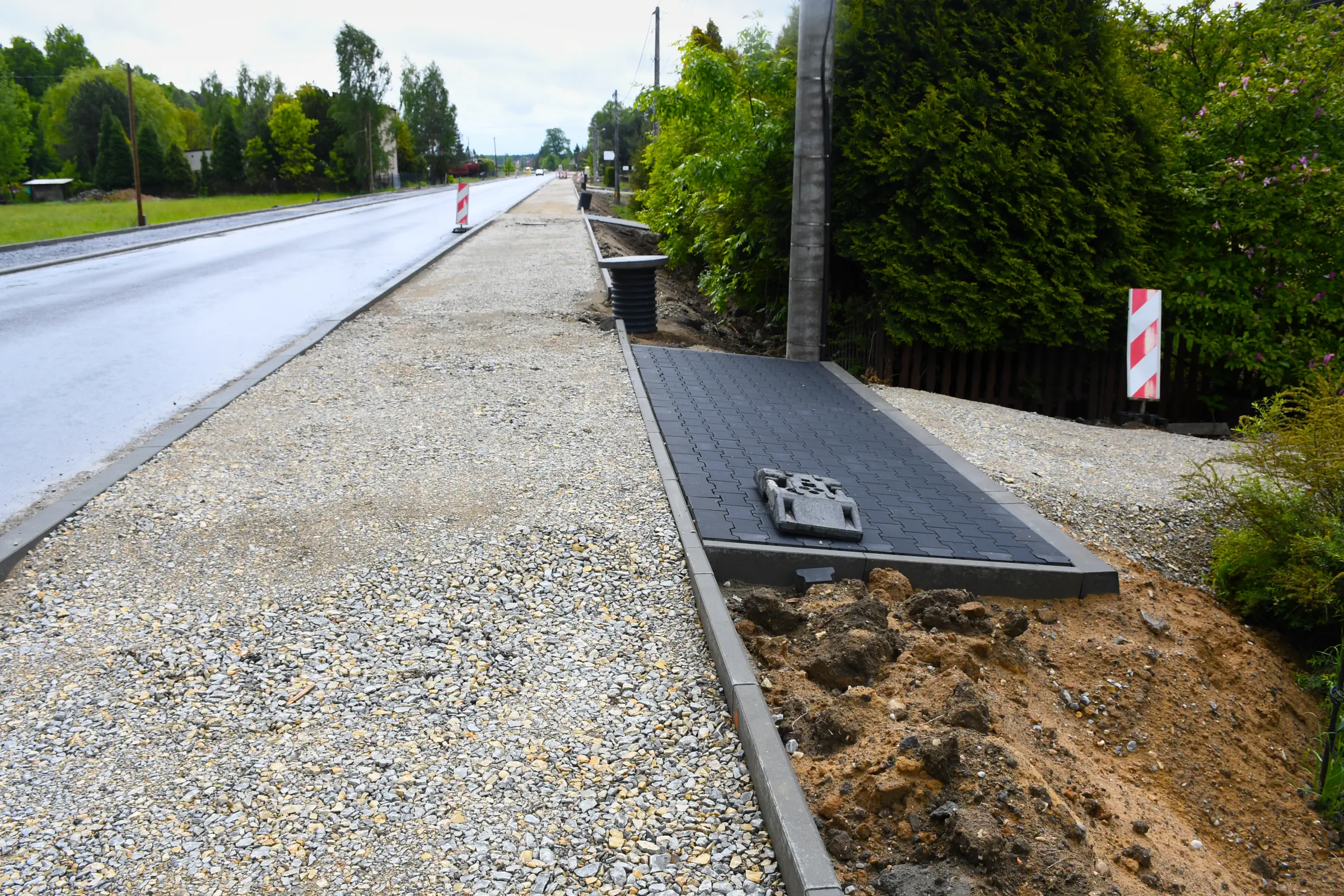

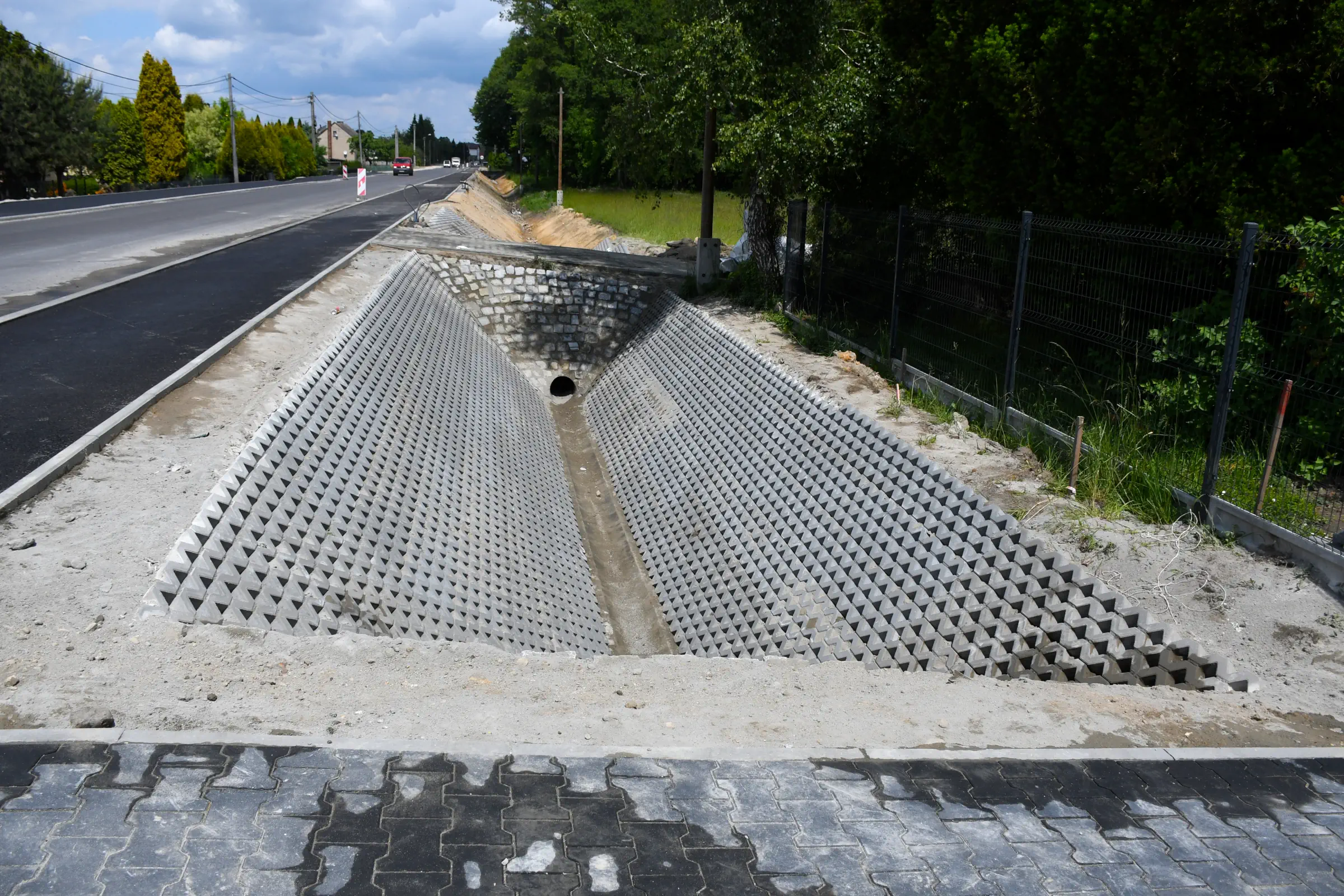

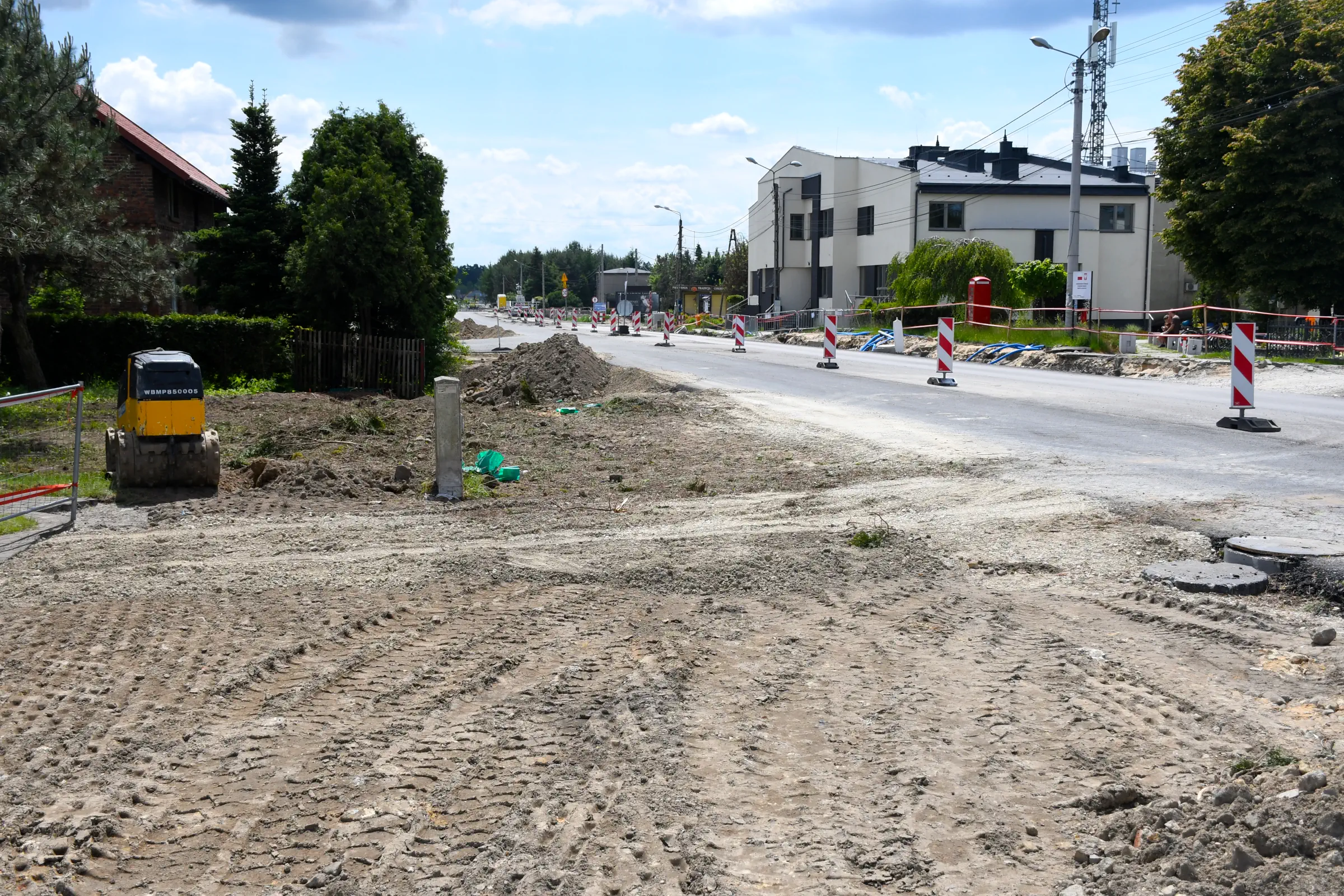

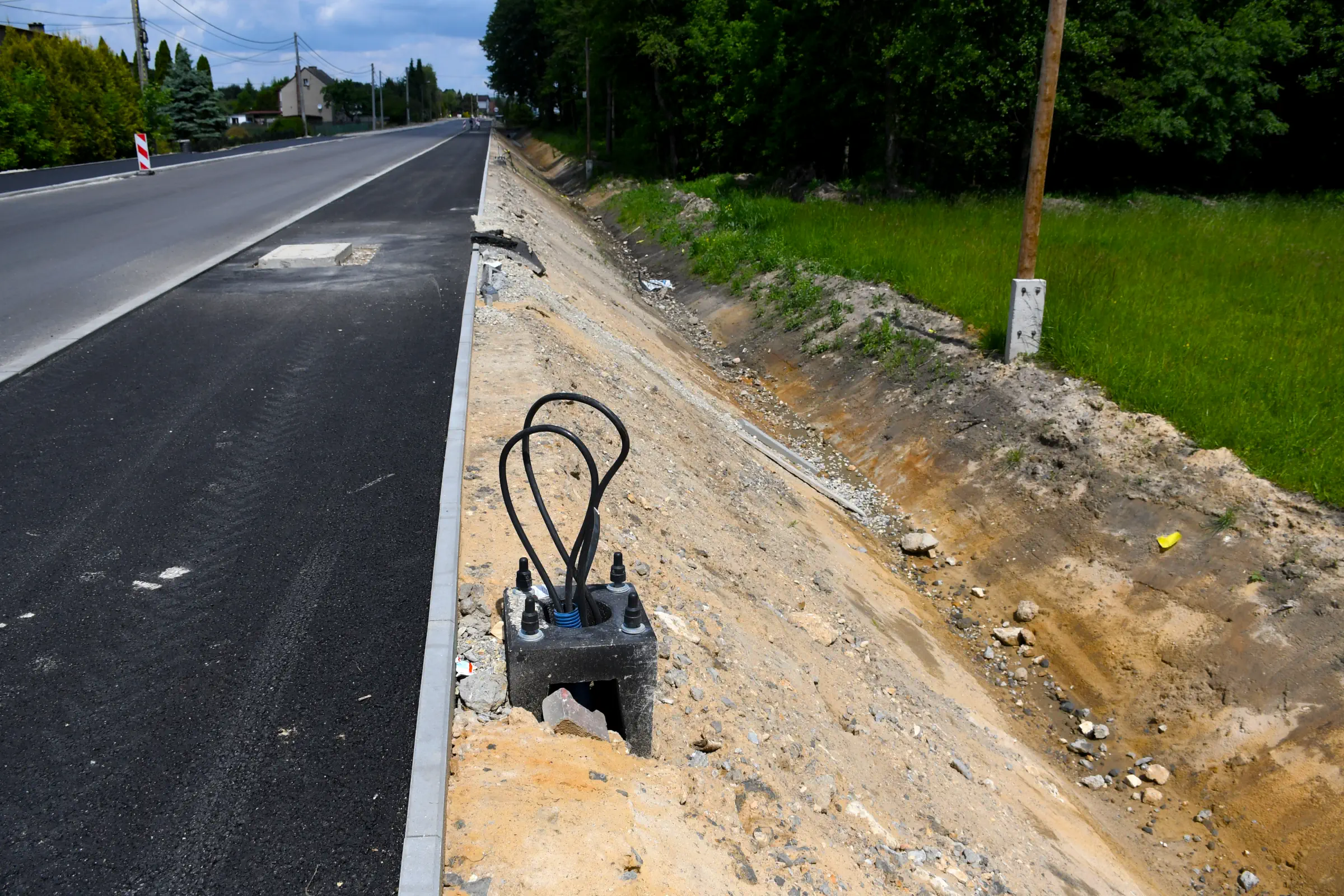

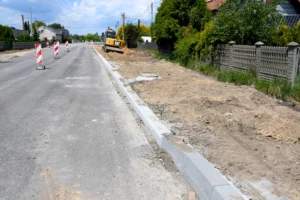

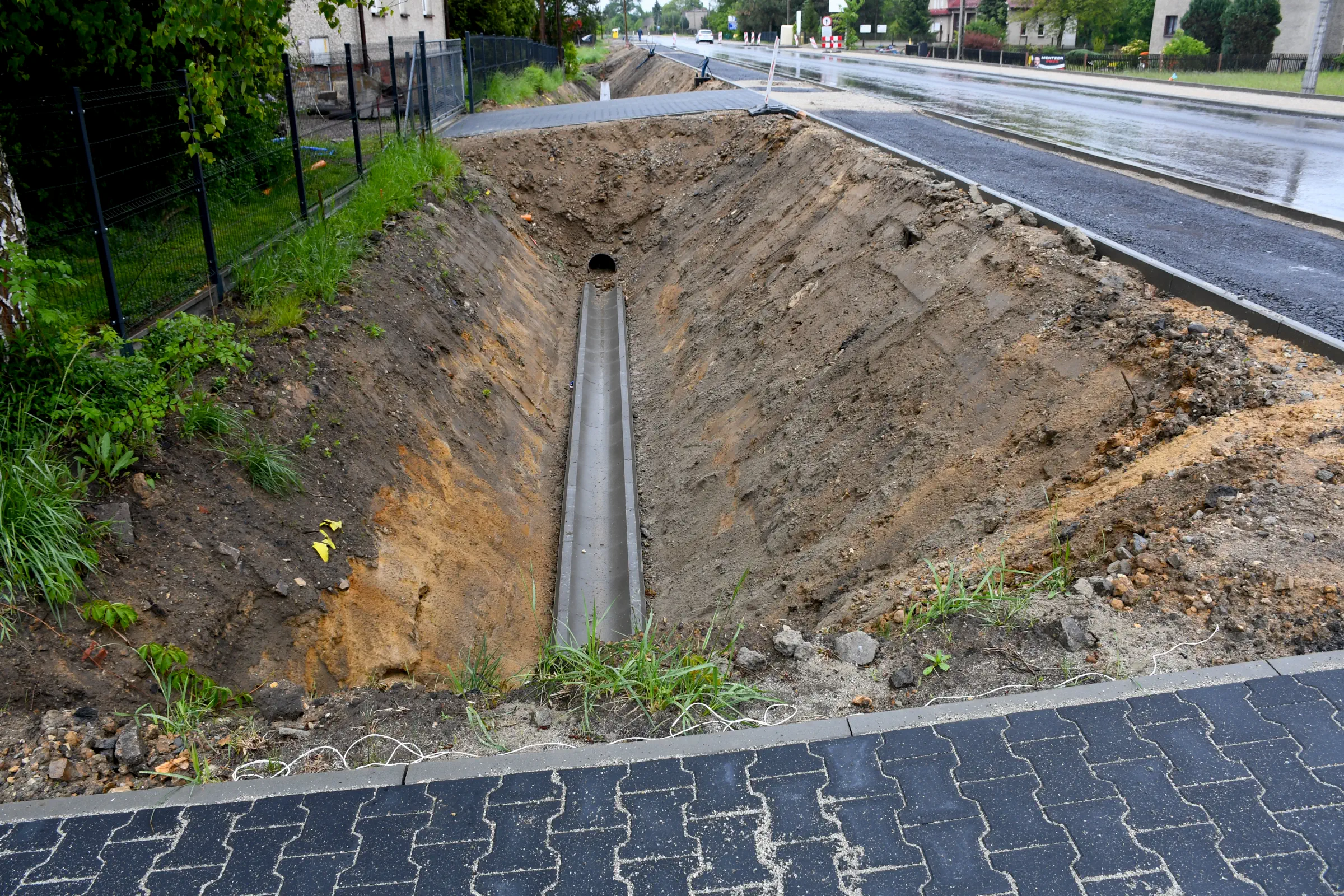

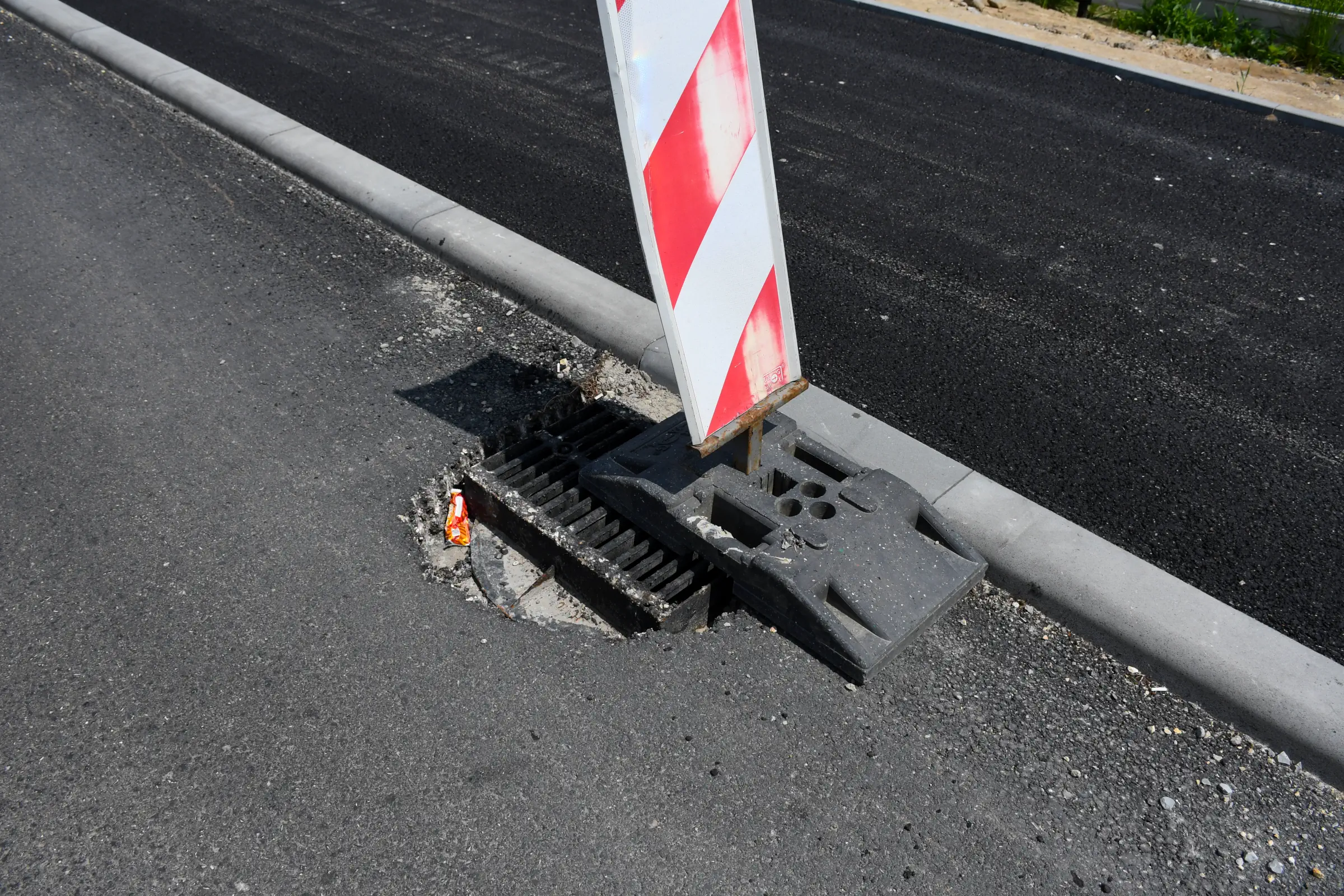

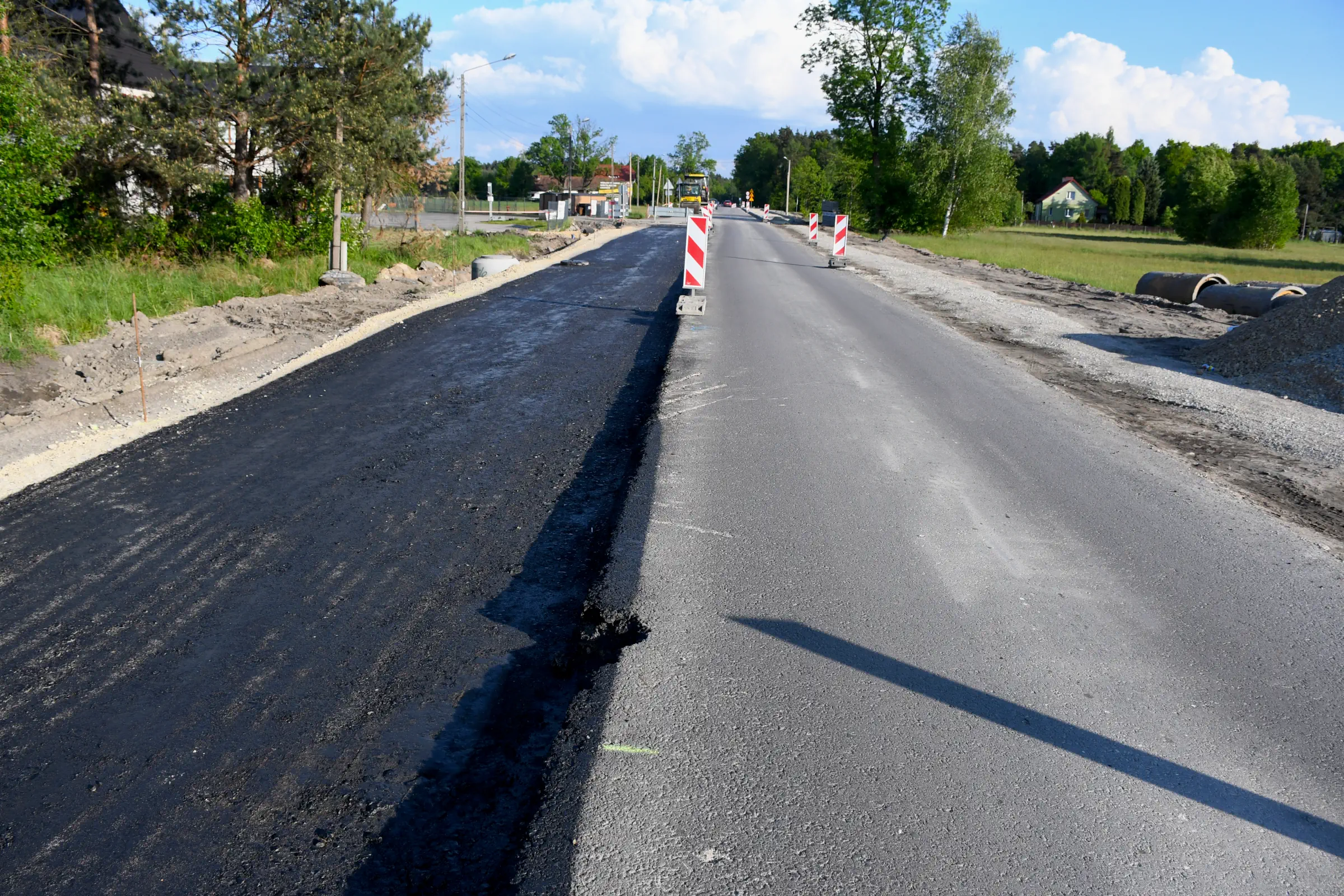

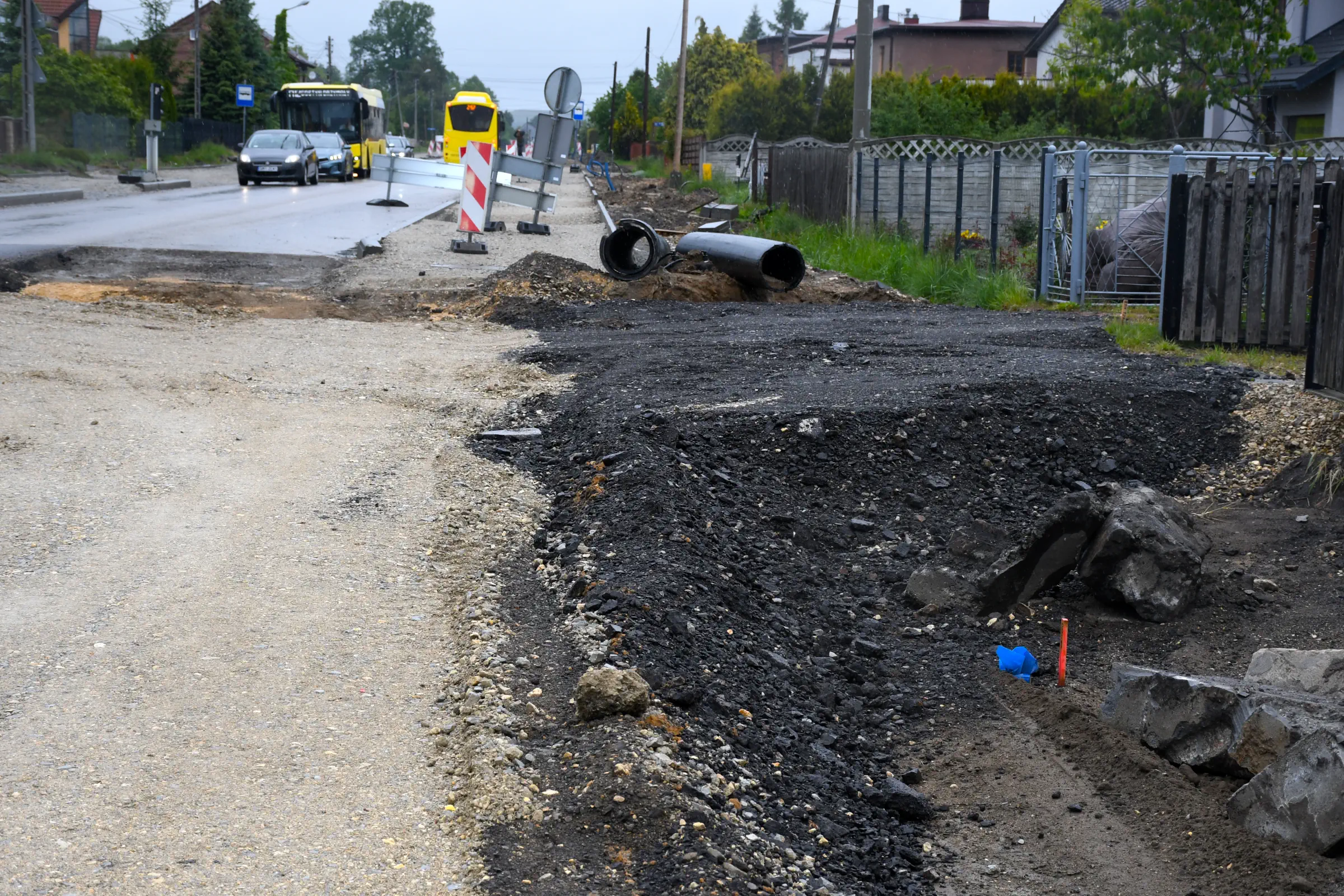

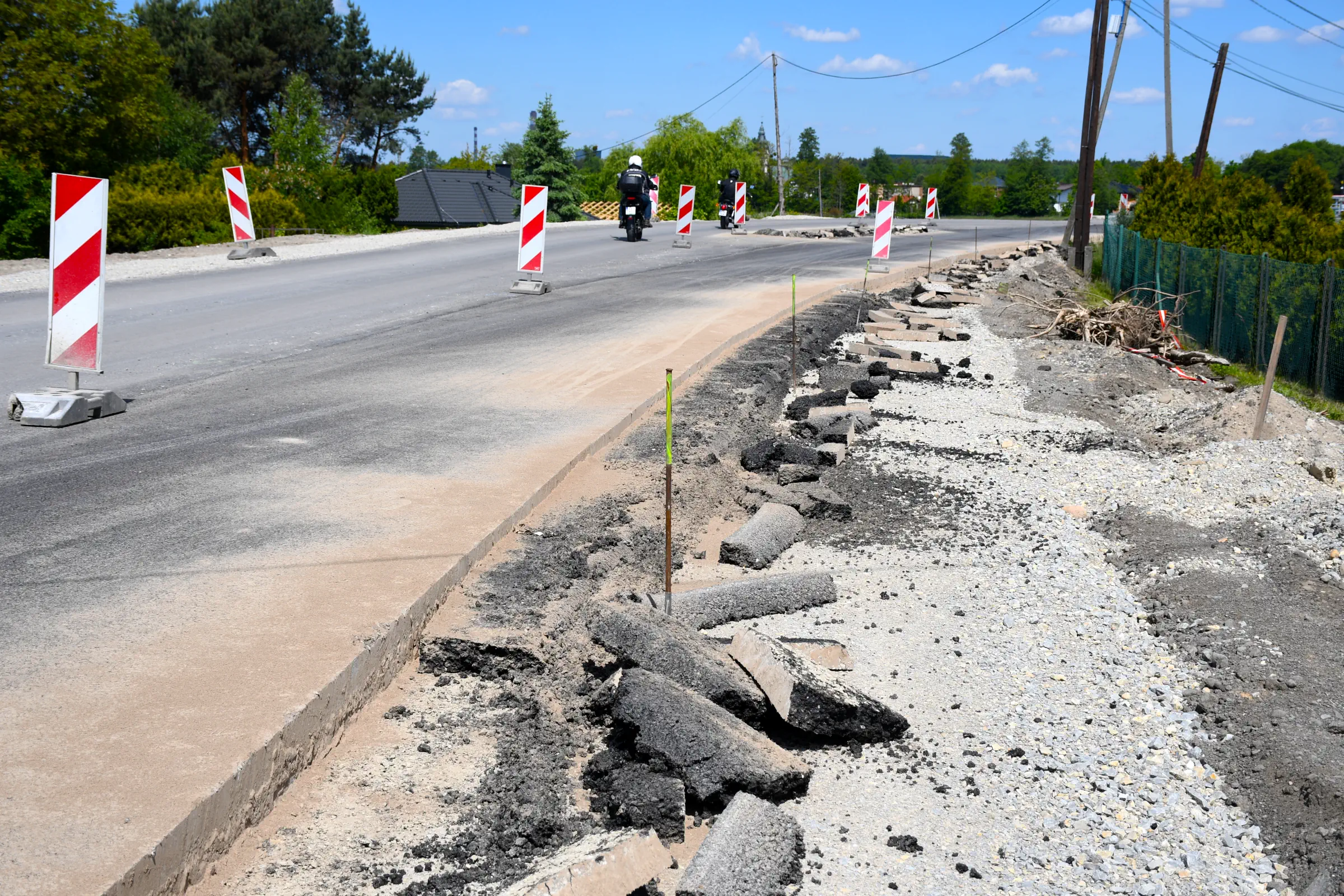

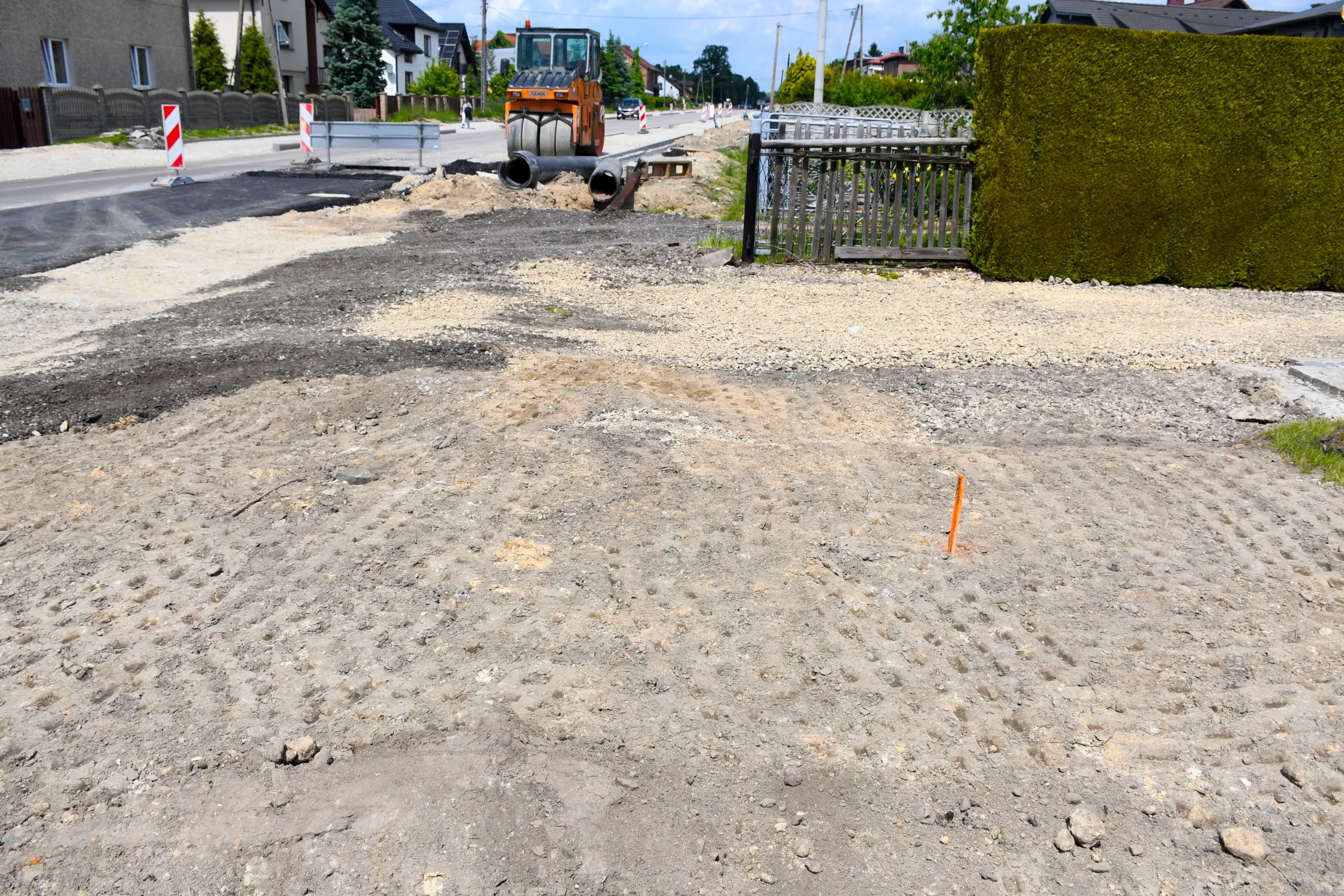

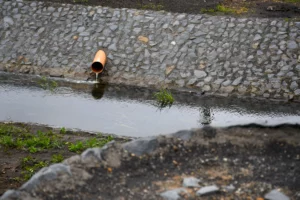

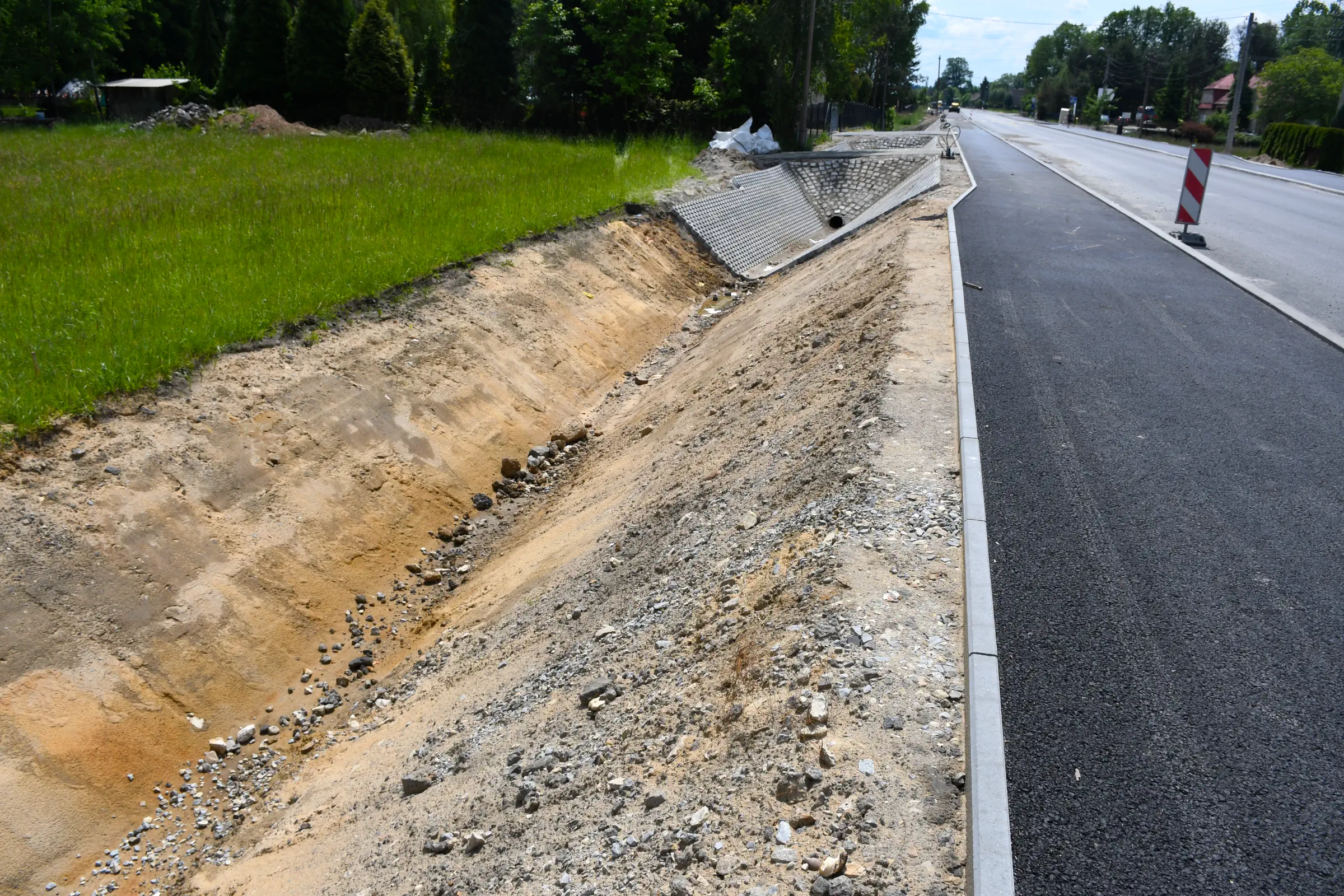

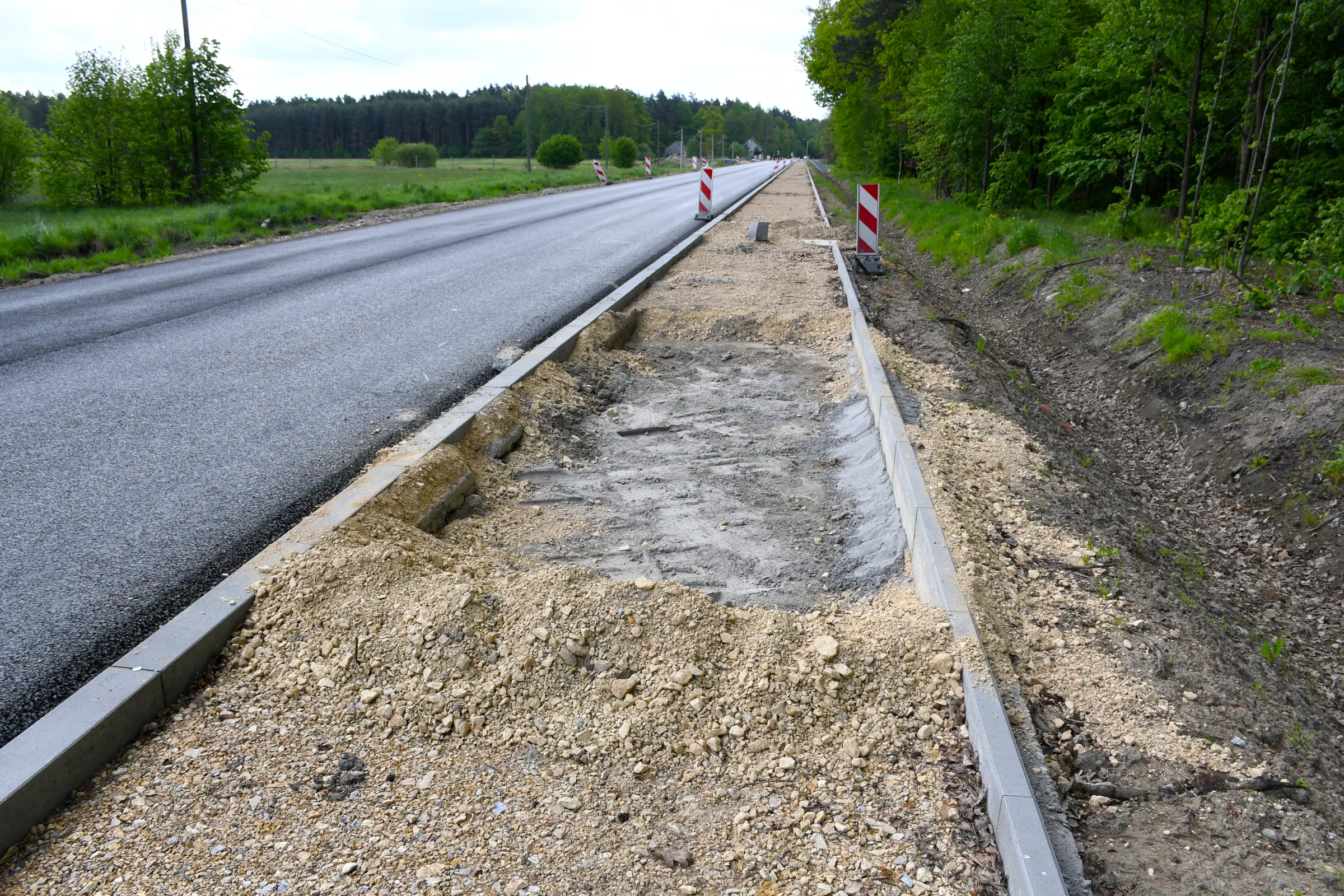

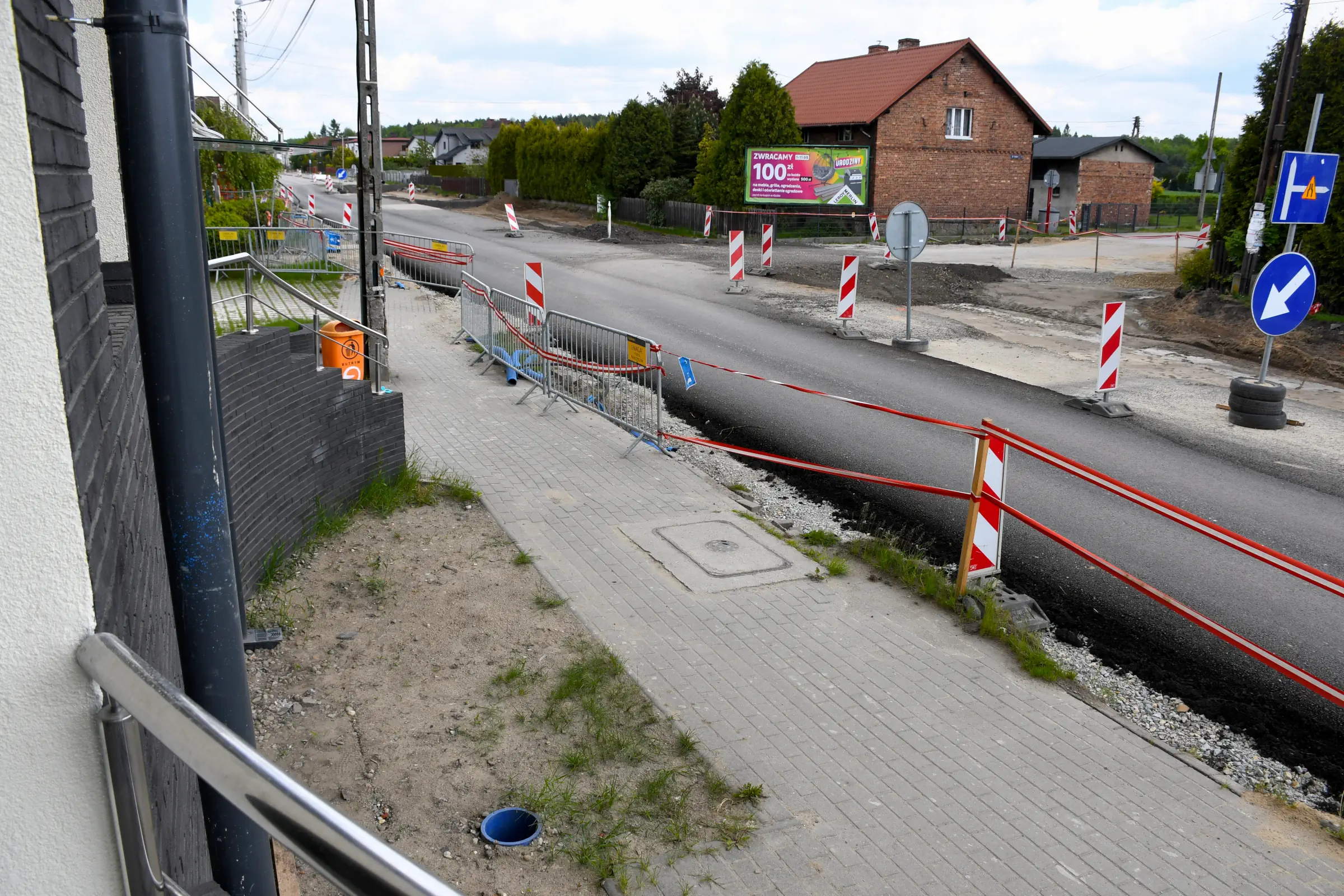

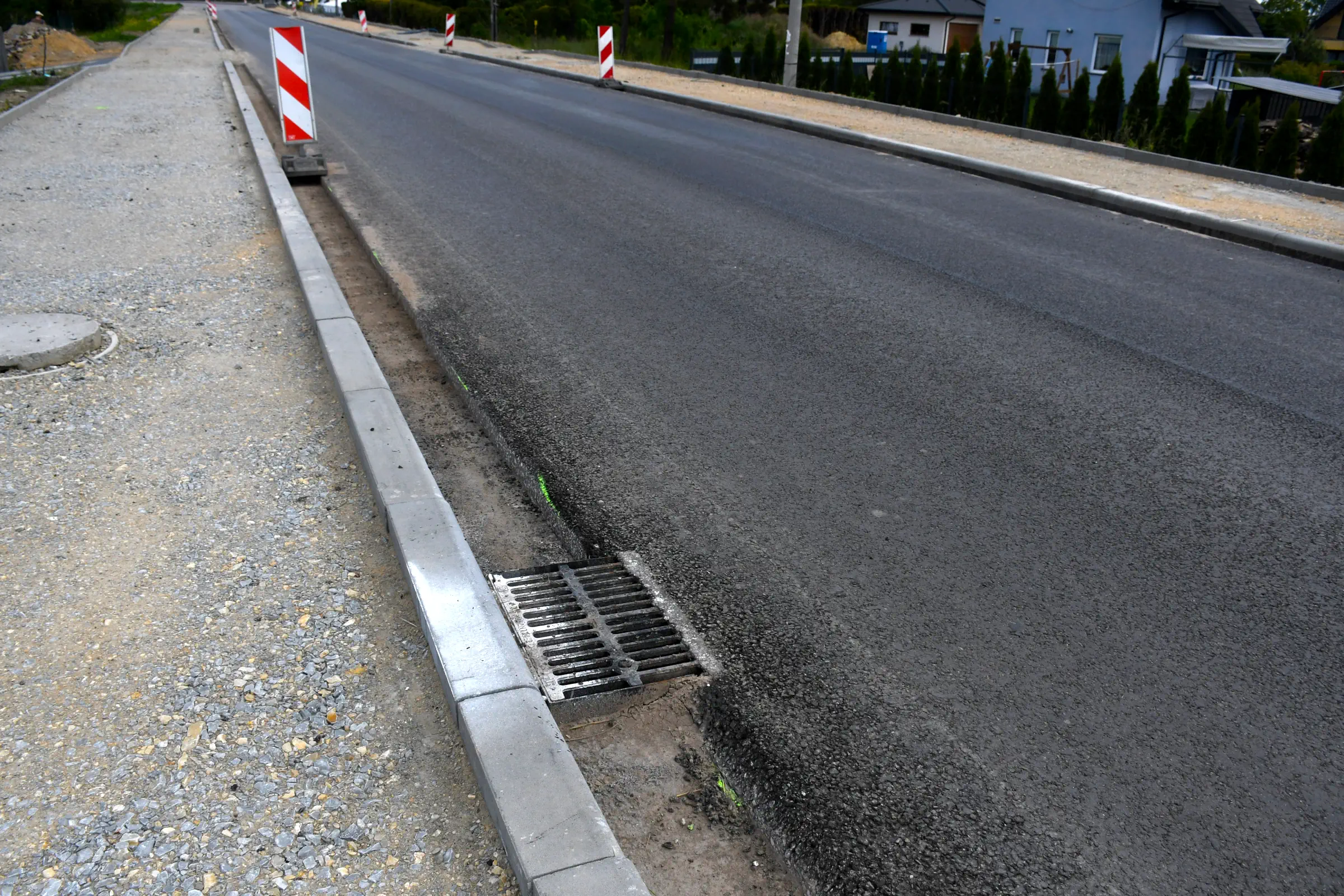

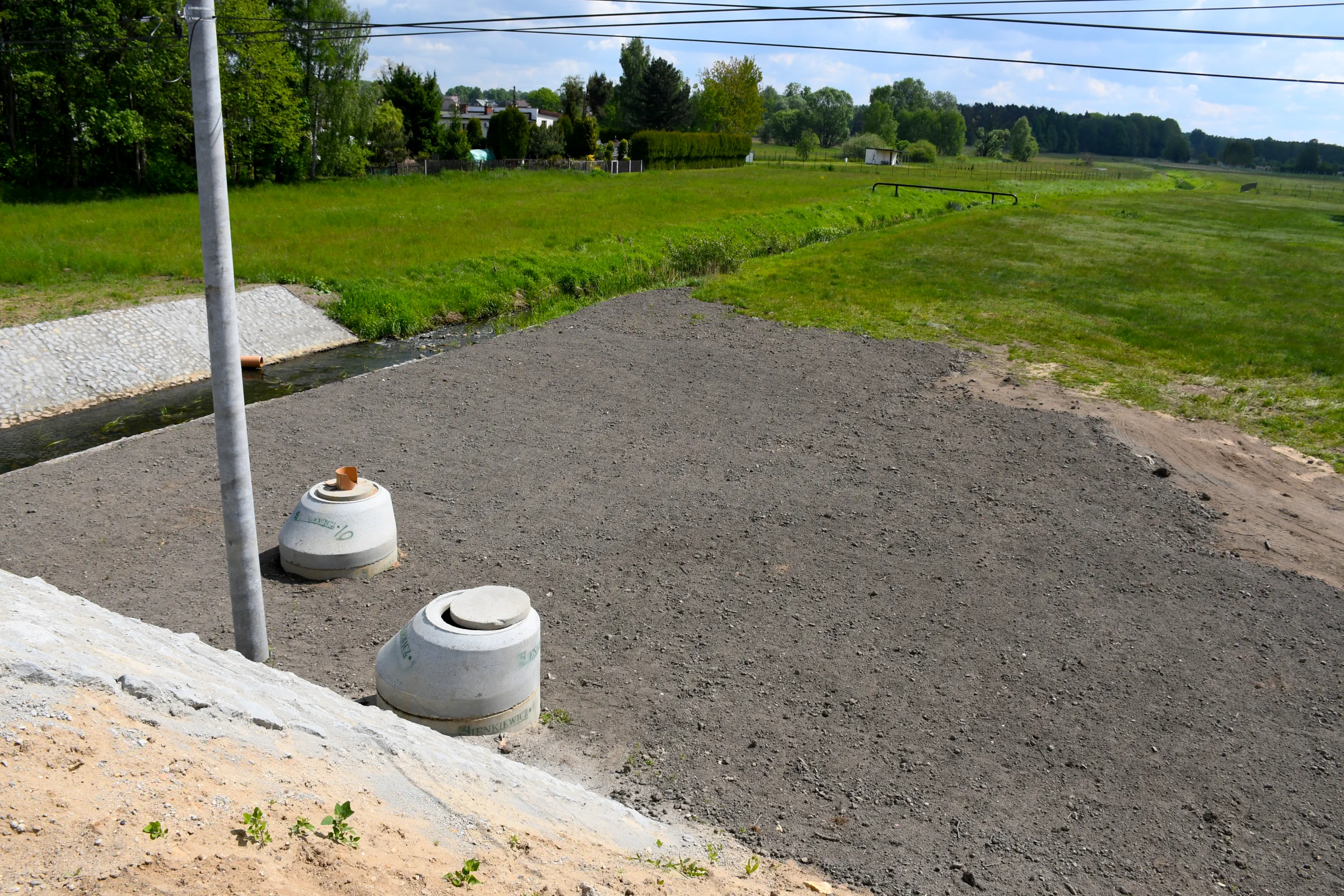

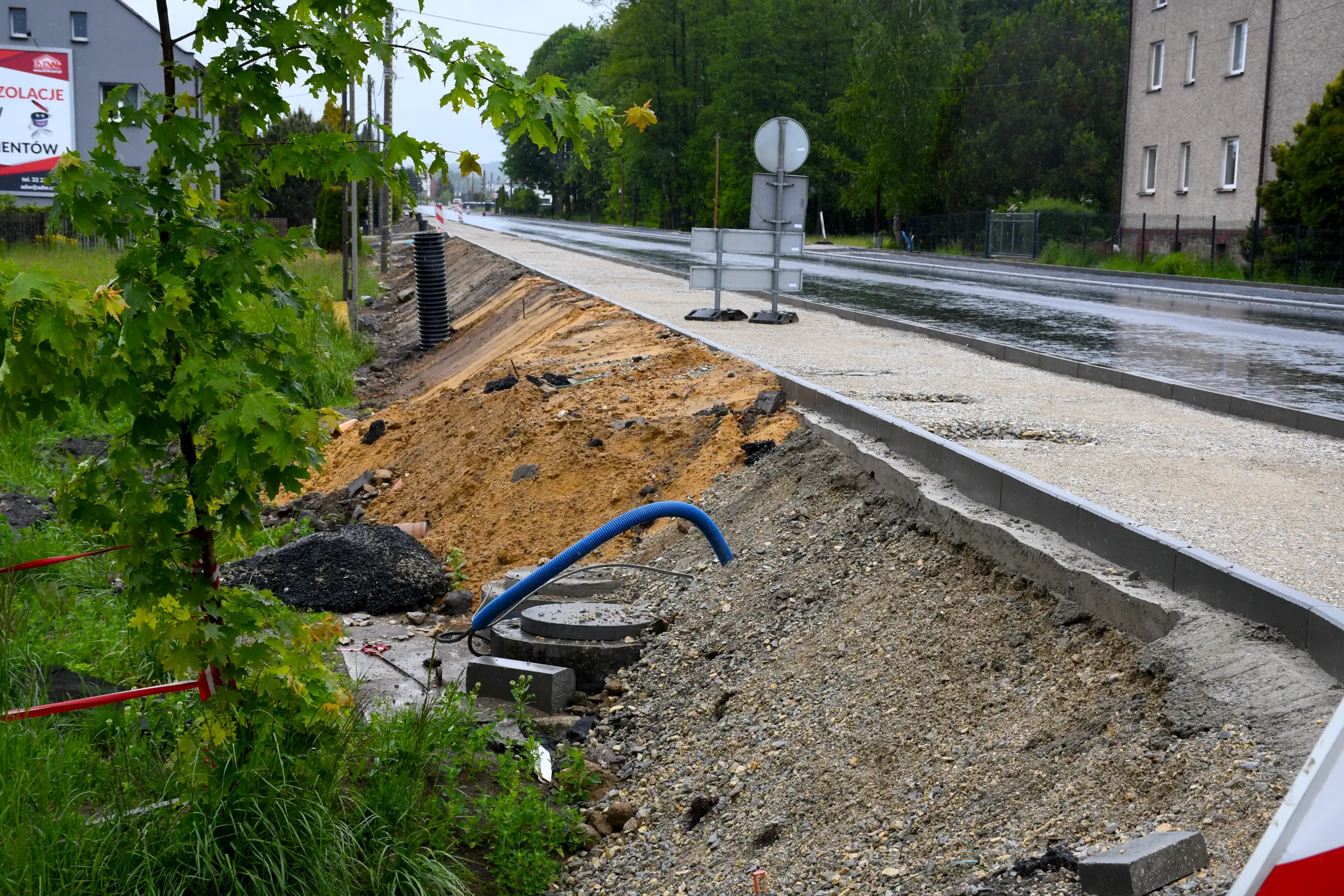

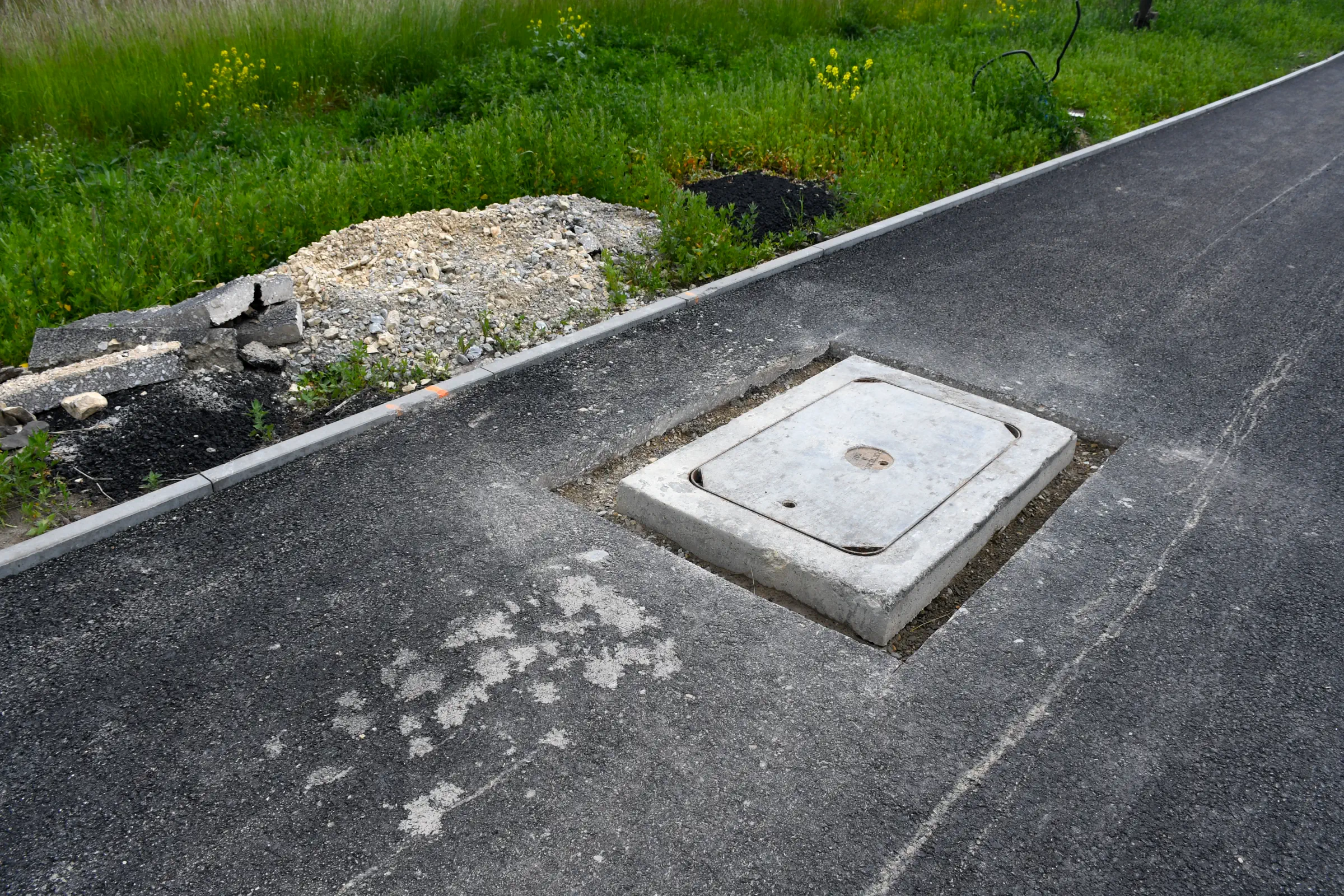

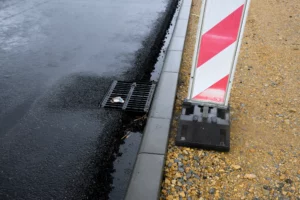

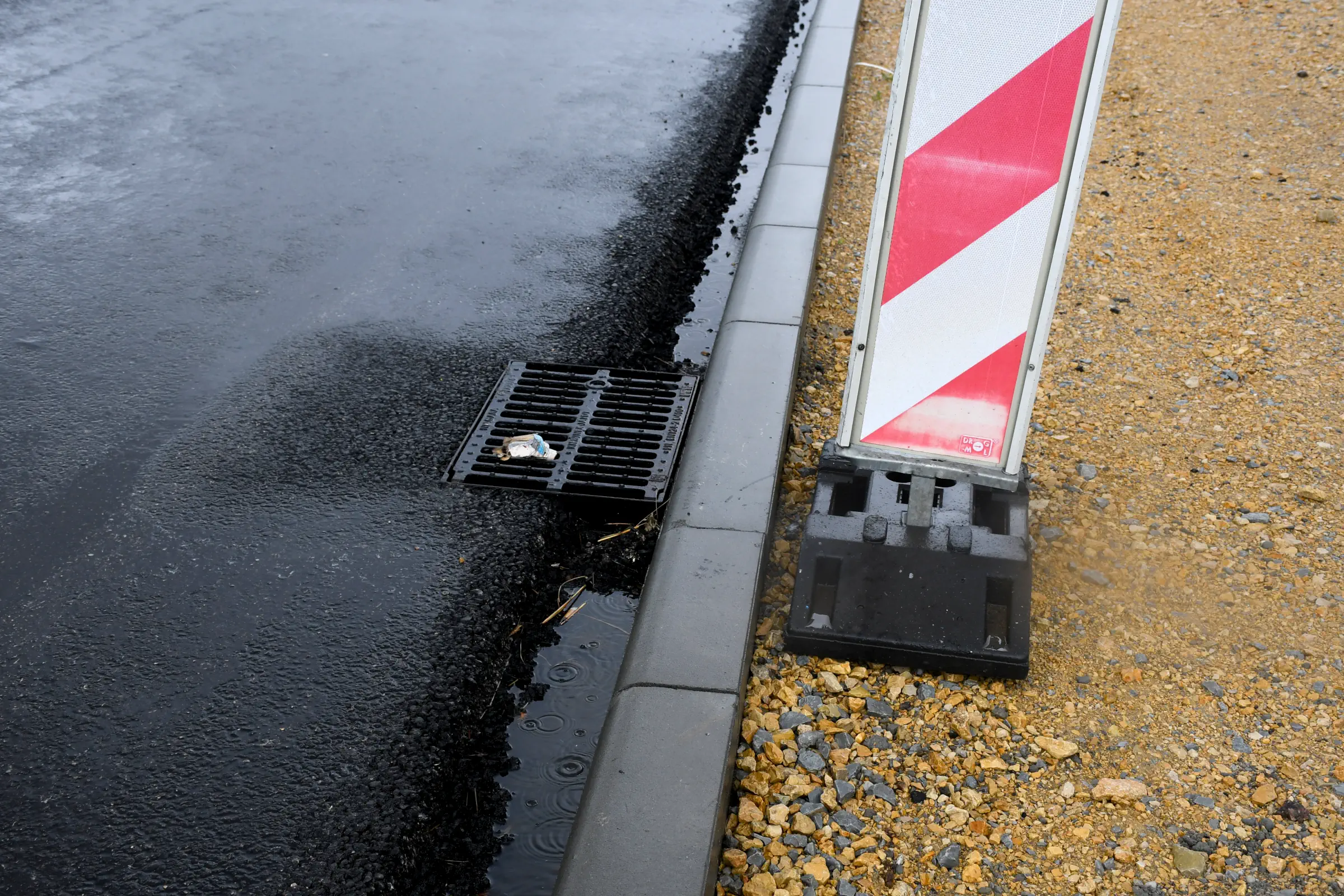

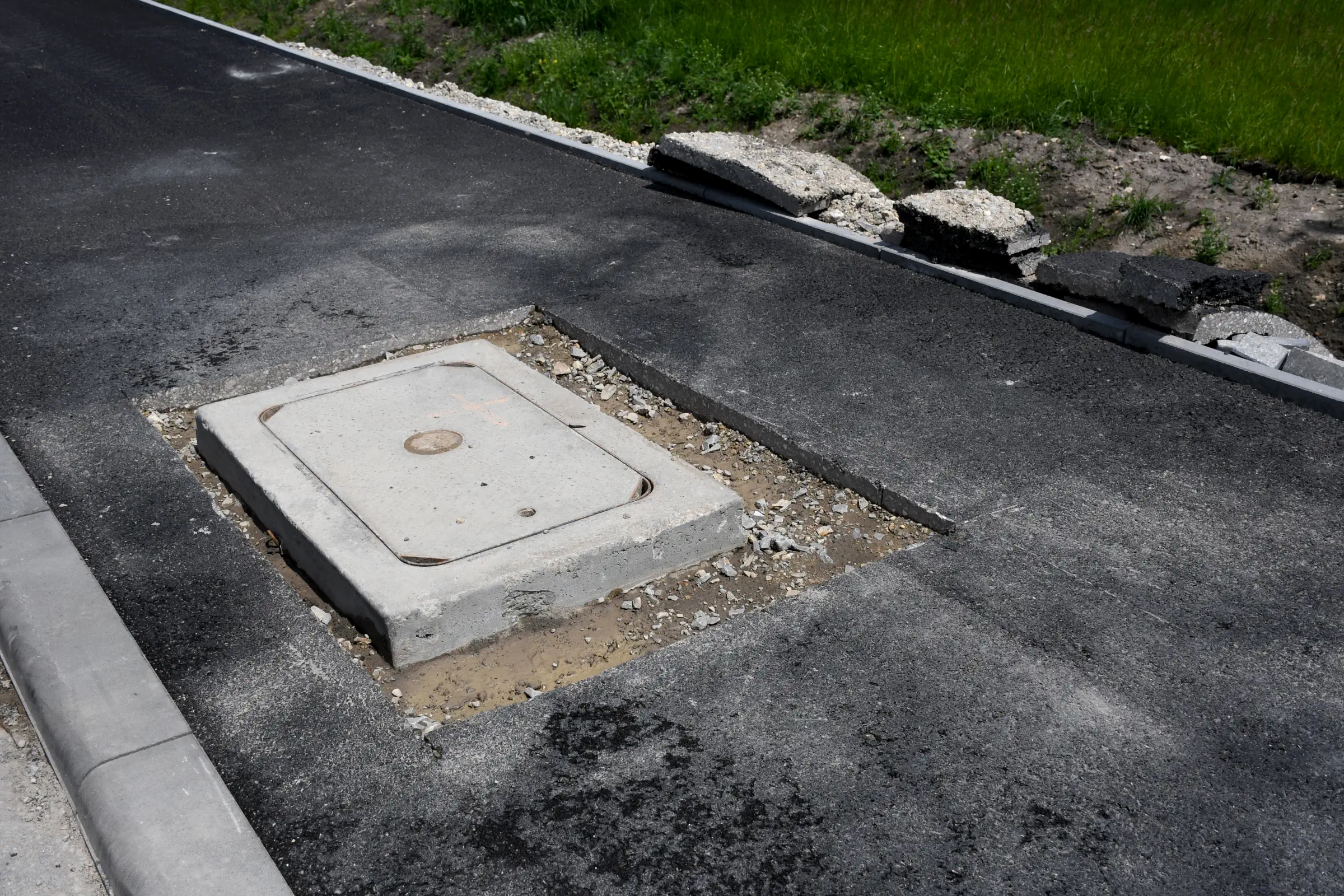

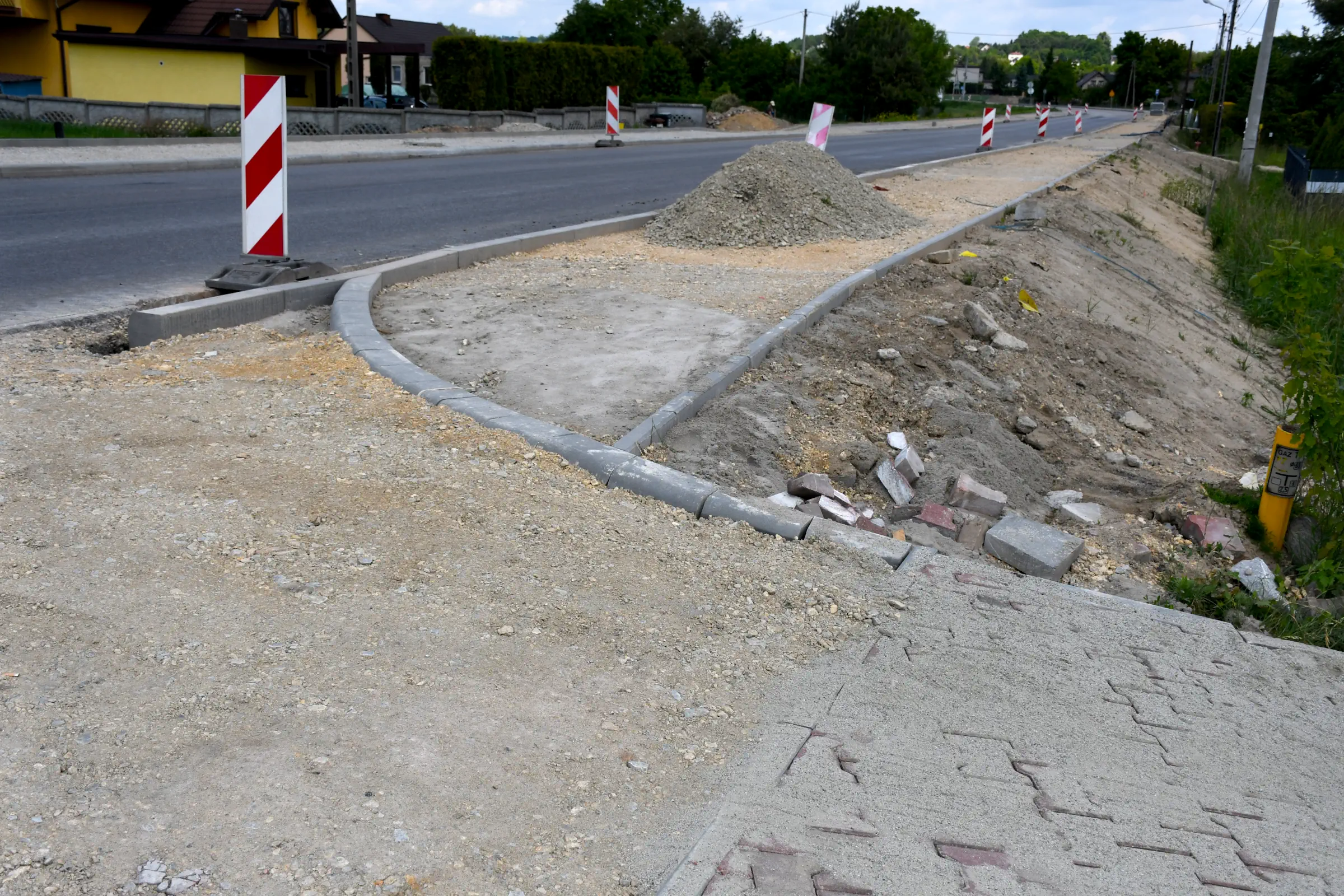

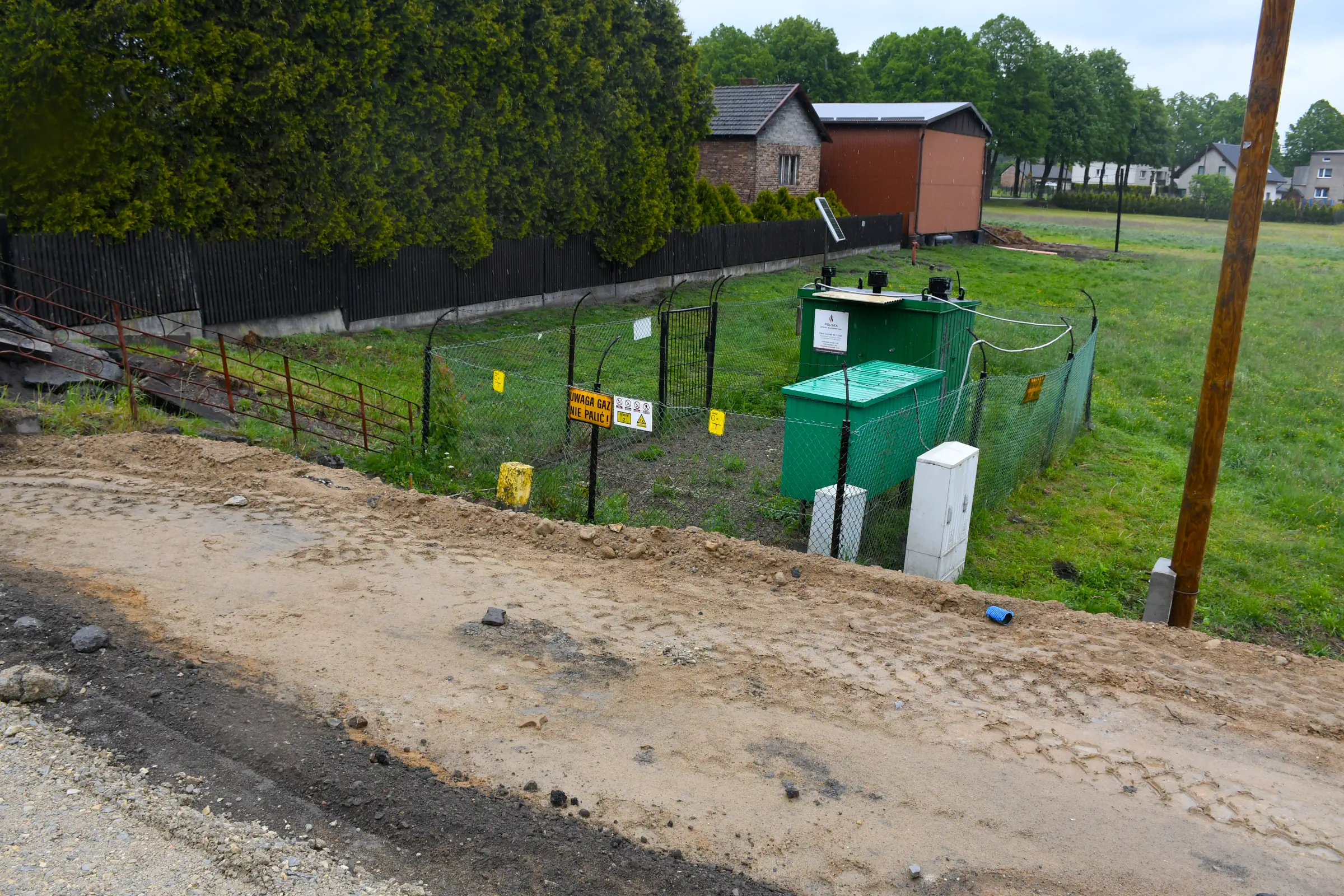

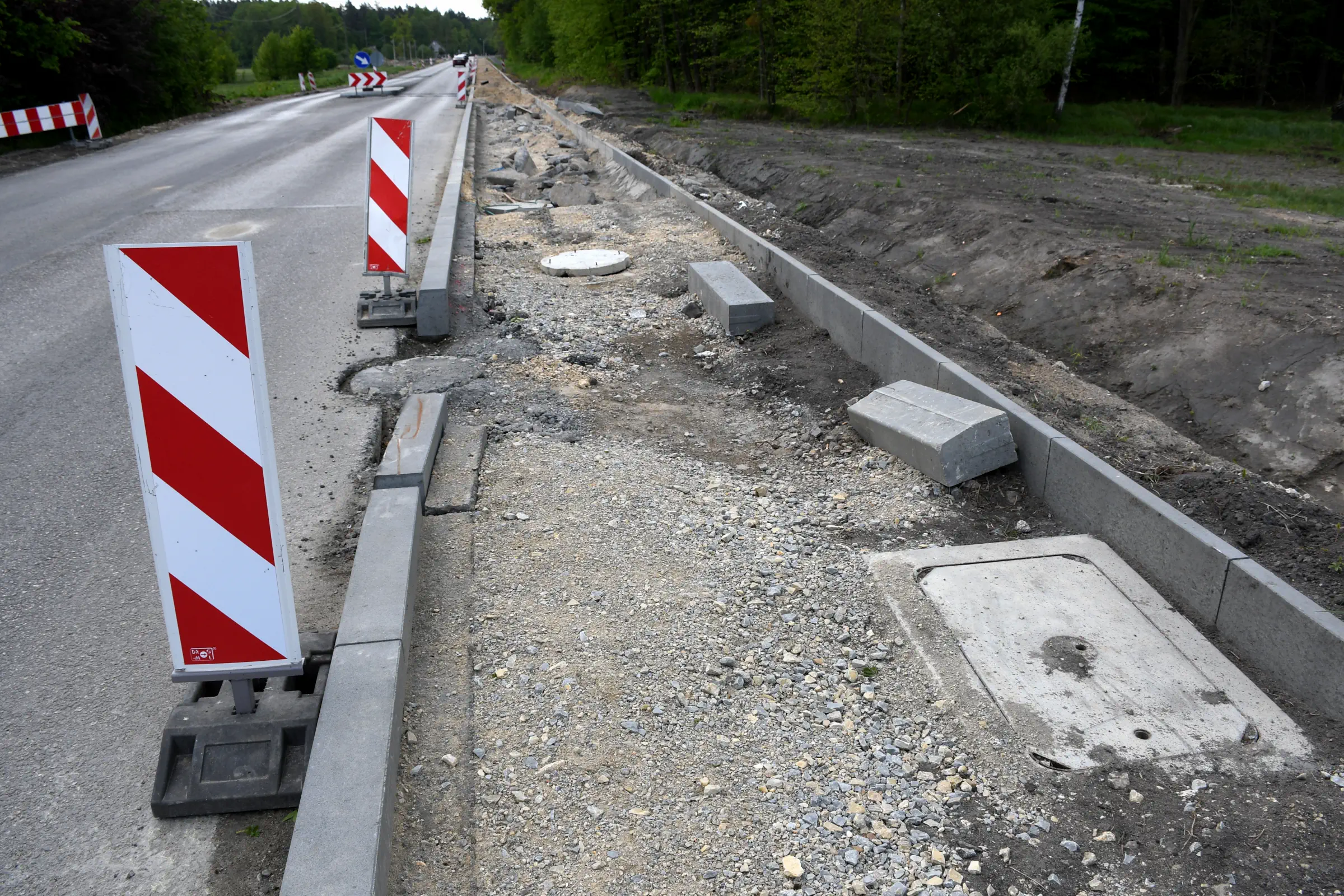

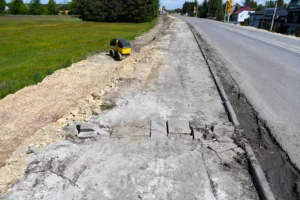

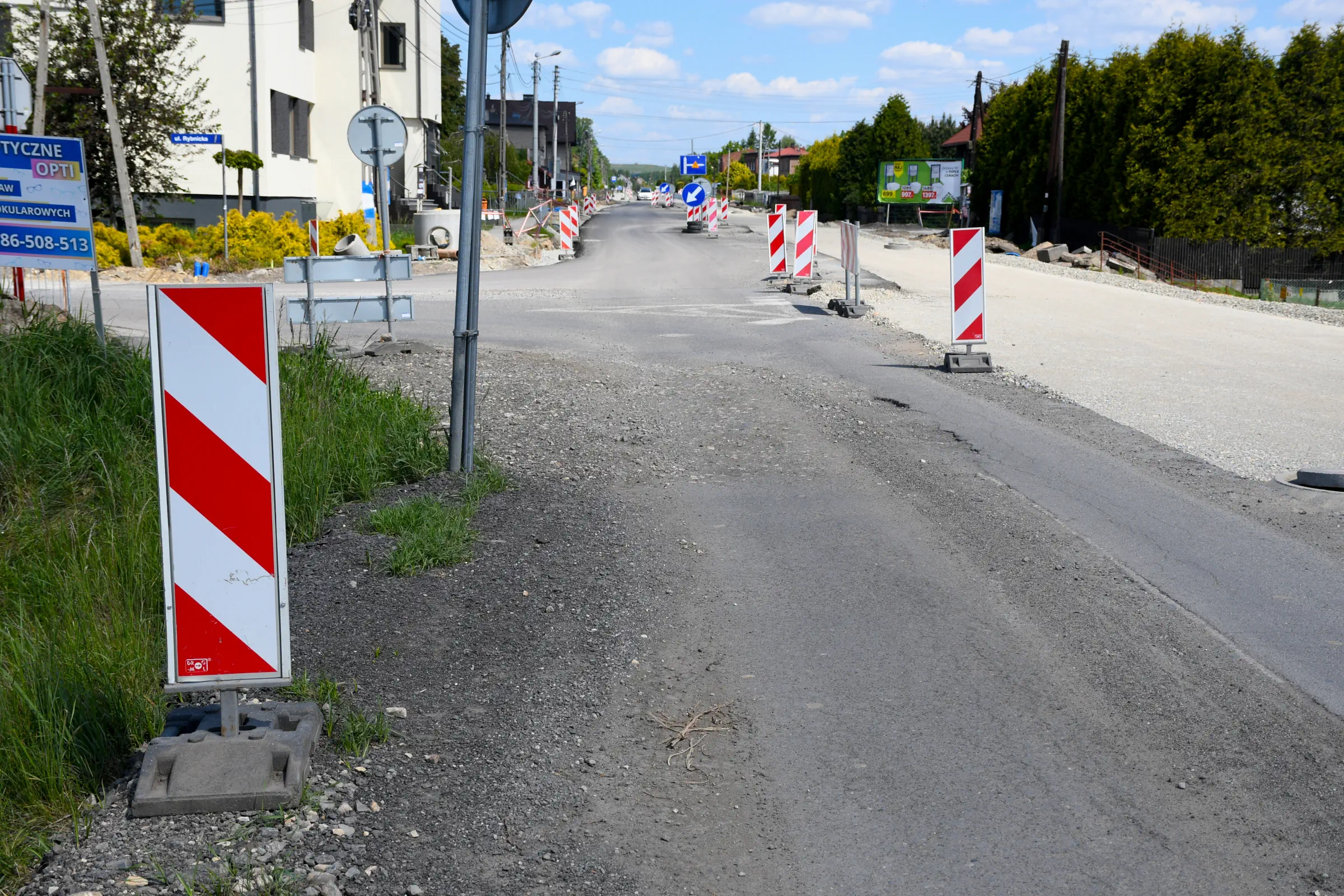

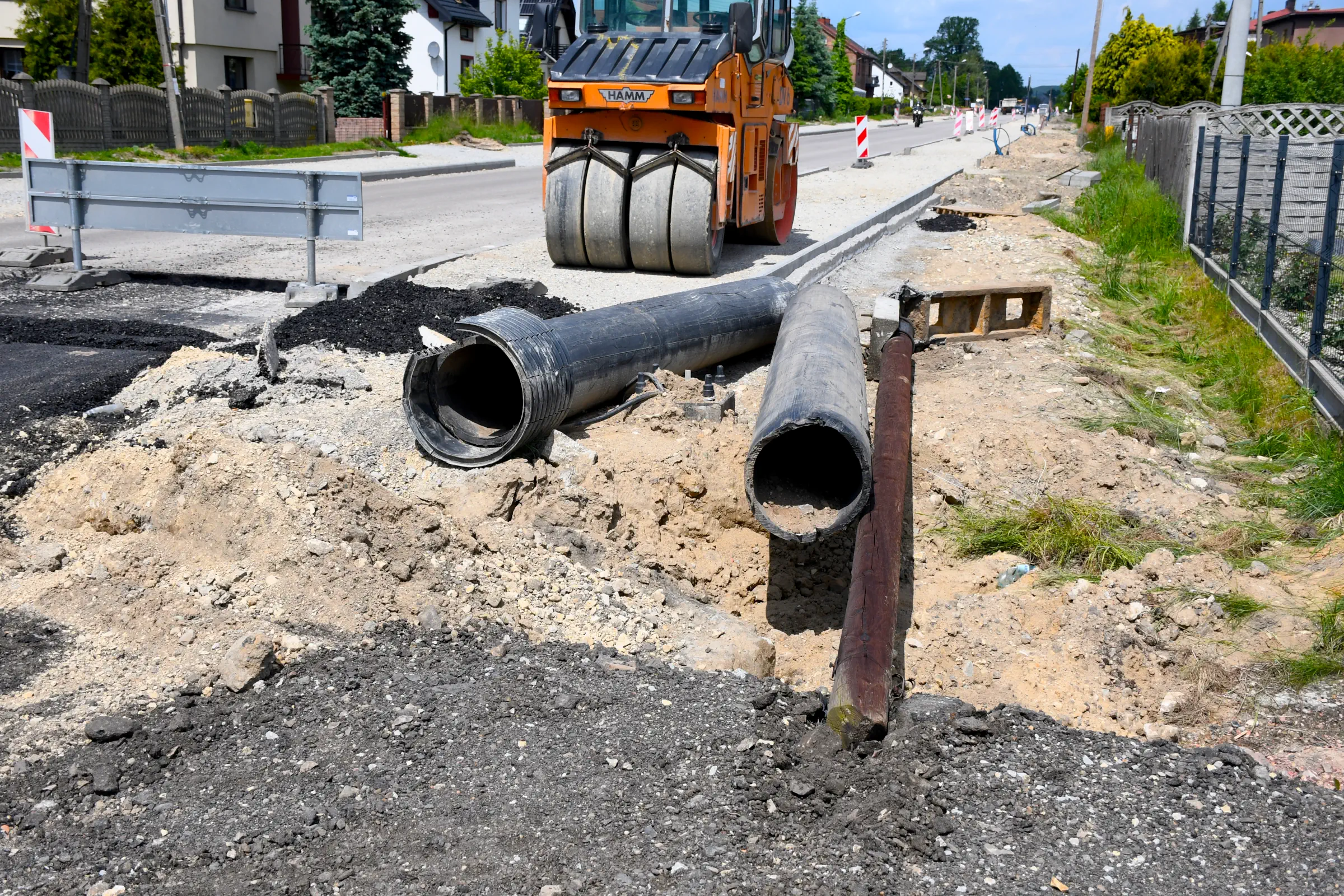

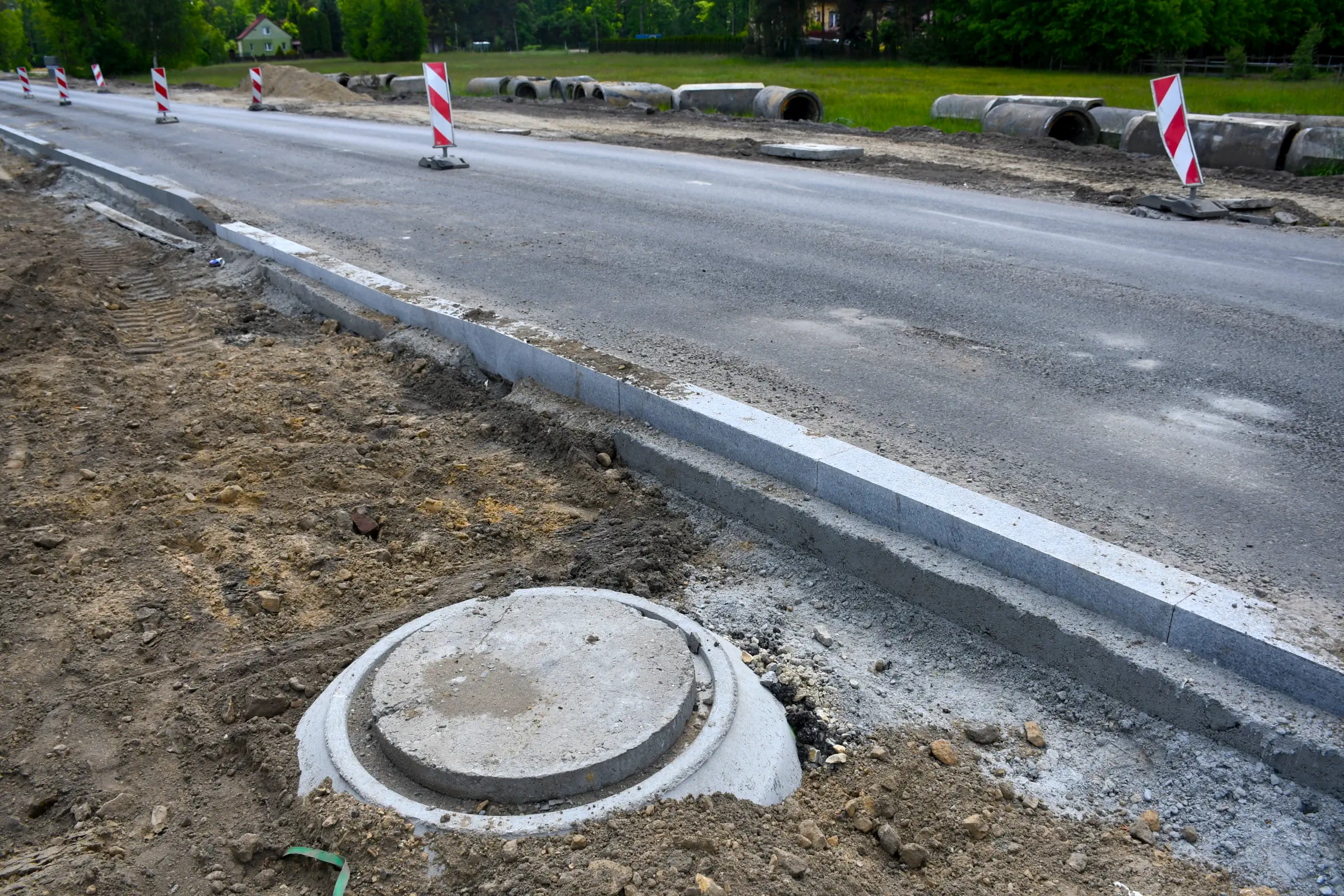

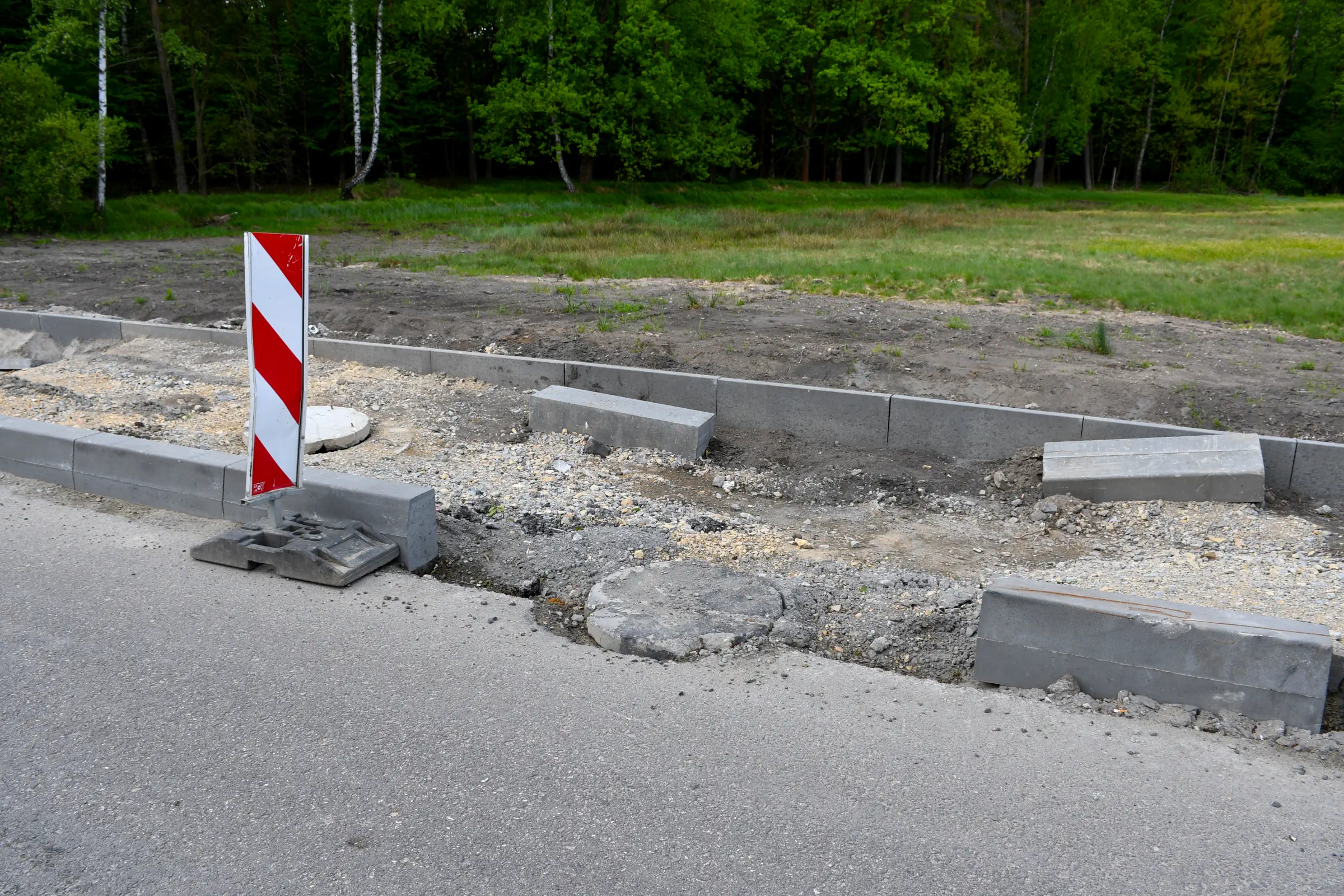

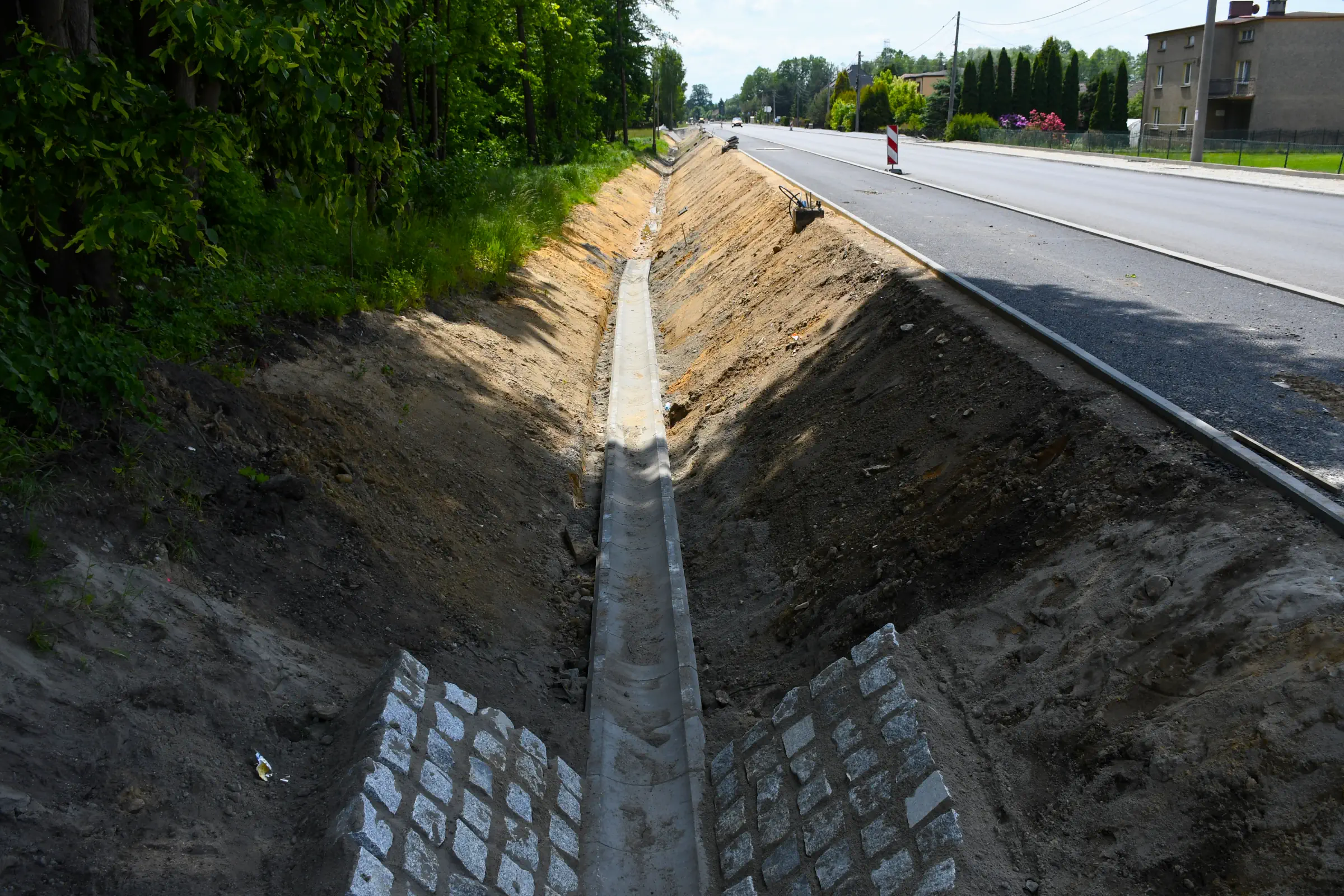

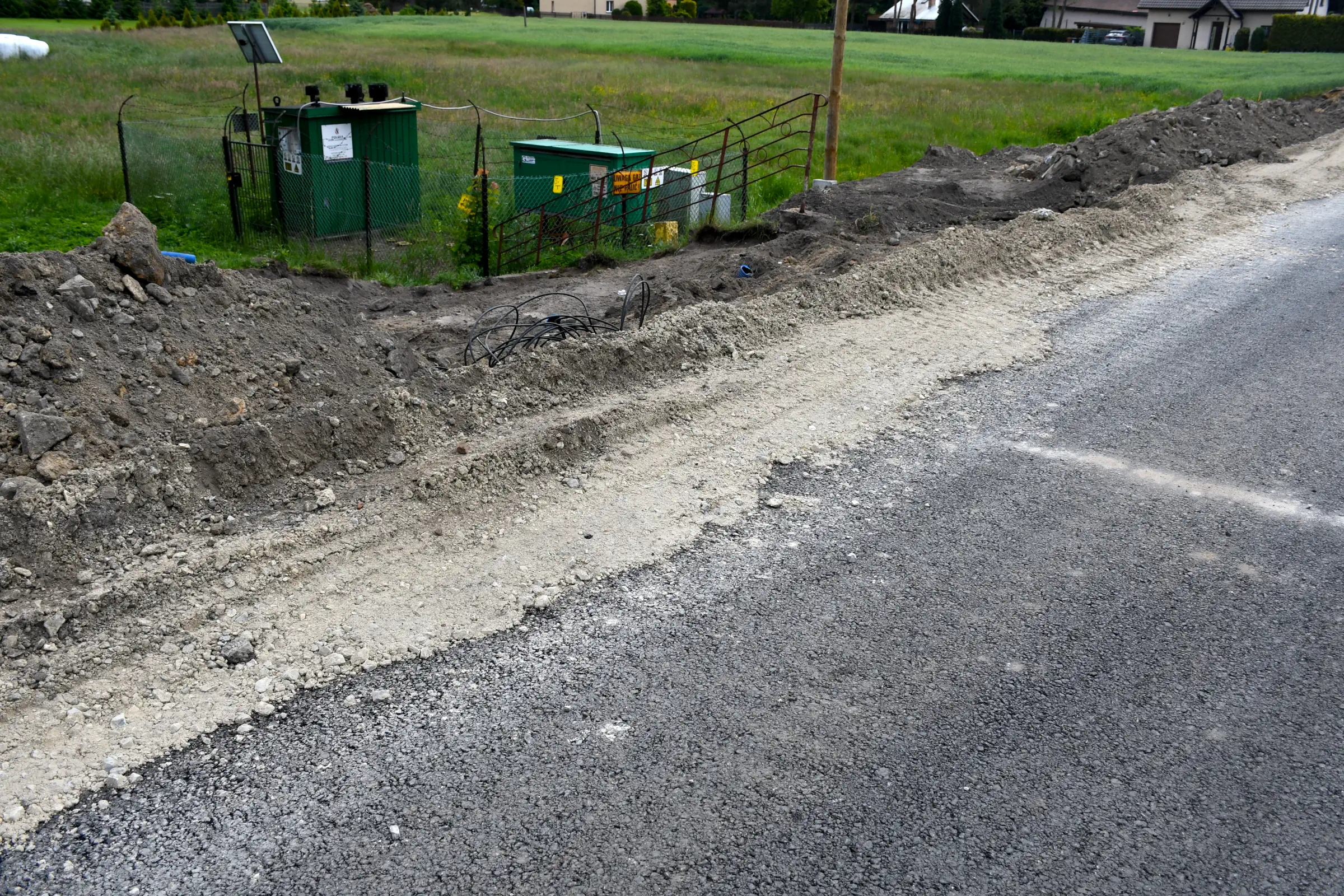

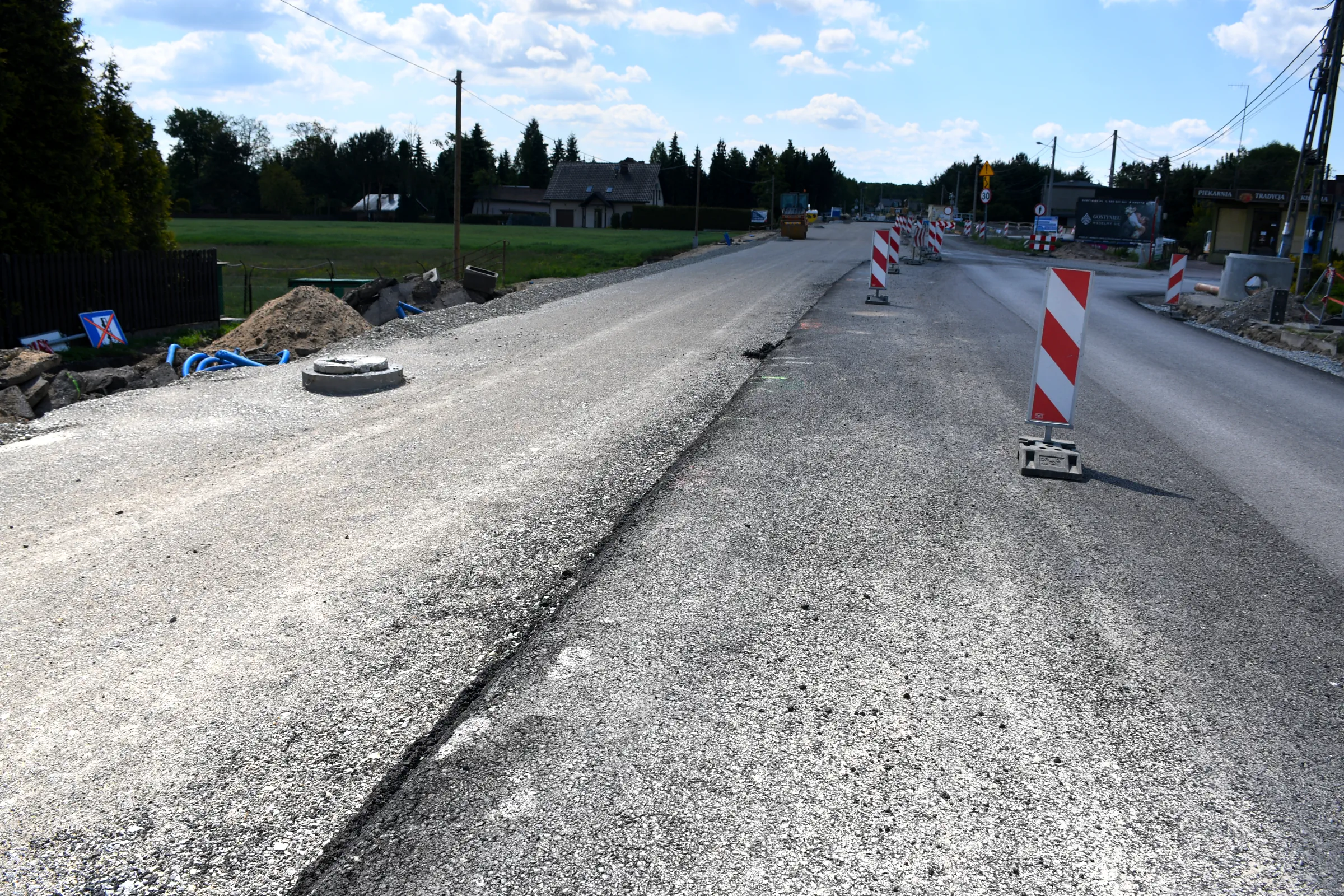

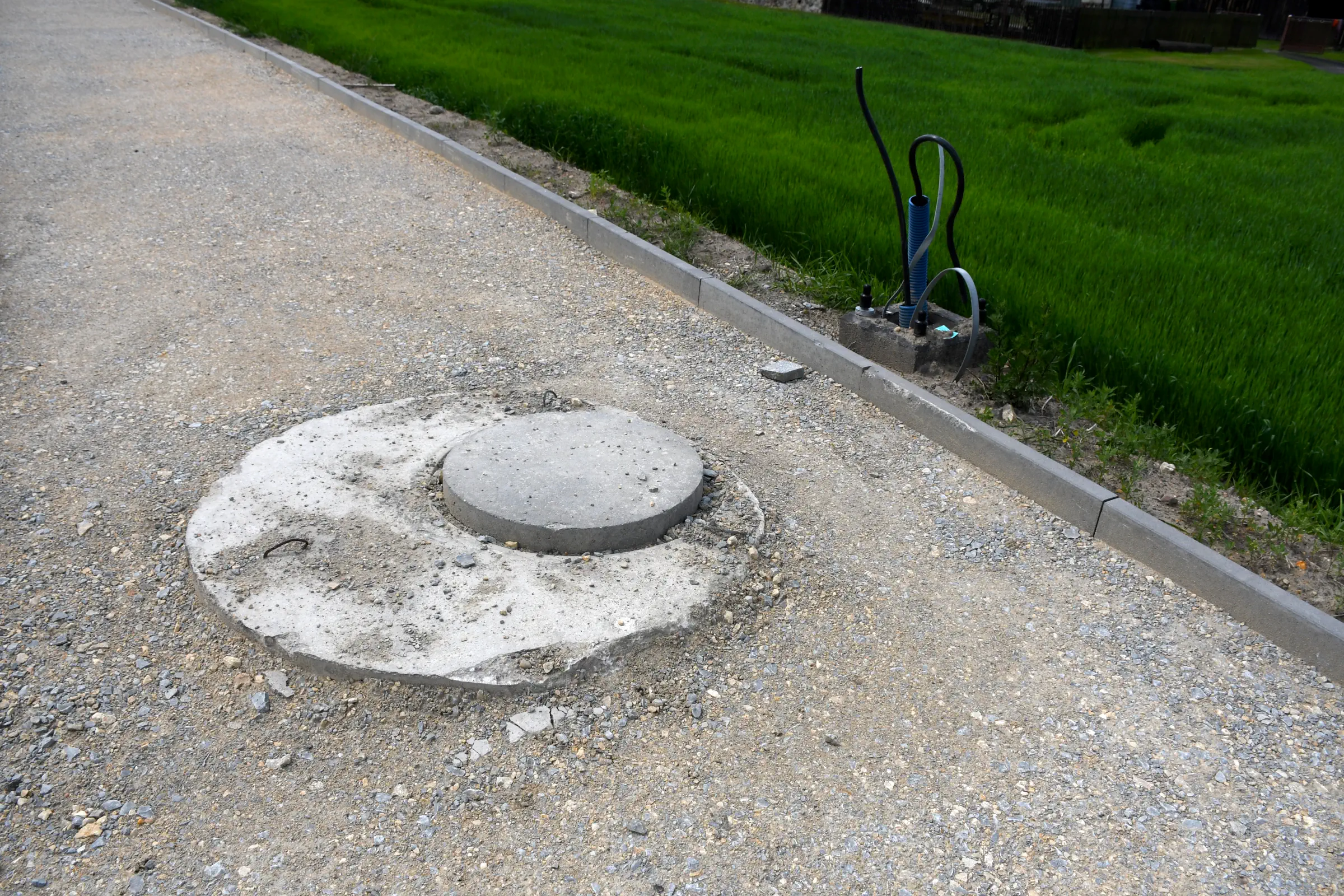

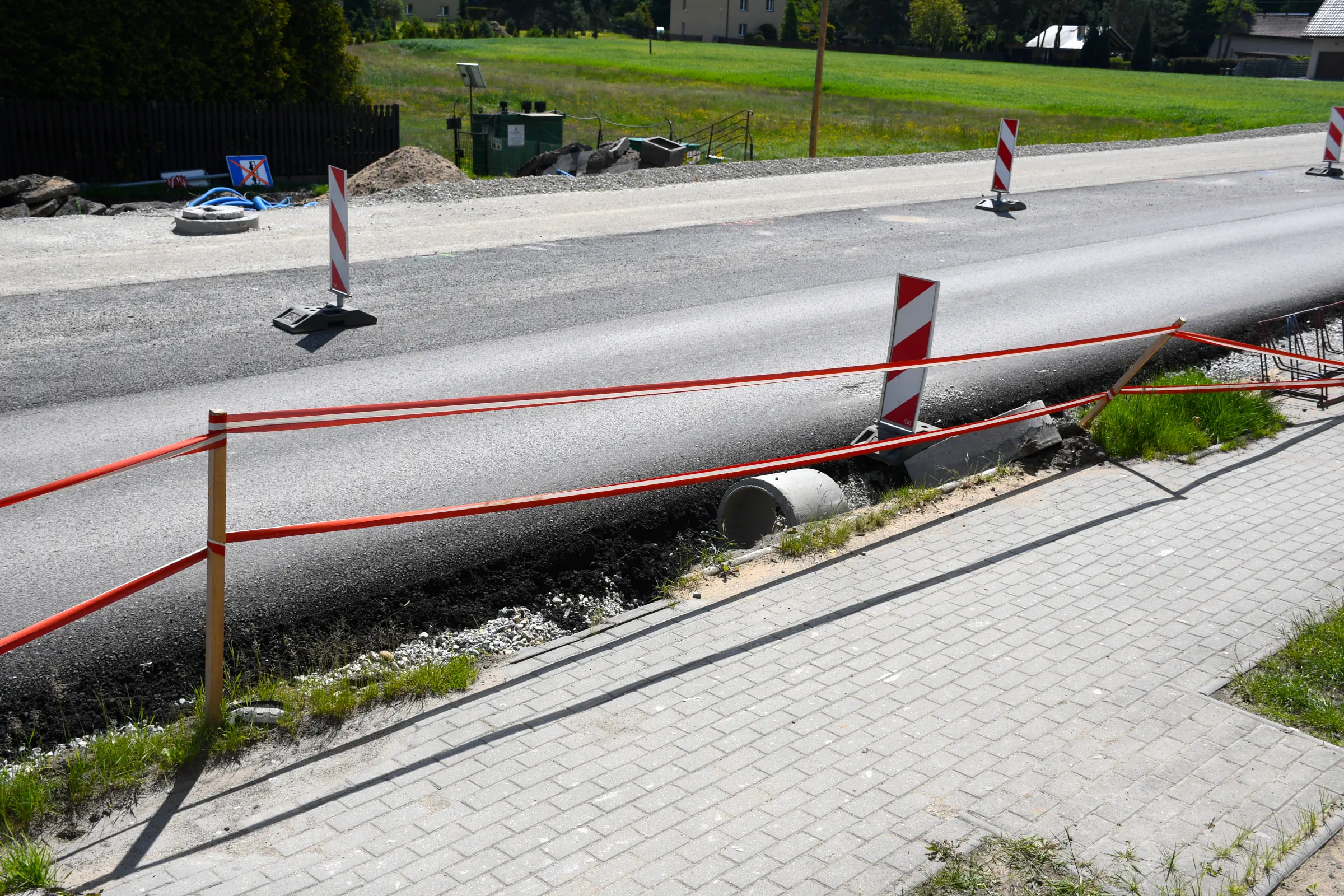

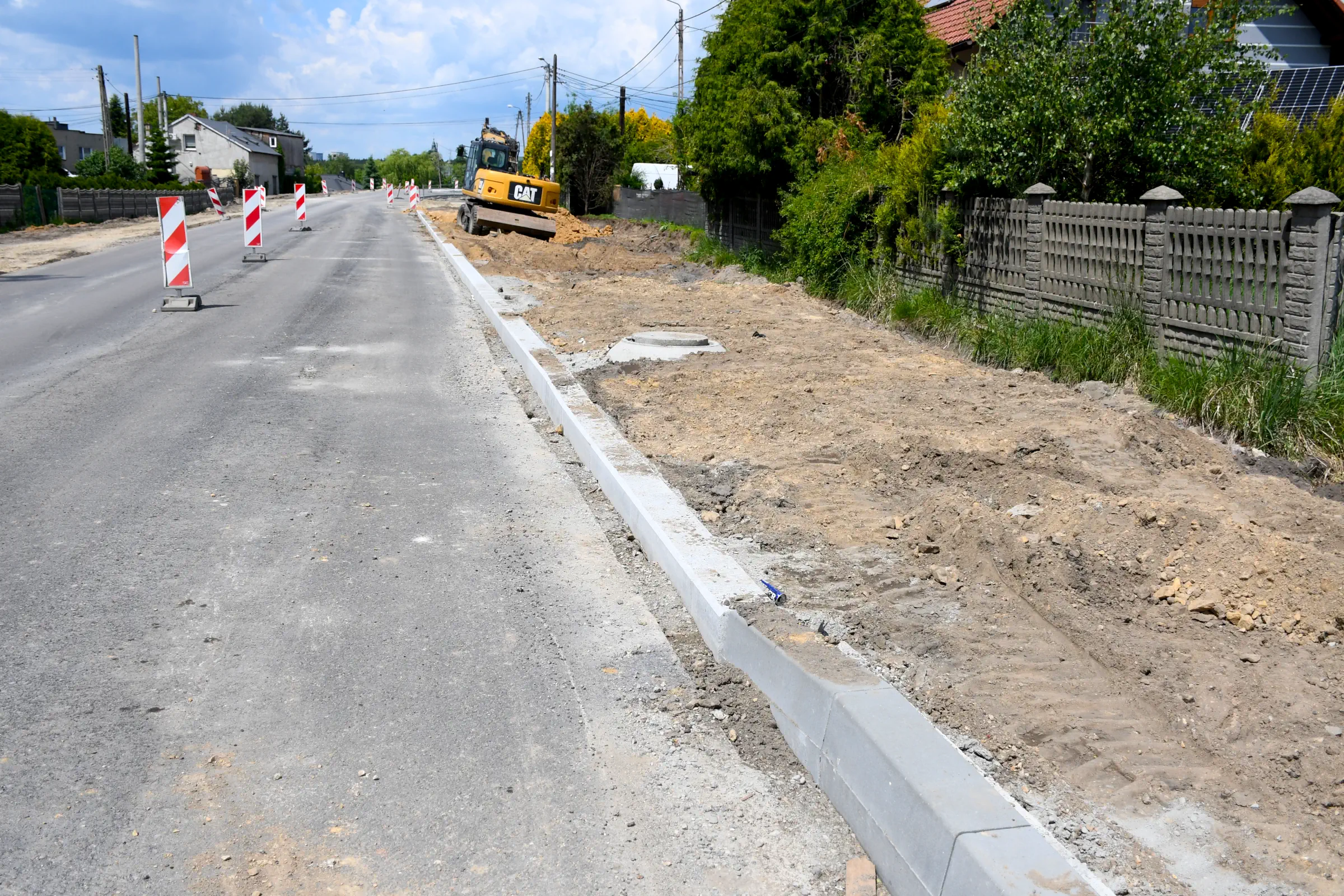

4. Na odcinku pomiędzy leśniczówką i mostem nad ciekiem leśnym przeprowadzono regulację krawężników m.in. w obrębie wlotów kanalizacji deszczowej.

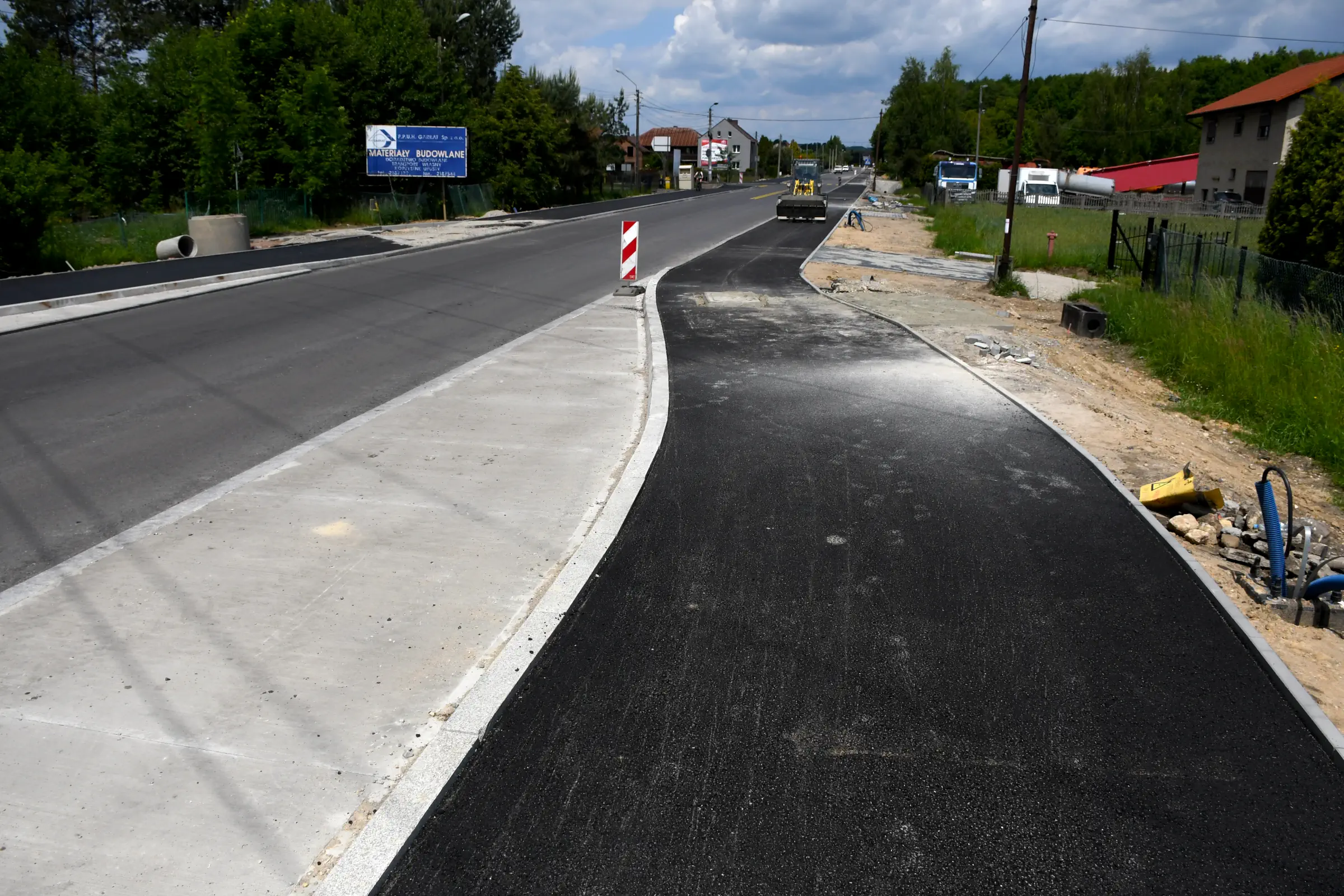

5. Na kolejnym odcinku od żłobka i przedszkola „Troskliwie Misie” do leśniczówki, przy zjeździe na ul. Zaleśną, nie poczyniono znaczących postępów.

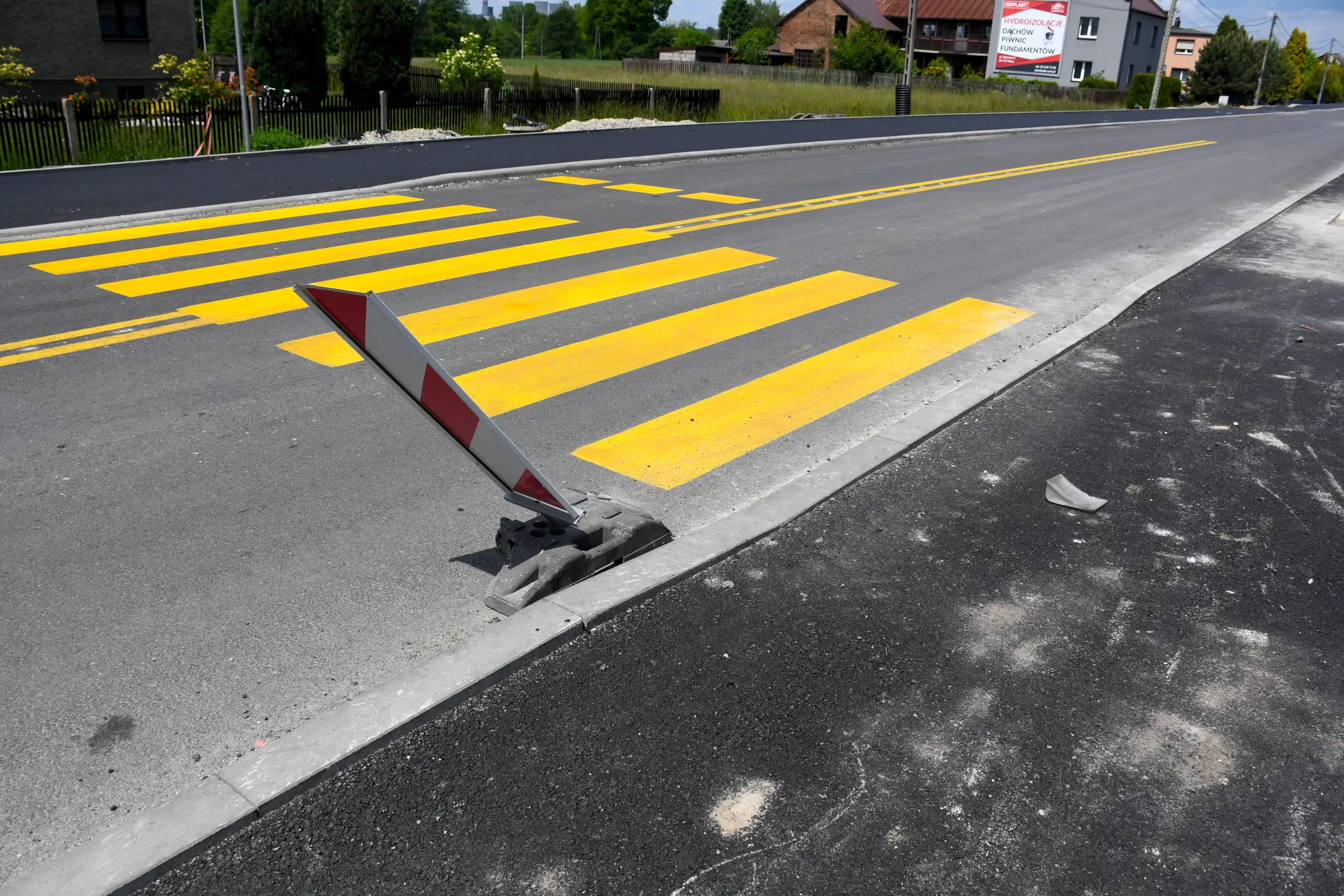

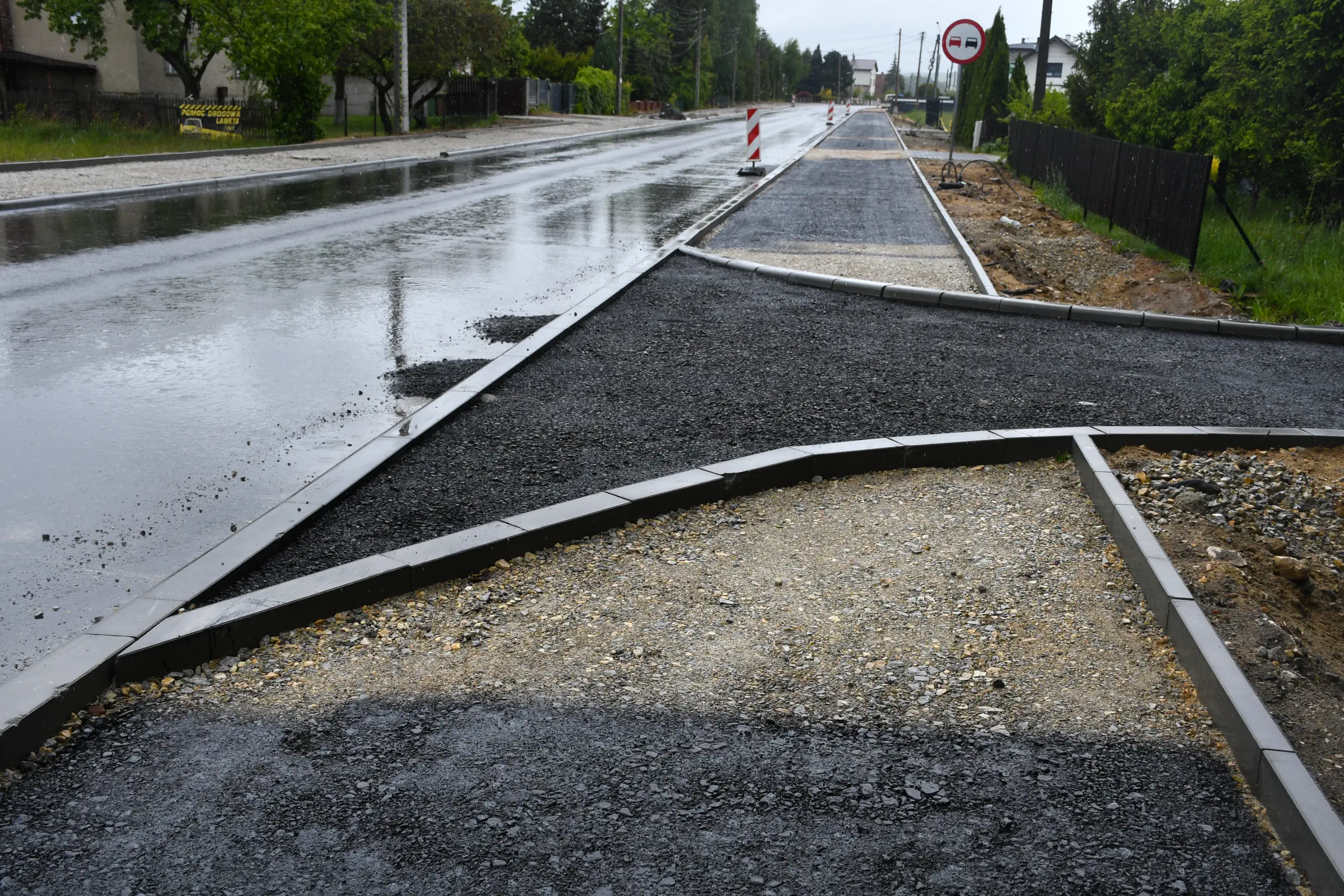

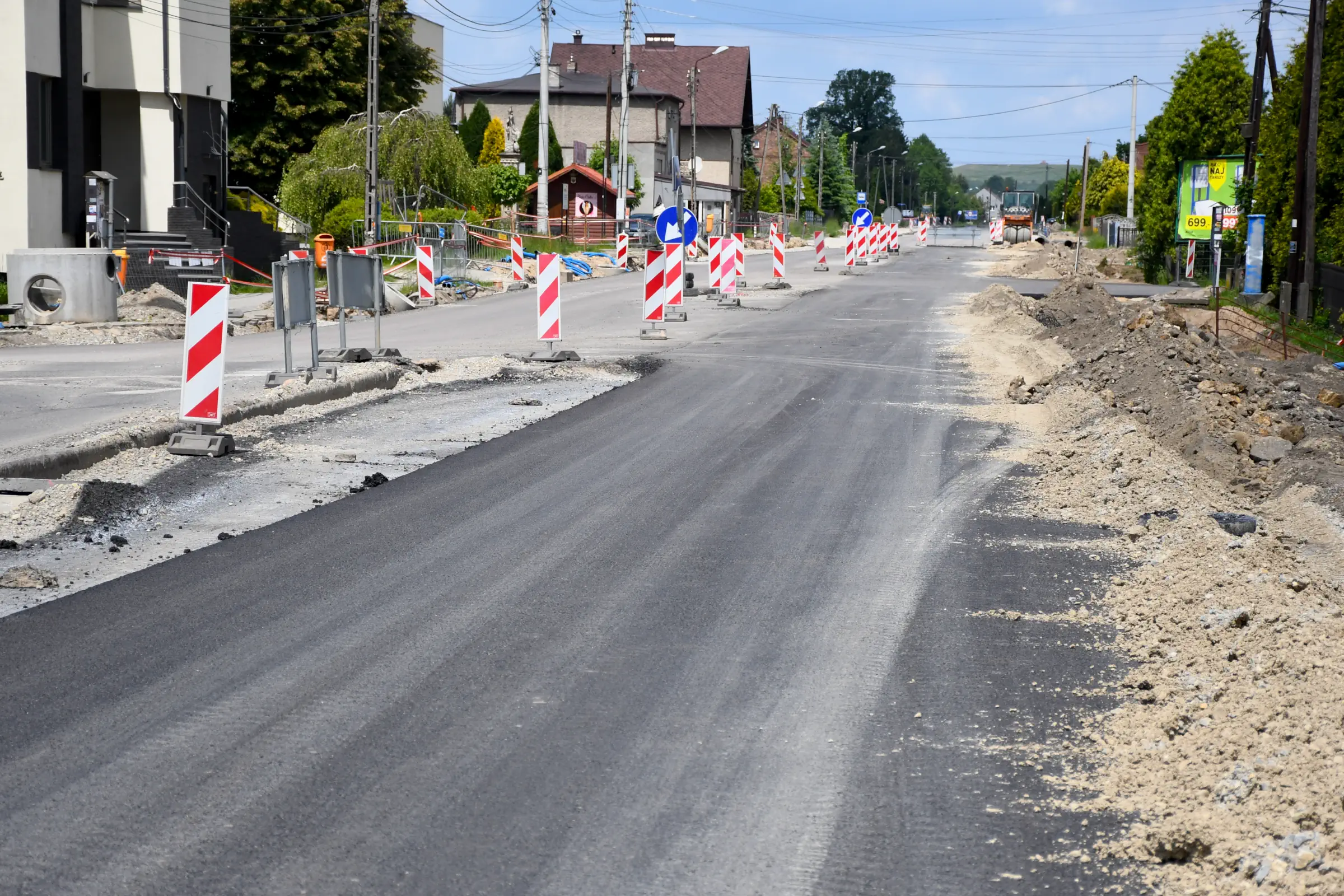

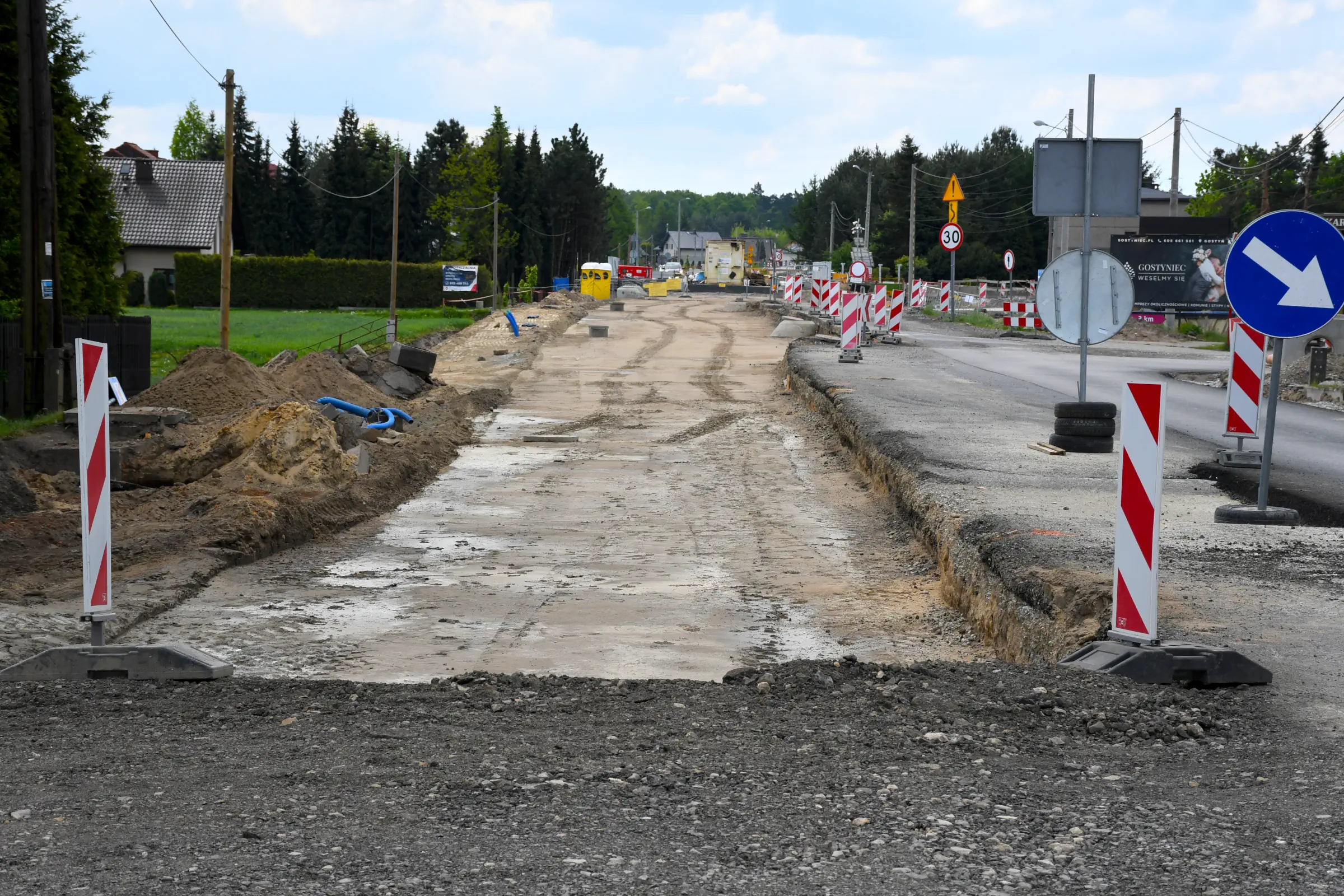

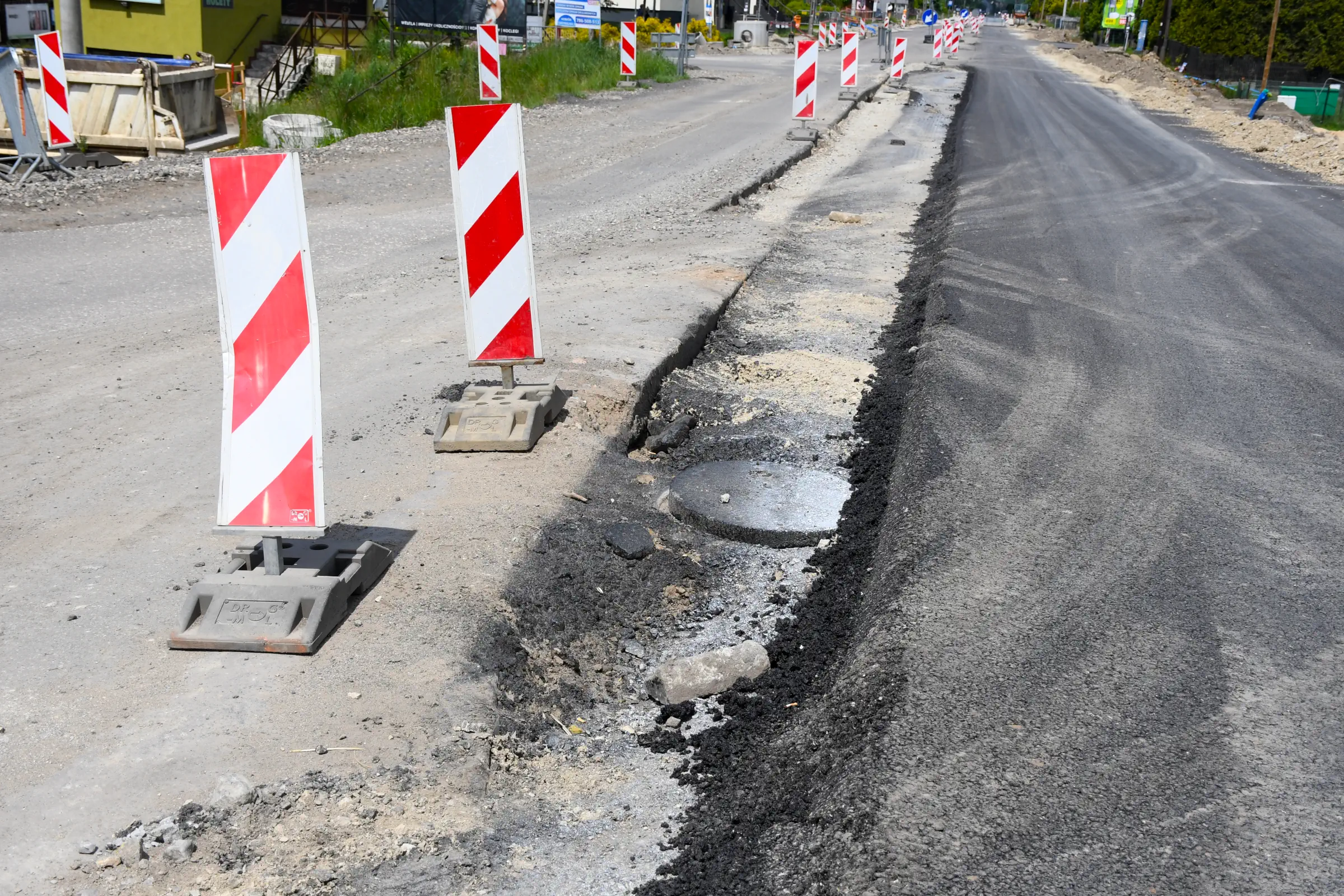

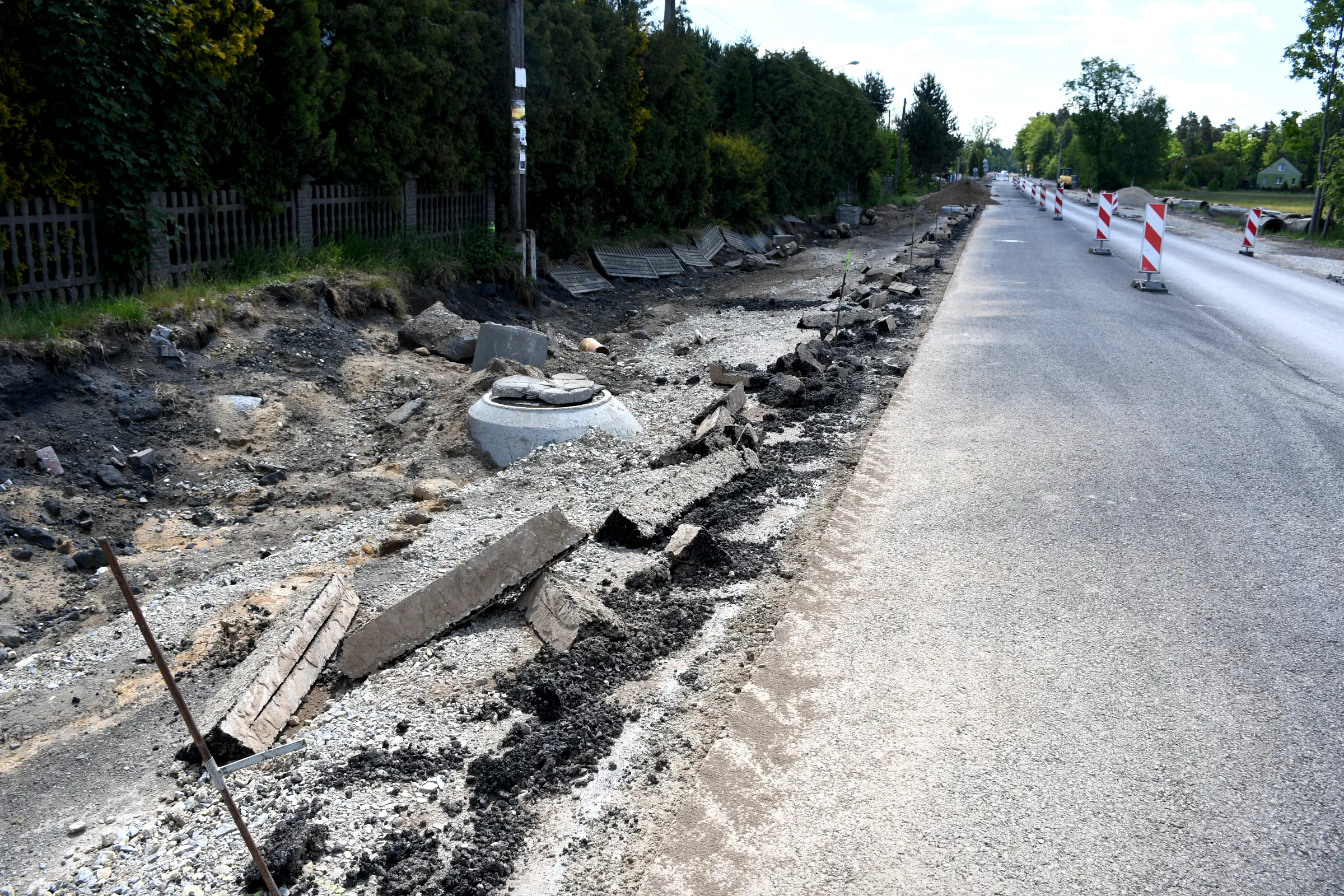

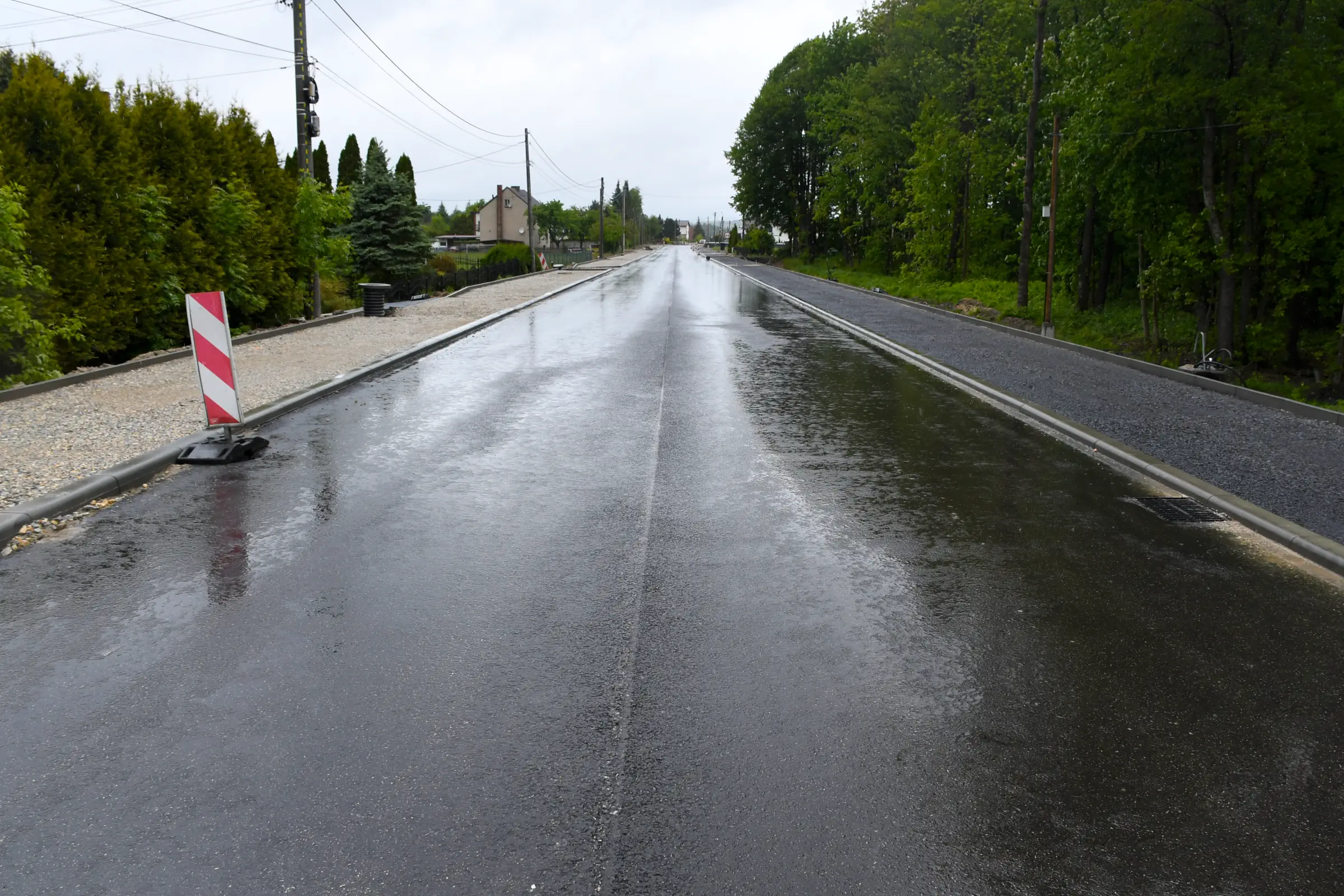

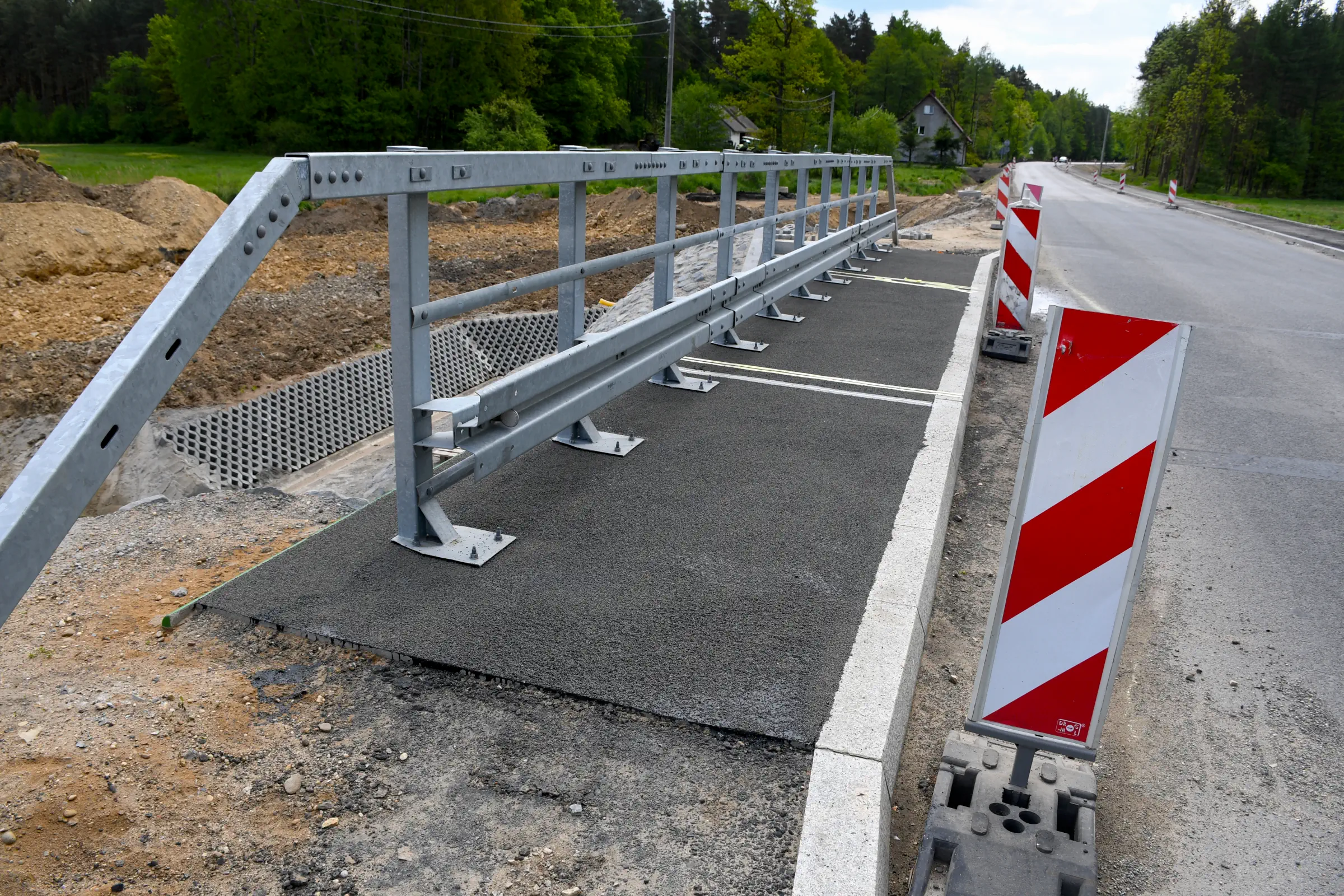

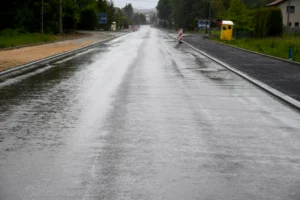

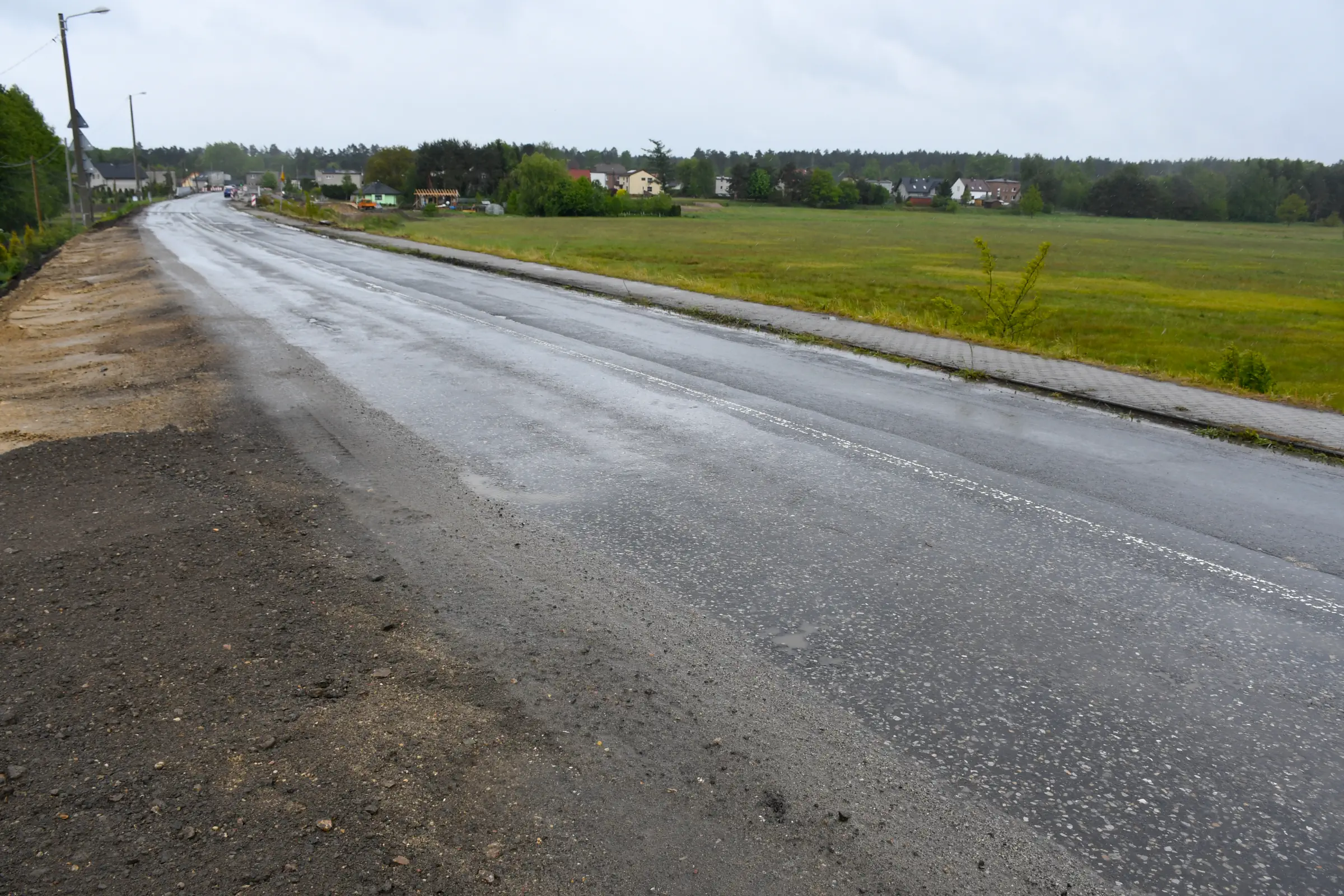

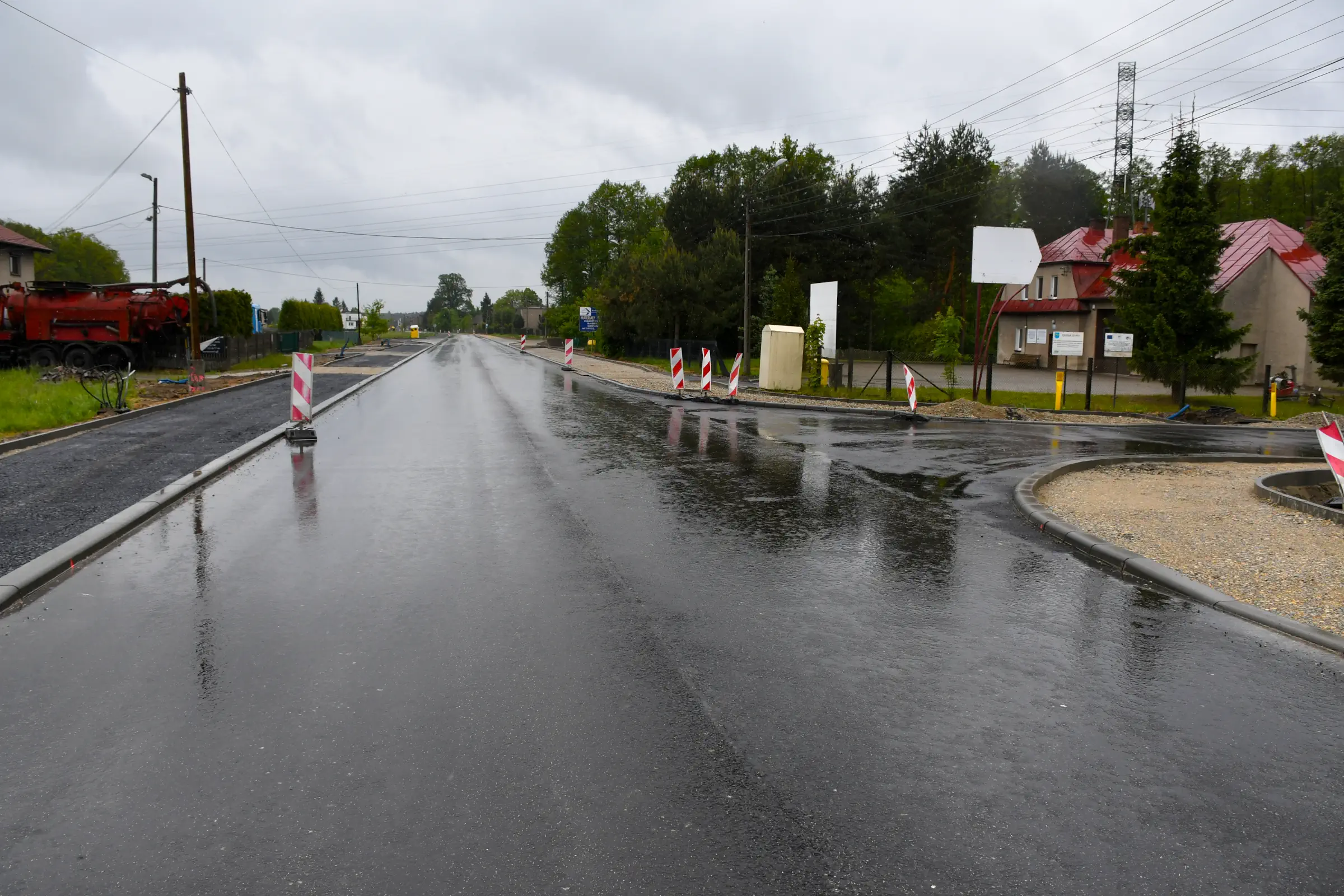

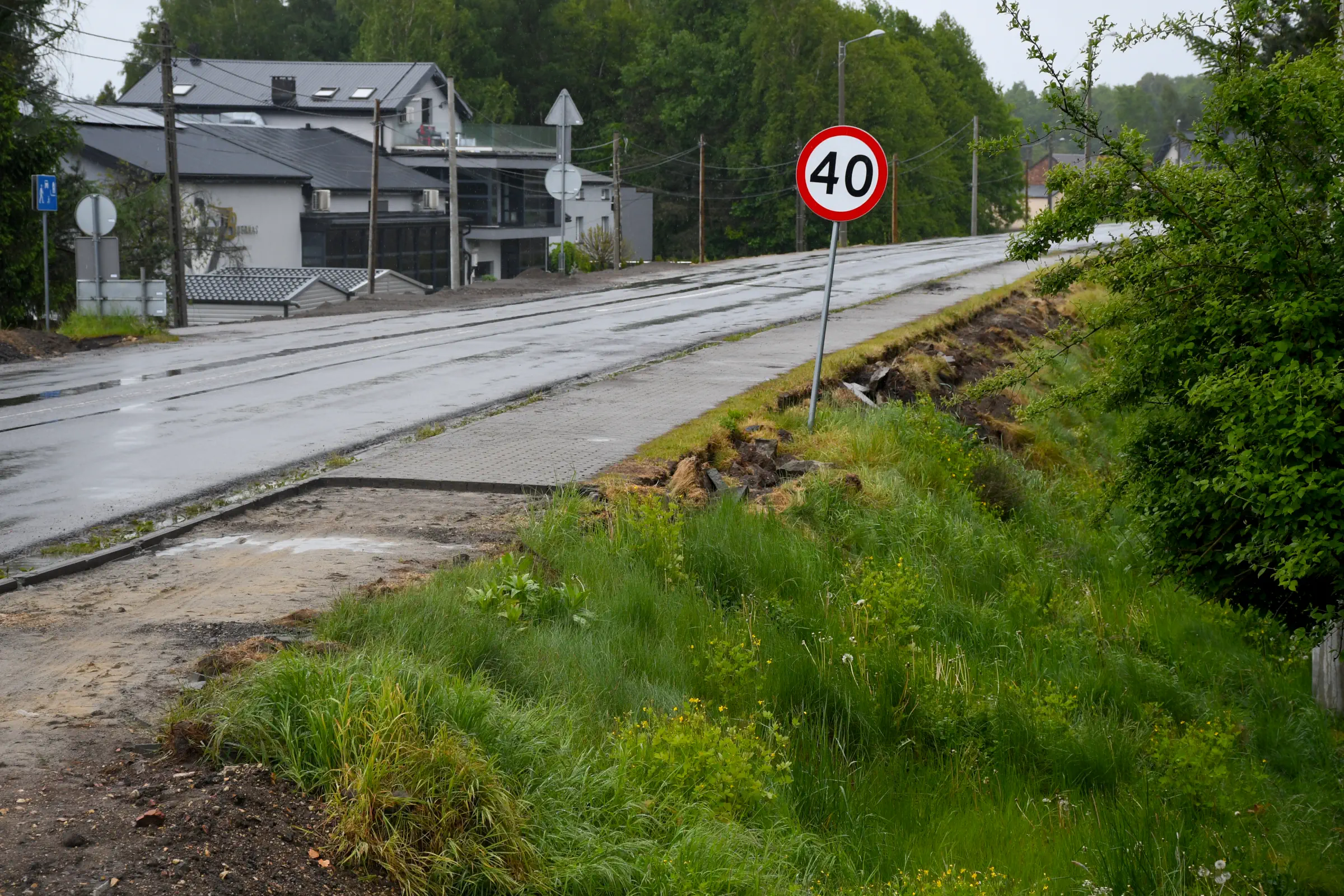

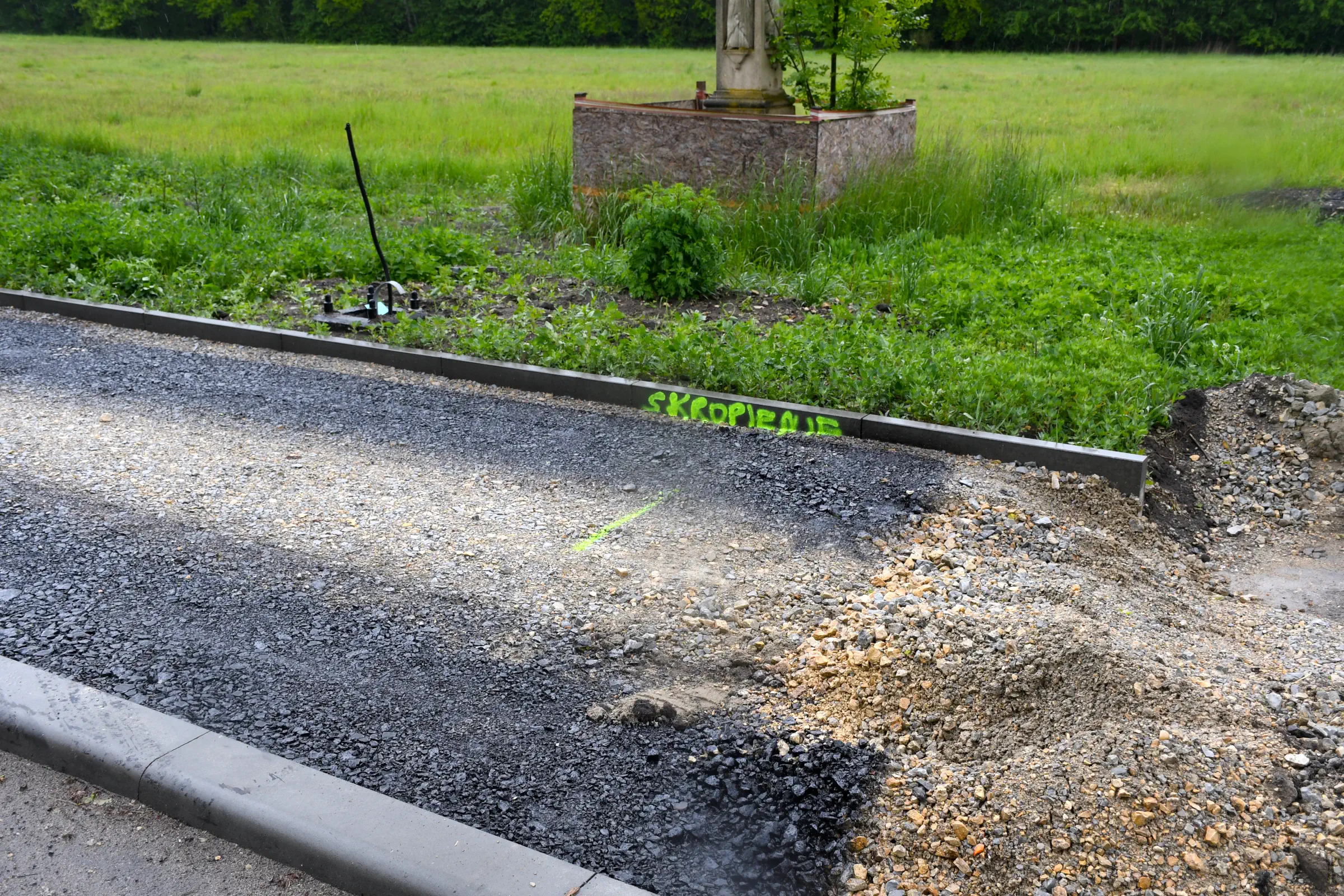

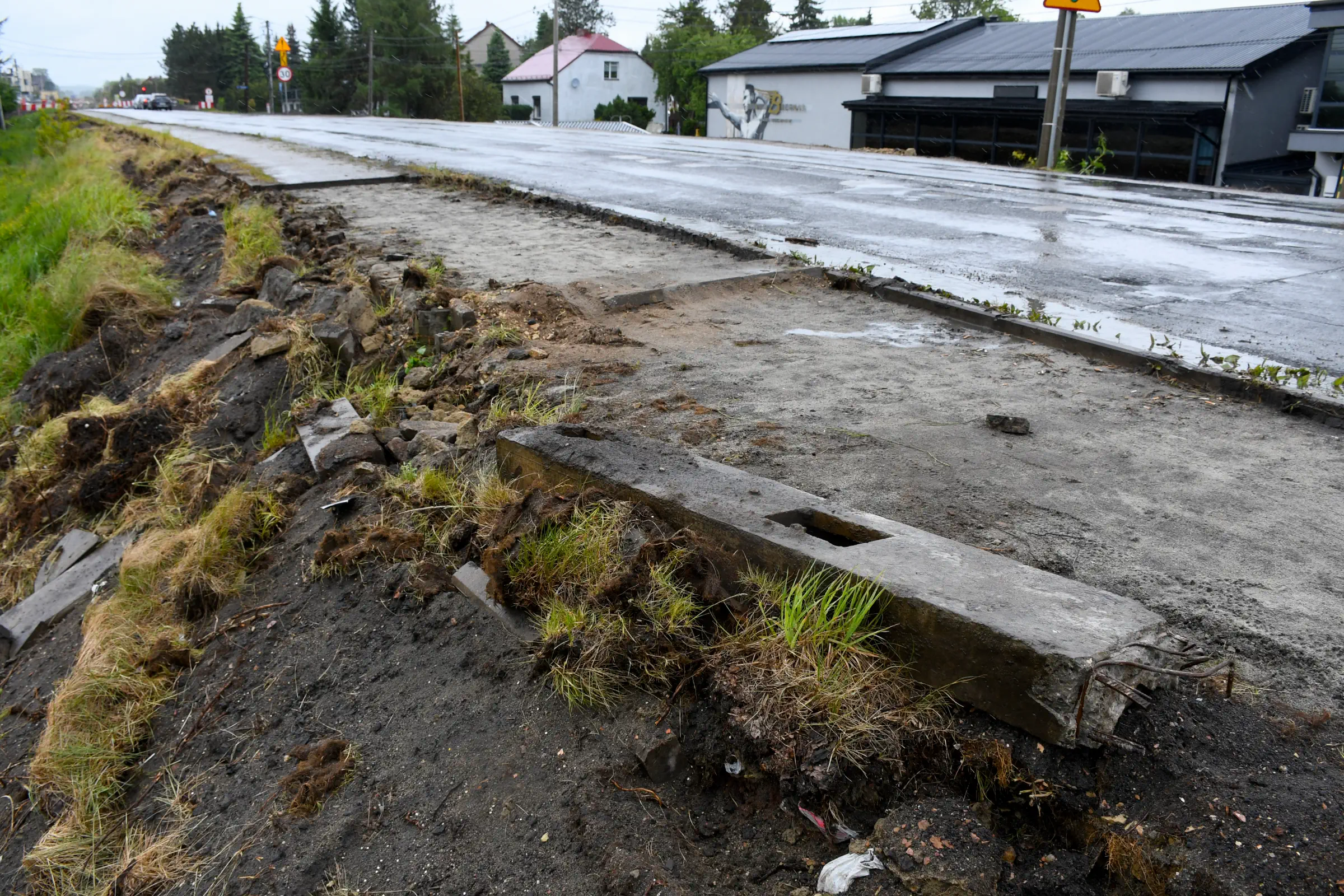

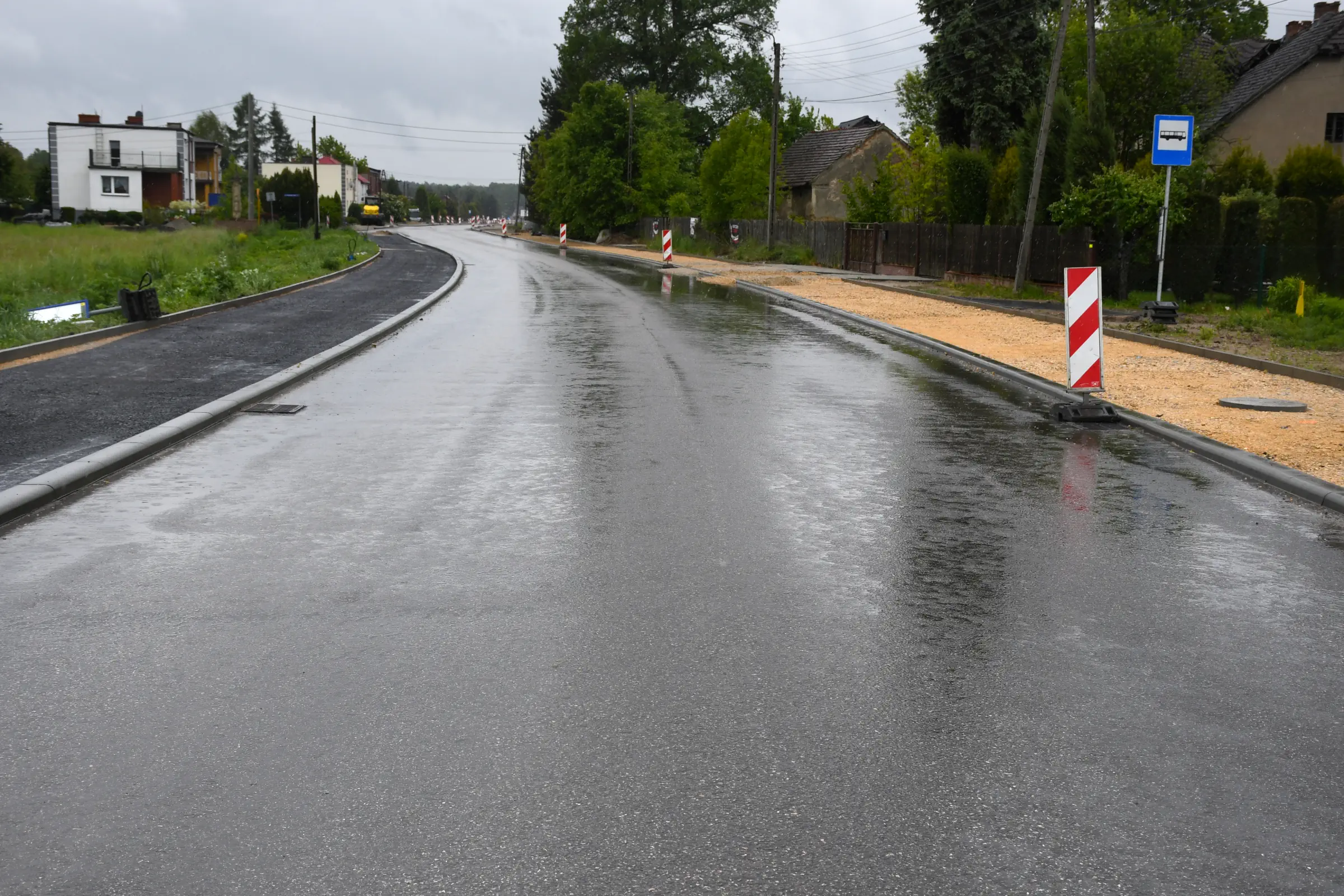

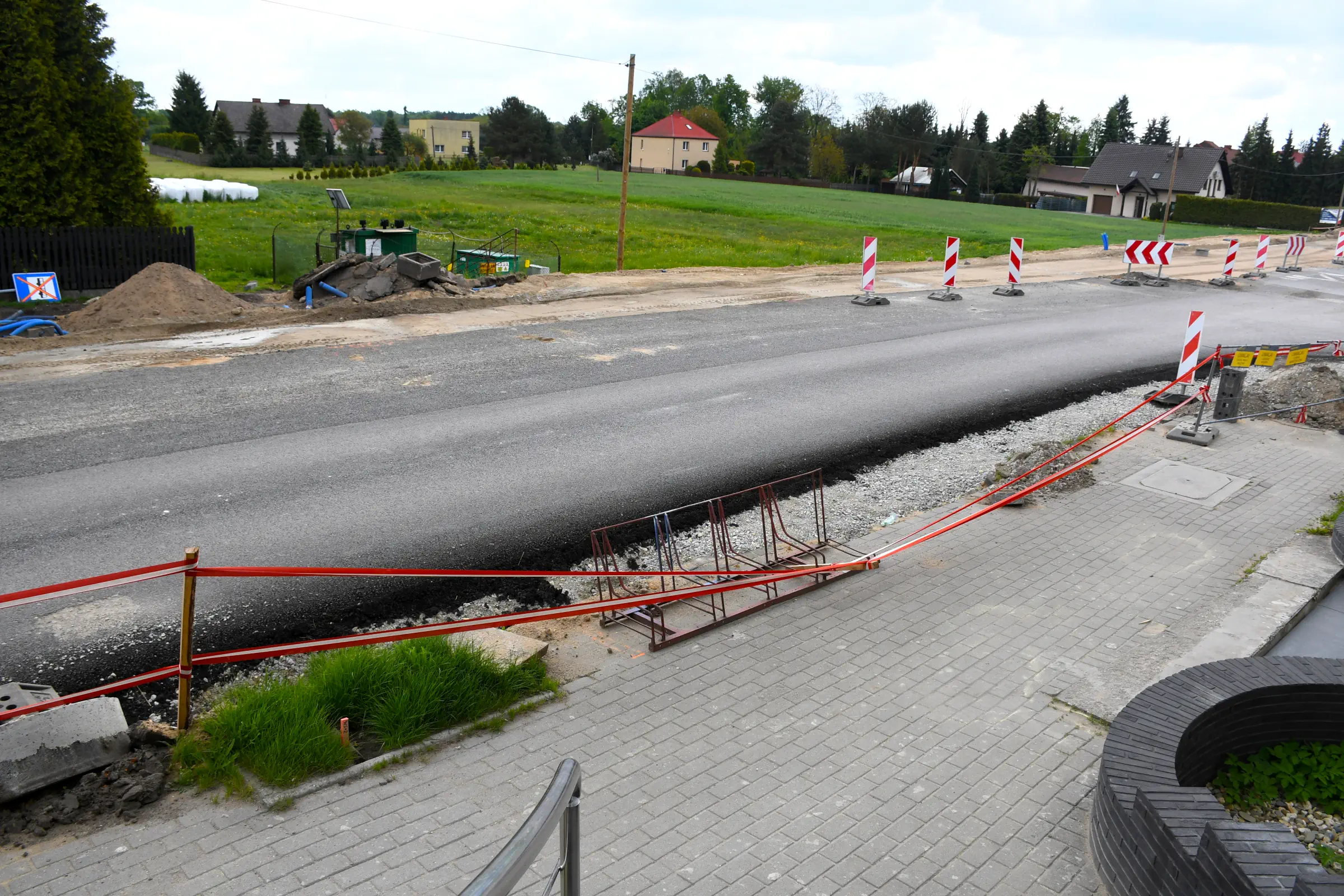

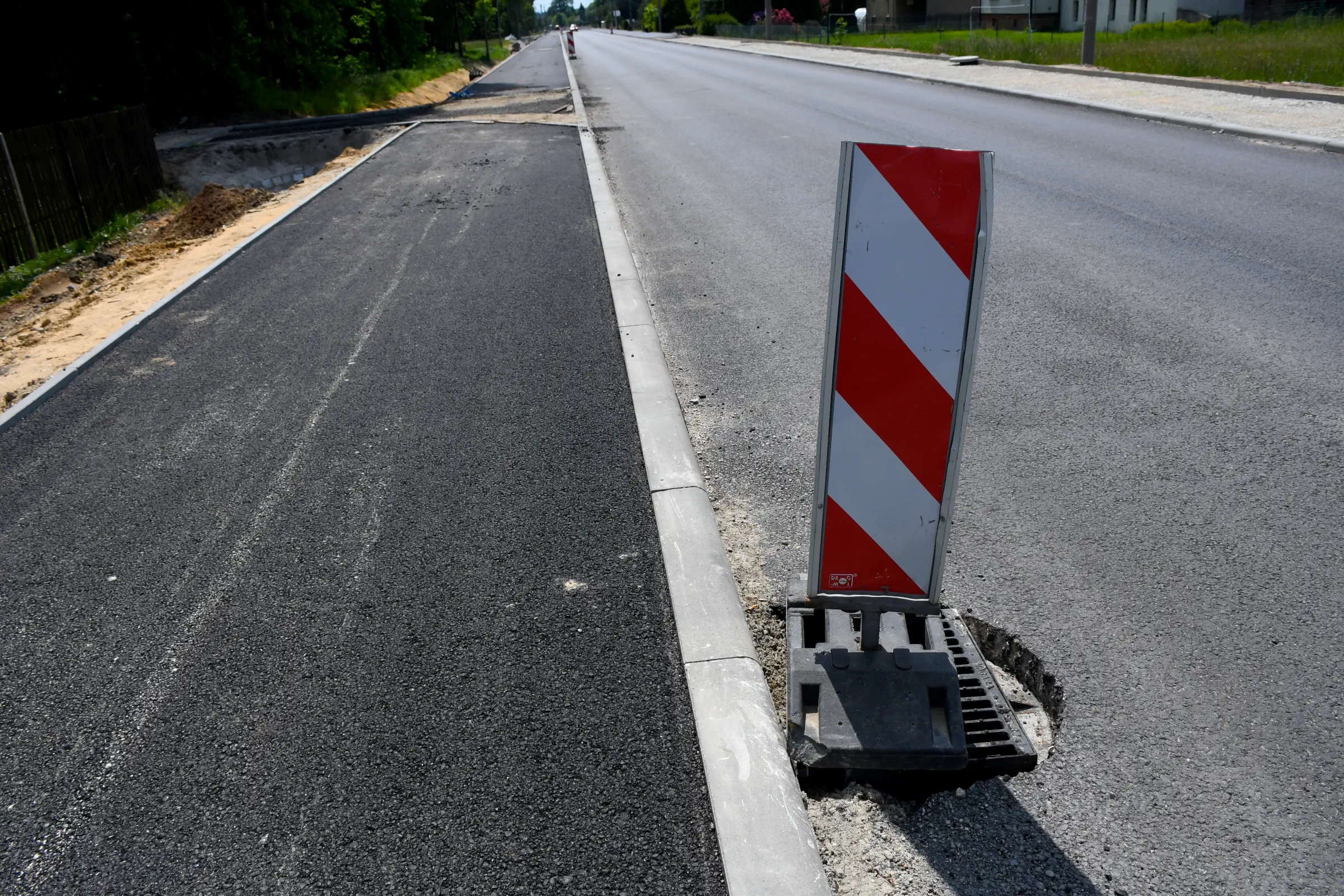

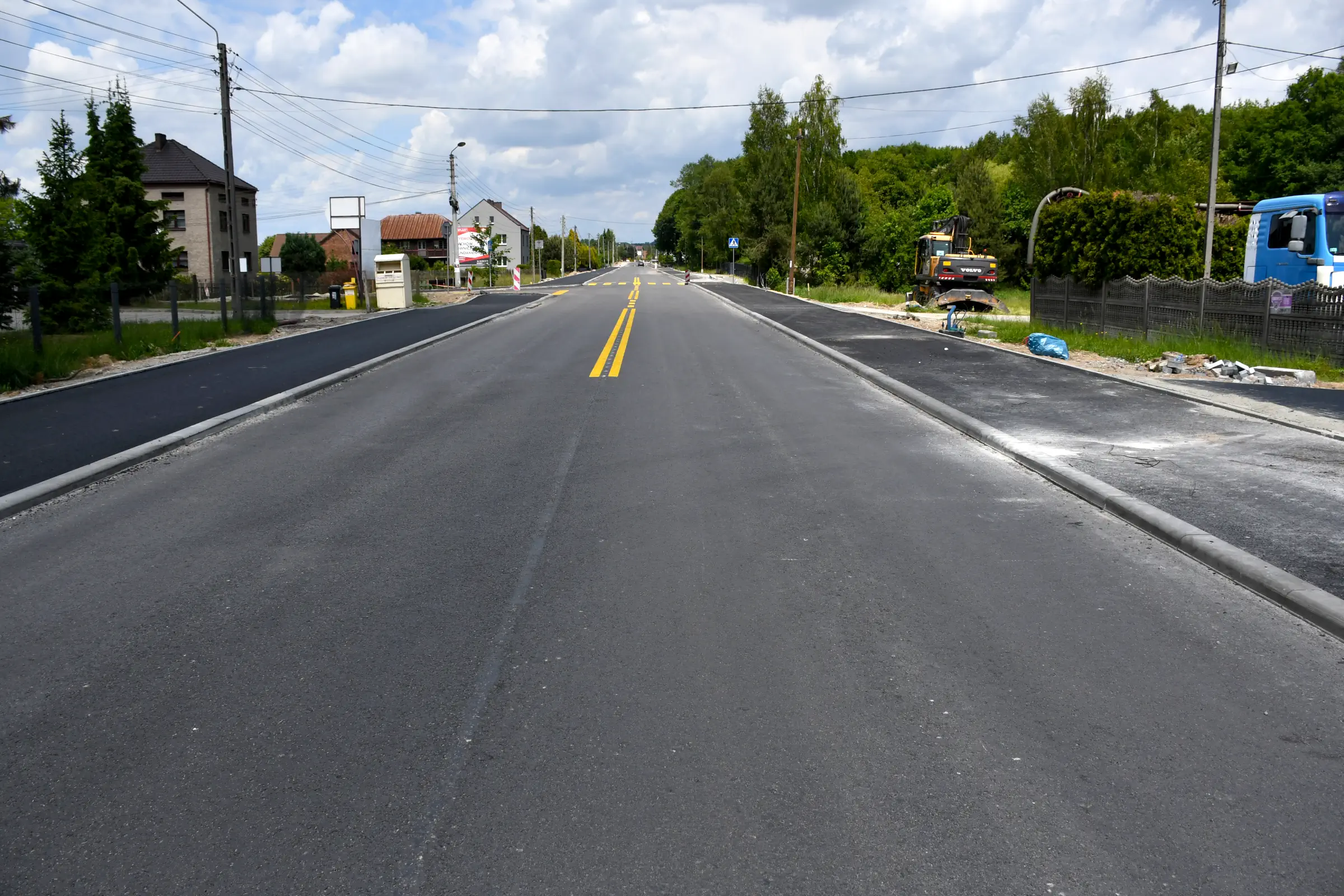

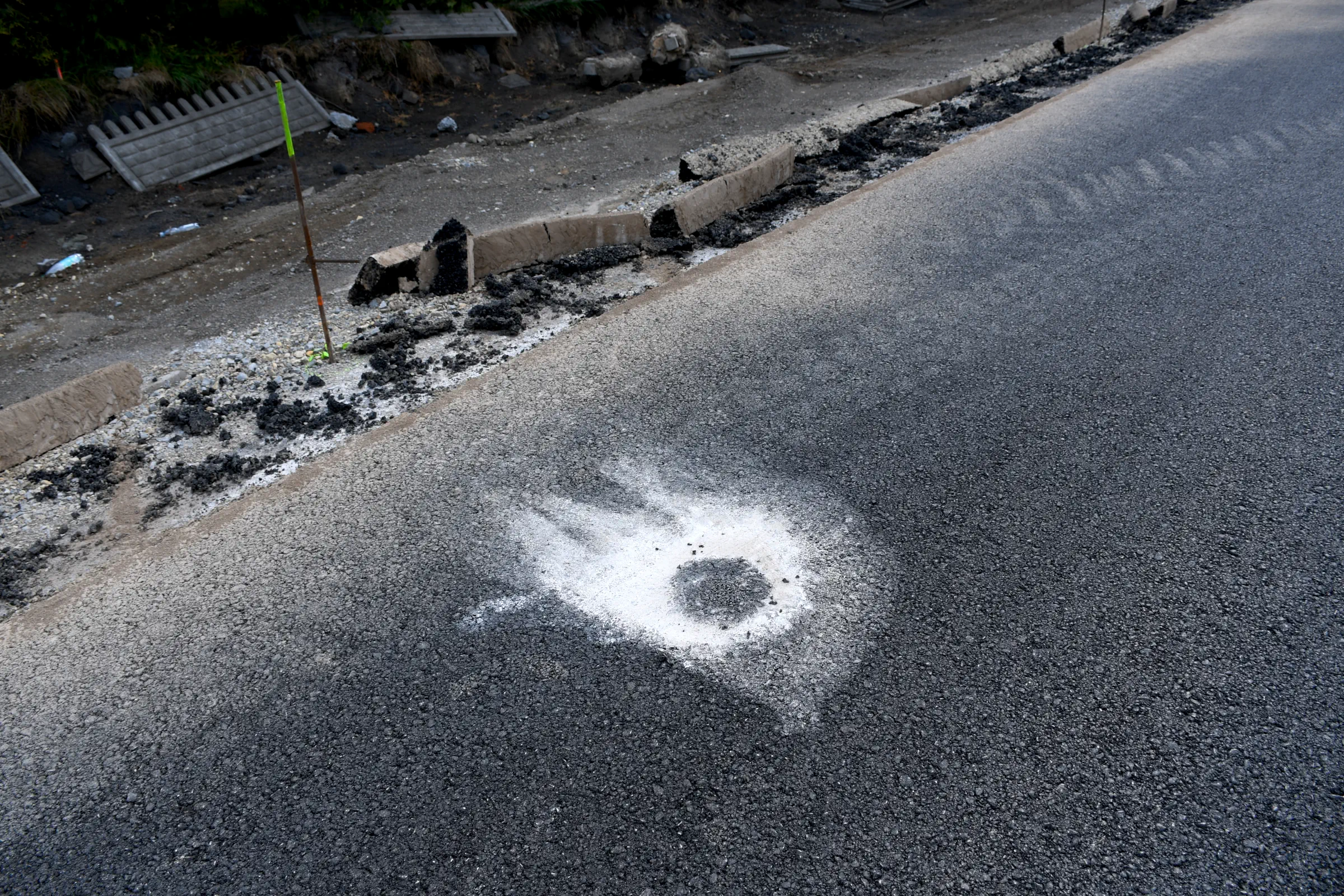

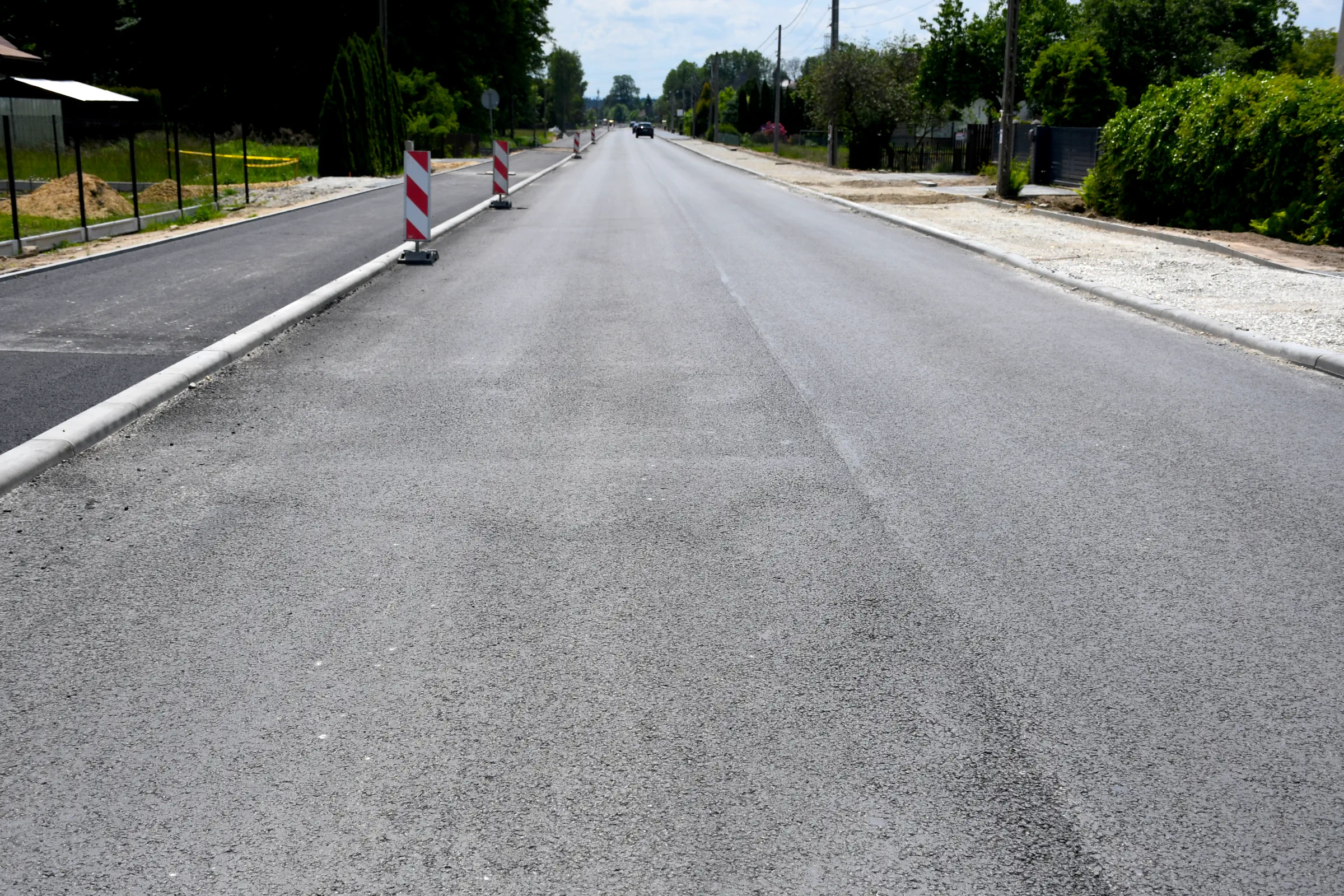

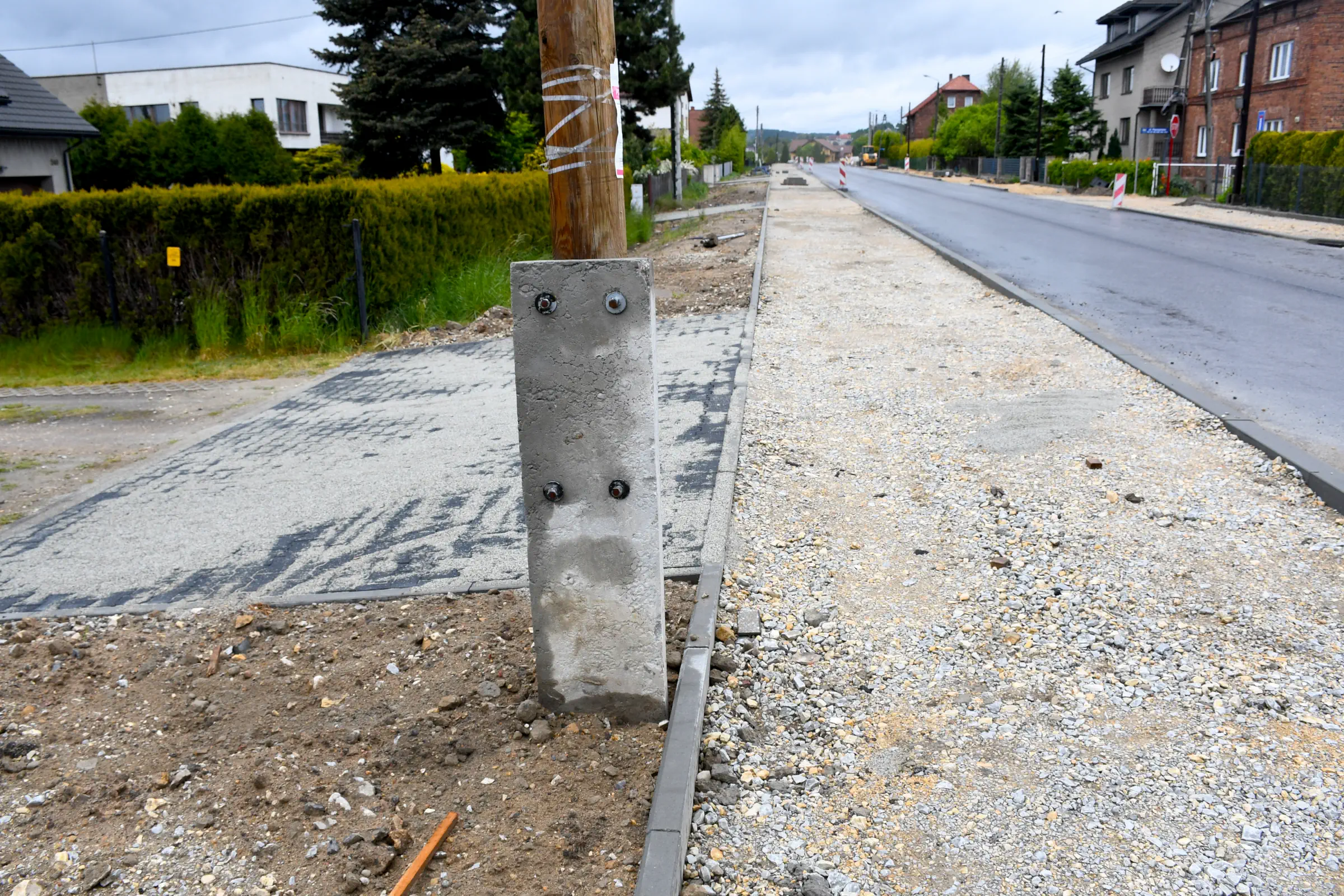

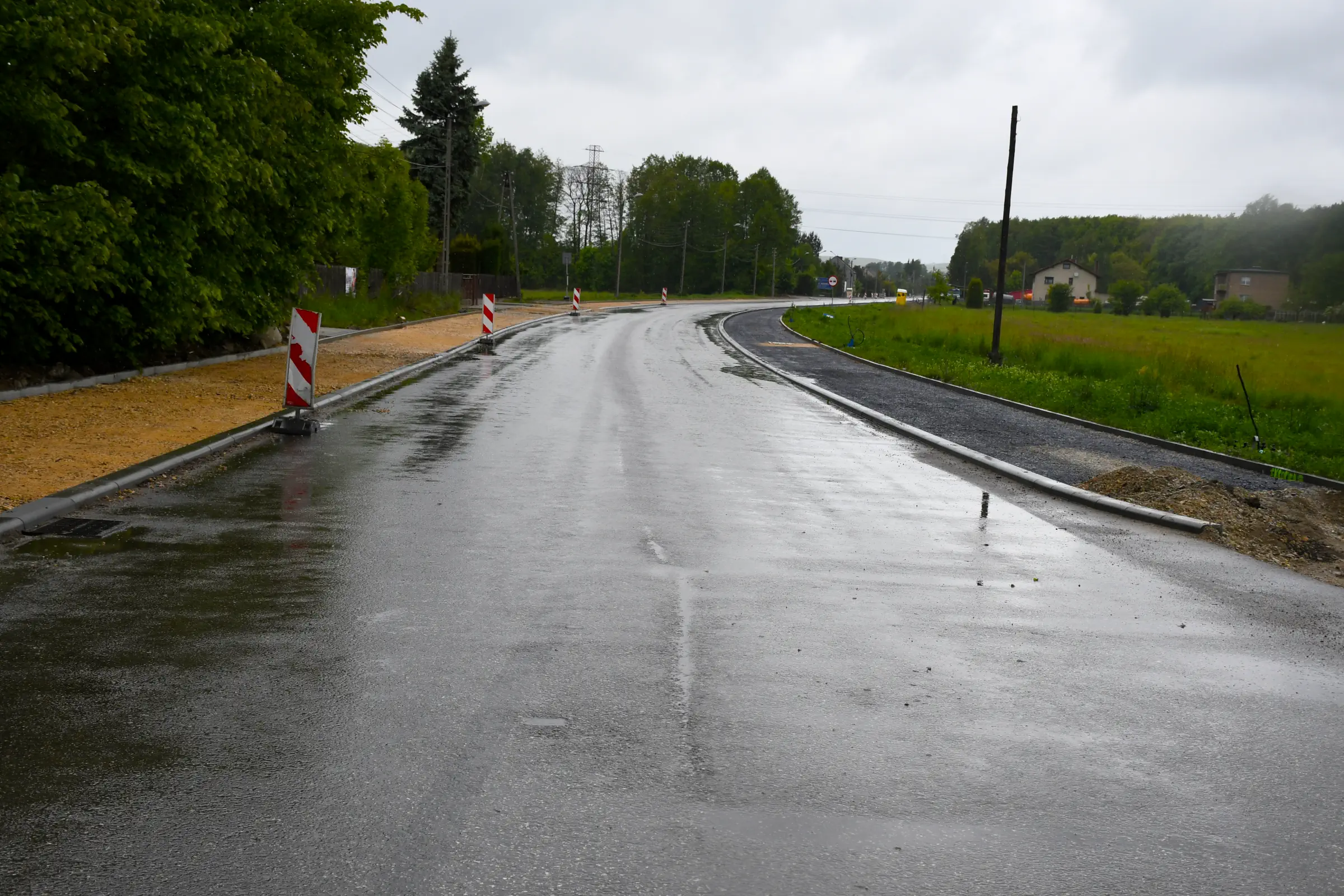

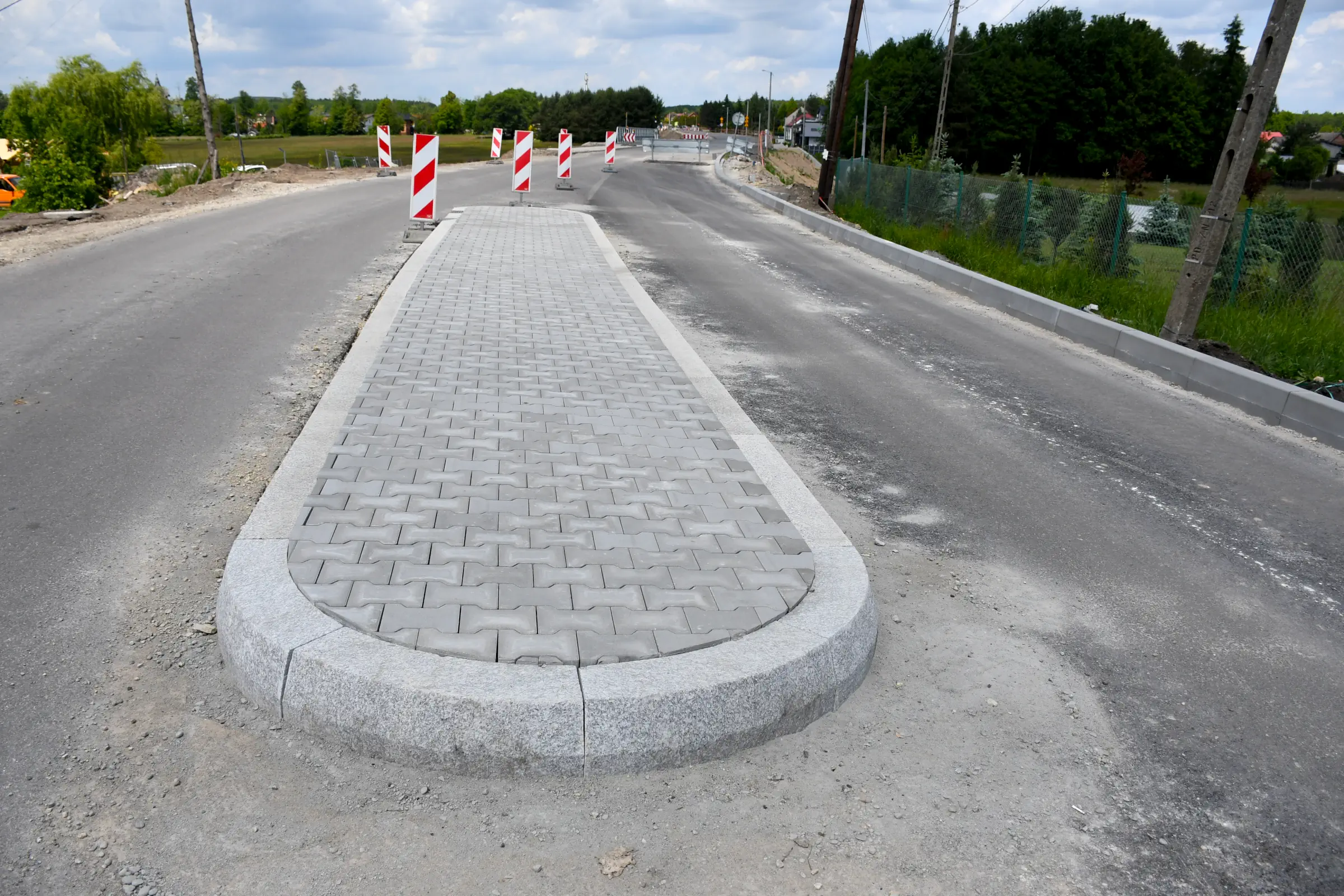

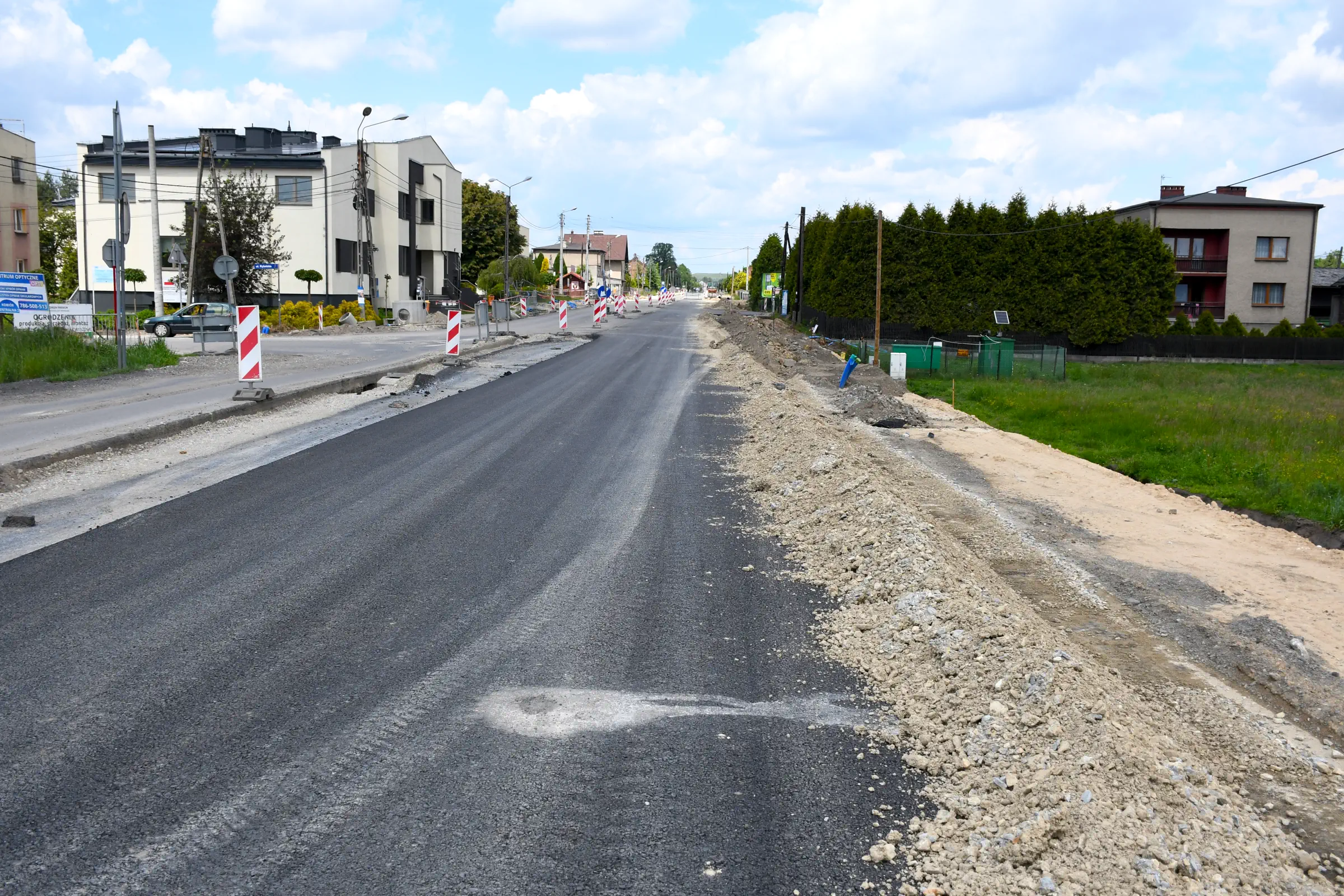

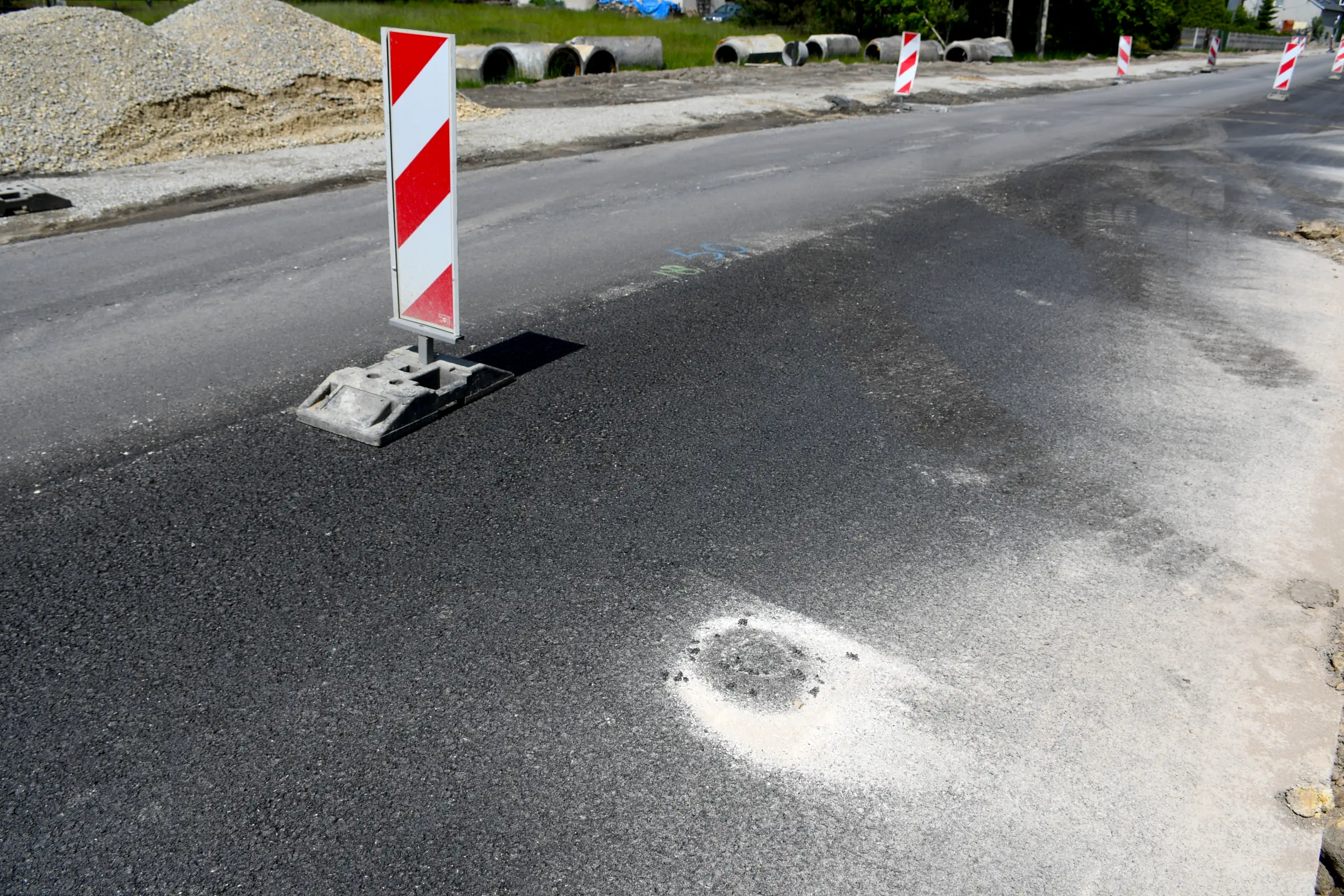

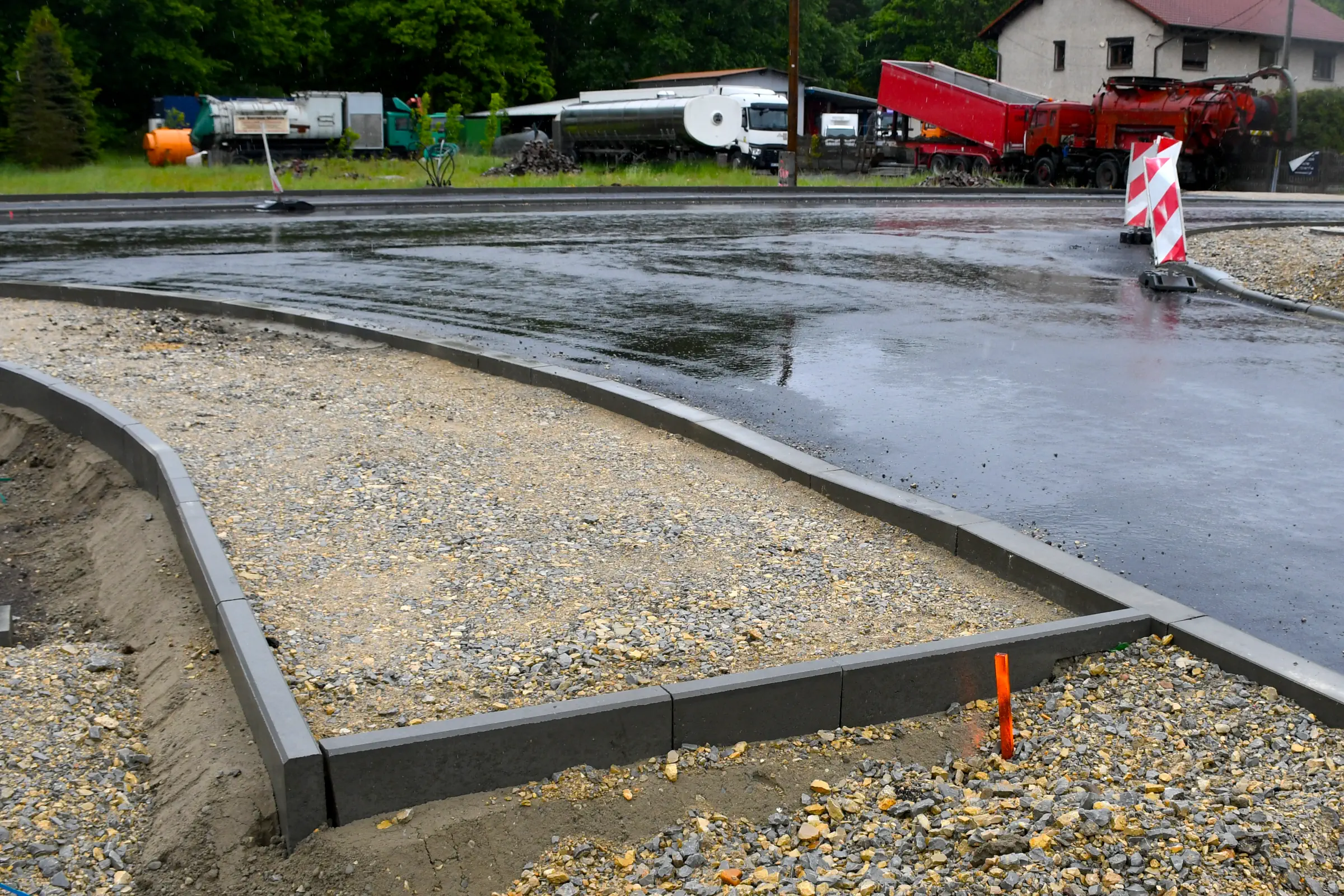

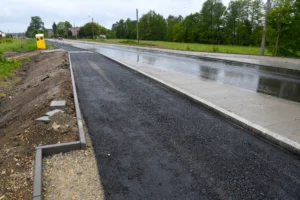

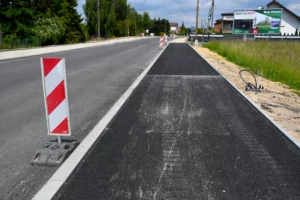

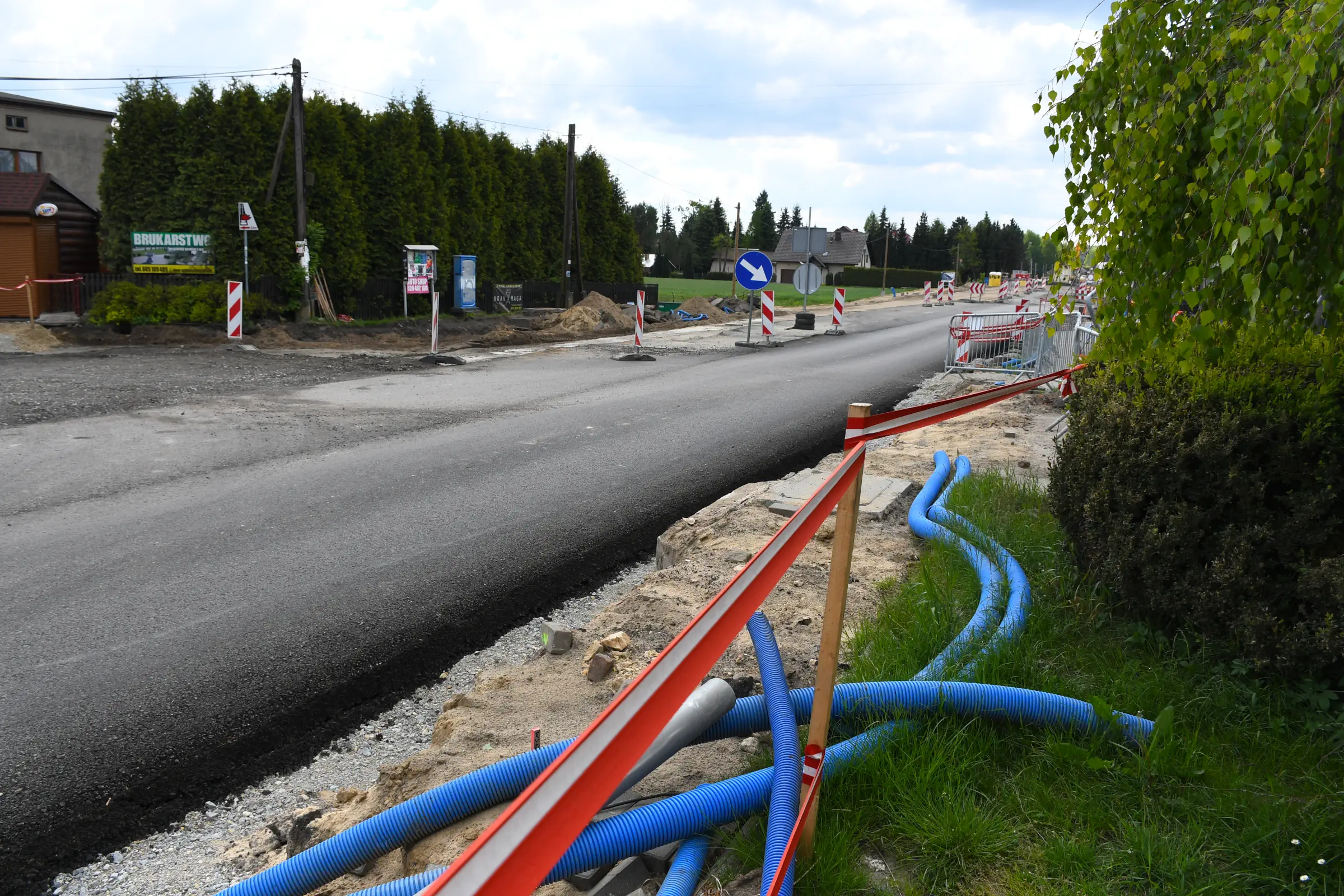

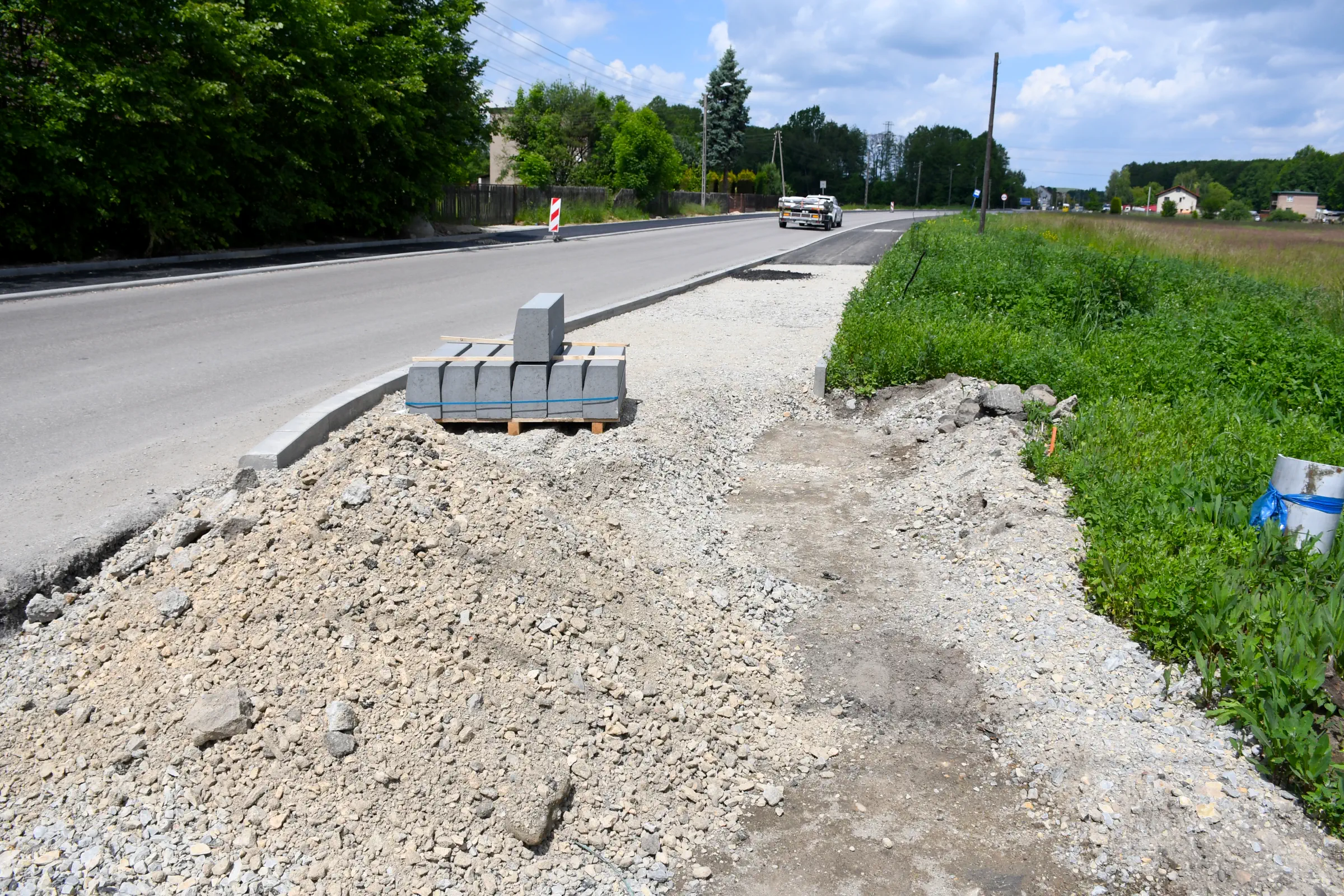

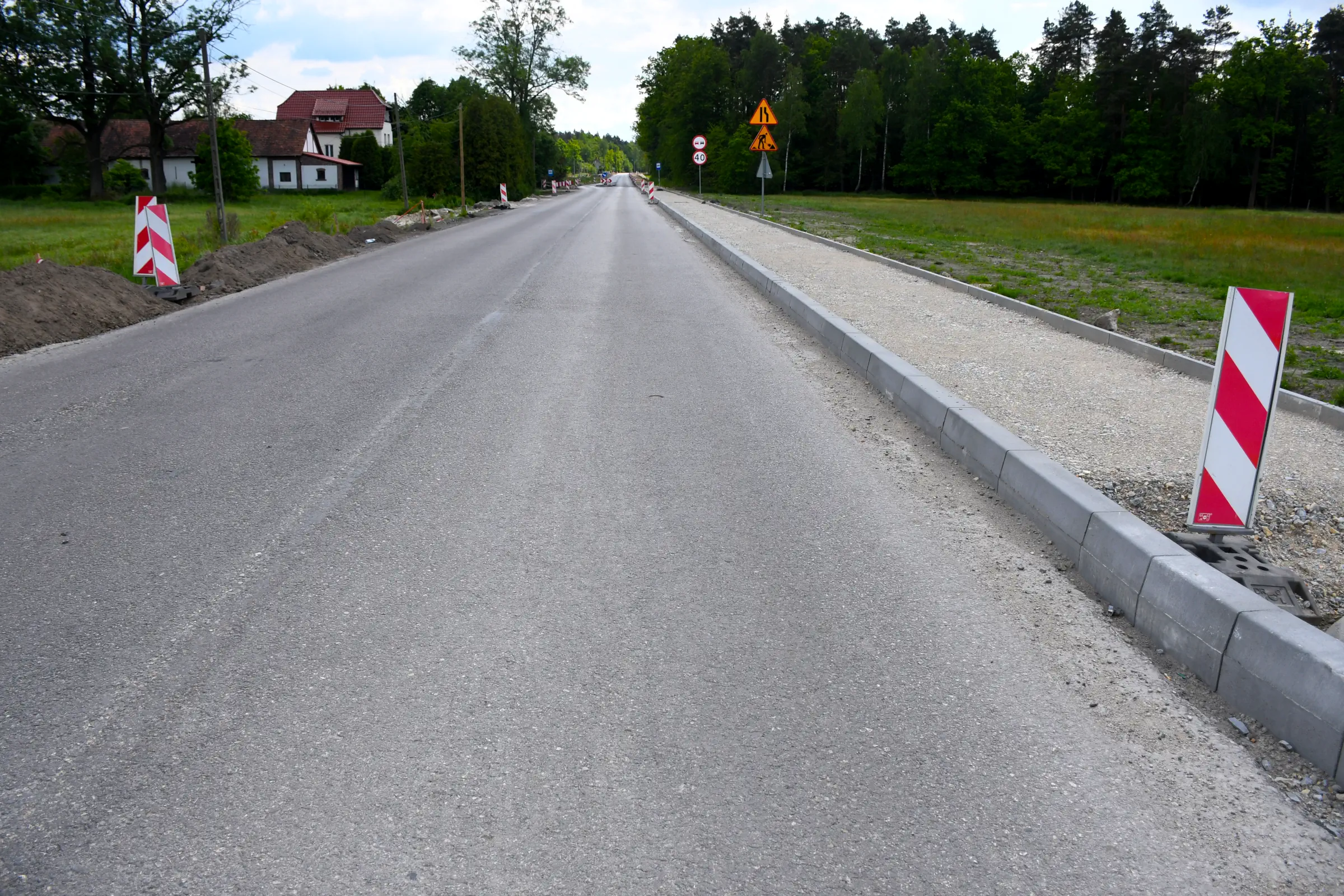

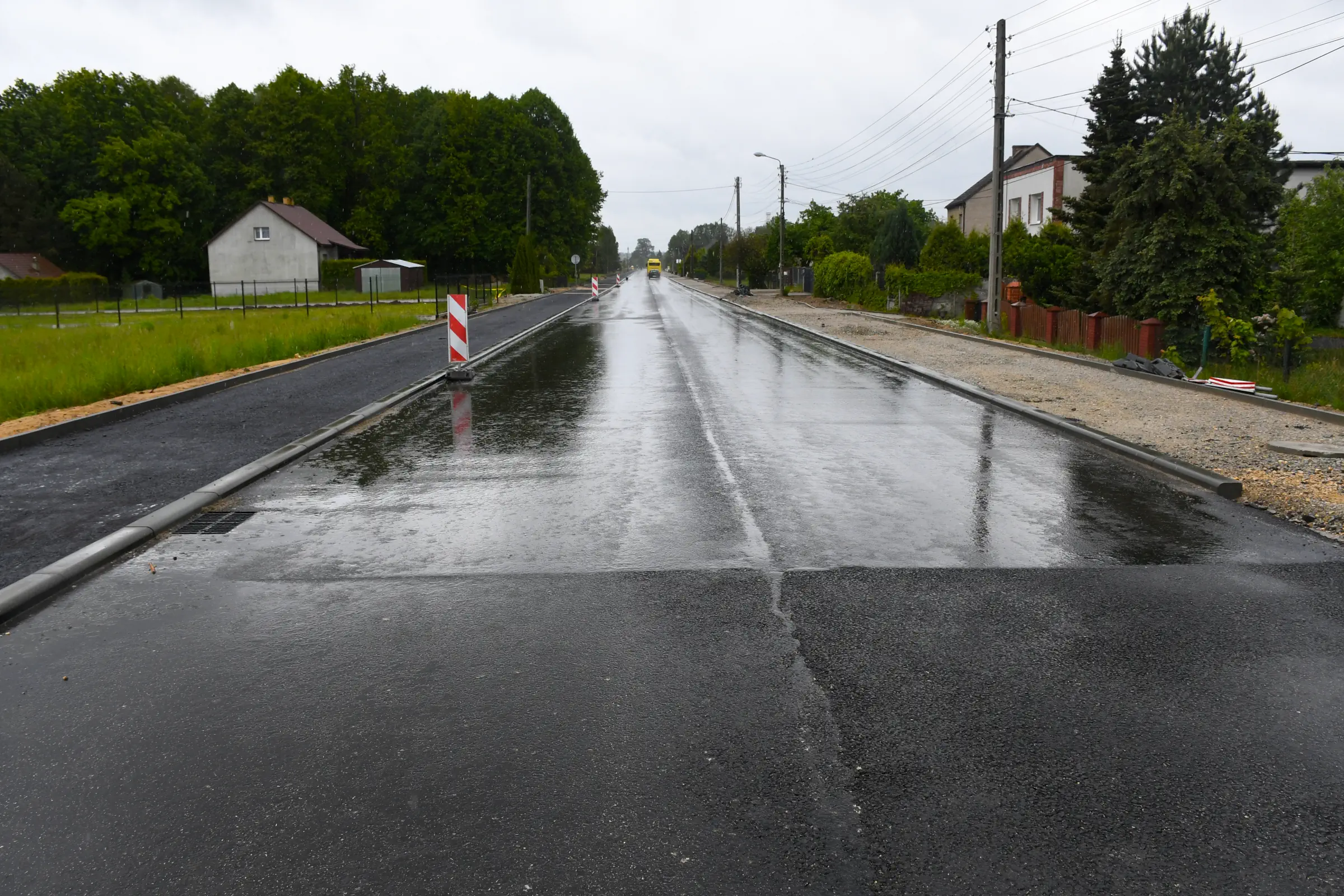

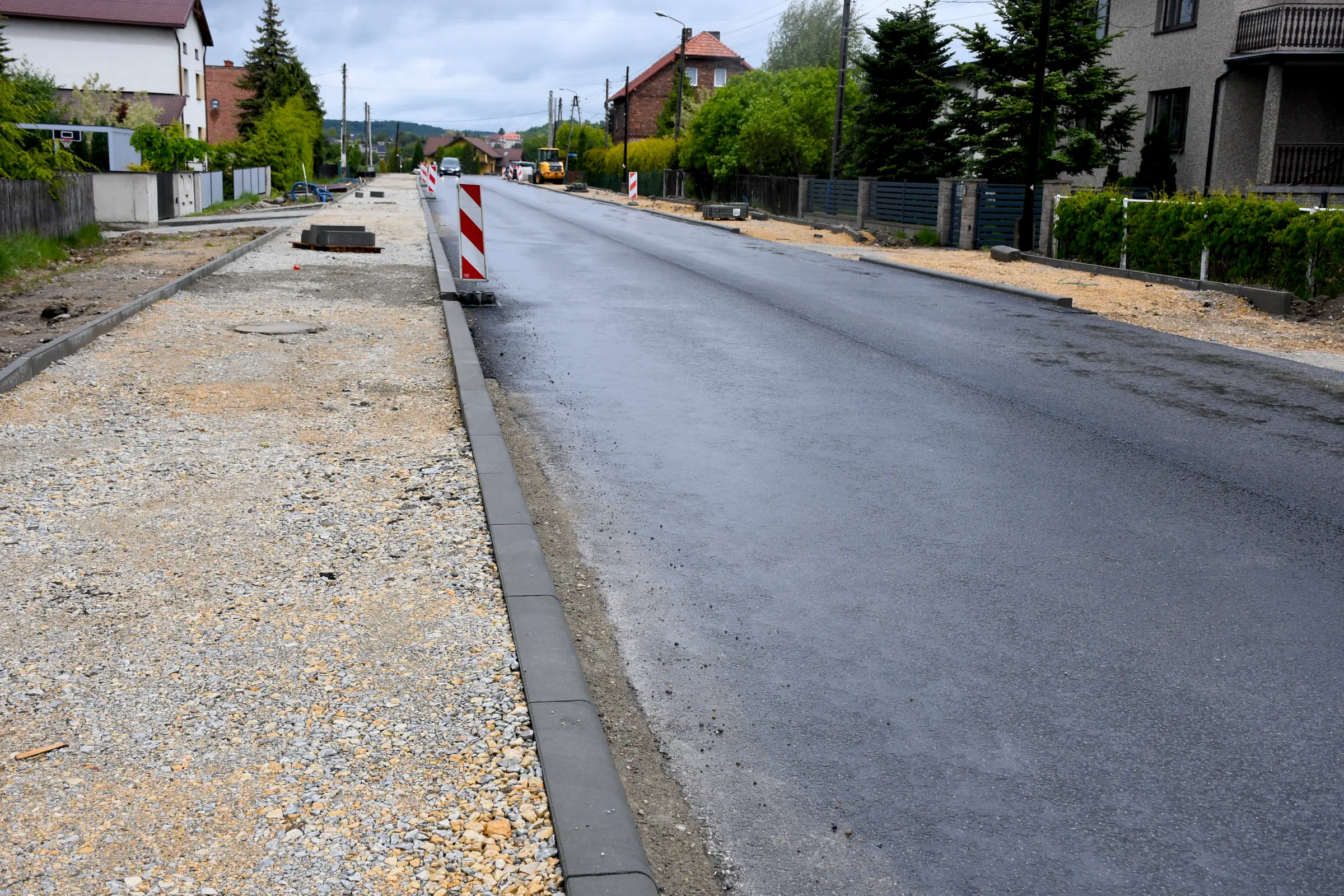

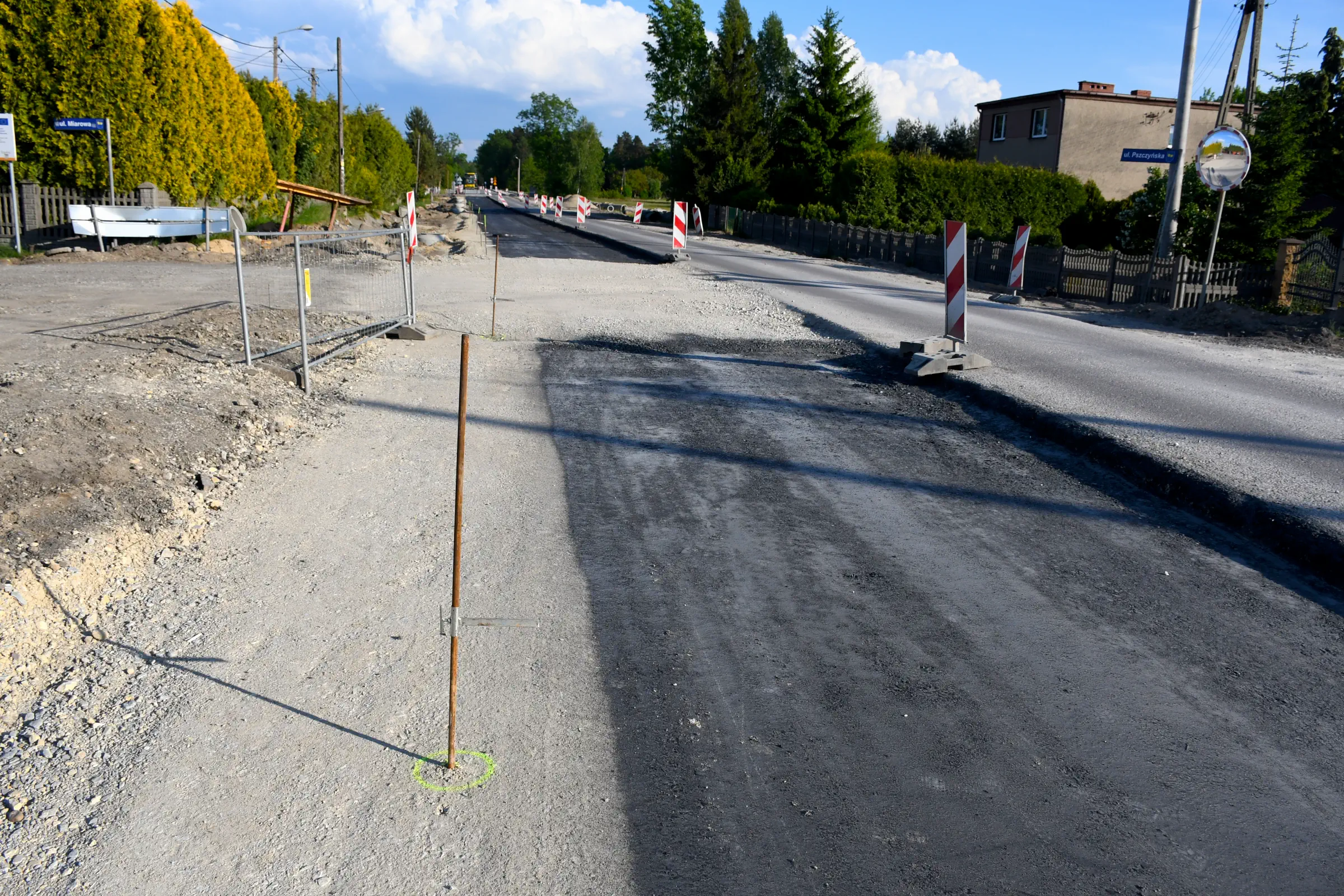

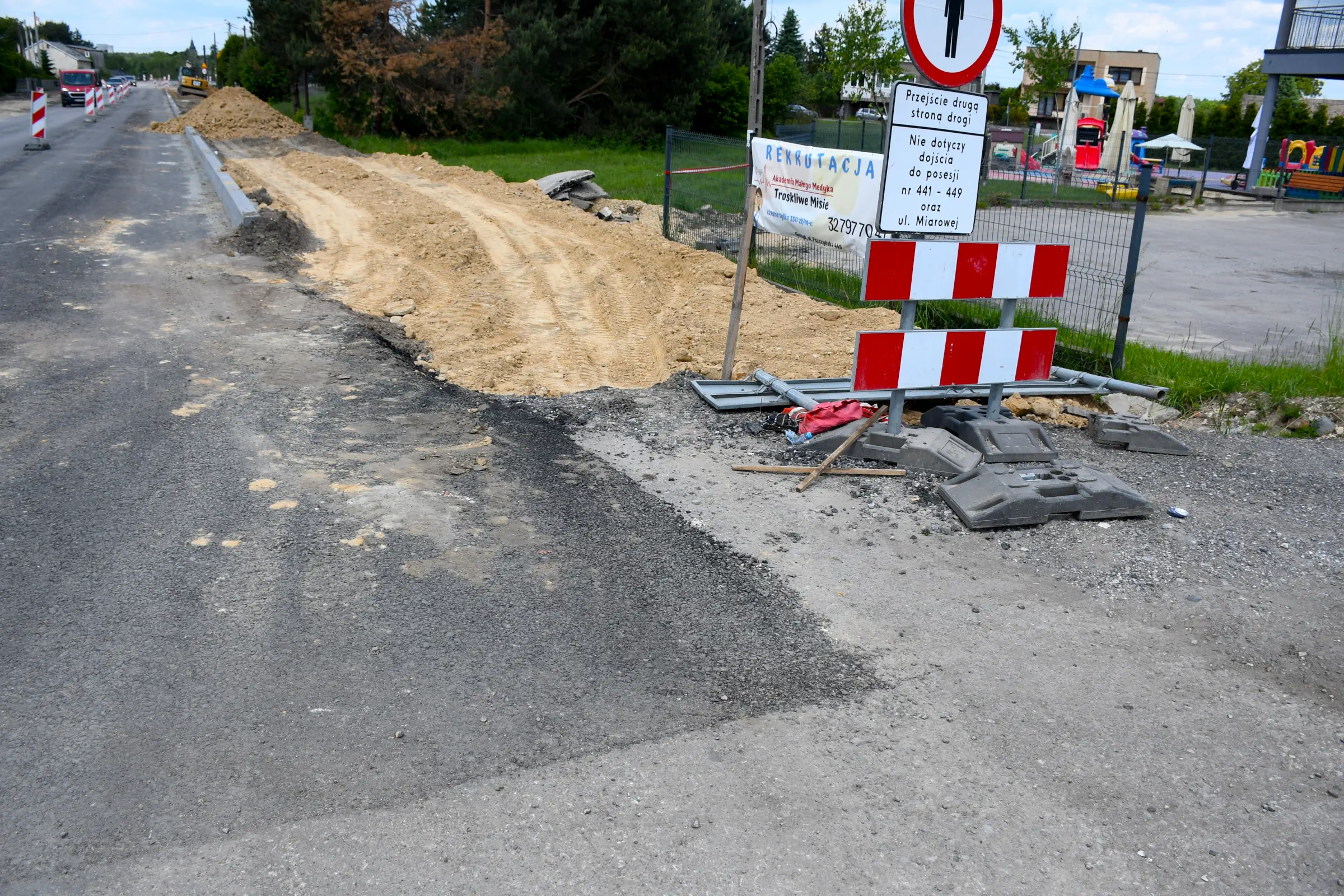

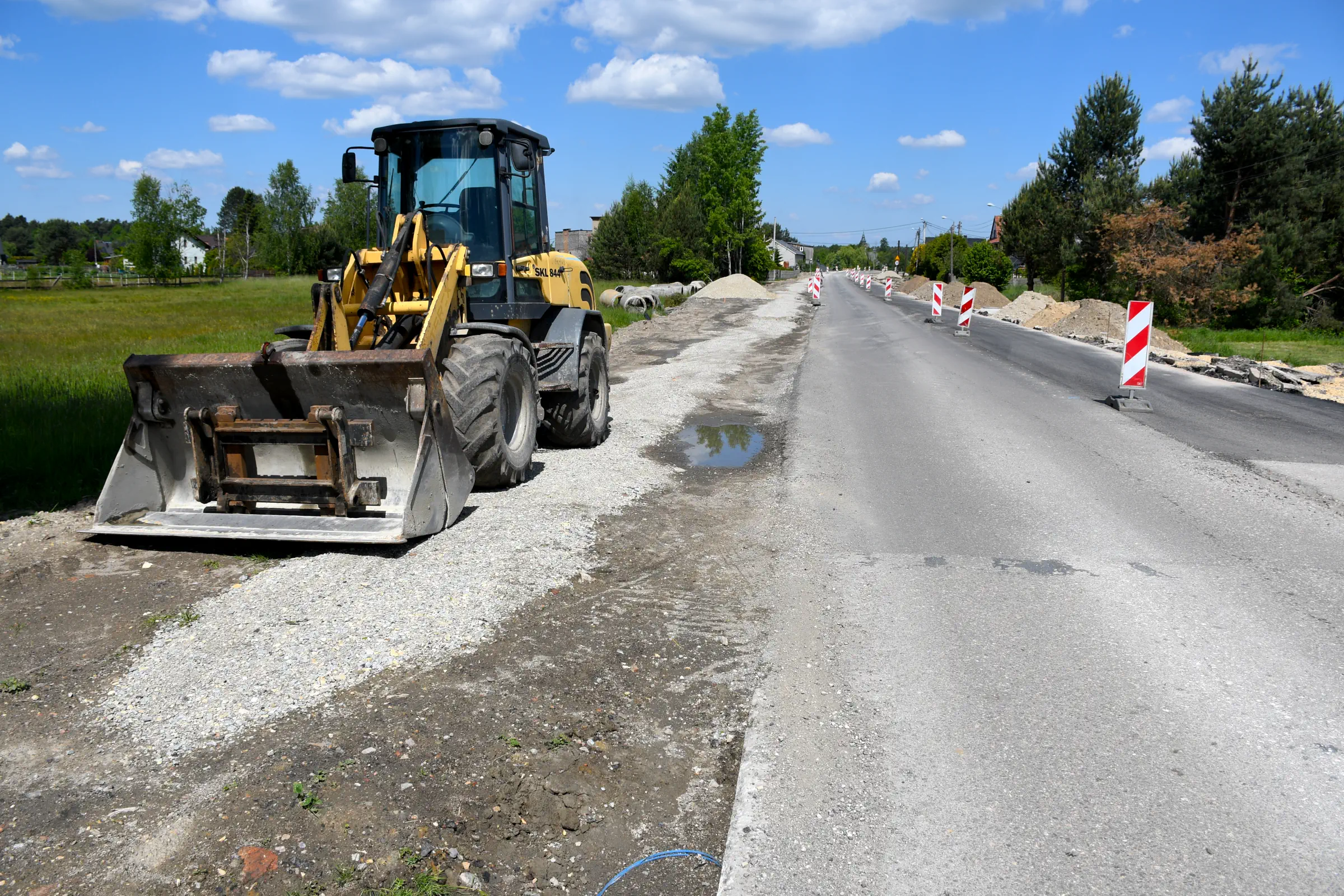

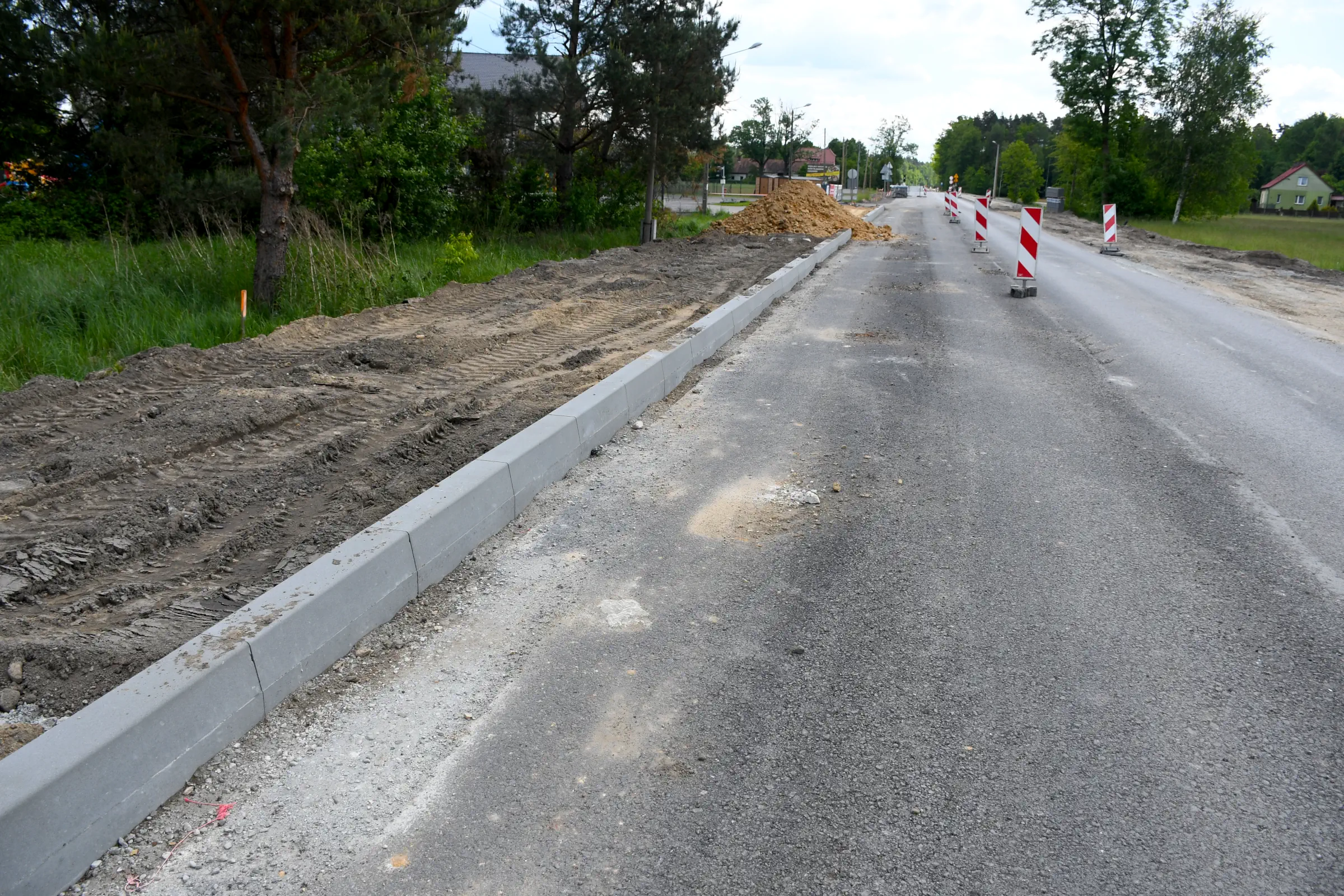

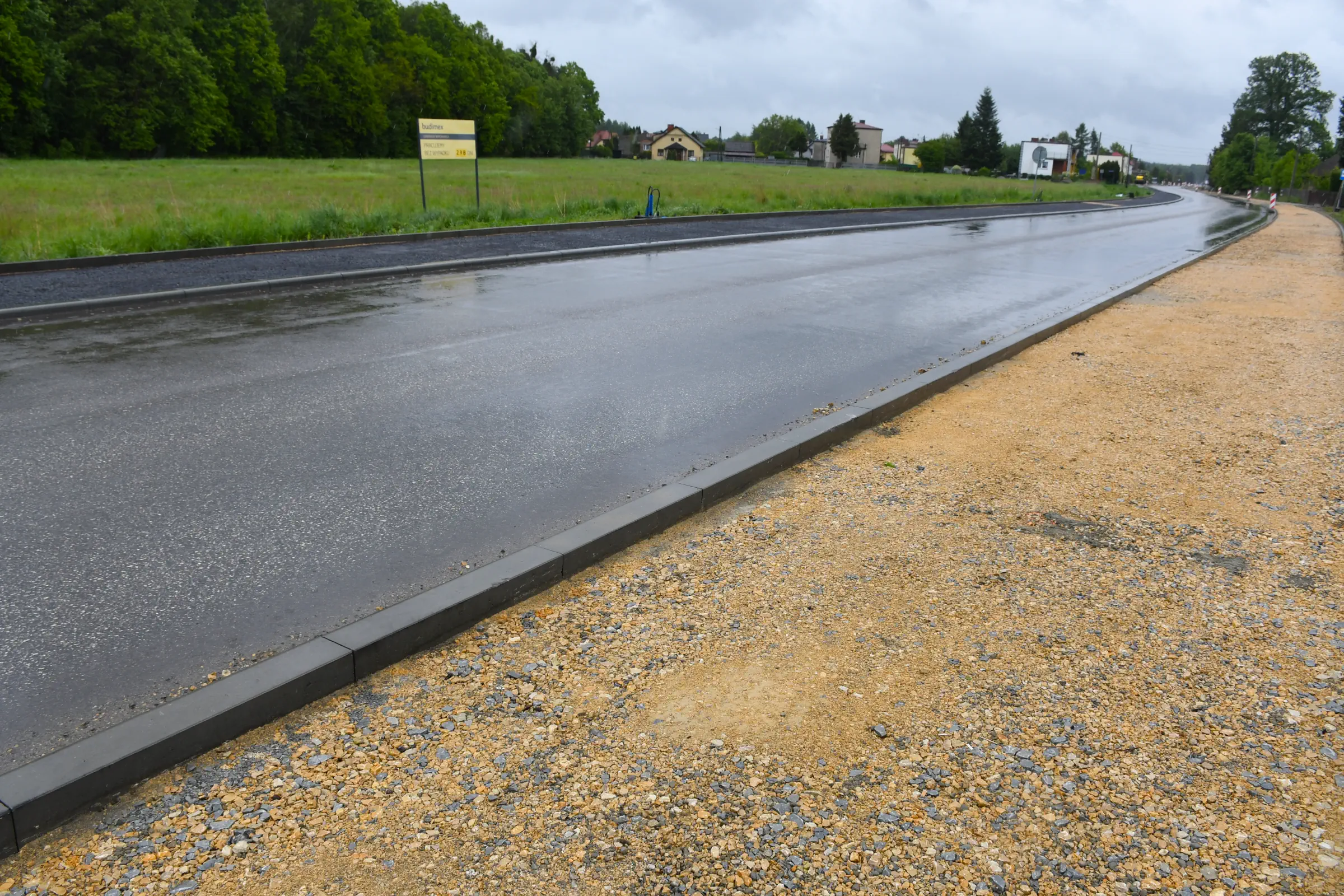

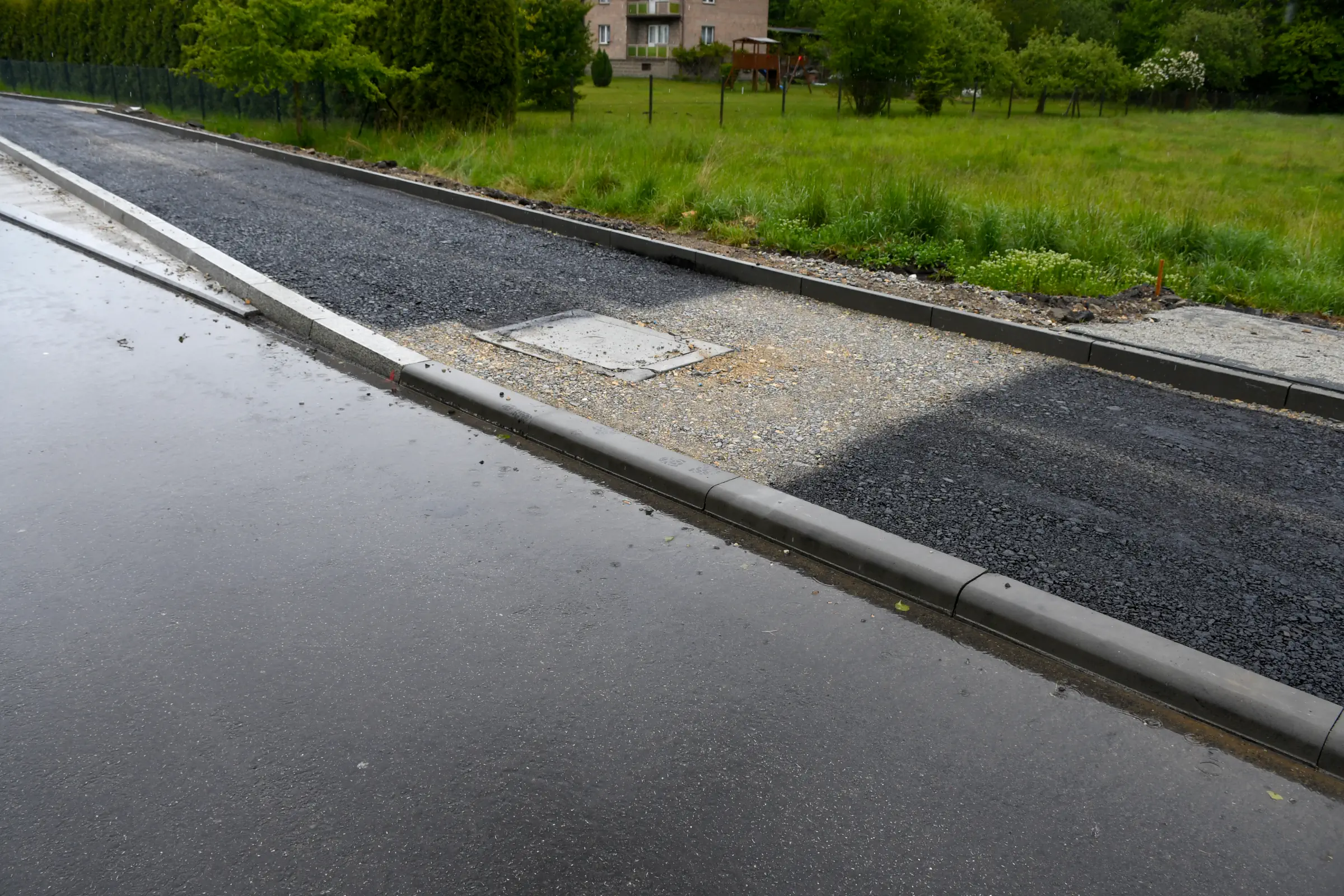

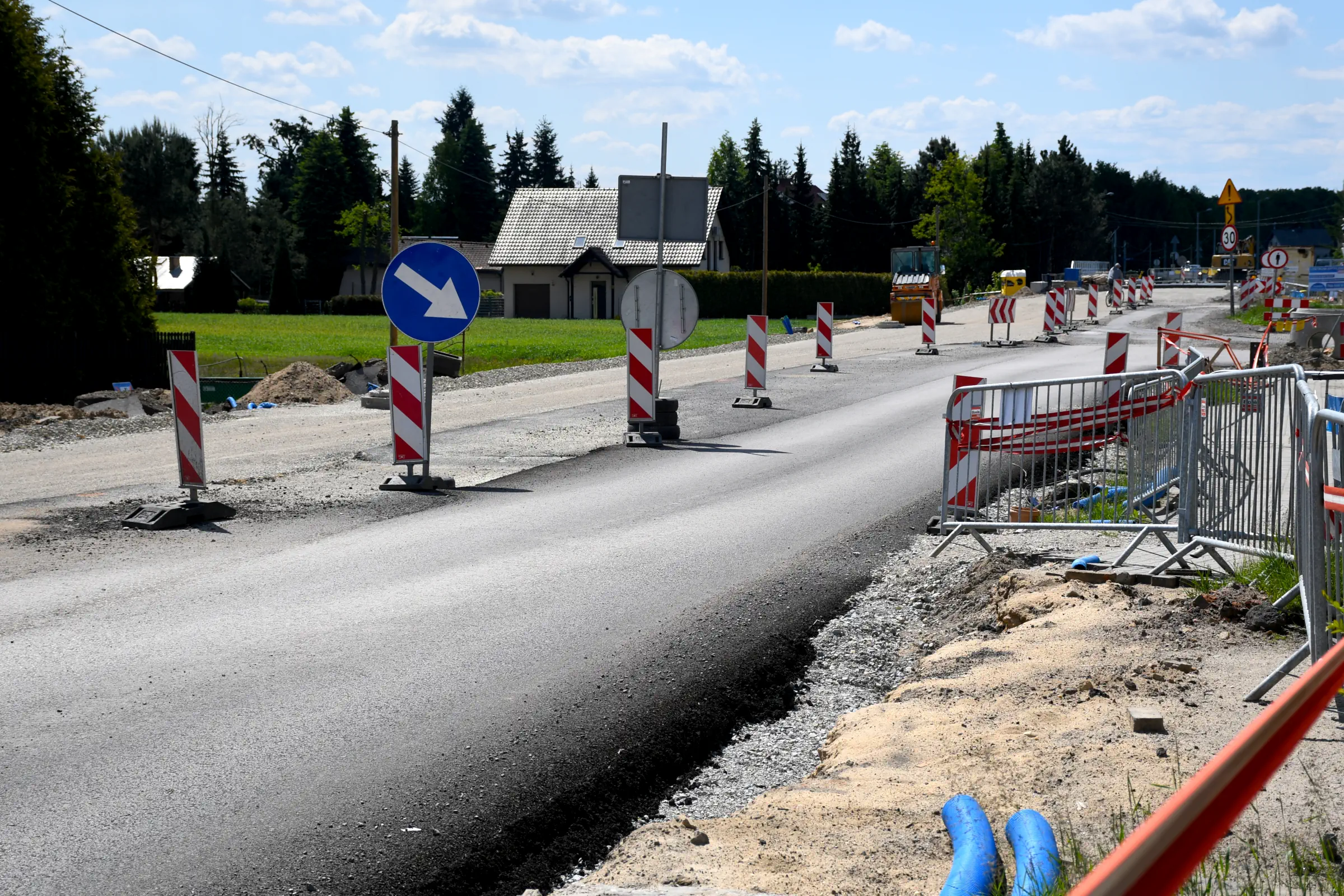

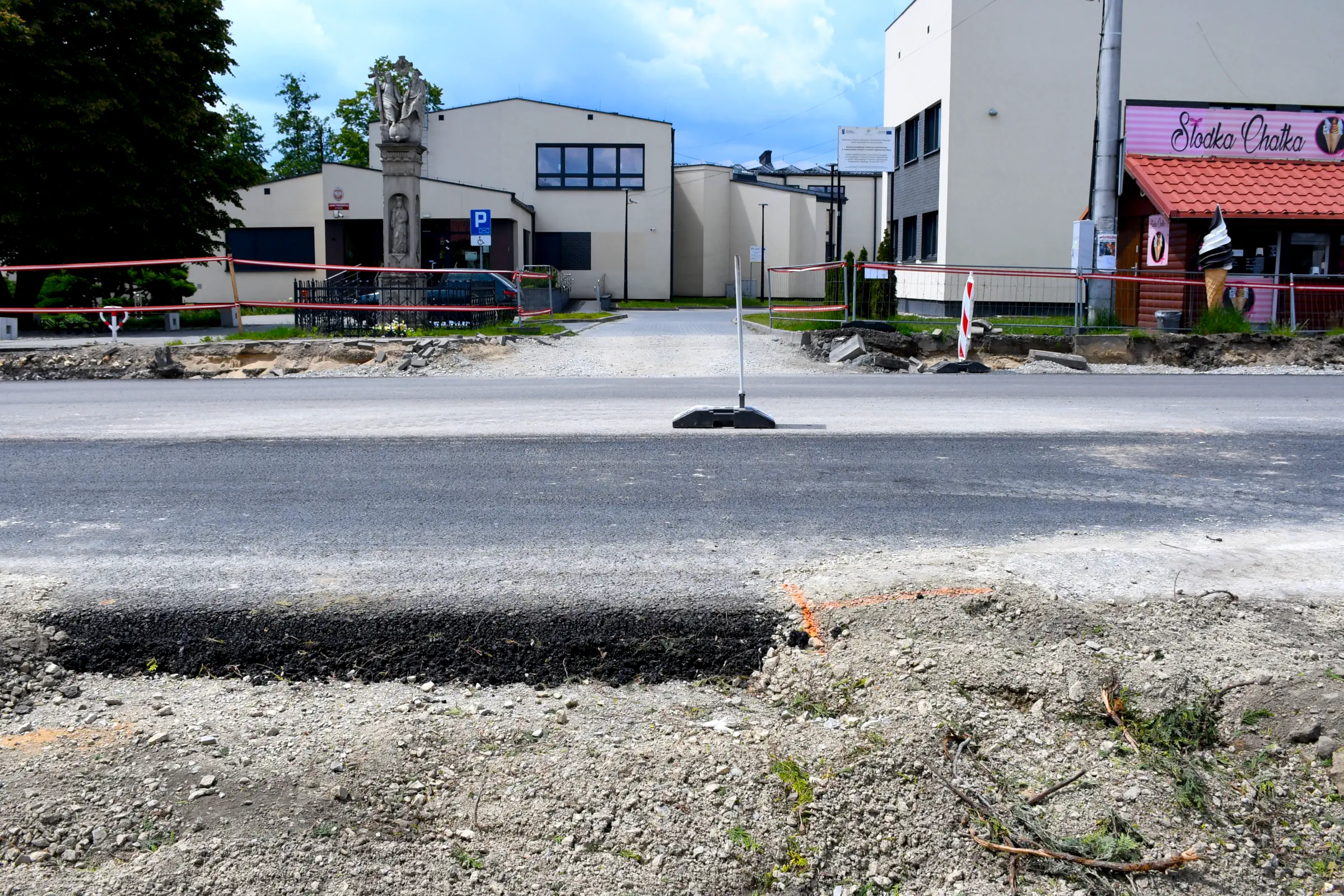

6. W rejonie skrzyżowania z ul. Miarową – na odcinku od mostu nad rzeką Gostynką do żłobka i przedszkola „Troskliwe Misie” – wykonano pierwszą warstwę nawierzchni po stronie wschodniej (ul. Miarowa gminna). Pod koniec miesiąca po stronie zachodniej rozpoczęto budowę kanalizacji teletechnicznej (ul. Miarowa powiatowa), a po przeciwnej stronie jezdni zabudowę krawężników. W ekspresowym tempie wykonano też wysepkę spowalniającą pomiędzy mostem na rzece Gostynce a skrzyżowaniem z ul. Miarową – to już druga z kilku zaplanowanych wysepek. Ponadto rozpoczęto odbudowę zatoki autobusowej przystanku „Gostyń Kuźnia” w kierunku Mikołowa. W tym celu zajęto część prywatnej posesji obok przystanku. Usunięto żywopłot i część ogrodzenia.

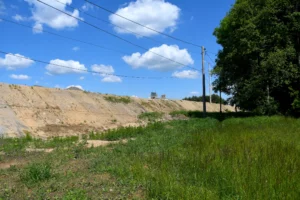

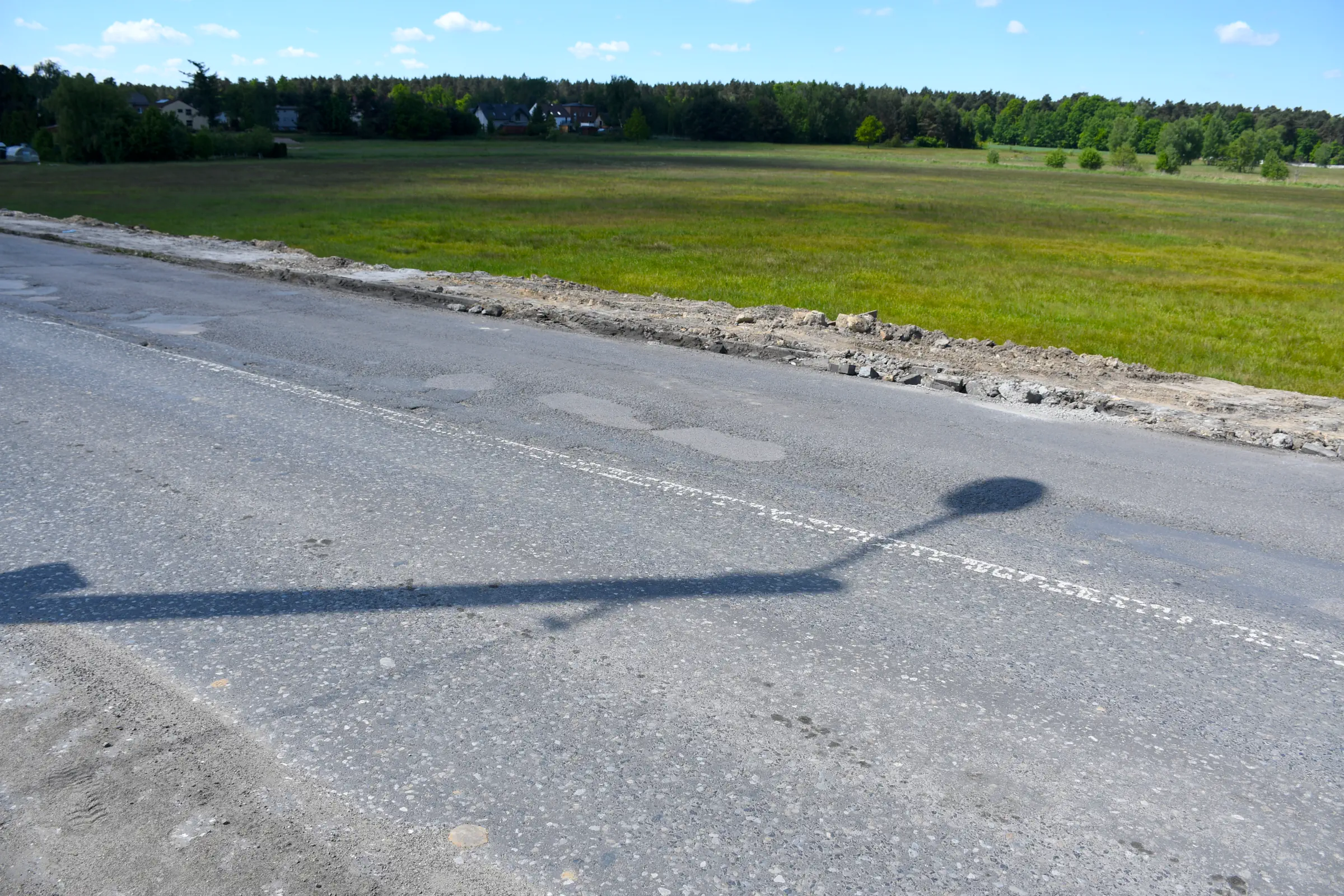

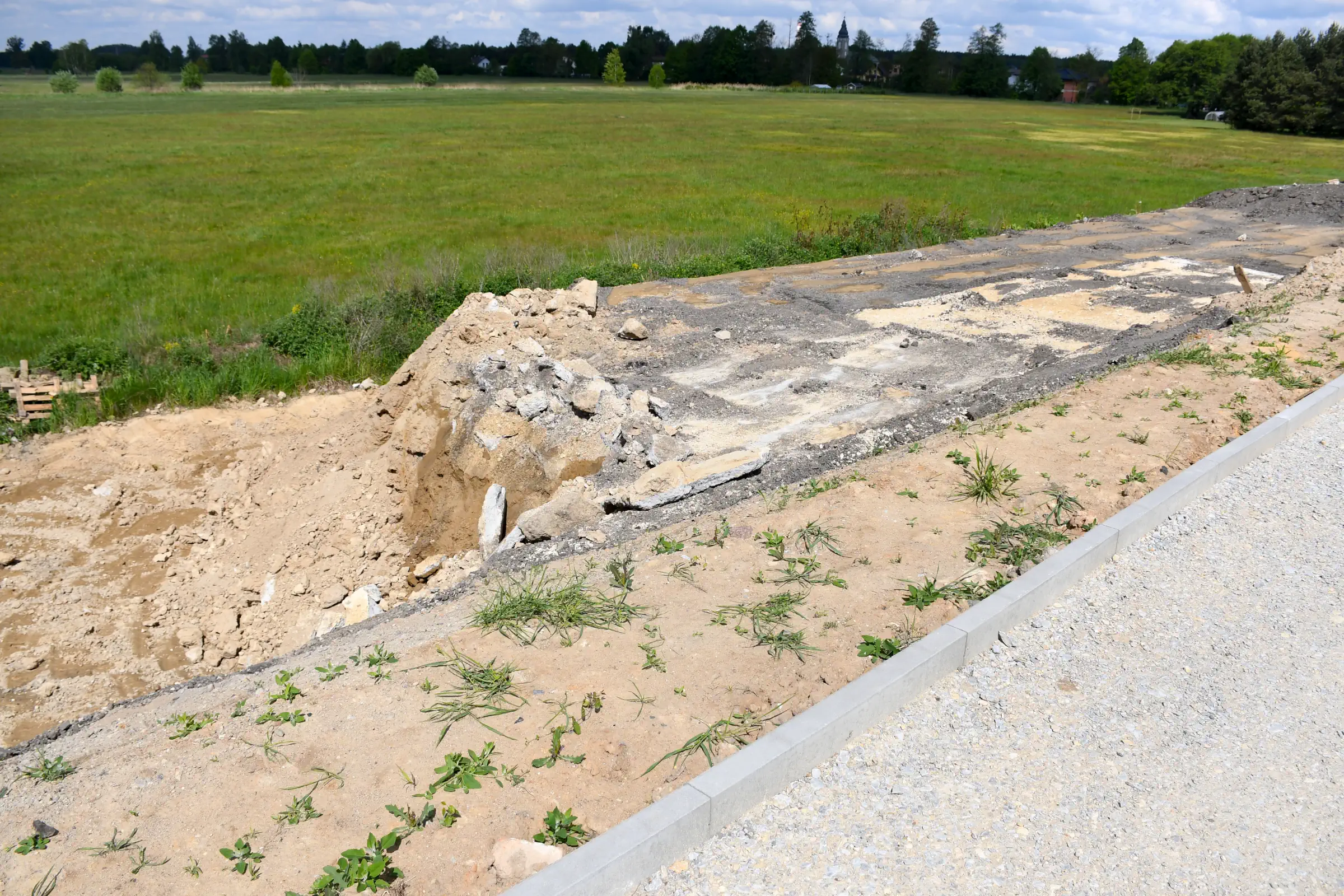

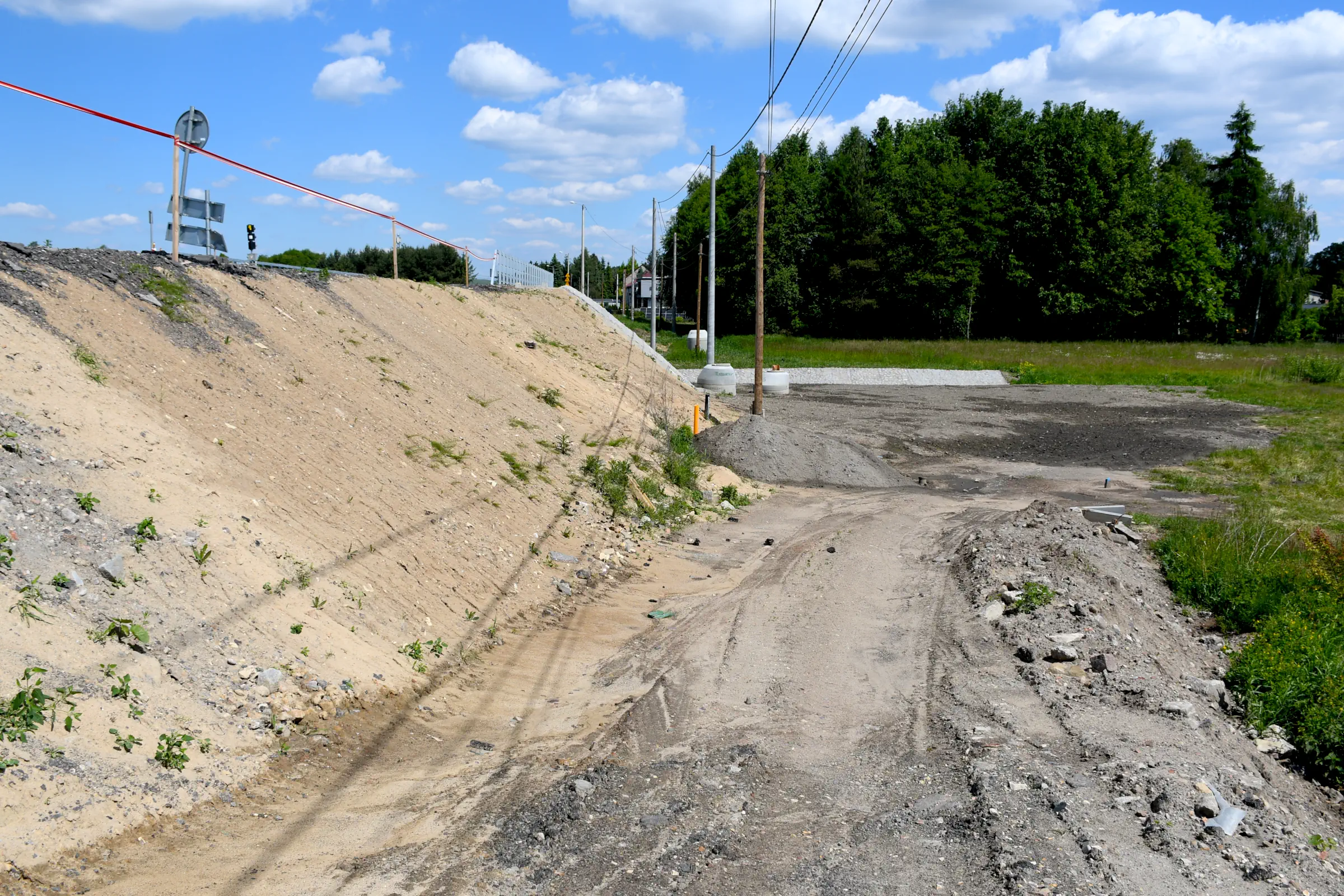

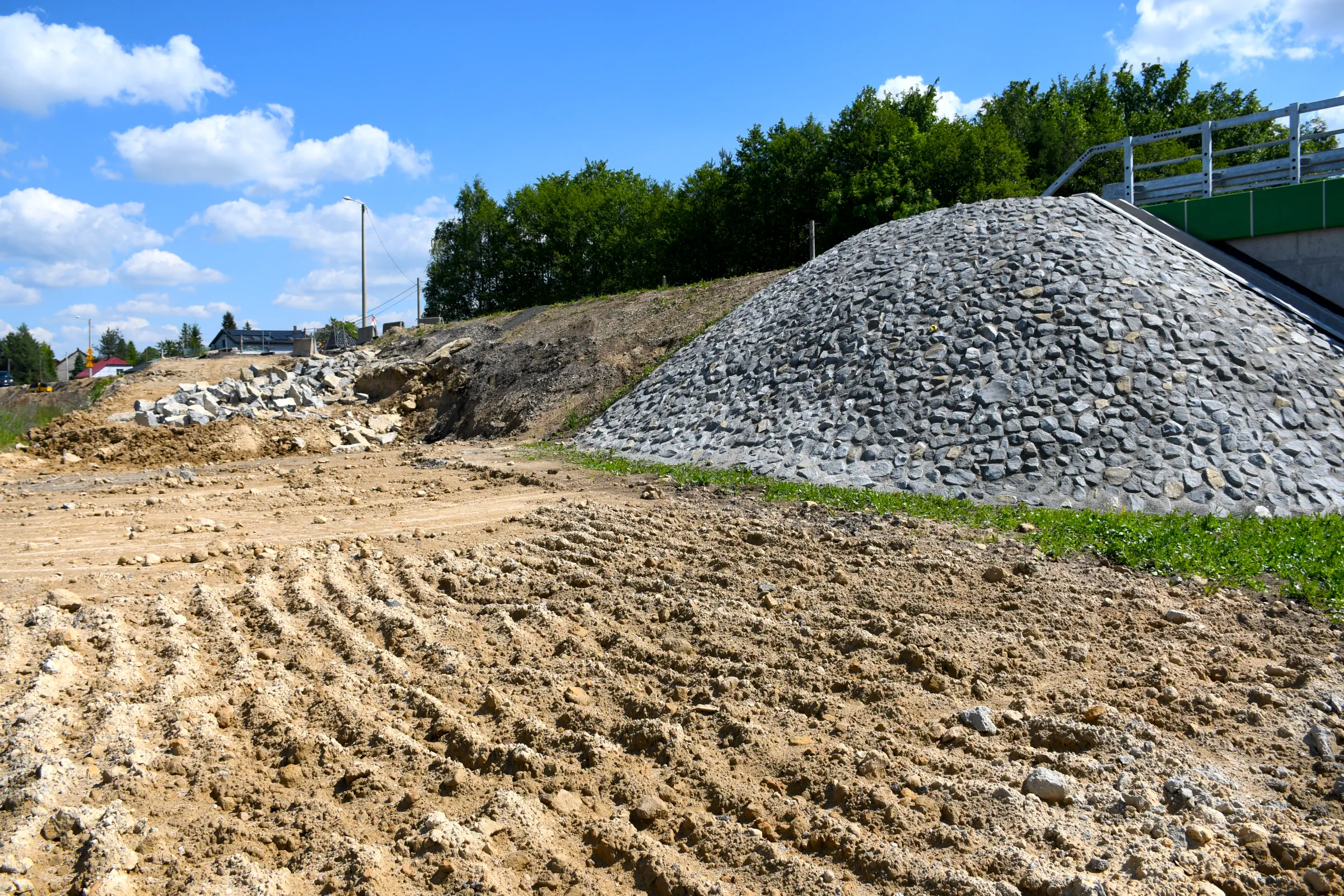

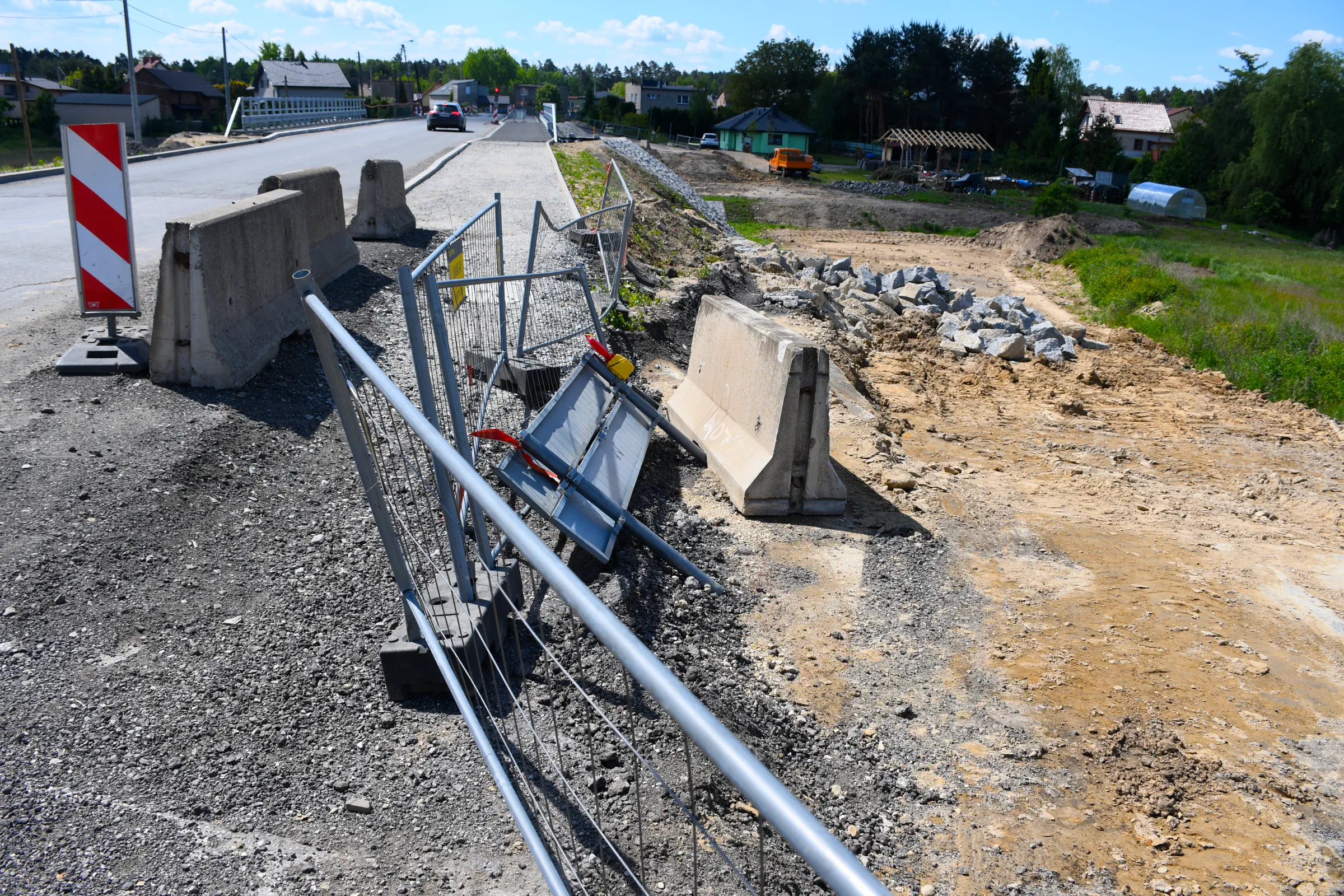

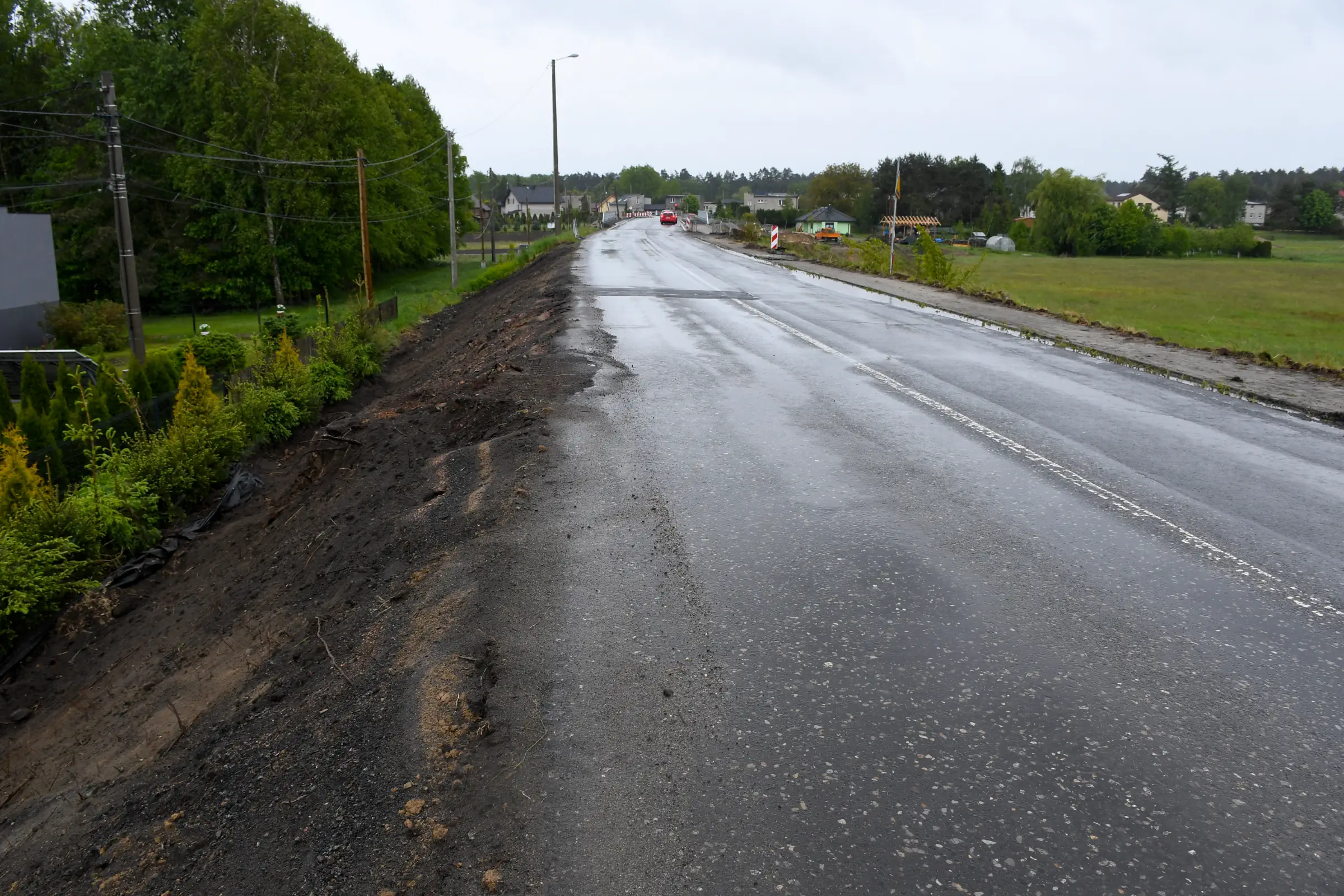

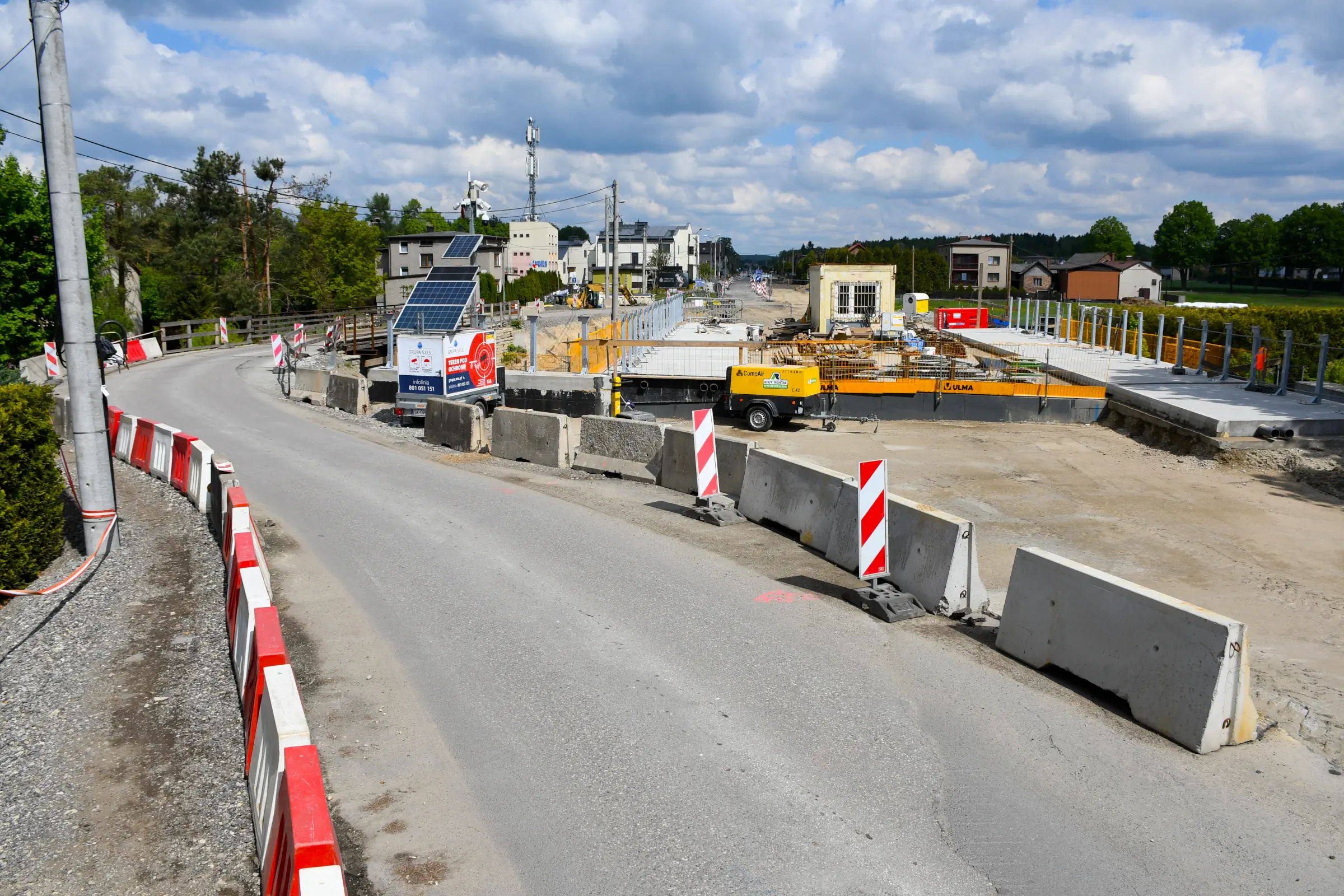

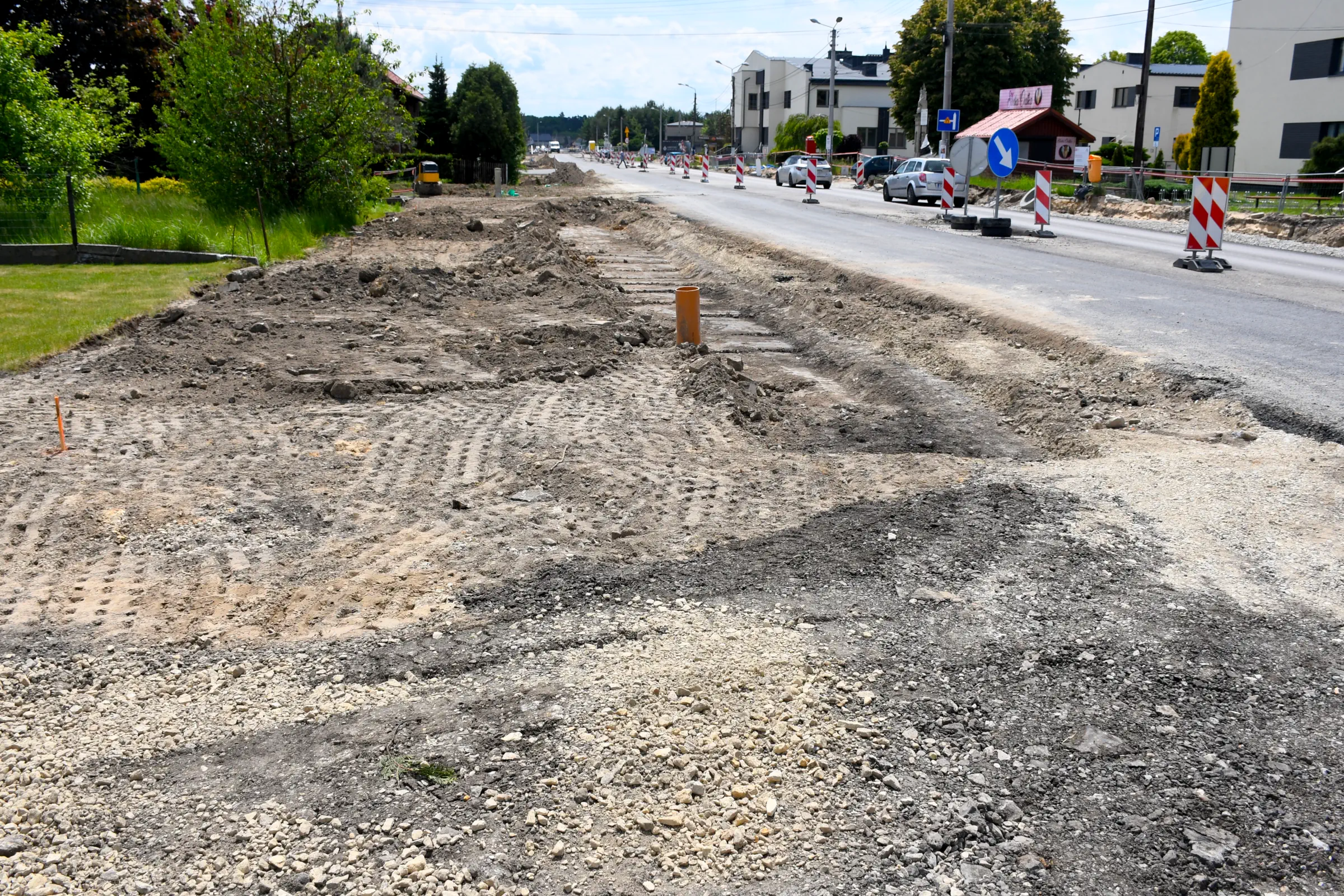

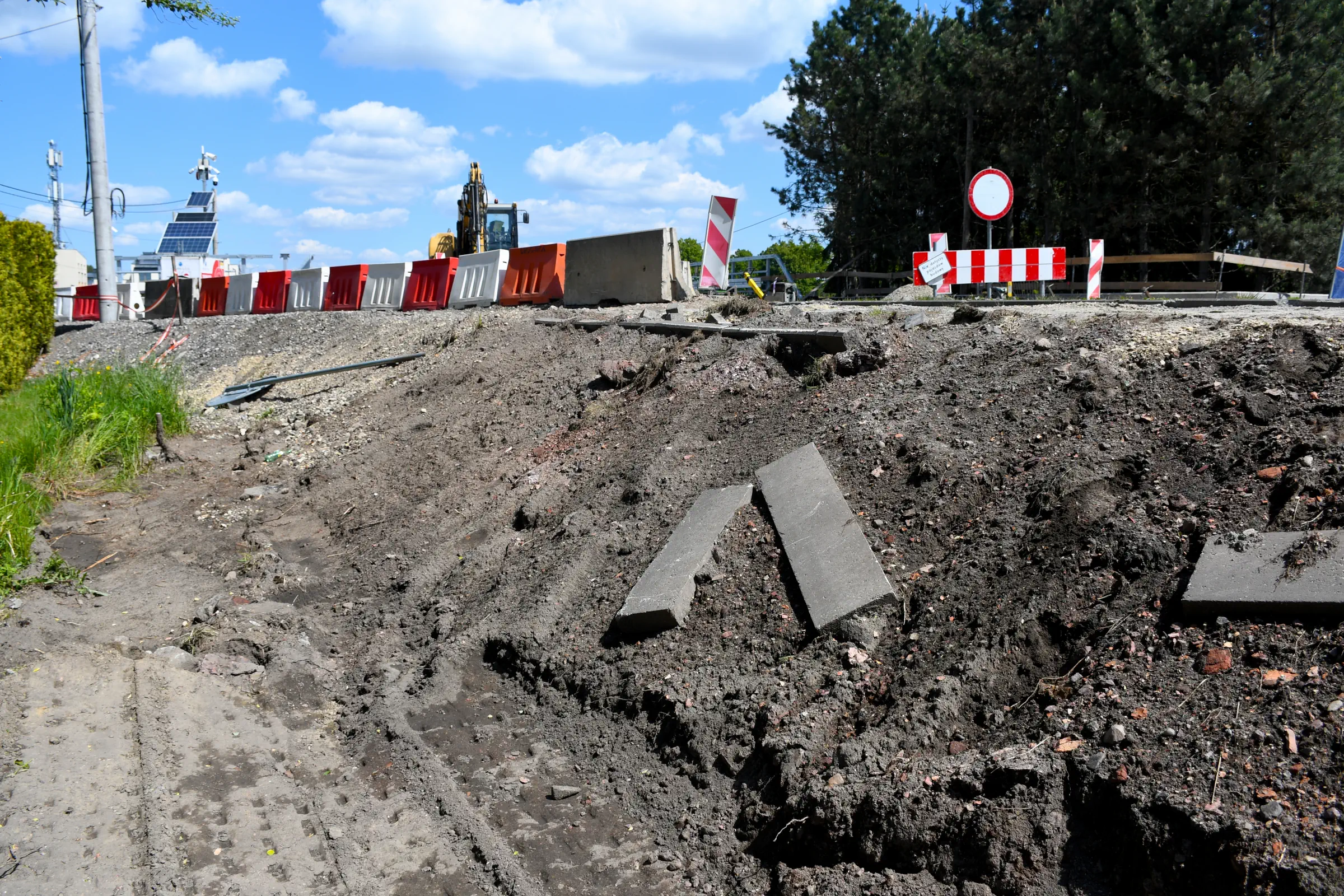

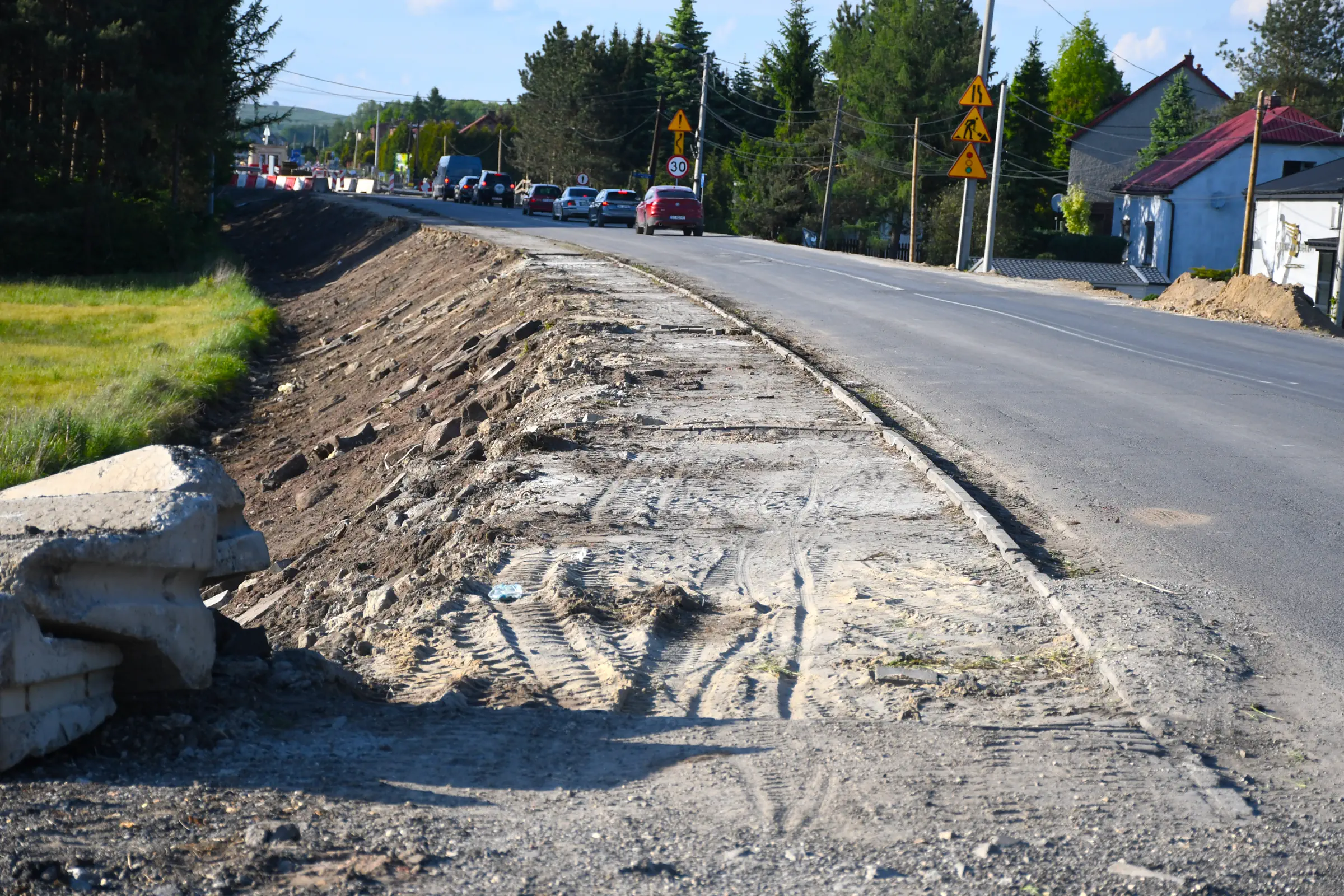

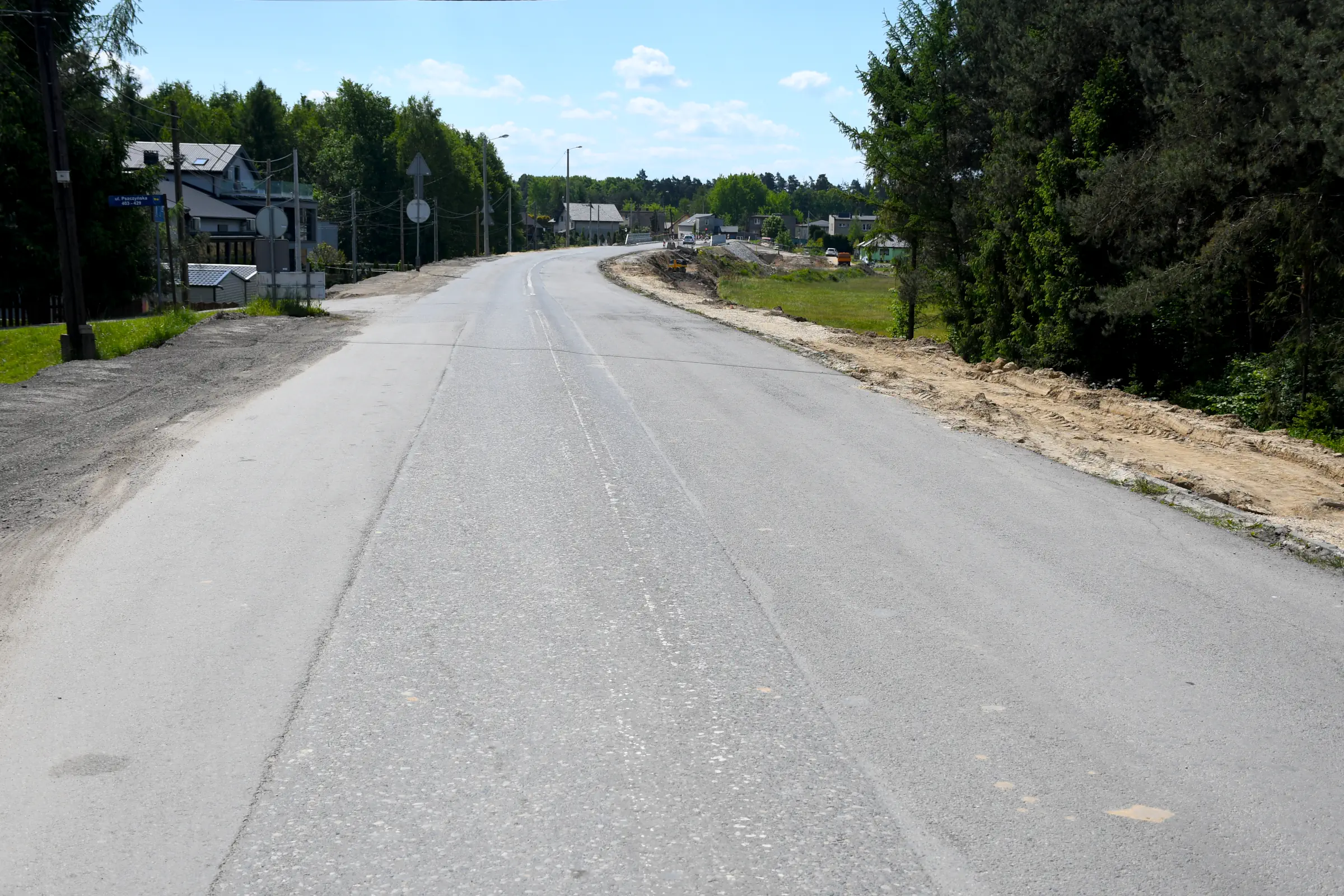

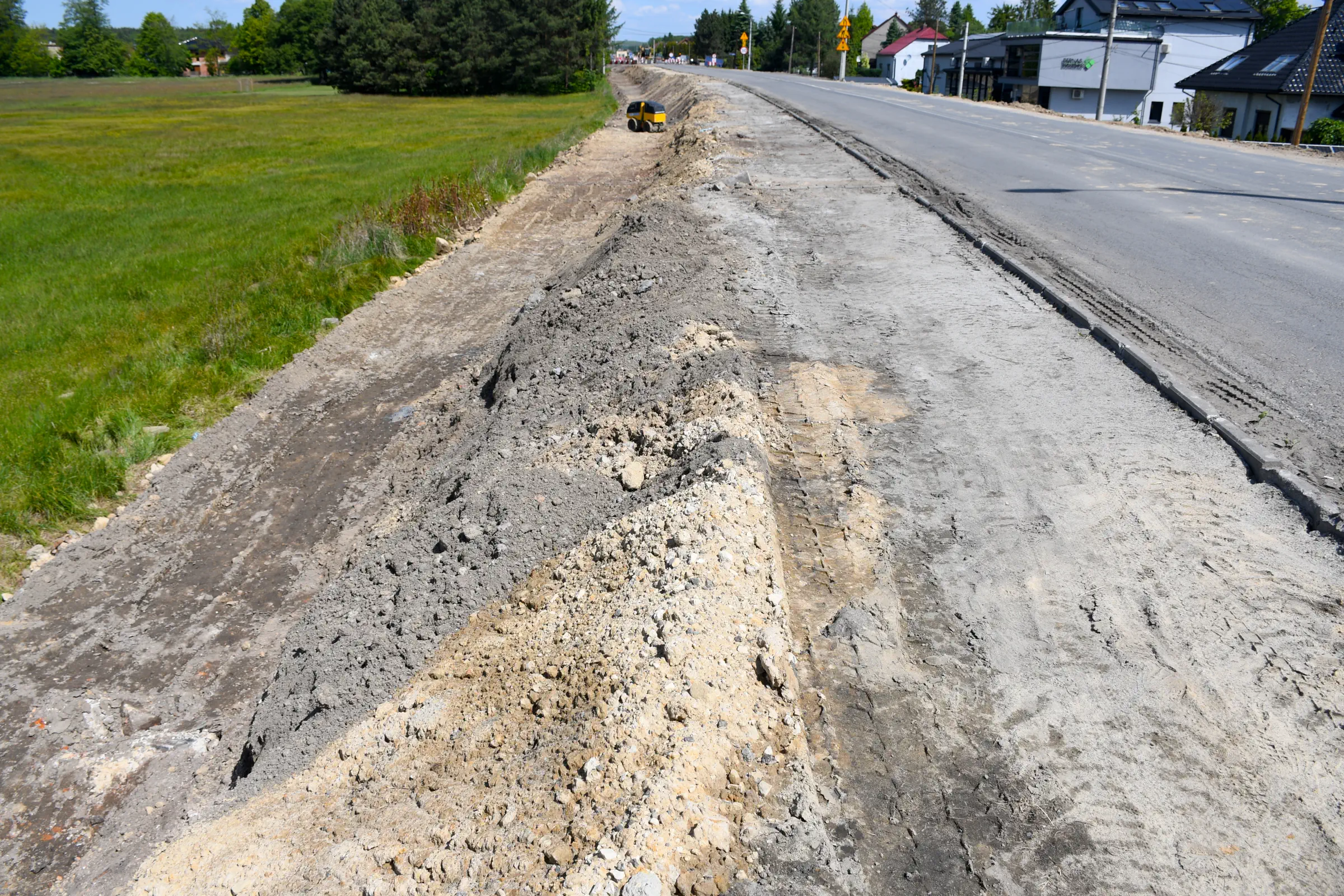

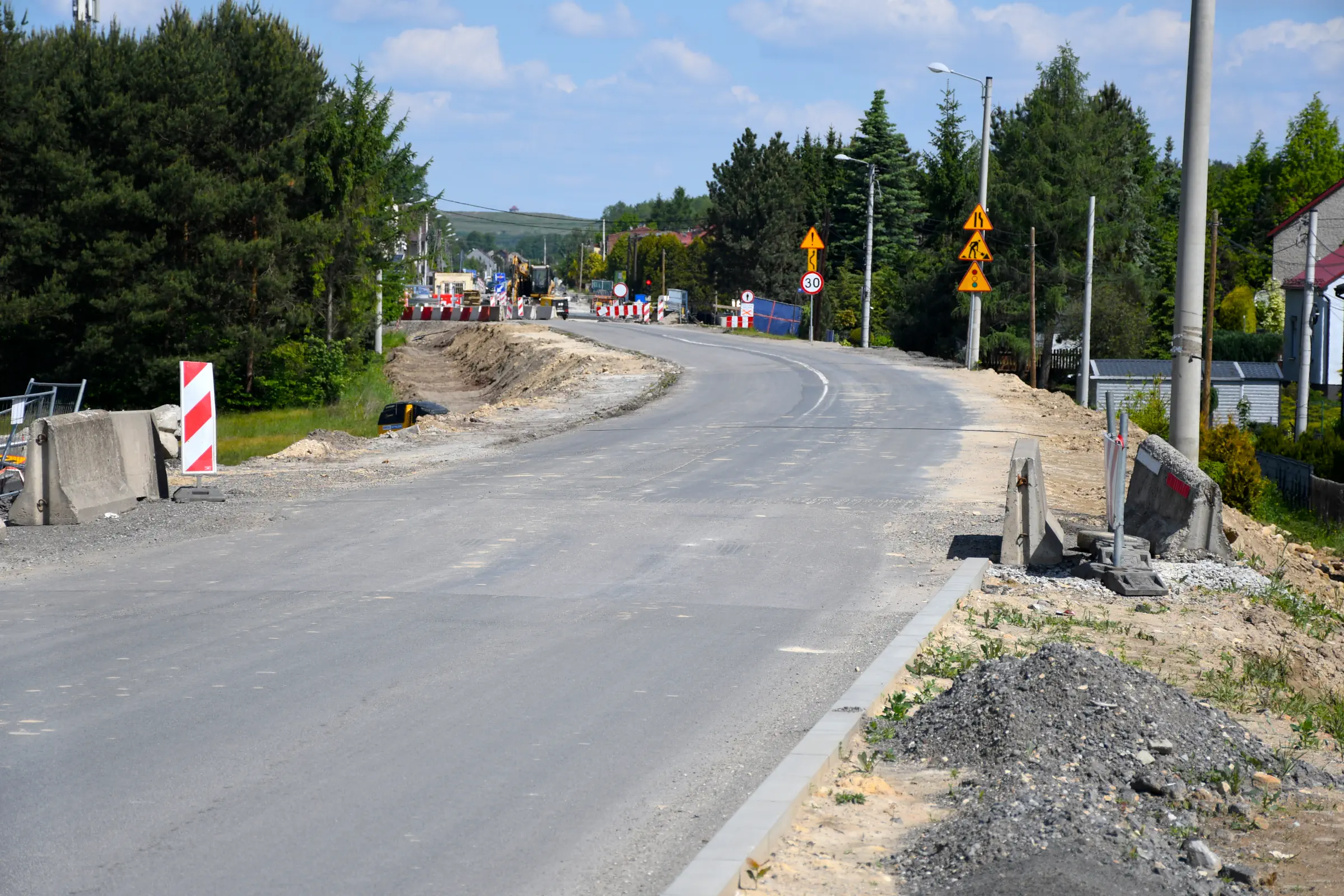

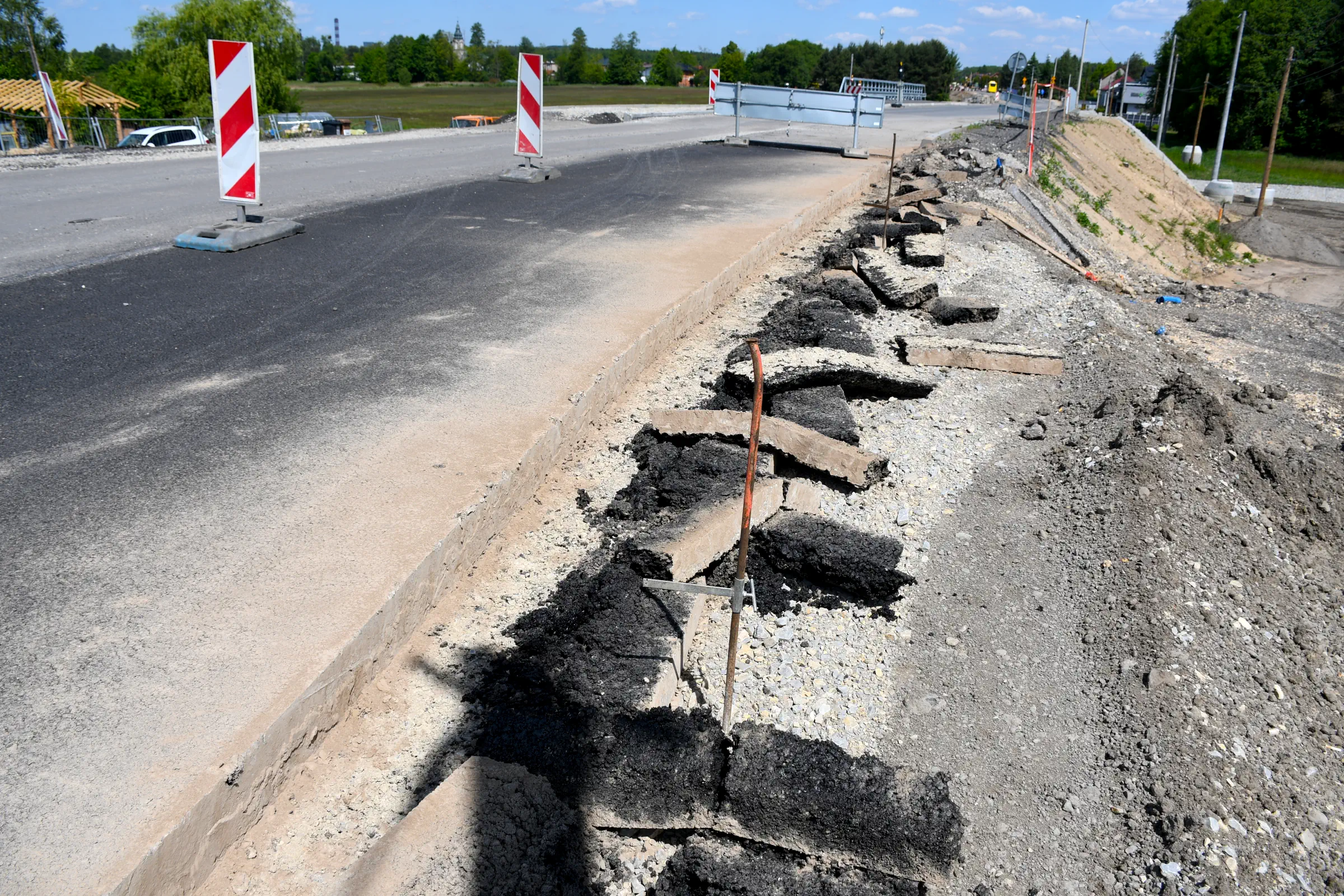

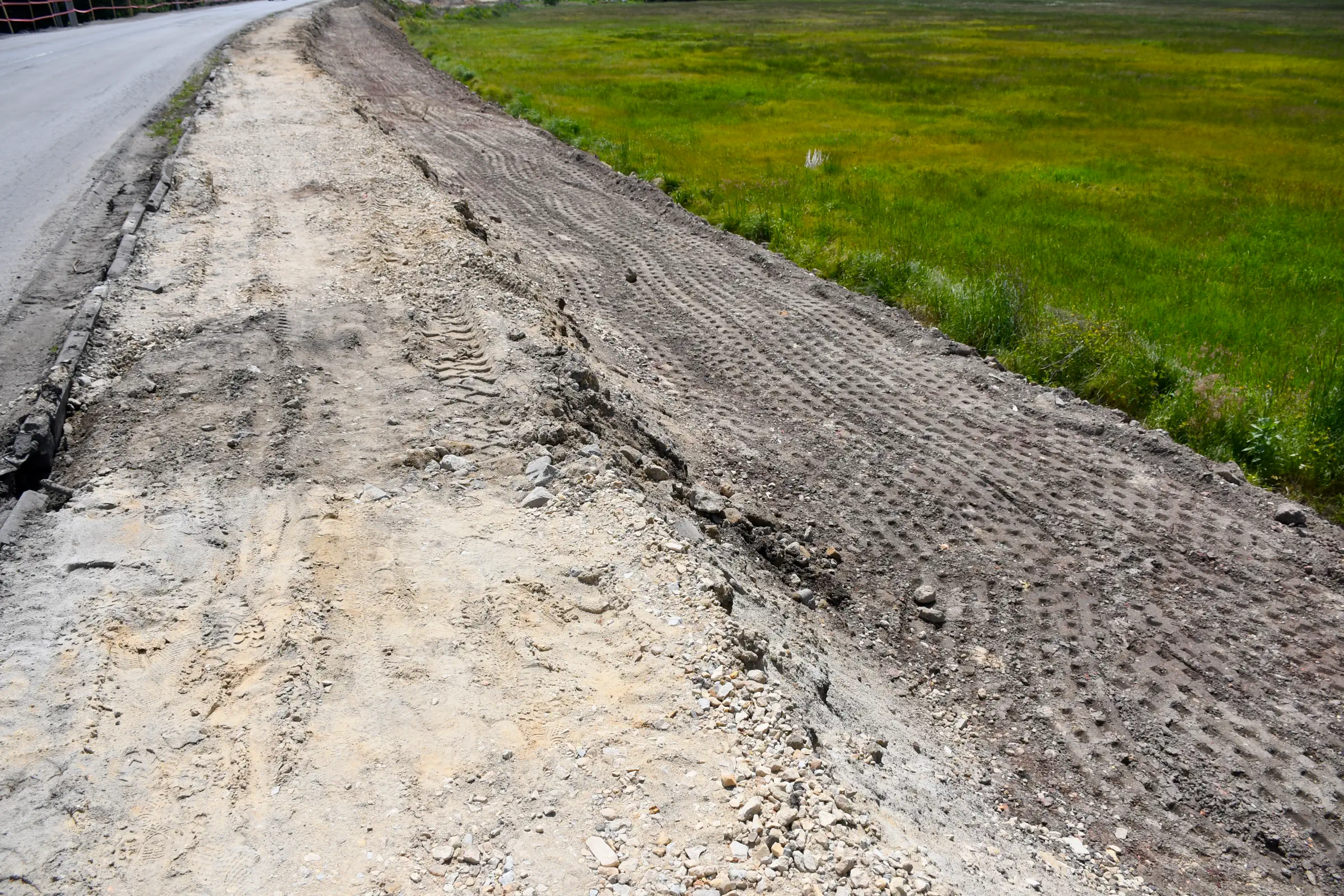

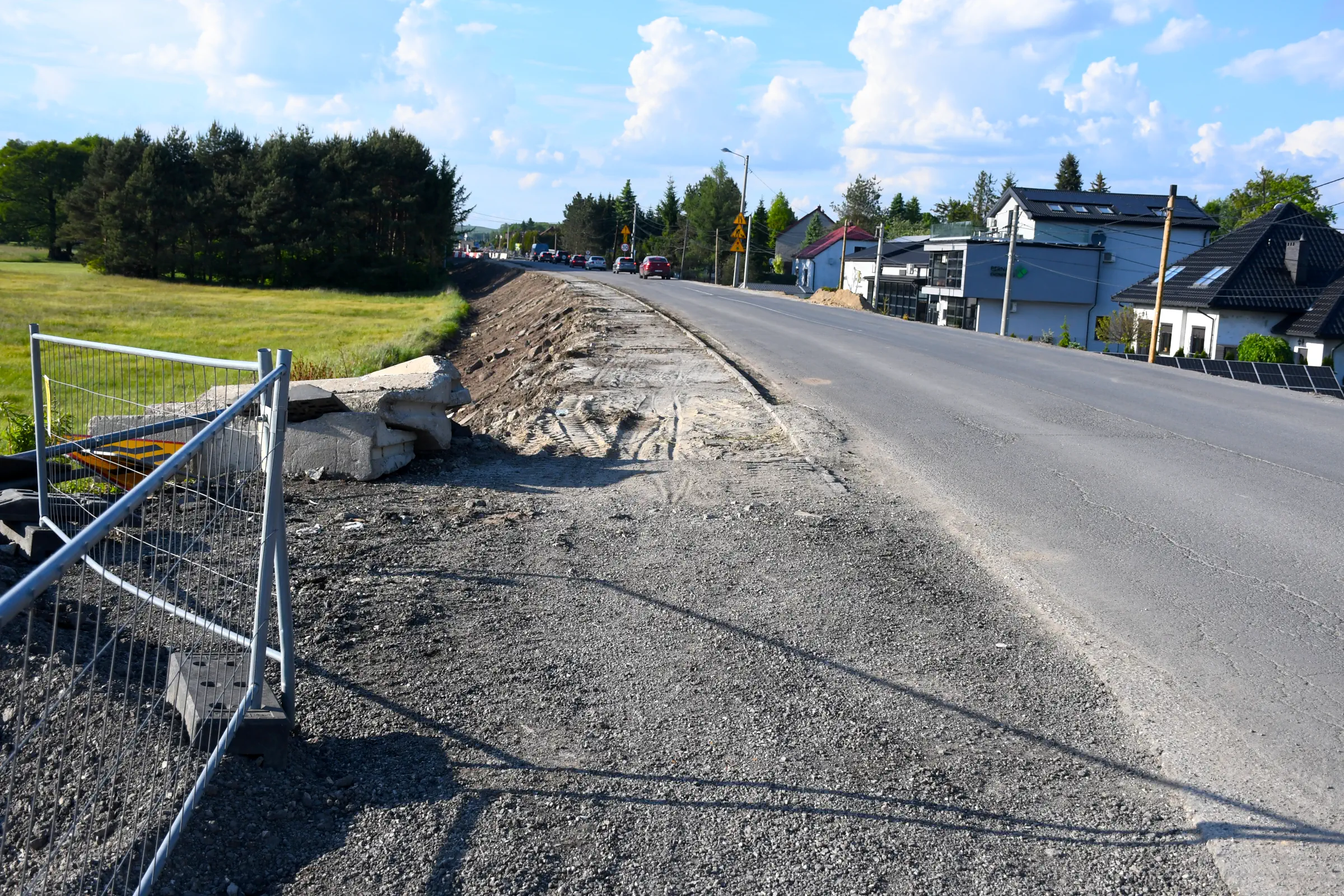

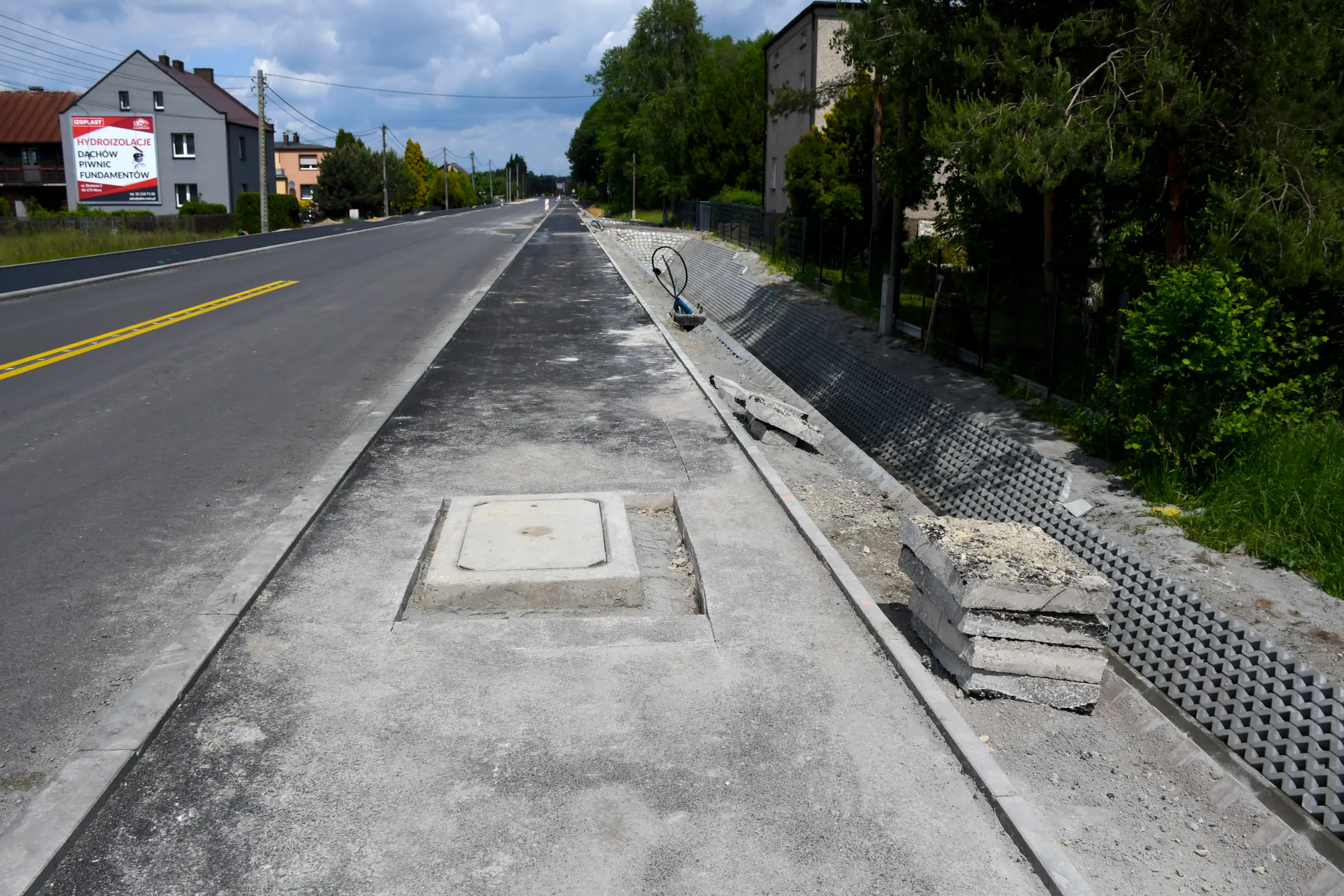

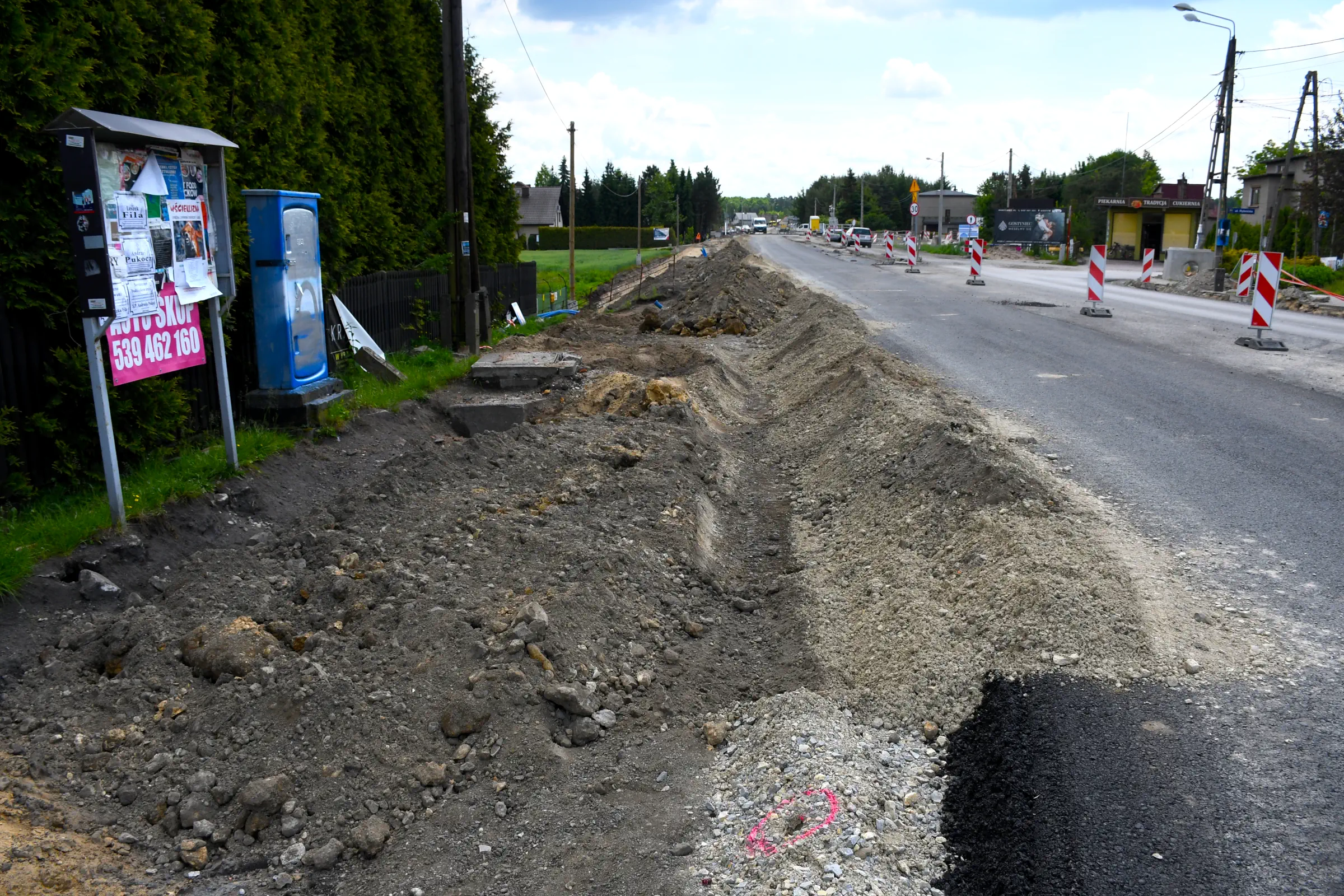

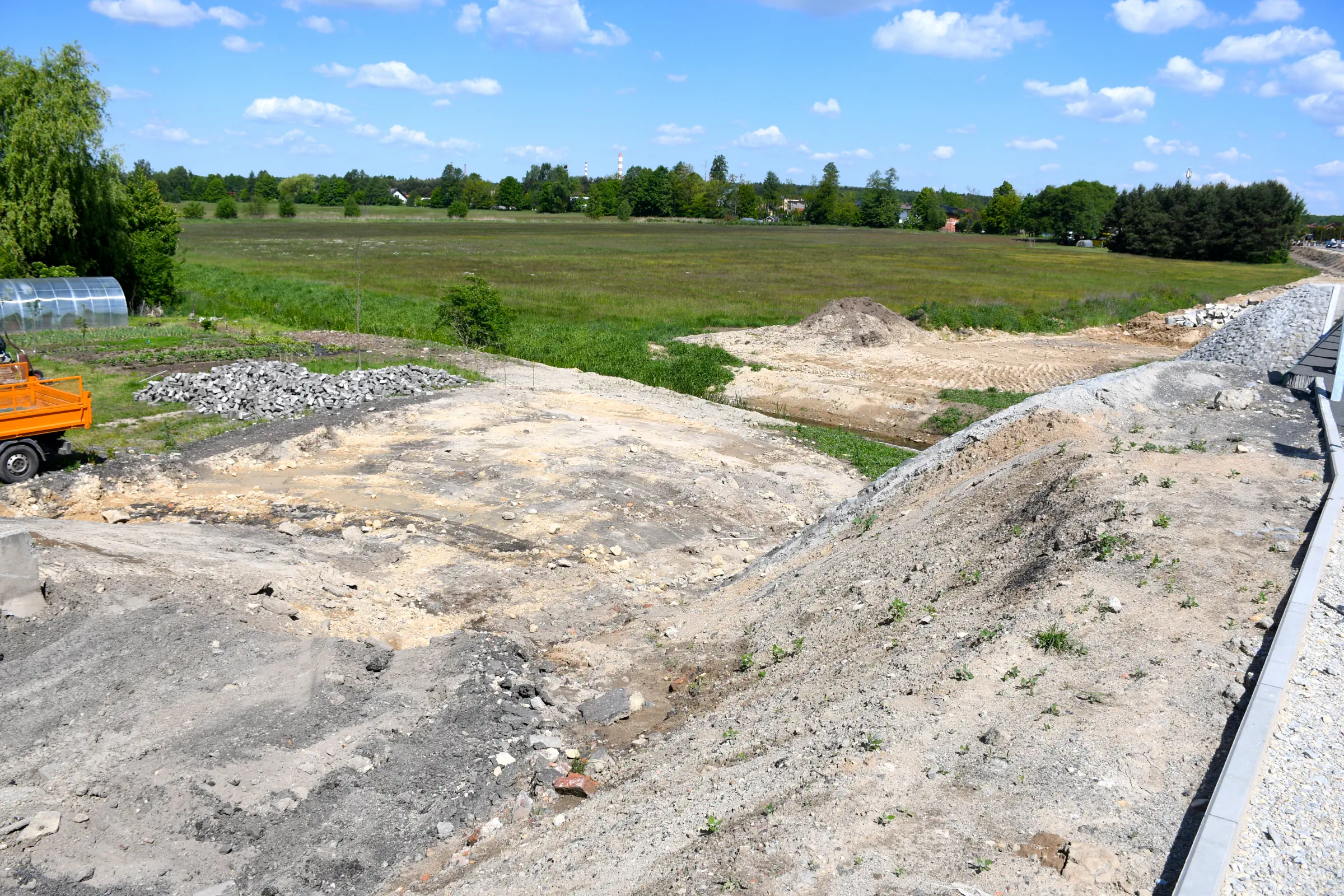

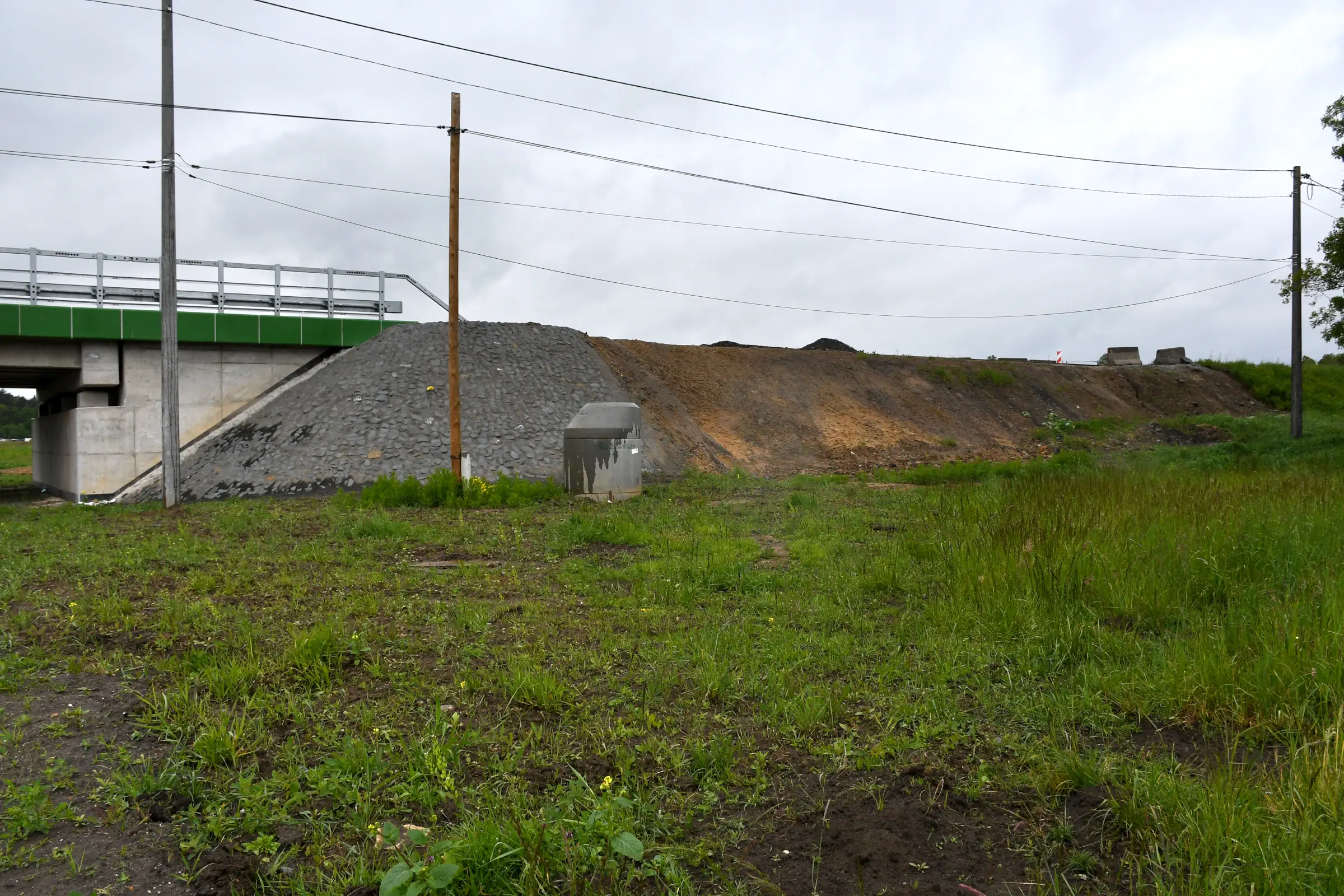

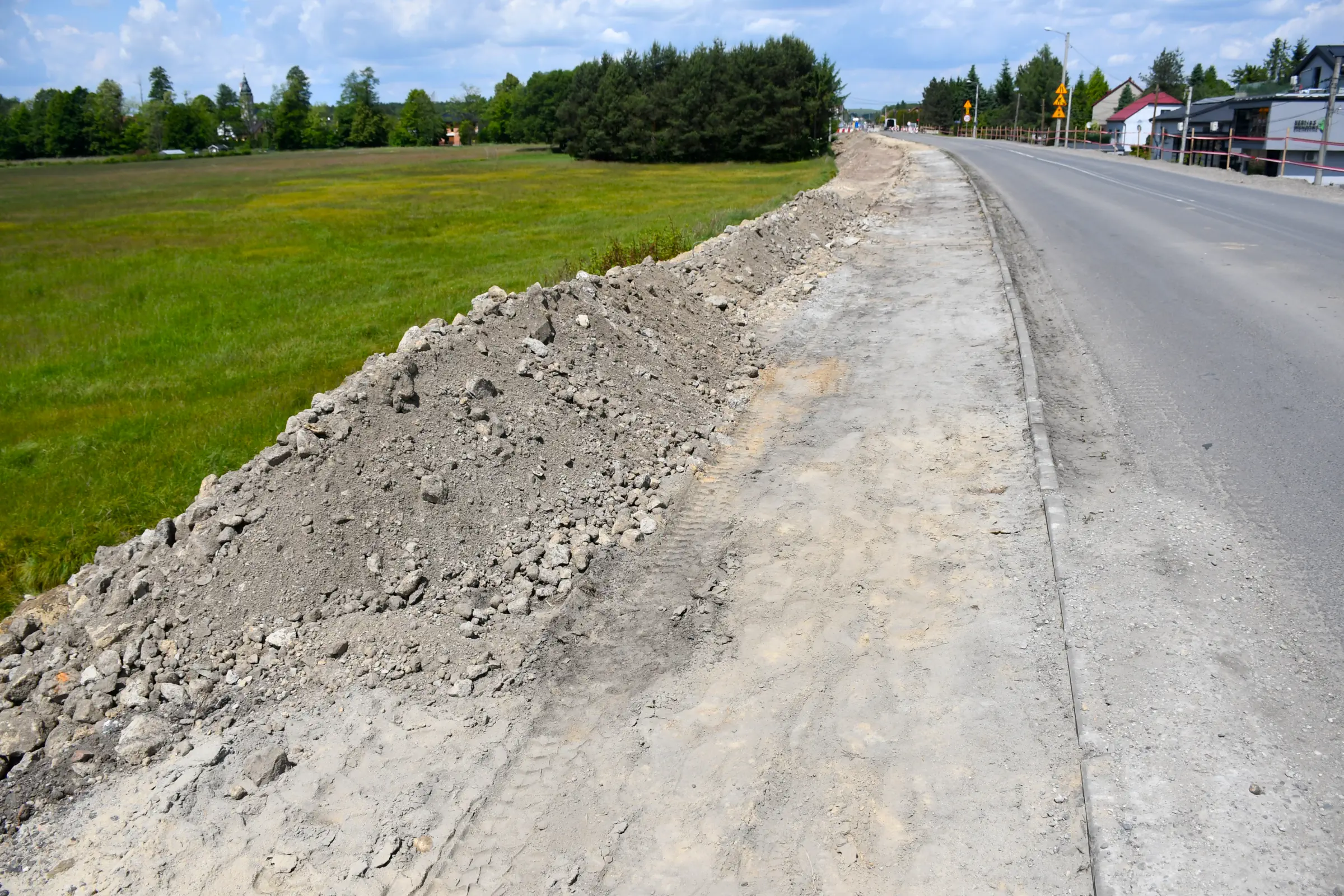

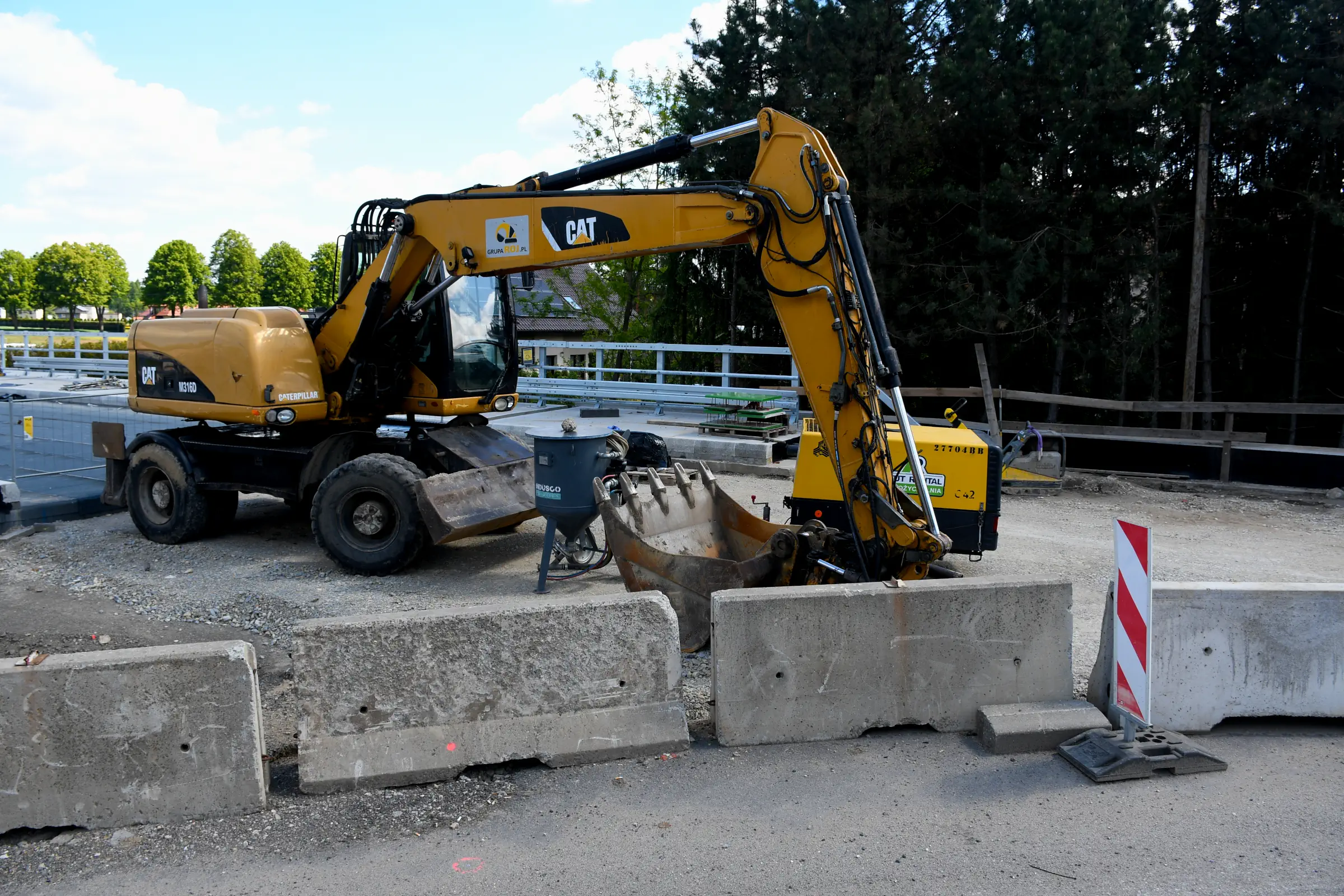

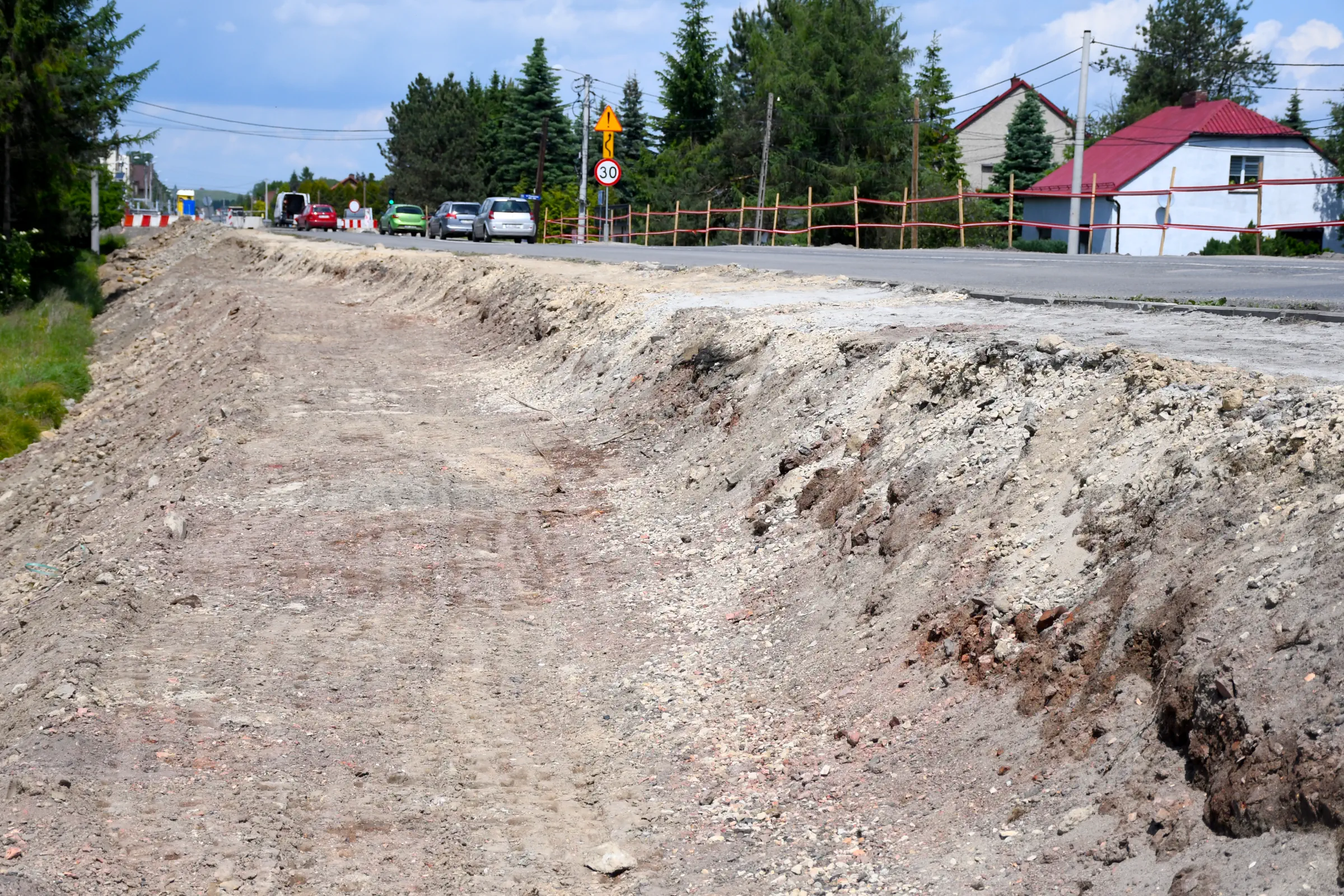

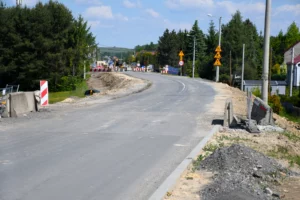

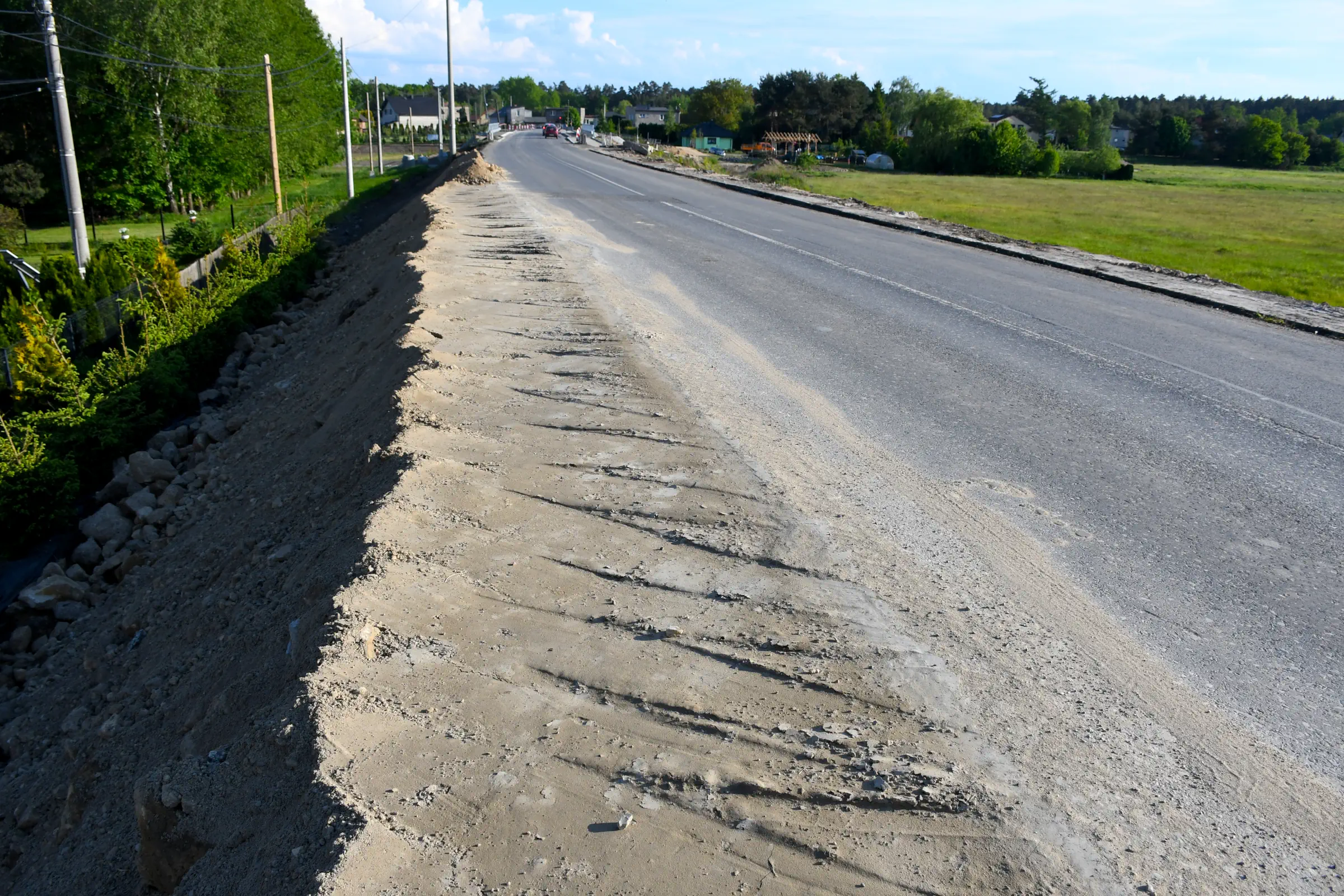

7. Ruszył prace przy przebudowie odcinka na nasypie między gostyńskimi mostami (obiekty M1 i M2). Ruch odbywał się bez zmian, ale w ciągu ostatnich tygodni cały czas trwały działania związane z poszerzaniem nasypu po obu stronach. Usytuowanie tymczasowej ścieżki dla pieszych po wschodniej stronie nasypu wskazuje, że po oddaniu do użytku mostu nad ciekiem „S” rozpocznie się przebudowa zachodniej strony jezdni.

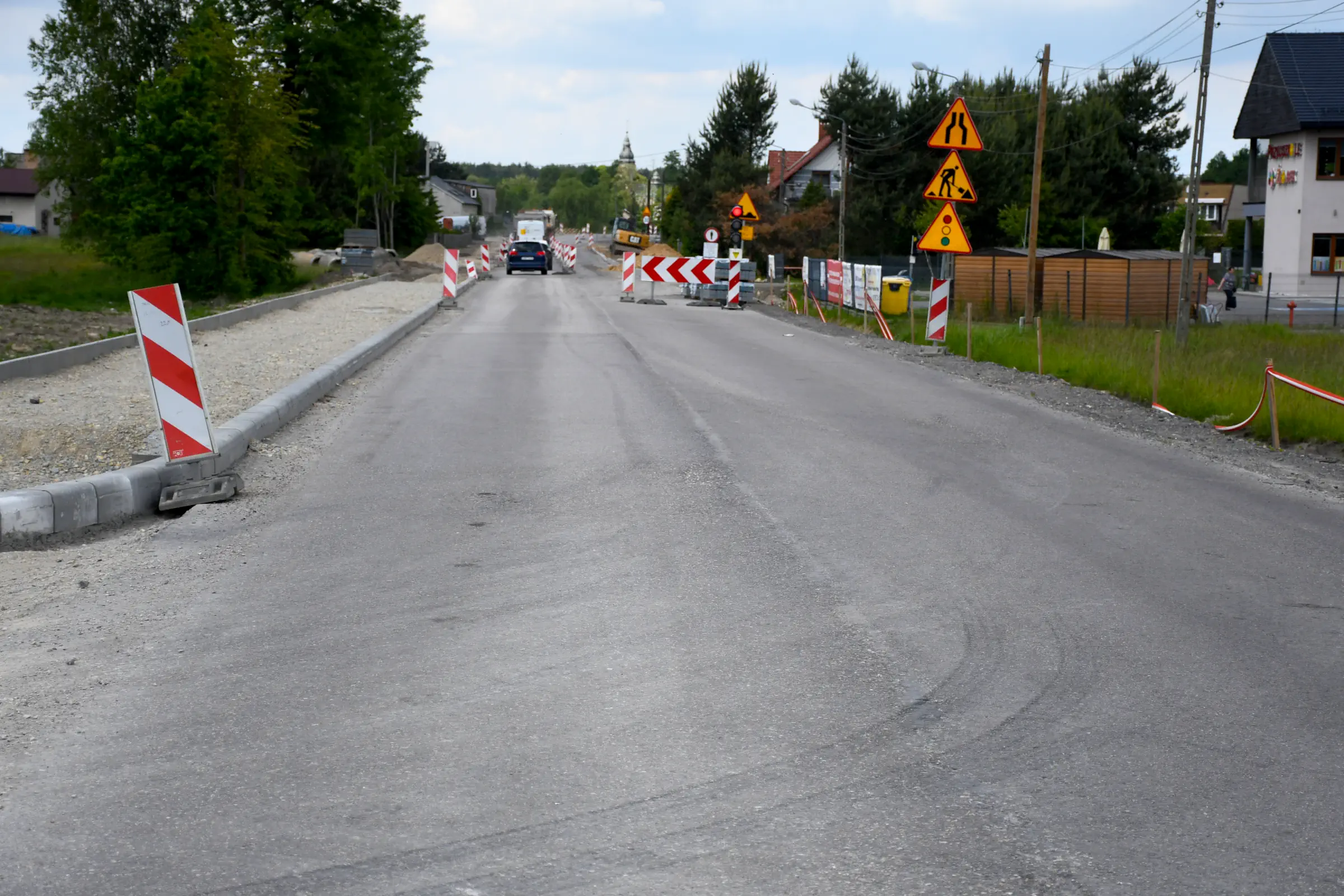

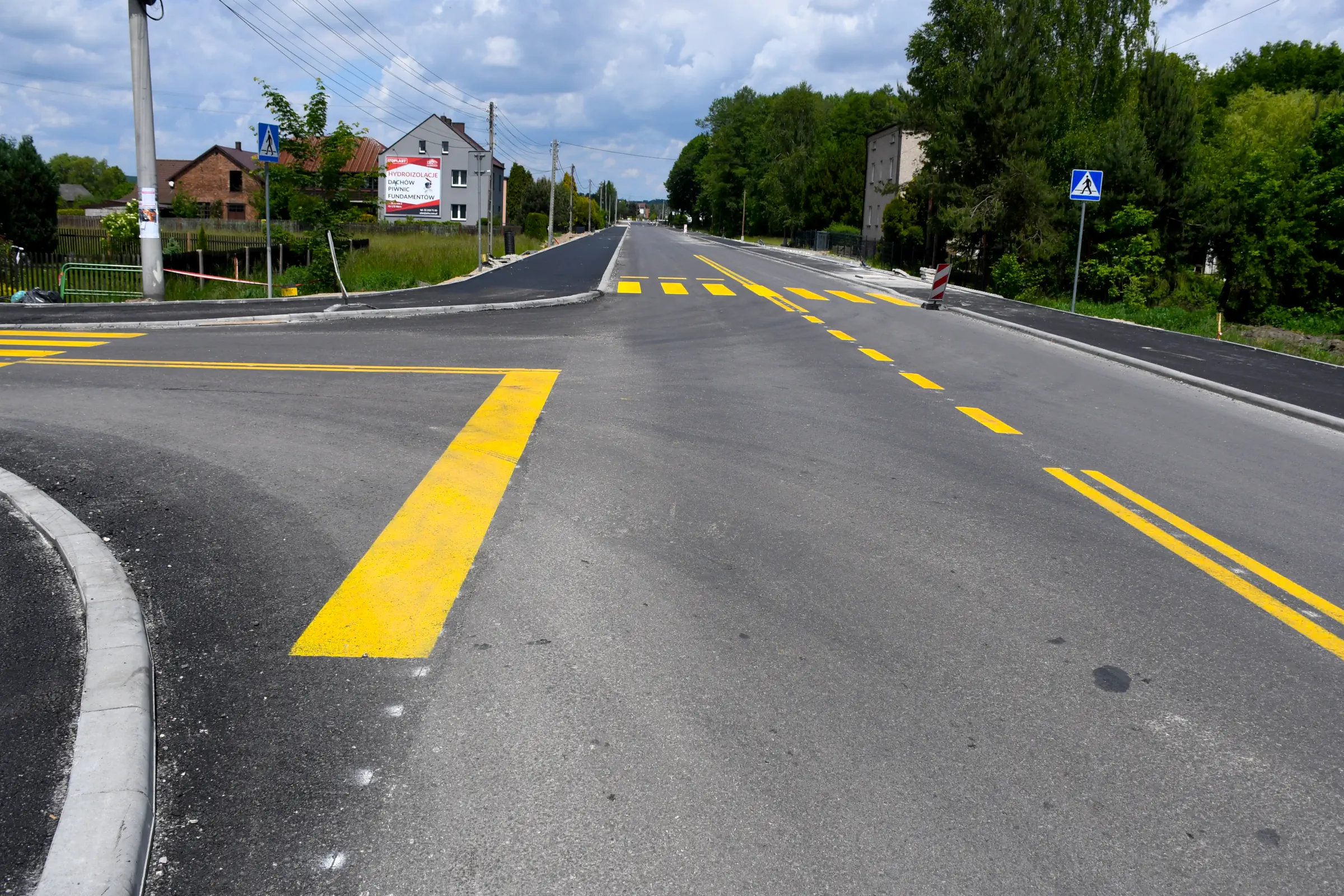

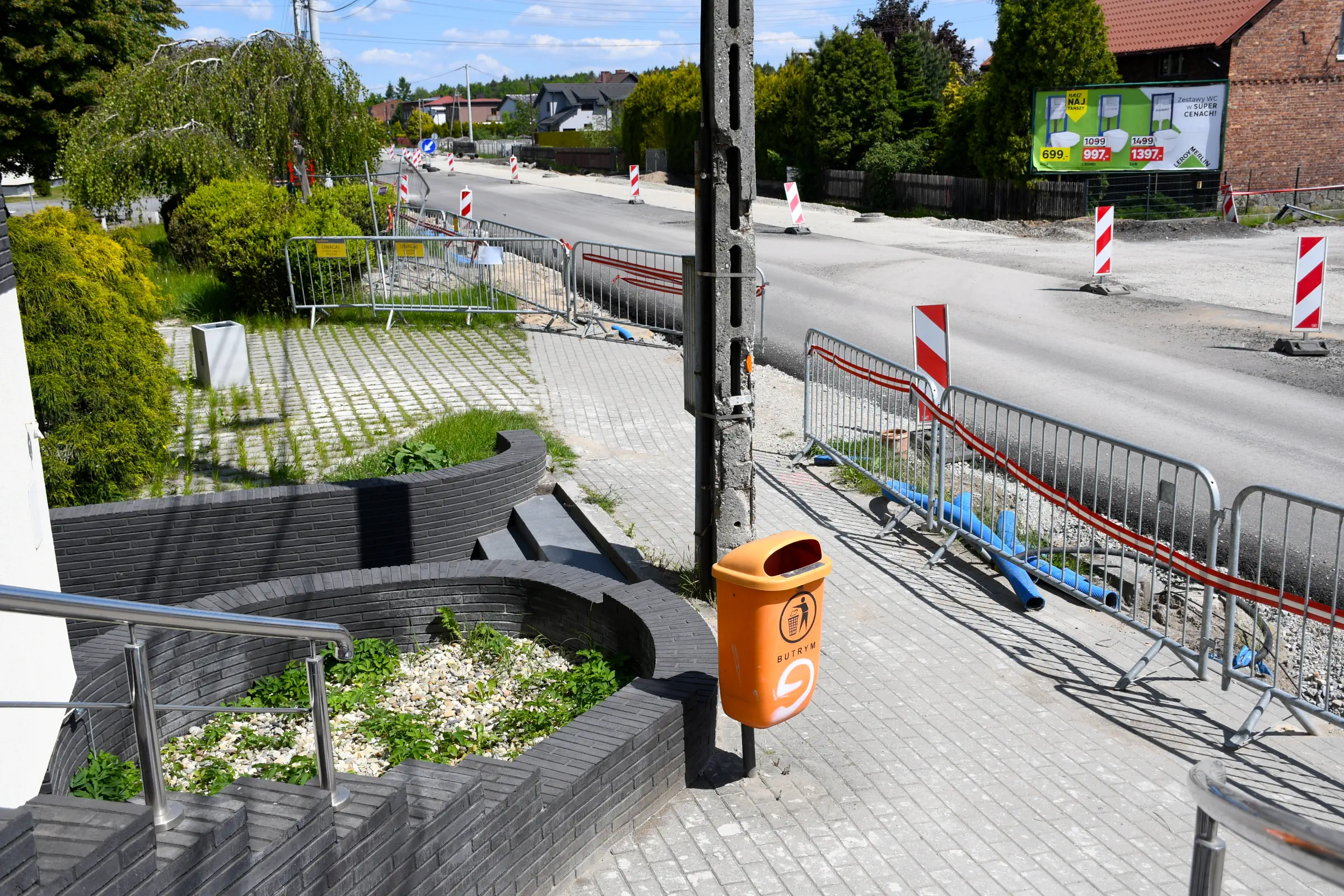

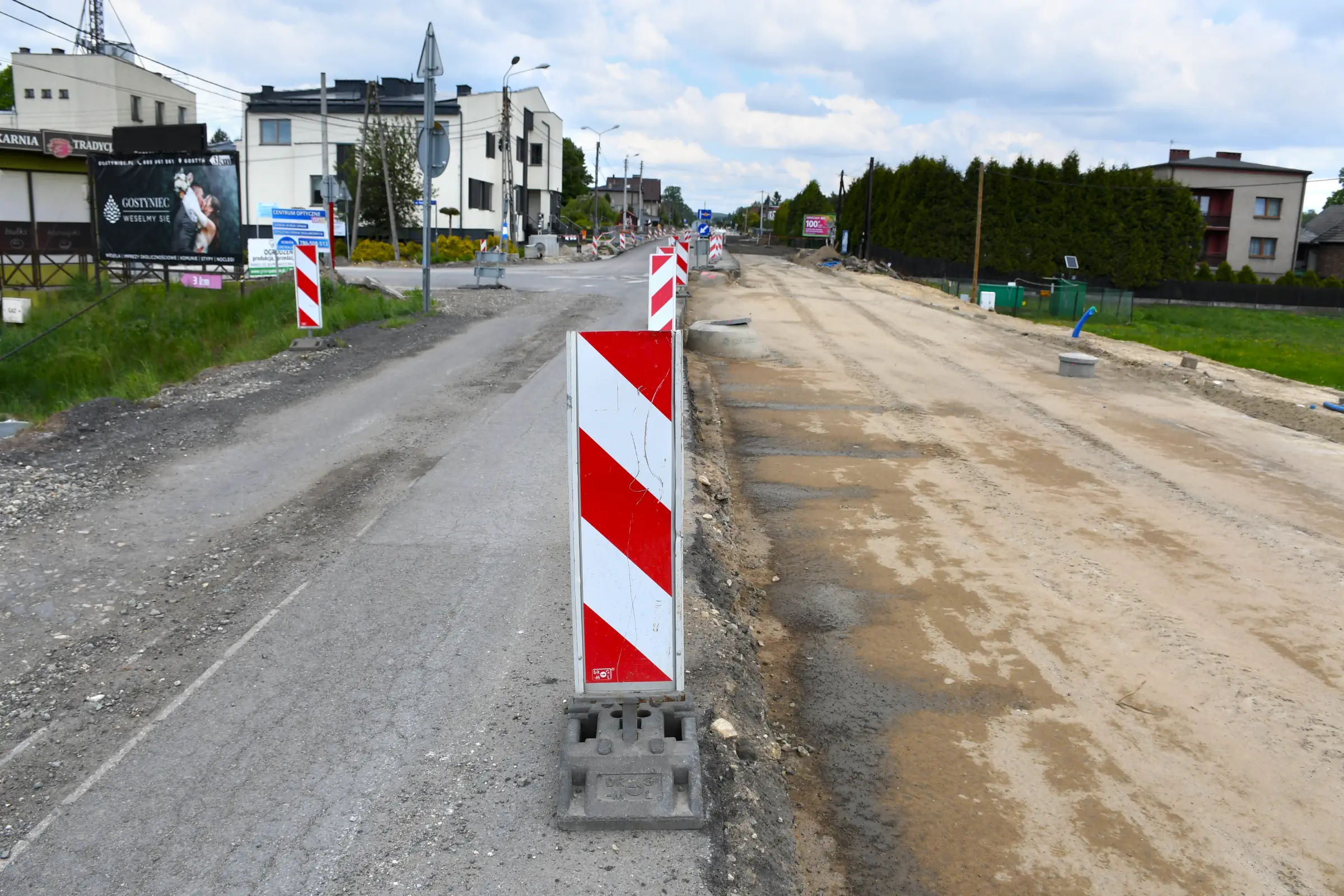

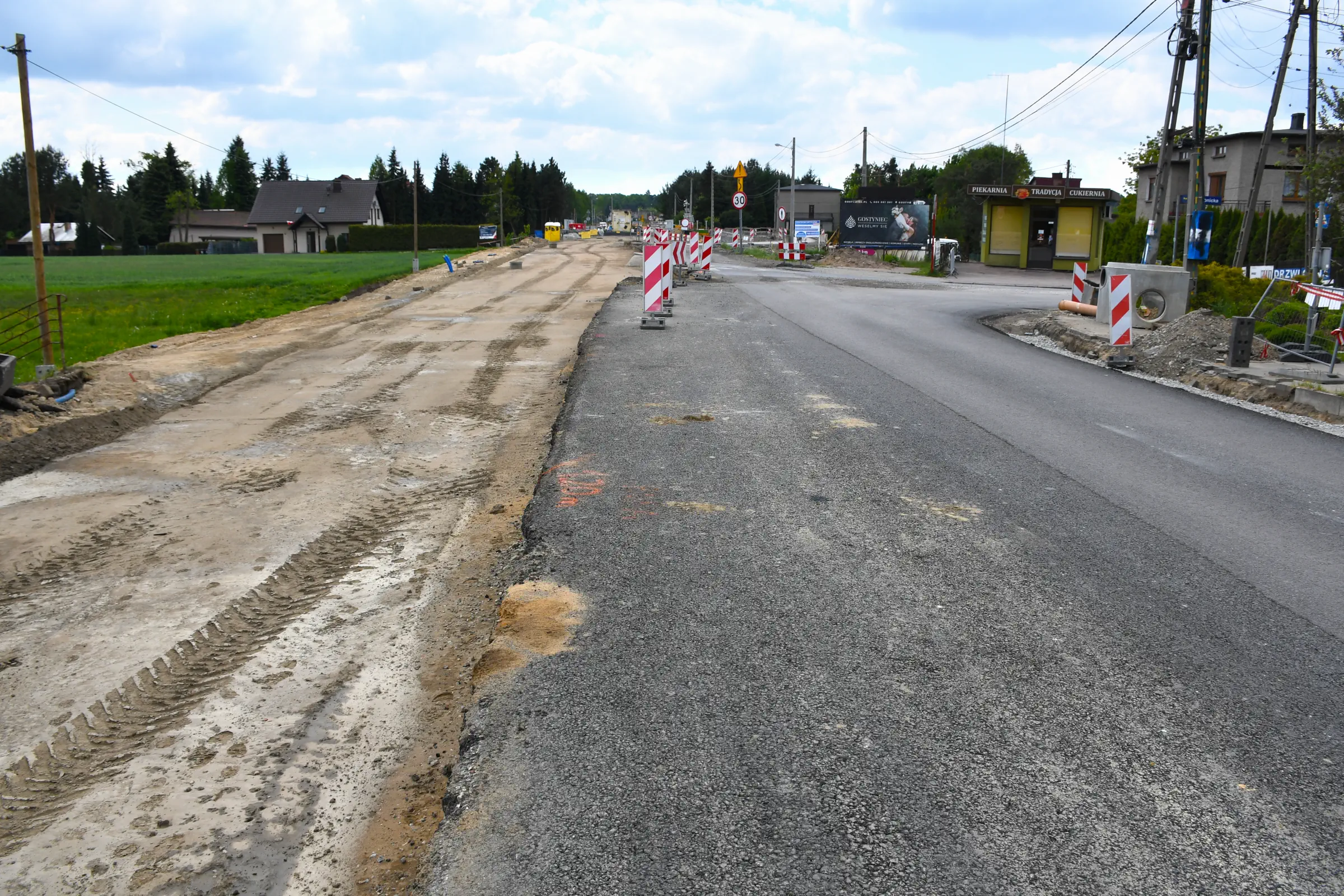

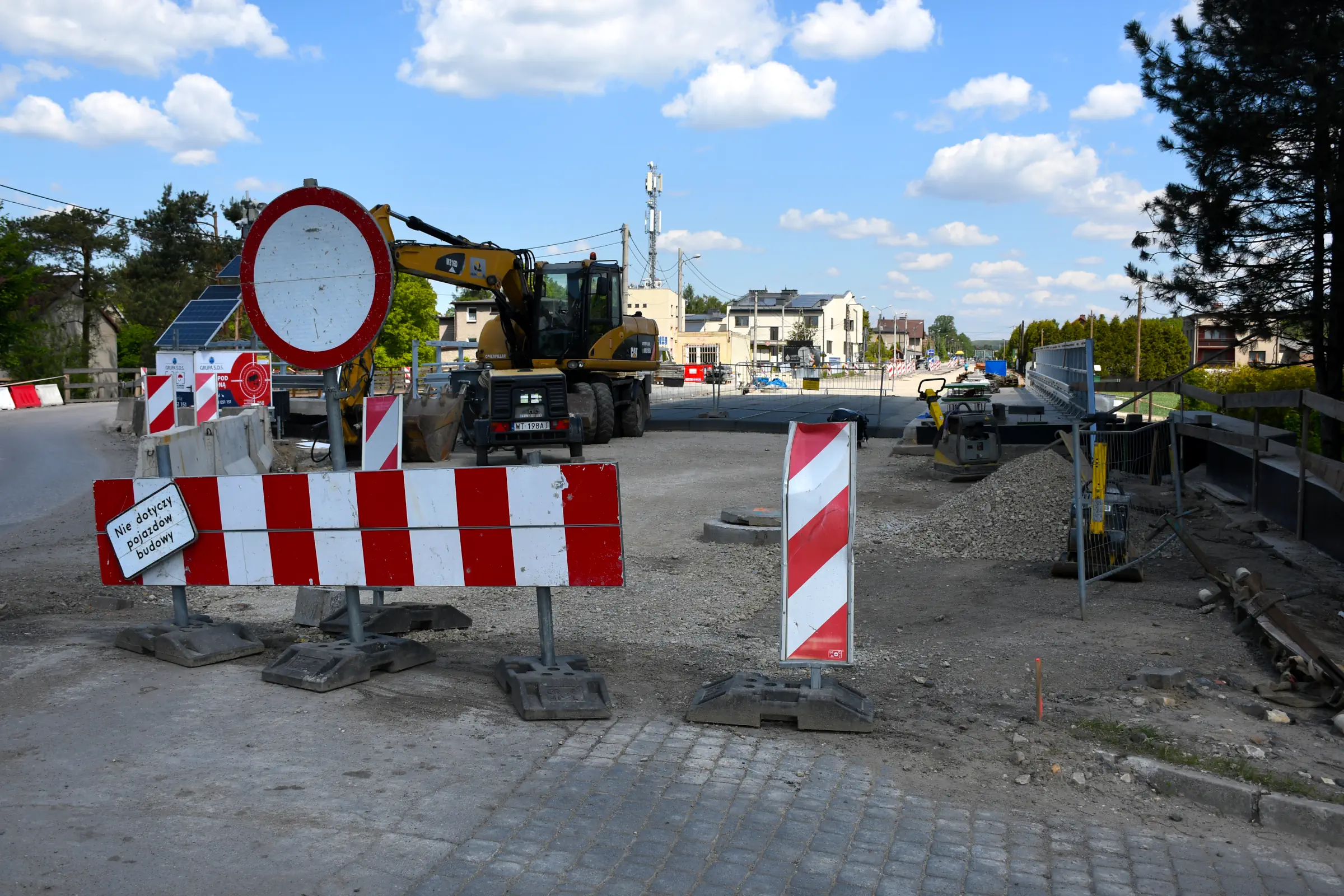

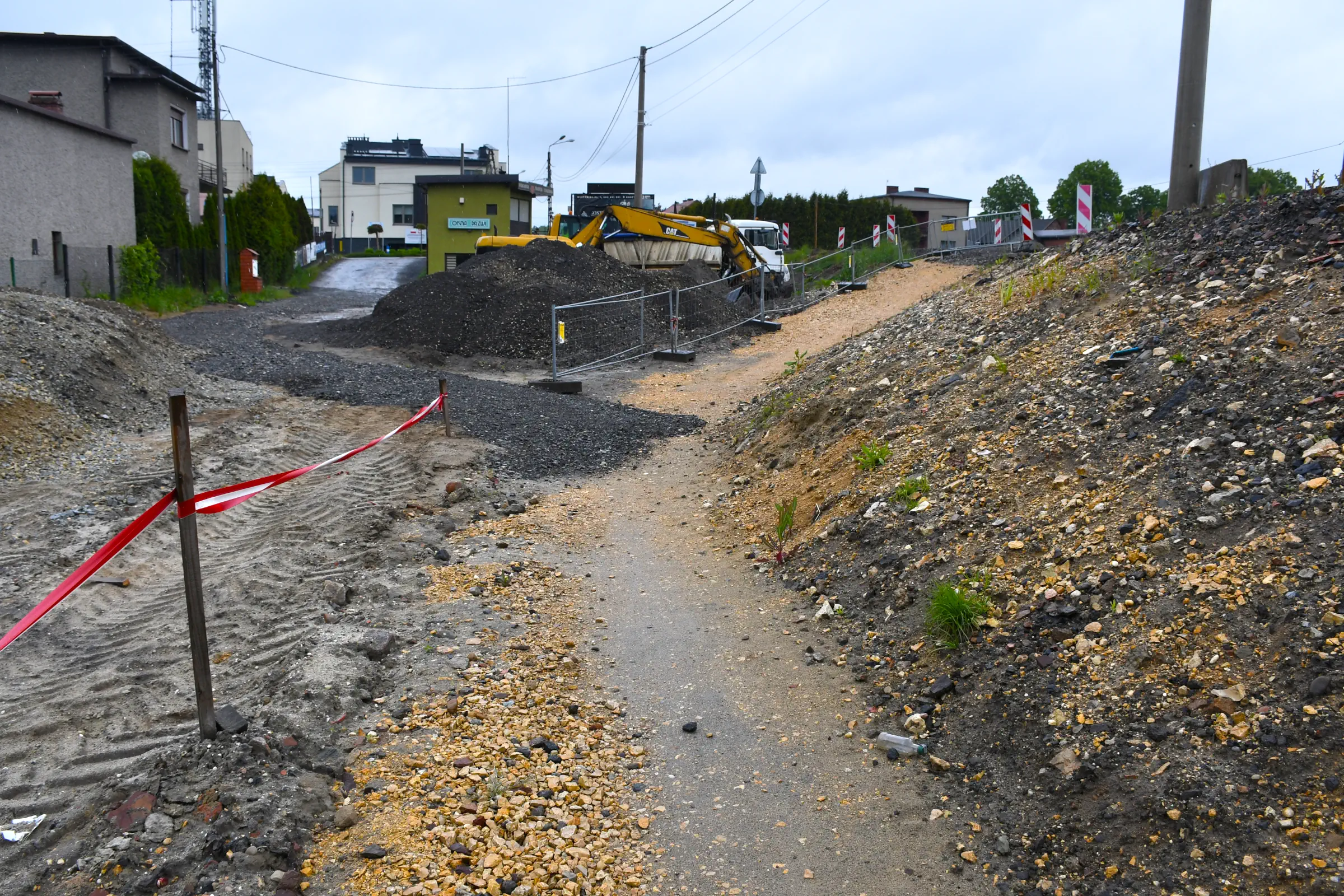

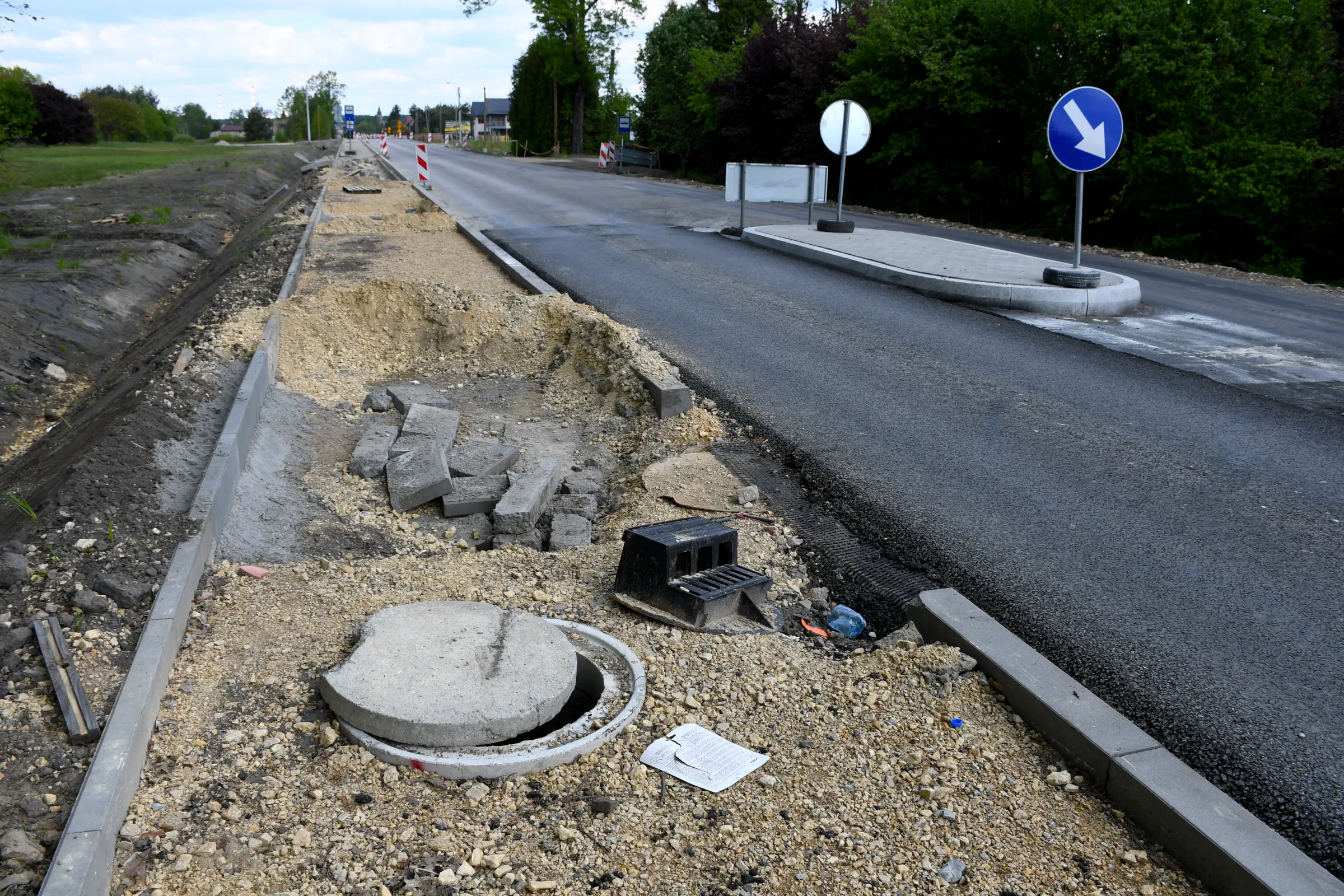

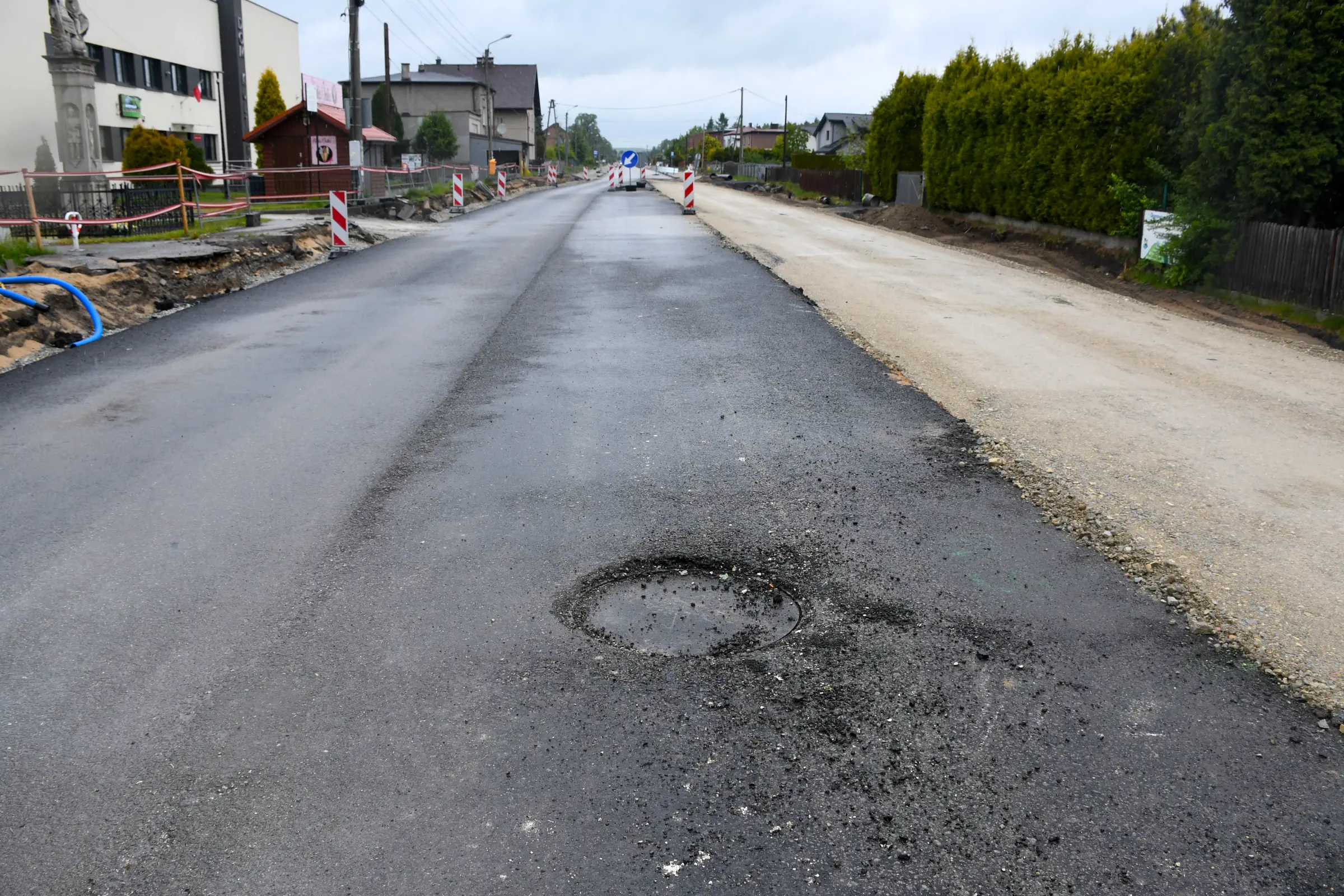

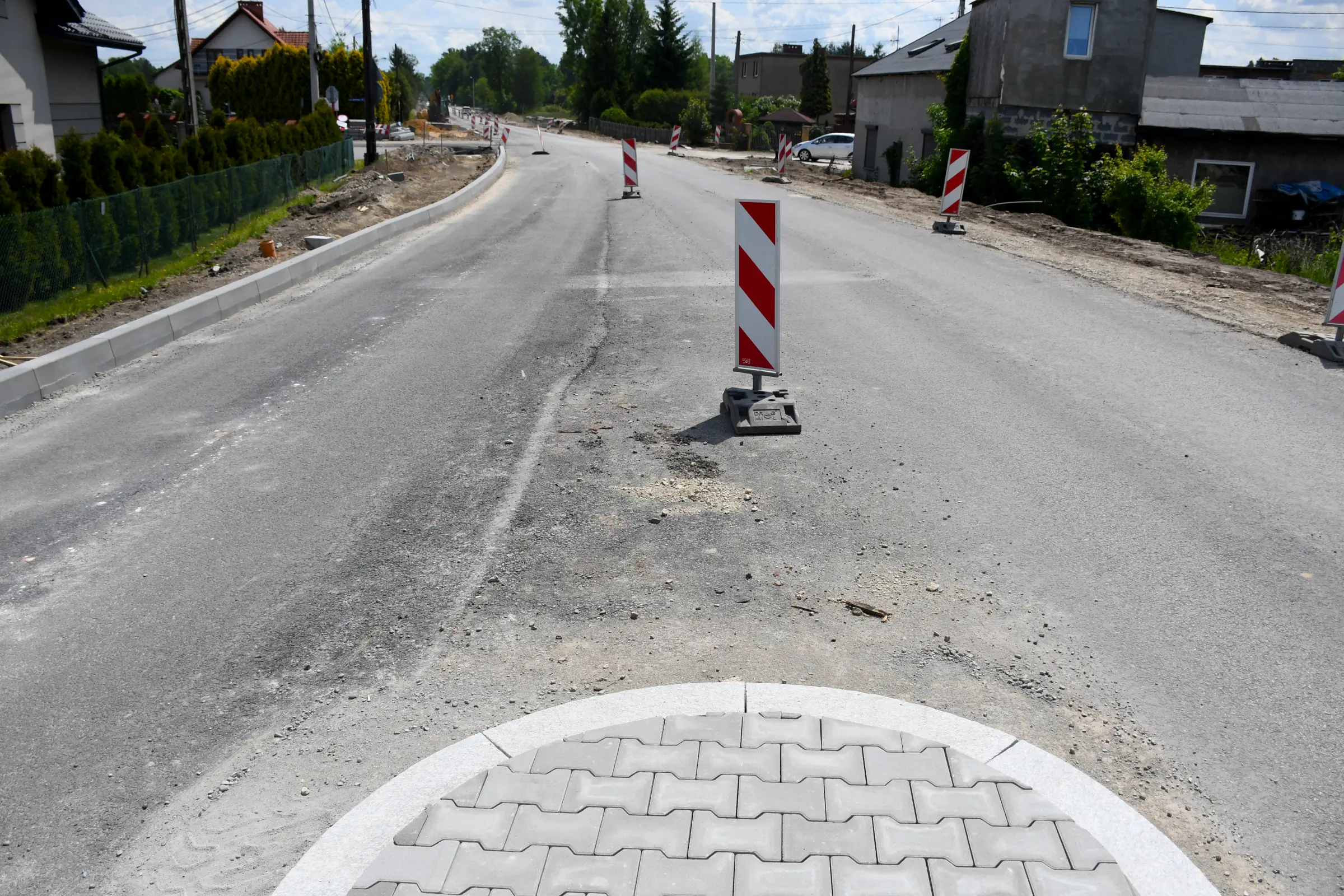

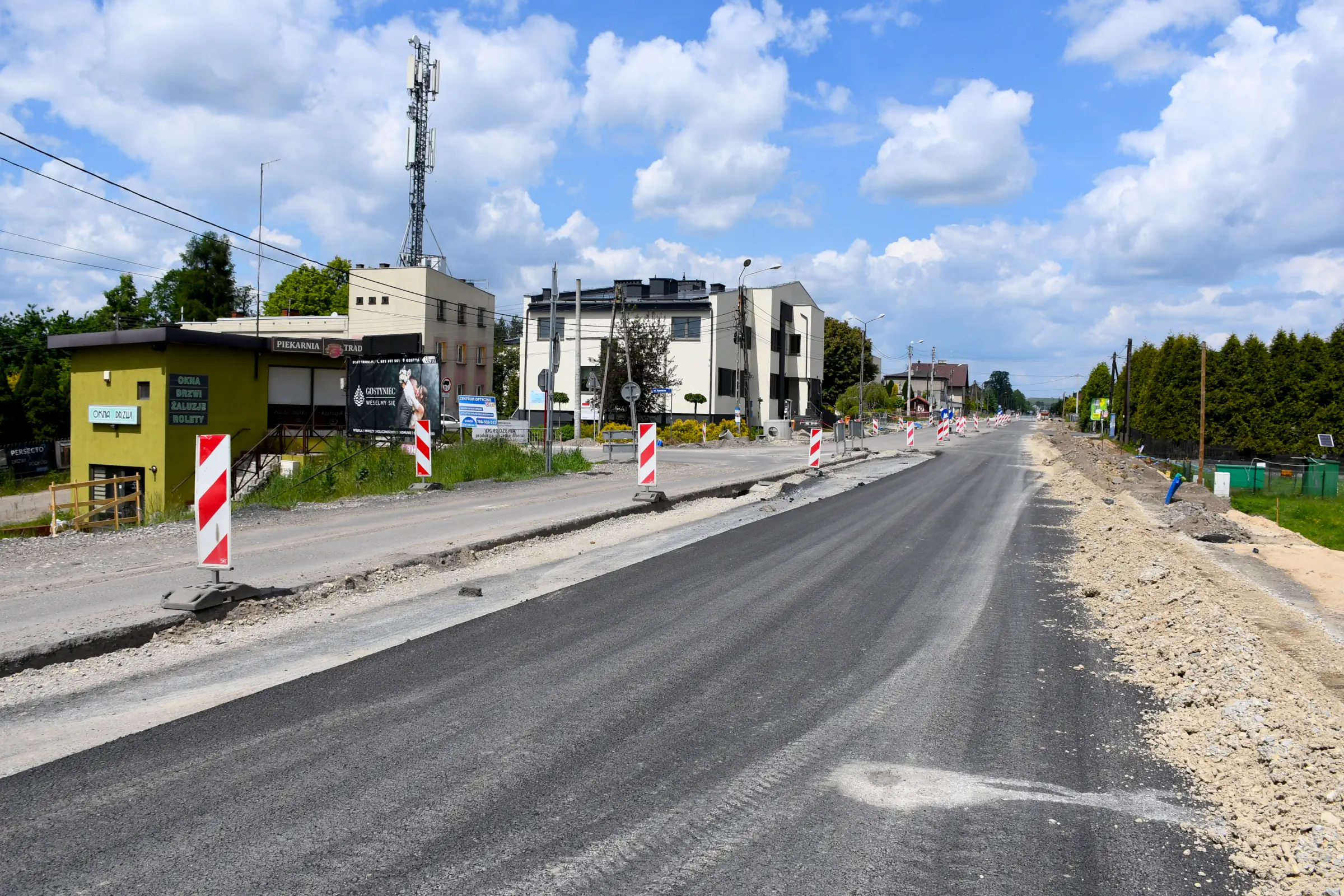

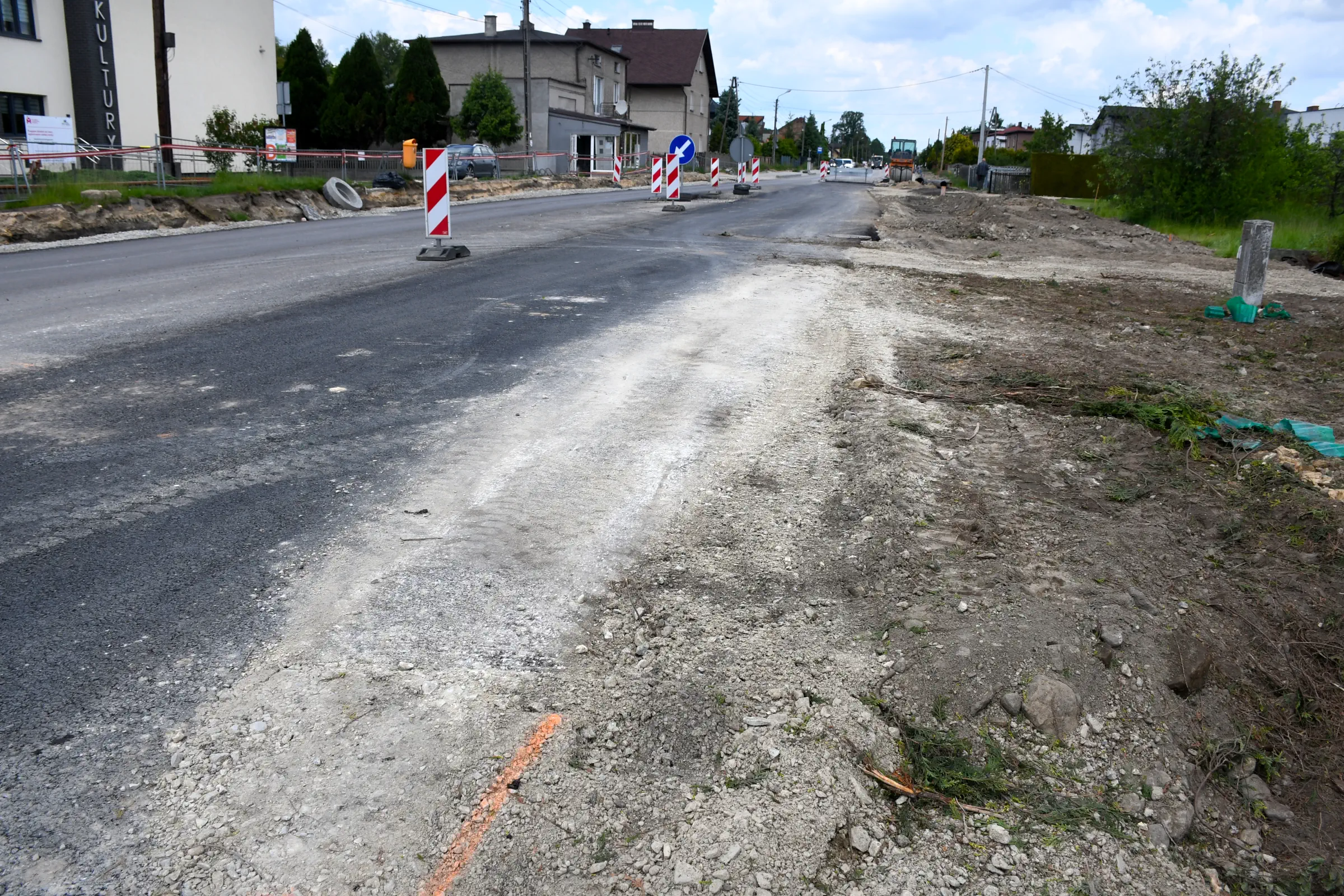

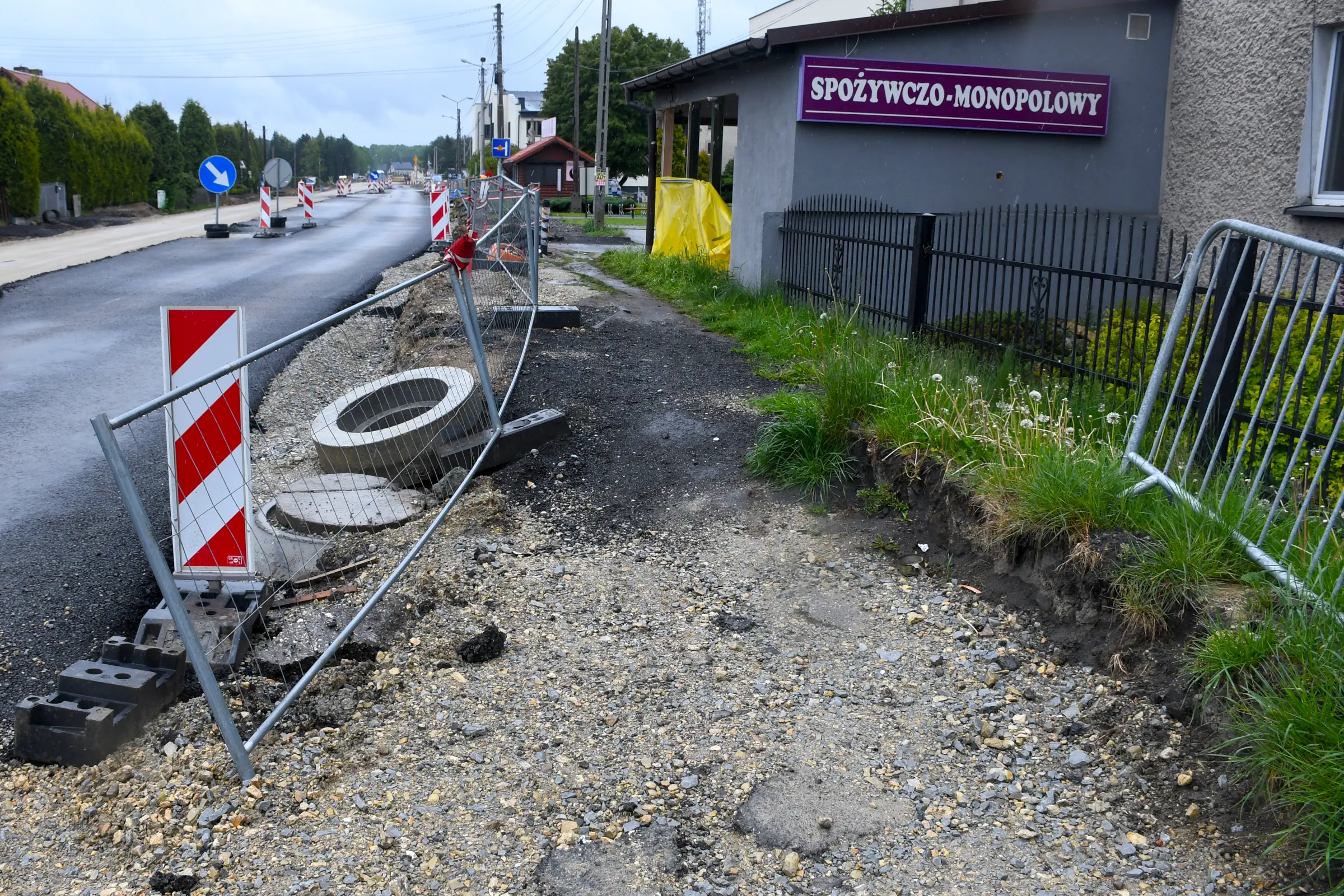

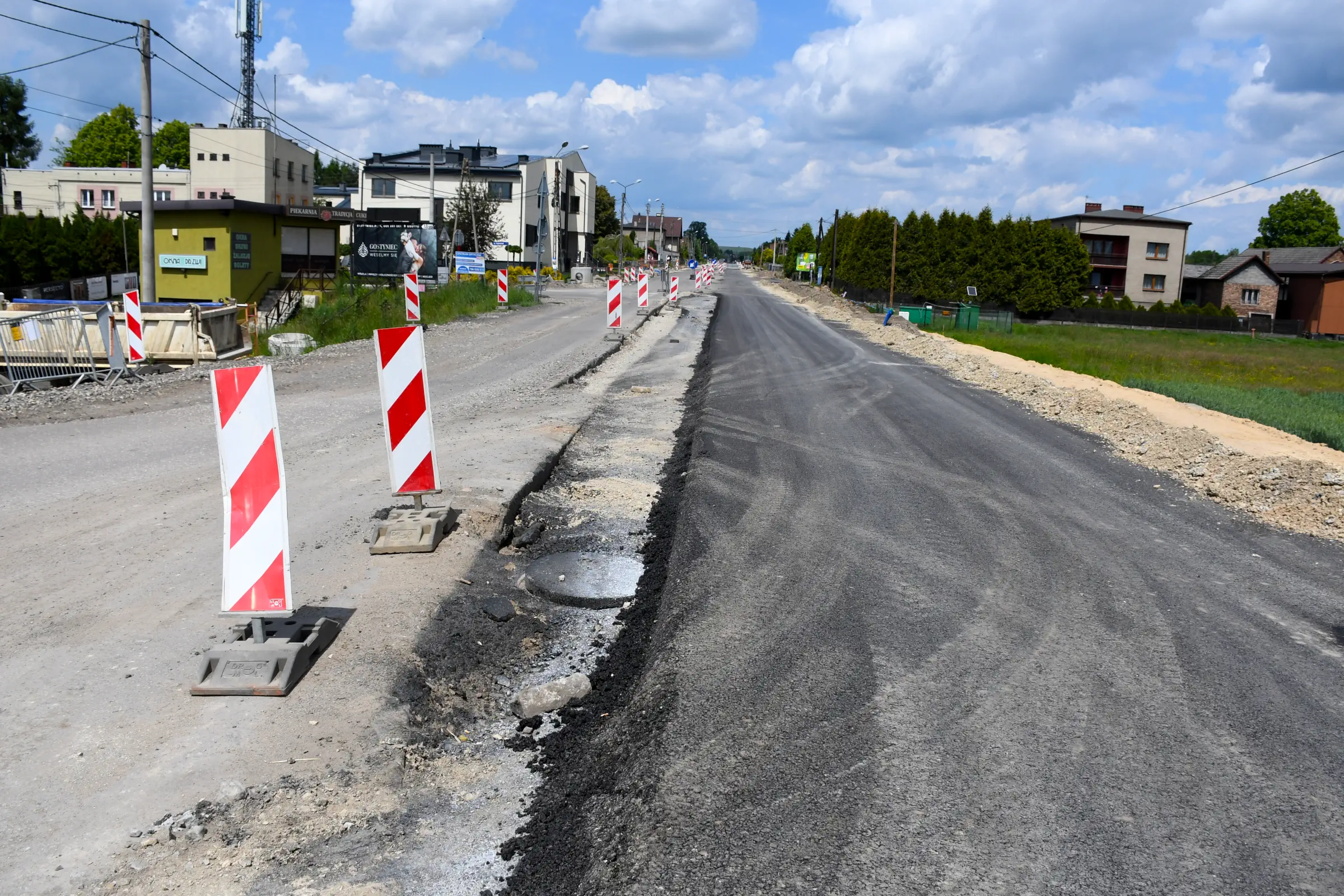

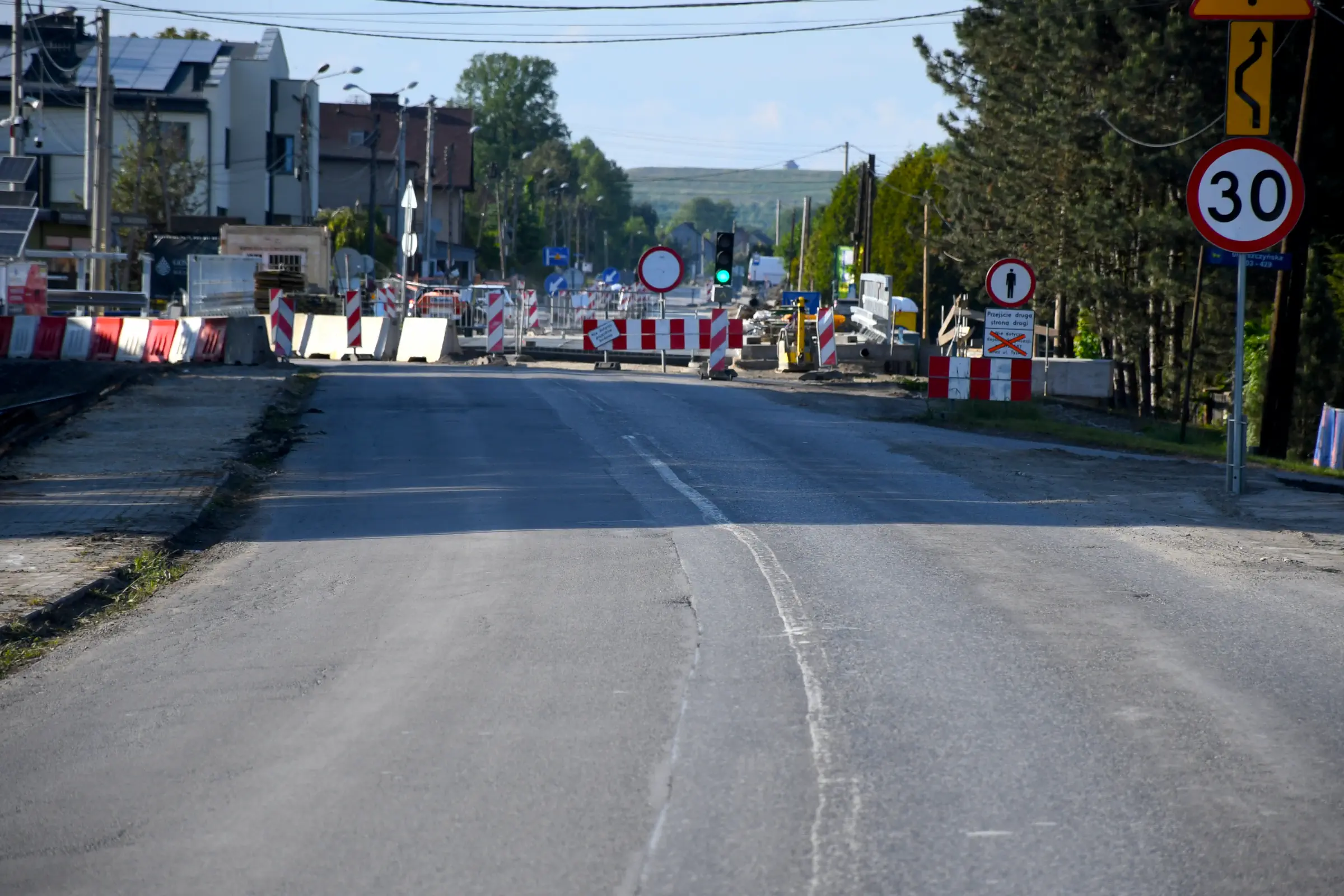

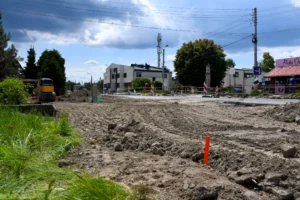

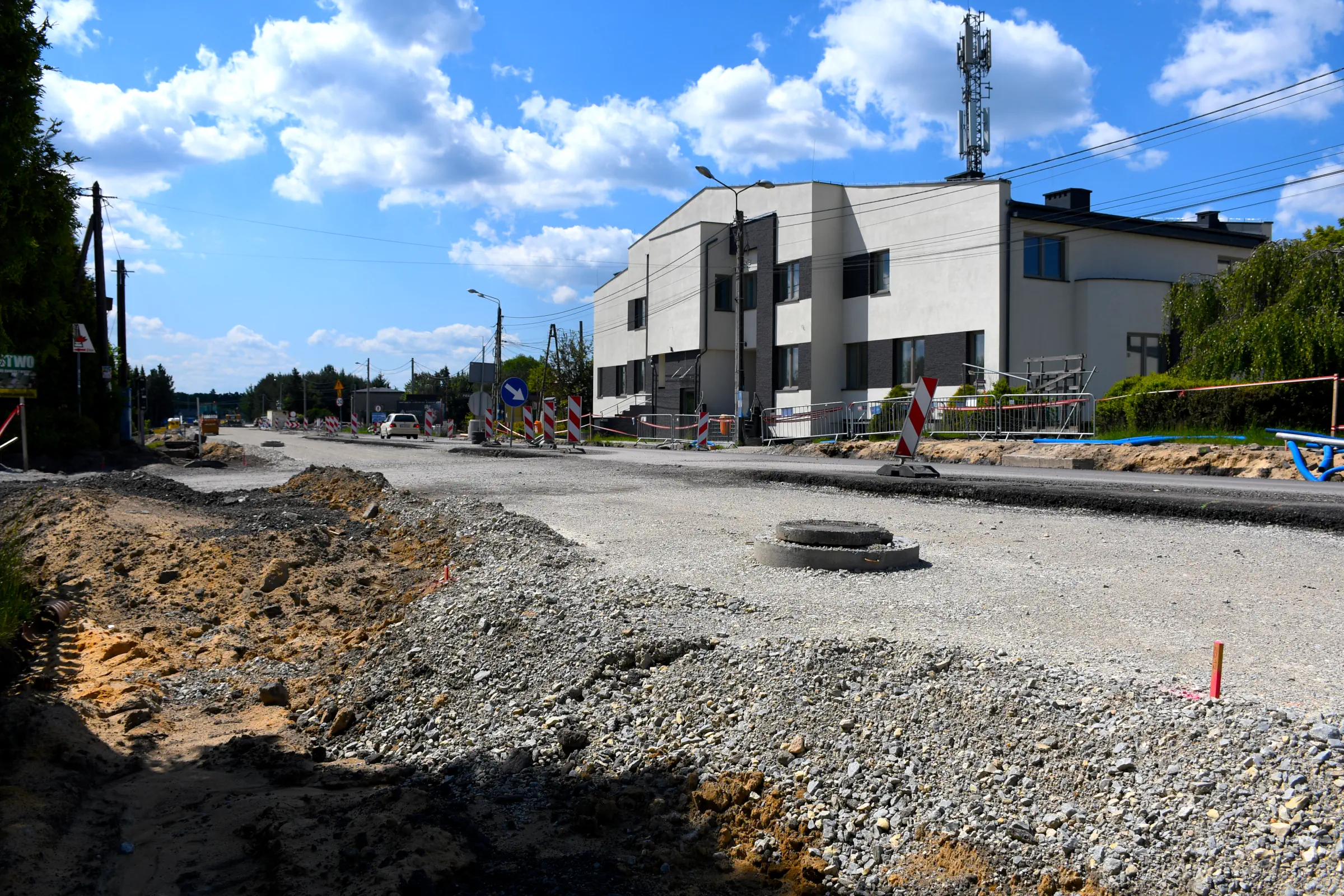

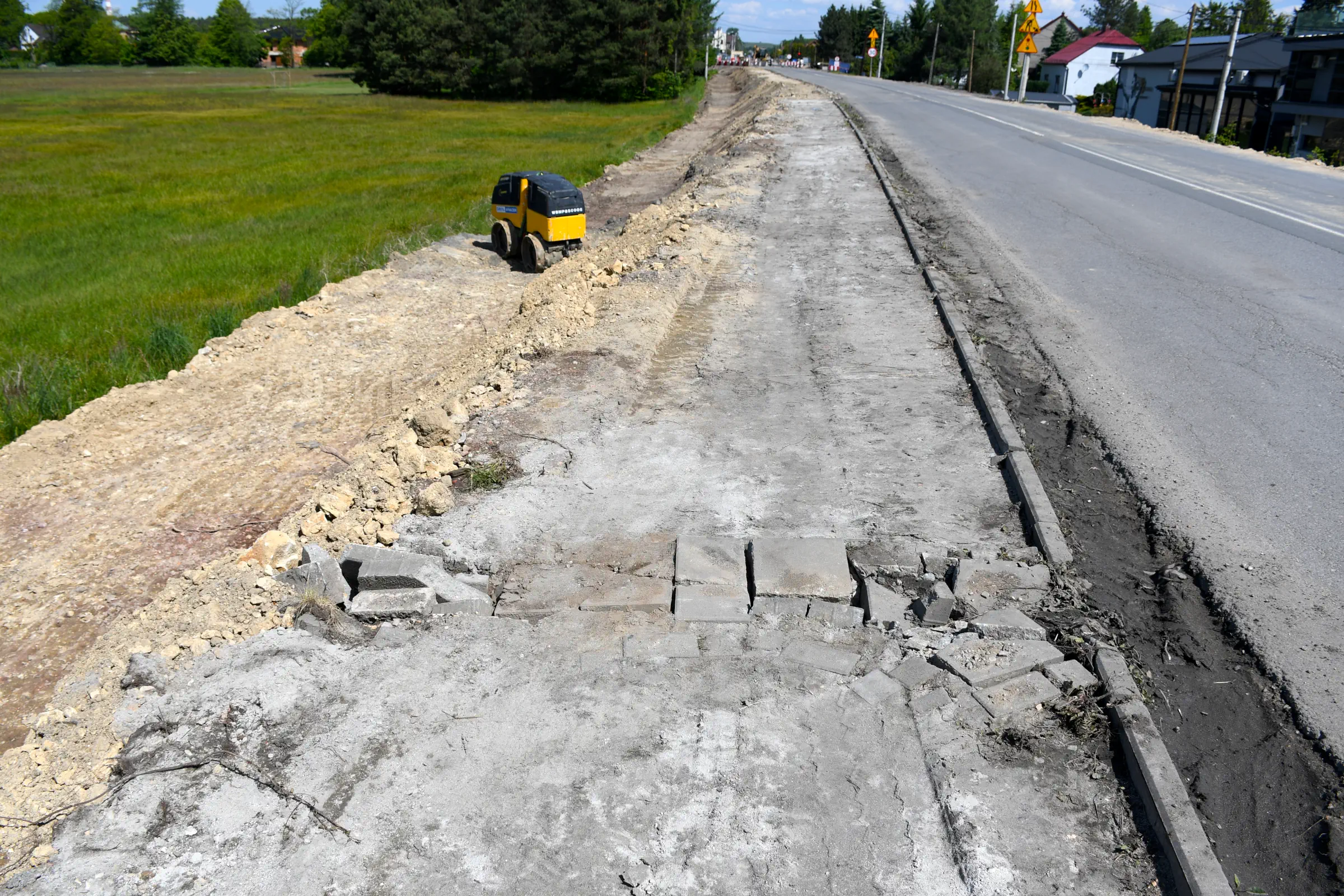

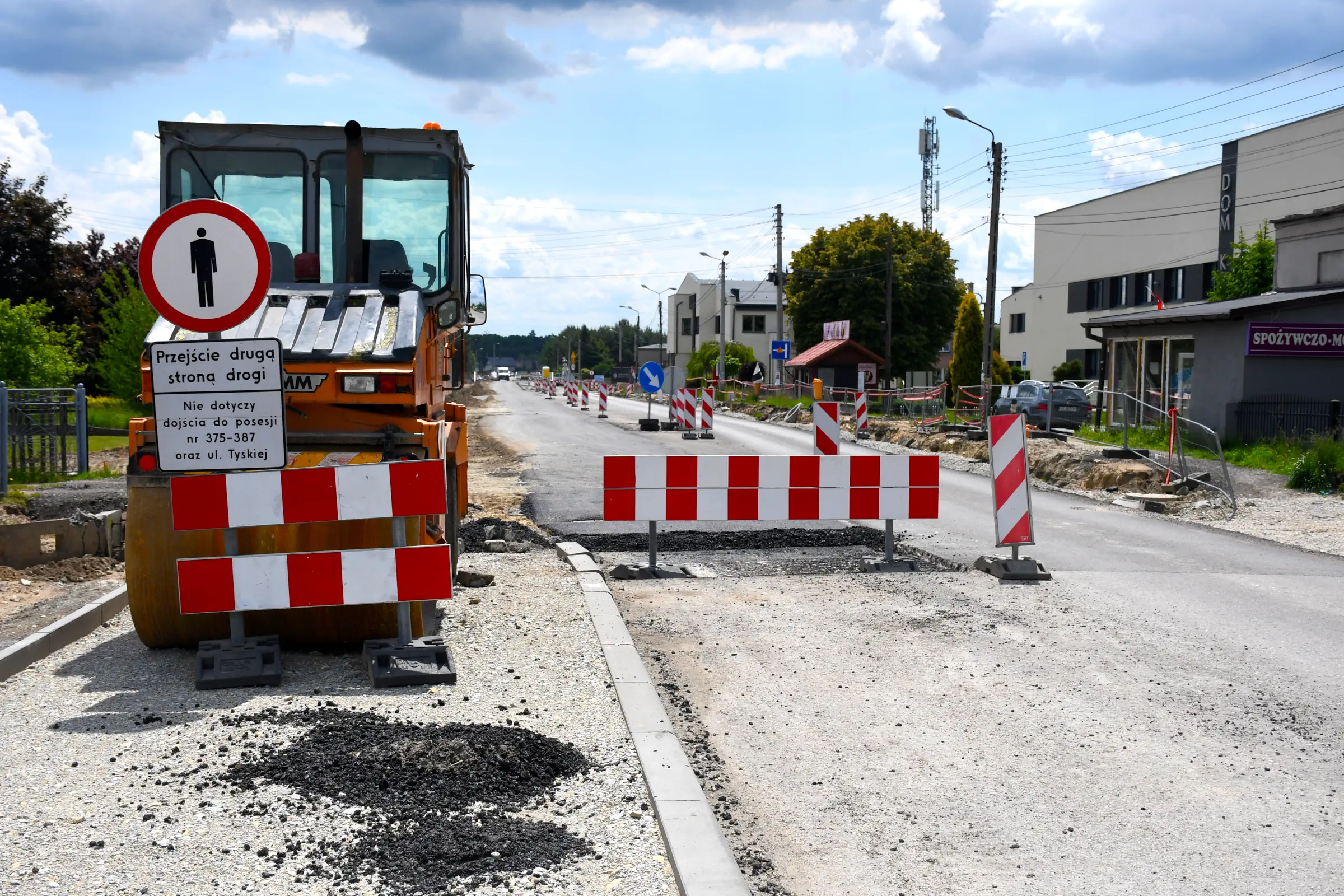

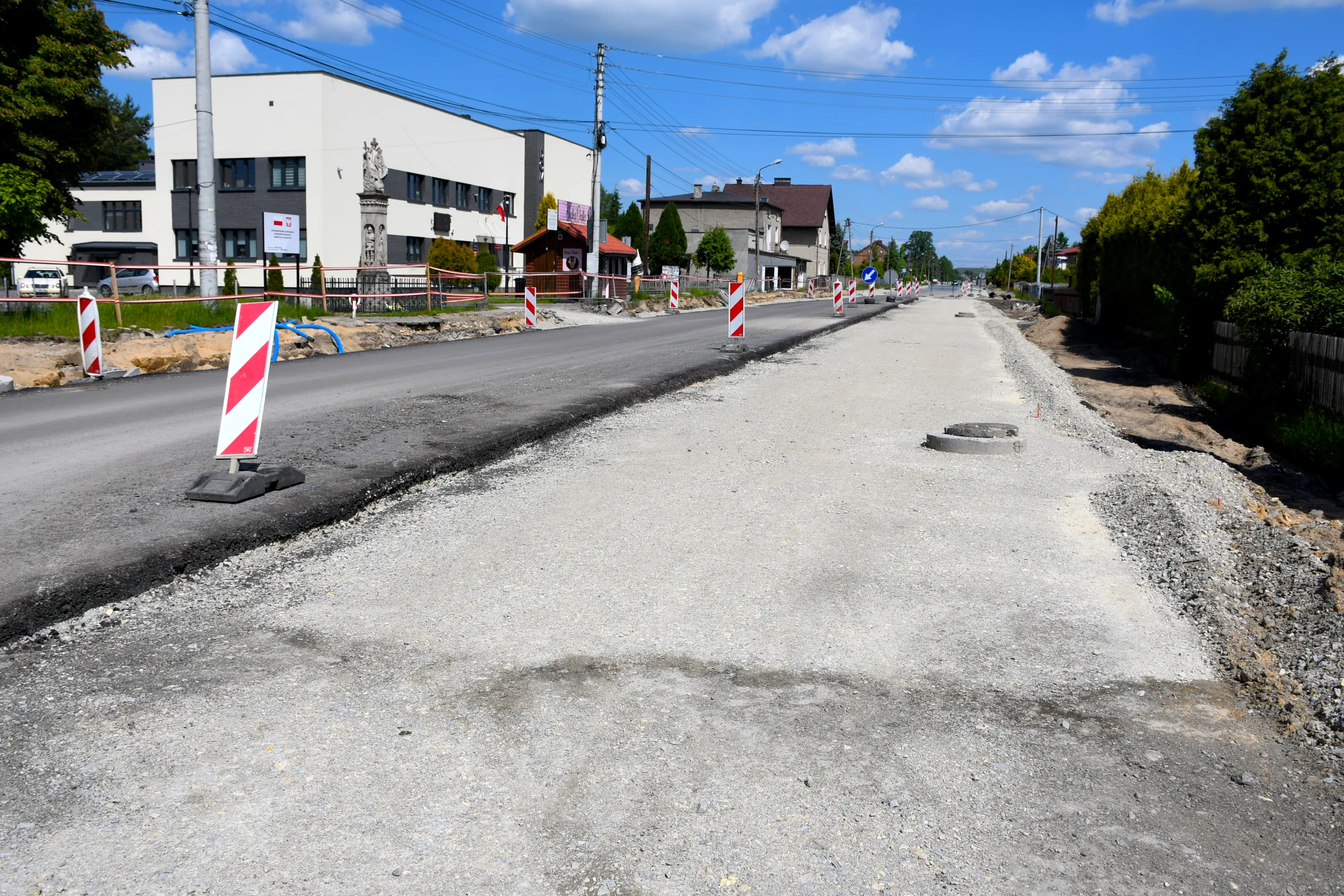

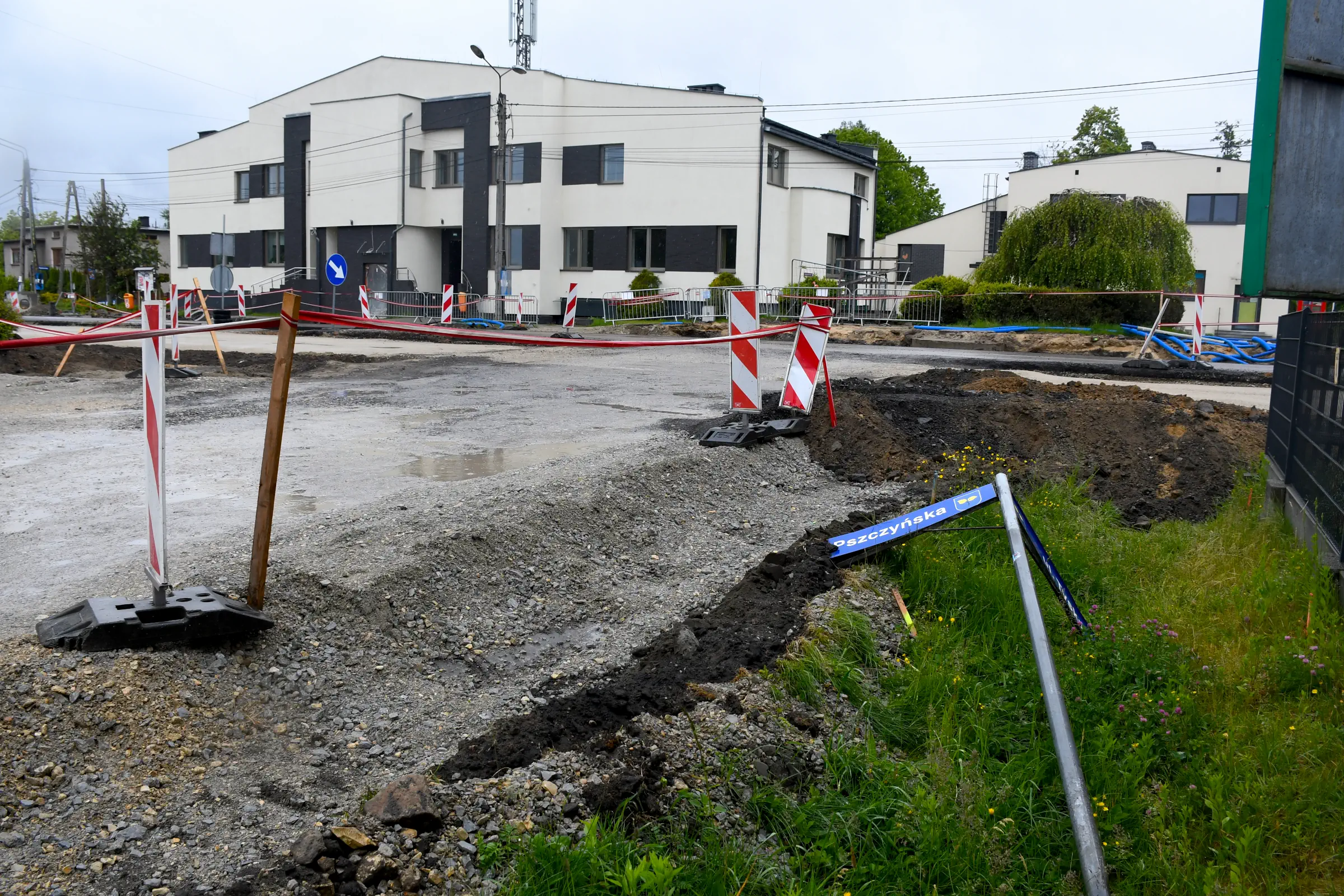

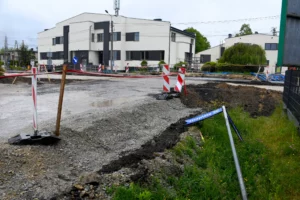

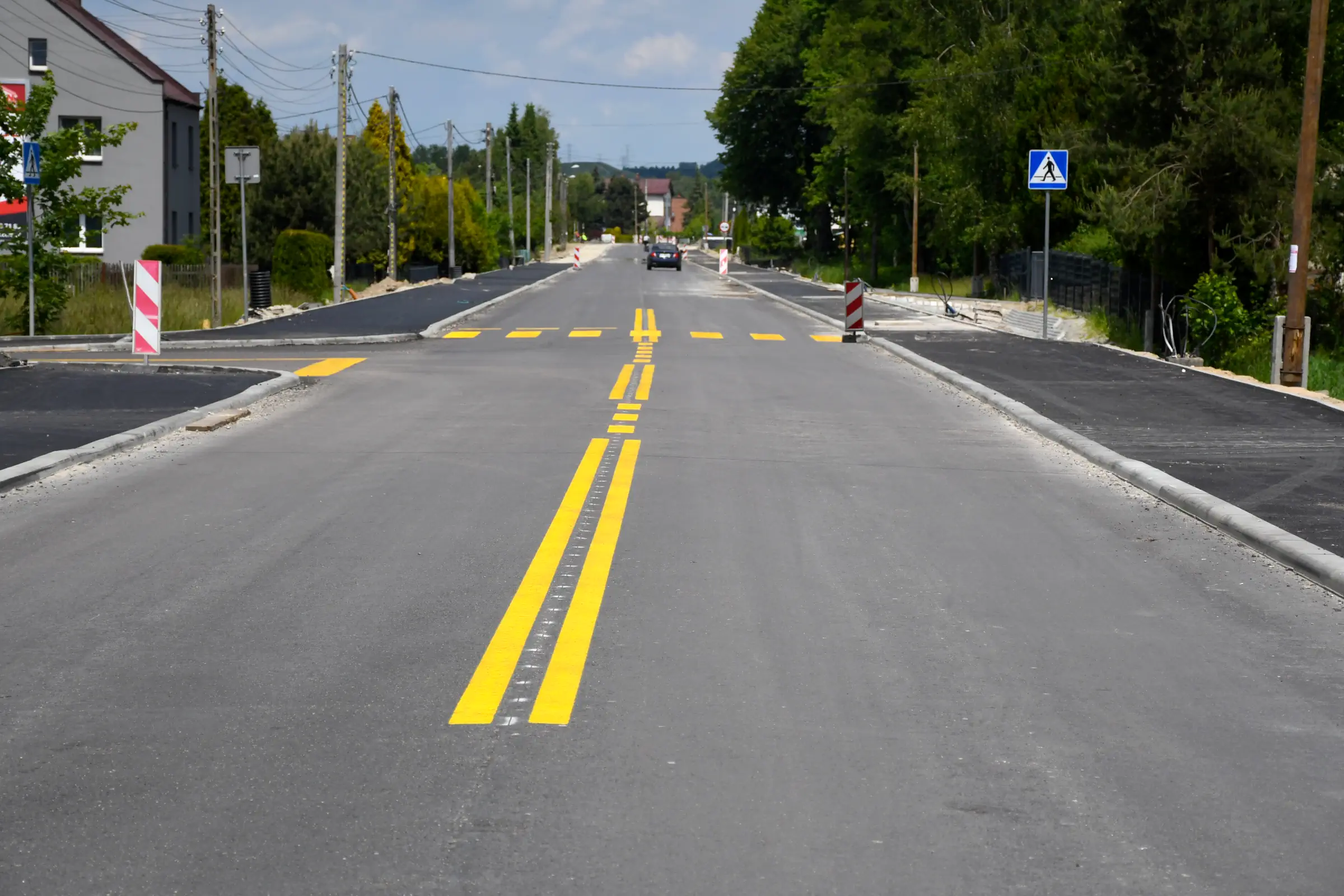

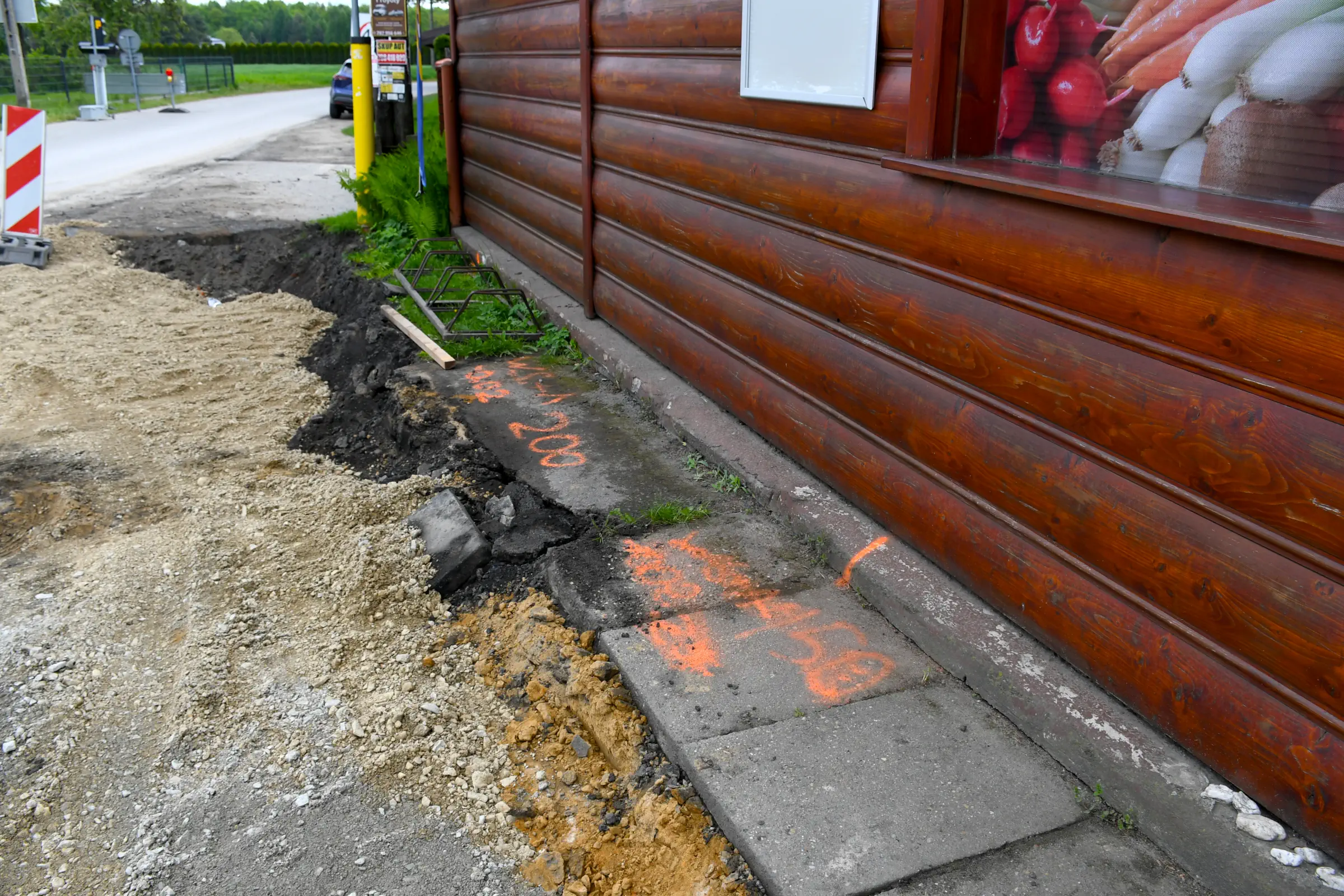

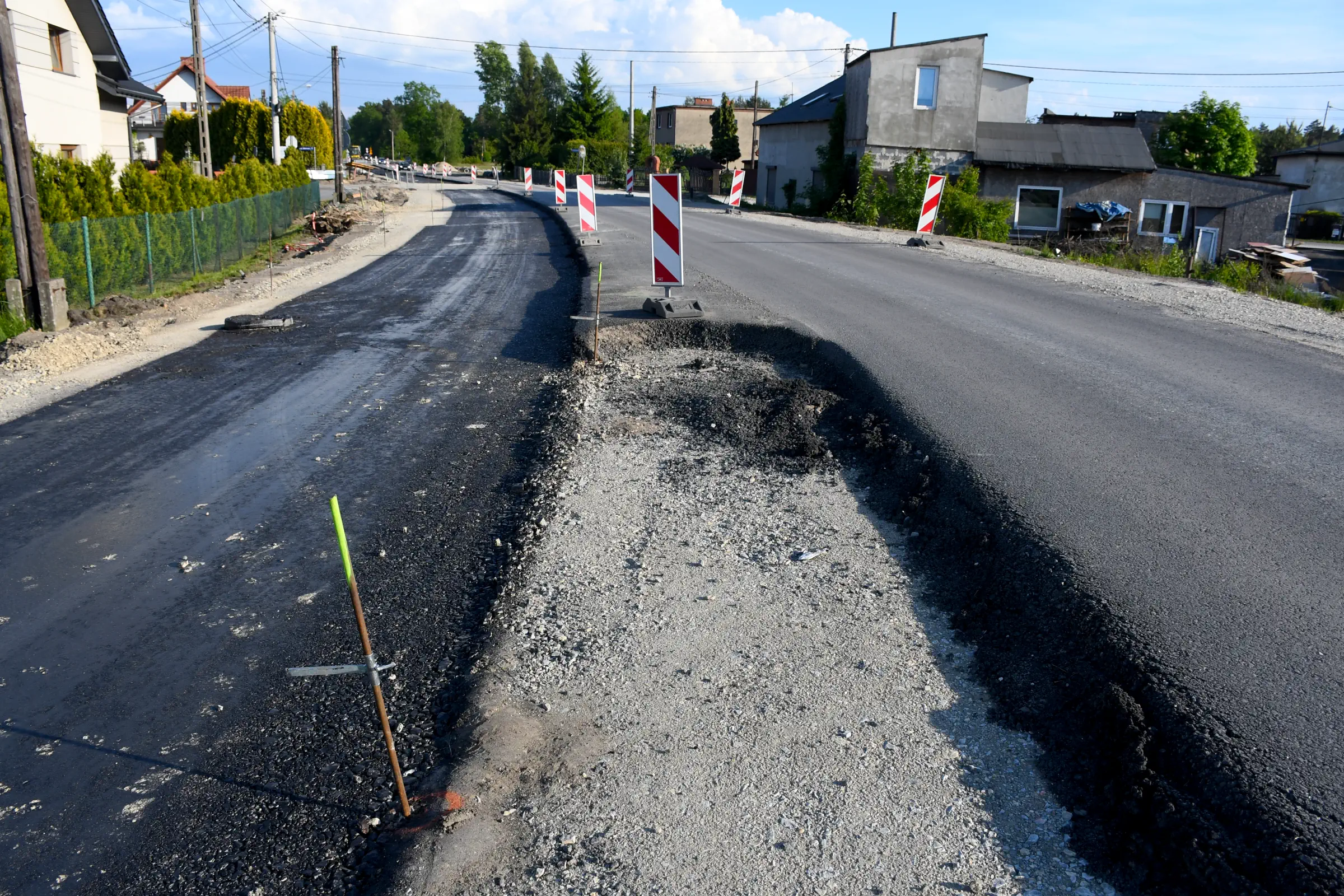

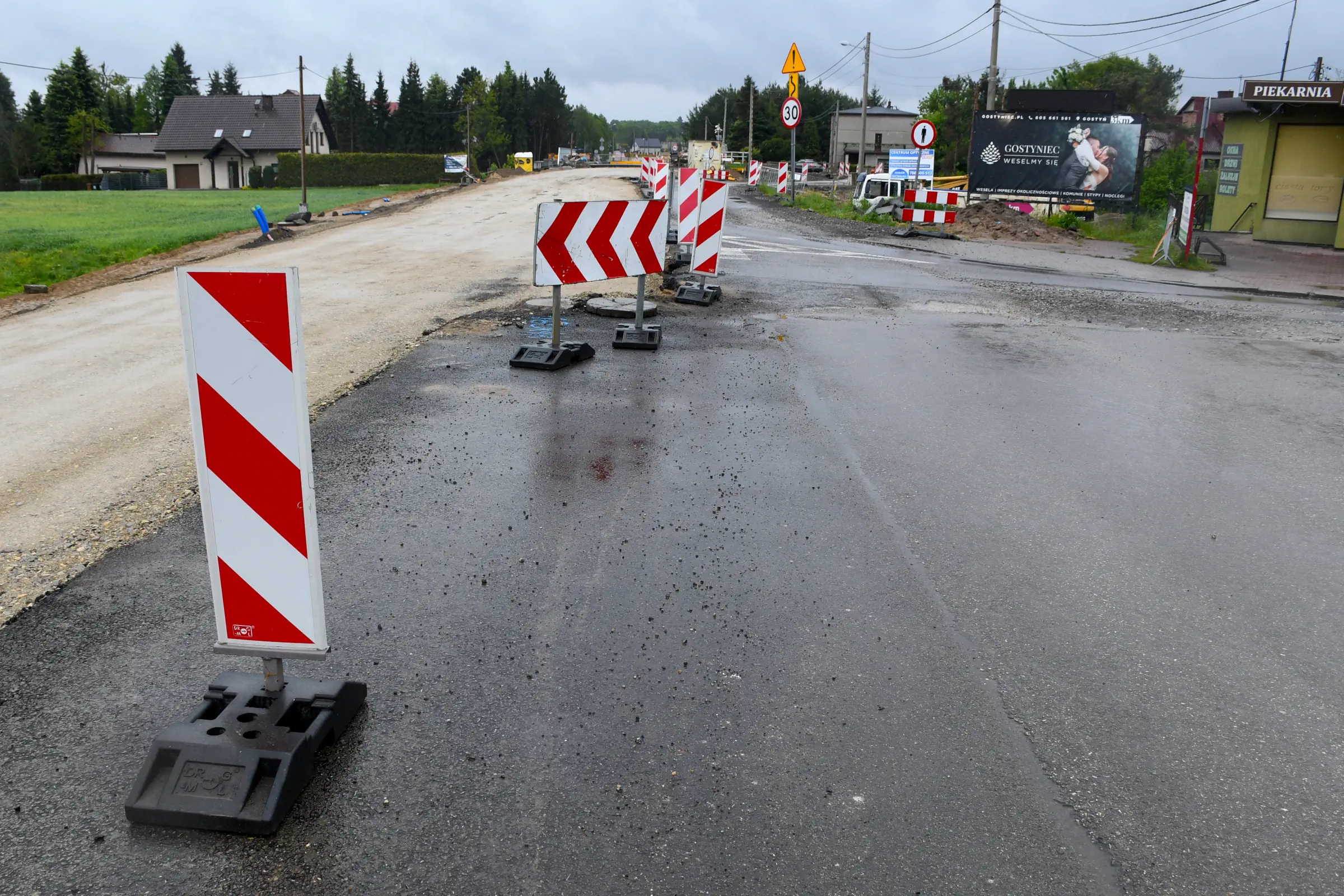

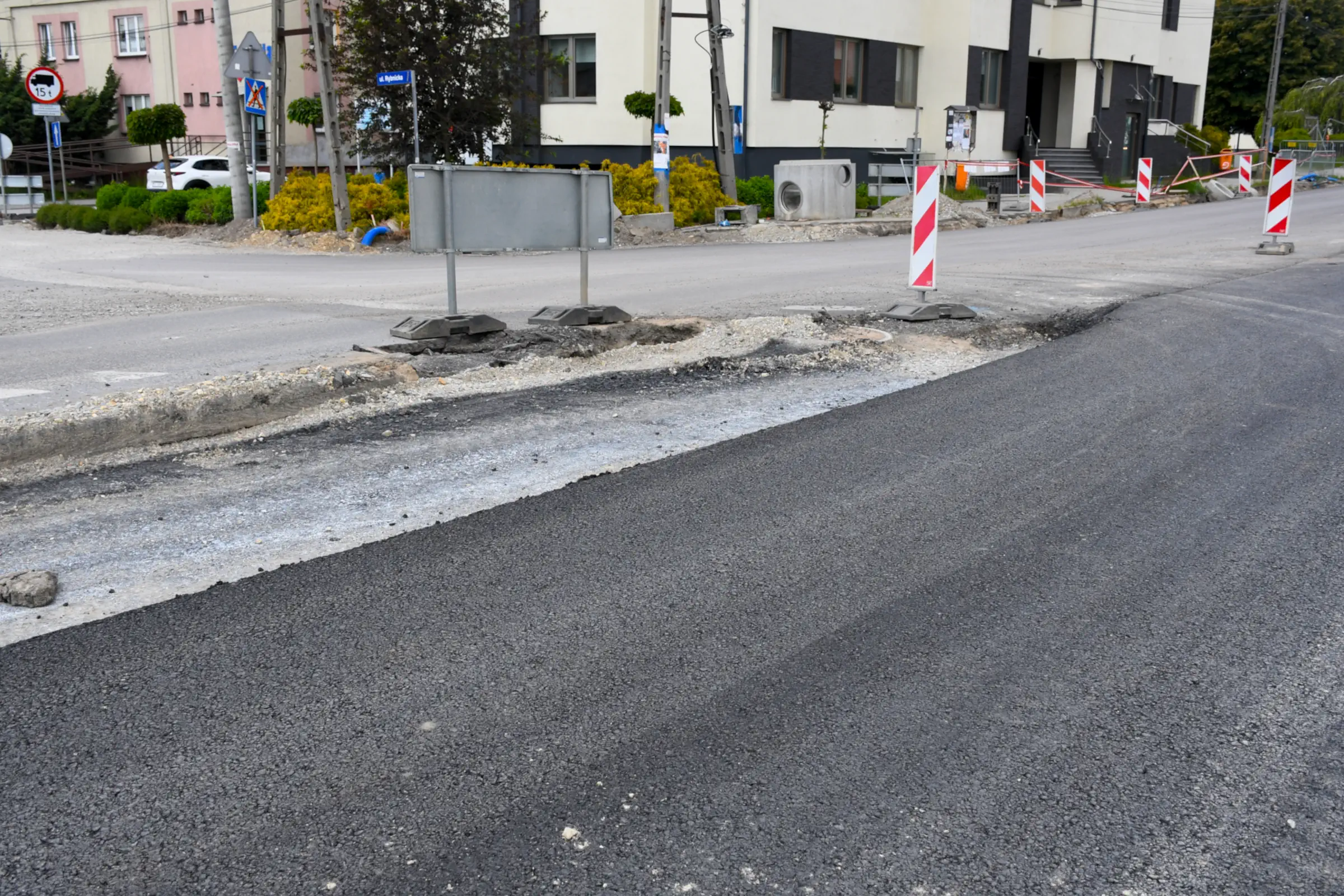

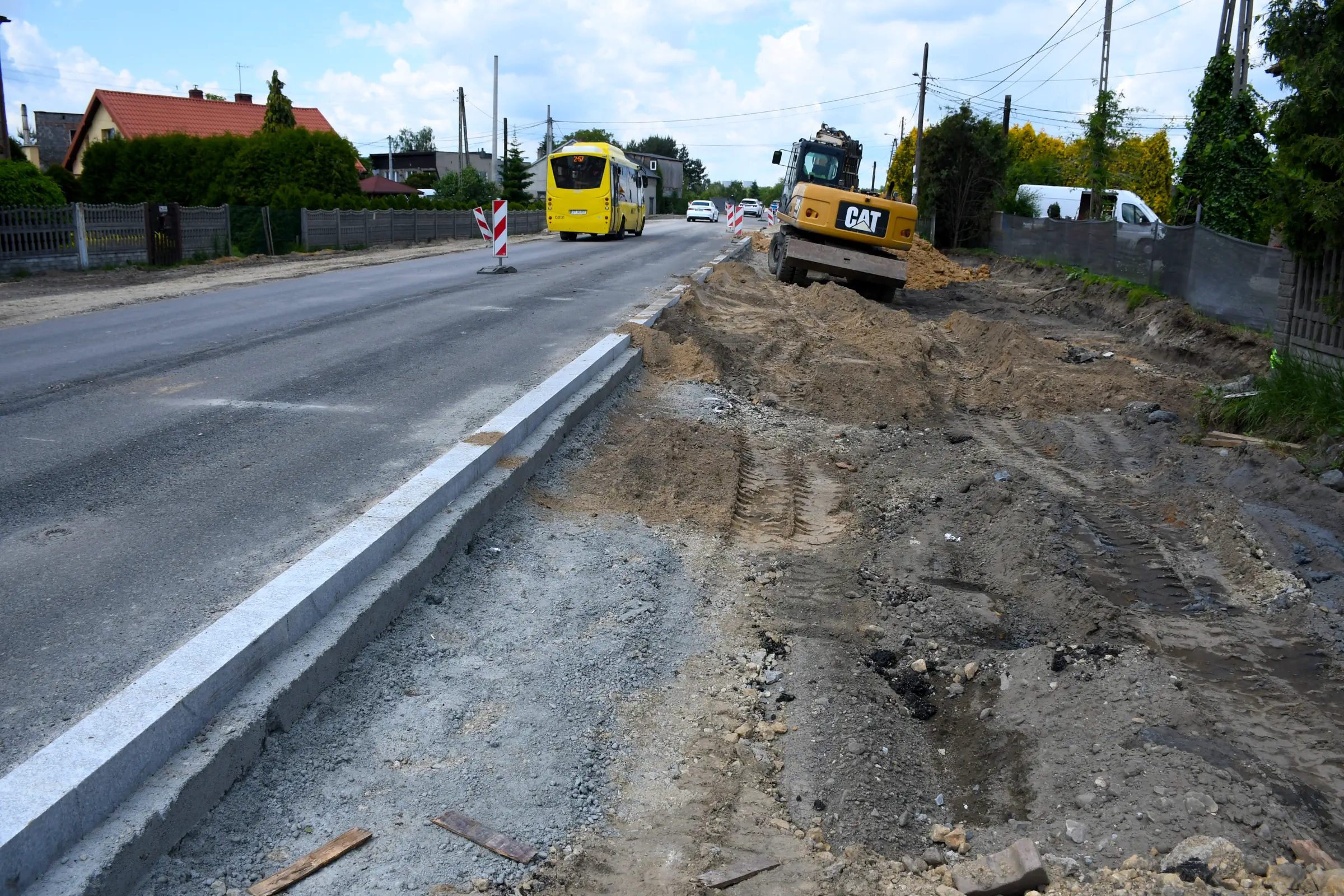

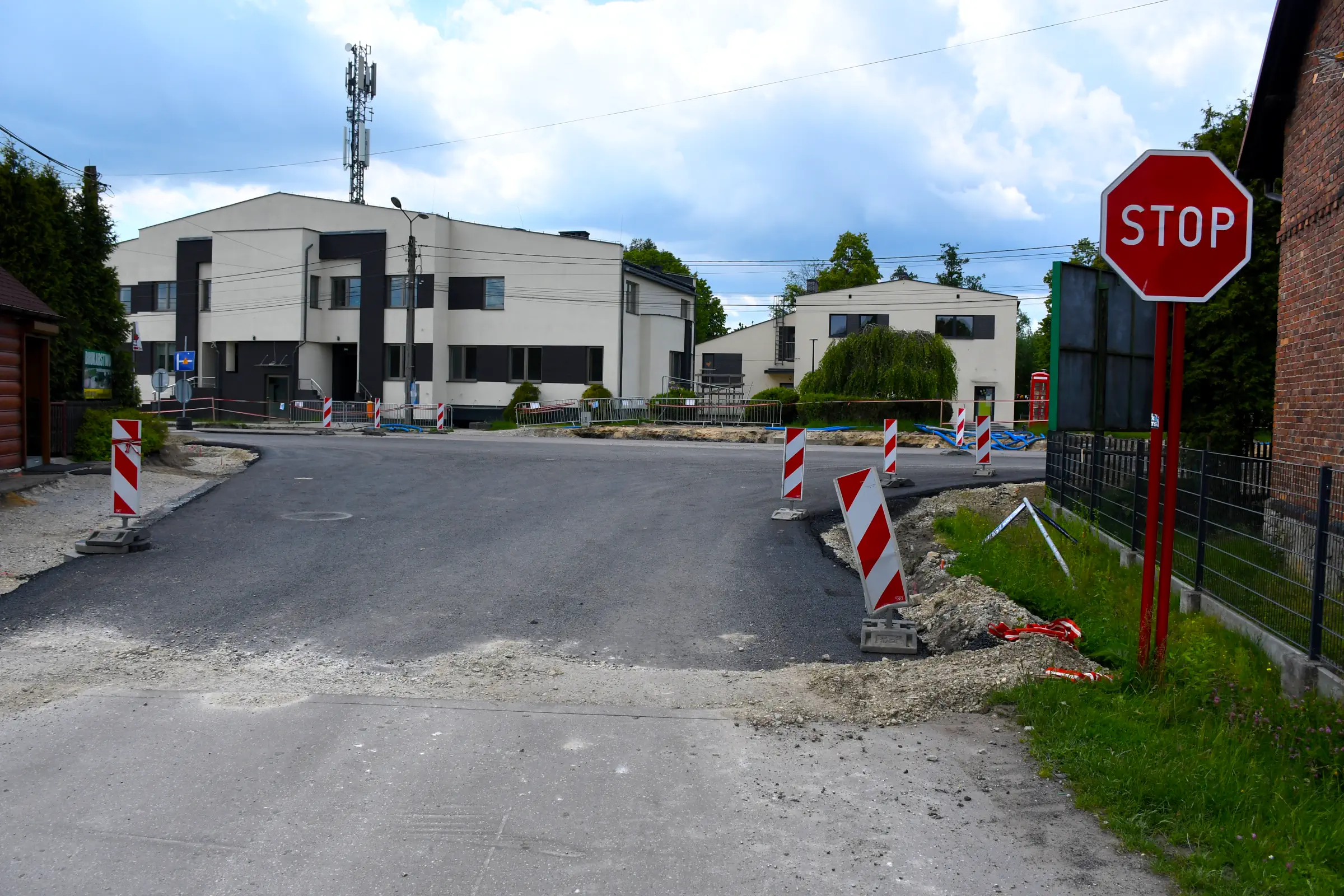

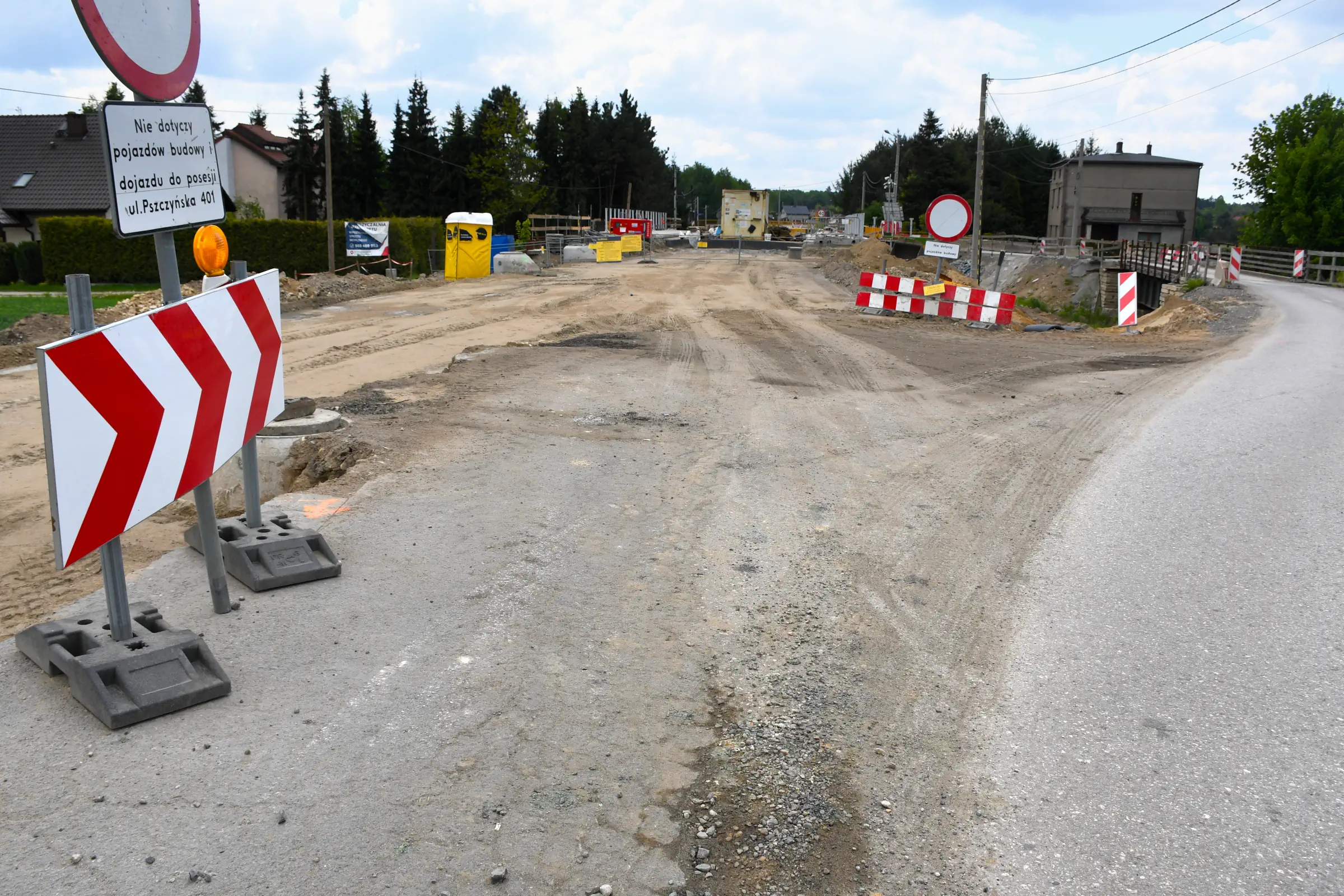

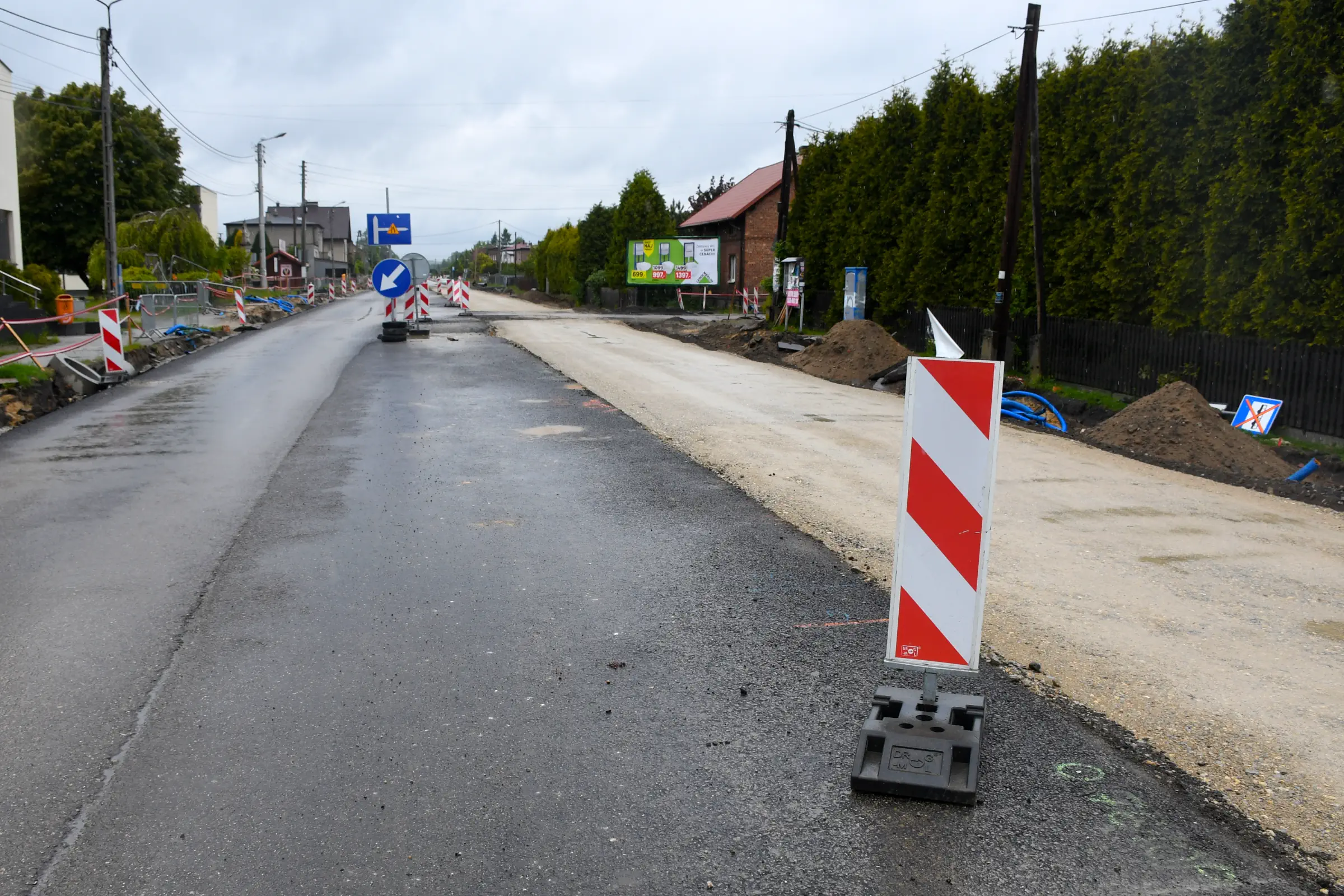

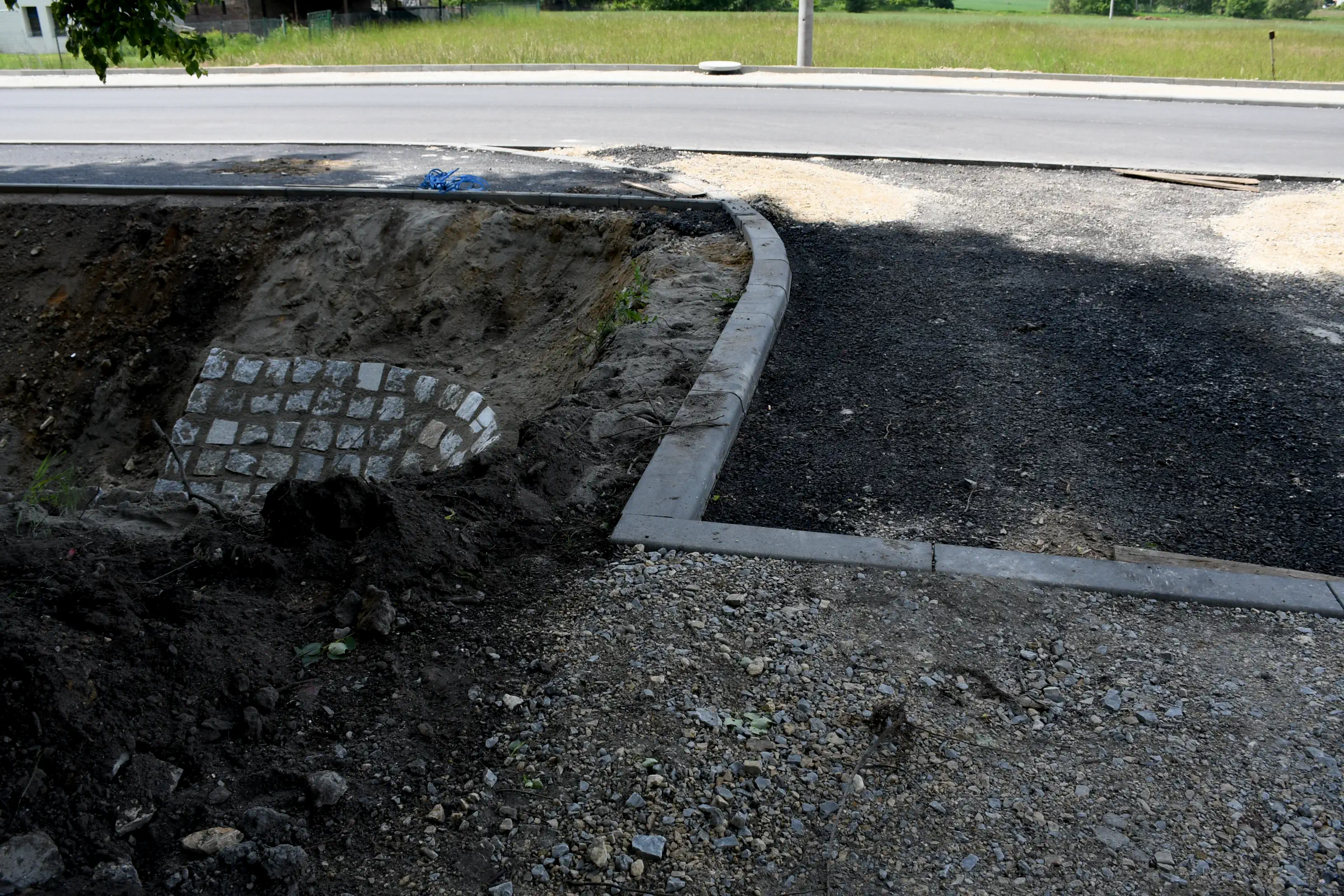

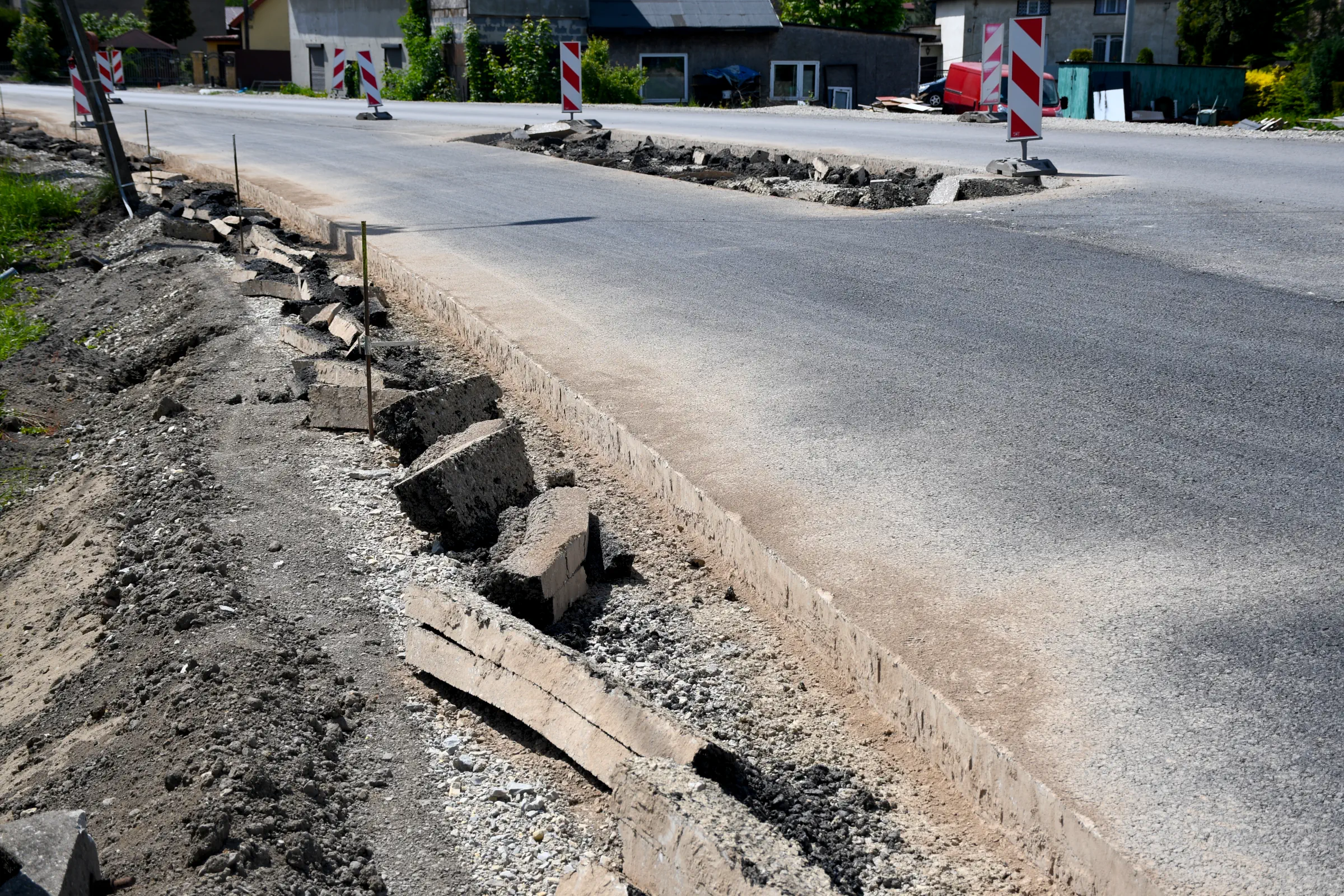

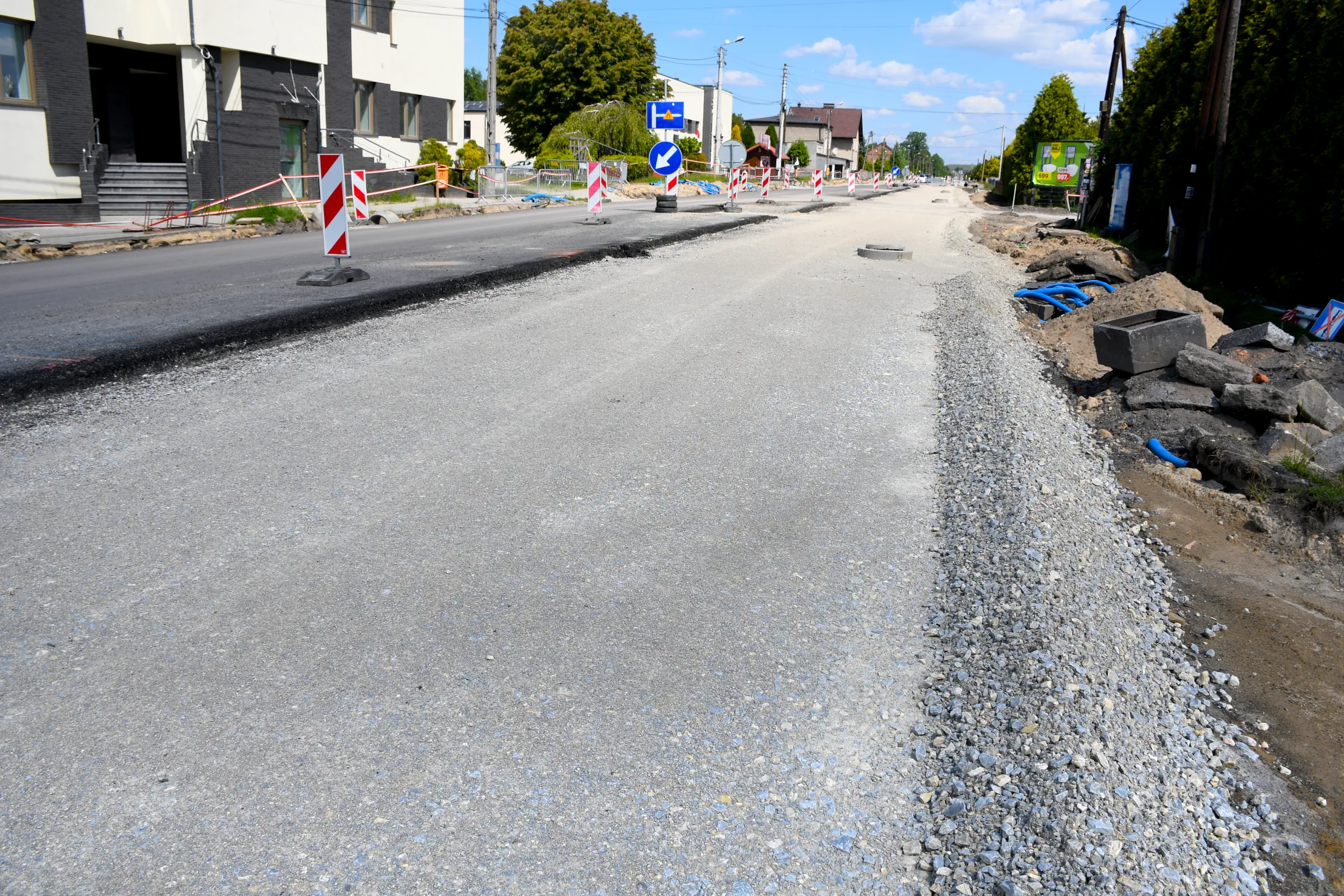

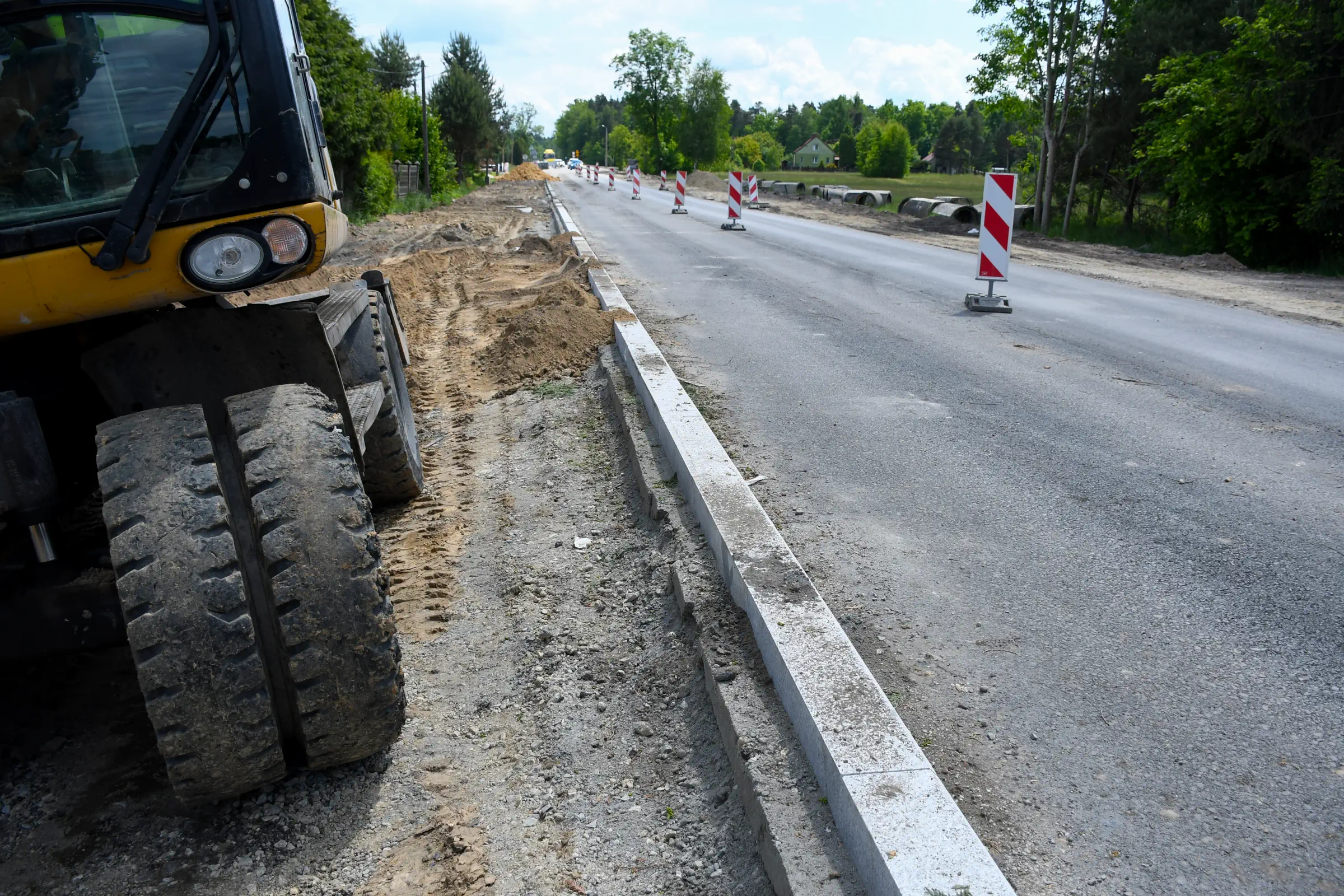

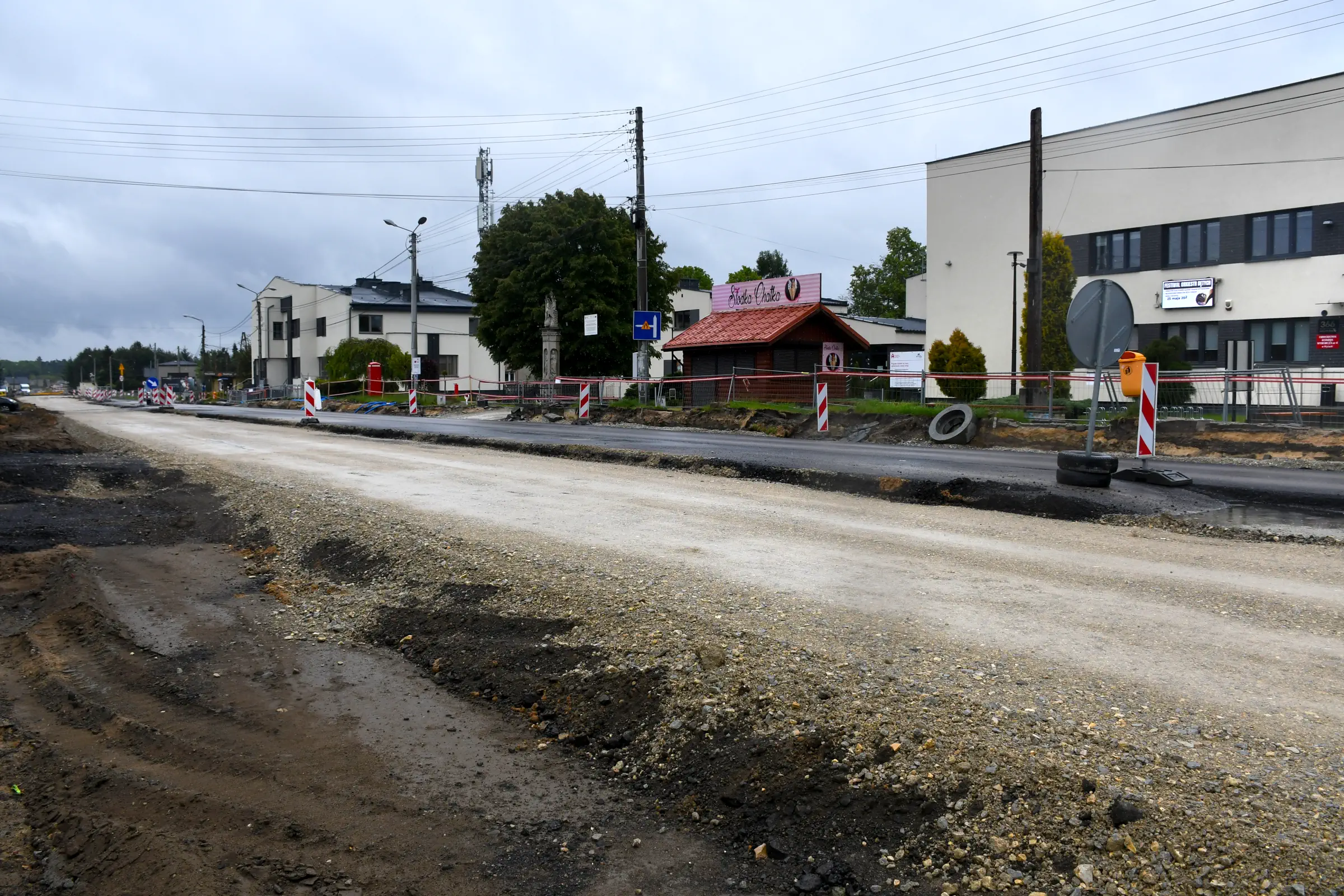

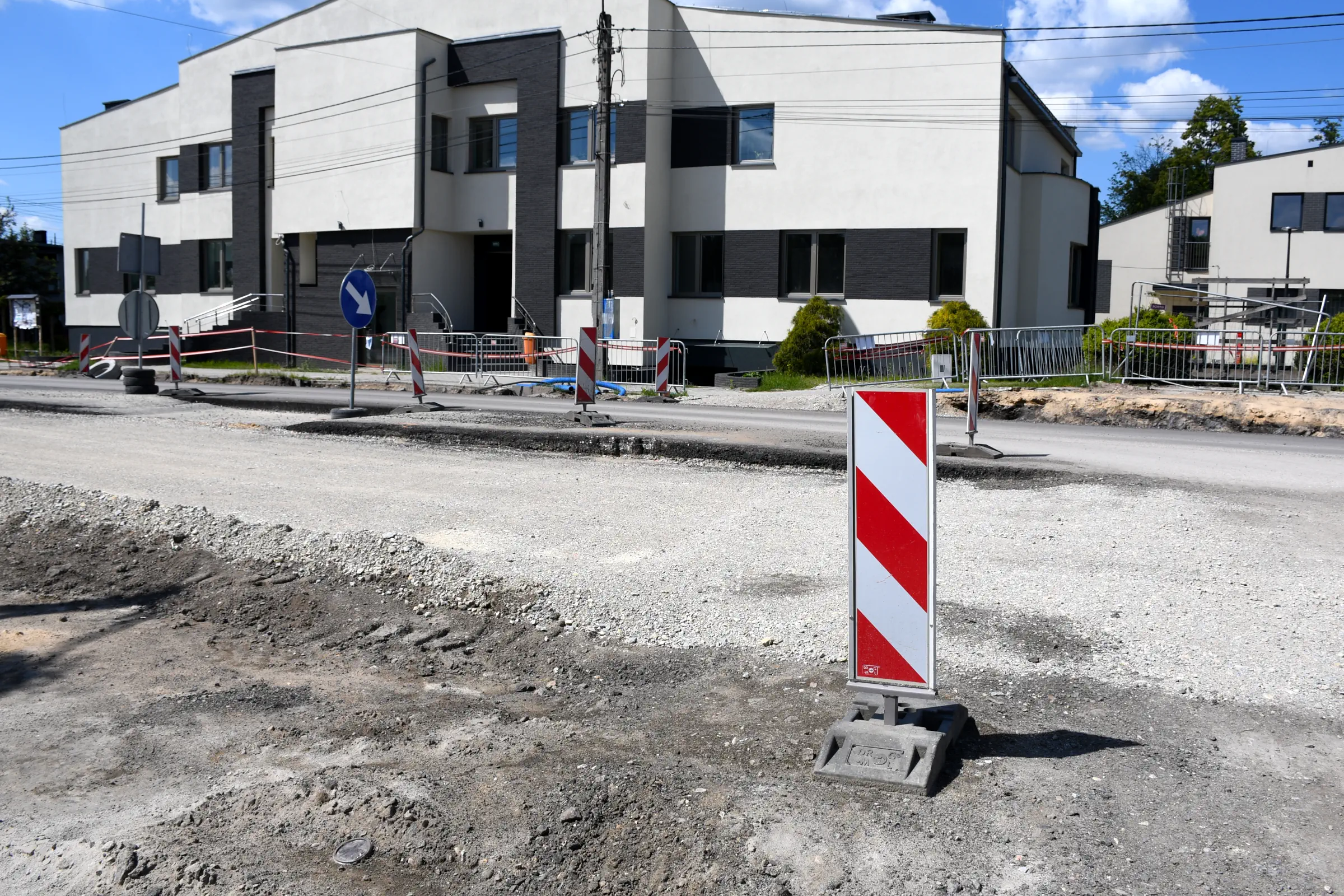

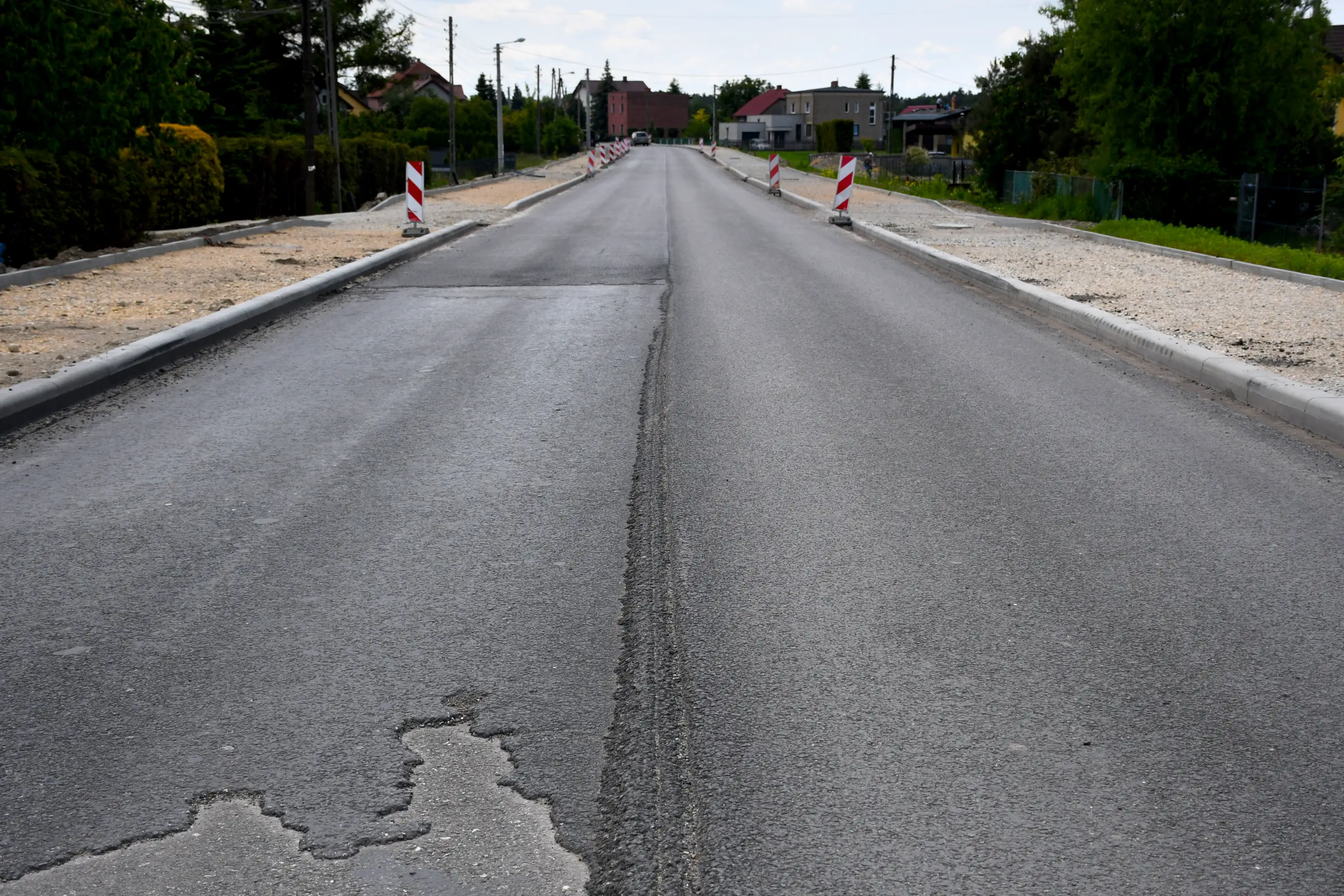

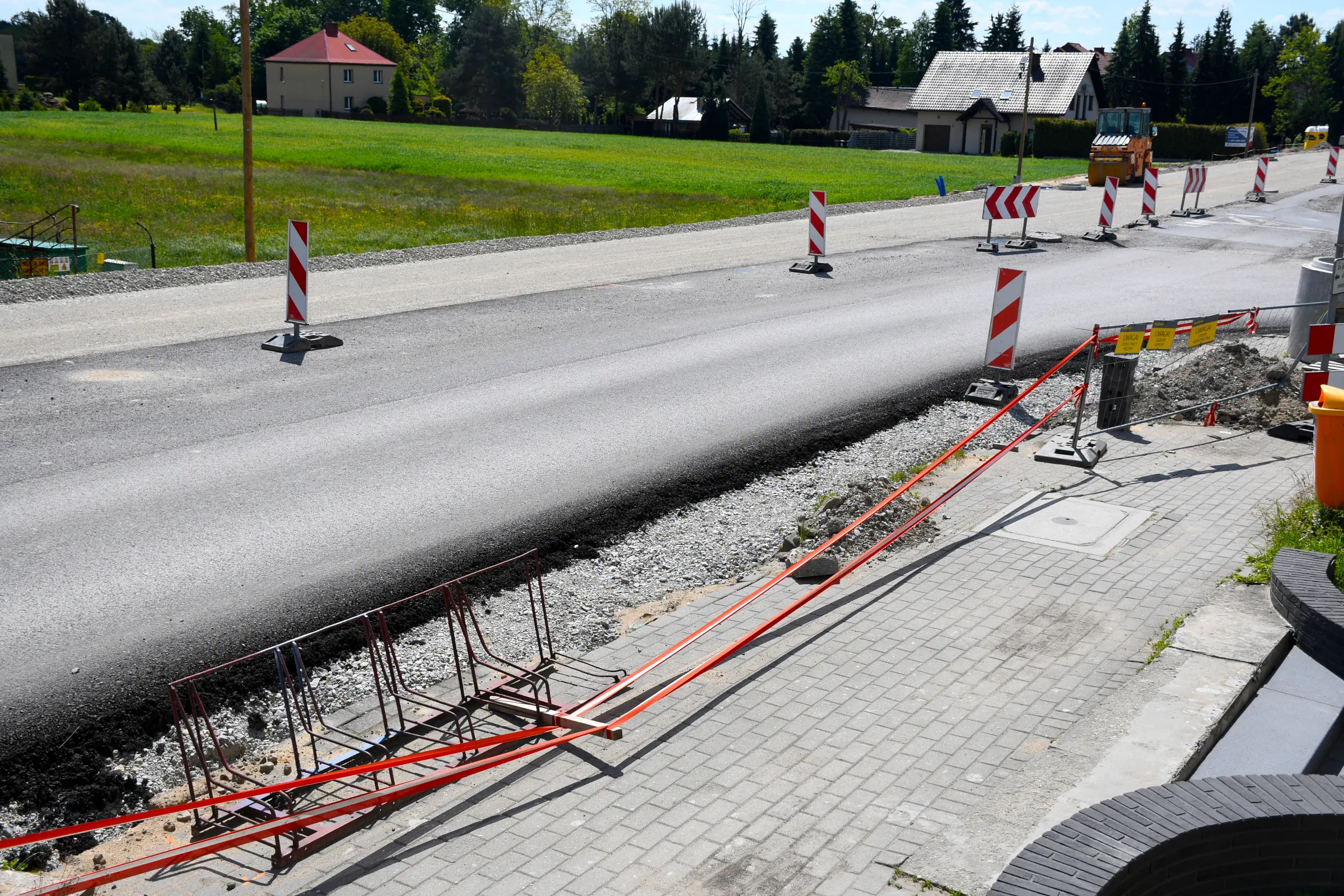

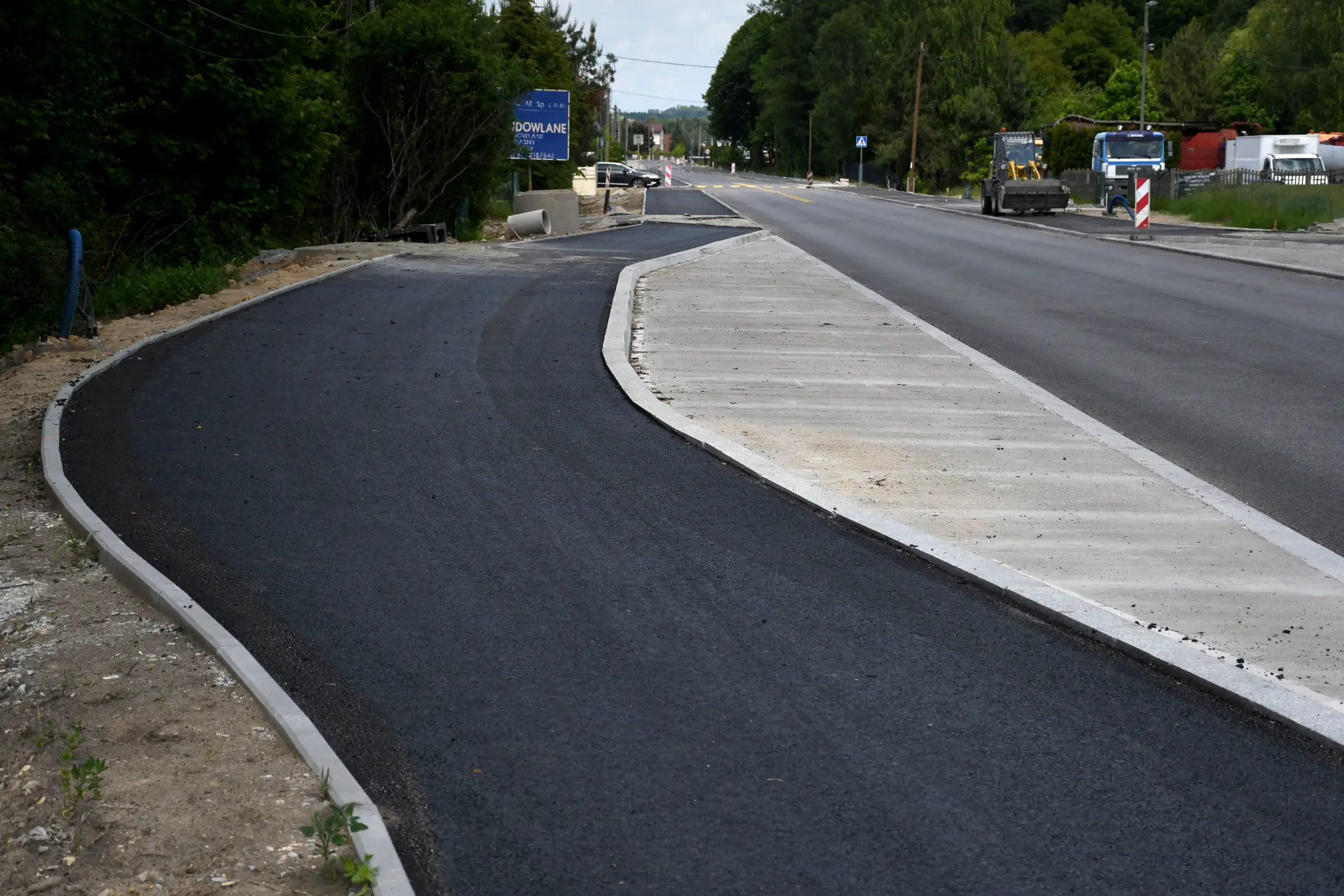

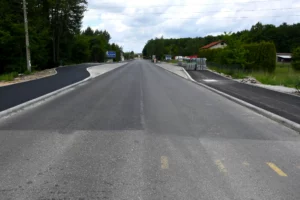

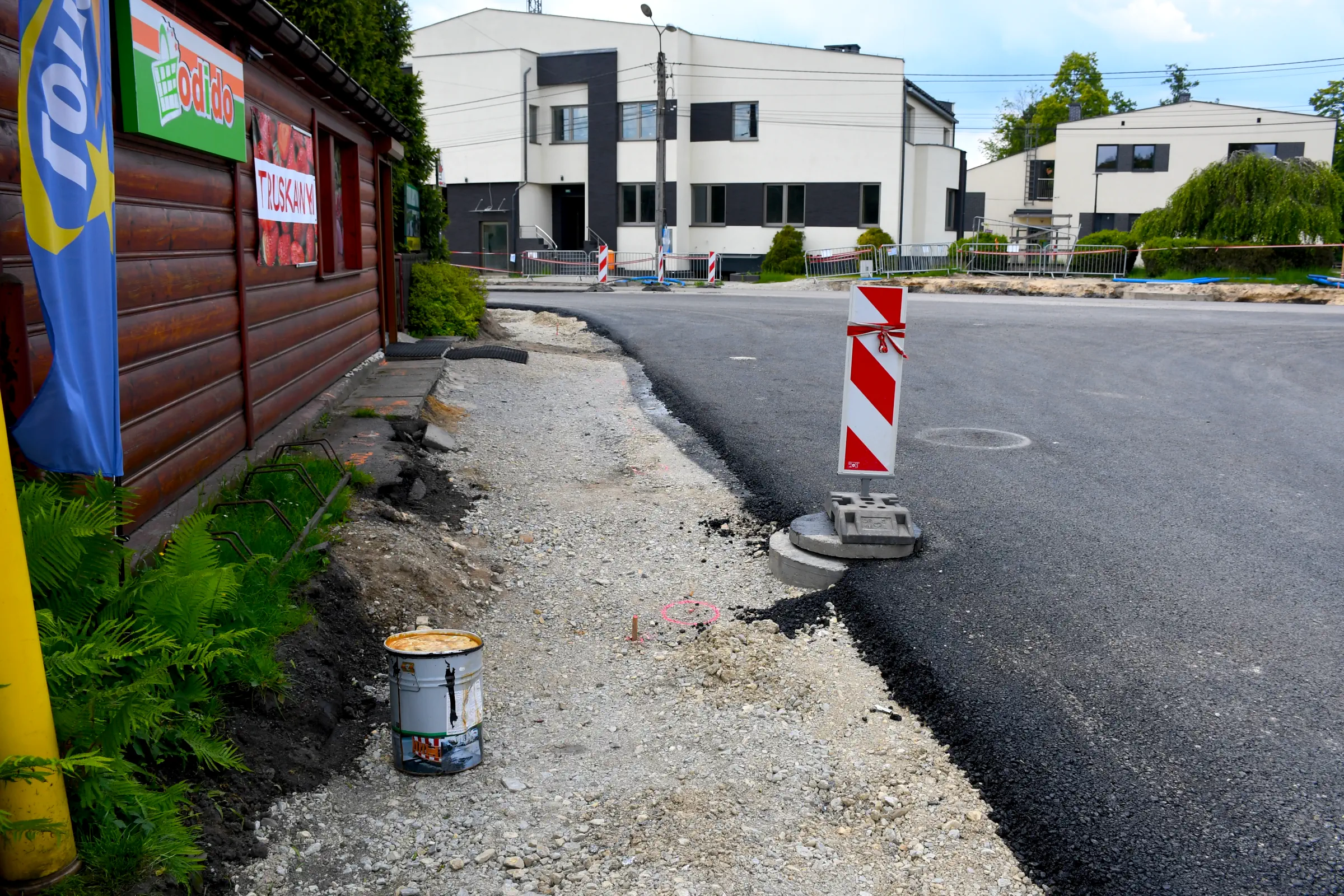

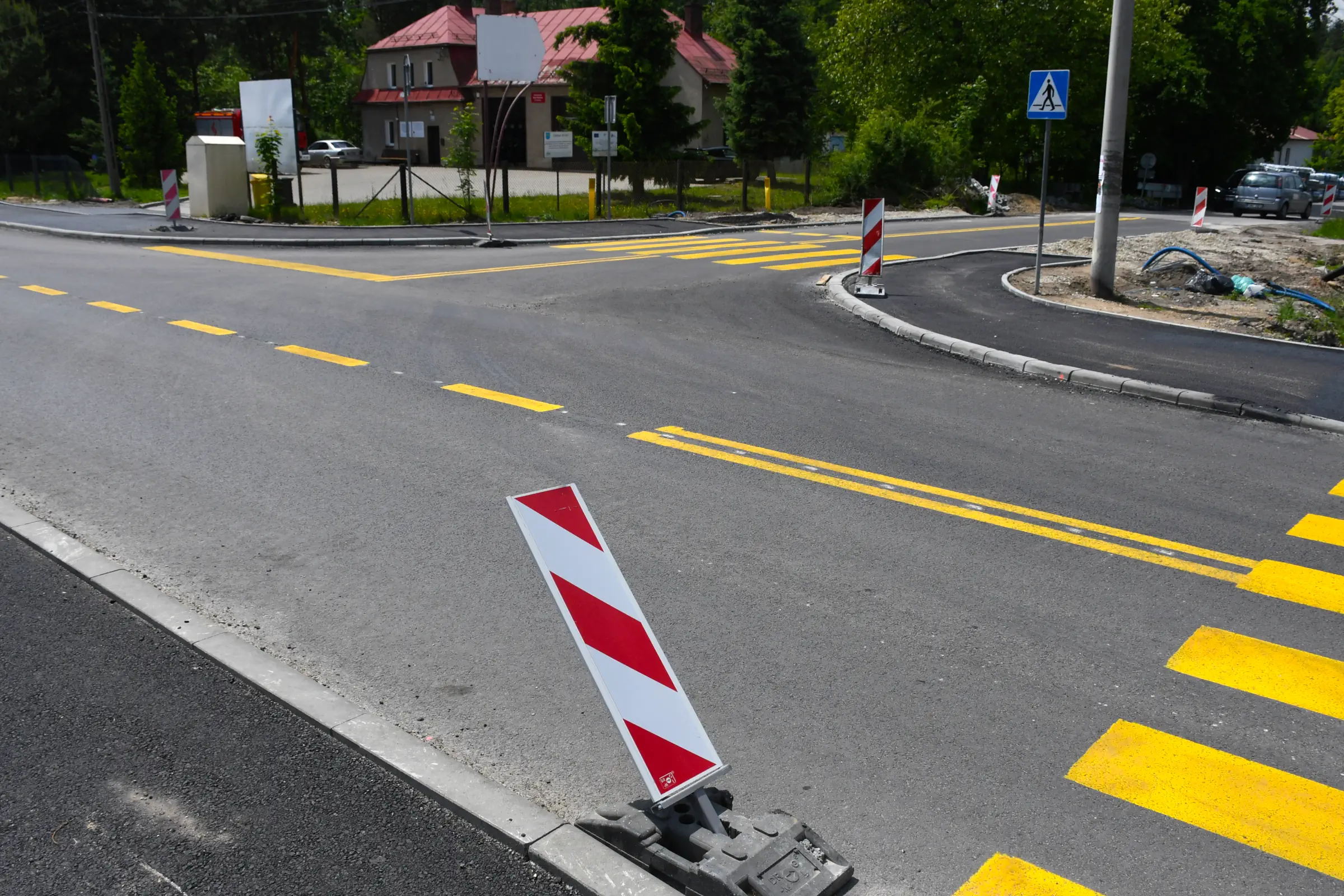

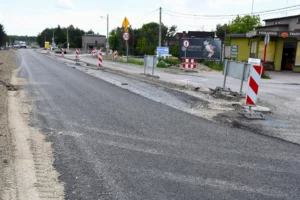

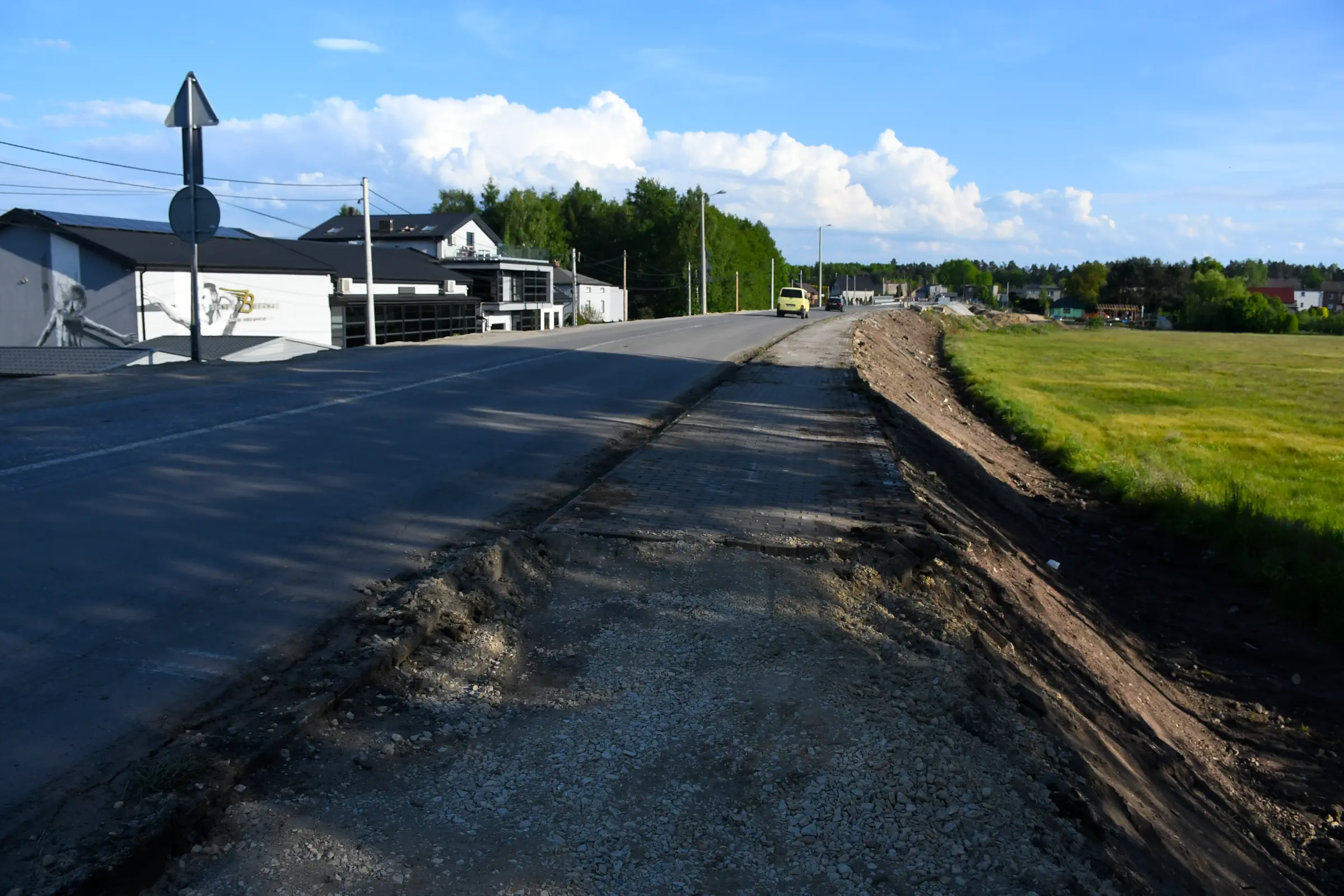

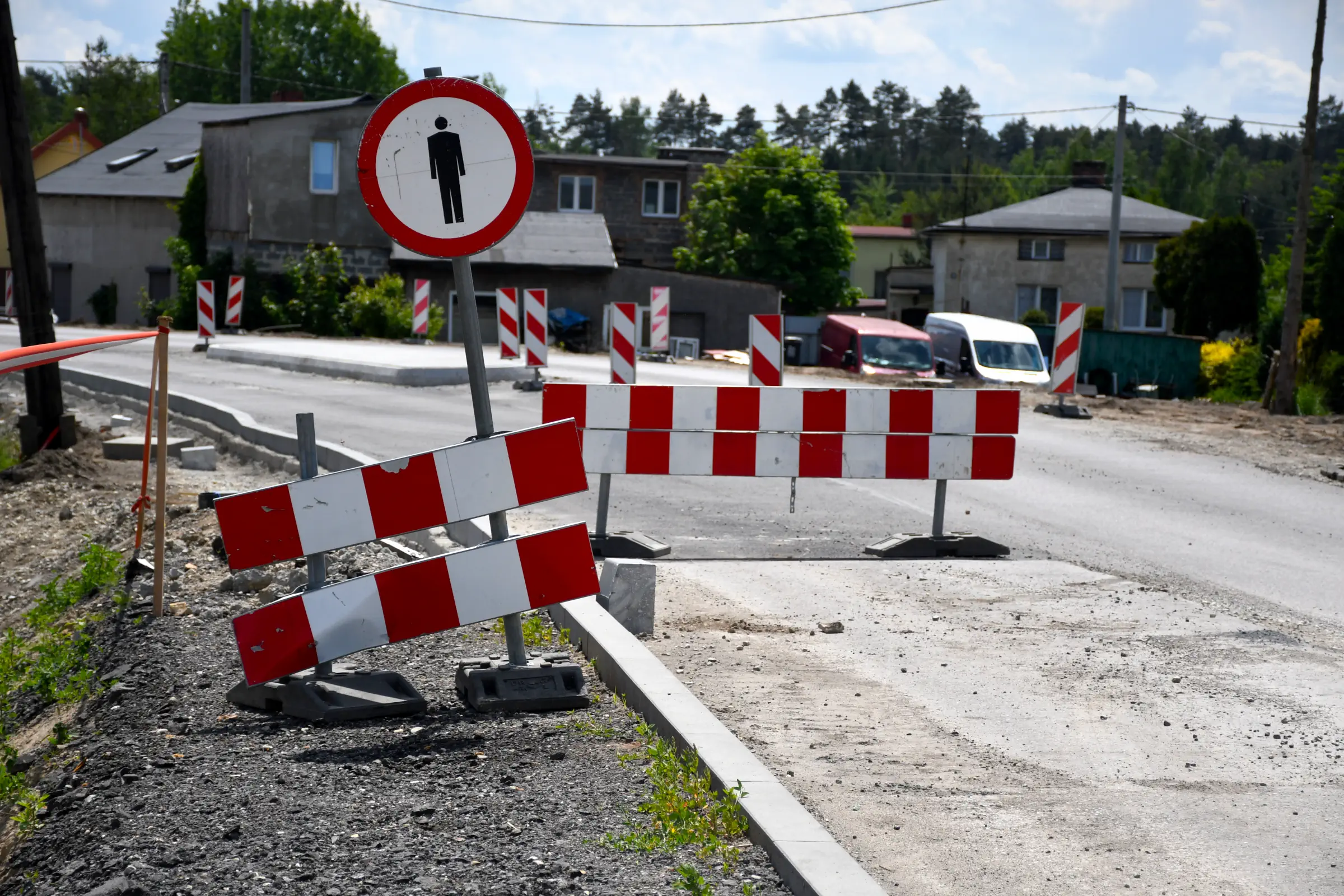

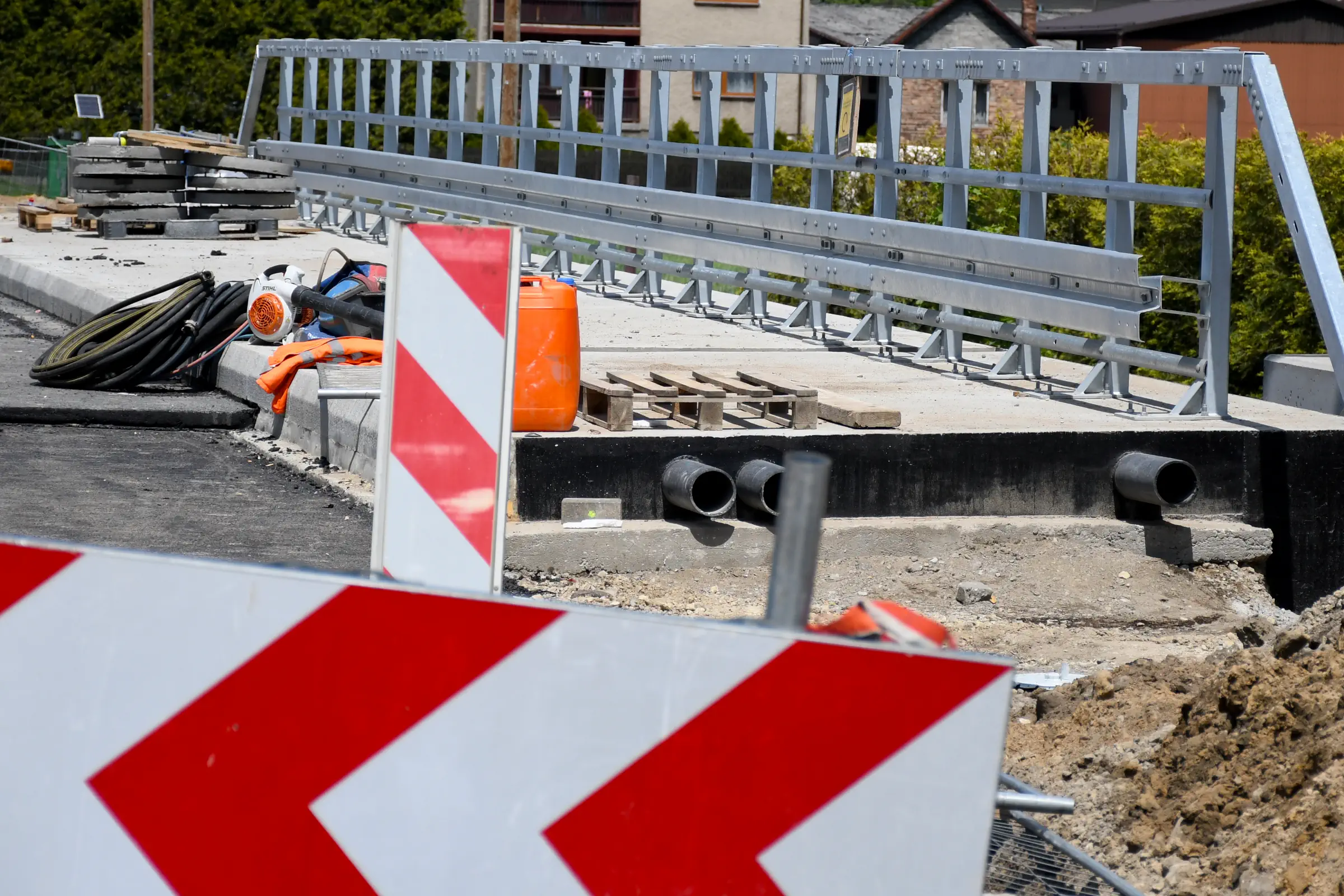

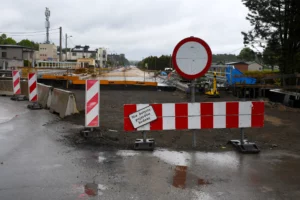

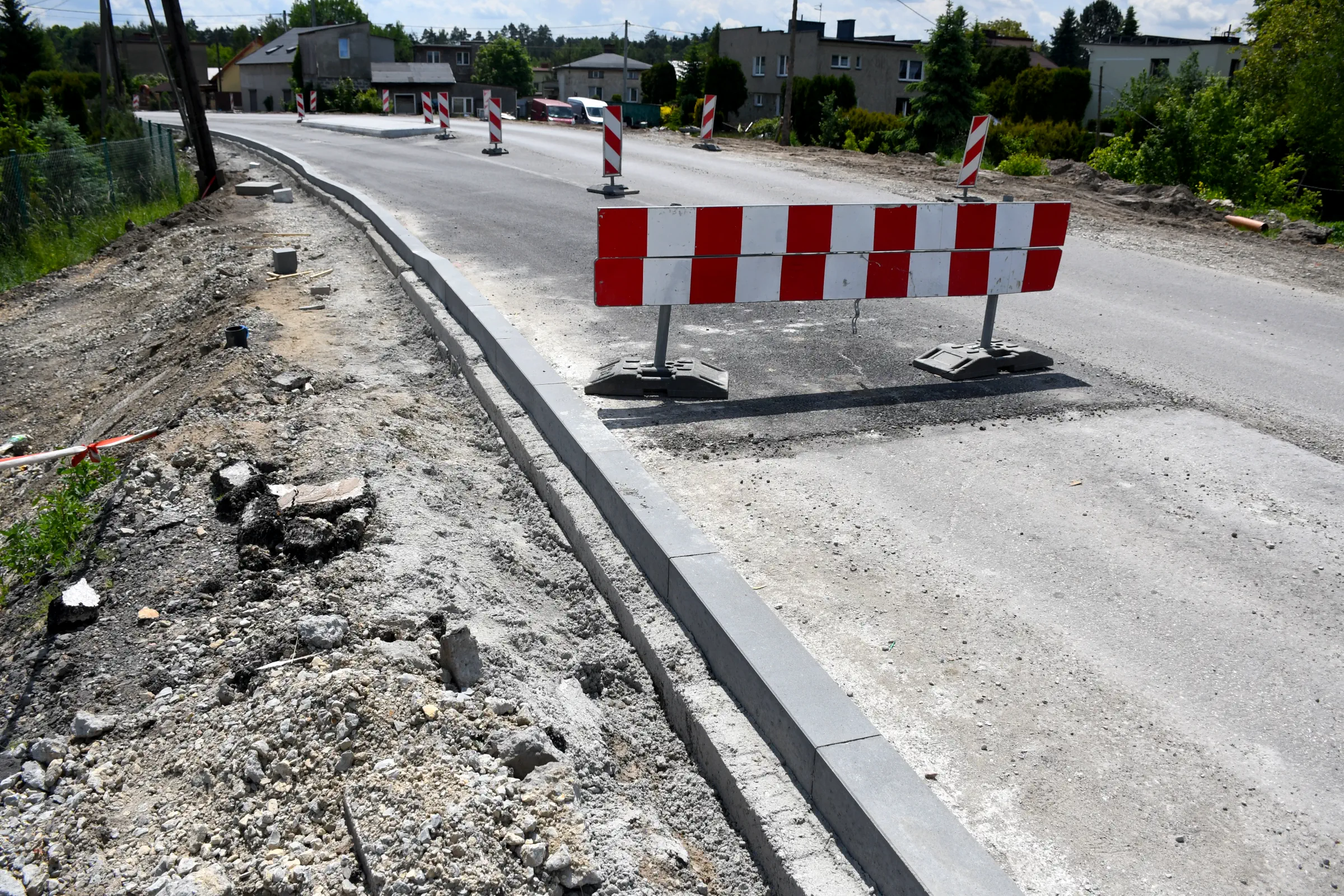

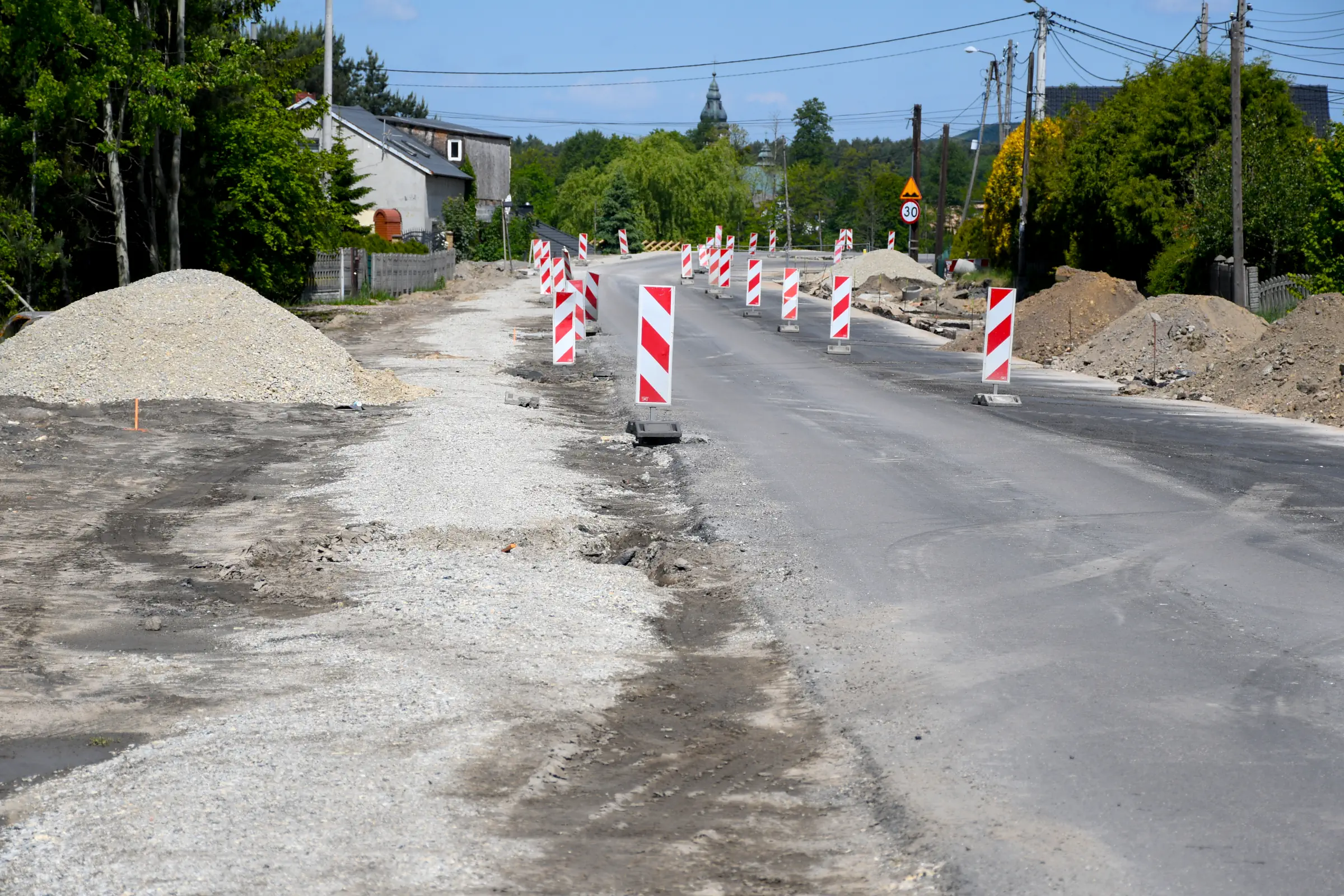

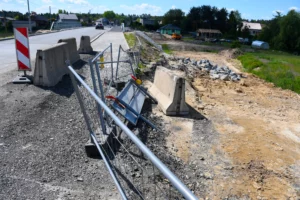

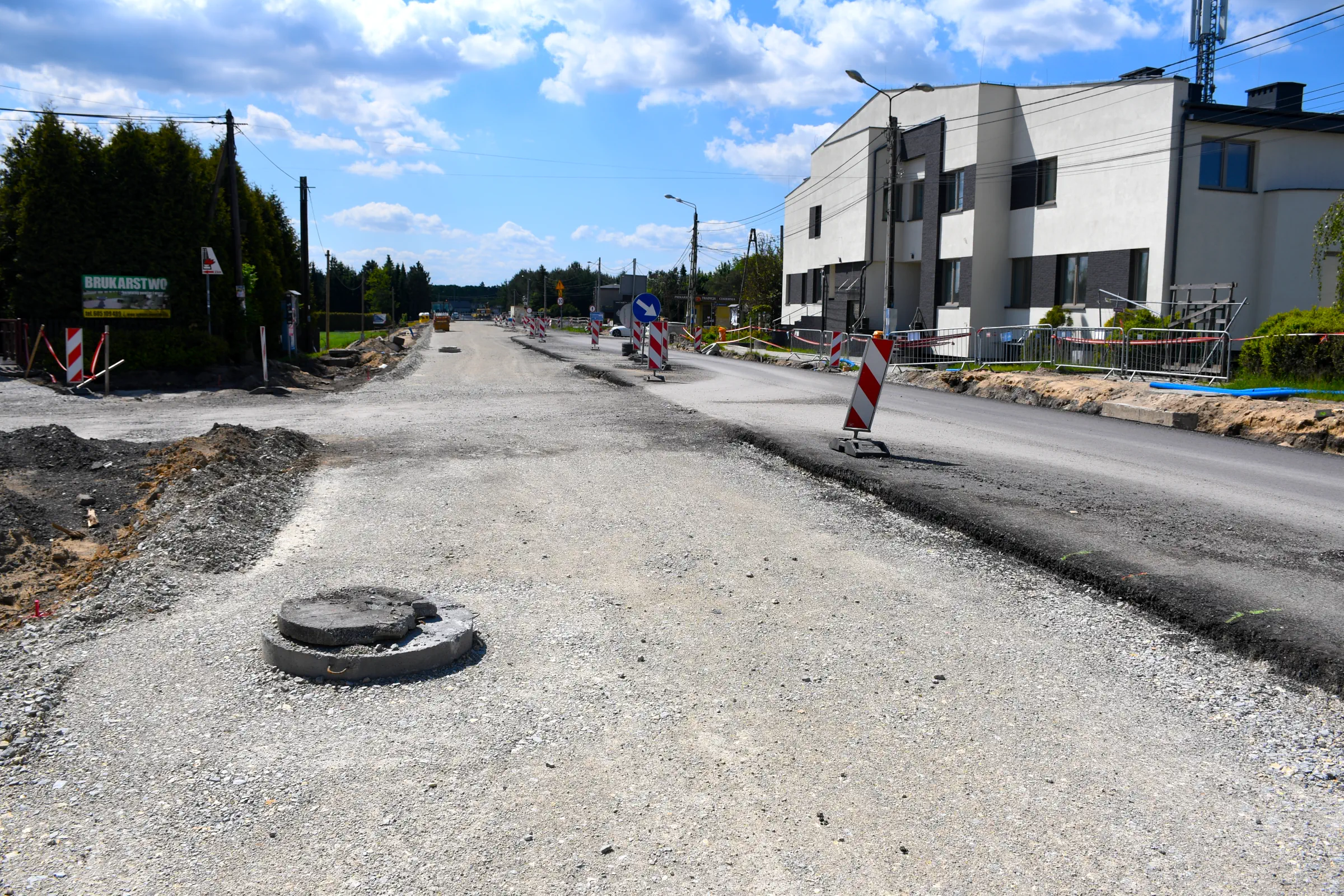

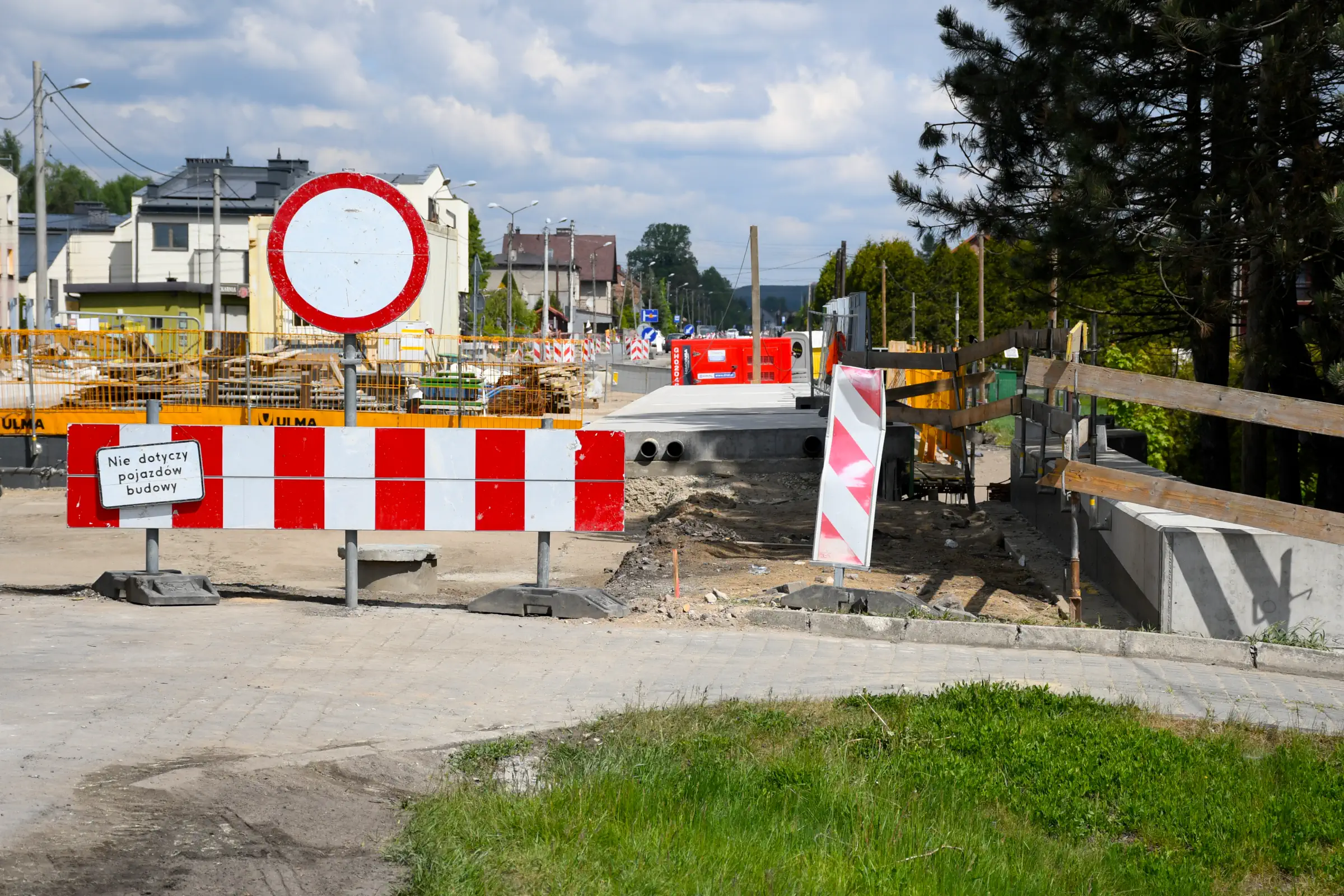

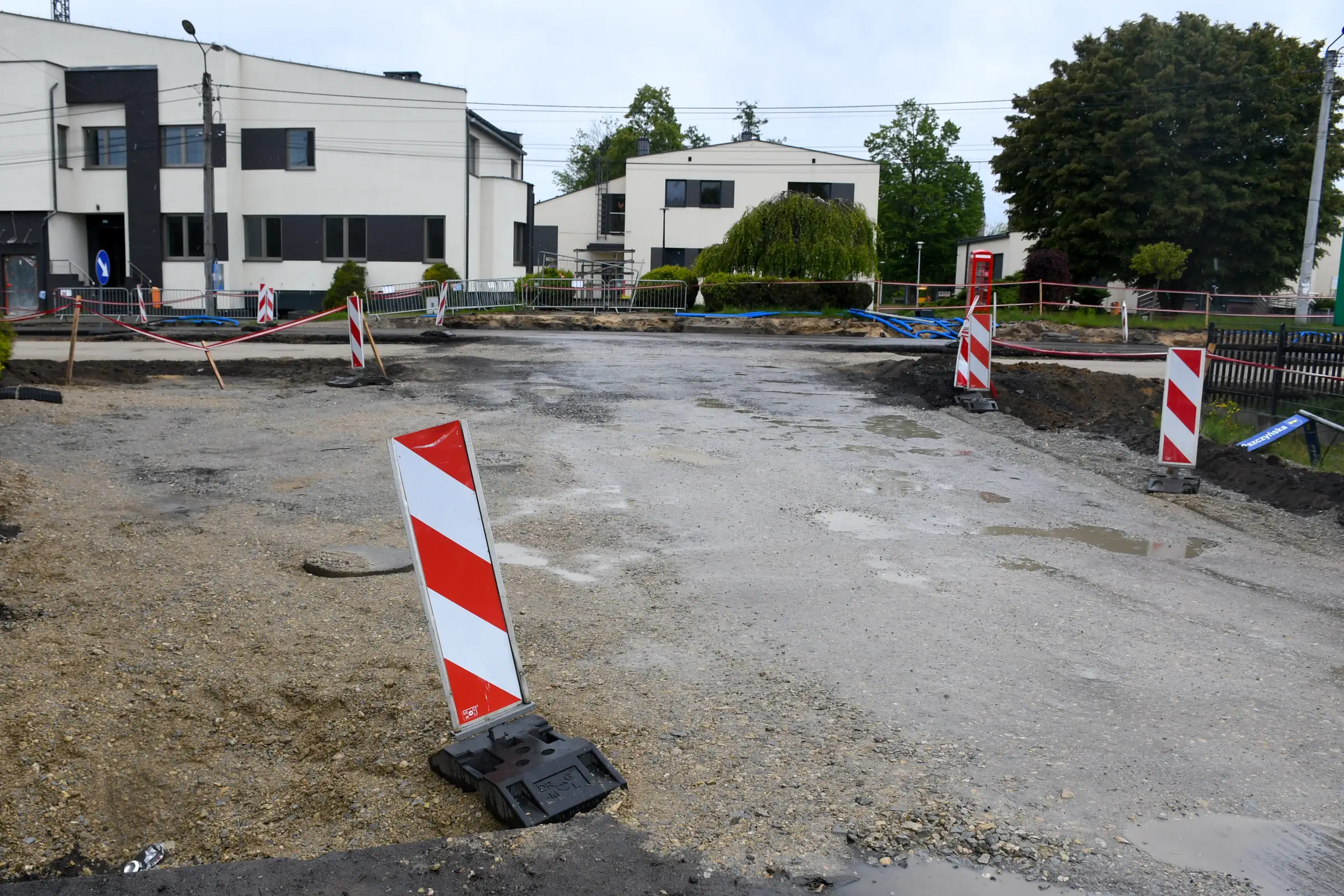

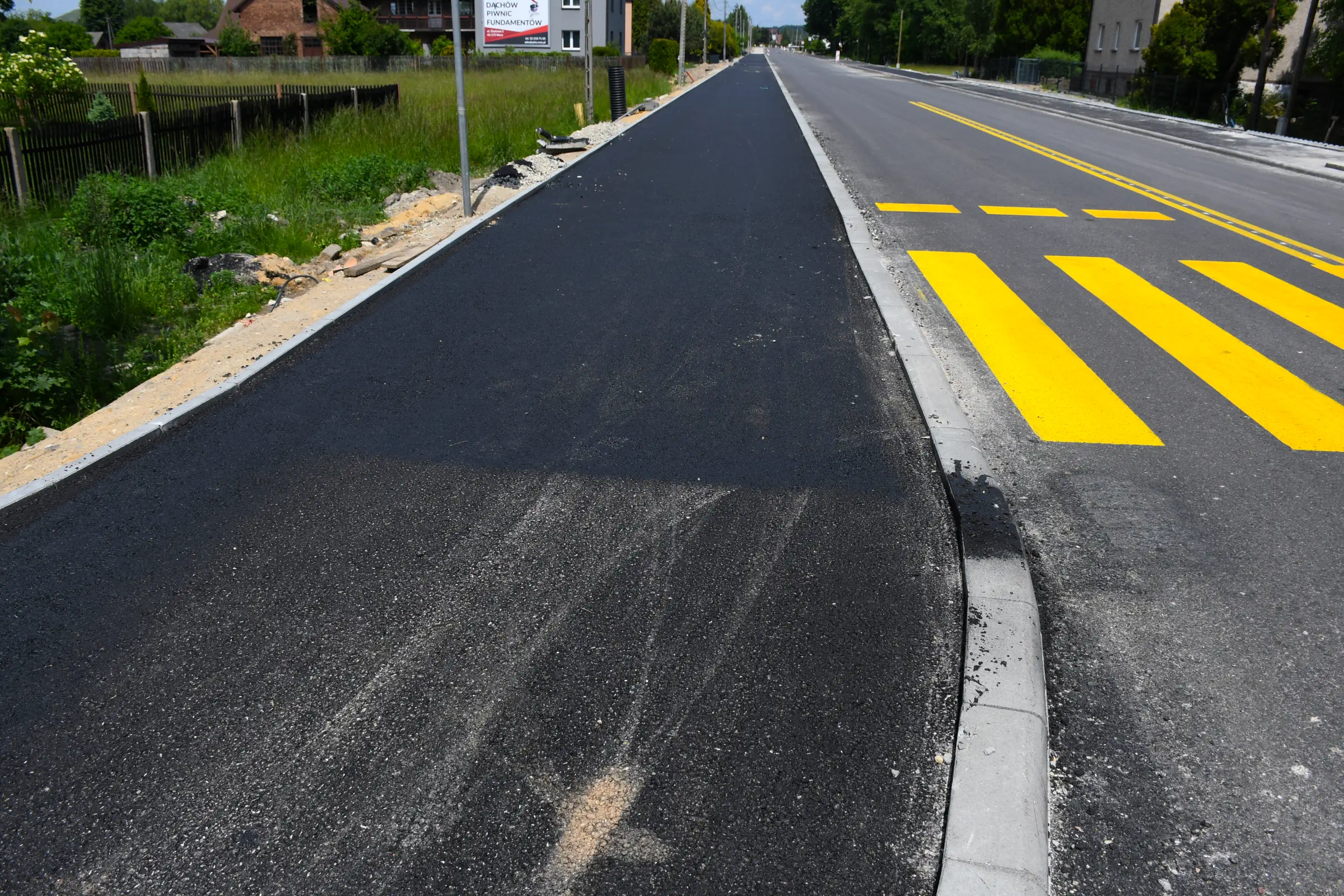

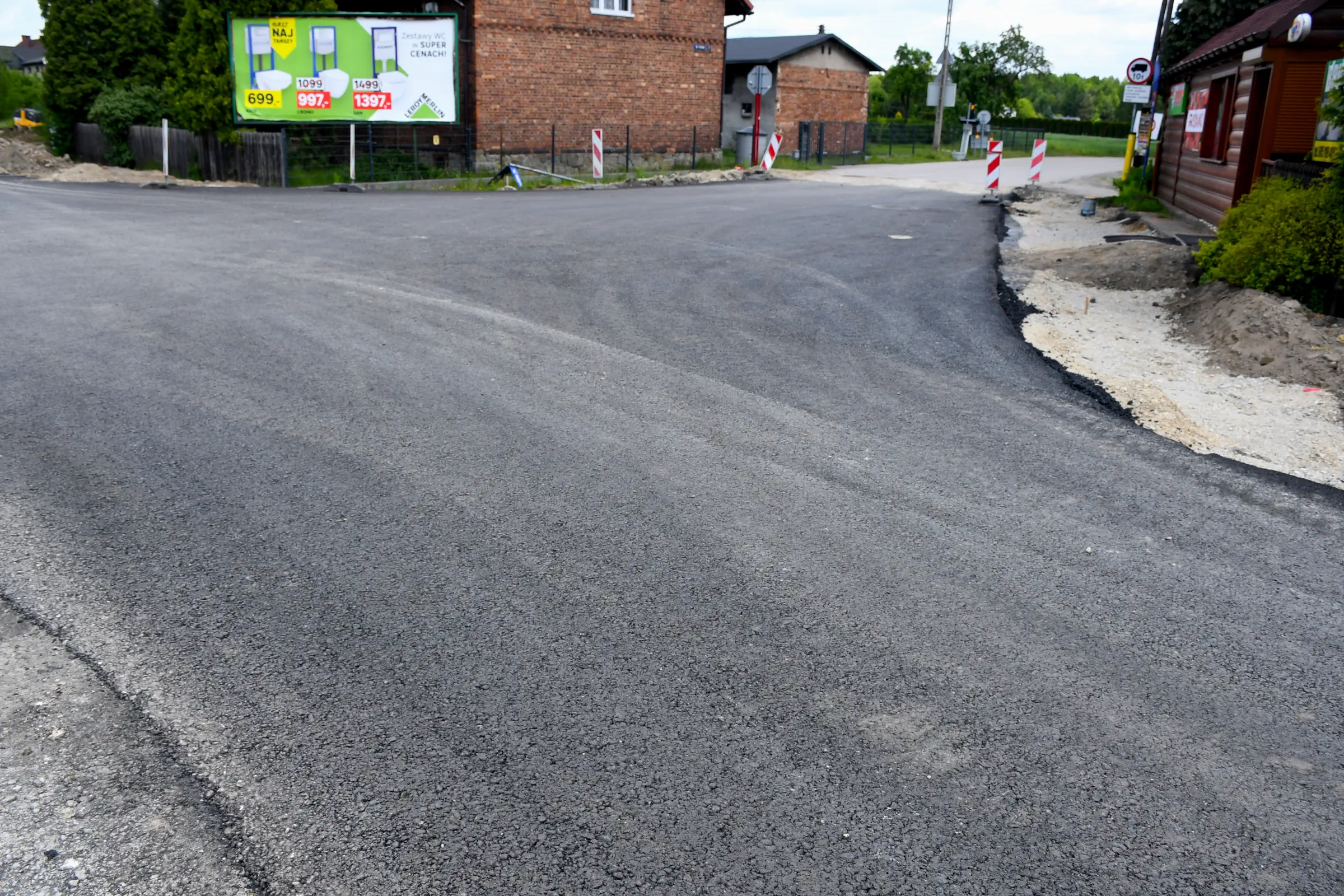

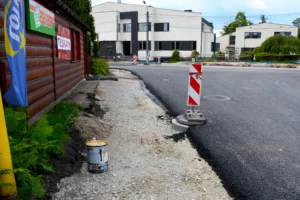

8. Na odcinku w obrębie skrzyżowania z ul. Rybnicką i ul. Tyską, to jest przy gostyńskich budynkach użyteczności publicznej, wykonano pierwszą warstwę nawierzchni po stronie wschodniej (ul. Tyska). W związku z tym w dniach 26-27 maja wjazd od strony centrum Gostyni na ul. Tyską był niemożliwy. Kierowcy musieli korzystać z objazdu przez ul. Tęczową. Pod koniec miesiąca rozpoczęto budowę nowej zatoki autobusowej przystanku „Gostyń Centrum” w kierunku Mikołowa (zupełnie nowa lokalizacja naprzeciw budynku domu kultury). W tym celu zajęto część terenu dwóch prywatnych działek oraz zlikwidowano przynależne do nich żywopłoty i ogrodzenia.

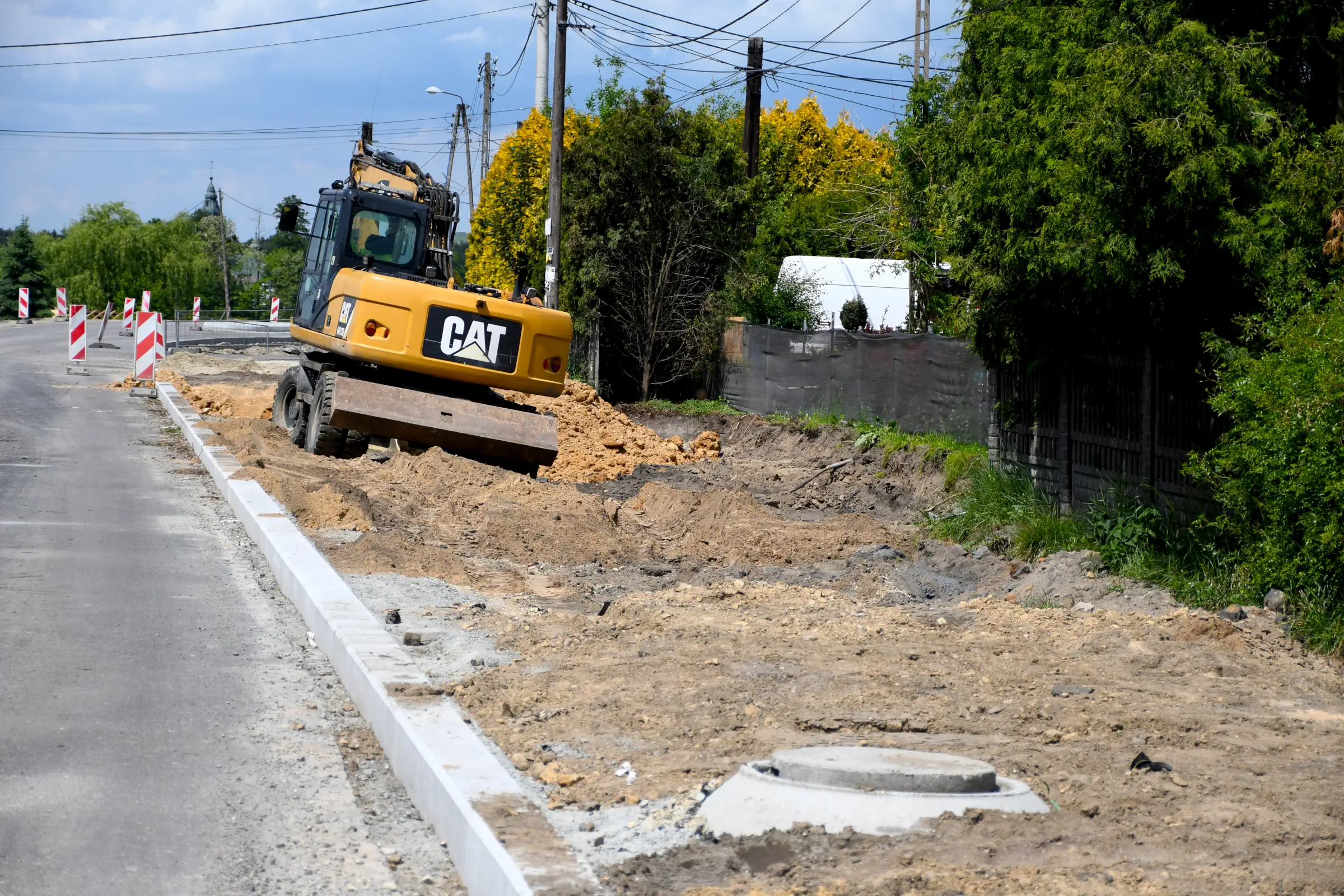

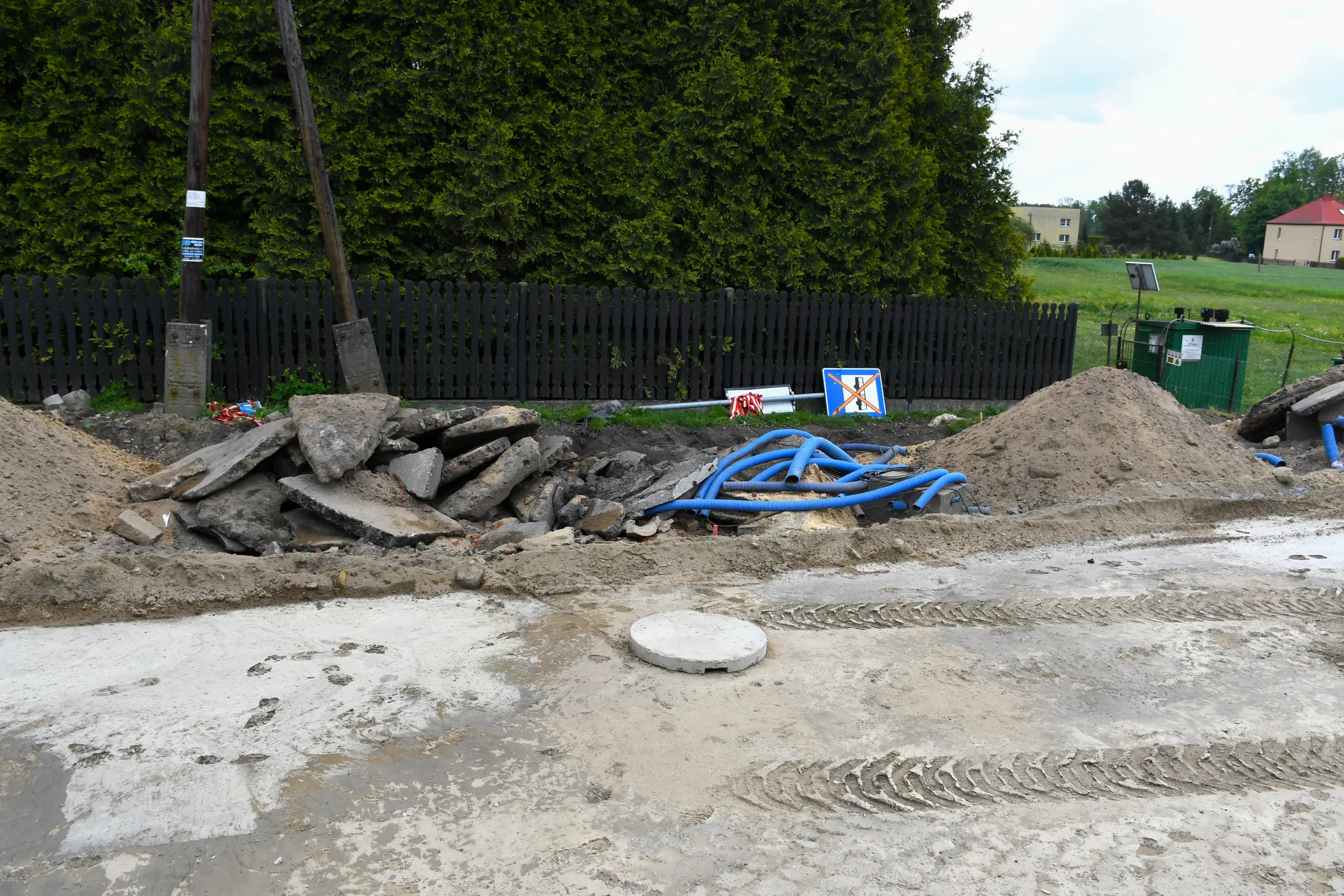

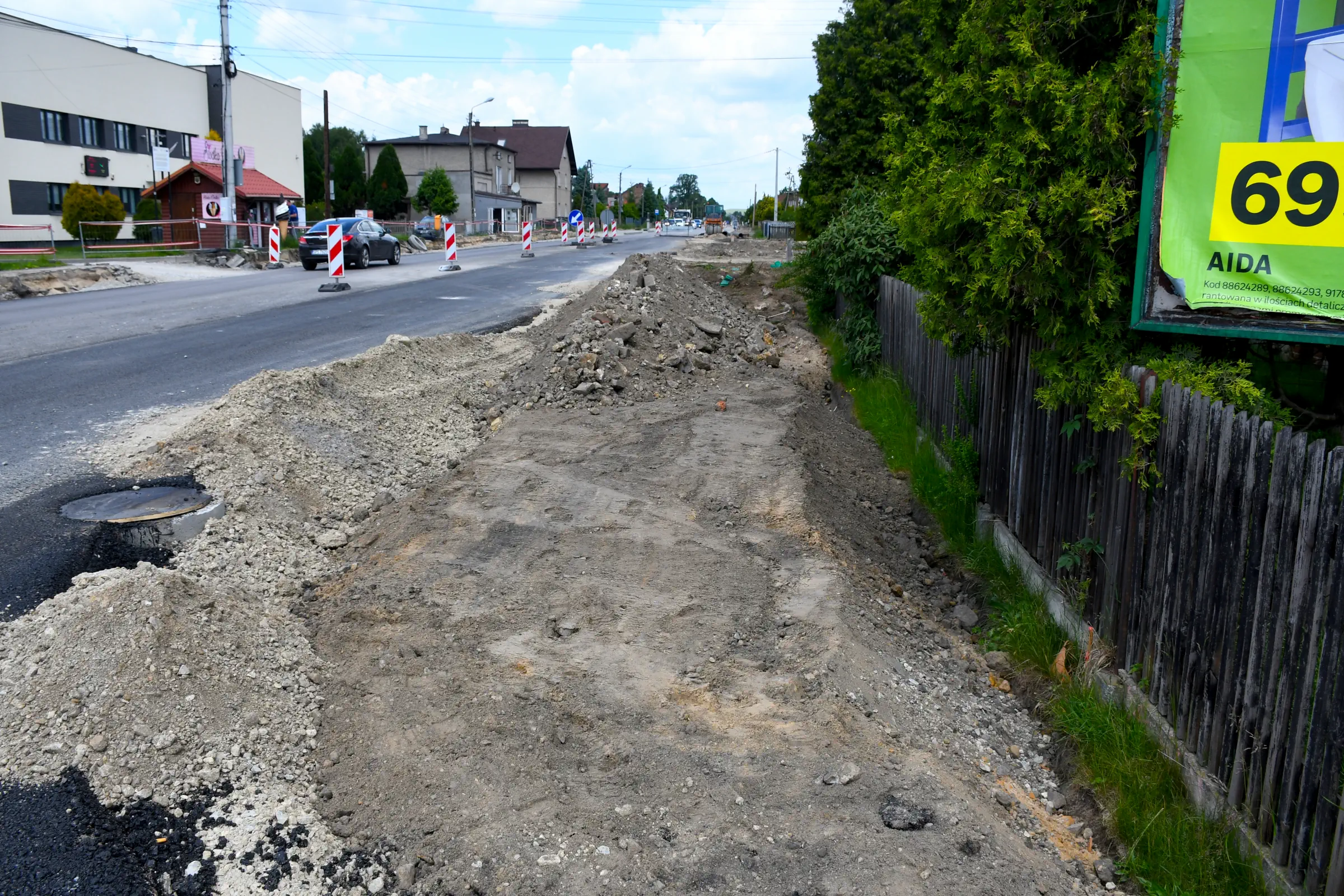

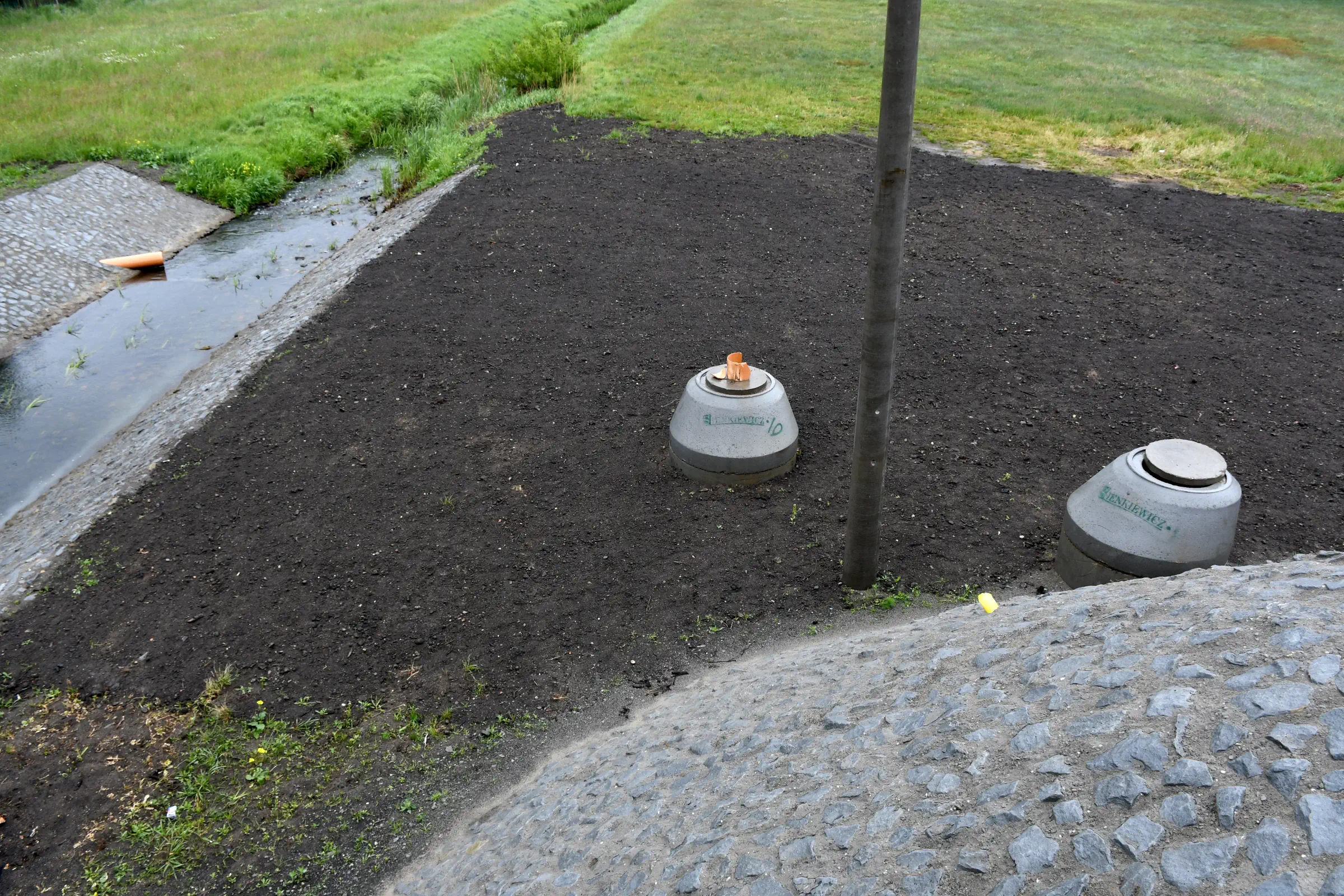

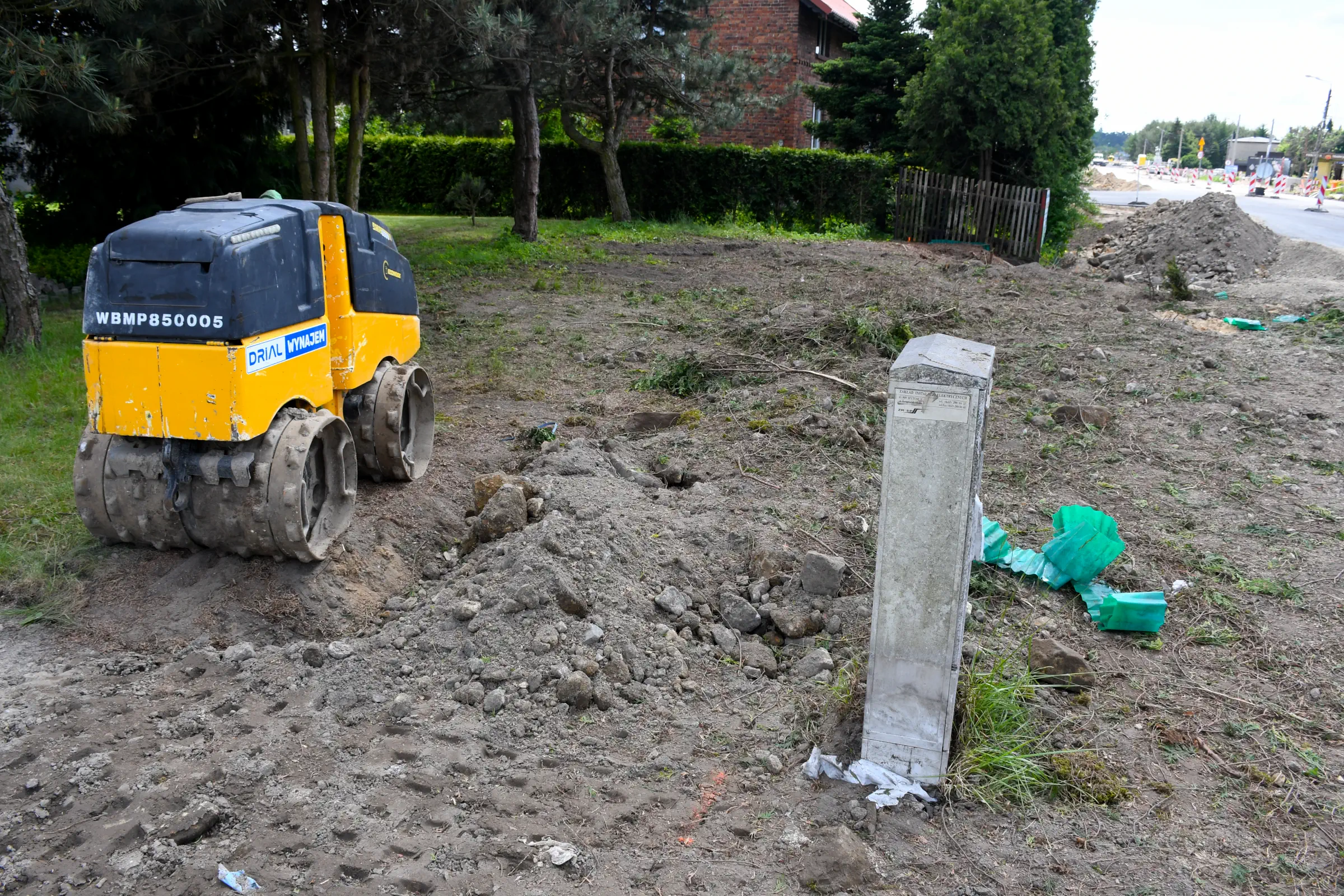

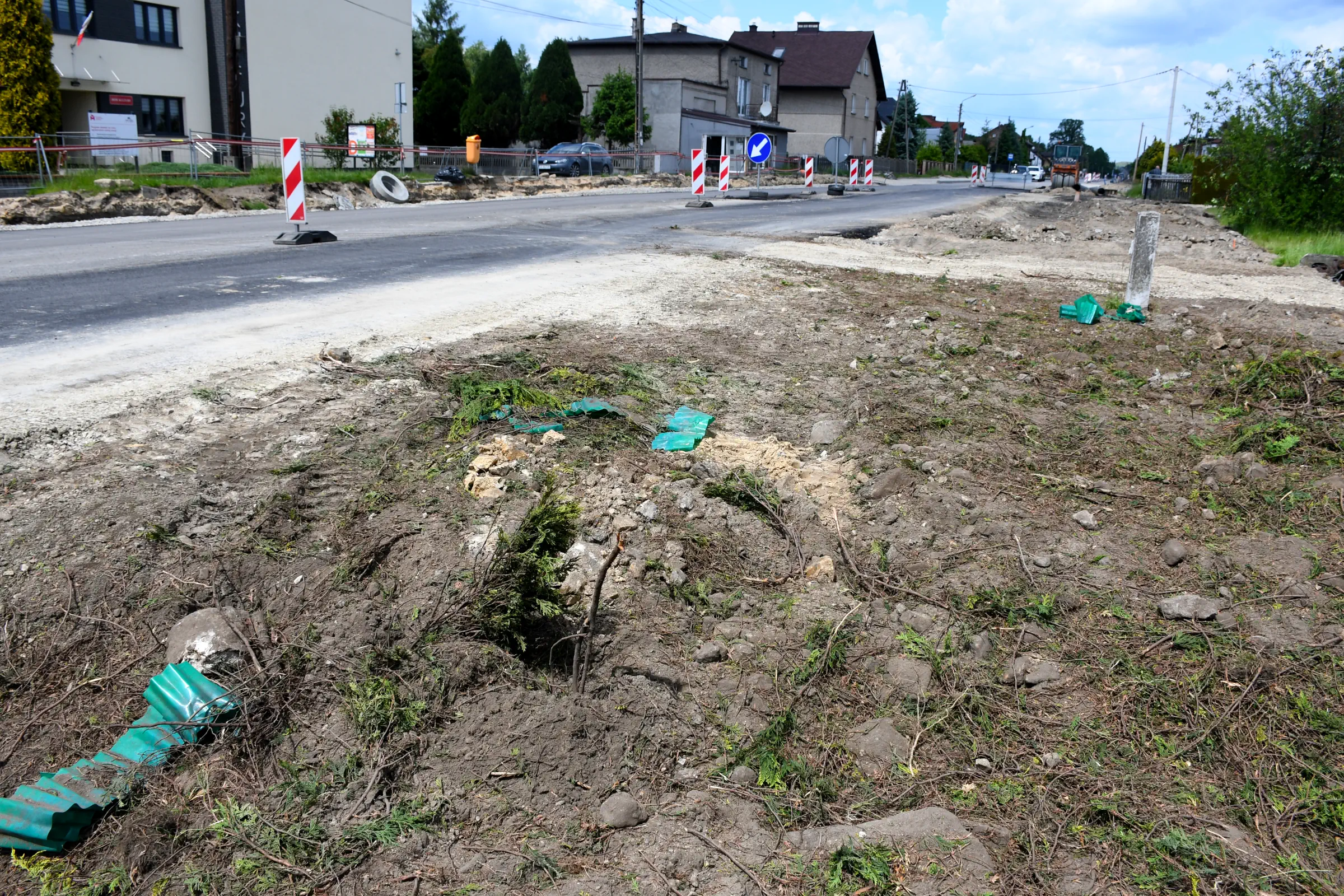

9. Na kolejnym odcinku pomiędzy domem kultury a ul. Franciszka Fityki zlikwidowano studzienki rewizyjne kanalizacji teletechnicznej oznaczone wcześniej pytajnikiem.

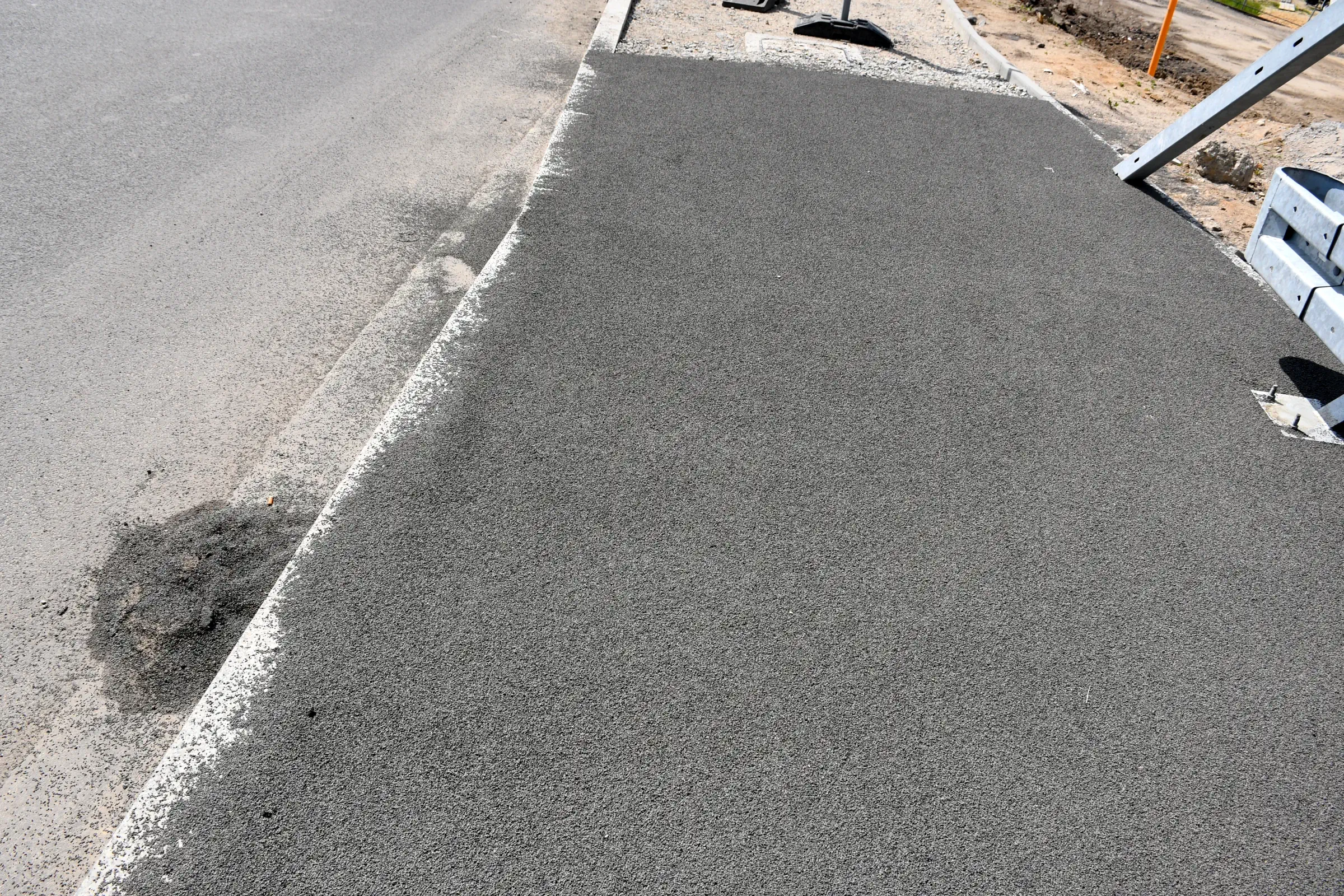

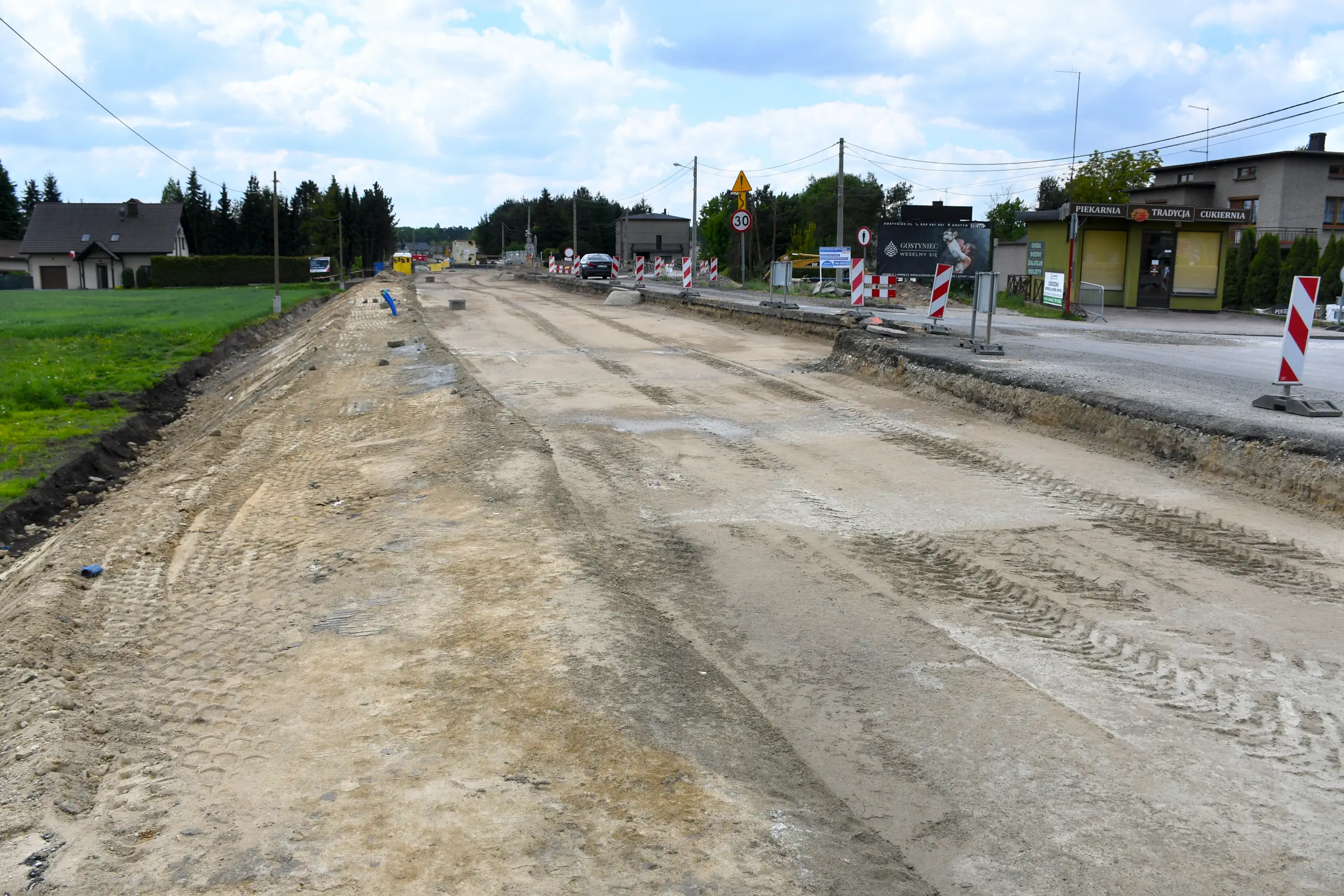

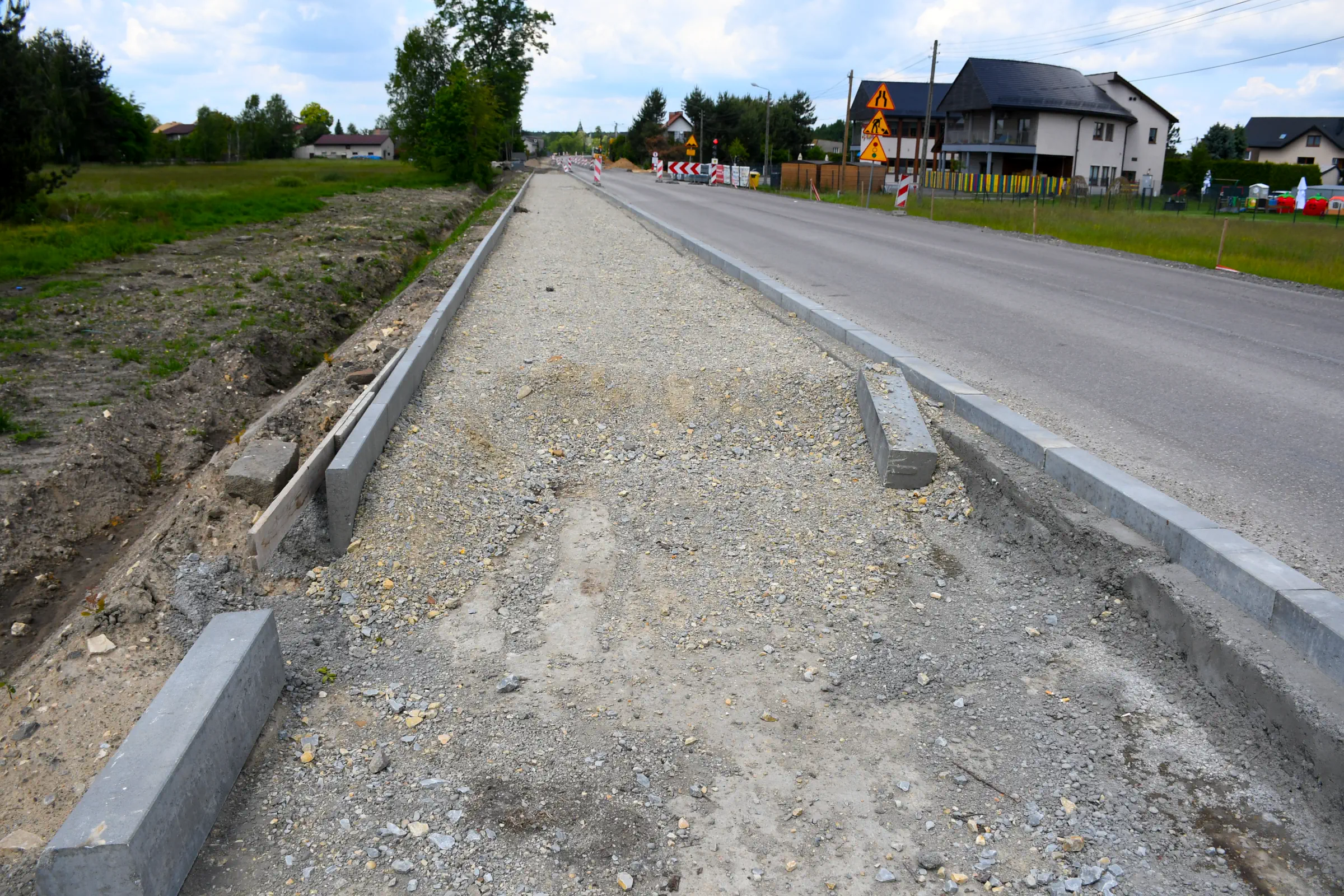

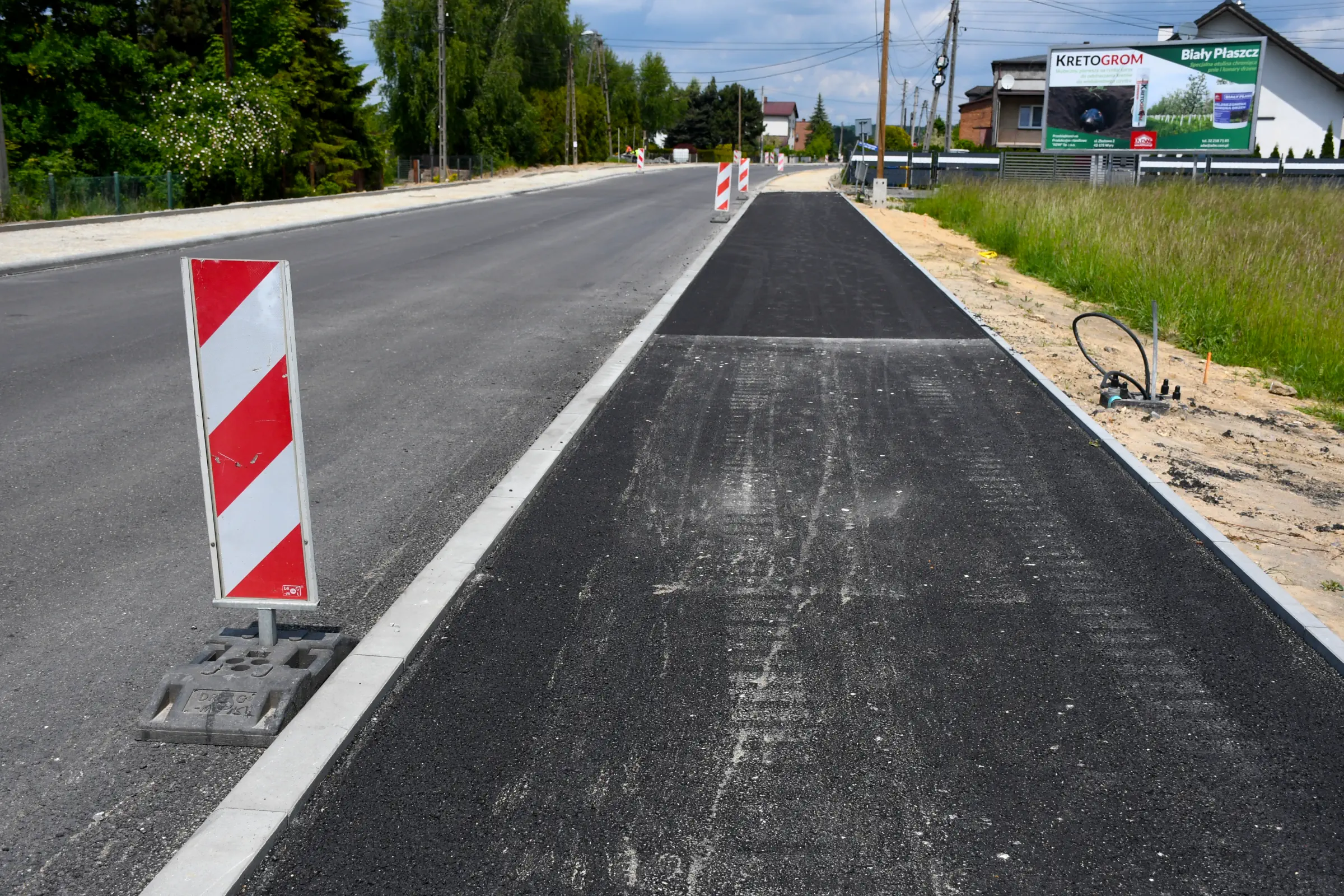

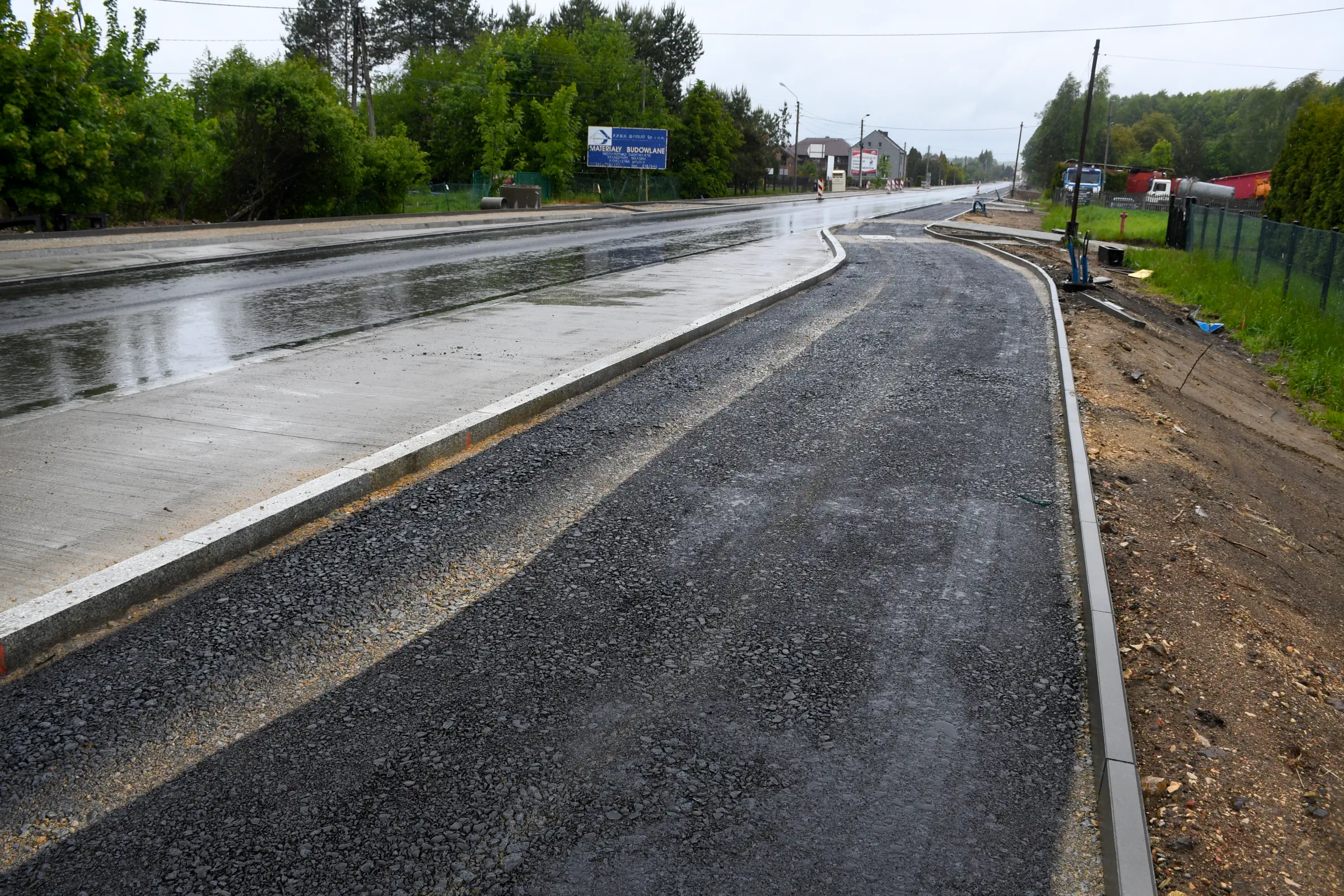

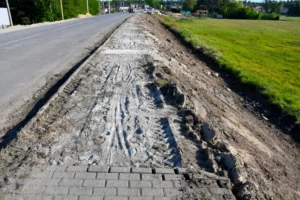

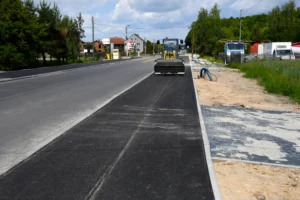

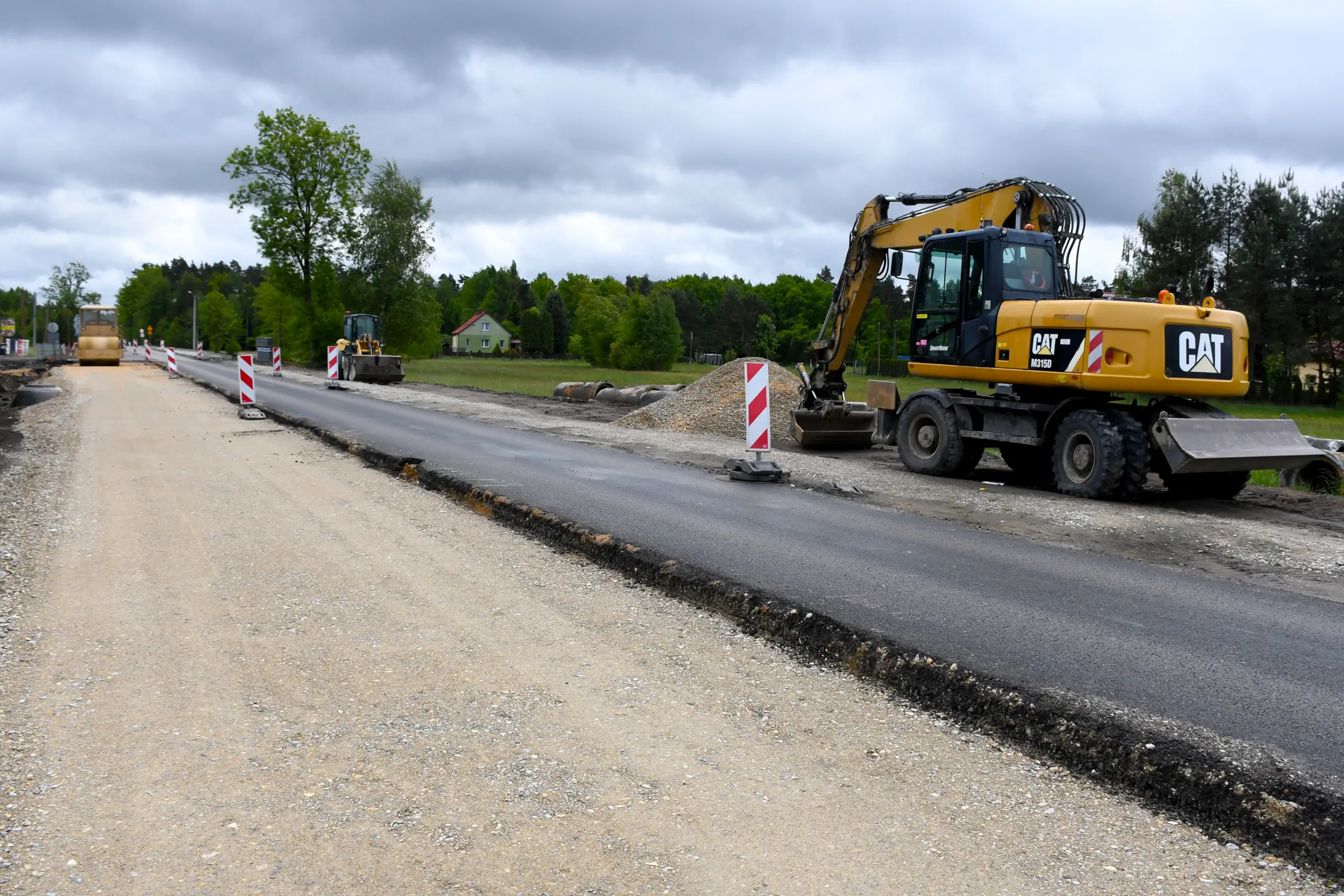

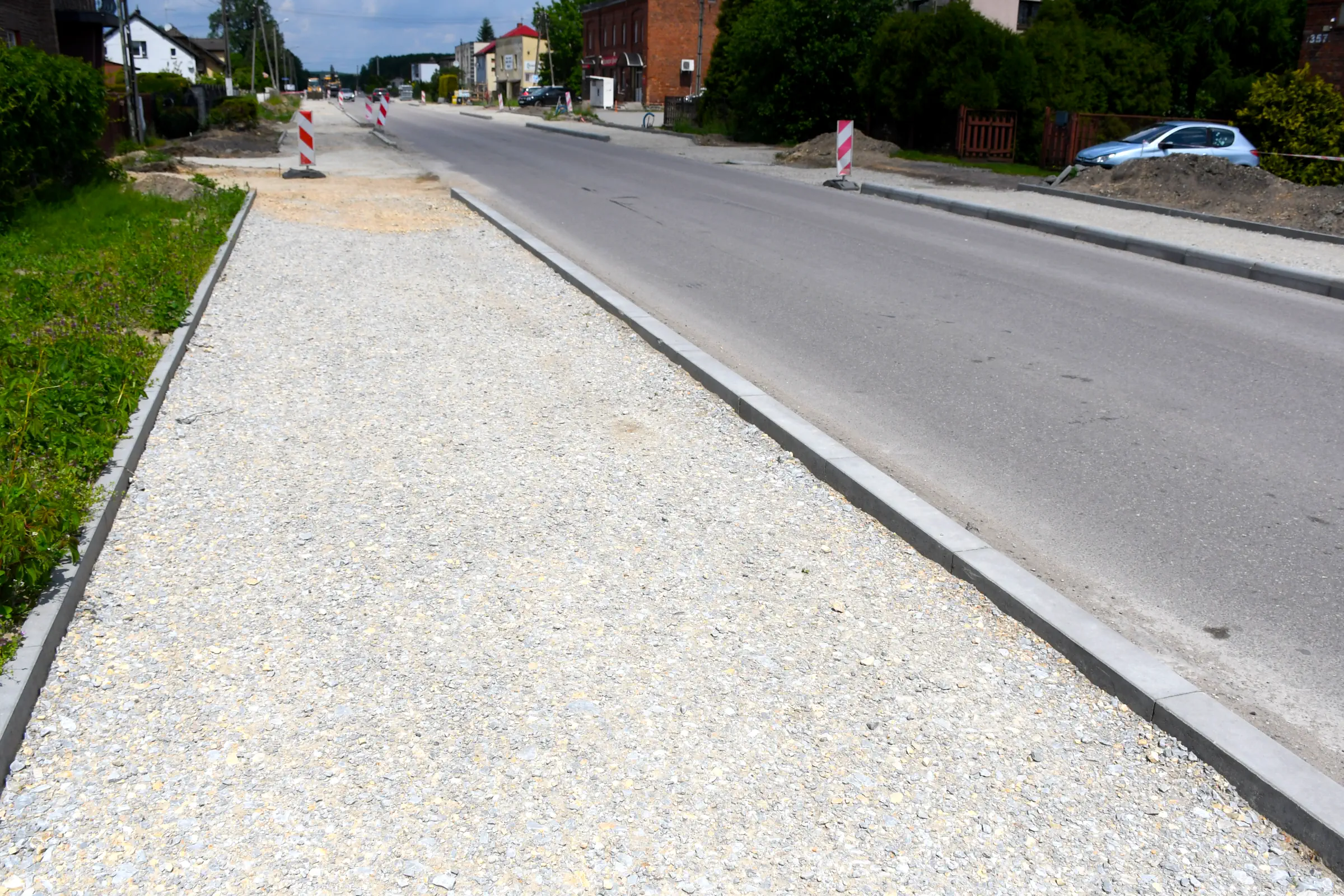

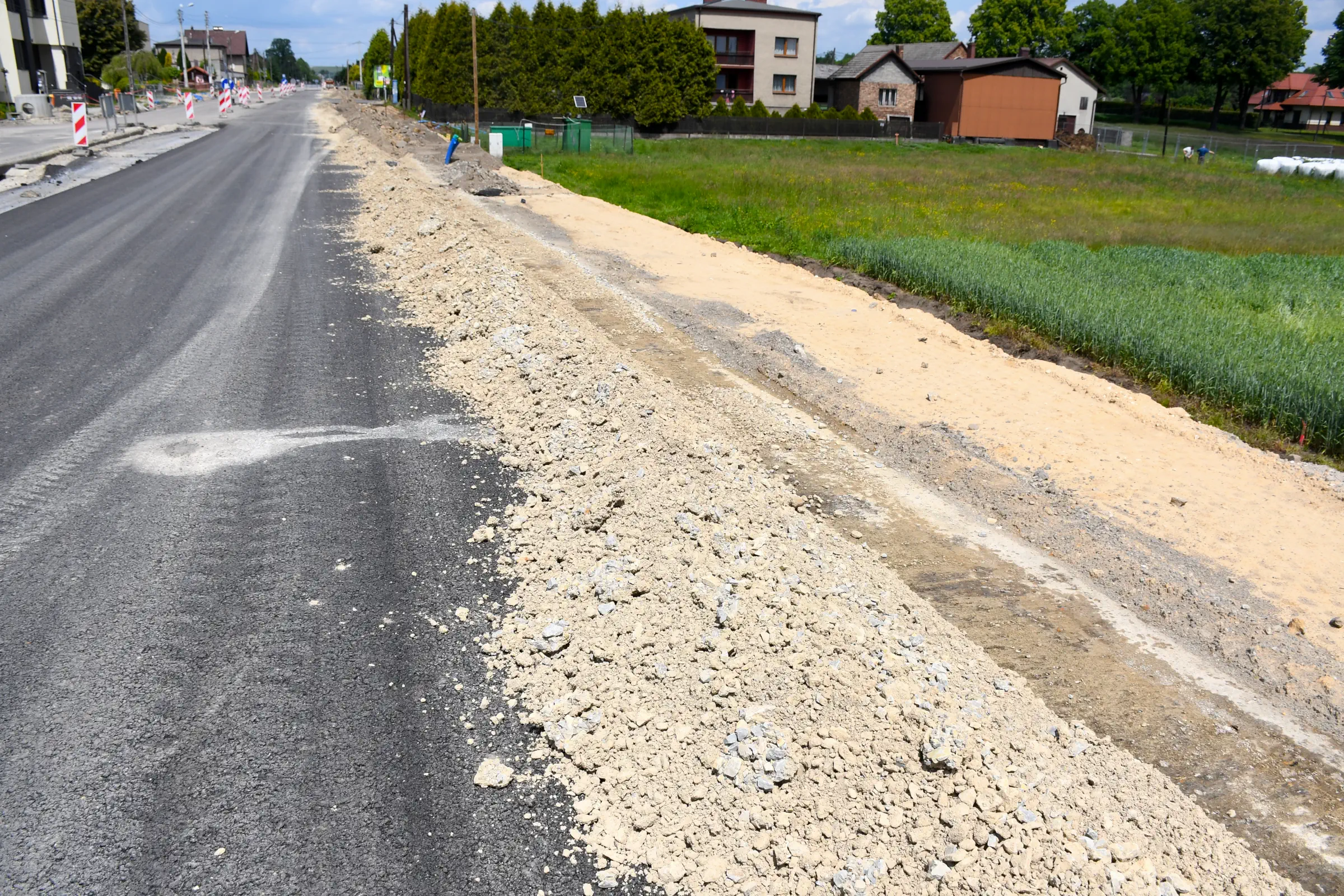

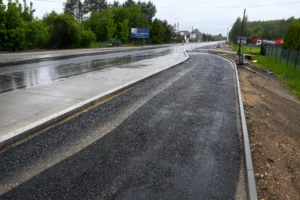

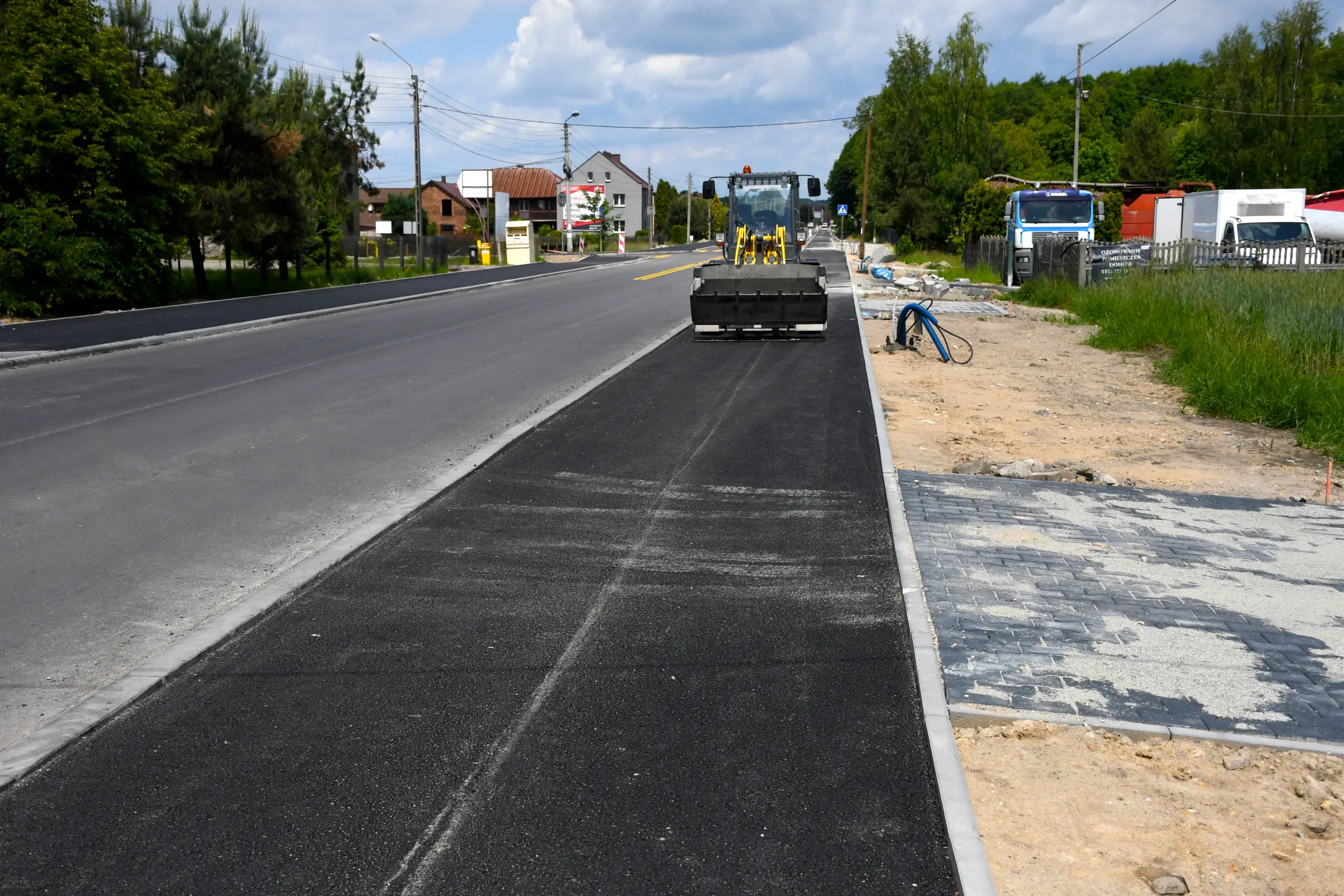

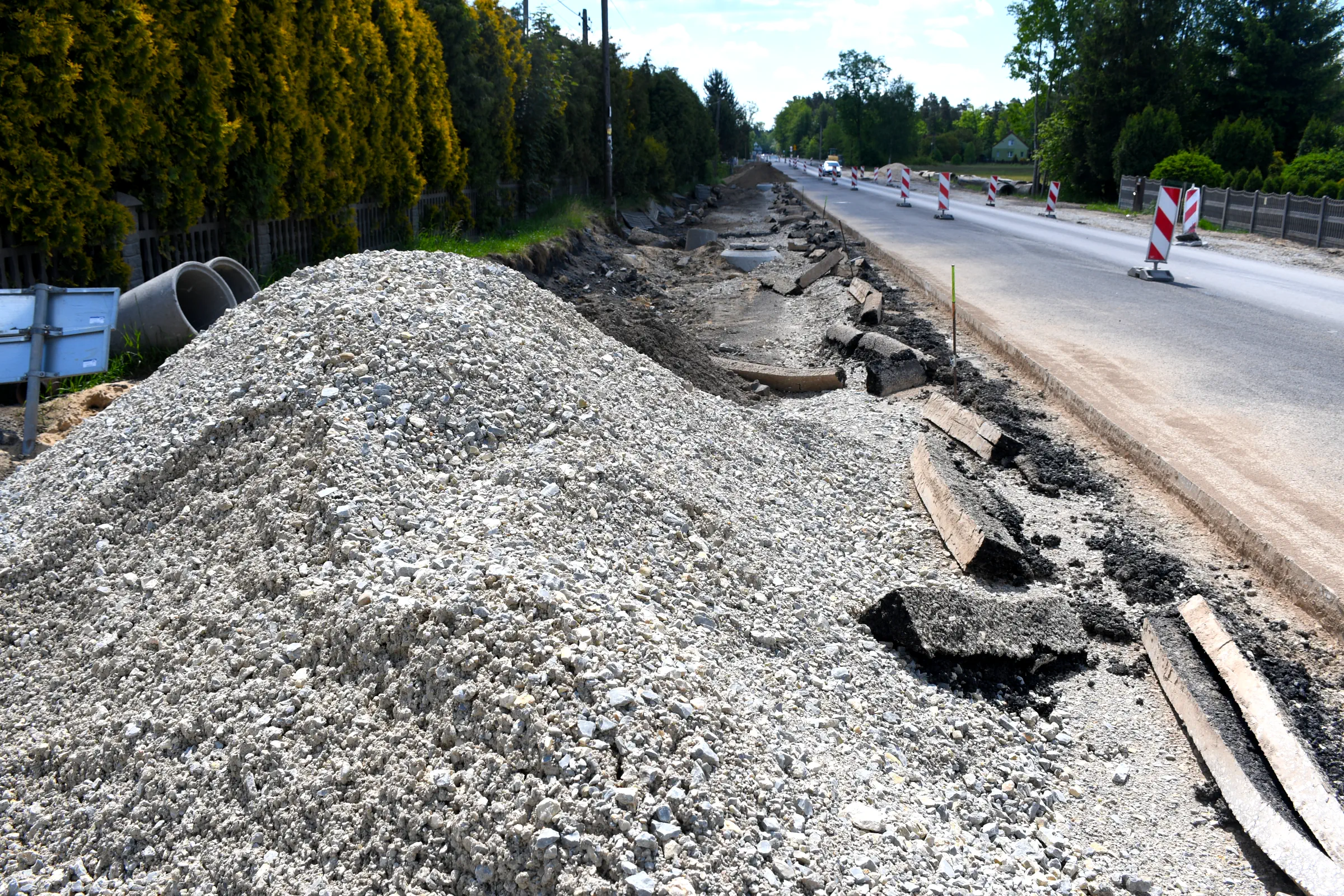

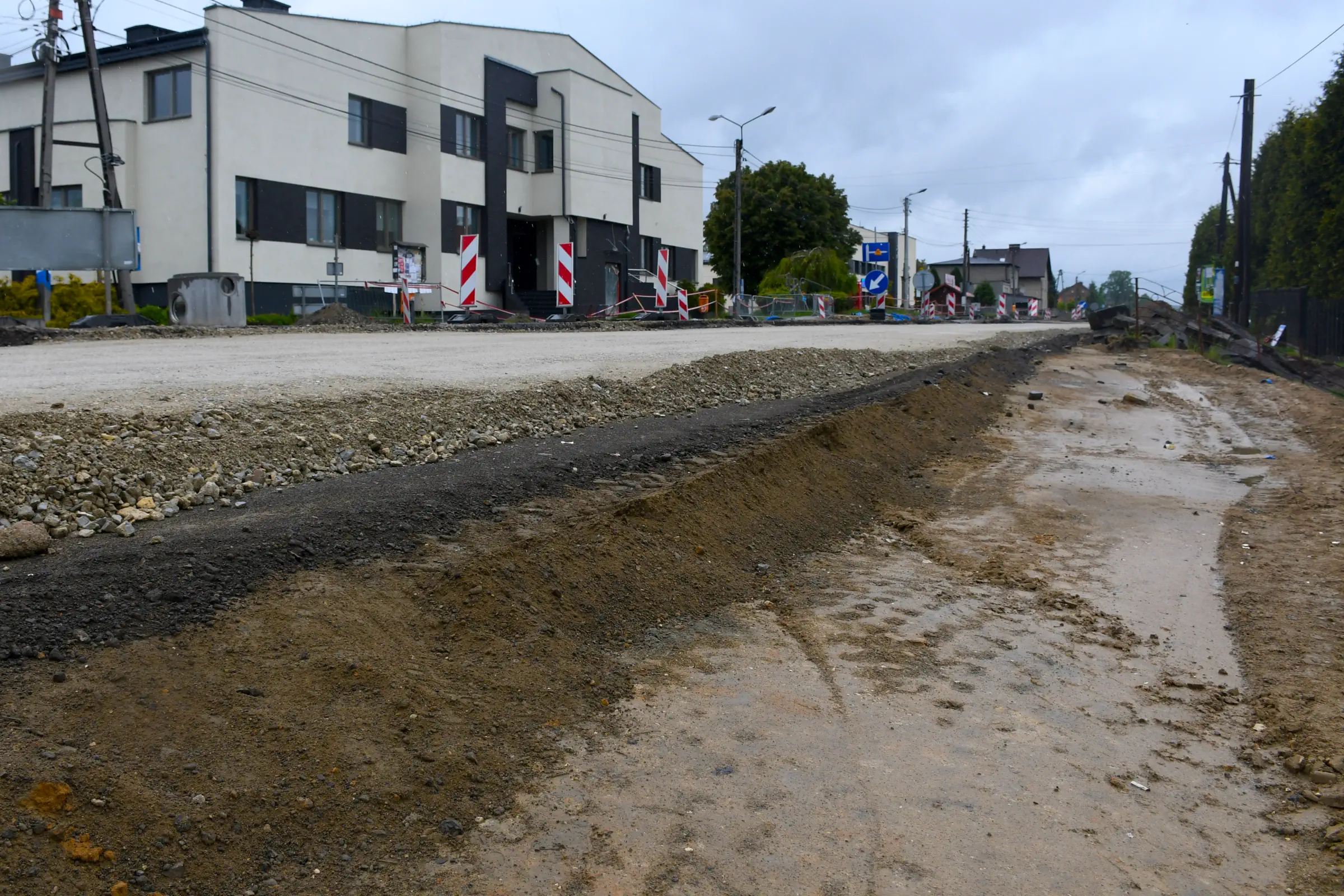

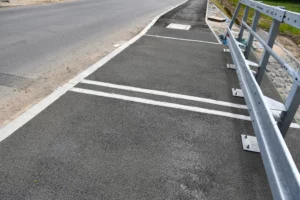

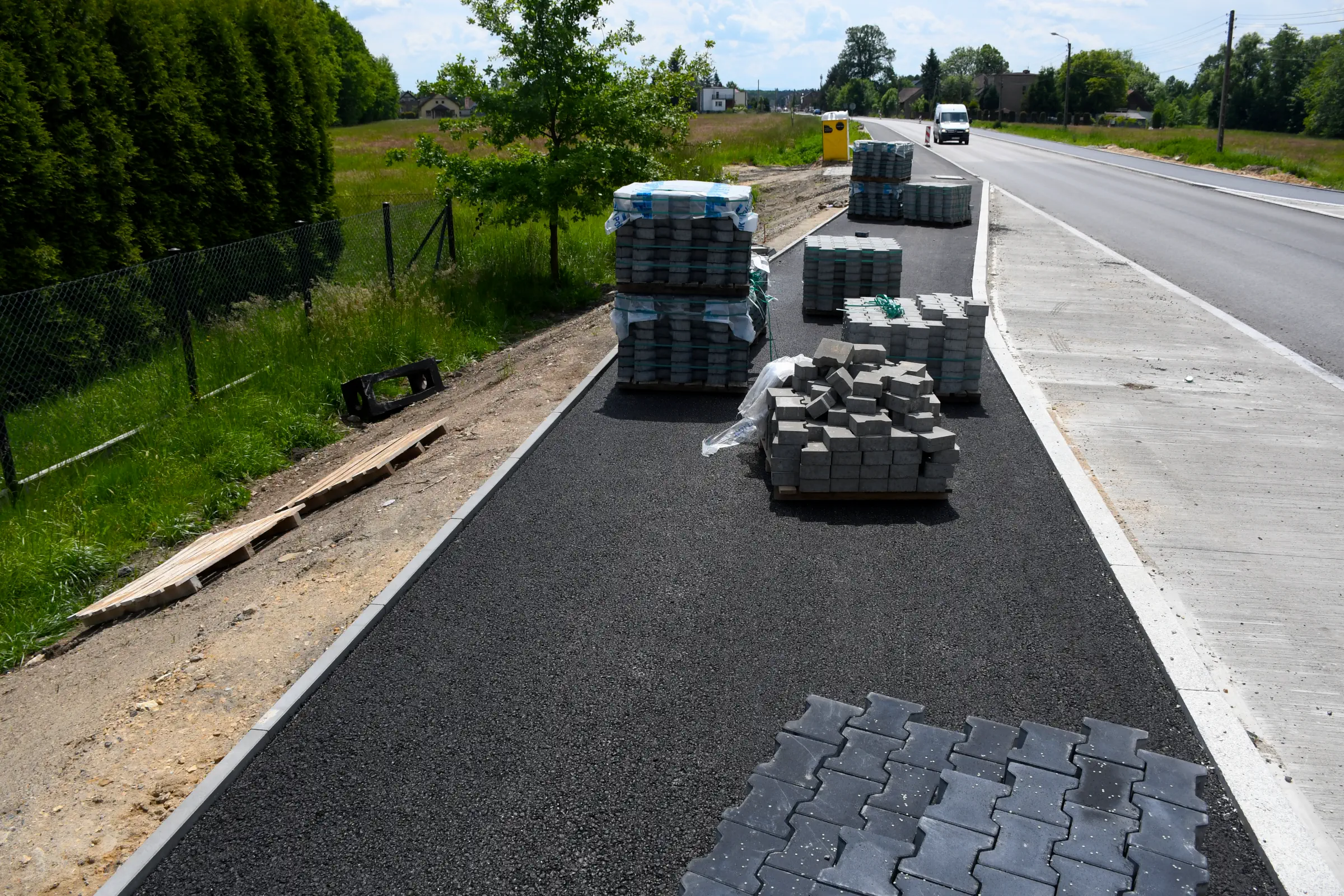

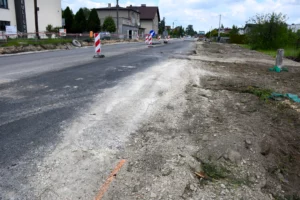

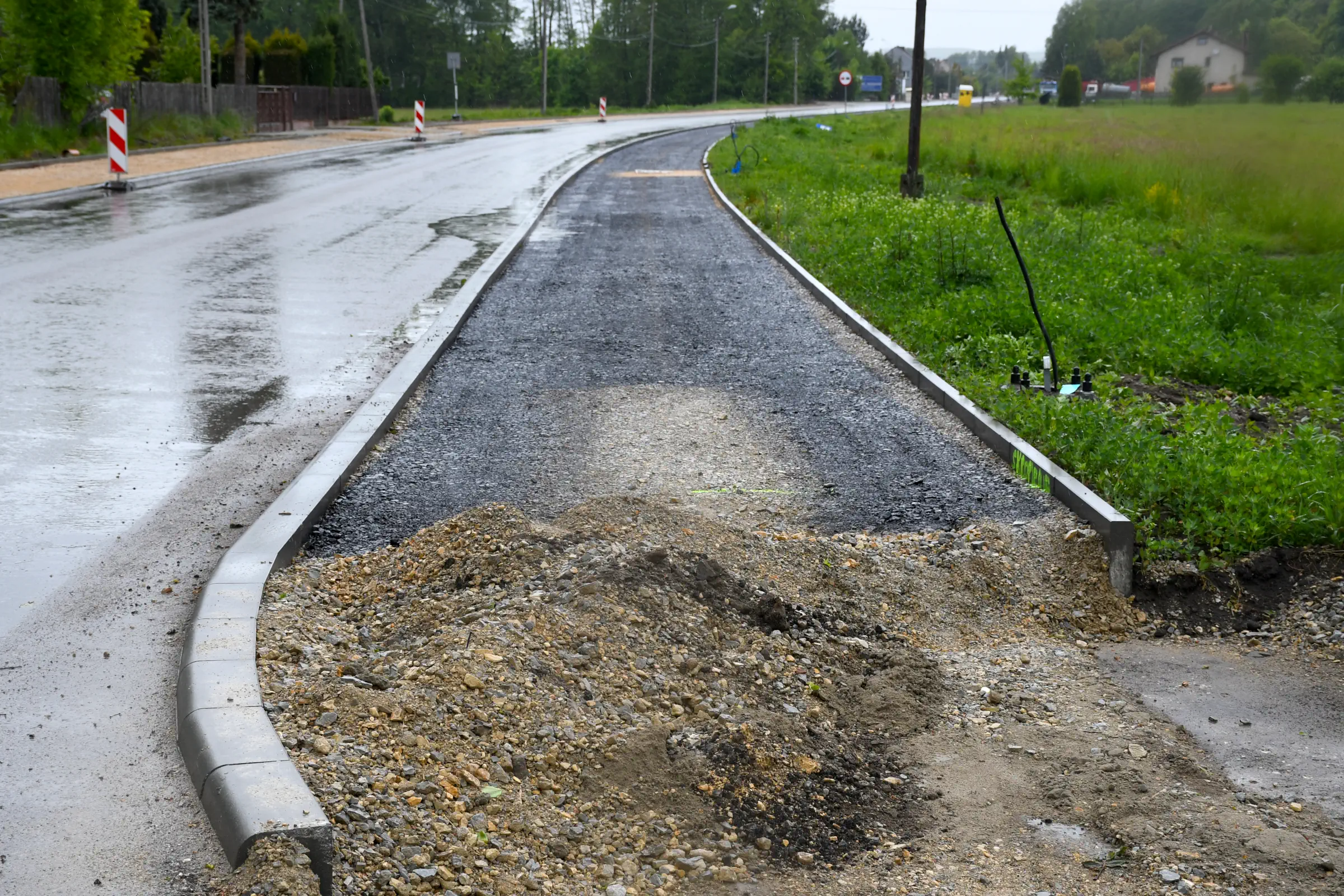

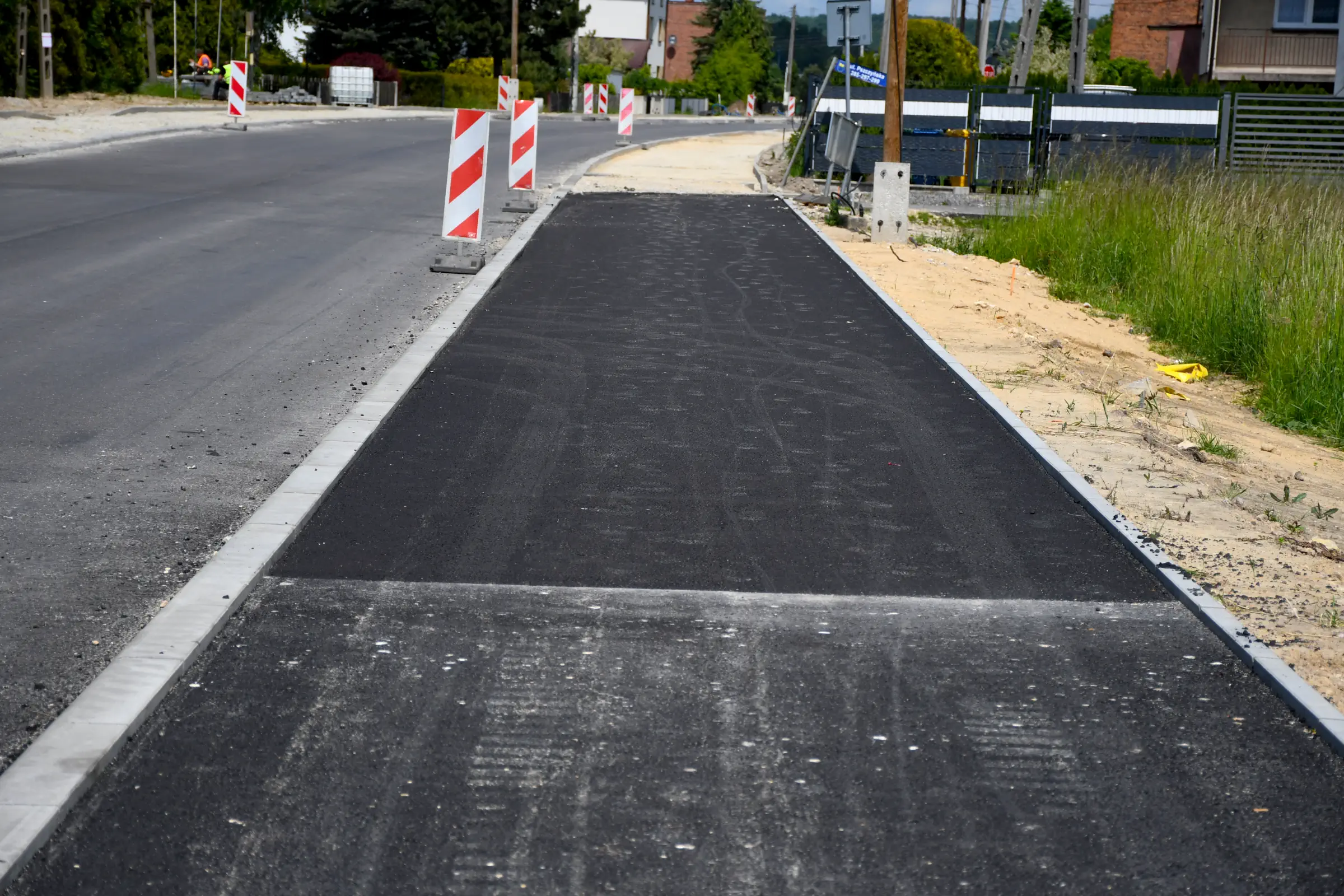

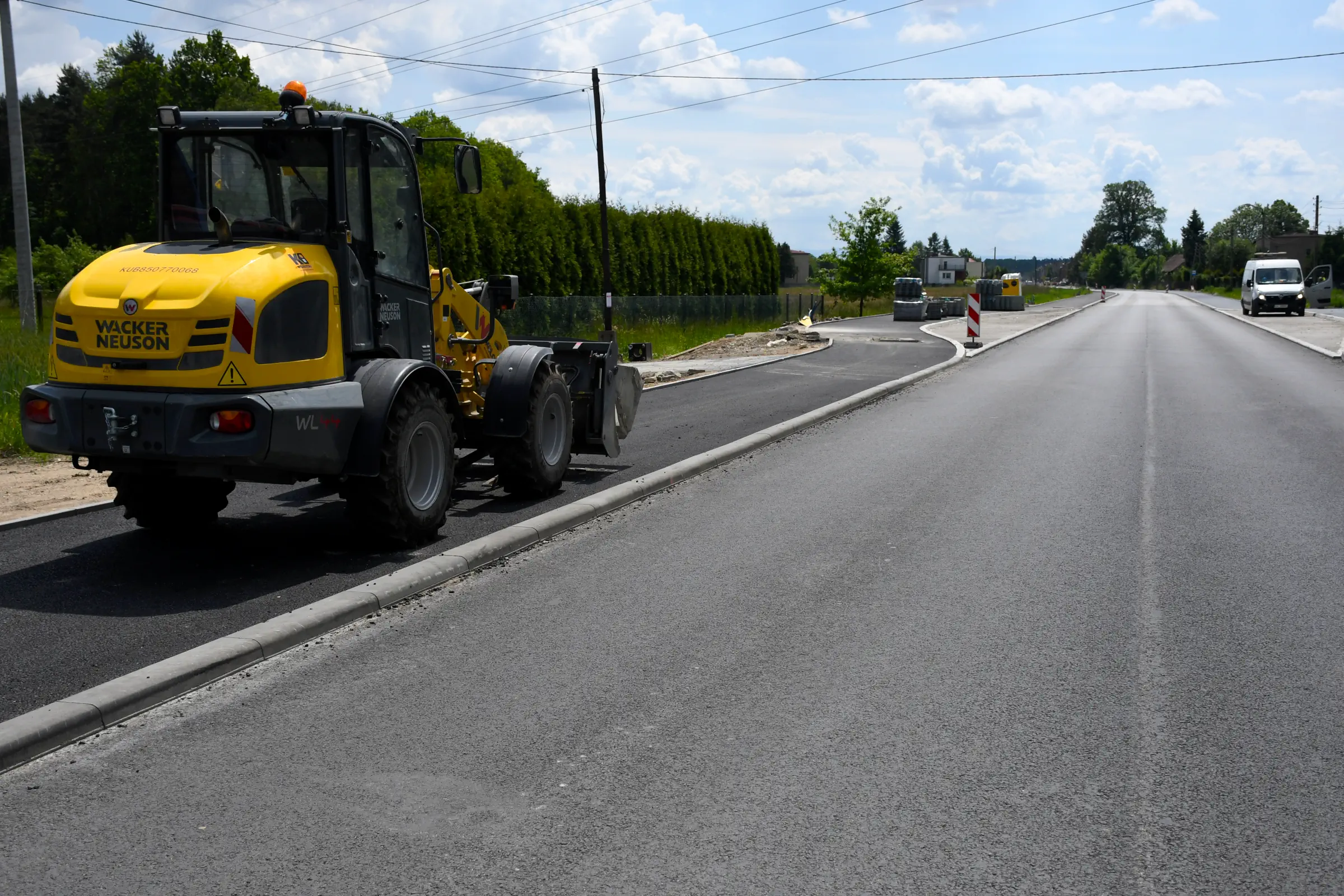

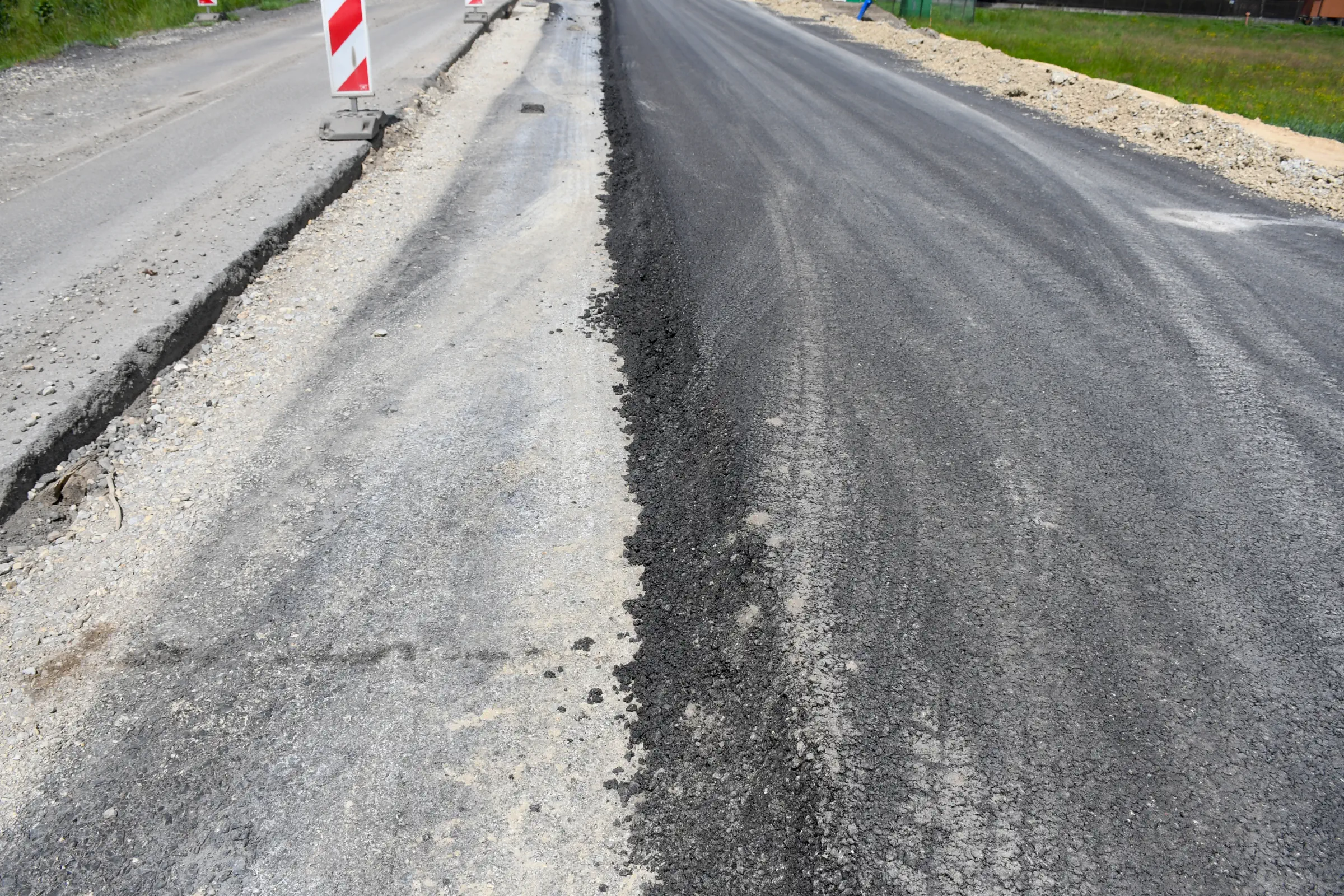

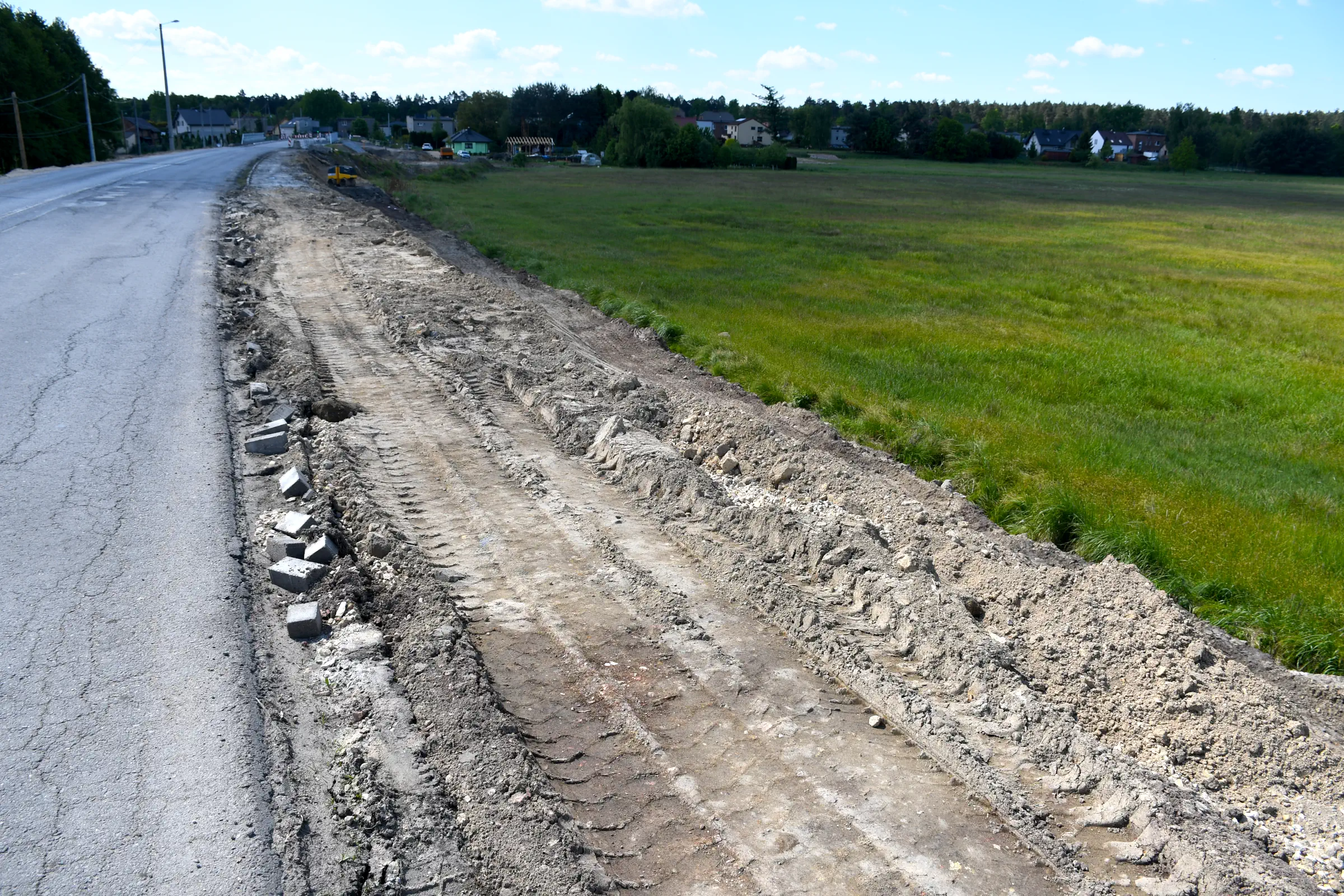

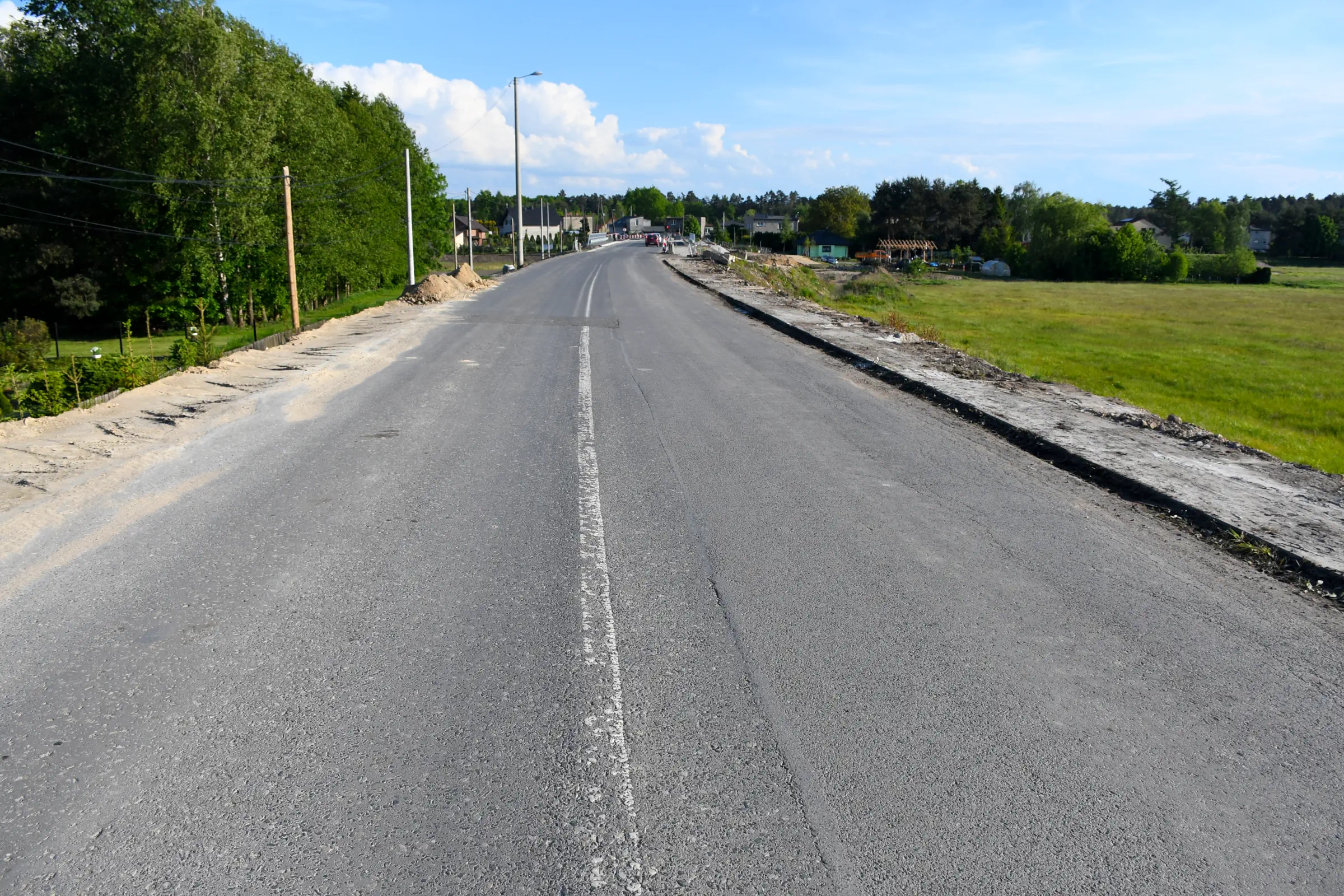

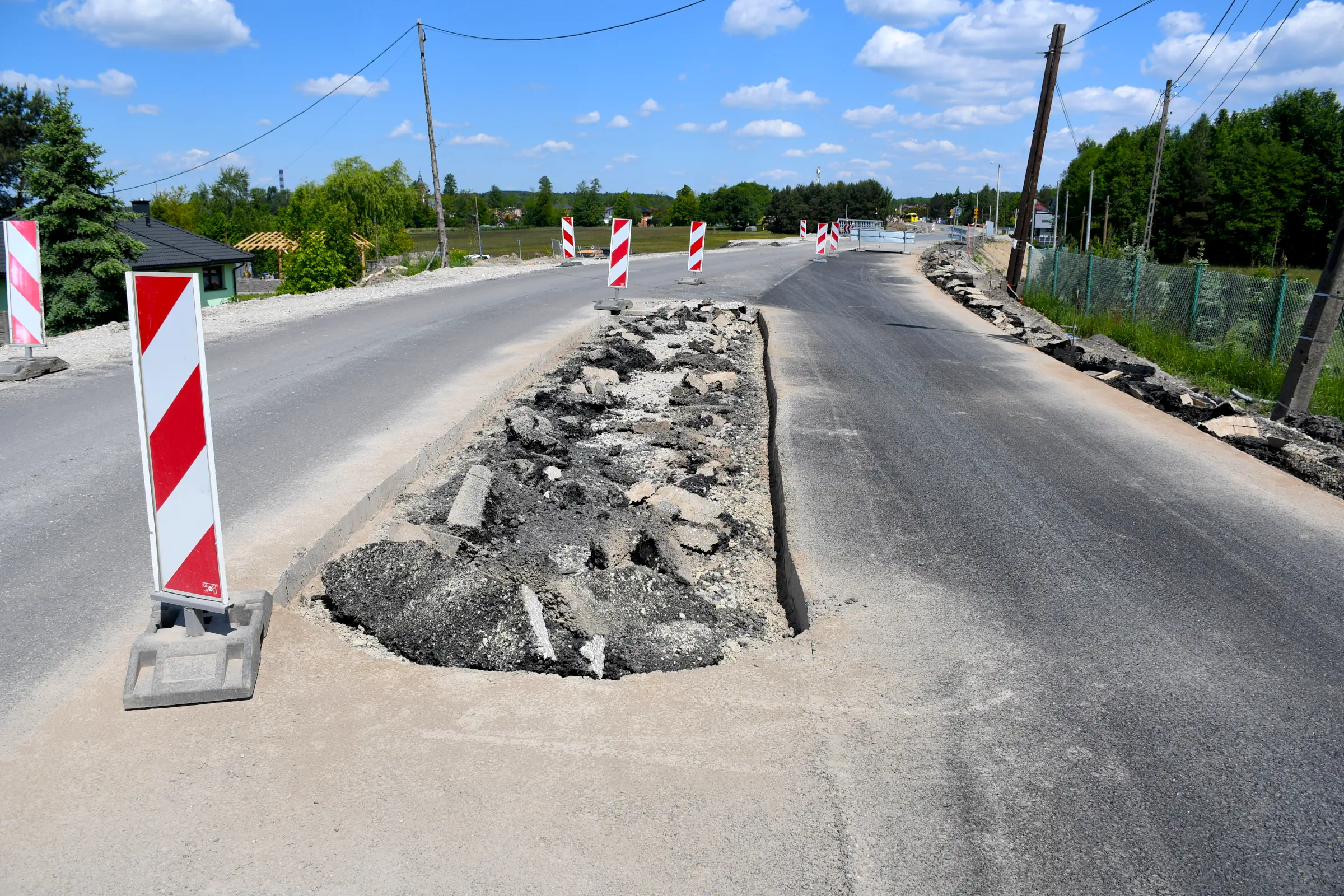

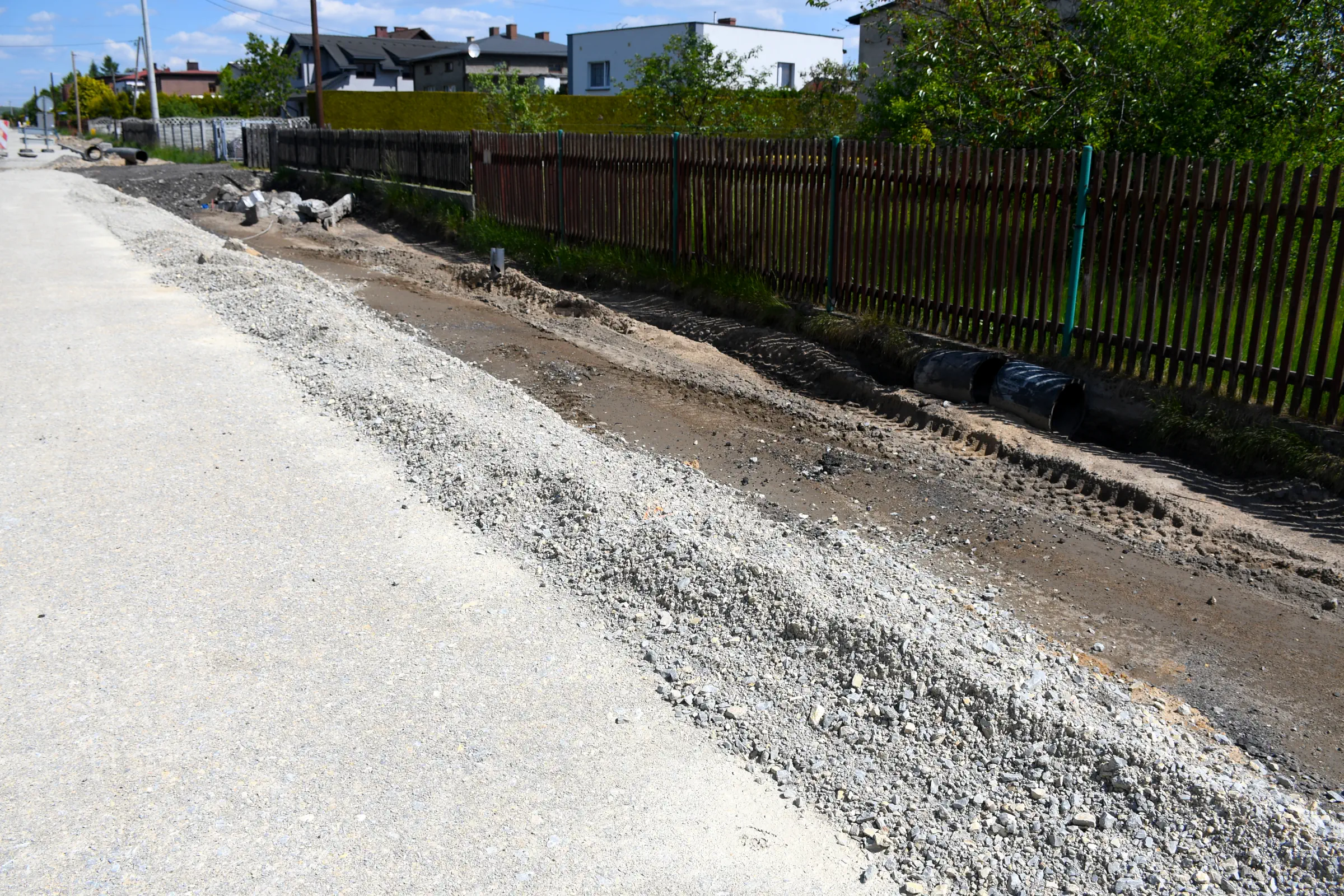

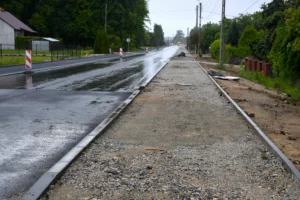

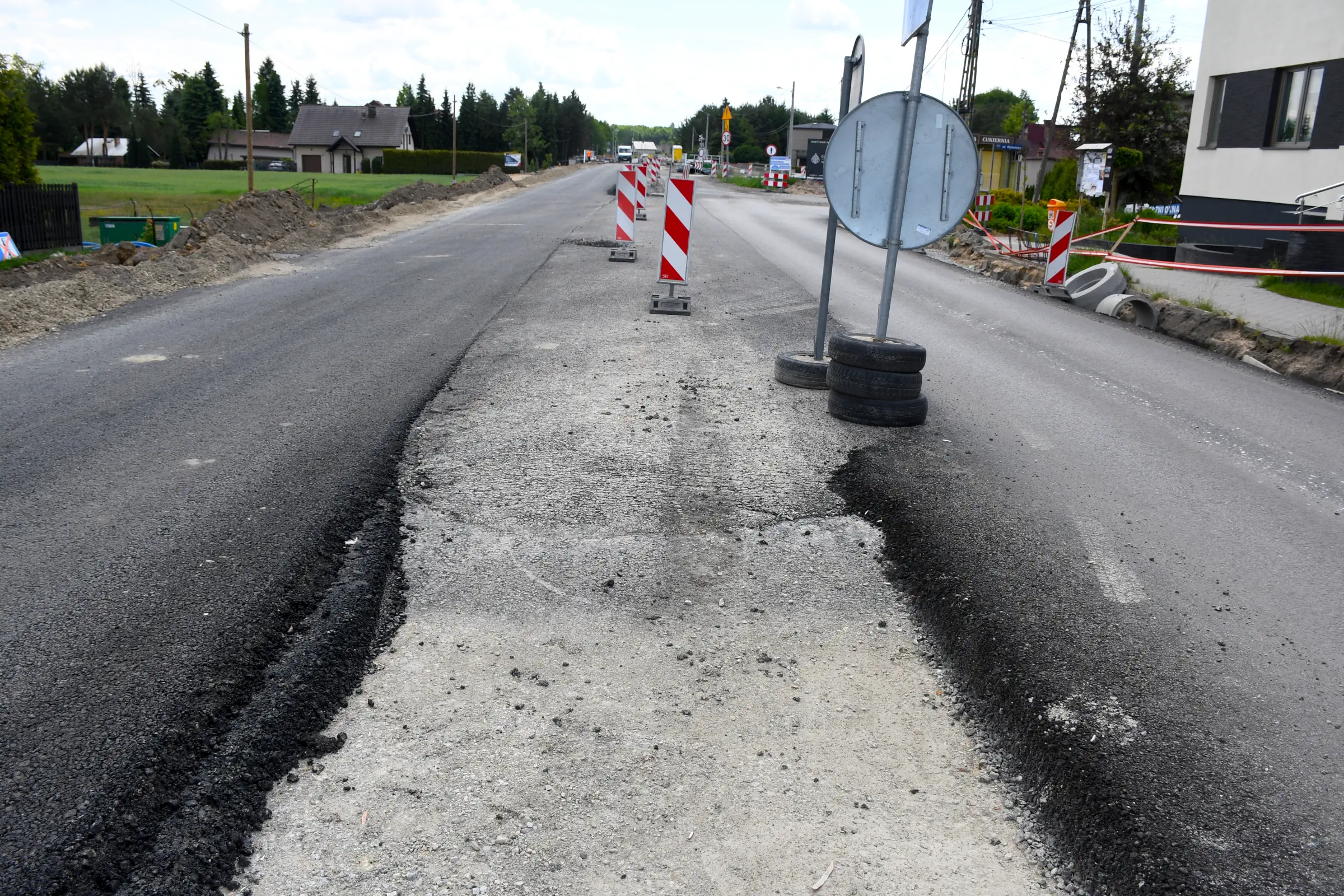

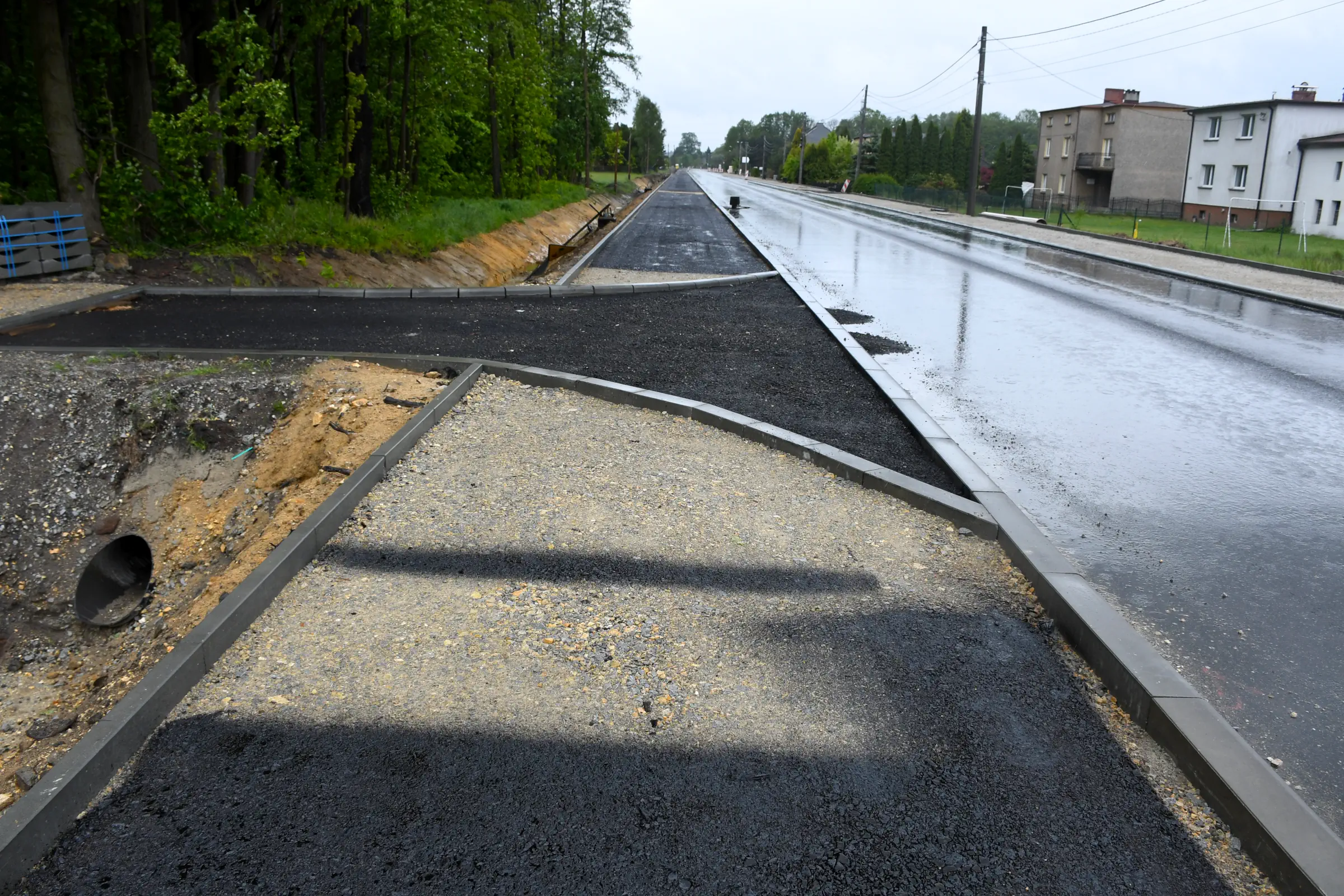

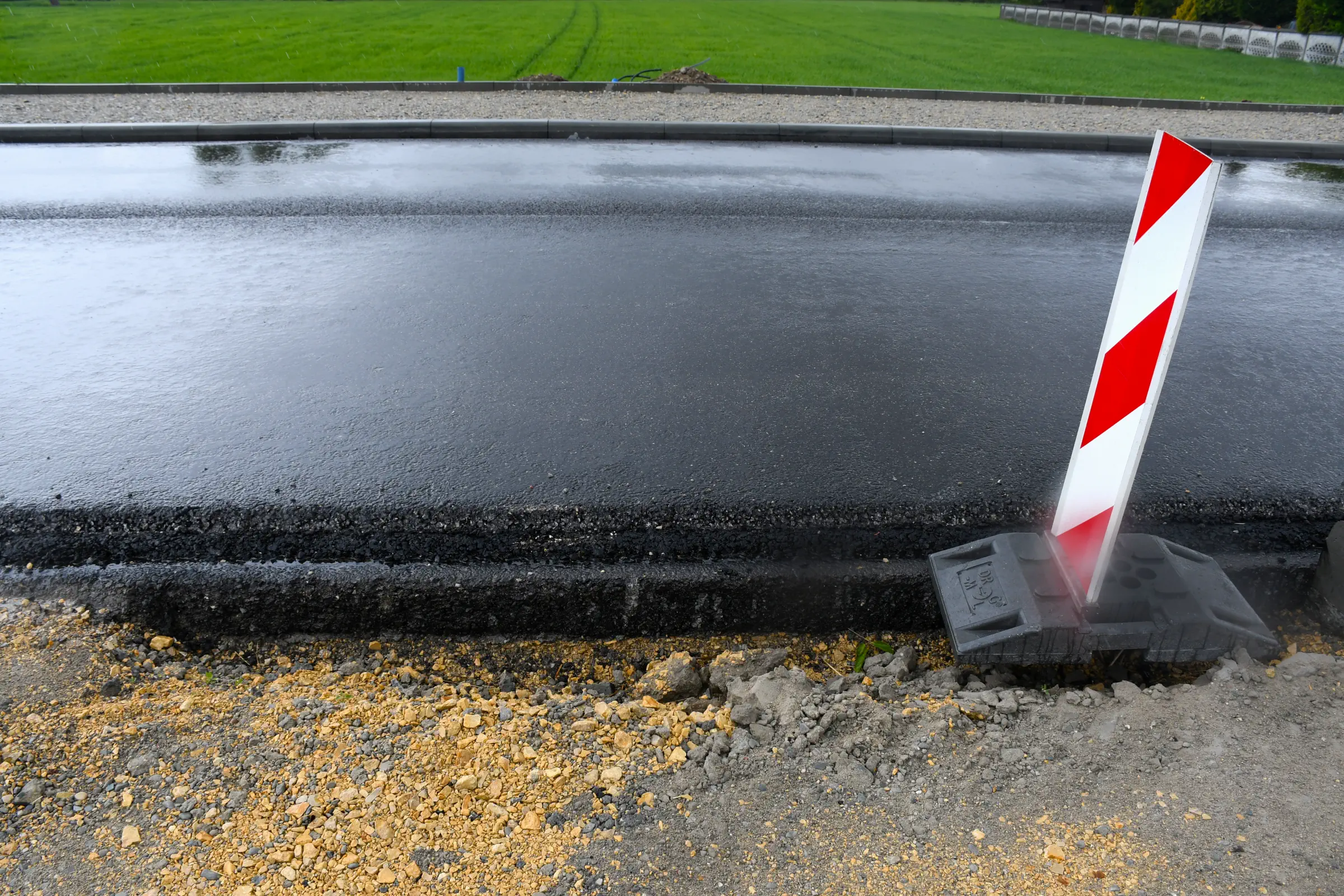

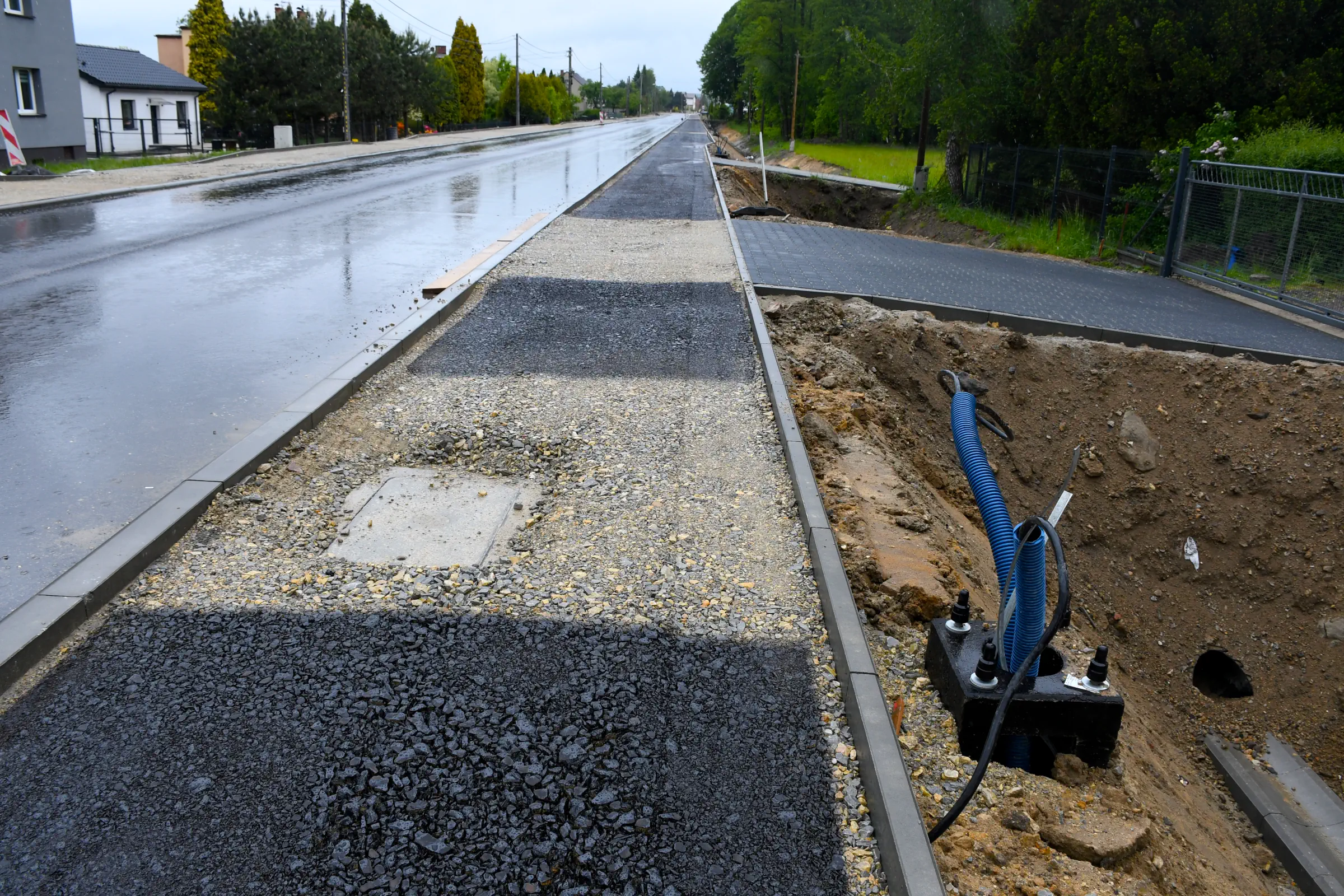

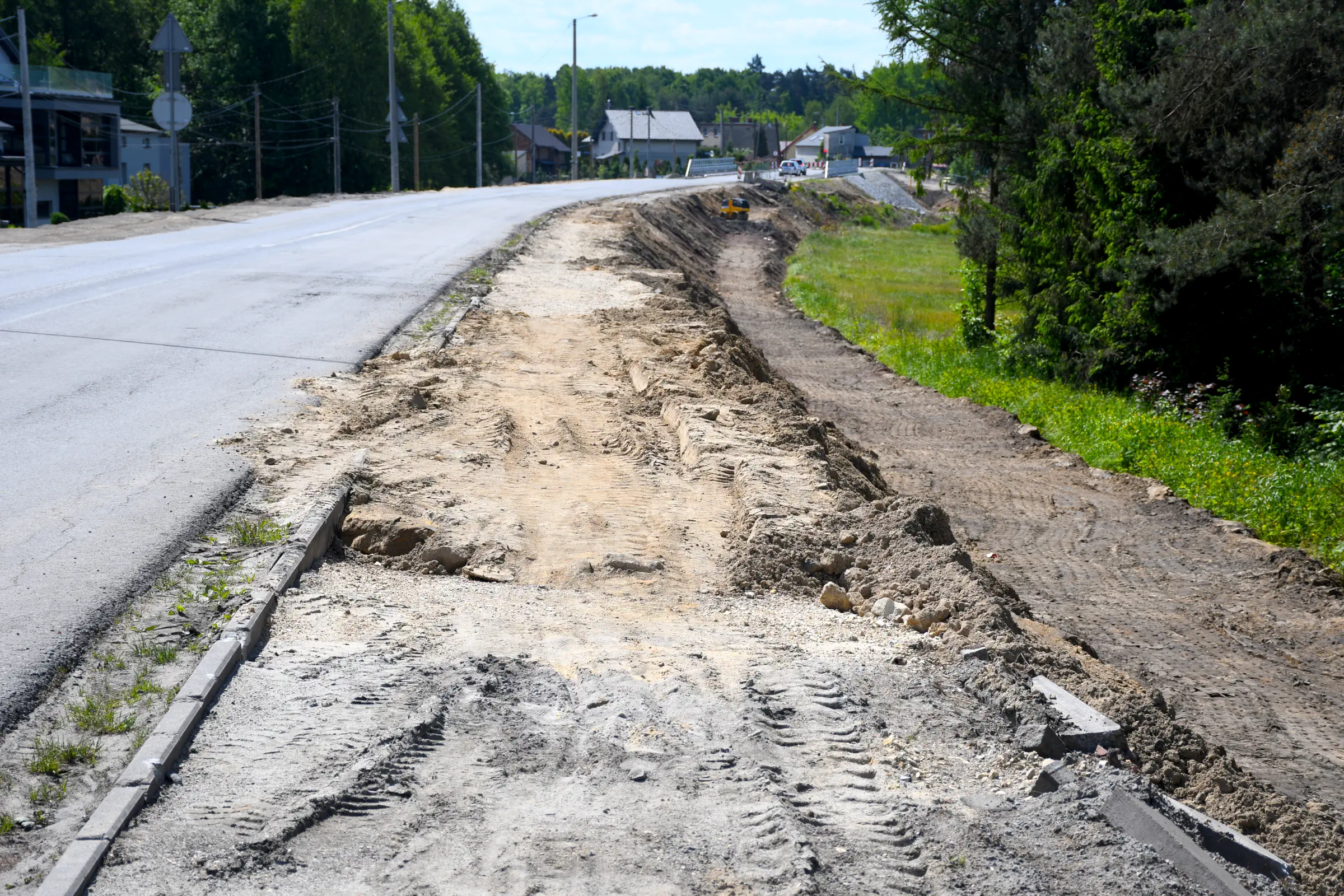

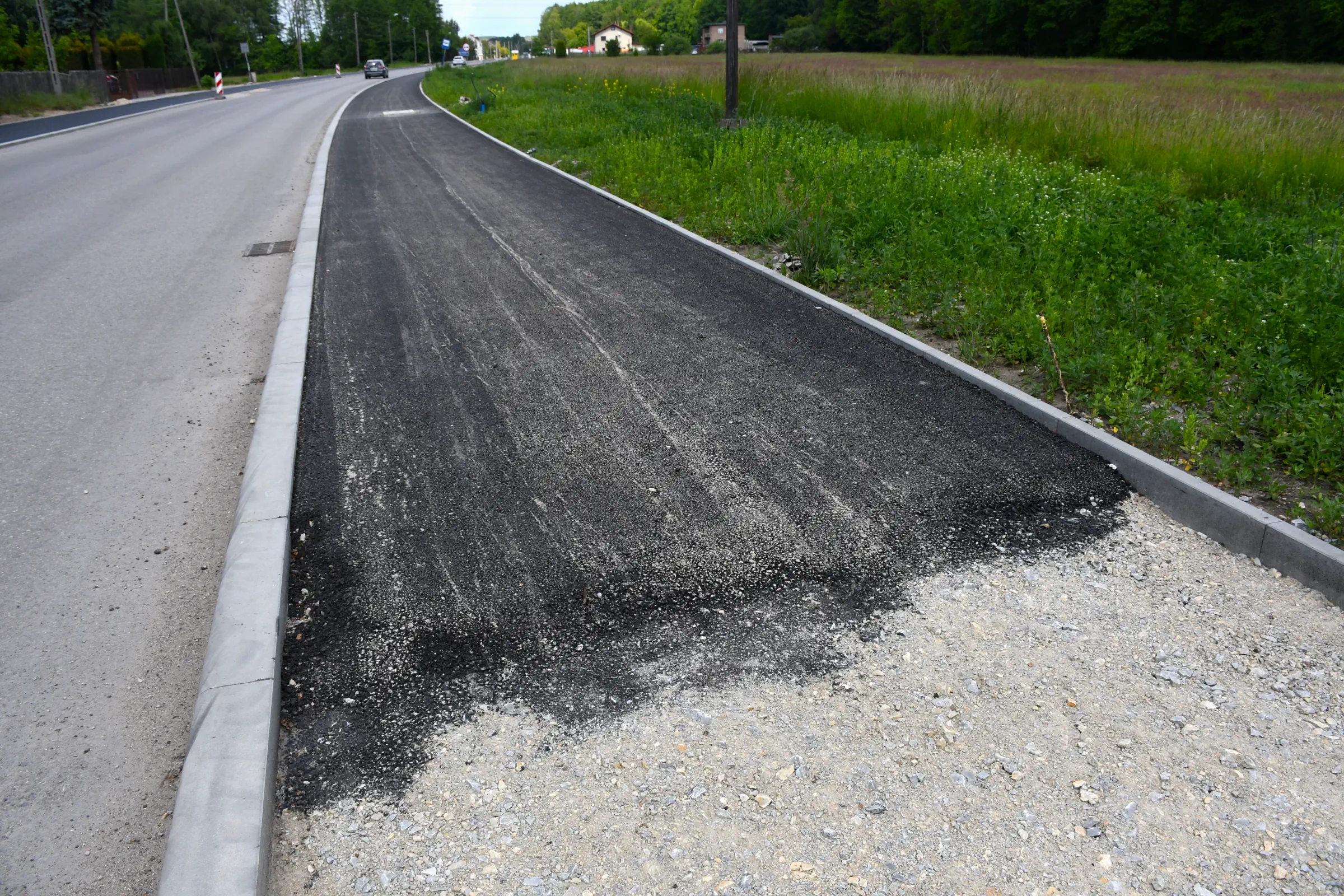

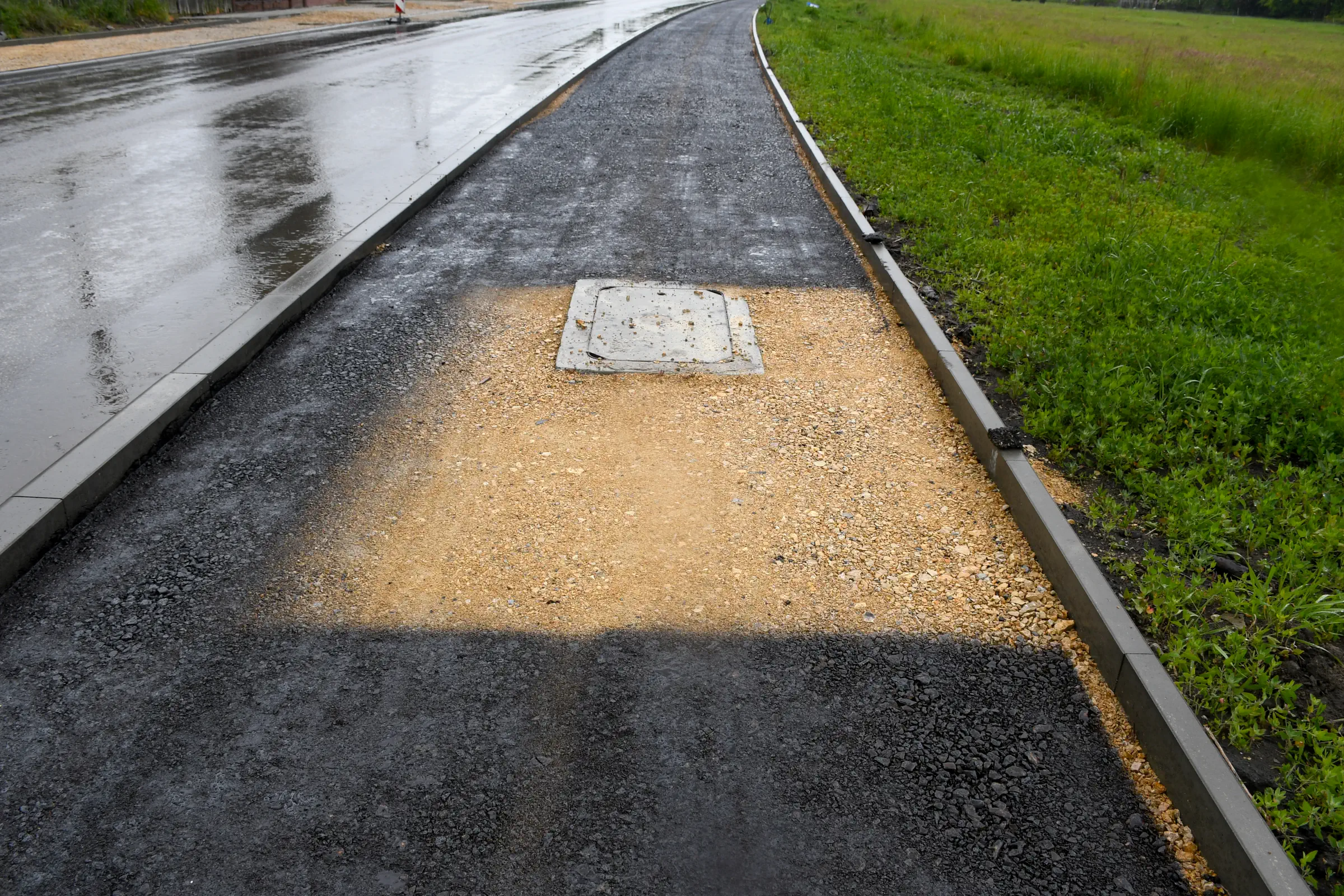

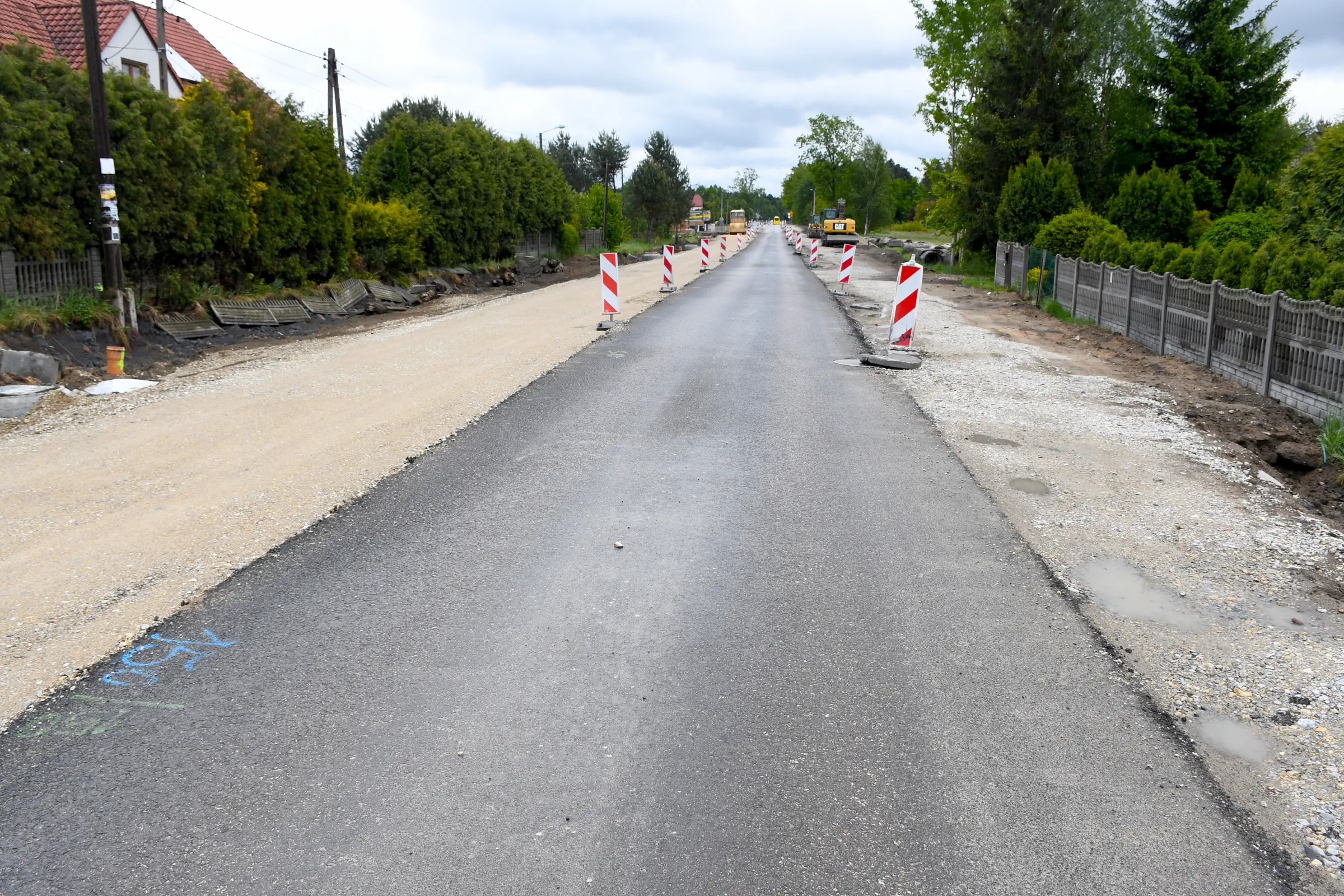

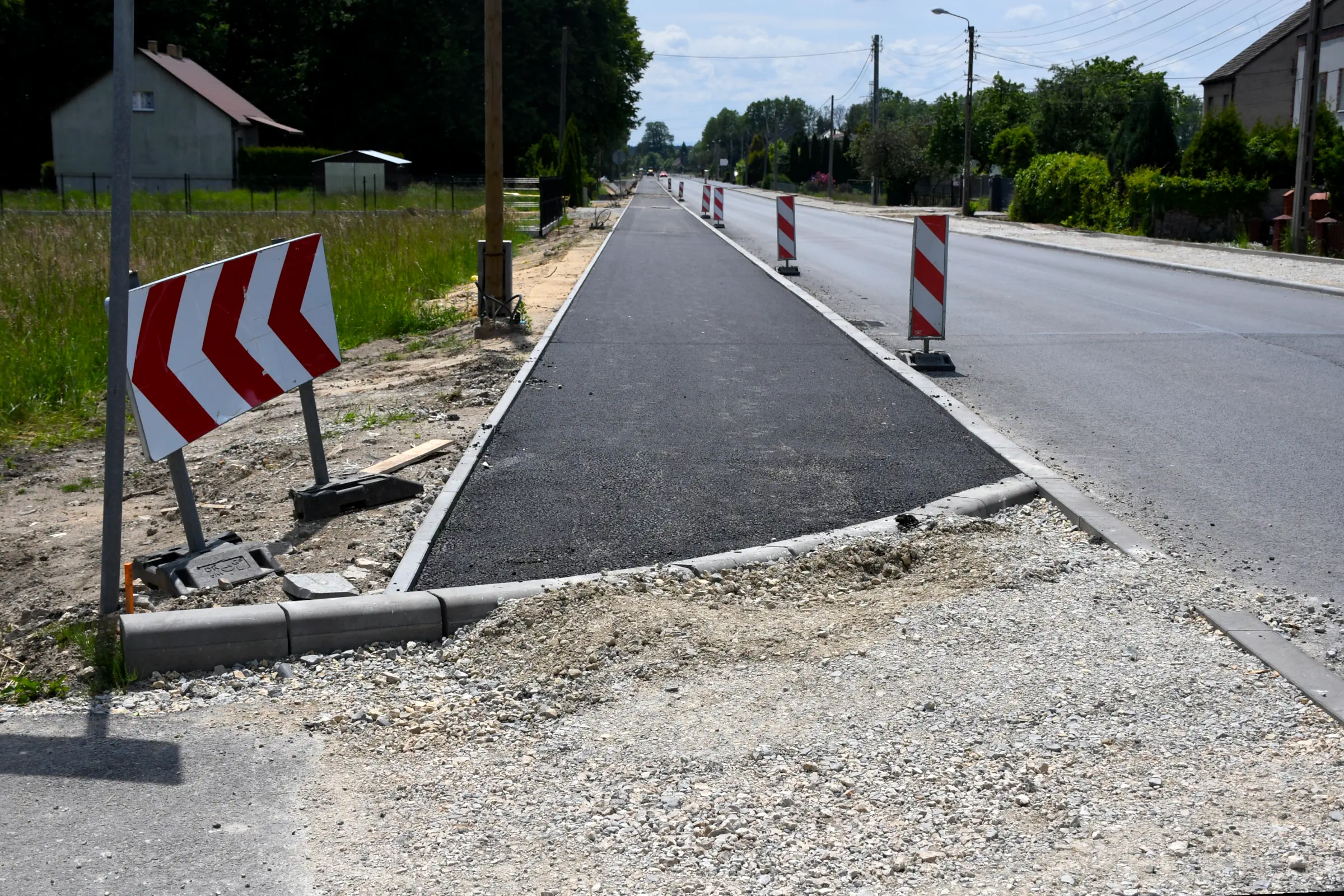

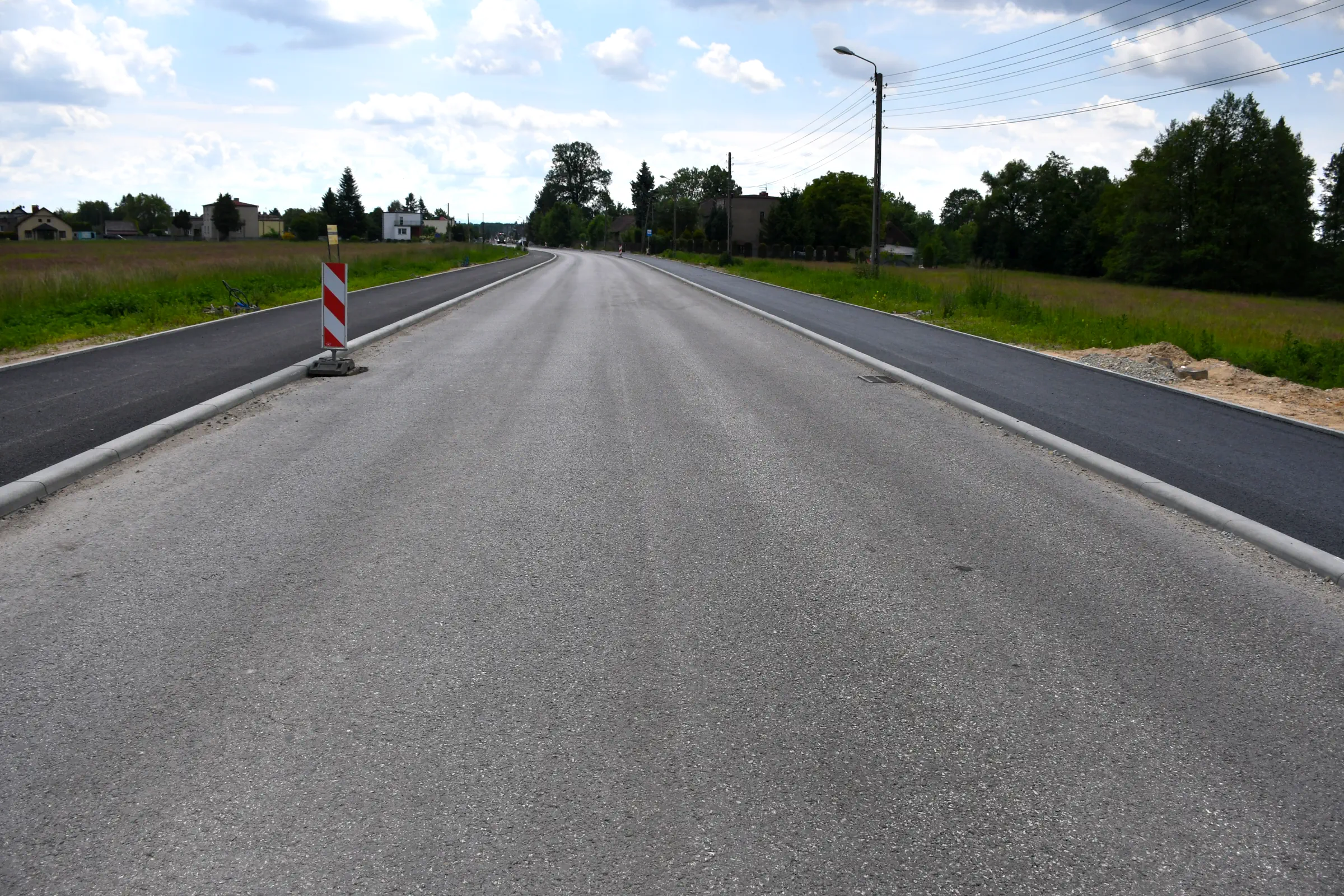

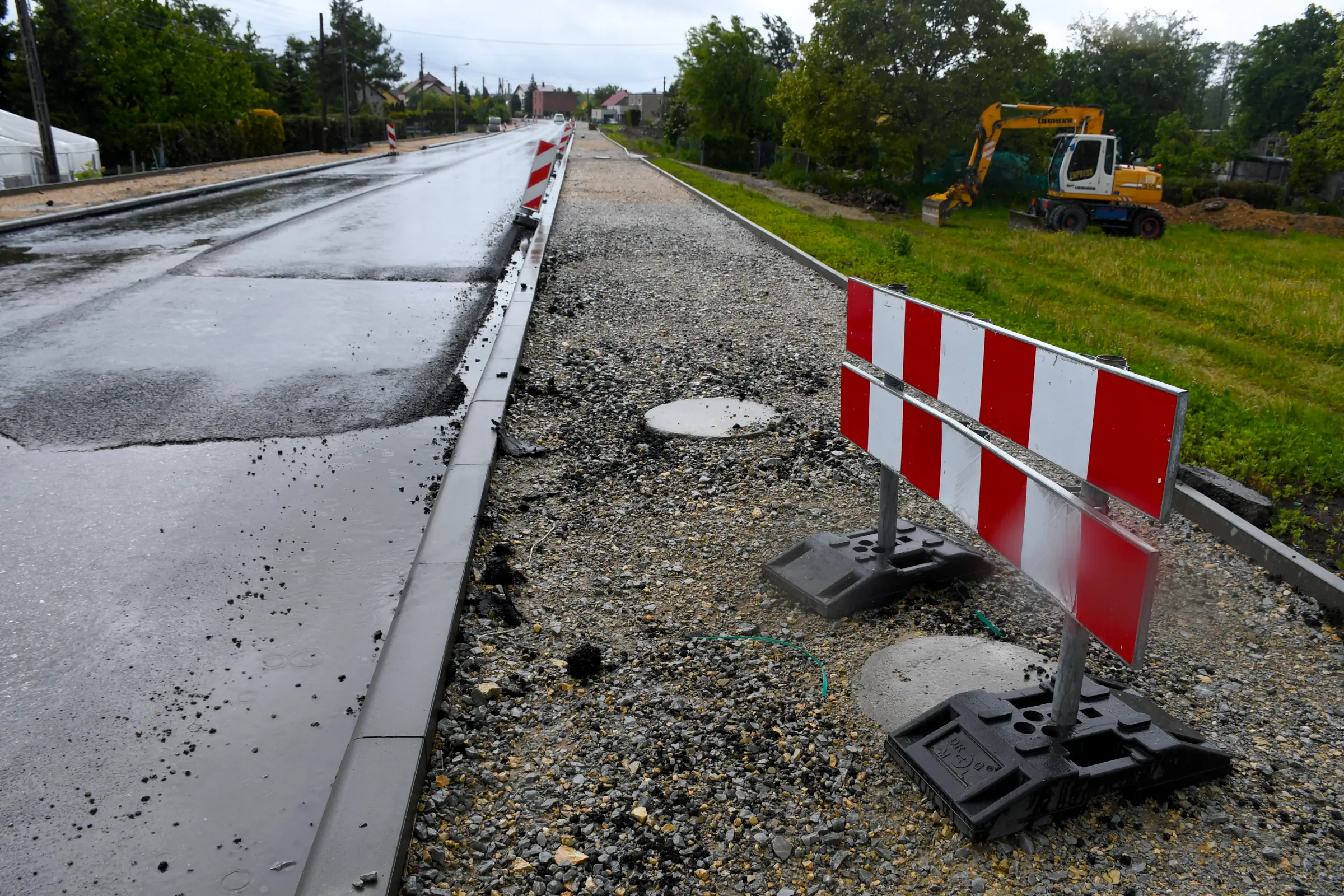

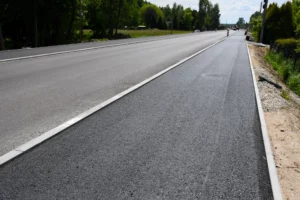

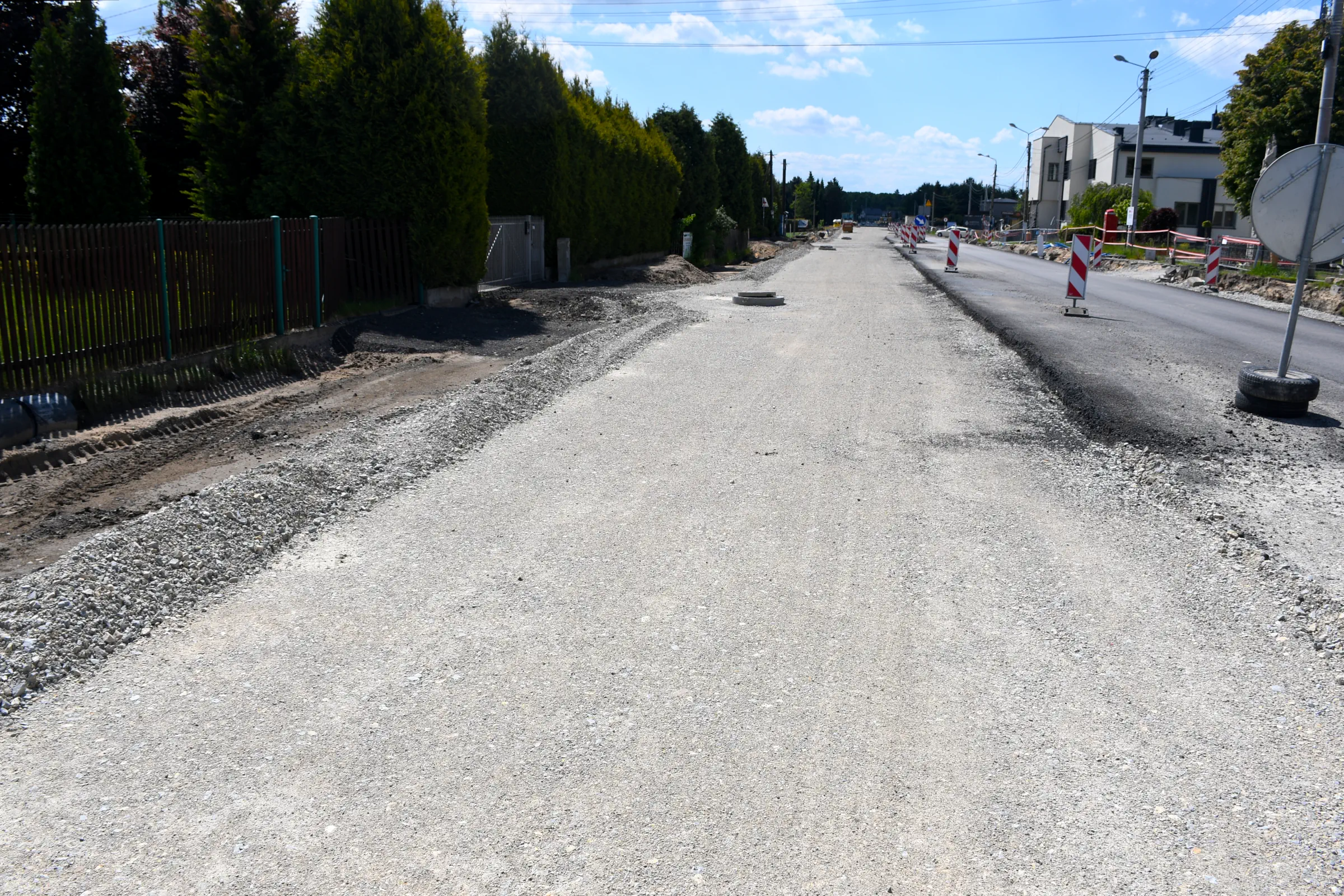

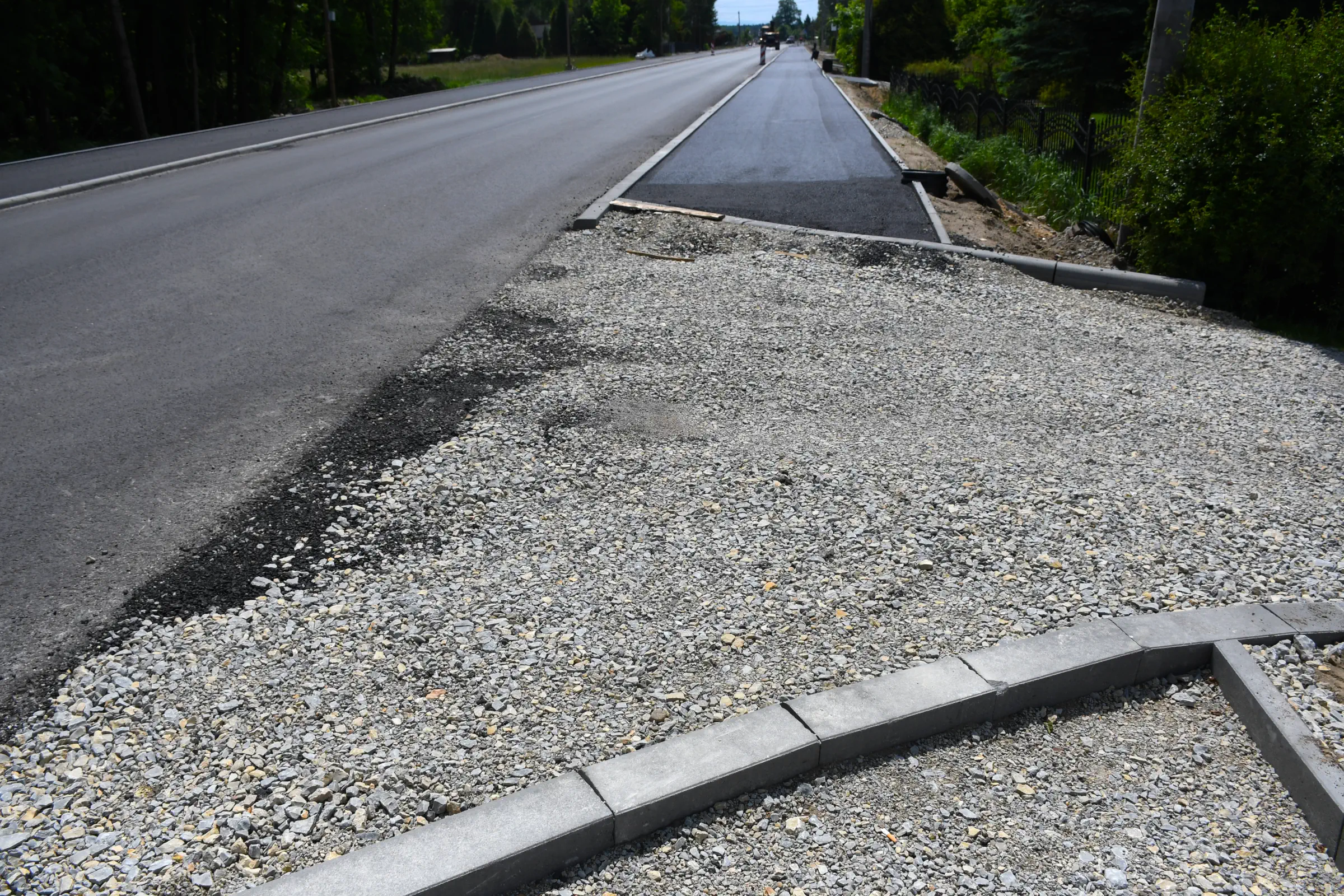

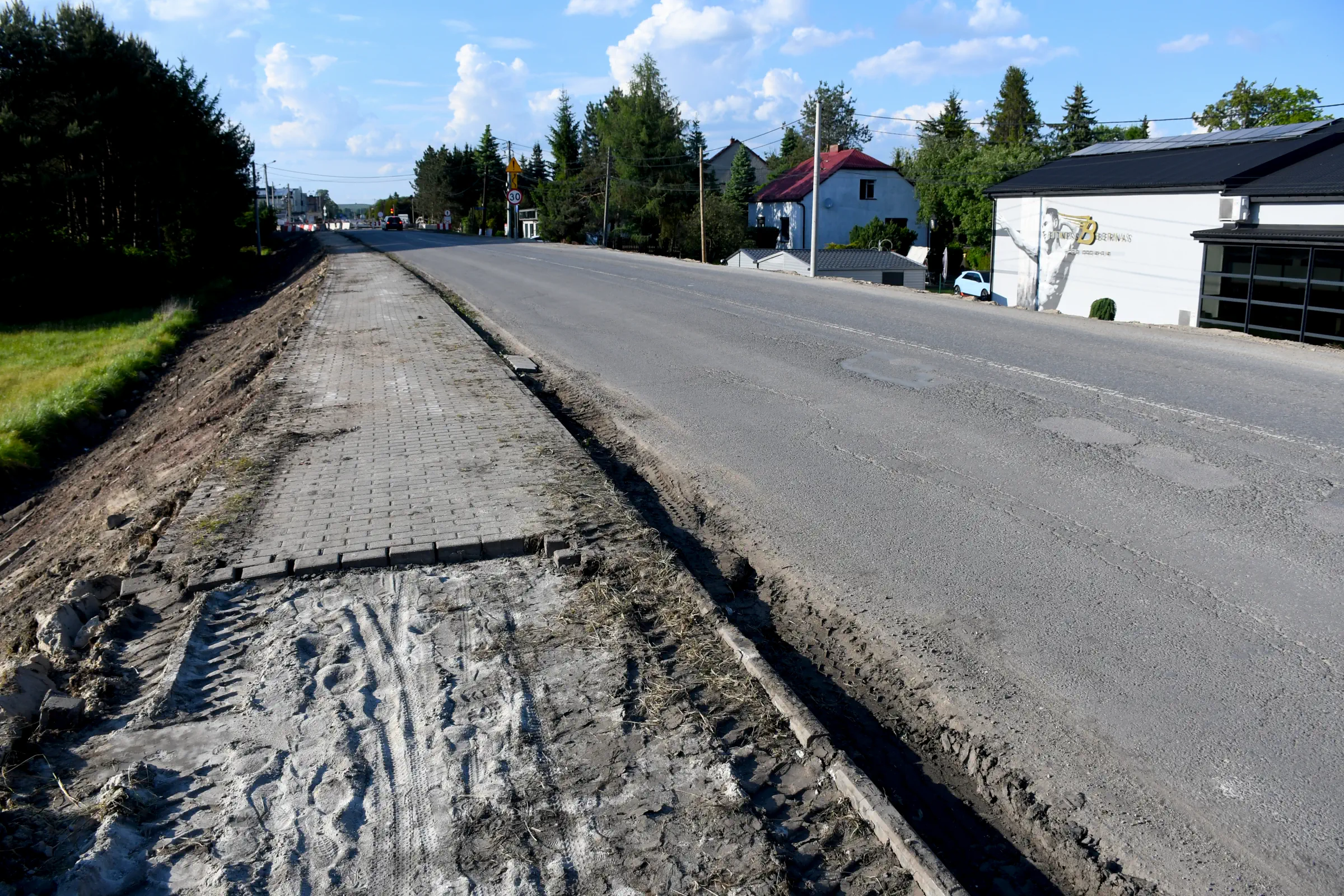

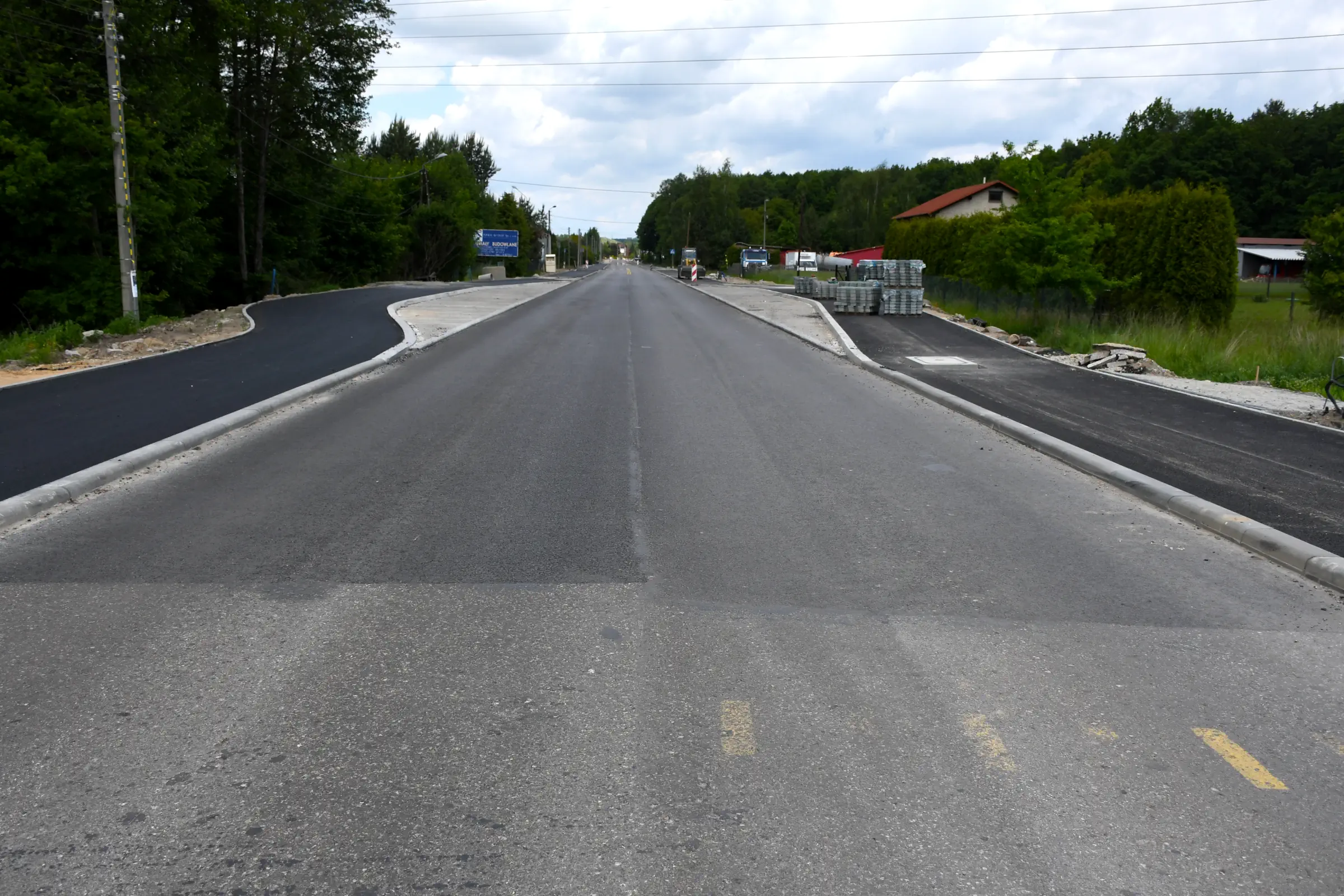

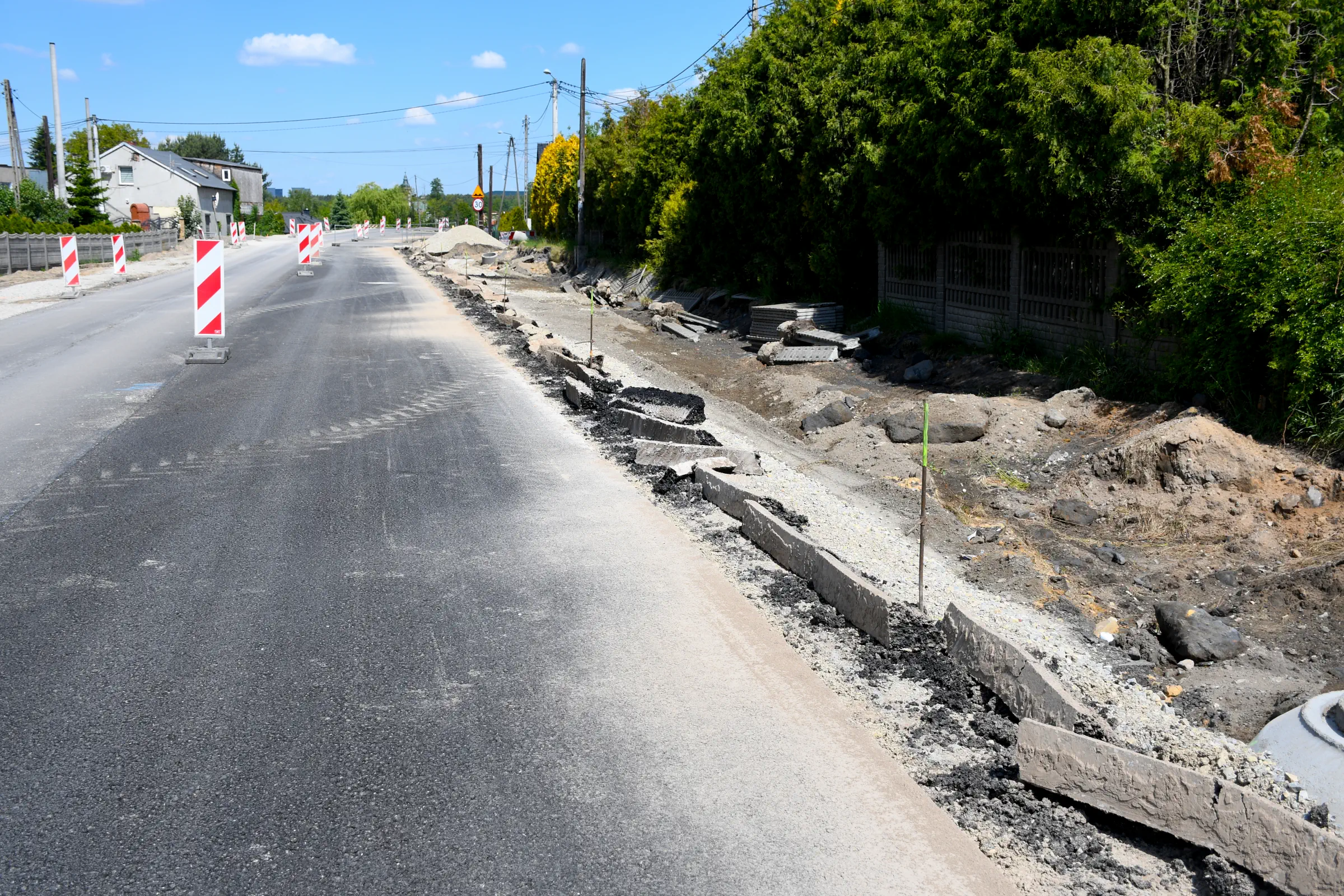

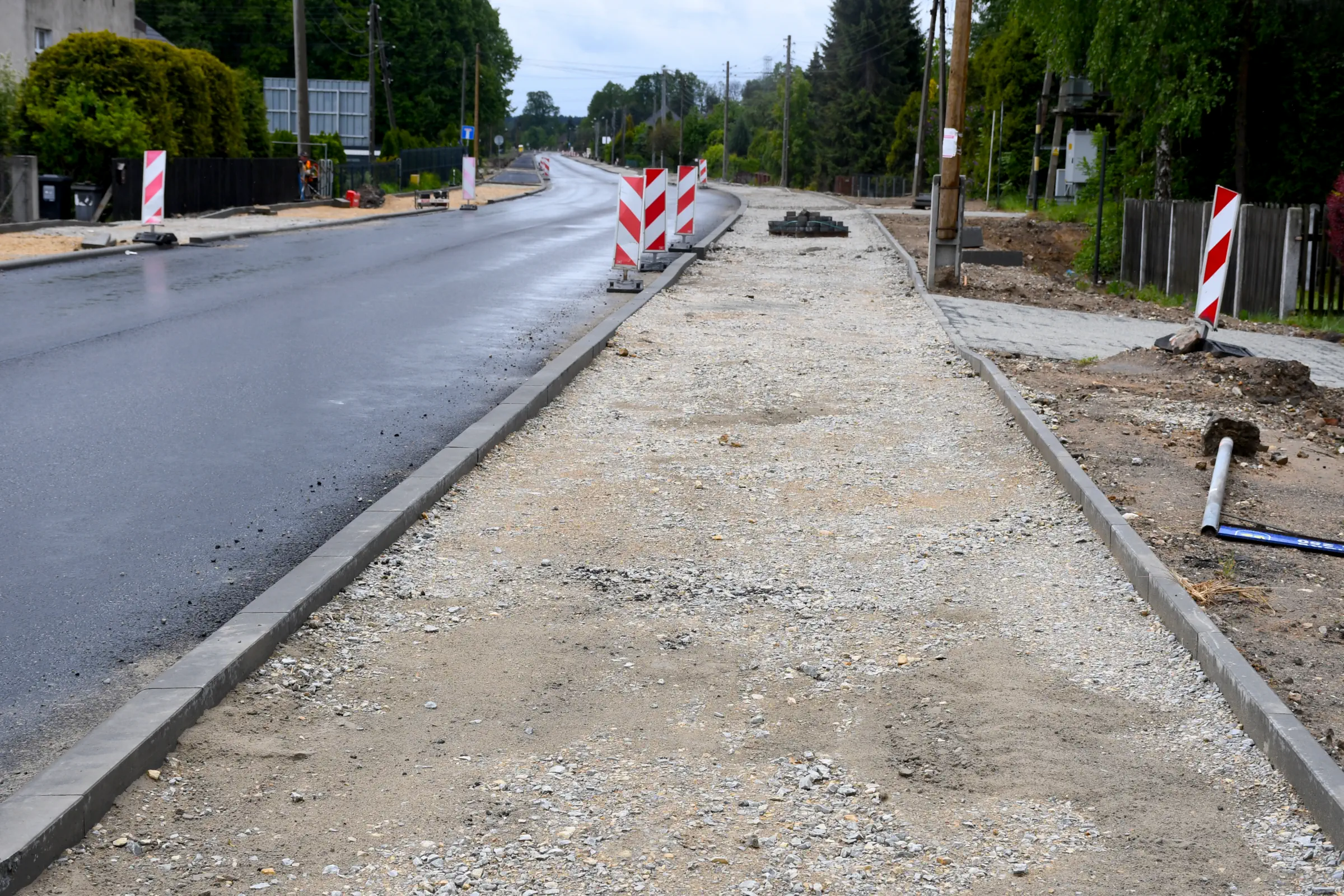

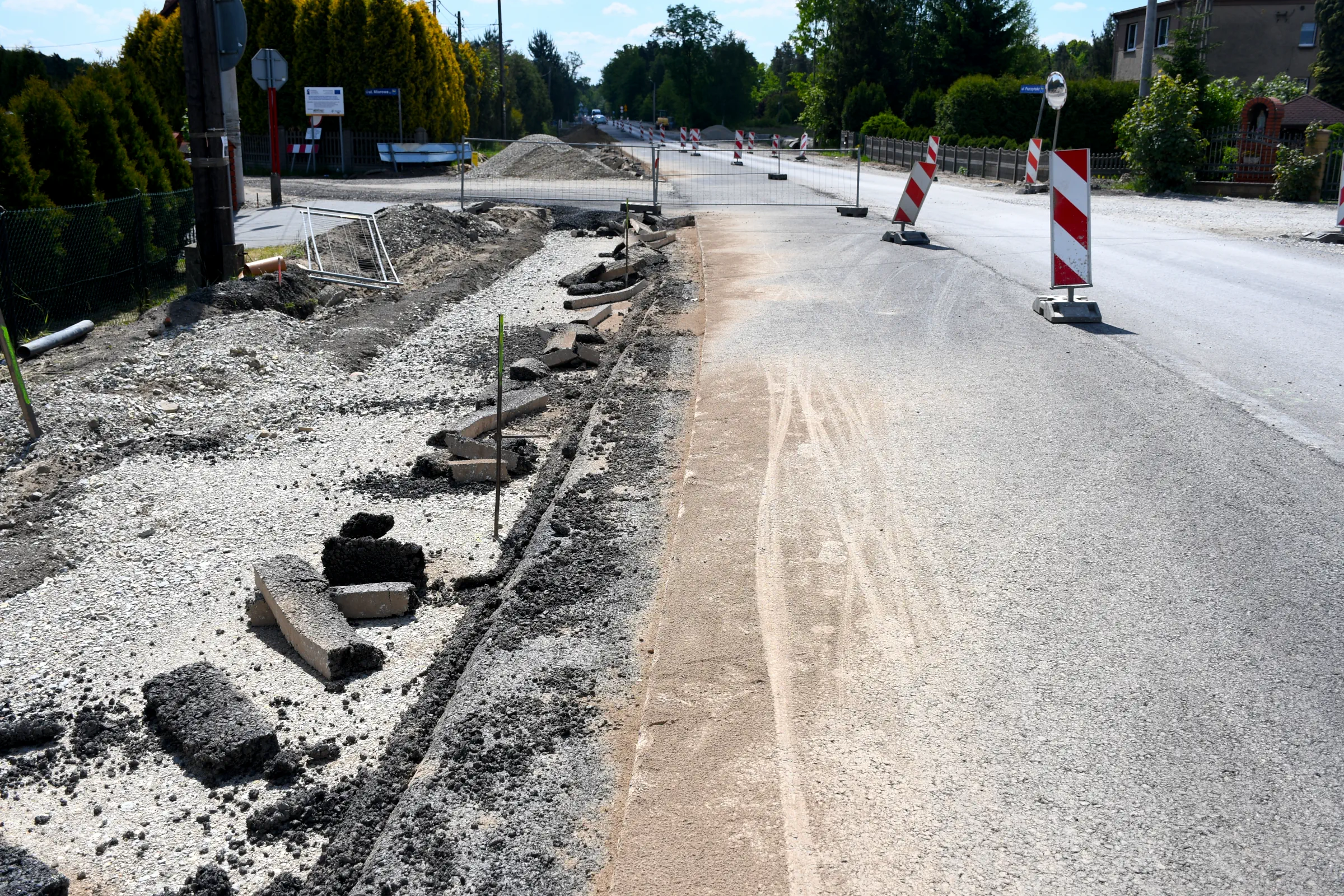

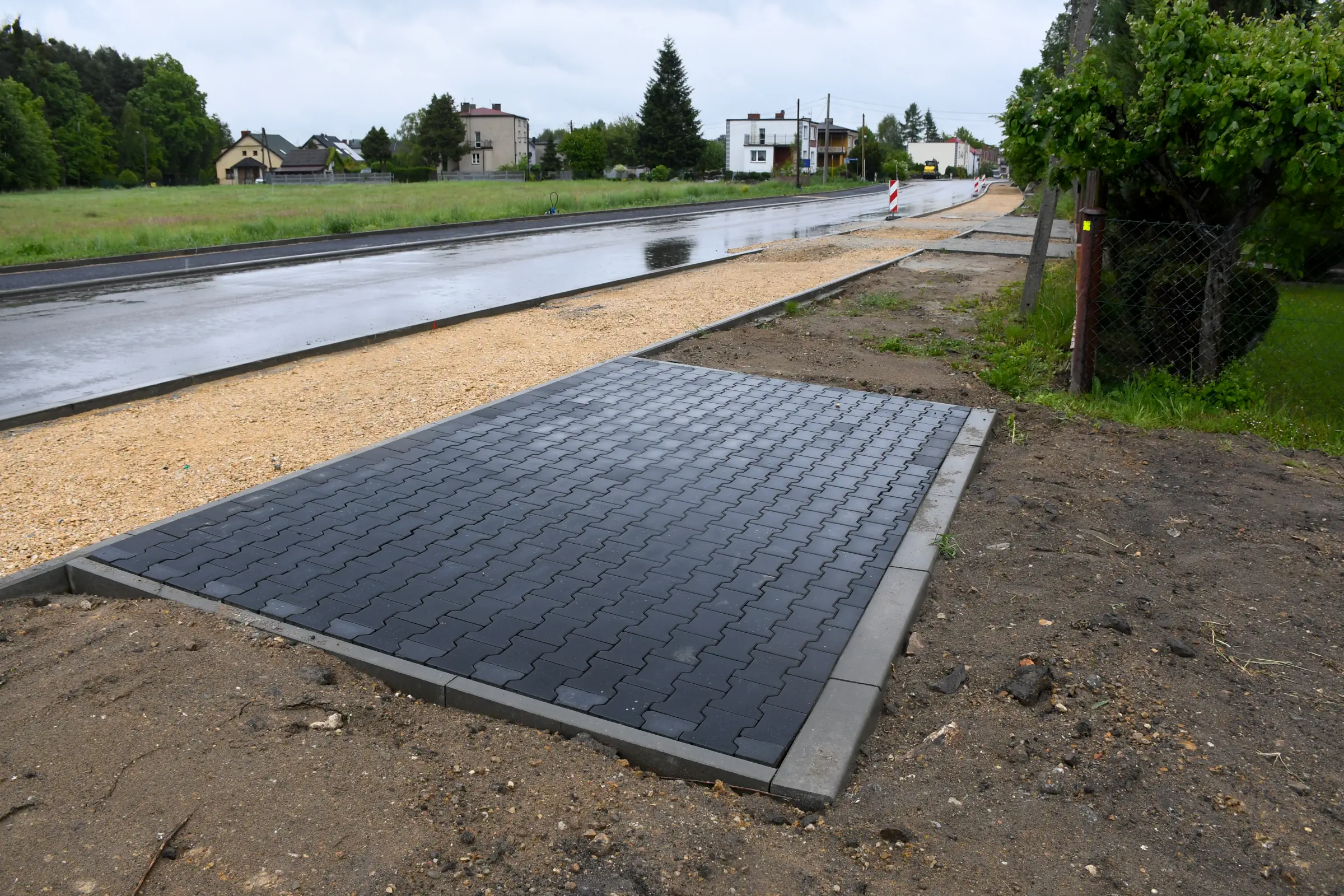

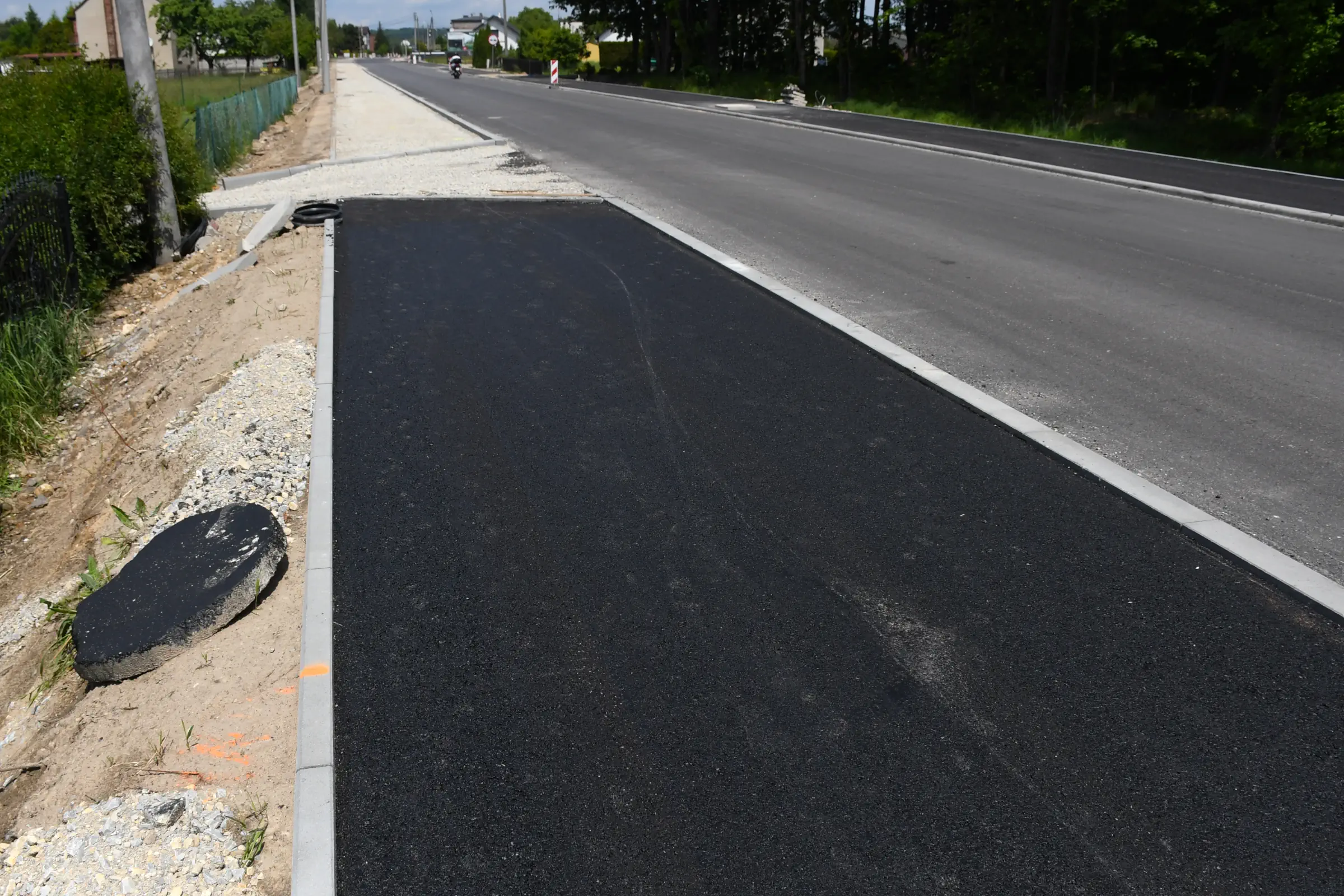

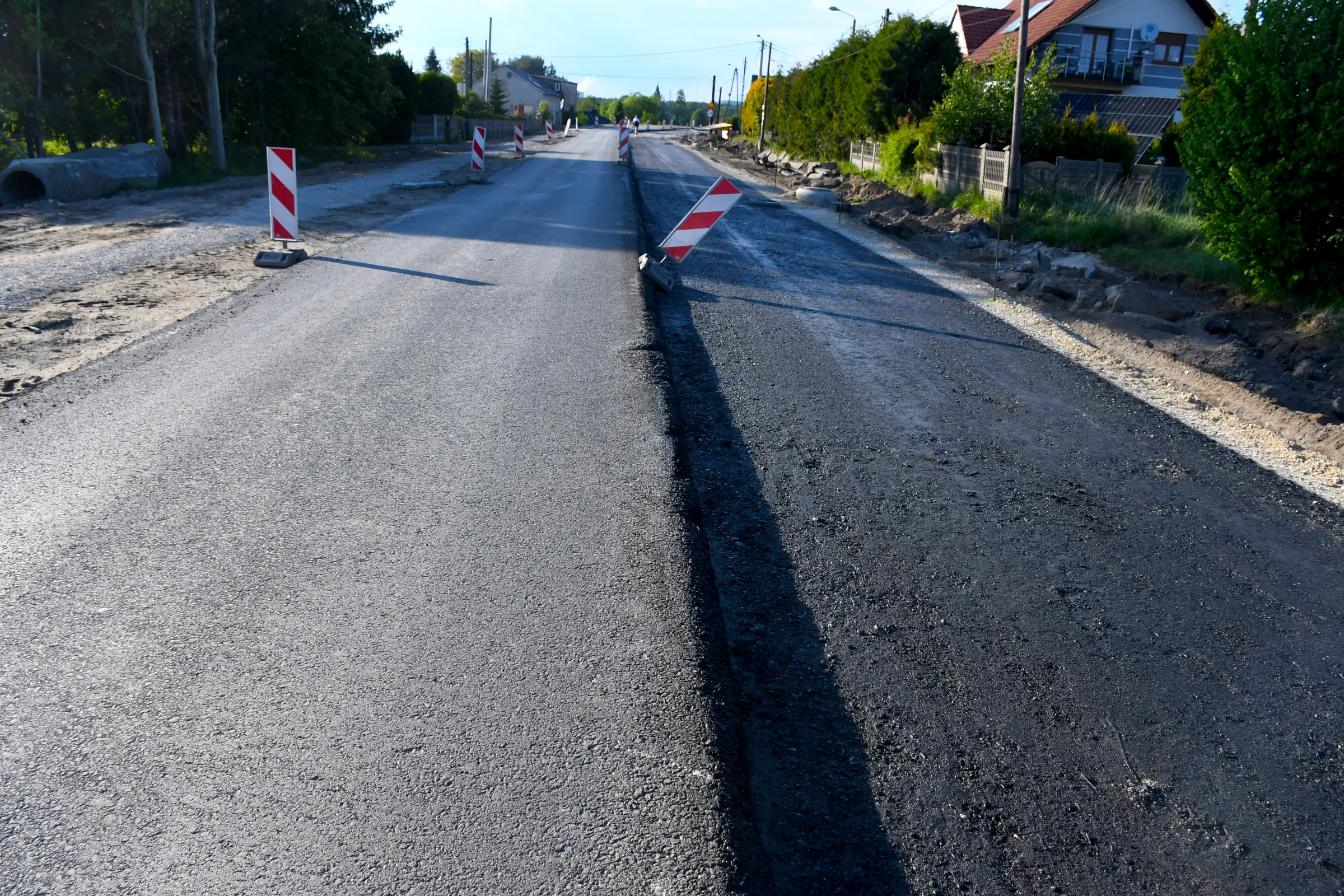

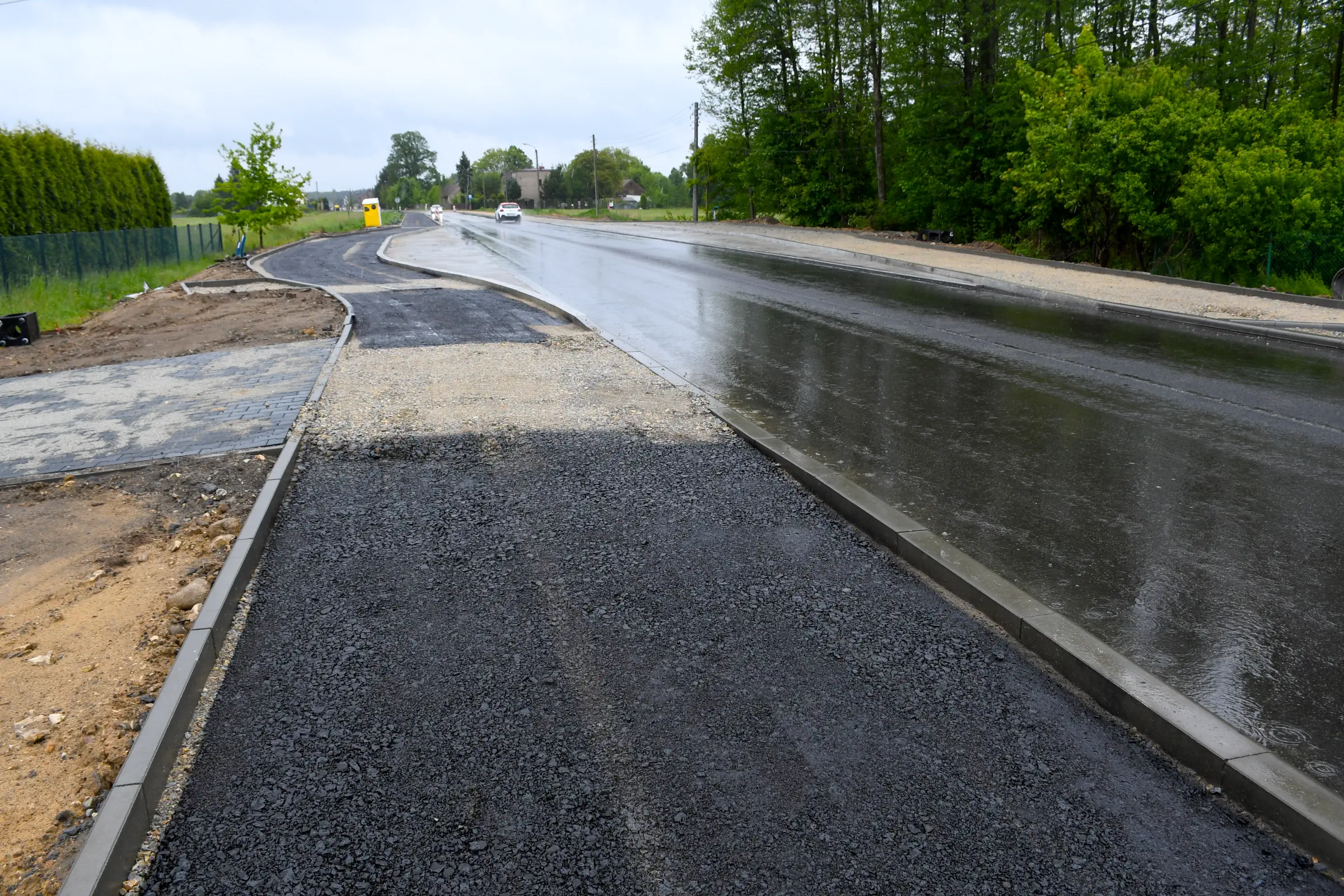

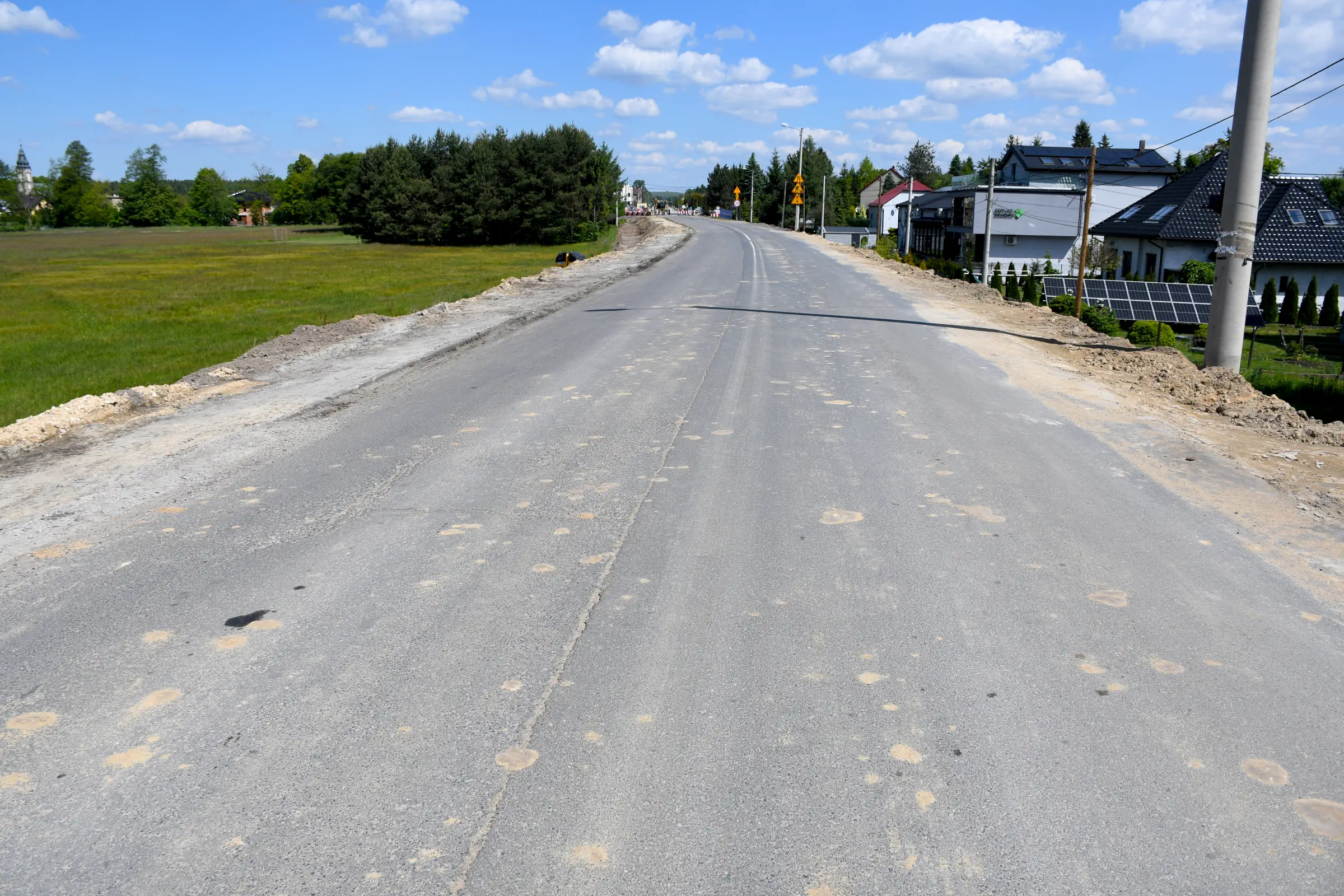

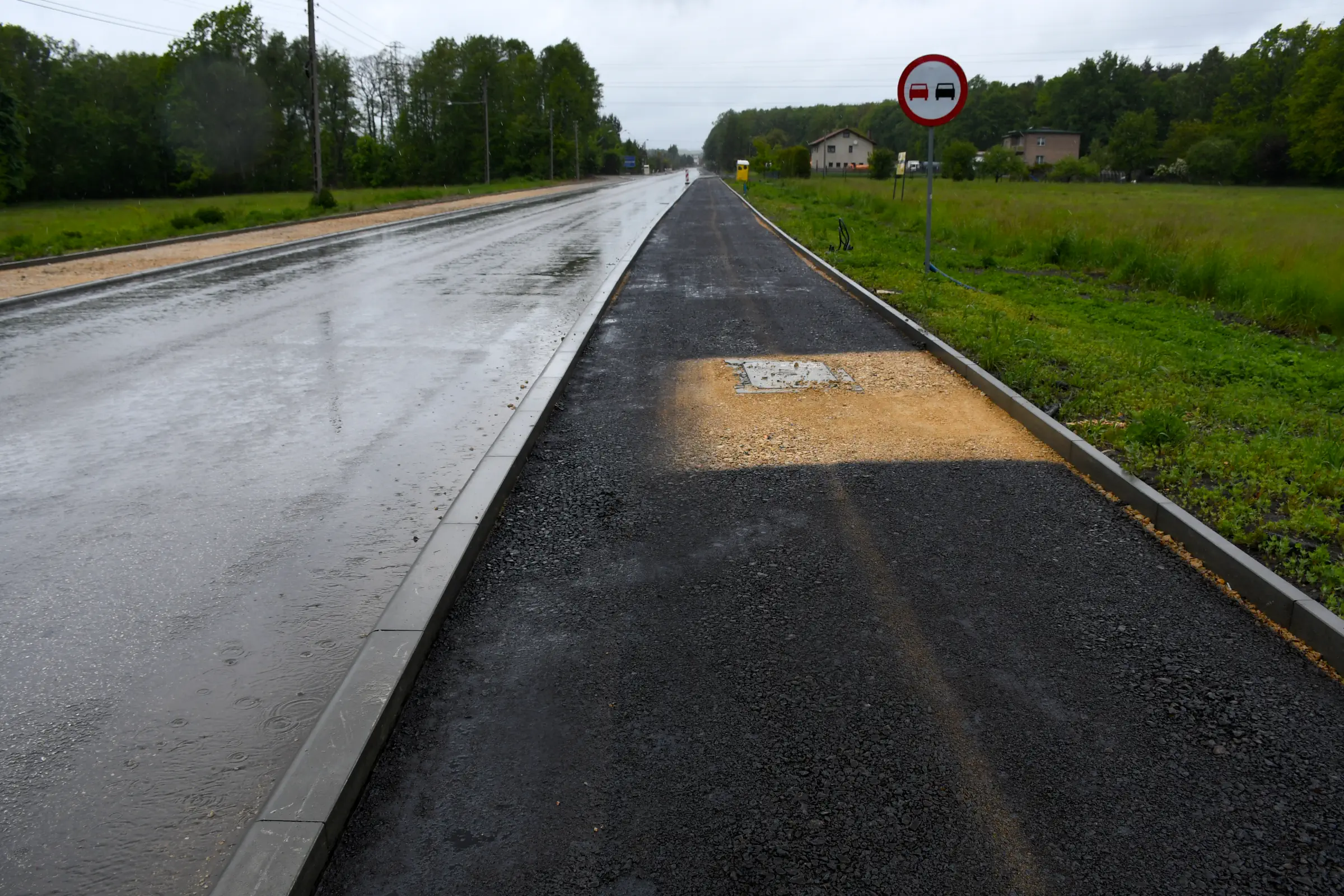

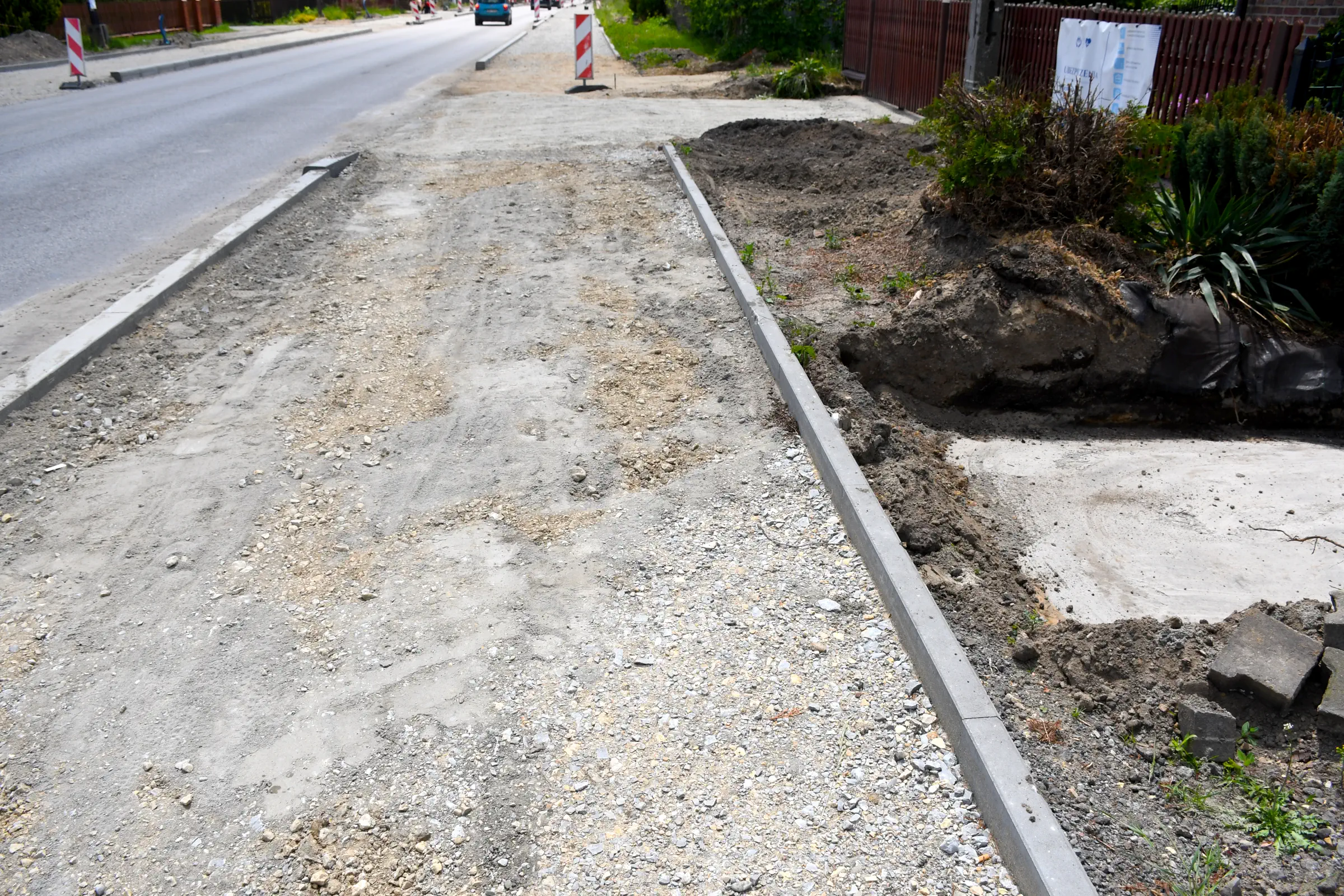

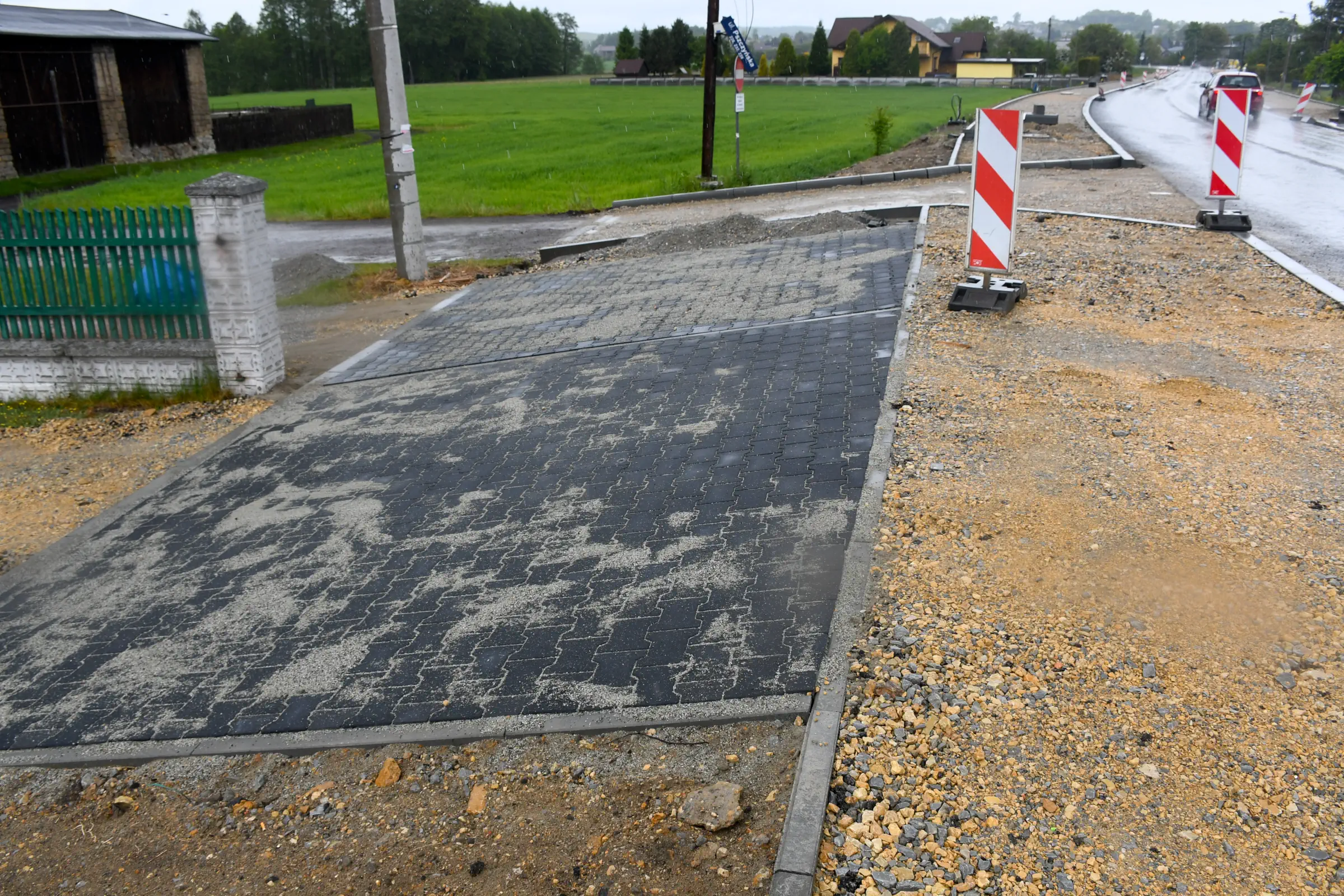

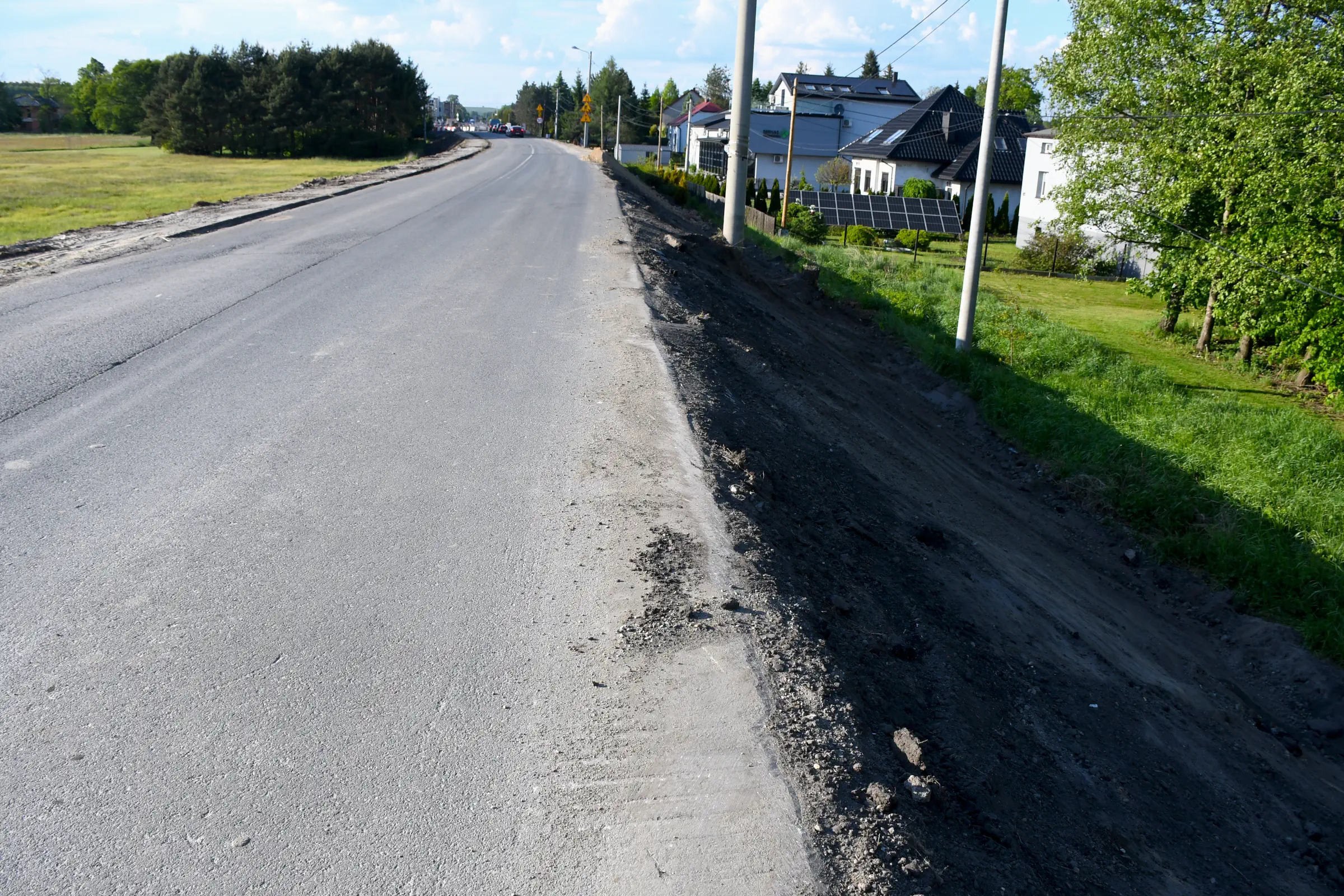

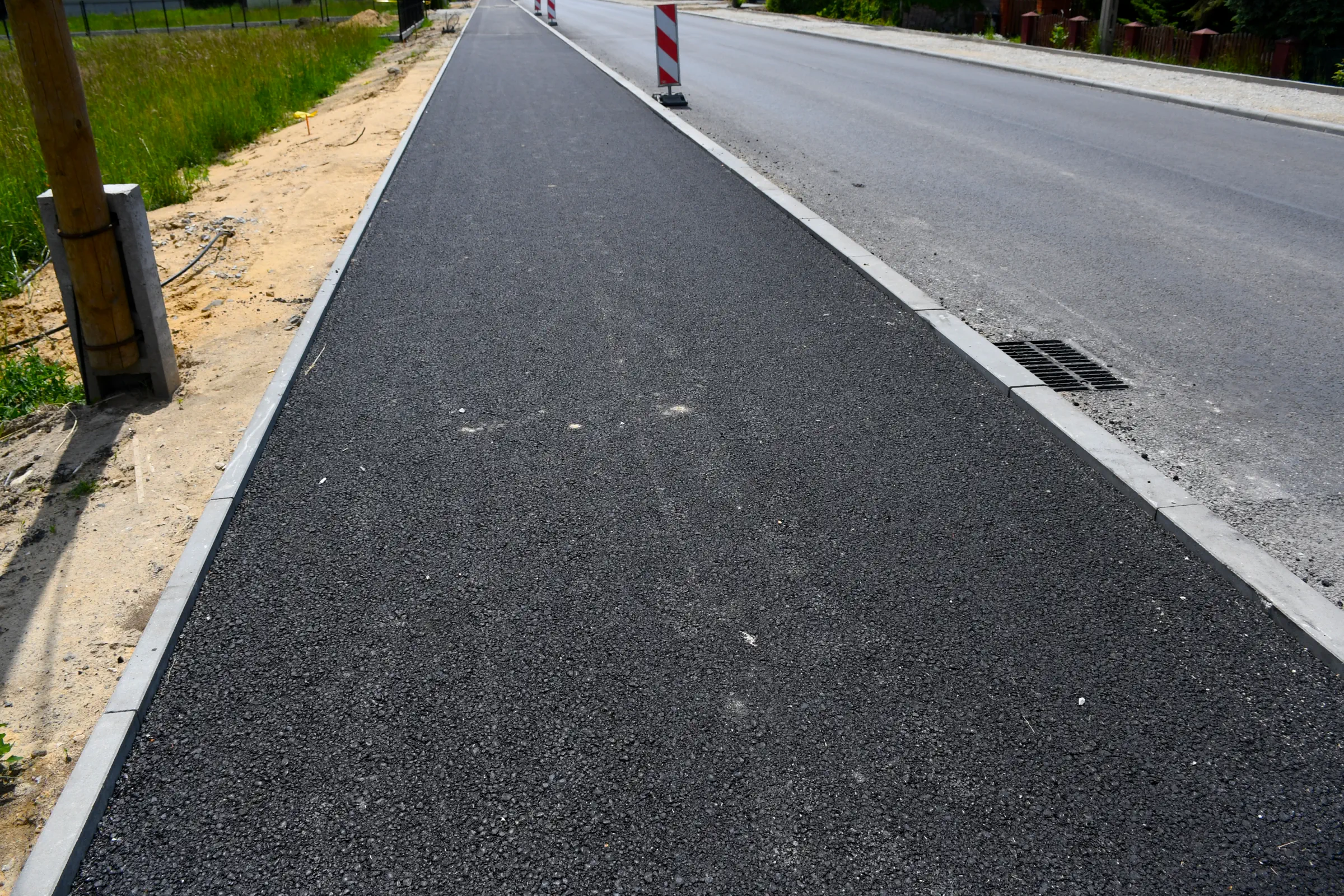

10. Pomiędzy ul. Fityki a ul. Łuczników, to jest w obrębie odcinka, od którego rozpoczęto przebudowę DW 928 w Gostyni jeszcze w lipcu 2023 roku, po dłuższej przerwie wznowiono działania związane z budową ciągów pieszo-rowerowych. Wykonano profilowanie i zagęszczenie kruszywa, potem całość skroplono emulsją asfaltową, a na koniec ułożono warstwę wiążącą. Ponadto wykonano zjazdy na posesje.

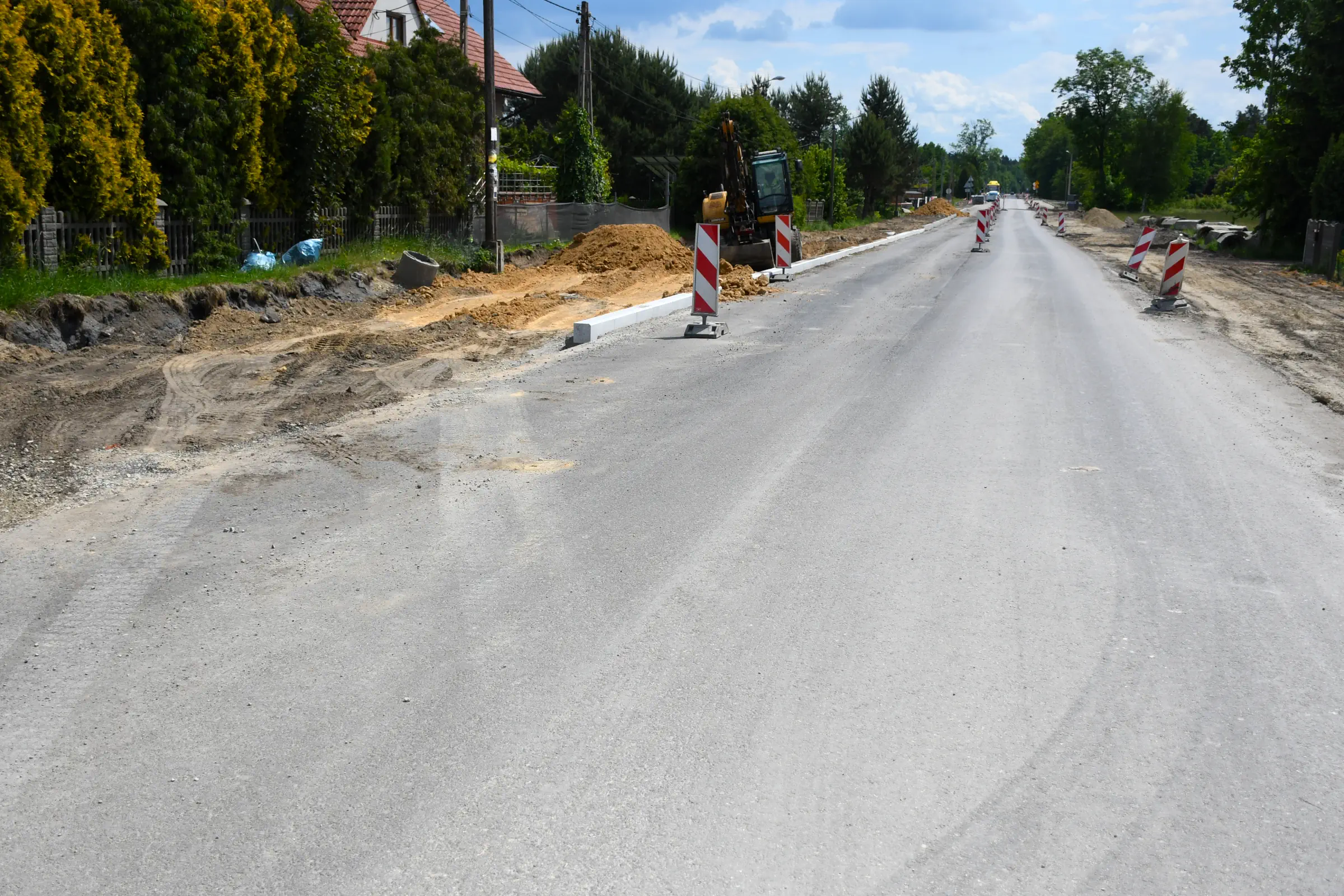

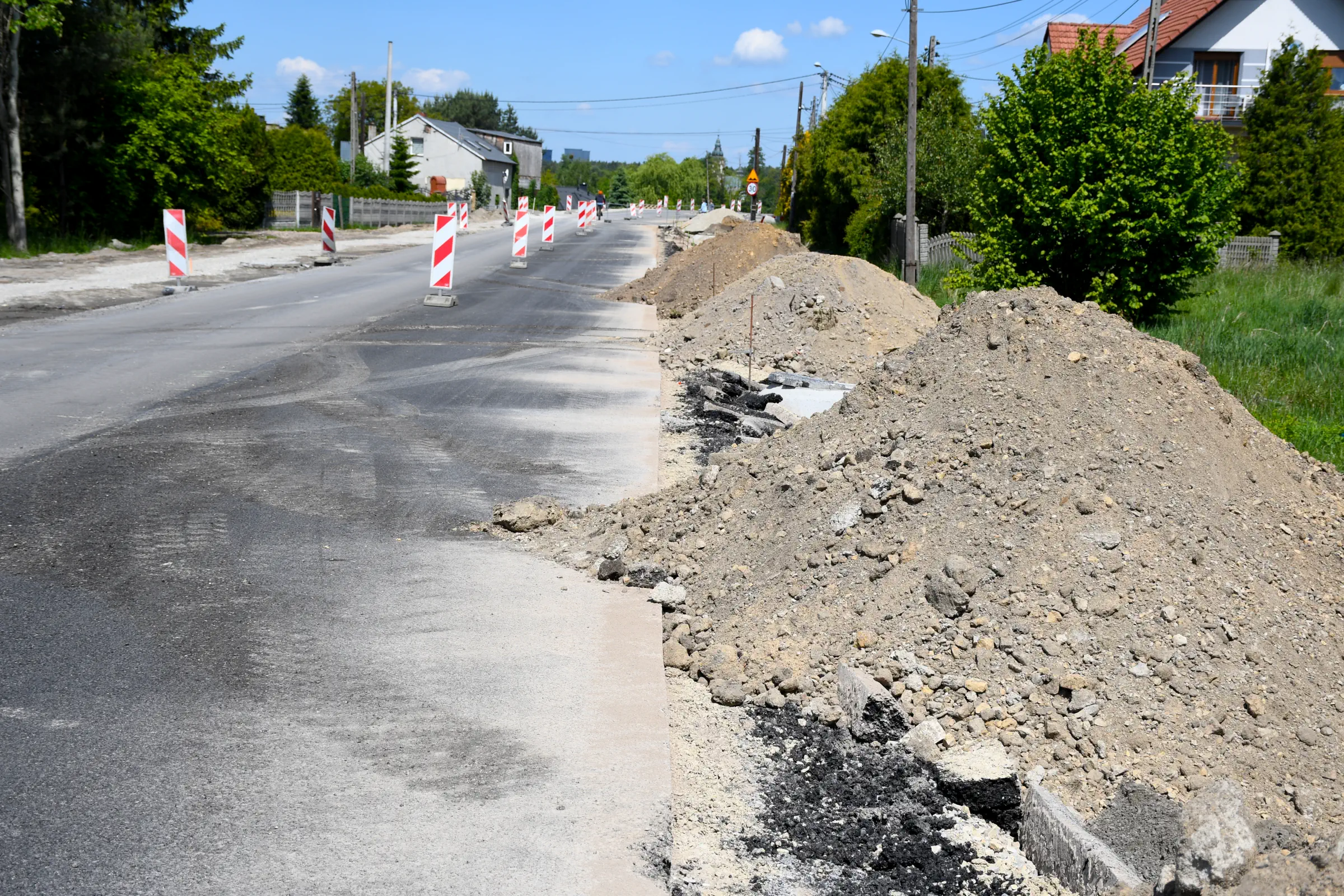

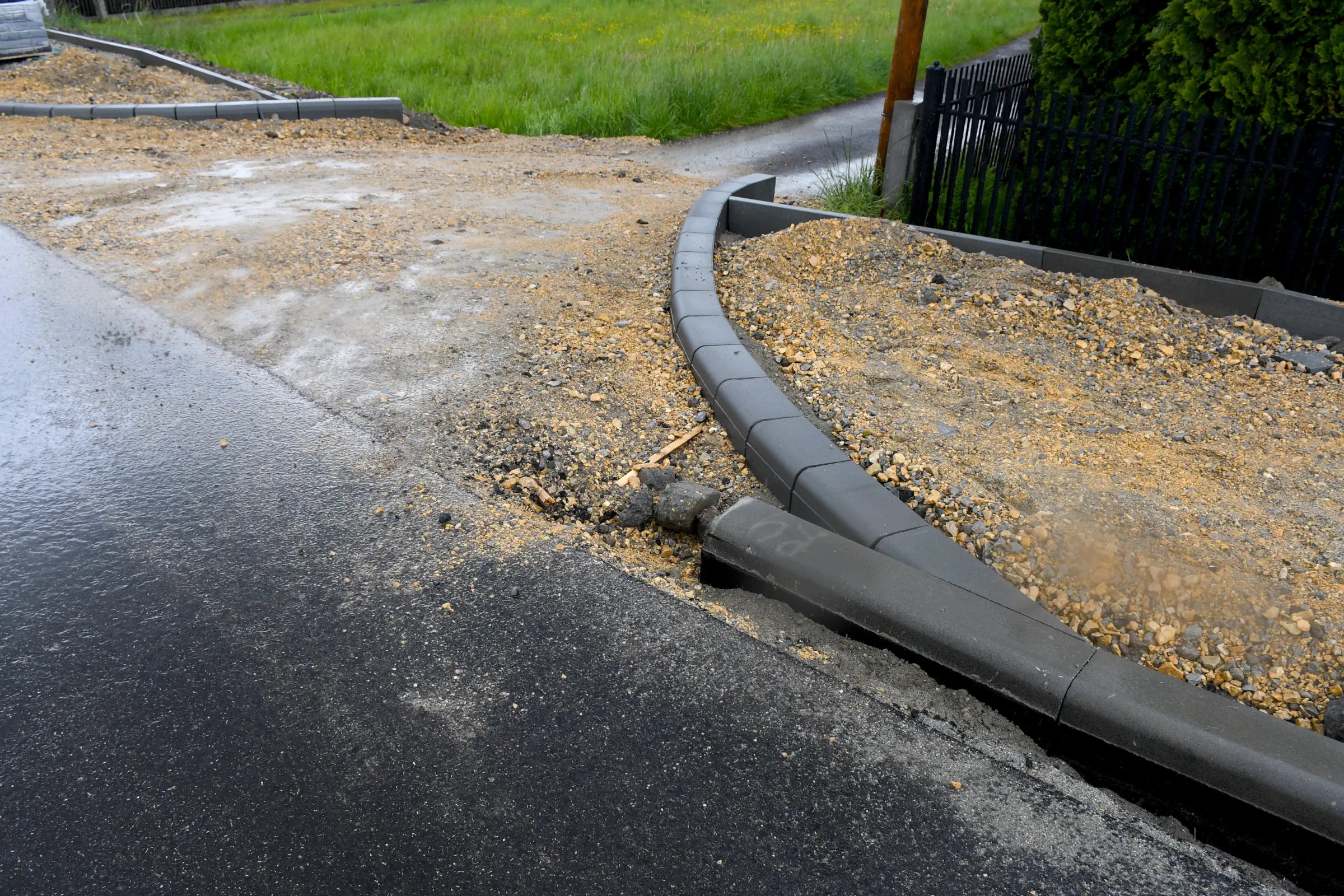

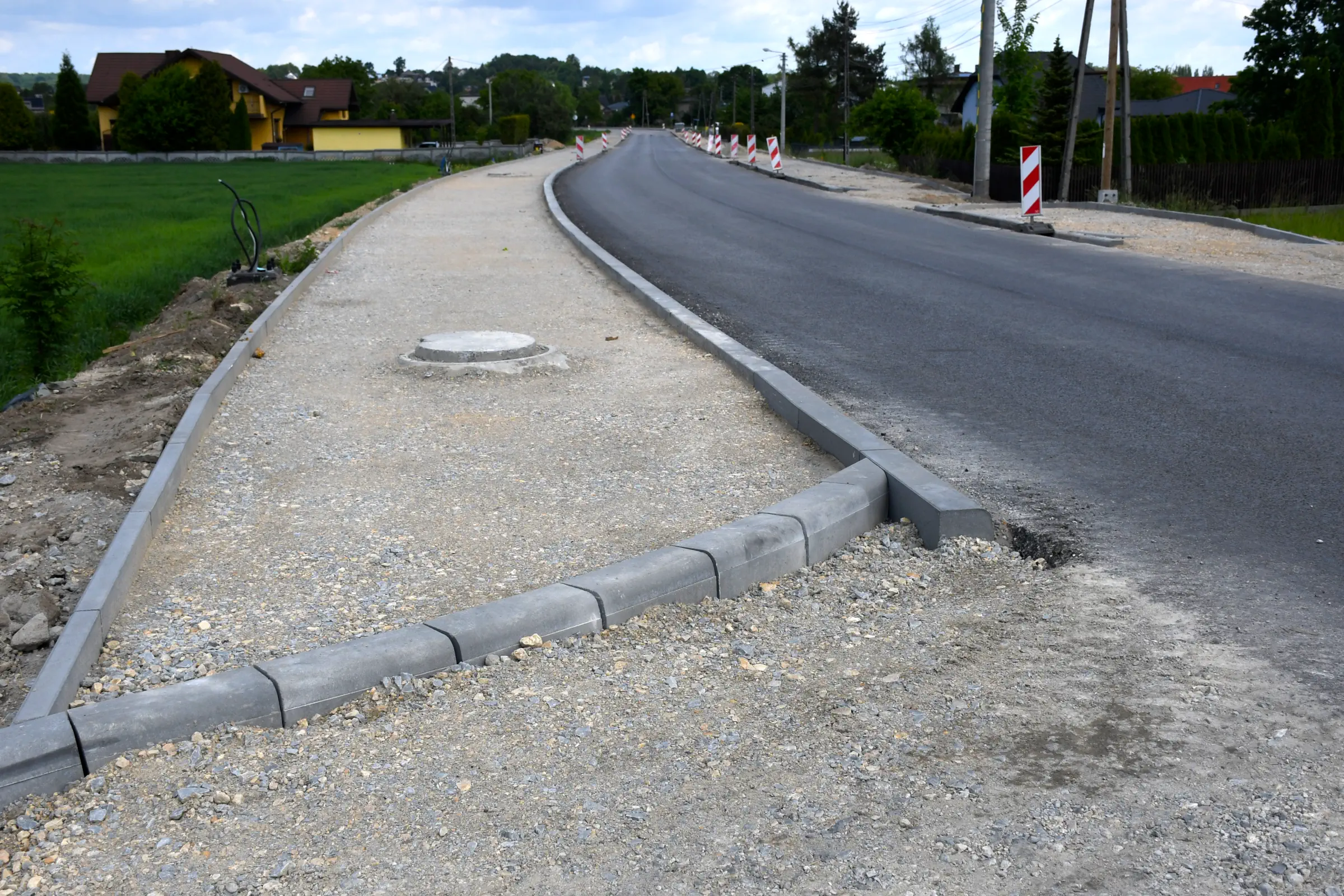

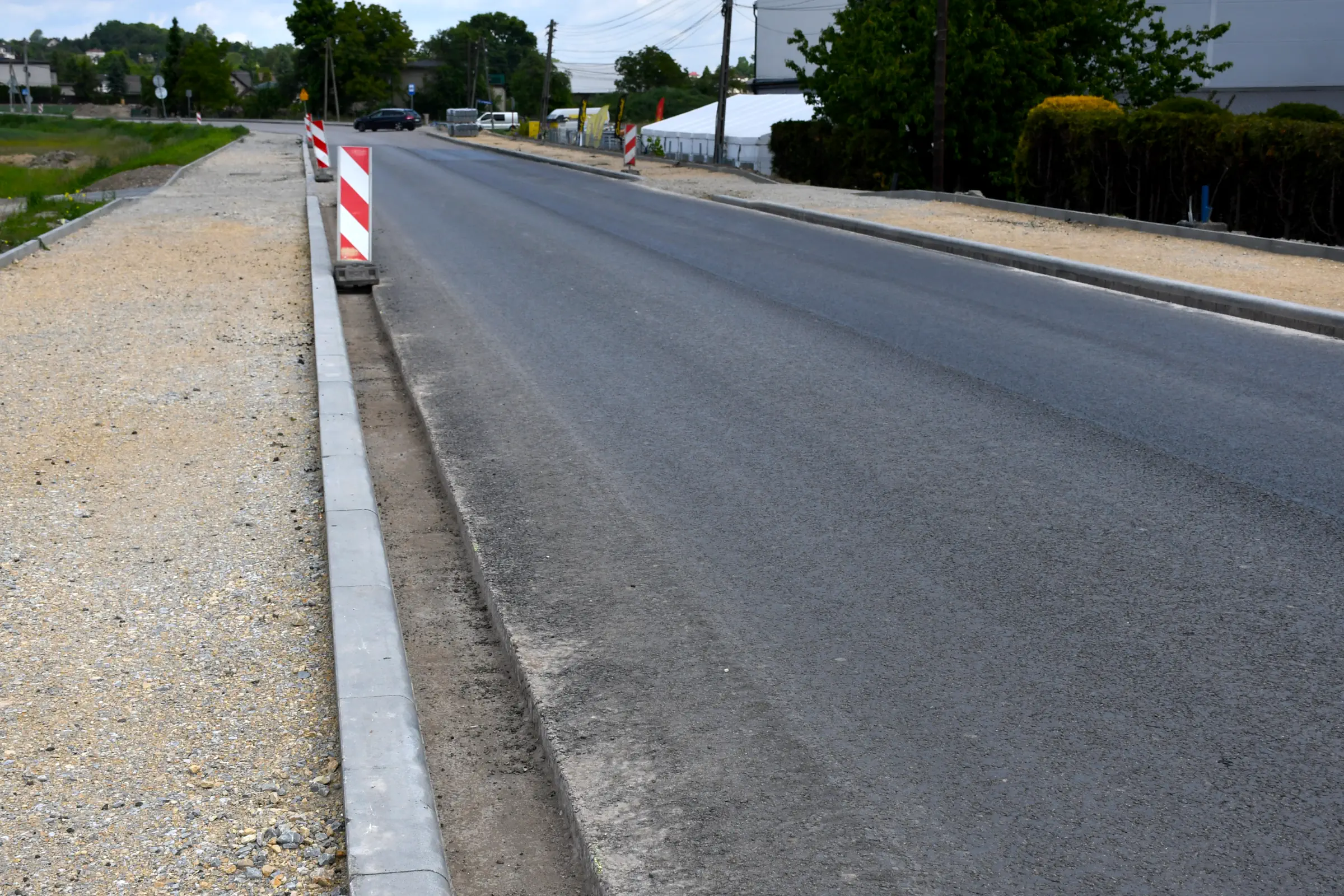

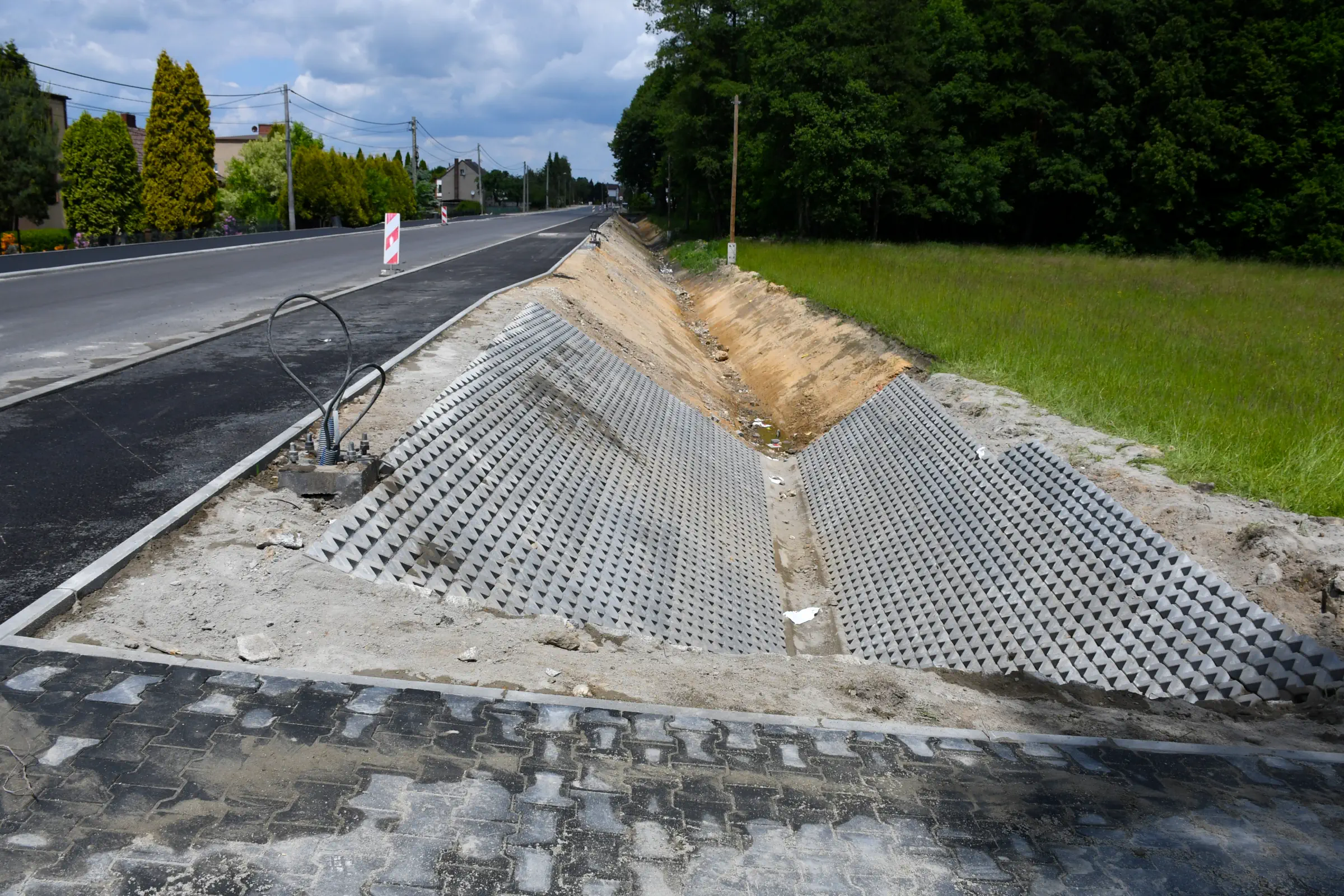

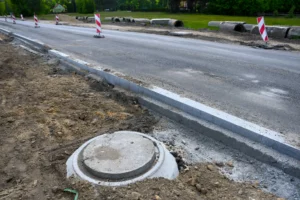

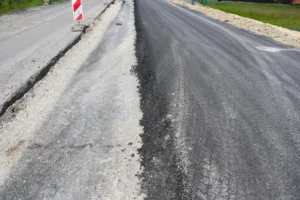

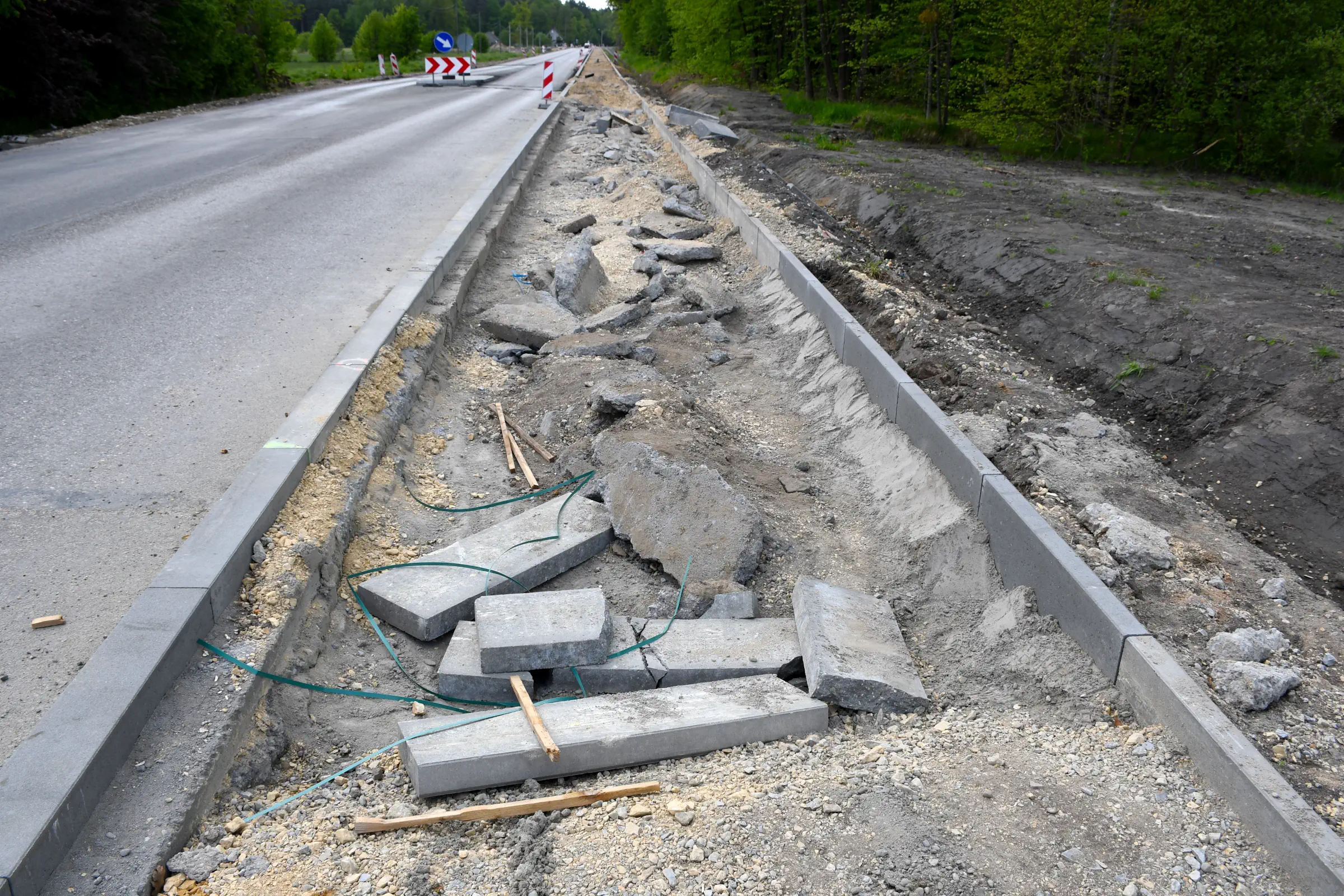

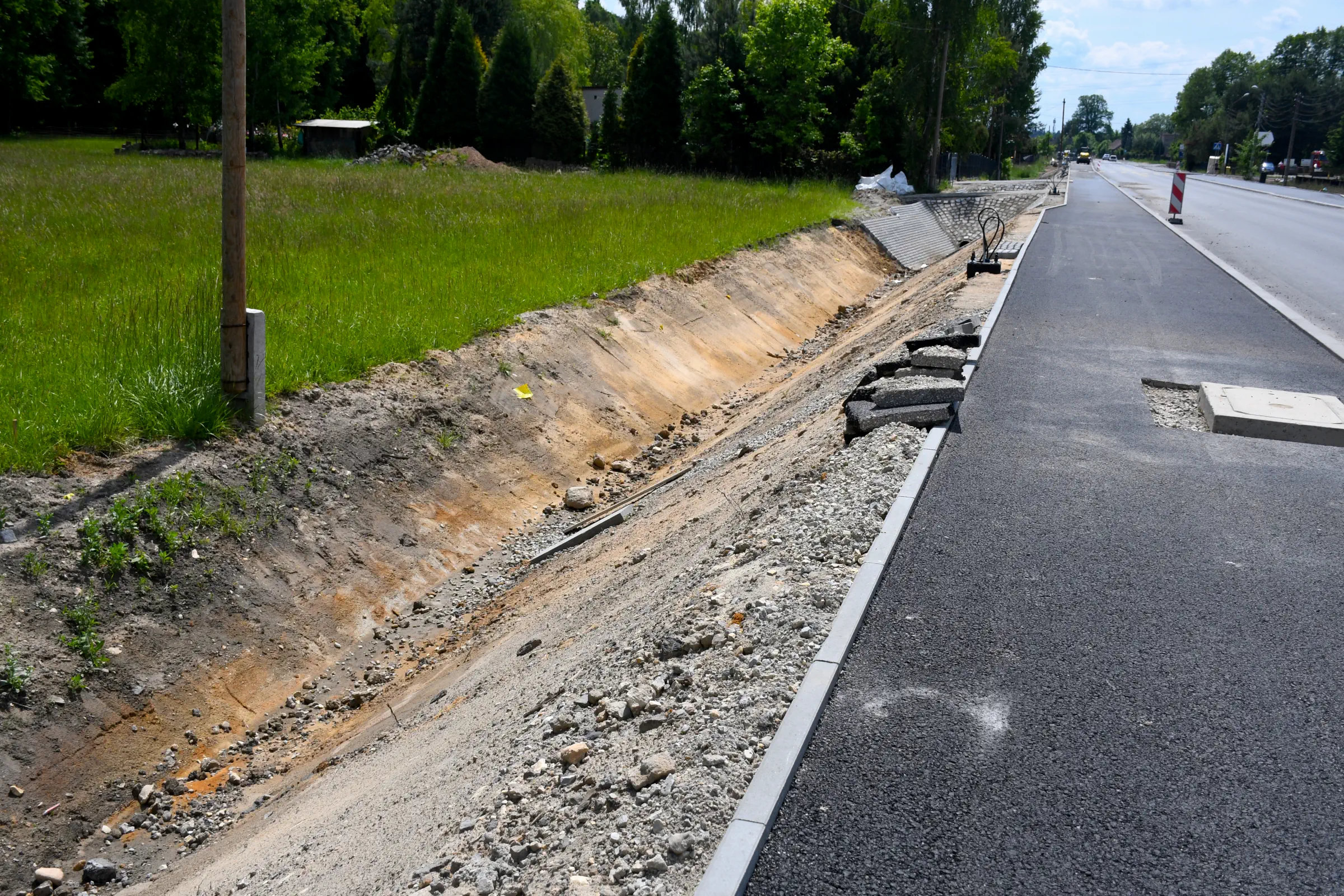

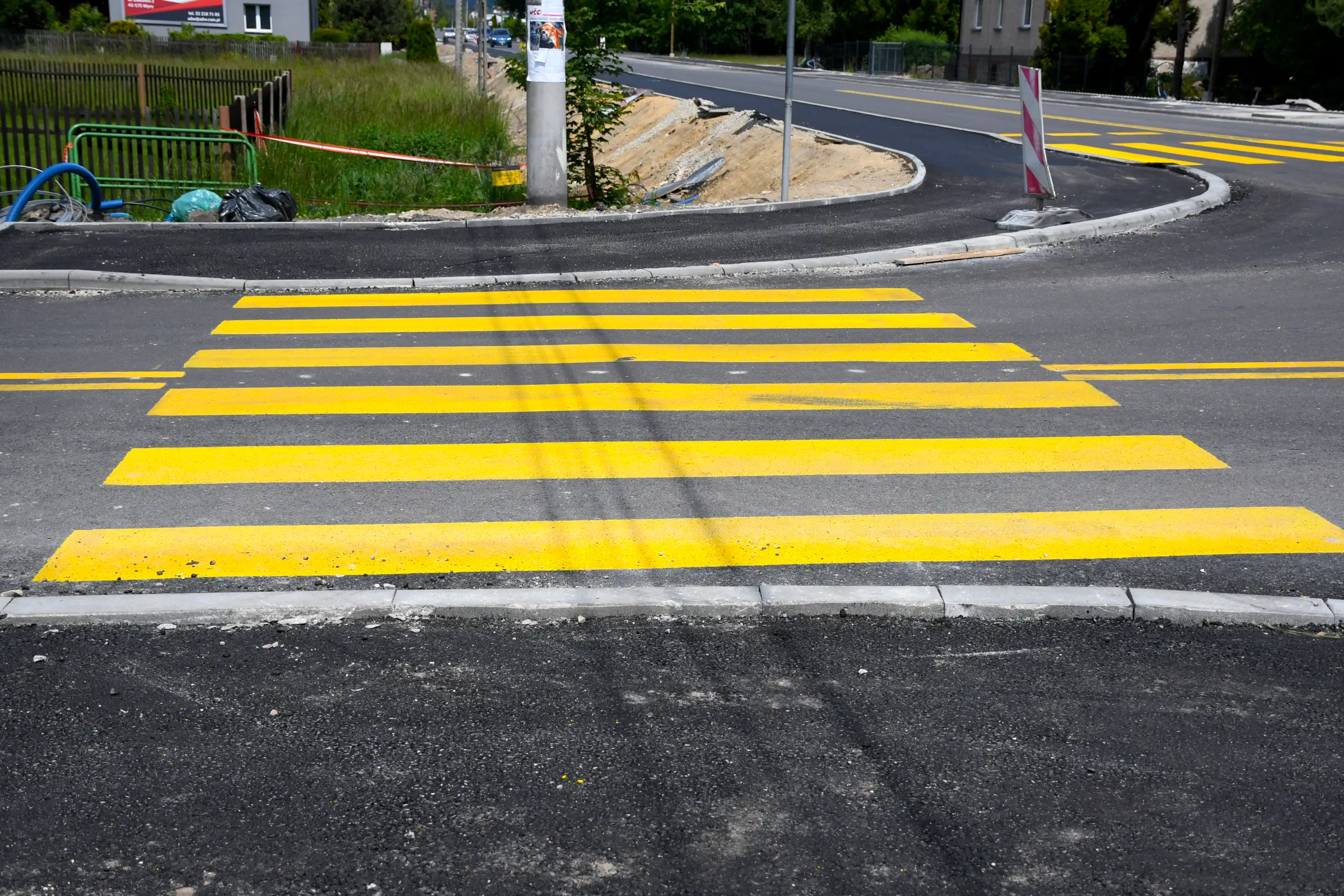

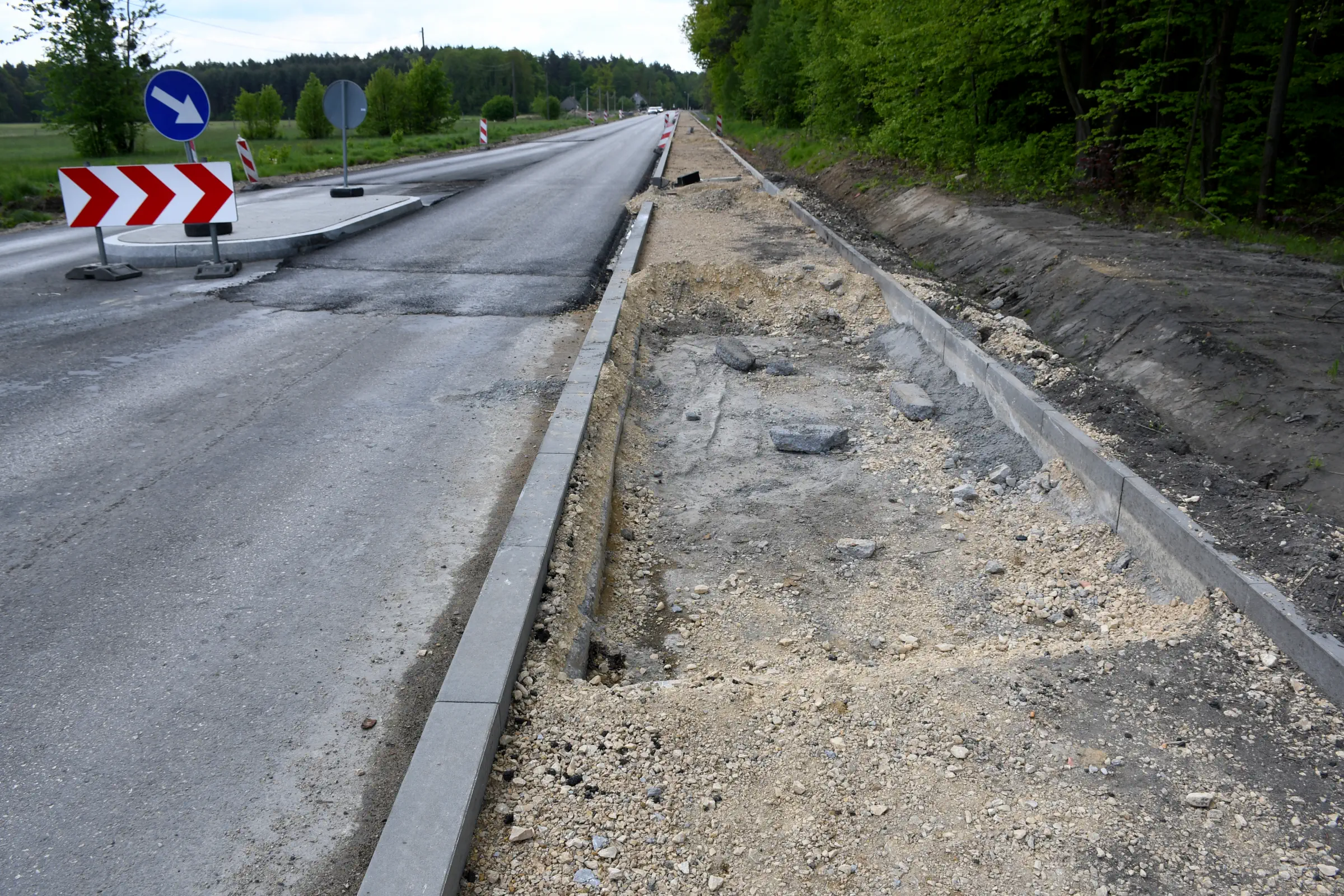

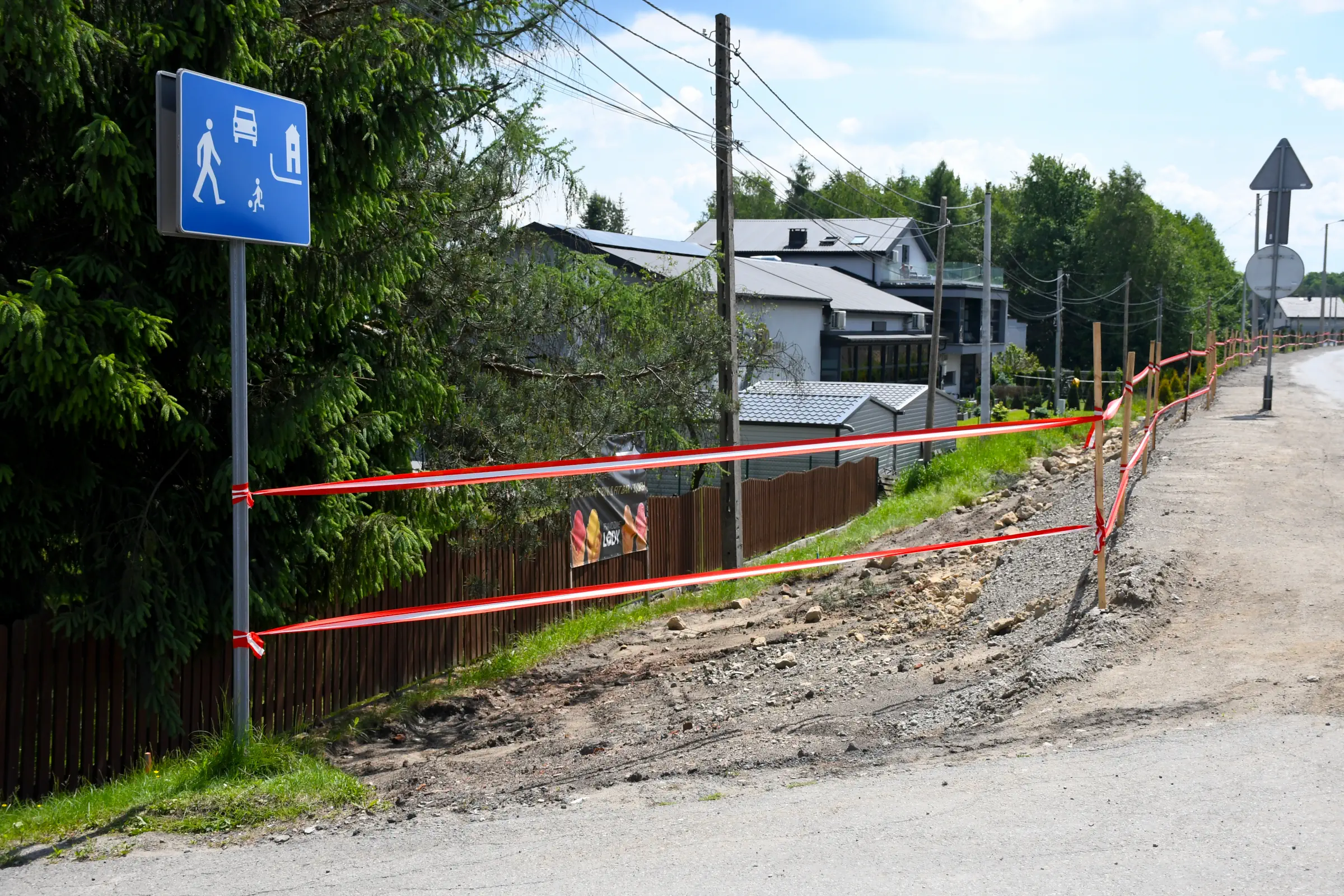

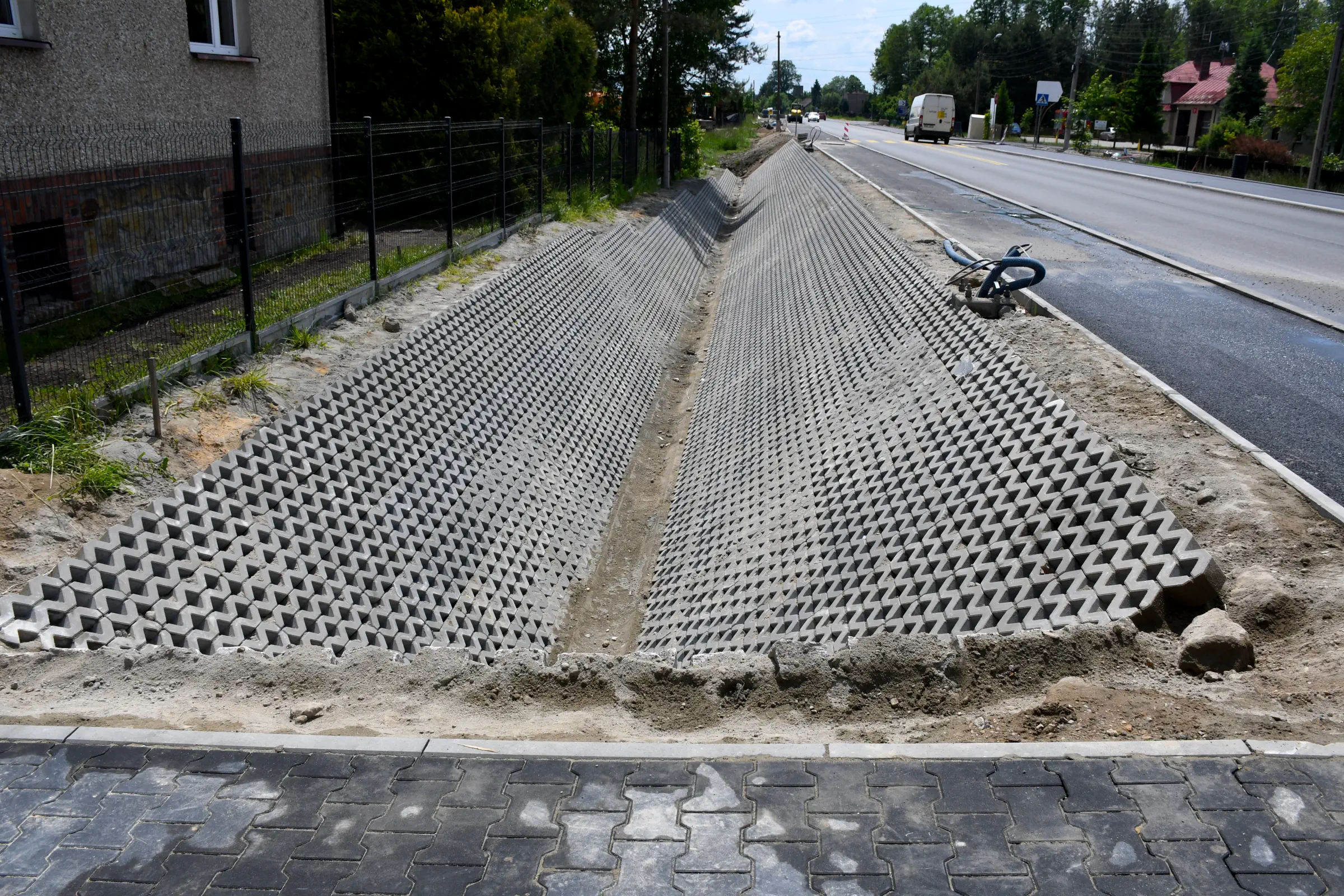

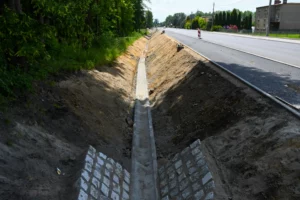

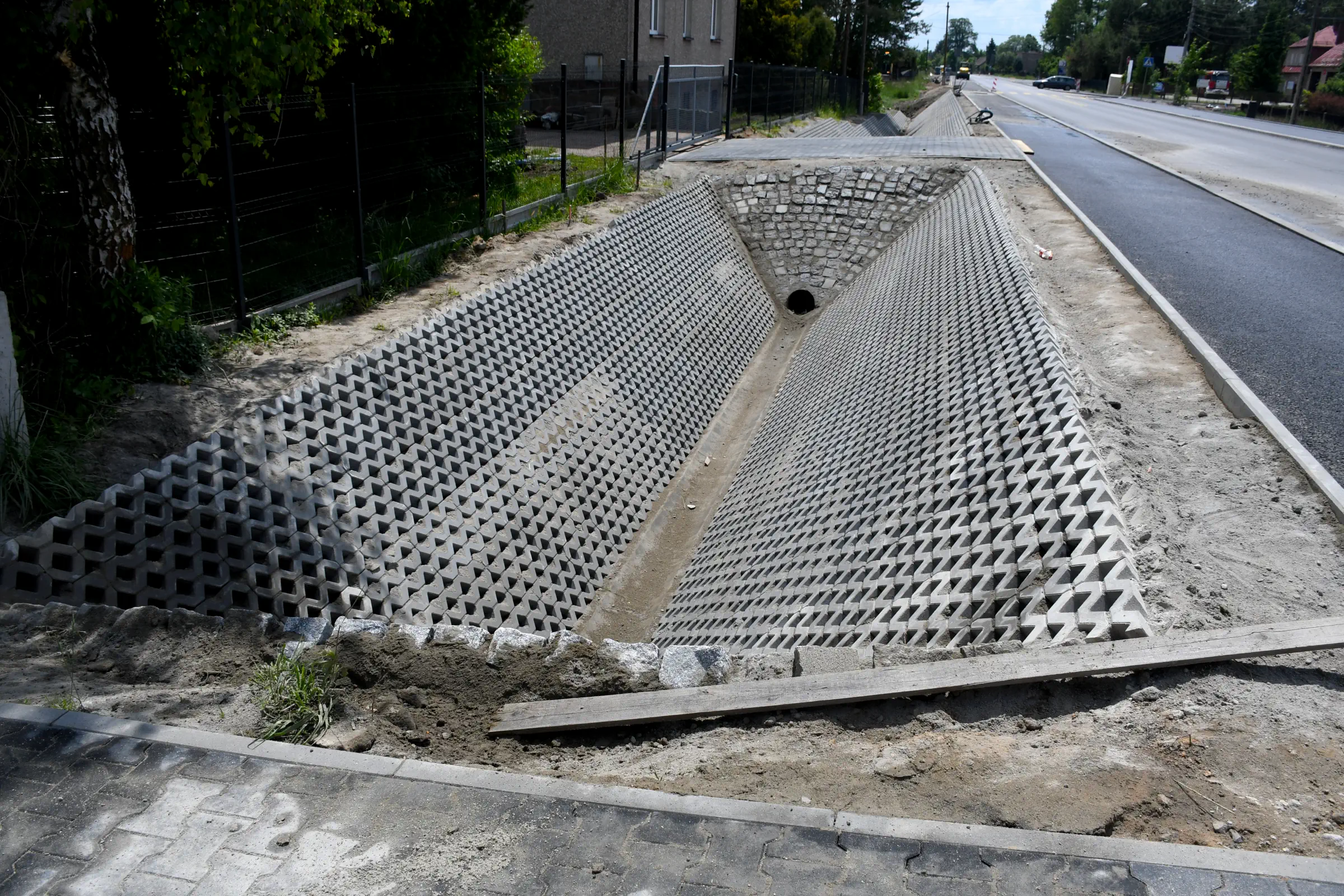

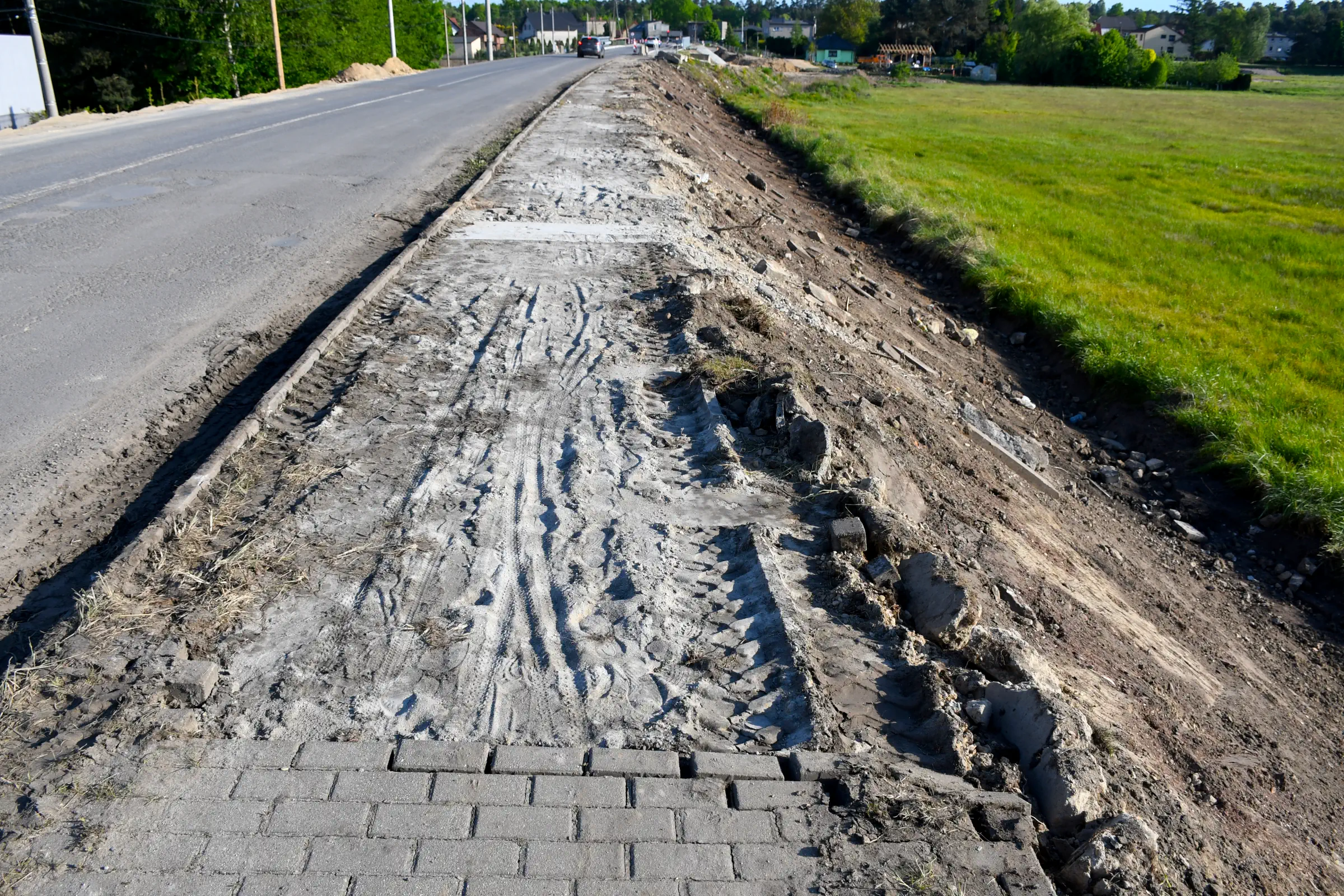

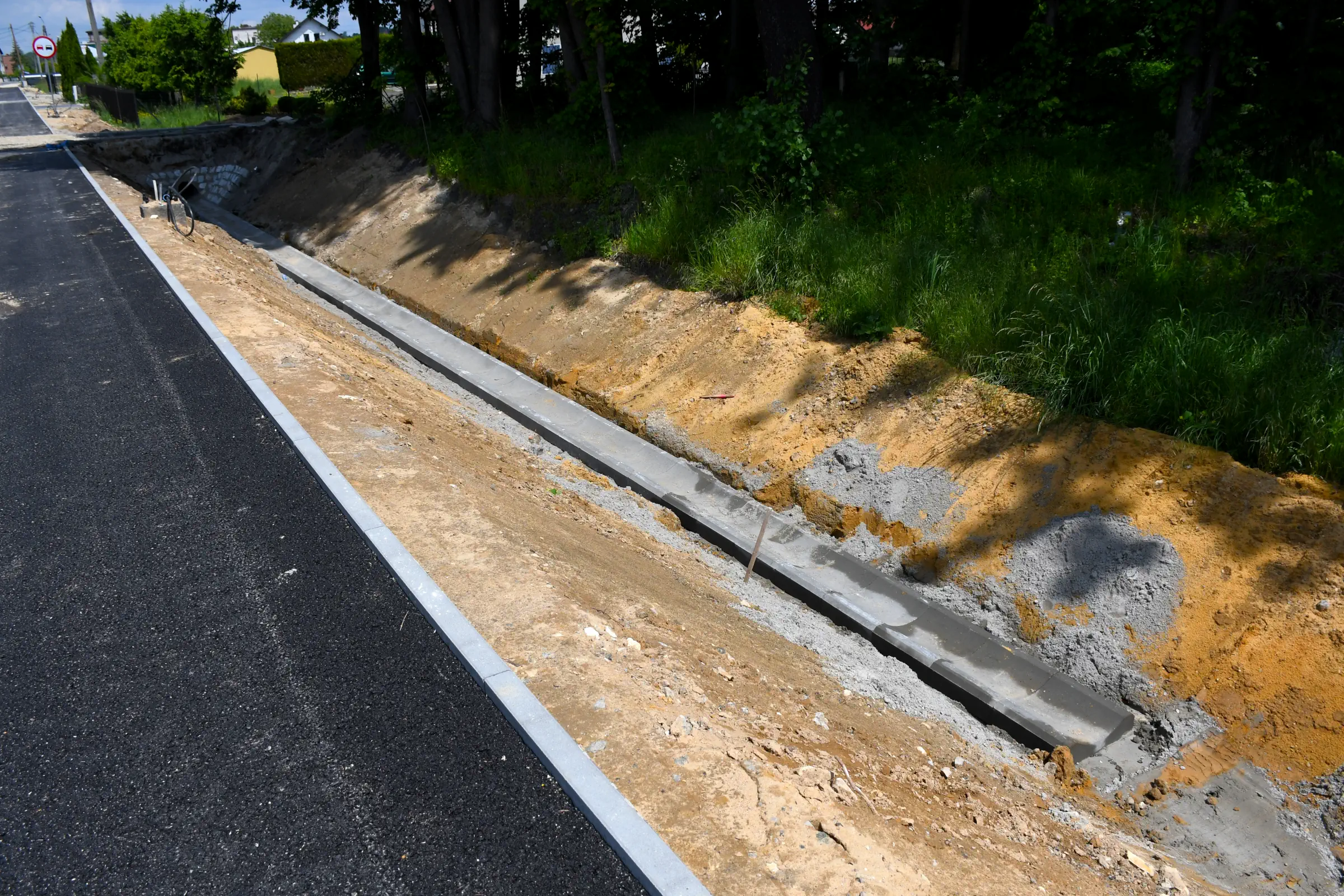

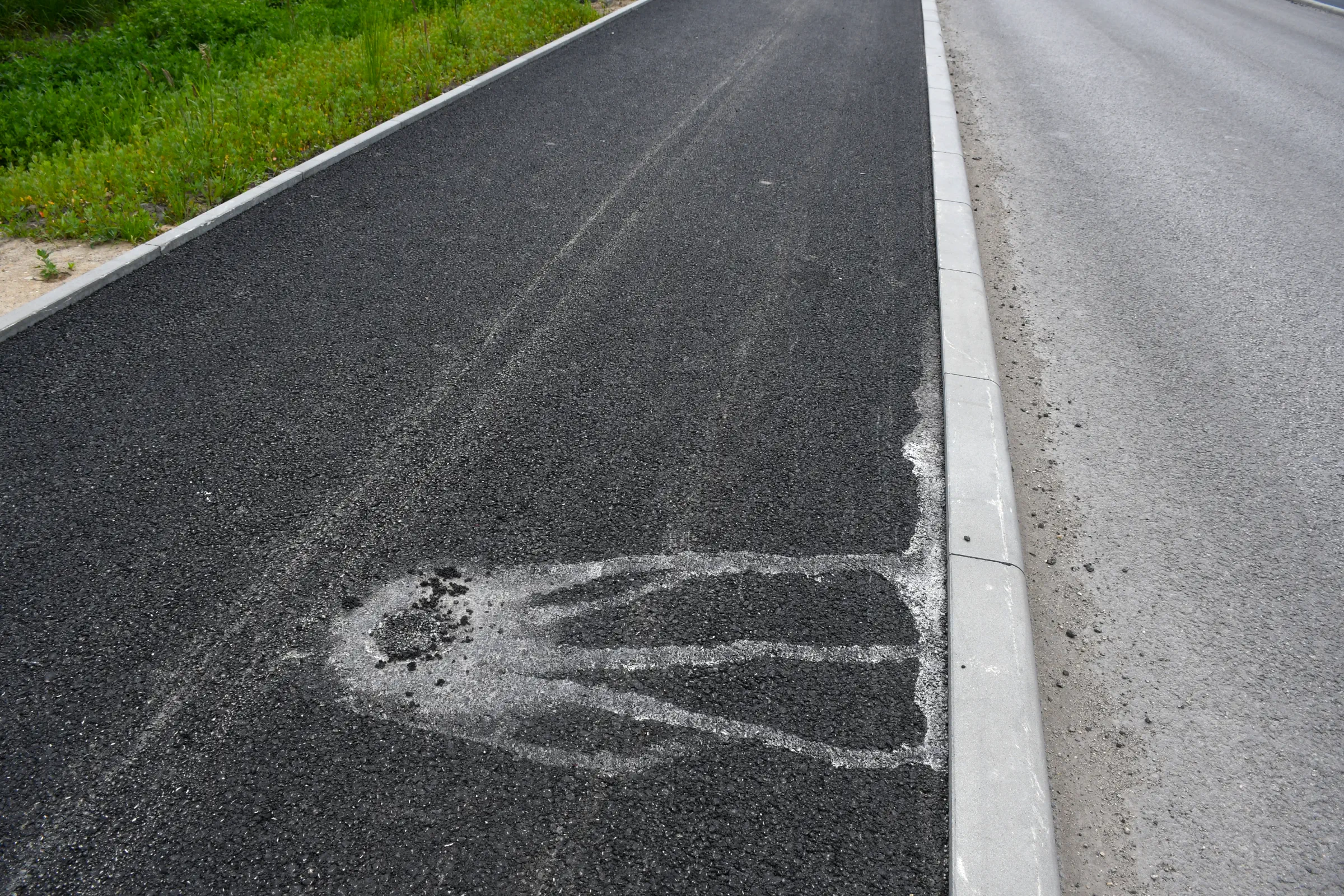

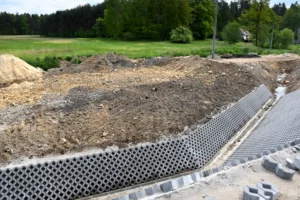

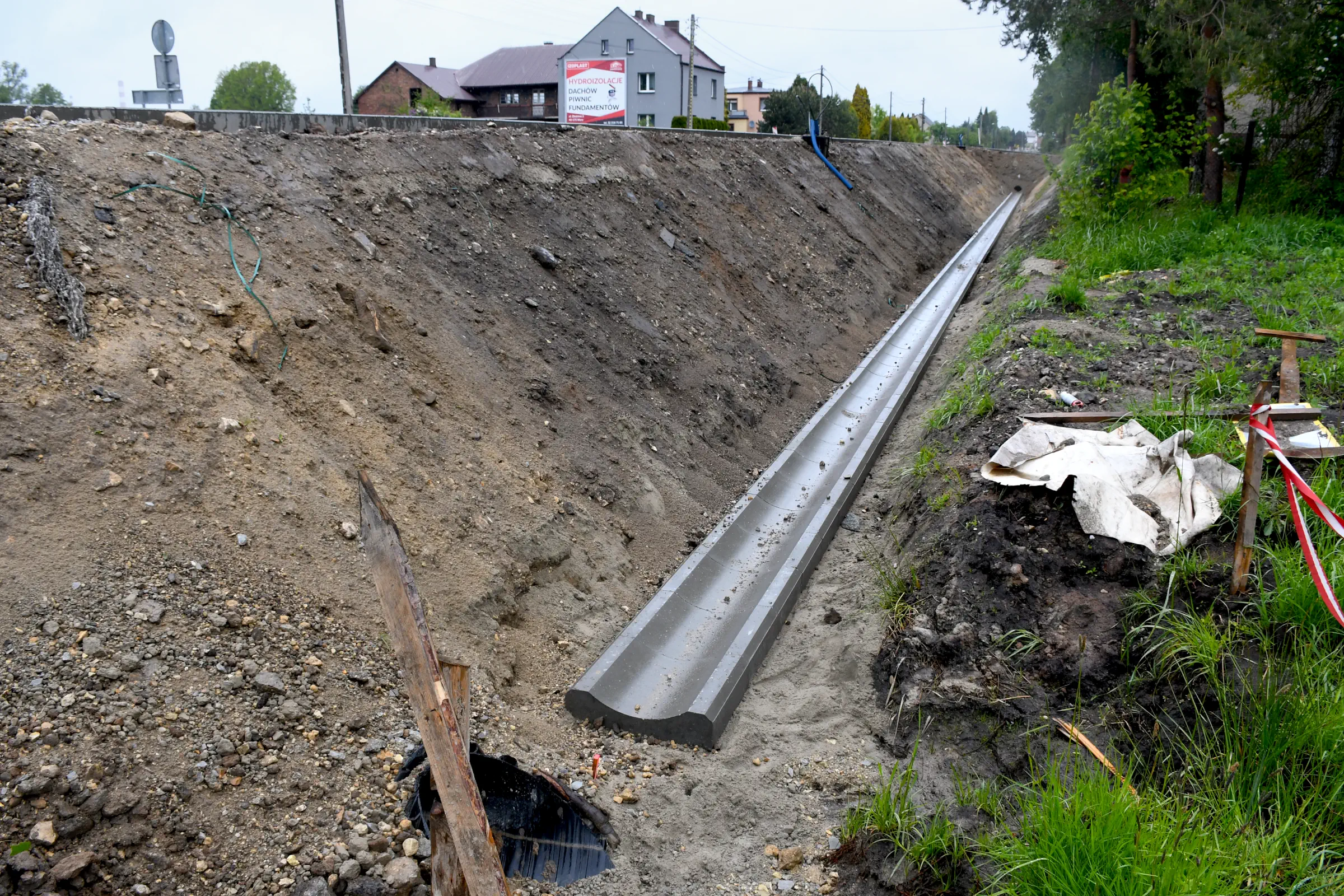

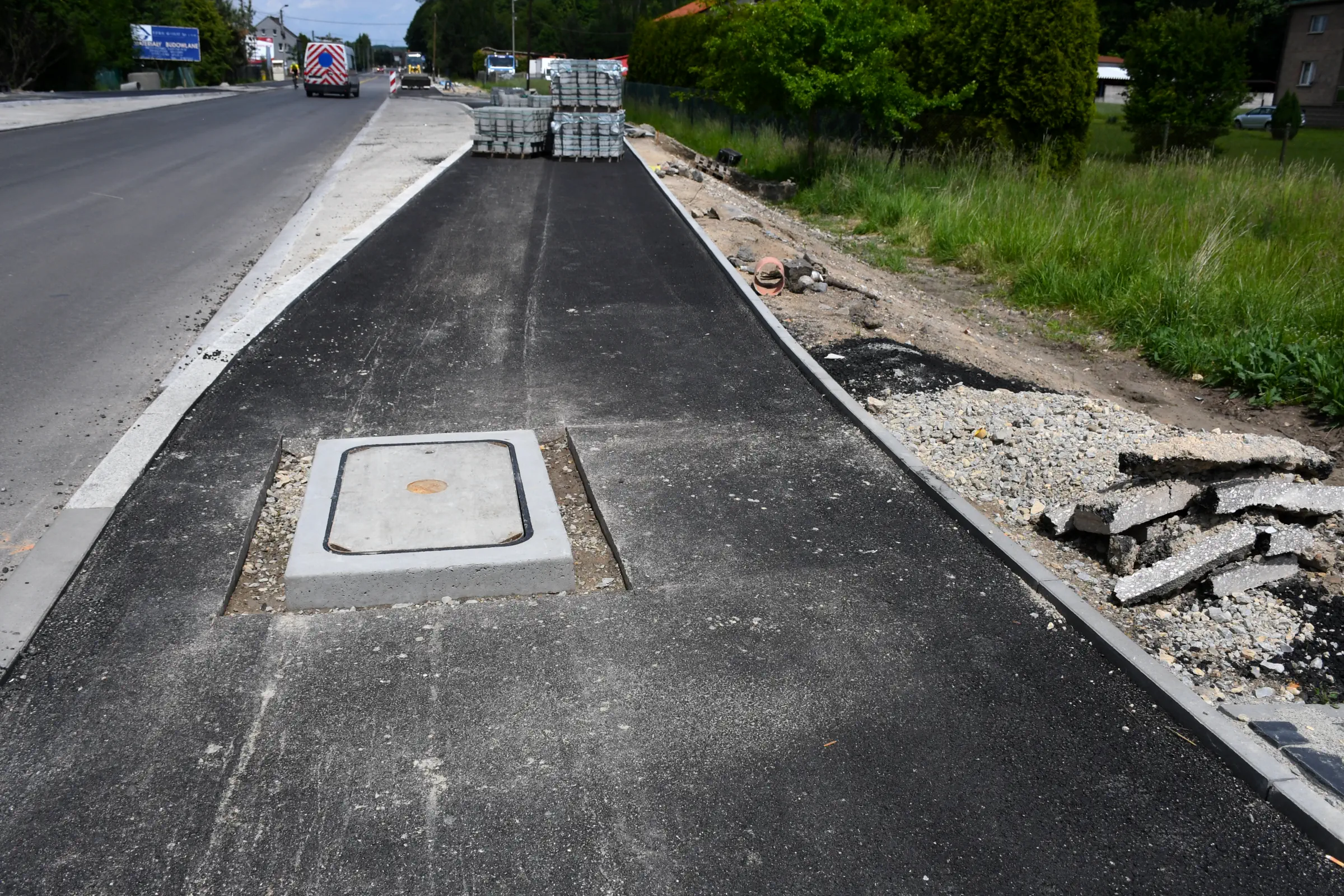

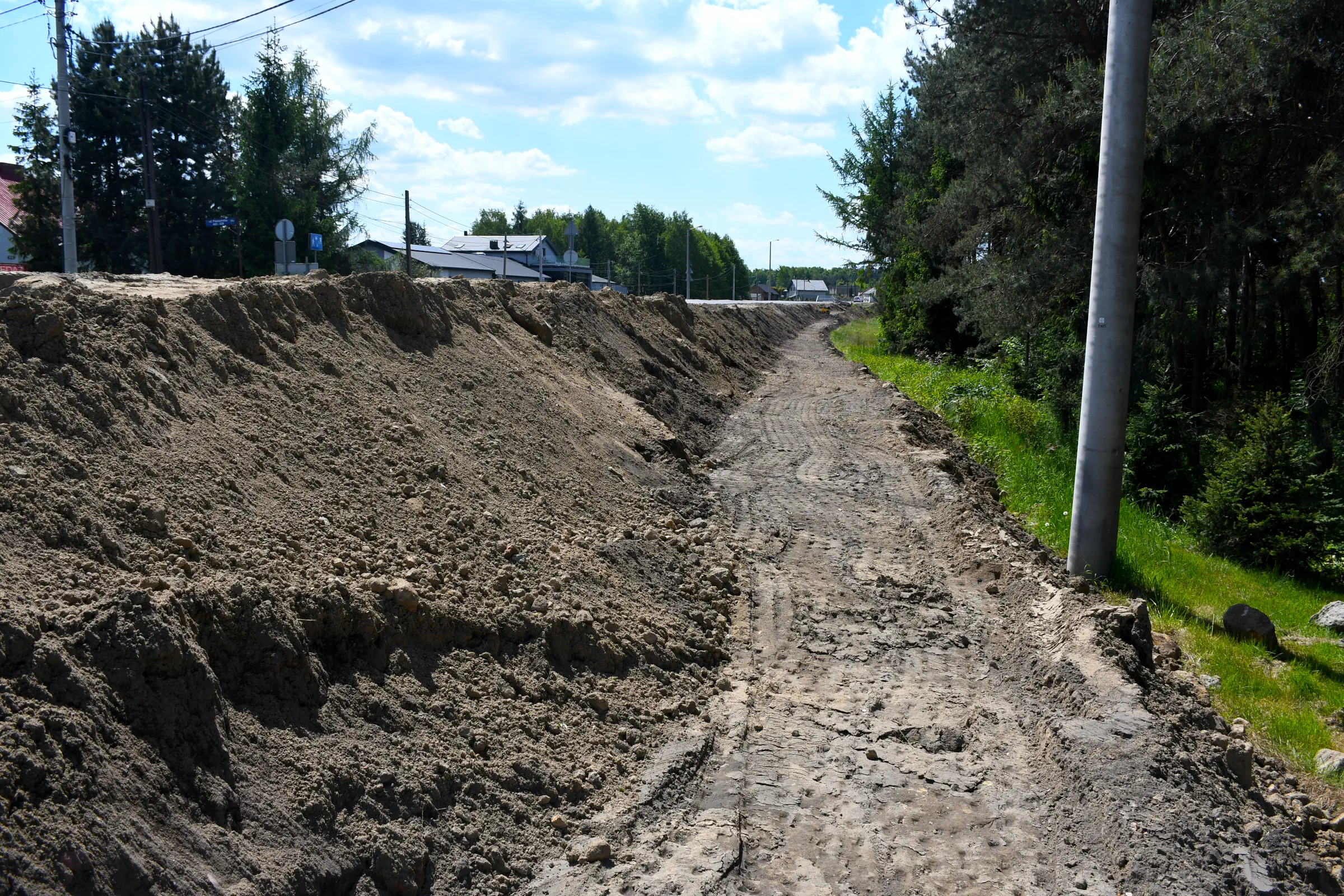

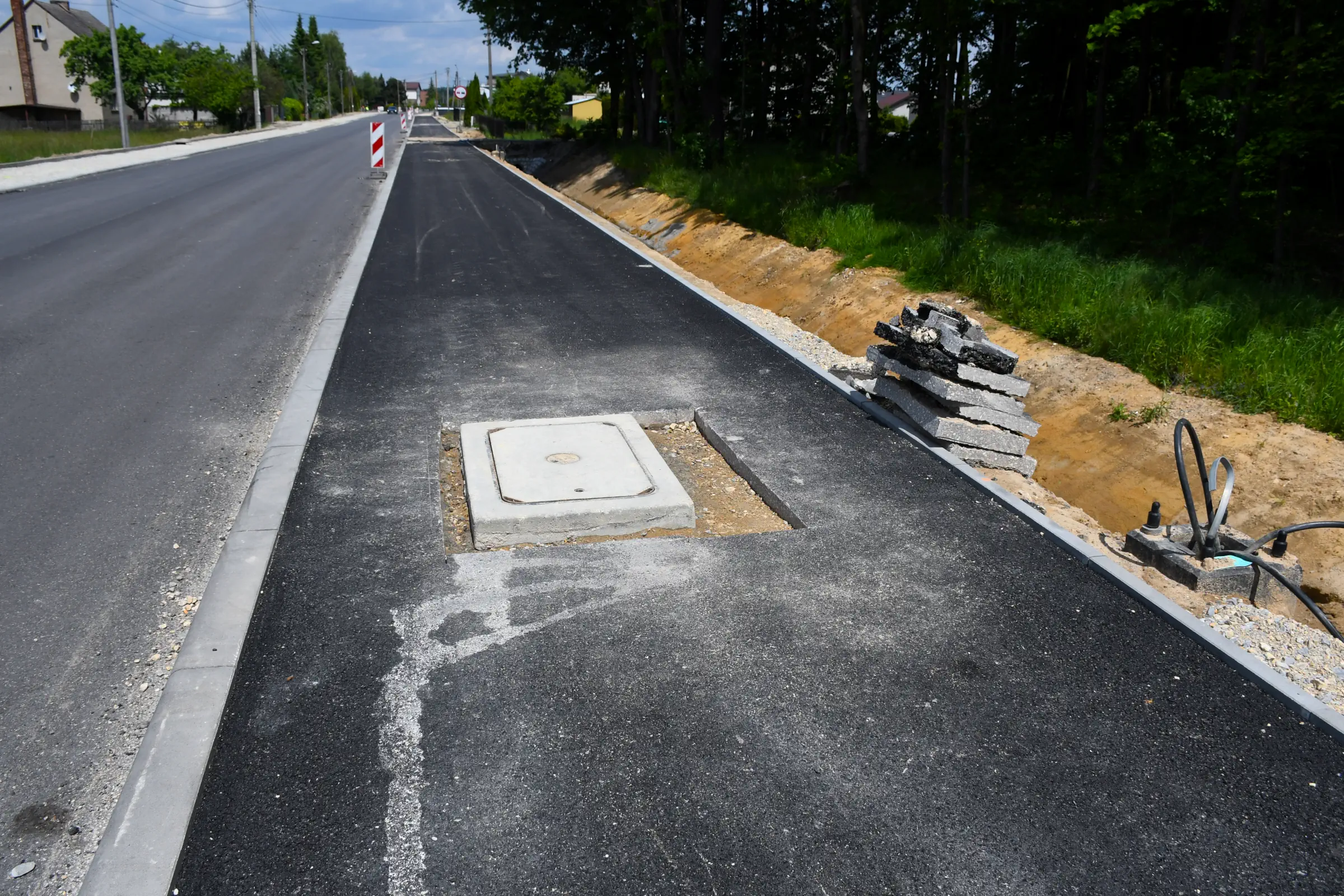

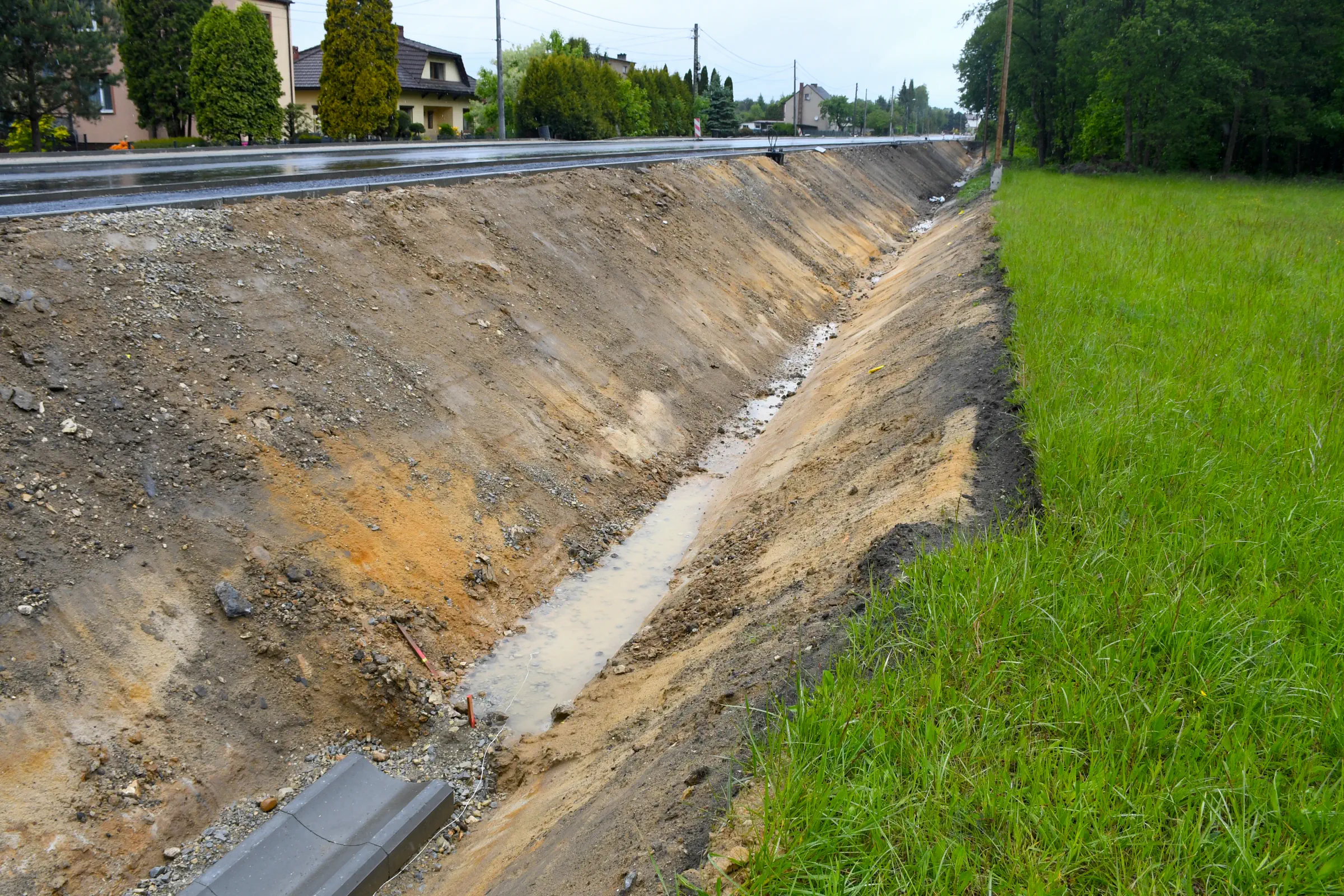

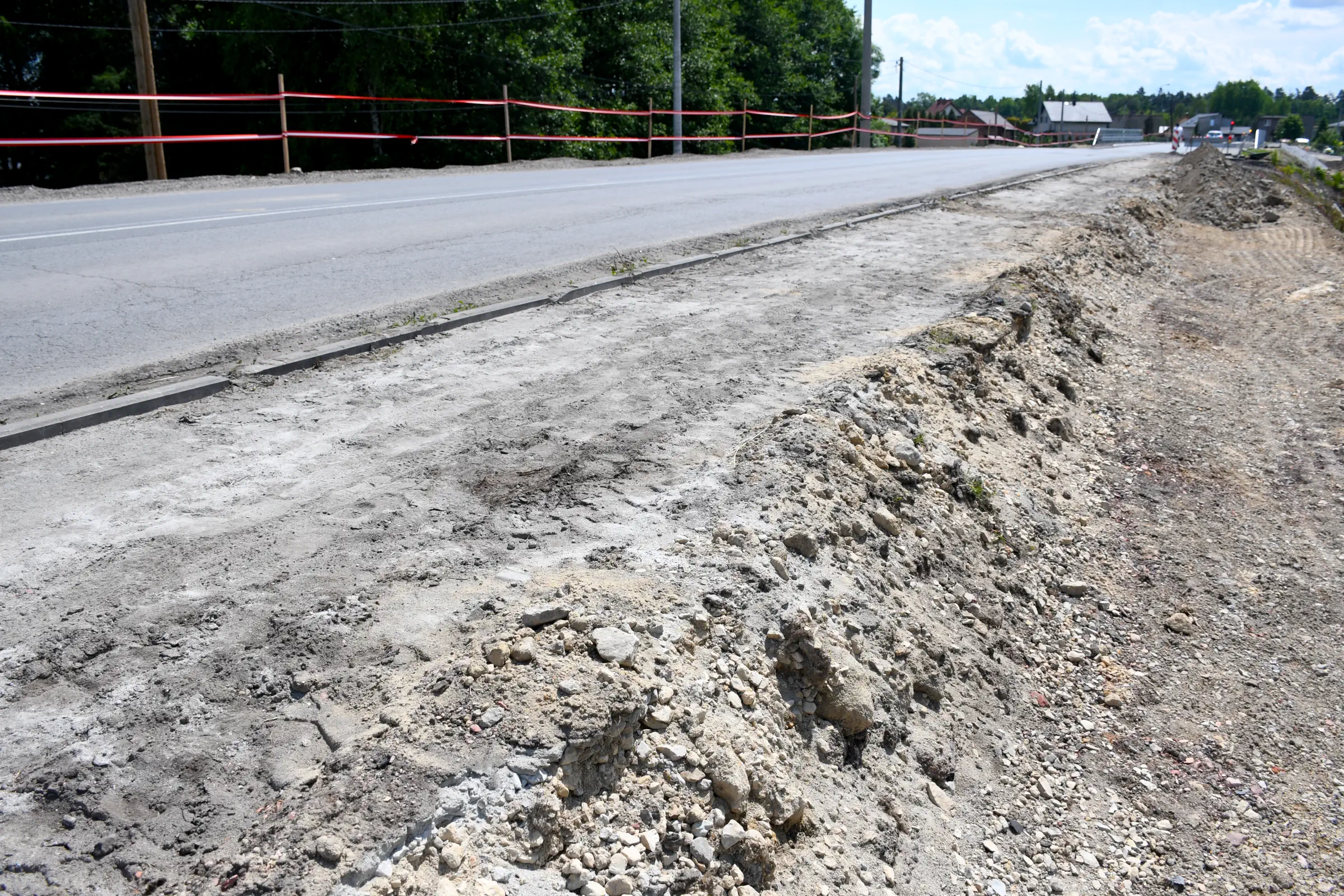

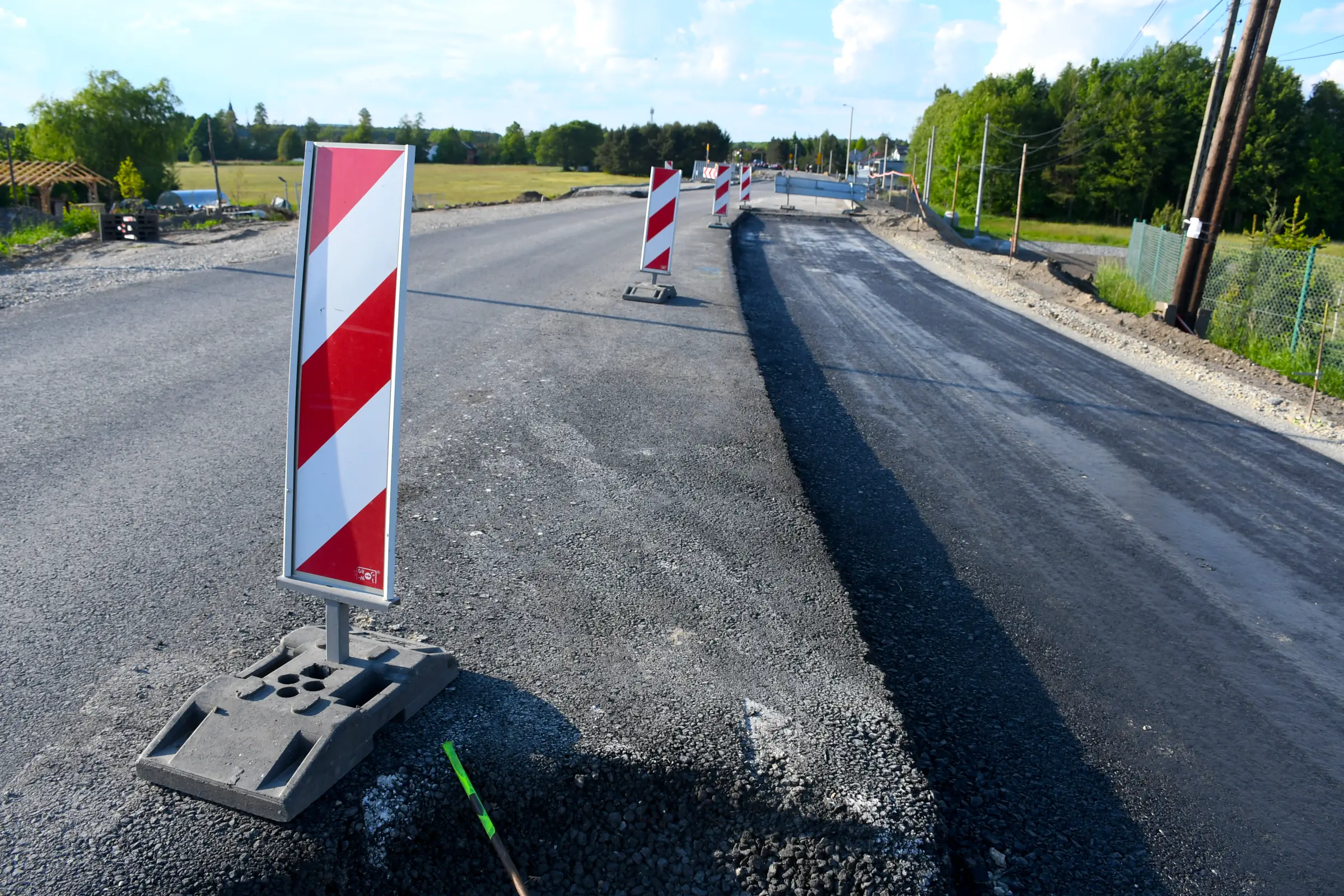

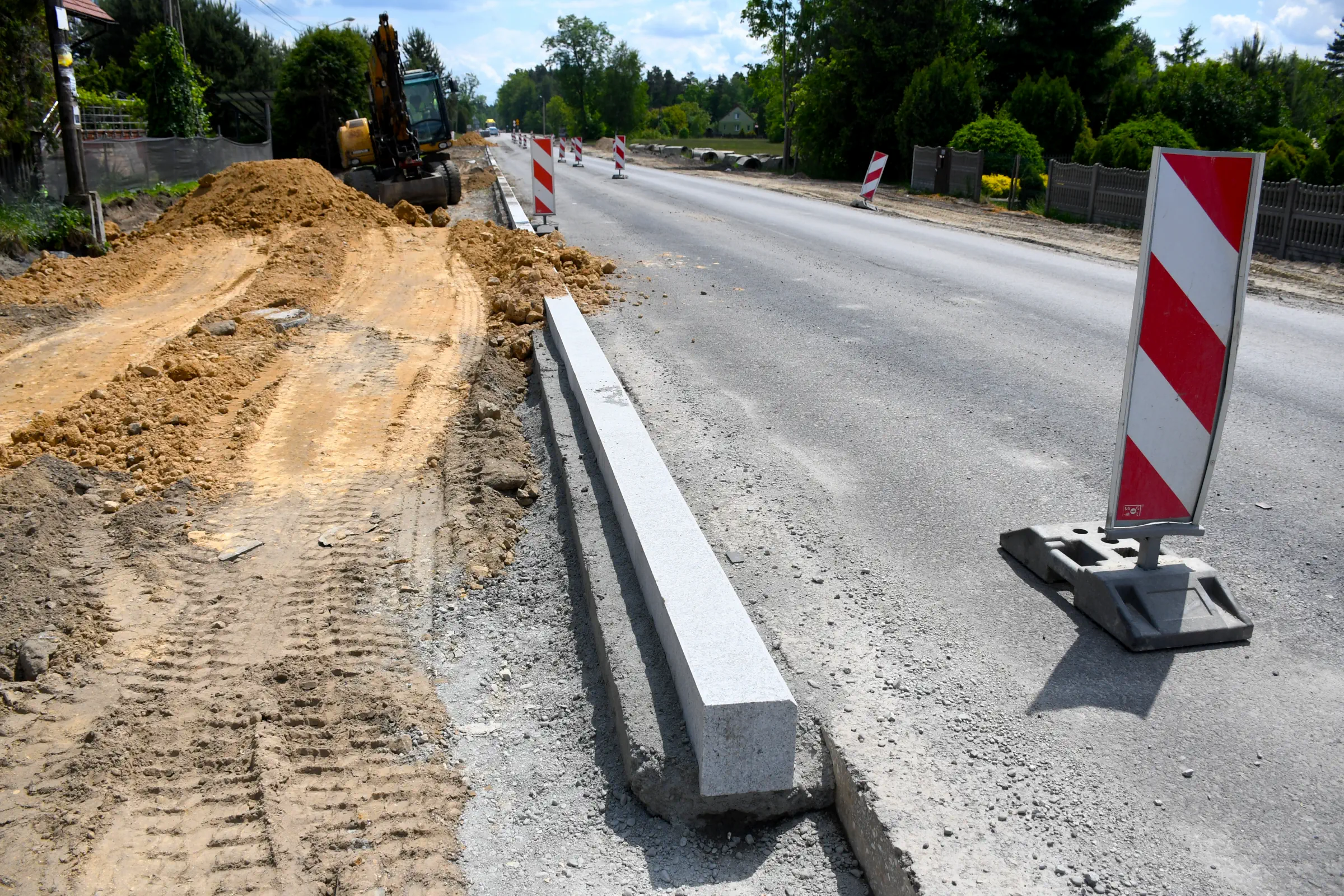

11. Na odcinku w obrębie zjazdu na ul. Łuczników kontynuowano roboty przy regulacji wysokości i kąta nachylenia włazów studni, a następnie, tak jak na odcinku wcześniejszym, ułożono warstwę wiążącą ciągów pieszo-rowerowych. W międzyczasie dokończono asfaltowanie zjazdu na ul. Łuczników i wykonano tymczasowe oznakowanie poziome wyznaczając dwa przejścia dla pieszych (przez ul. Łuczników i tuż obok zupełnie nowe przez DW 928). Ponadto wzmocniono skarpę przy korycie rowu melioracyjnego po stronie wschodniej jezdni oraz ukończono budowę zjazdów na posesje i na teren OSP Gostyń.

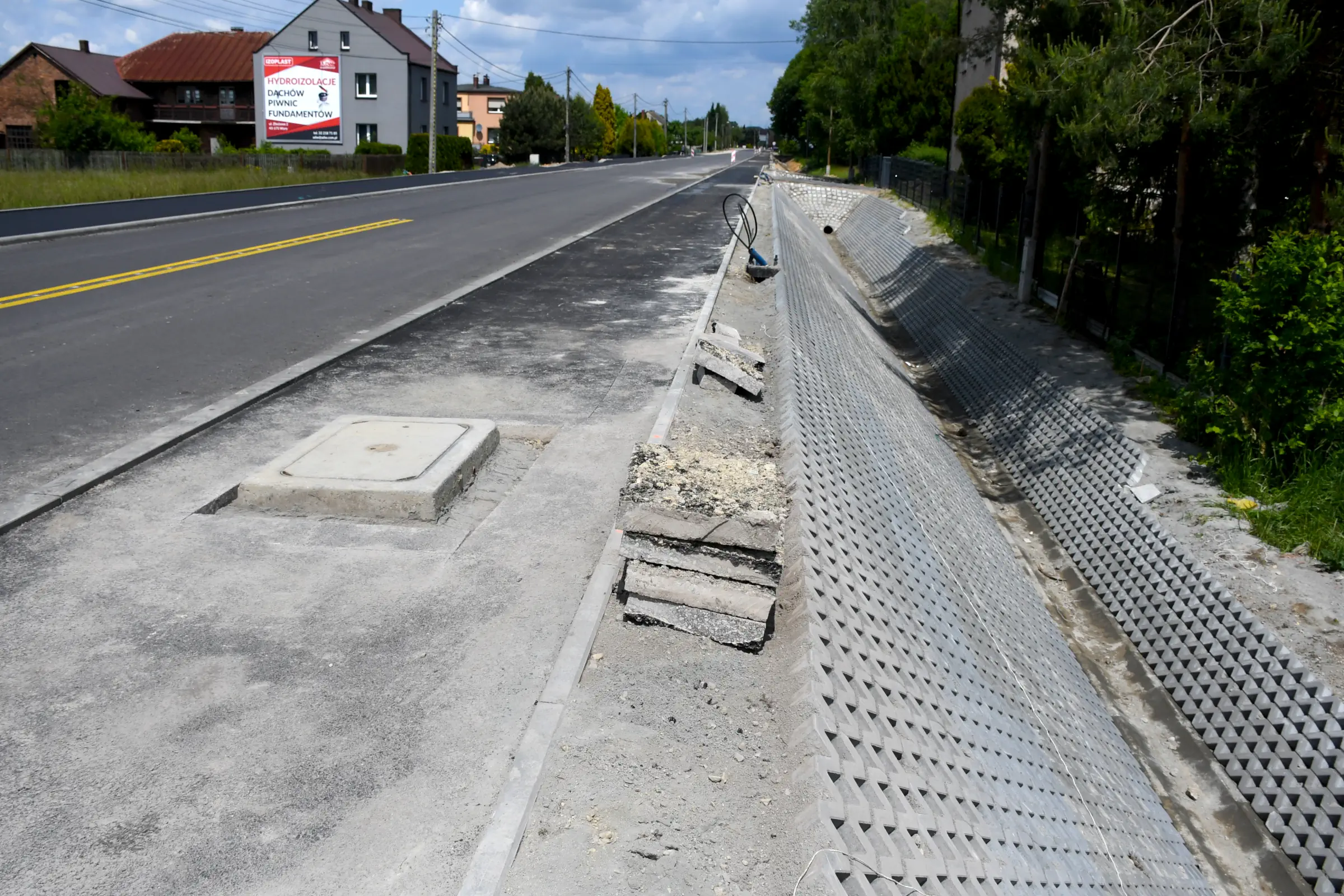

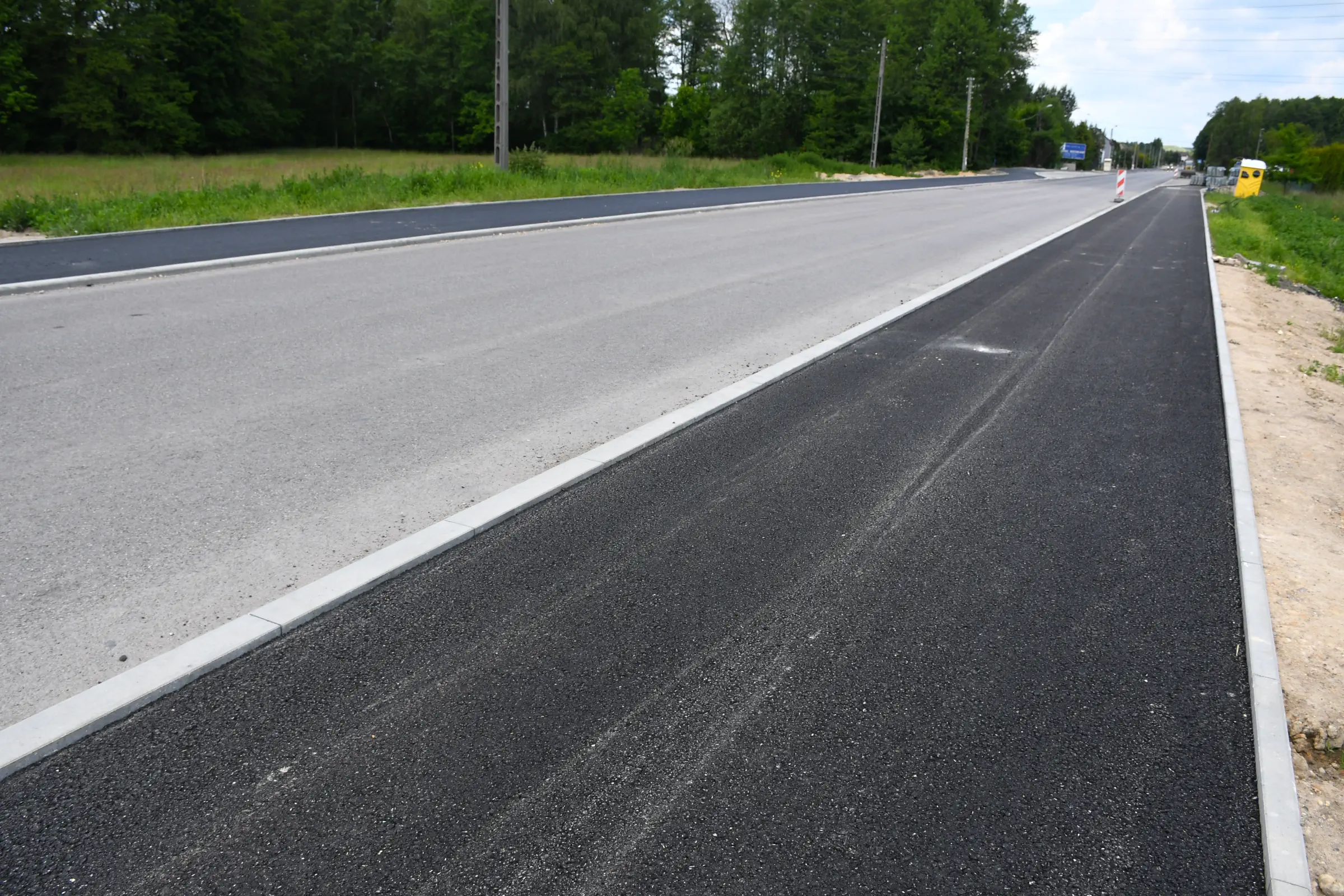

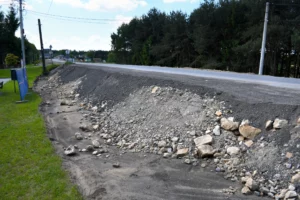

12. Na odcinku od granicy z lasem Jastrzębiec do okolic przystanku „Gostyń Pszczyńska” również wyregulowano wysokość włazów studni, a po stronie wschodniej wzdłuż lasu Jastrzębiec ciąg pieszo-rowerowy zyskał warstwę wiążącą (do ul. Pszczyńskiej bocznej).

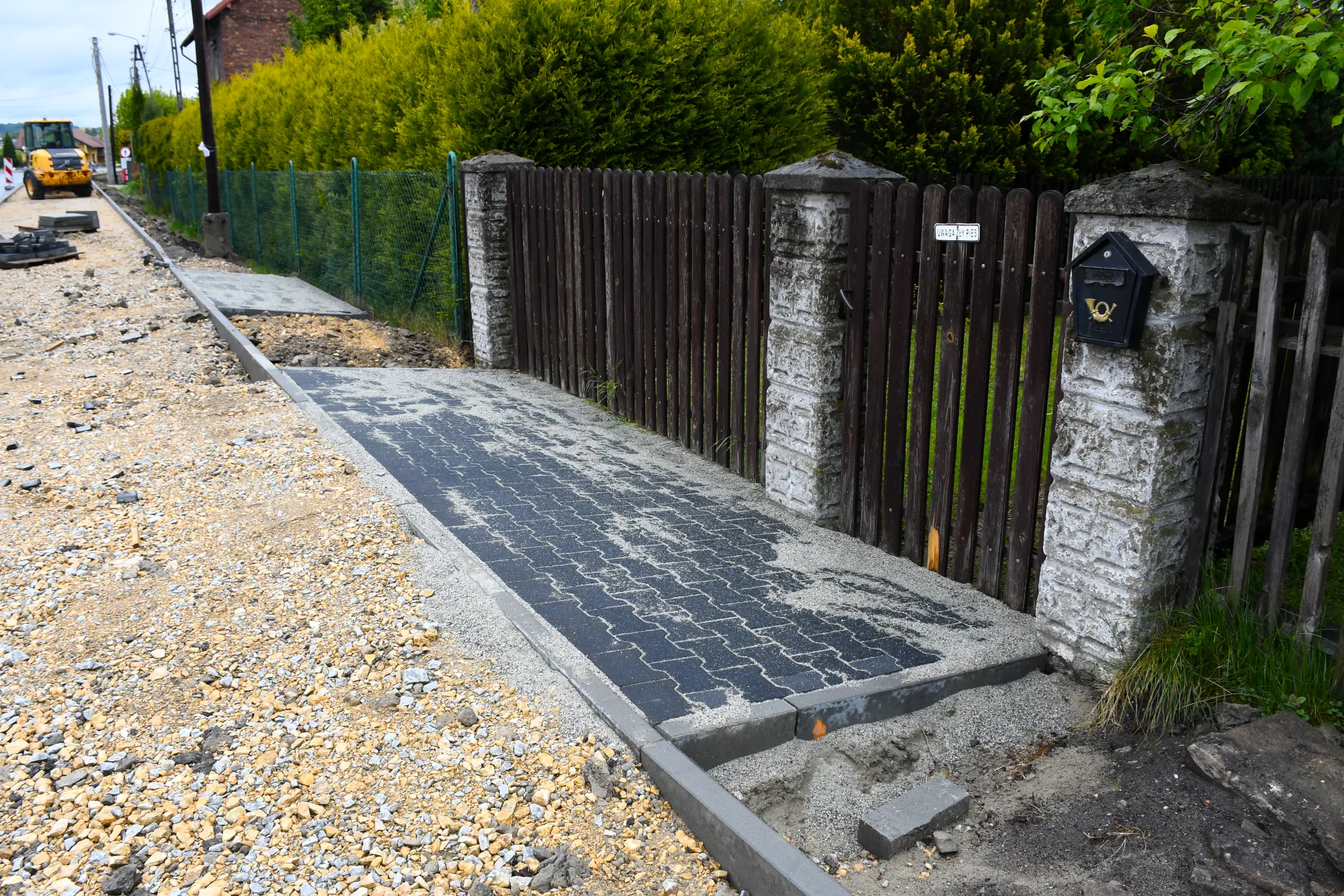

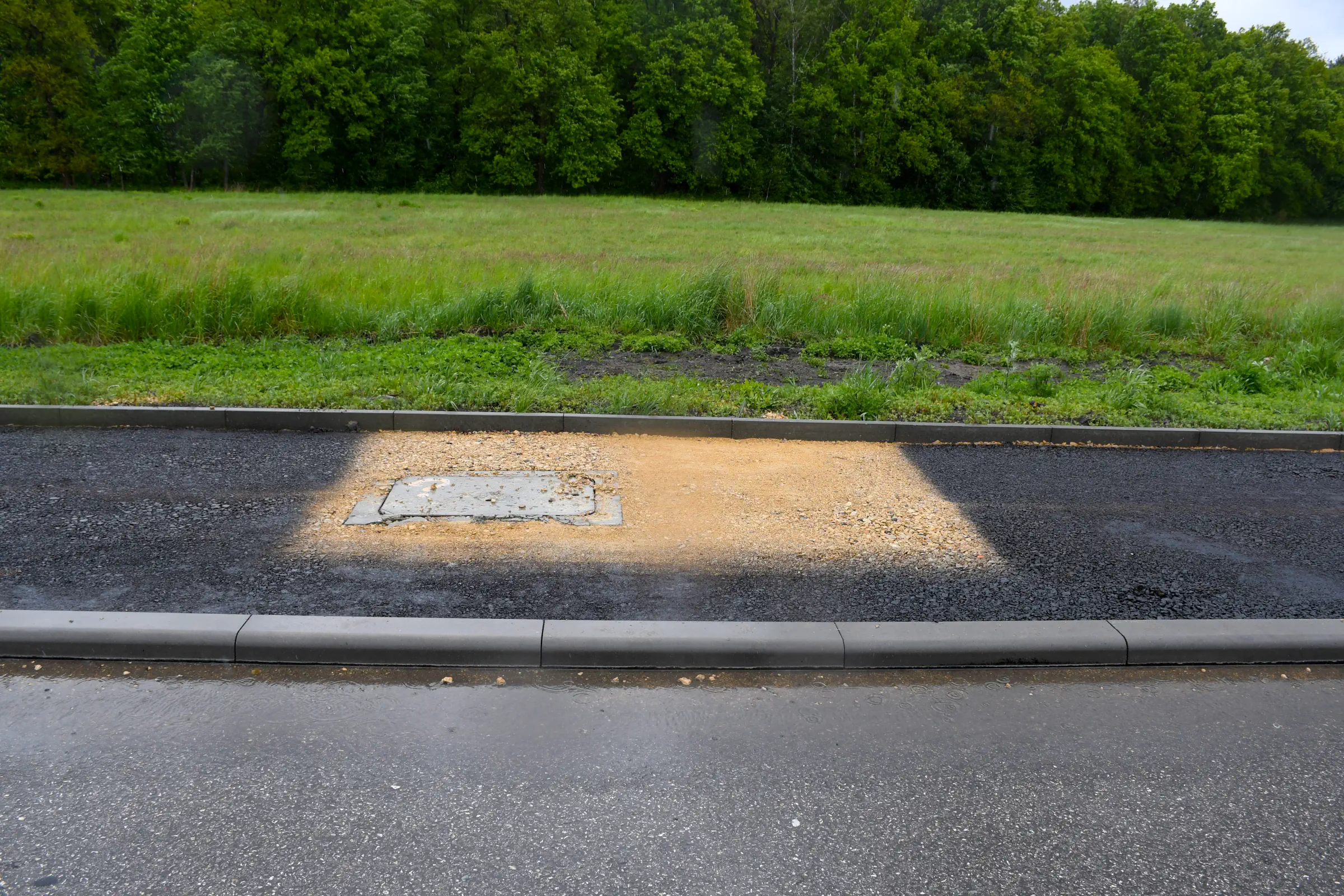

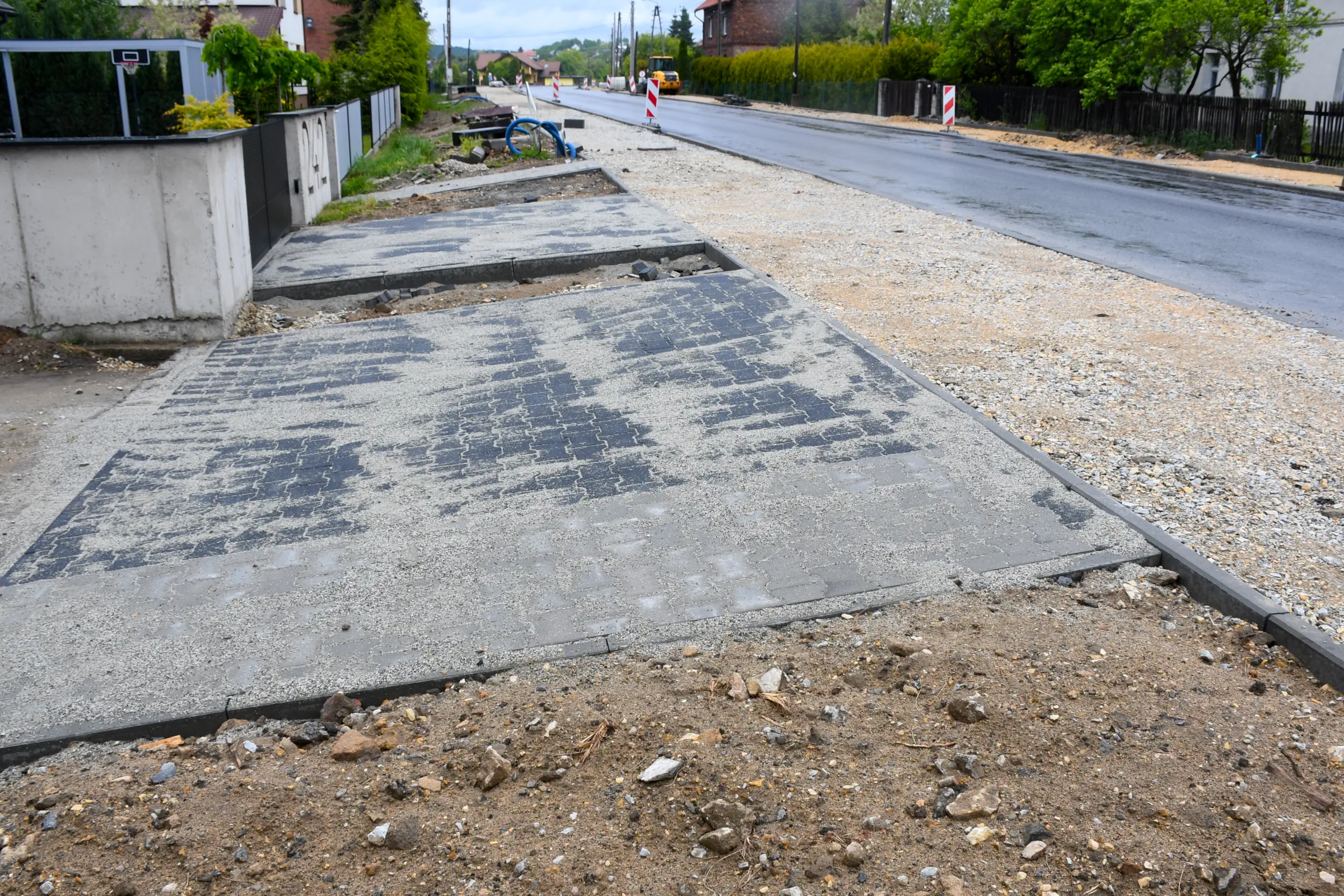

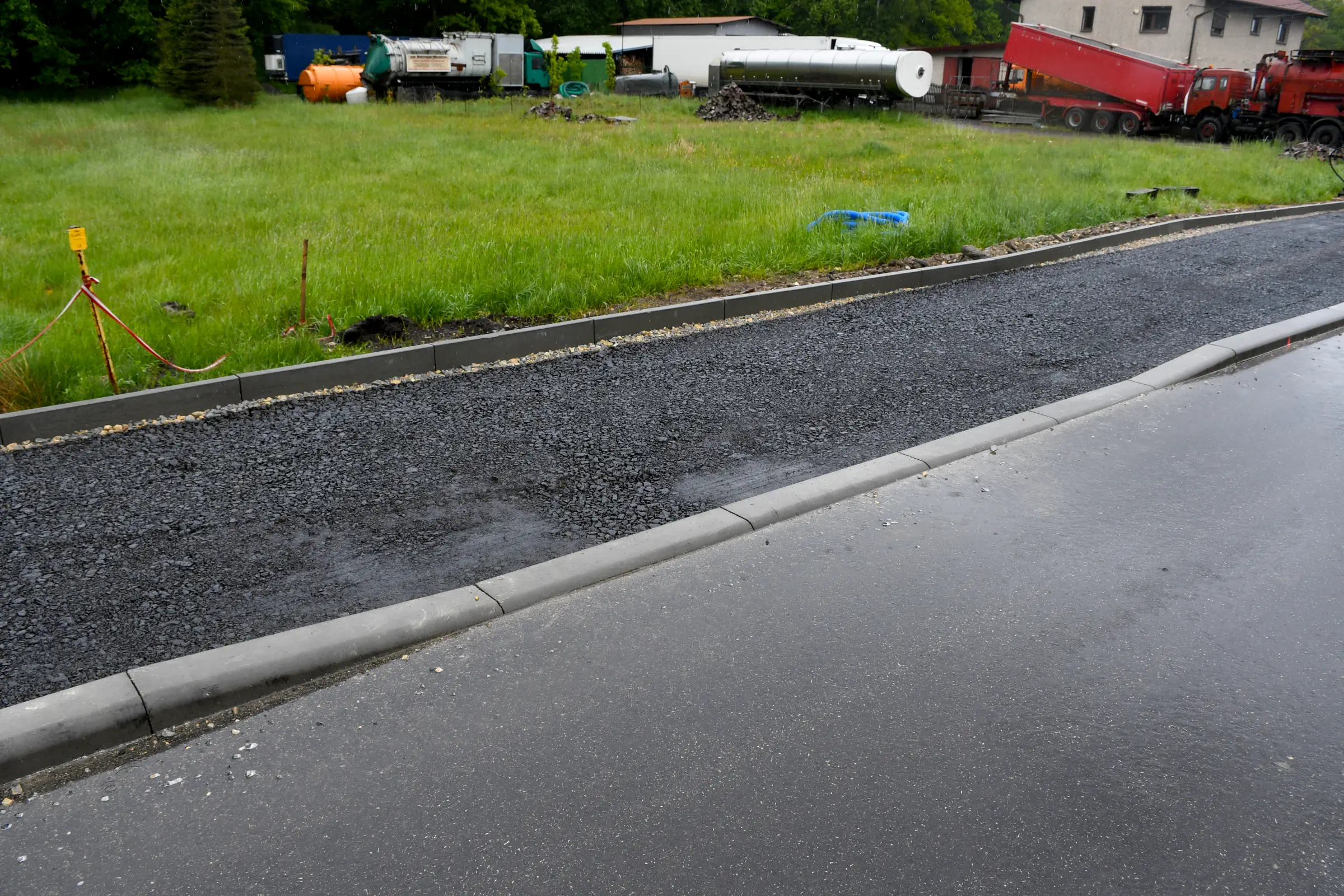

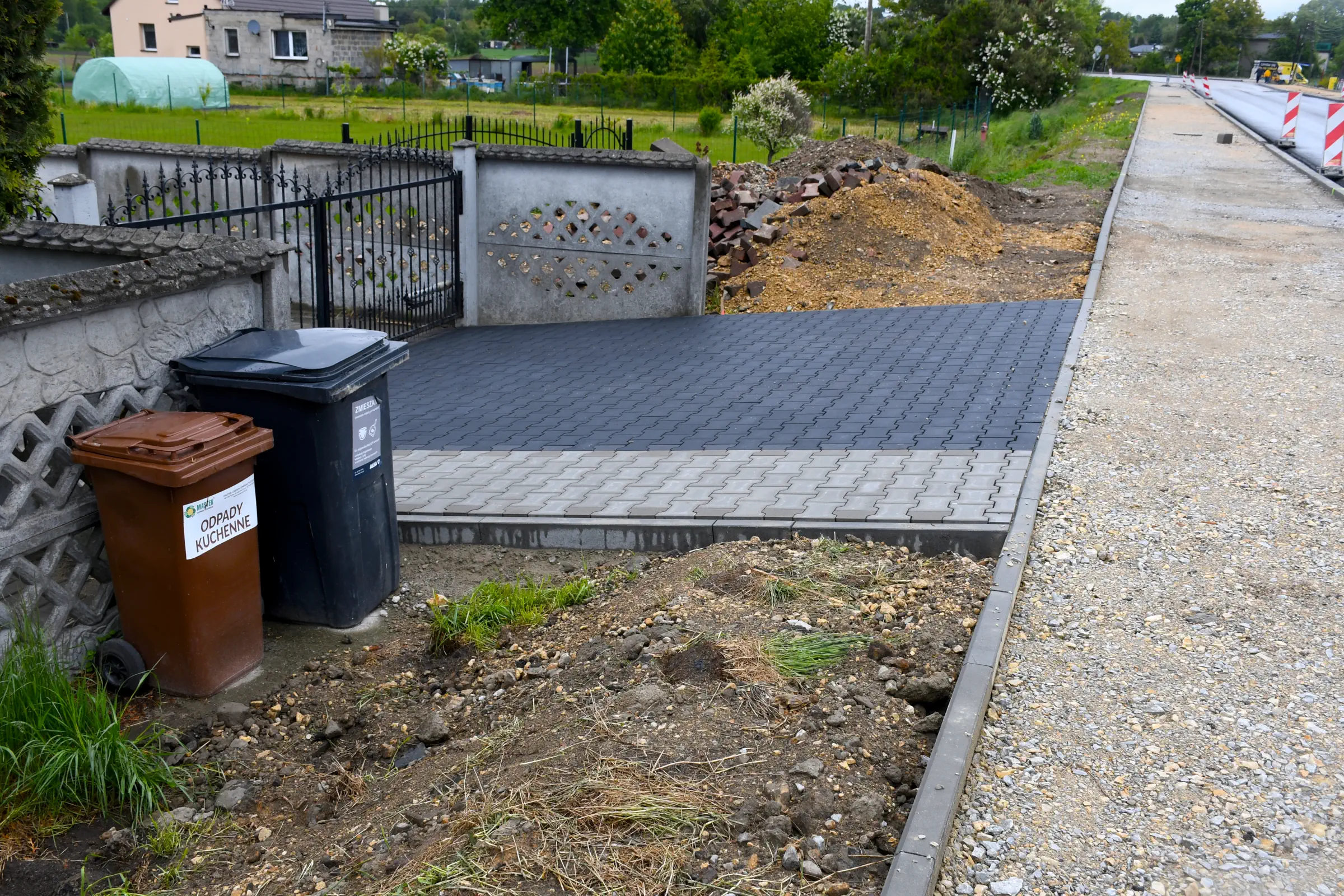

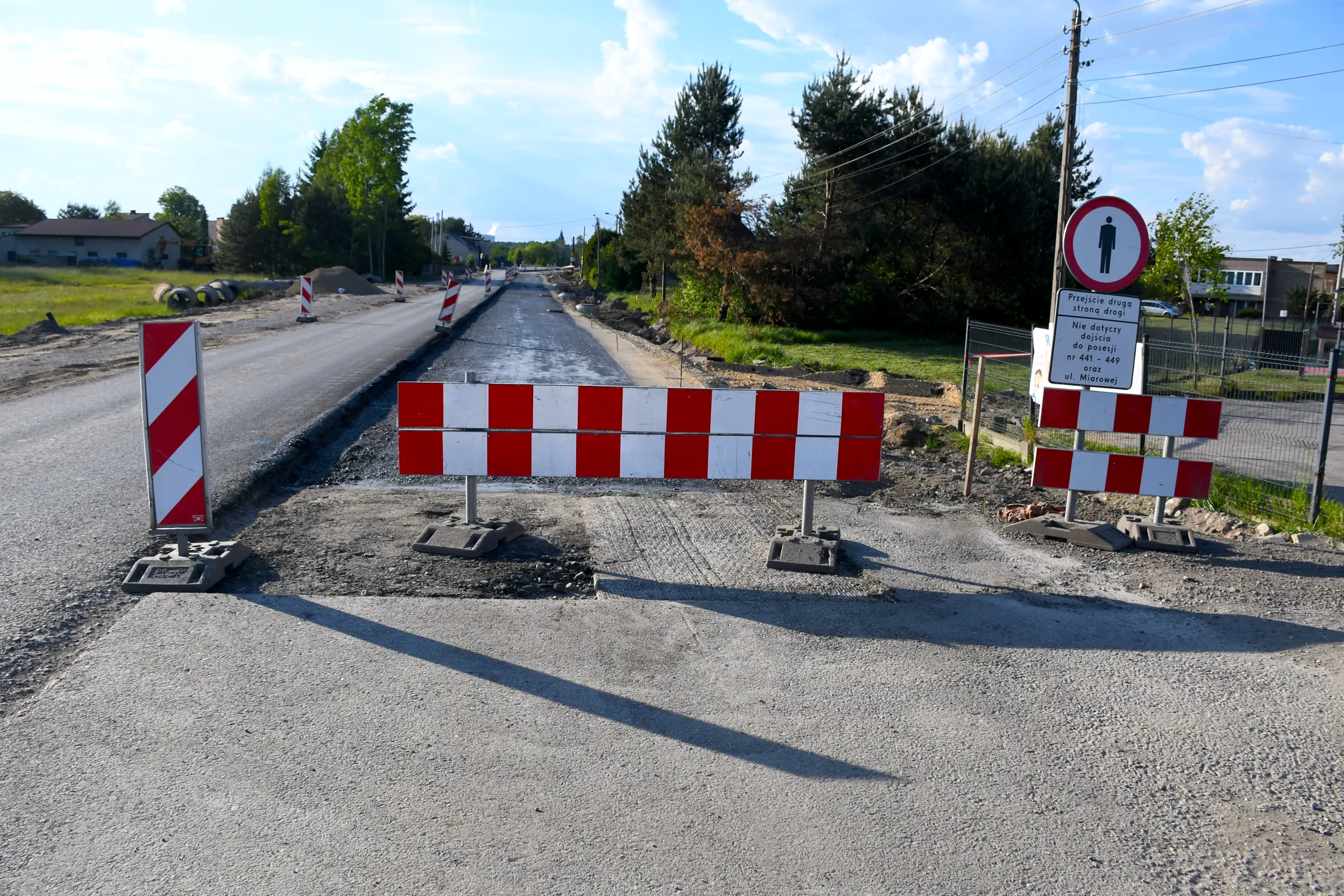

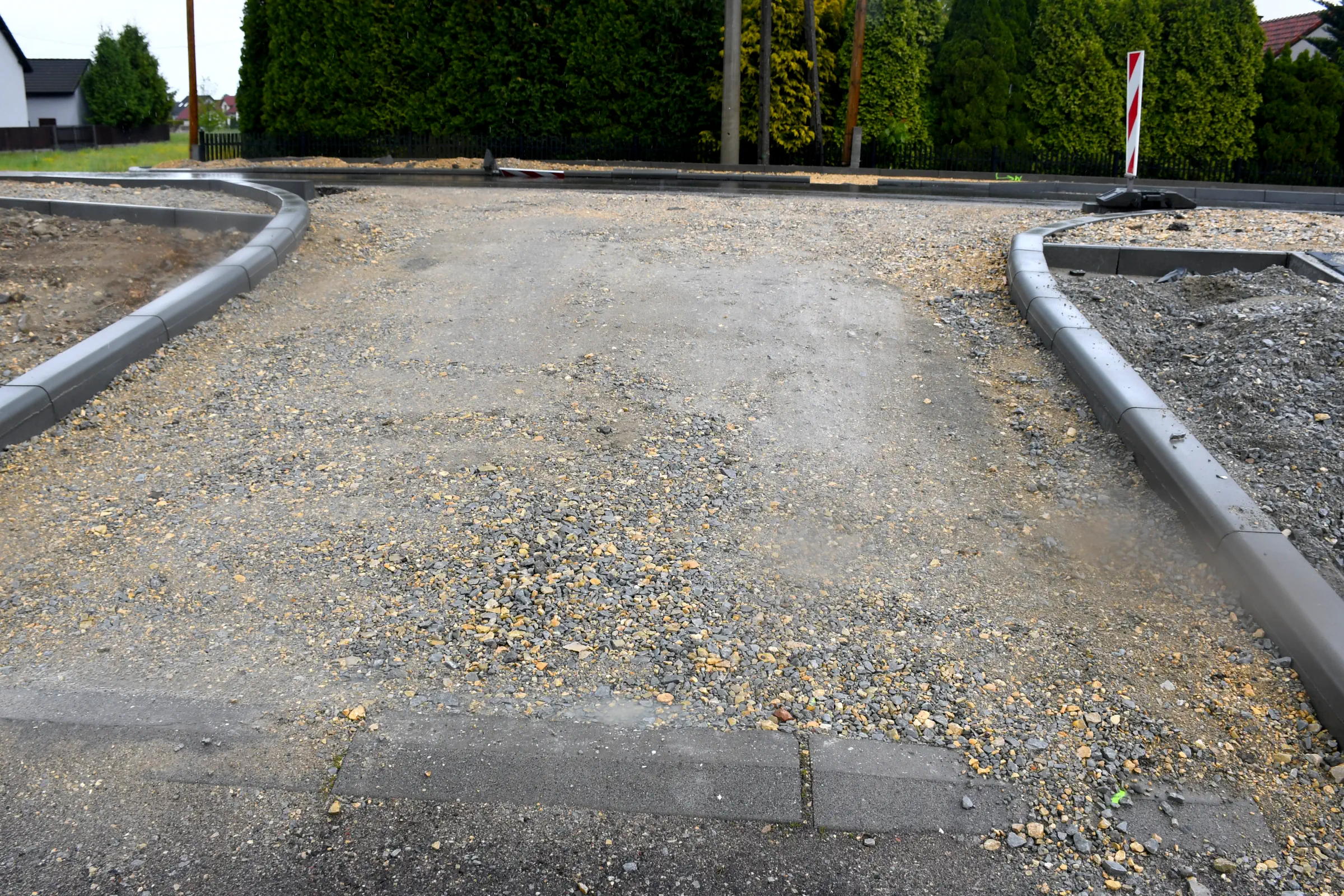

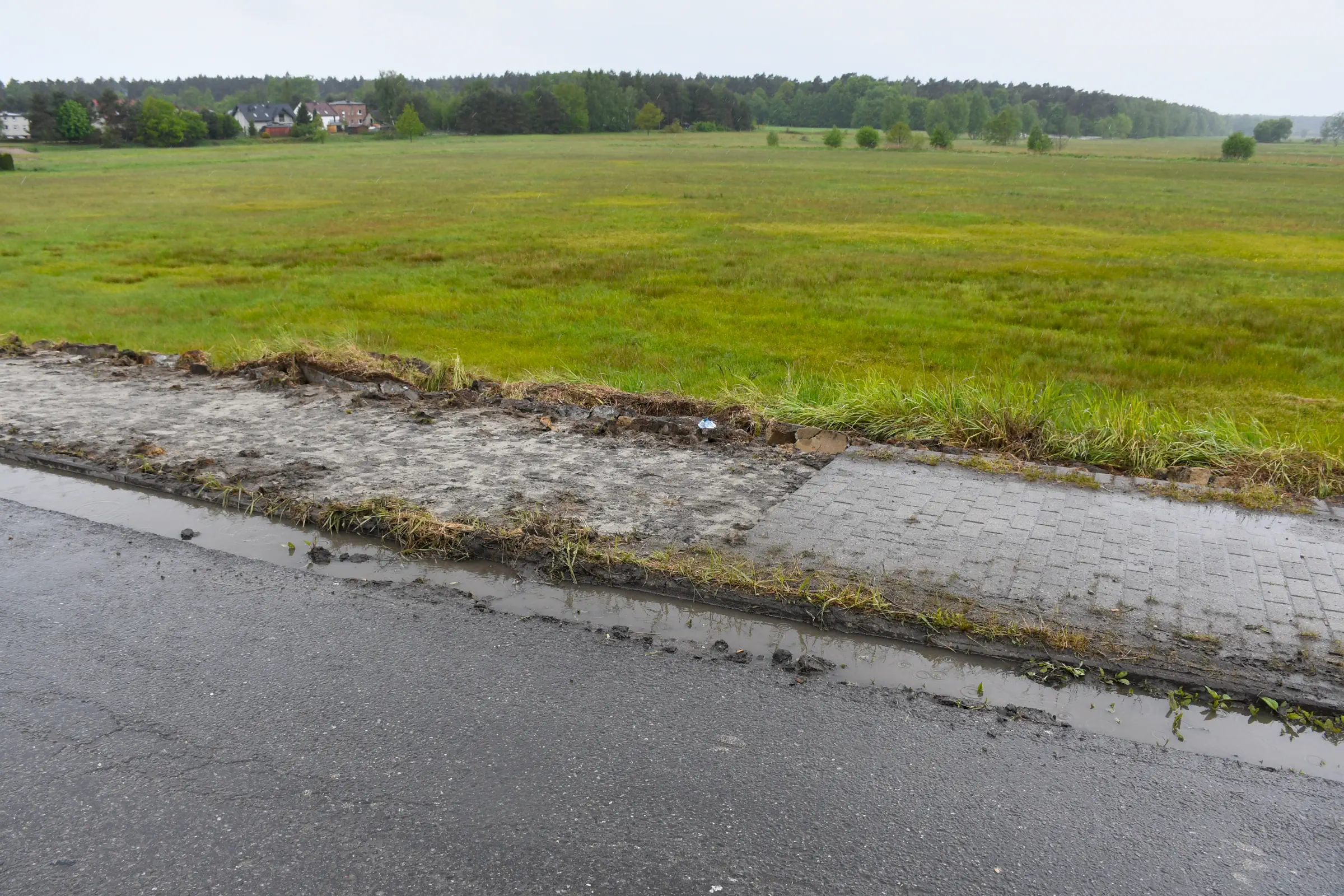

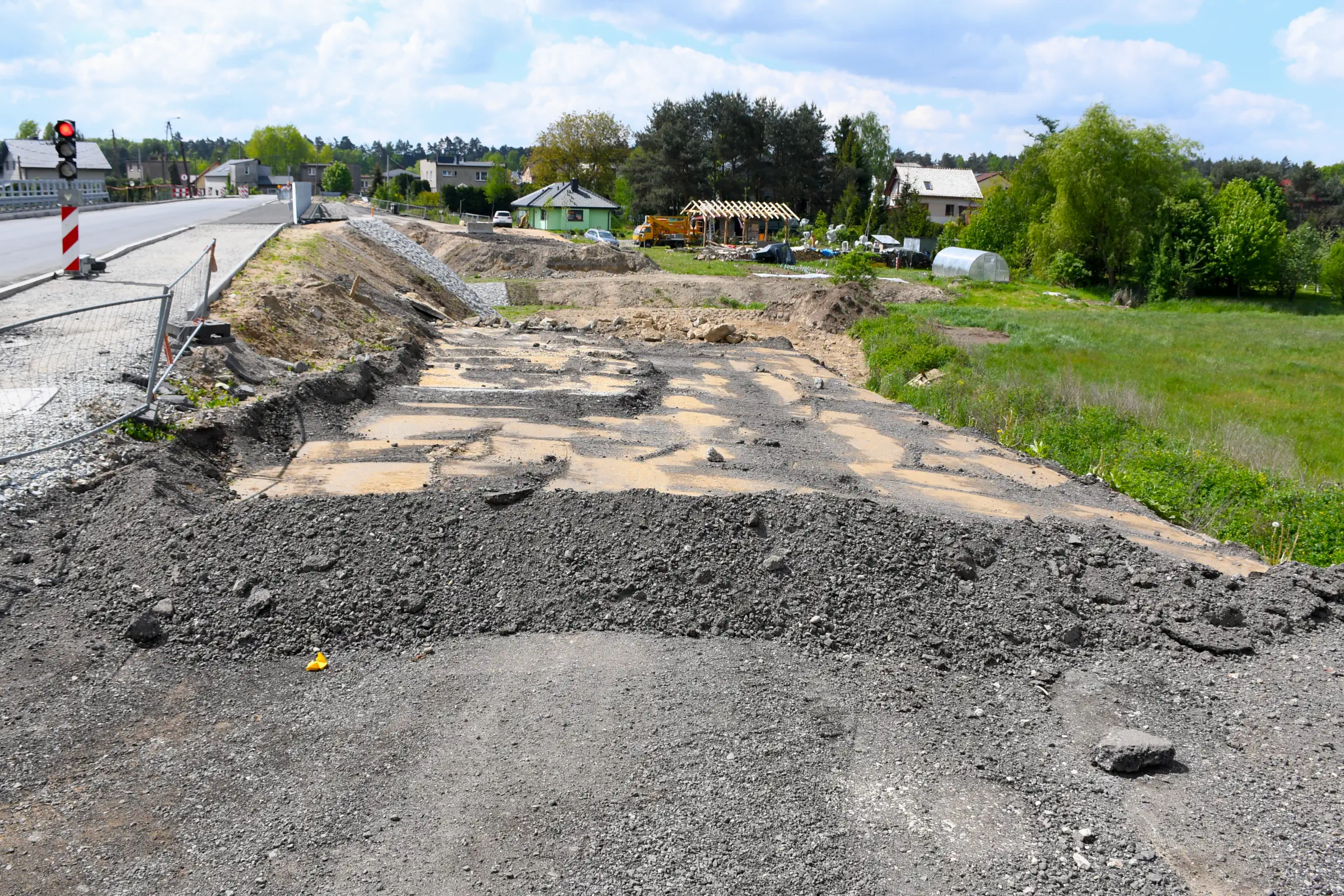

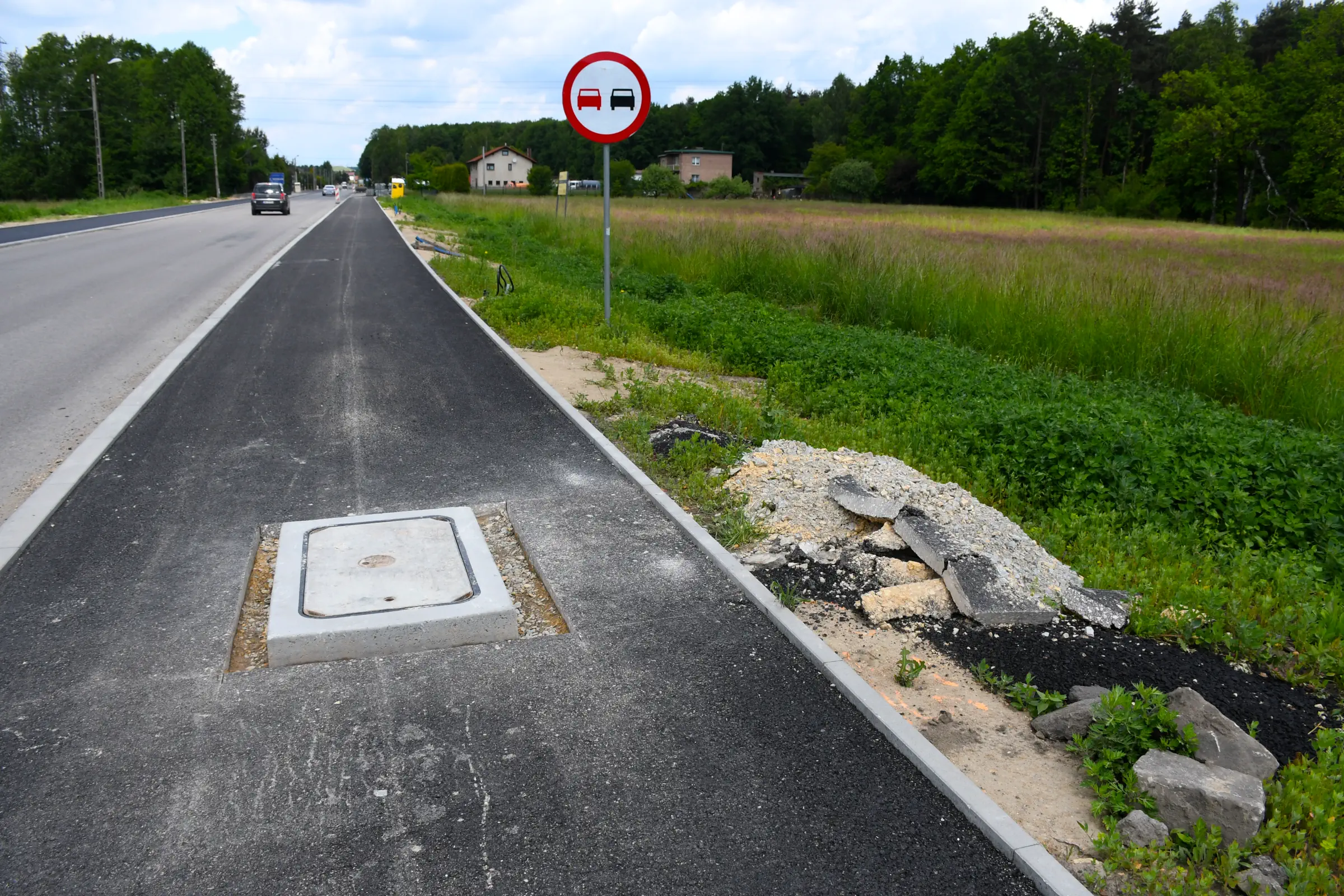

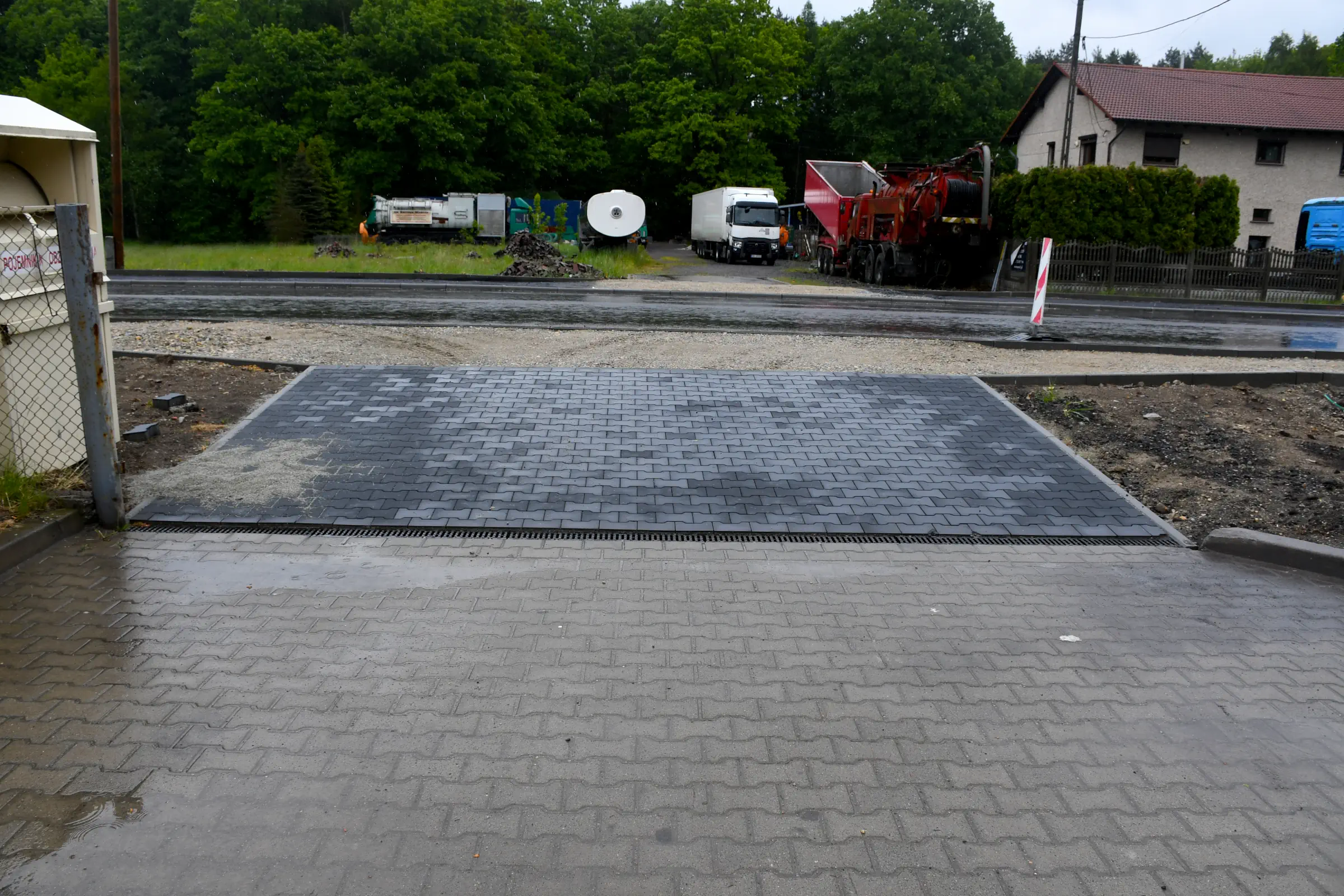

13. W rejonie przystanku „Gostyń Pszczyńska” wykonano pierwsze zjazdy na posesje i wyrównano podbudowę ciągów pieszo-rowerowych.

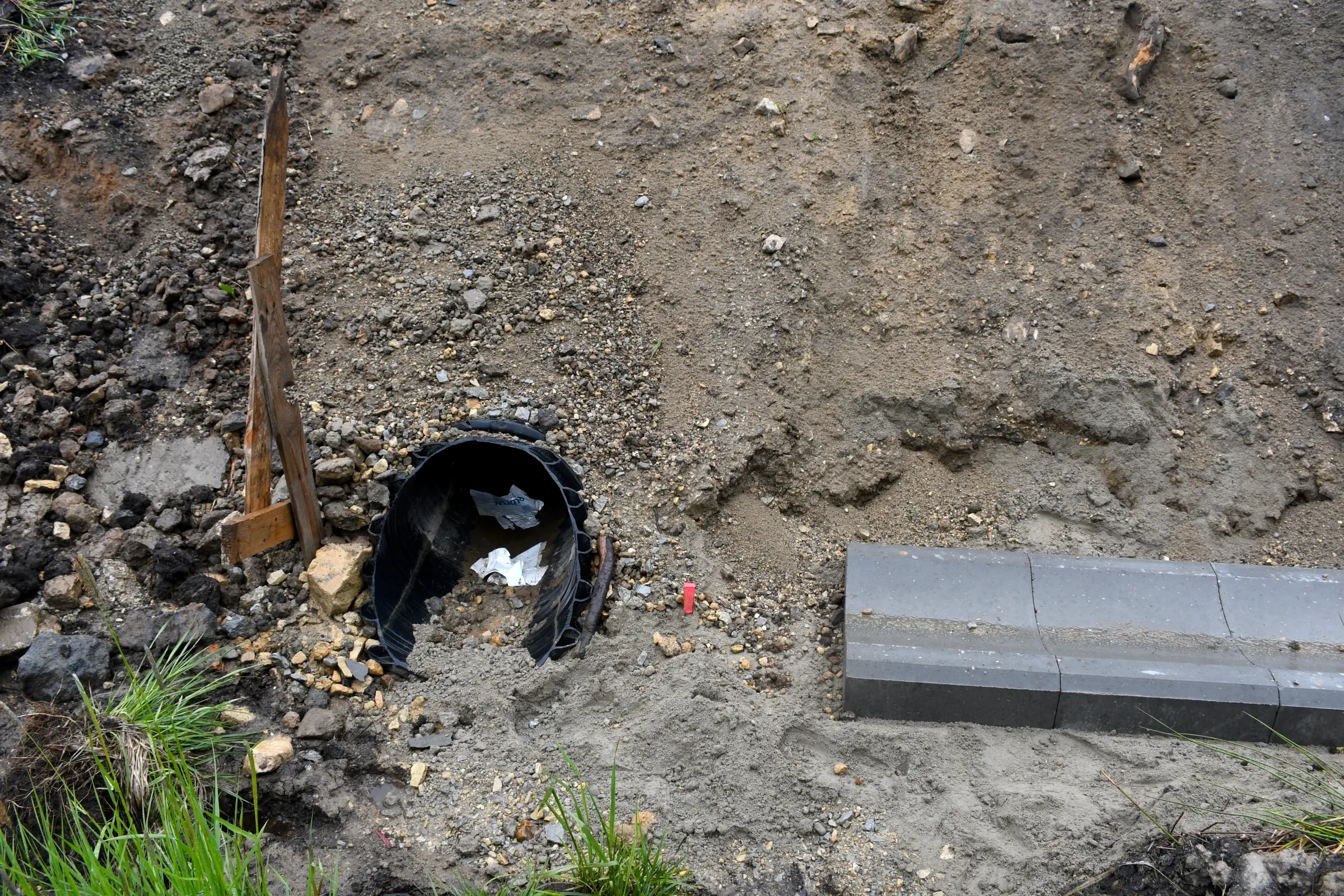

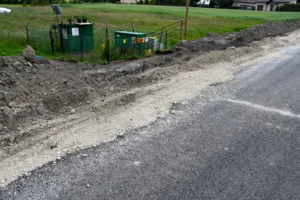

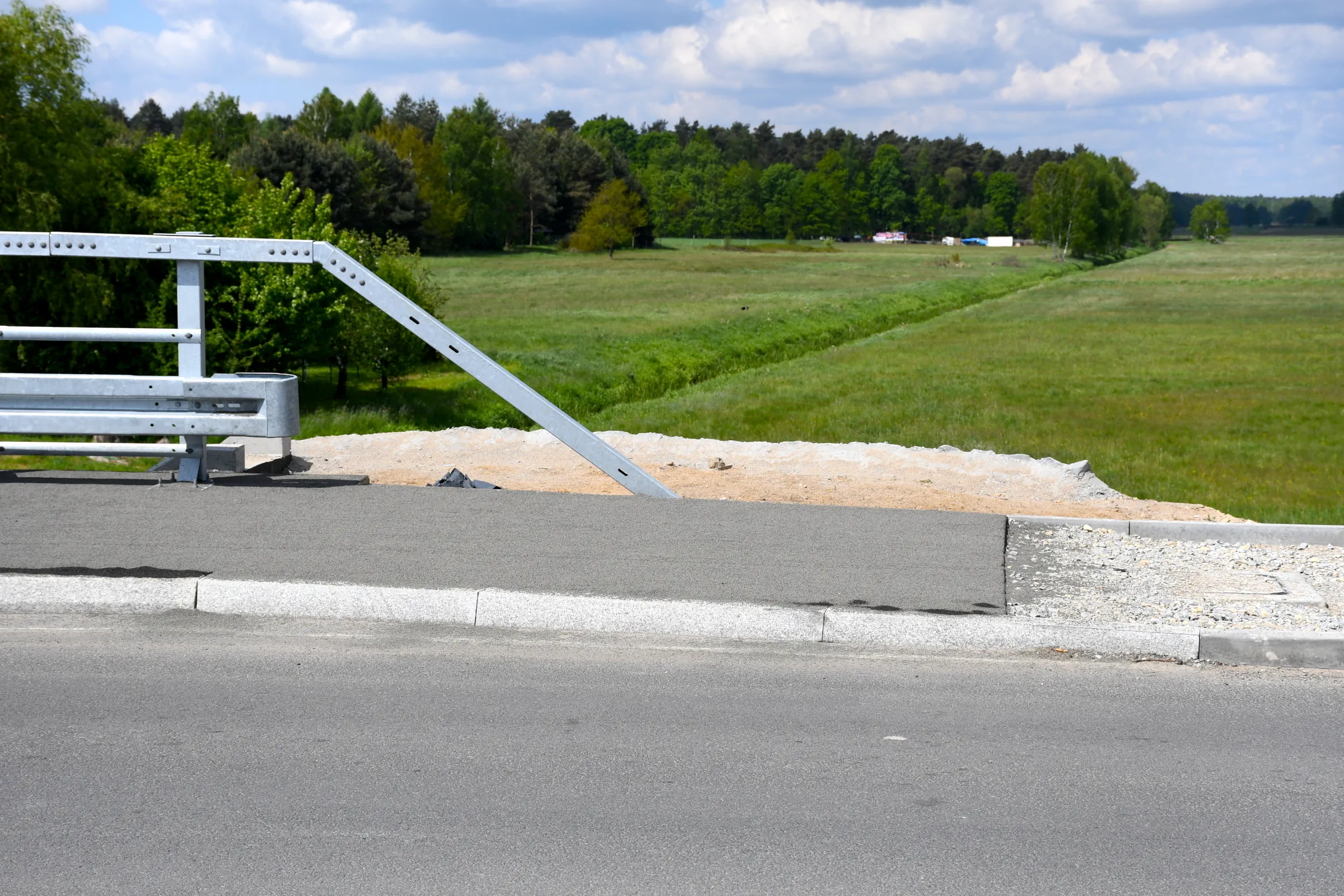

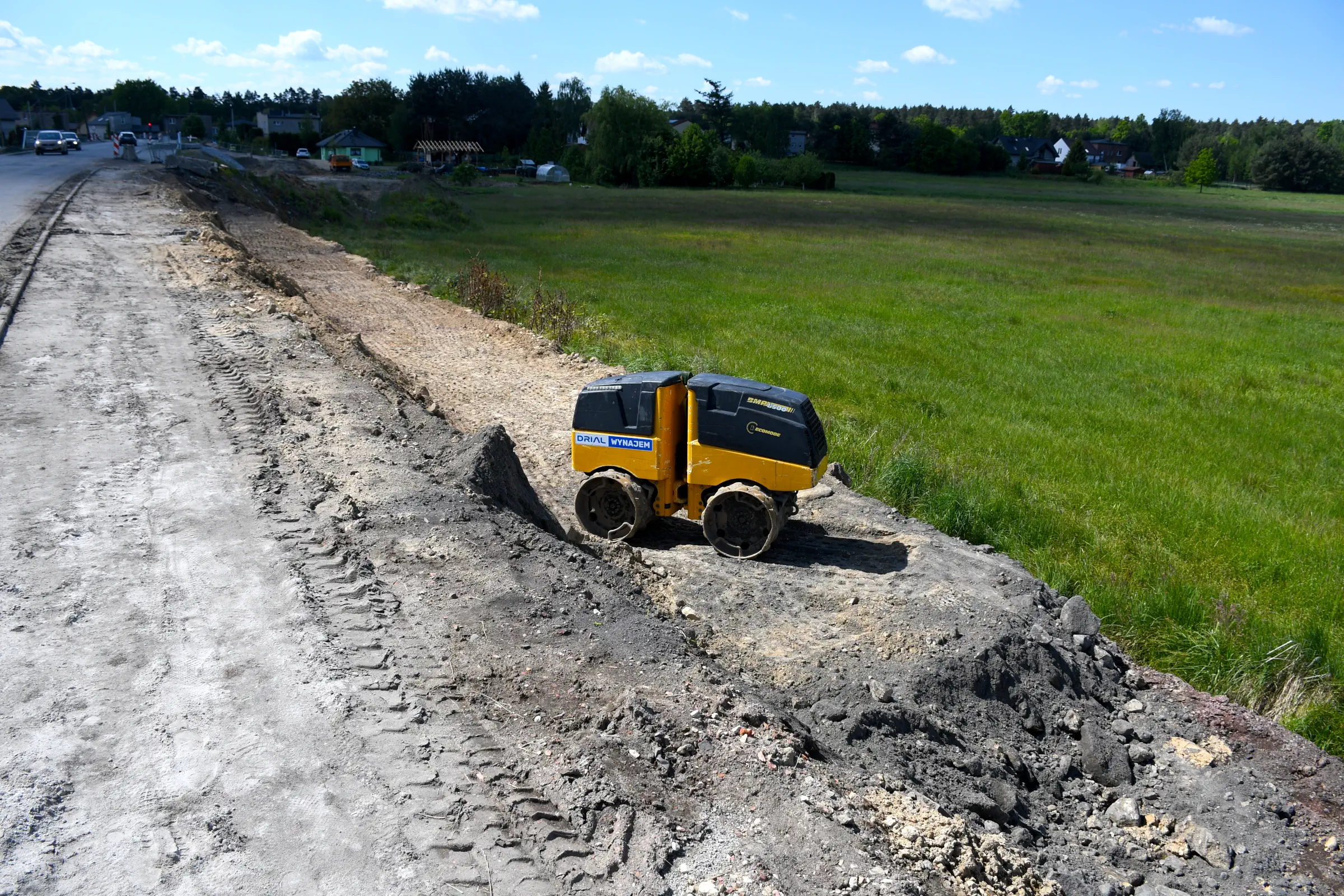

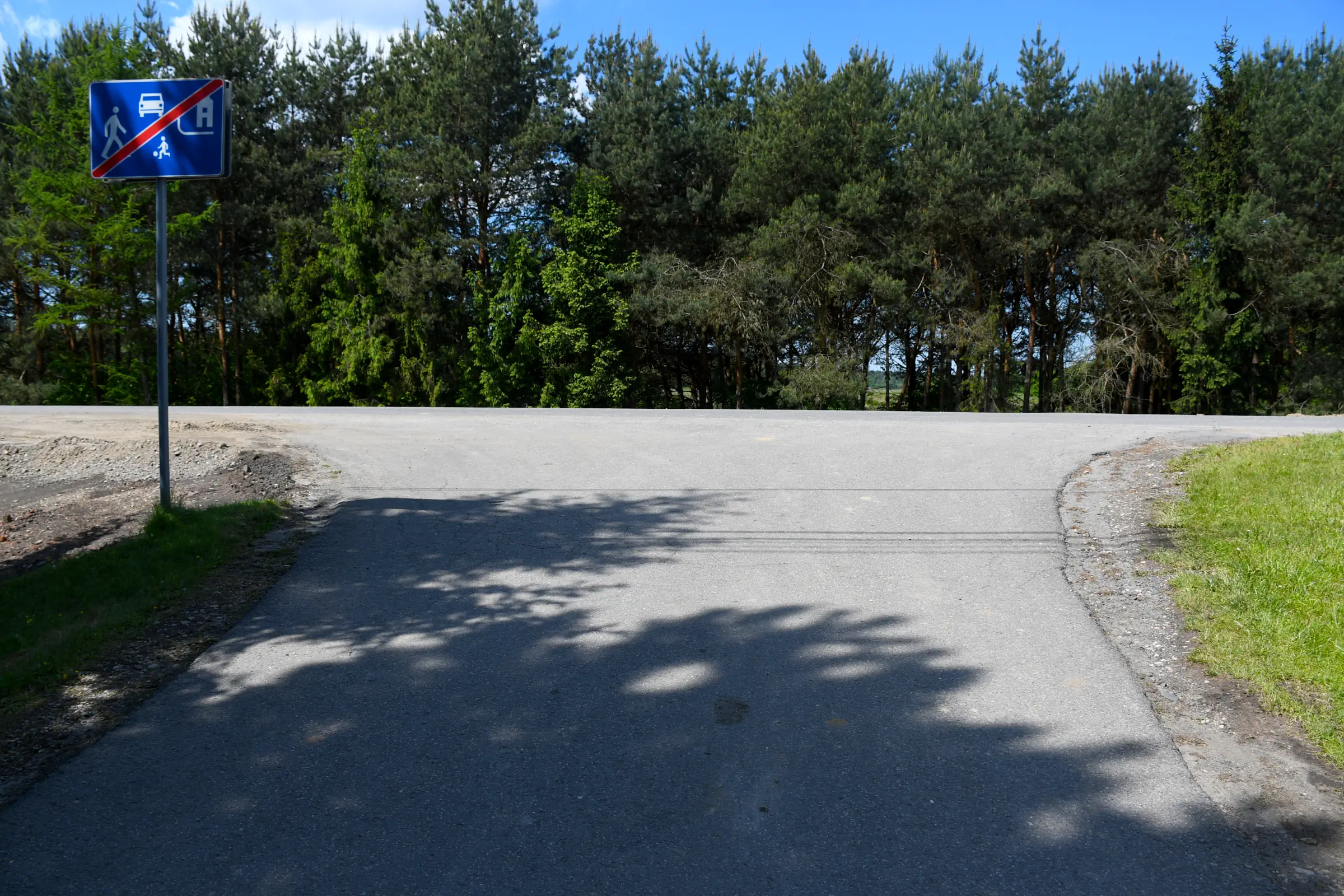

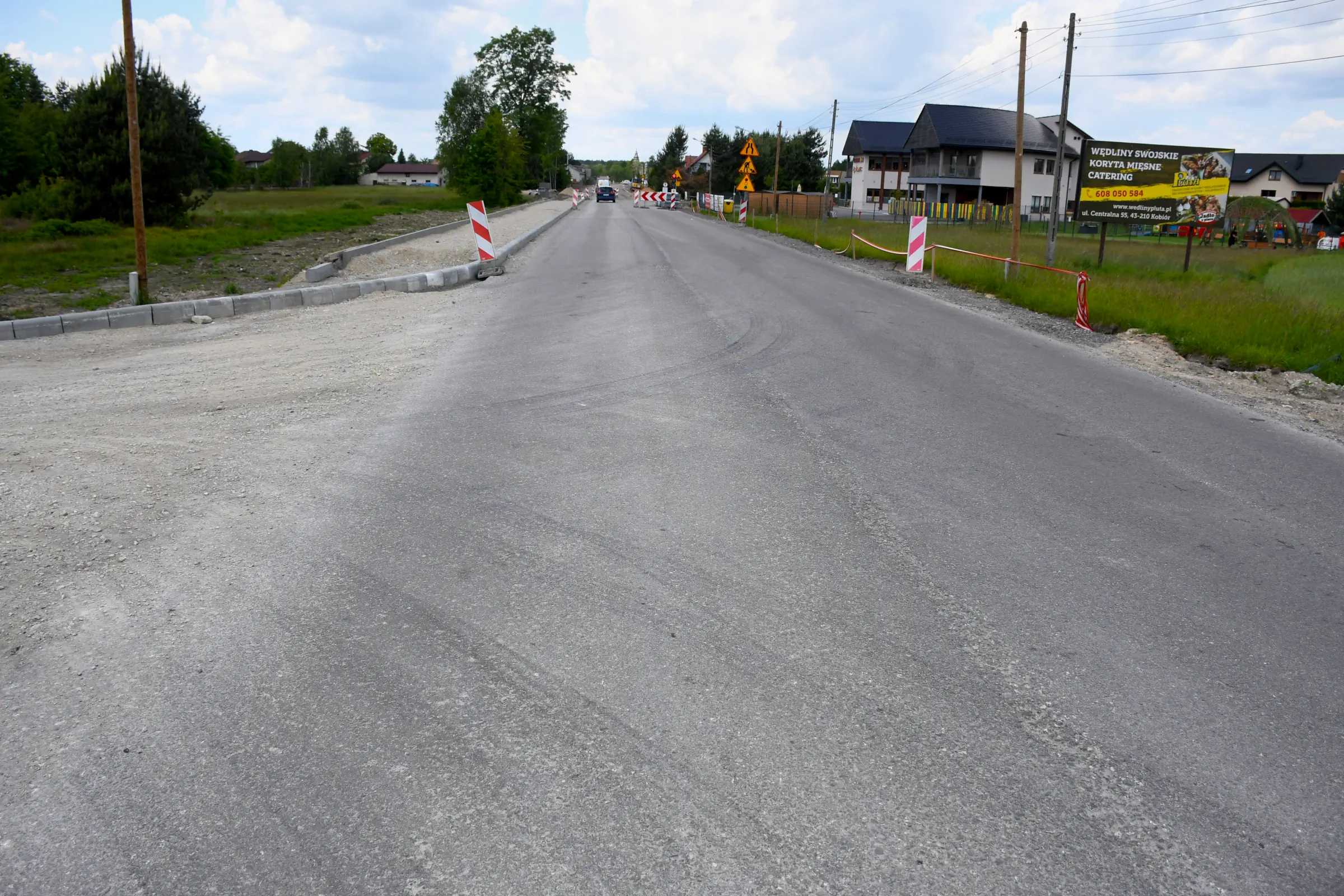

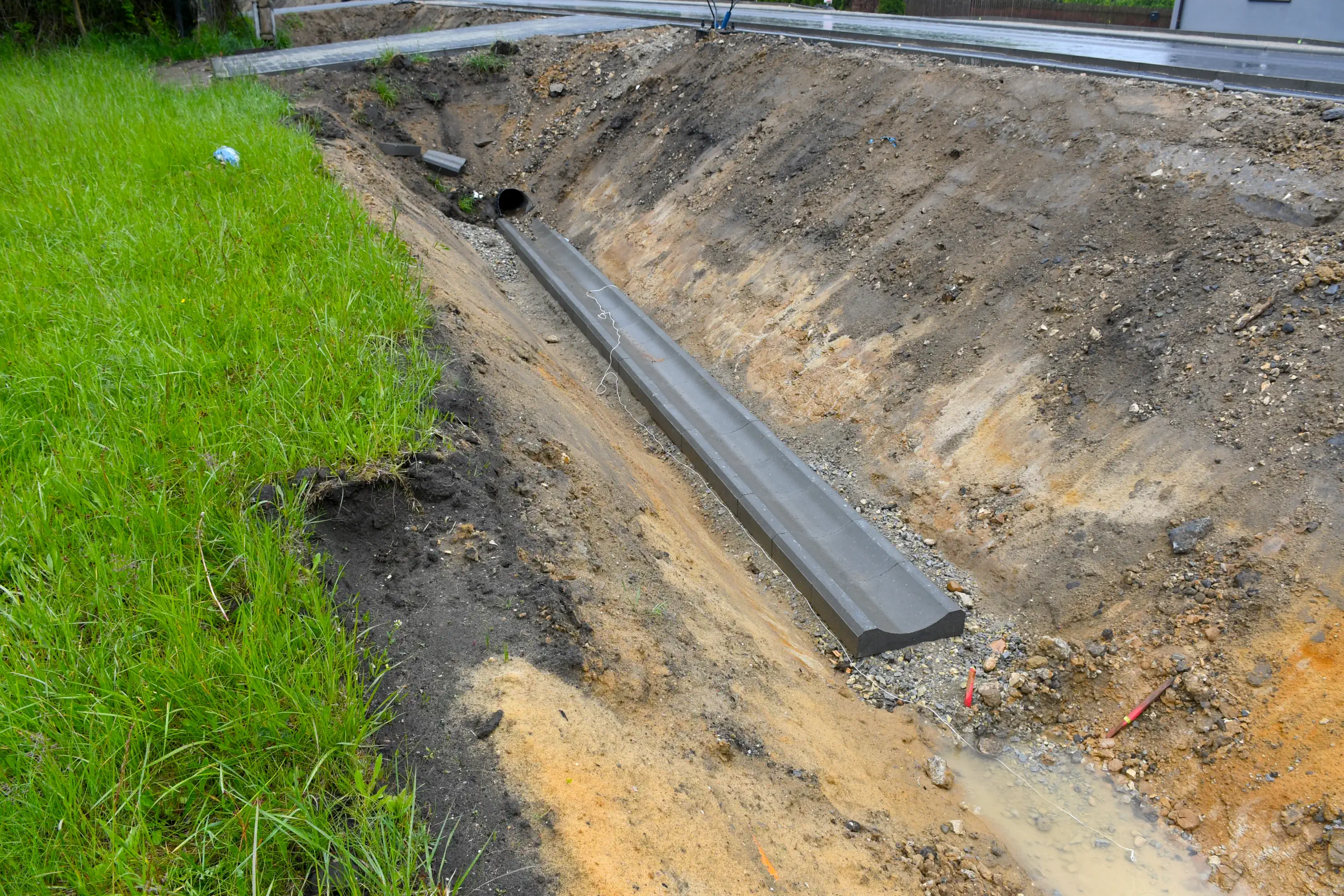

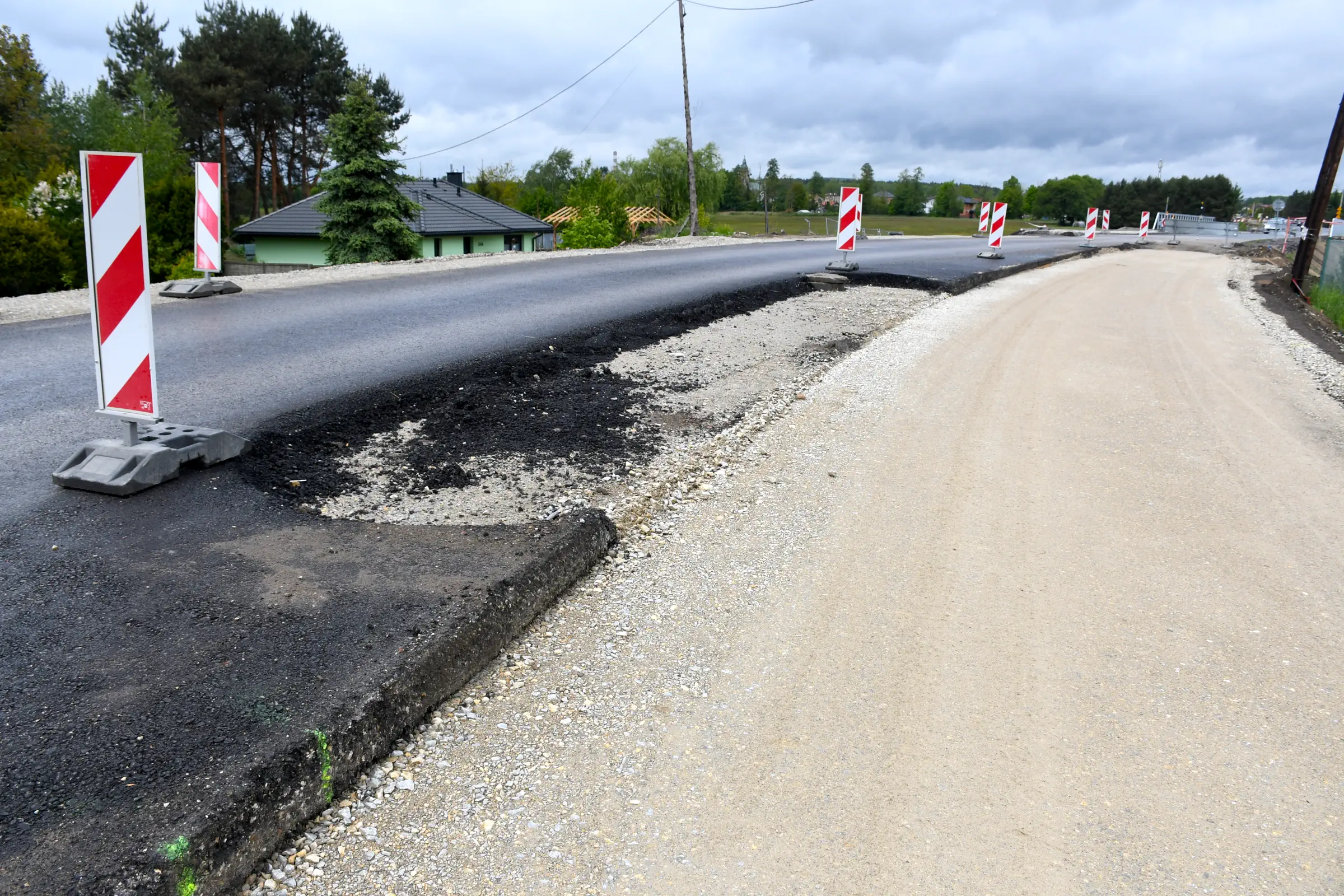

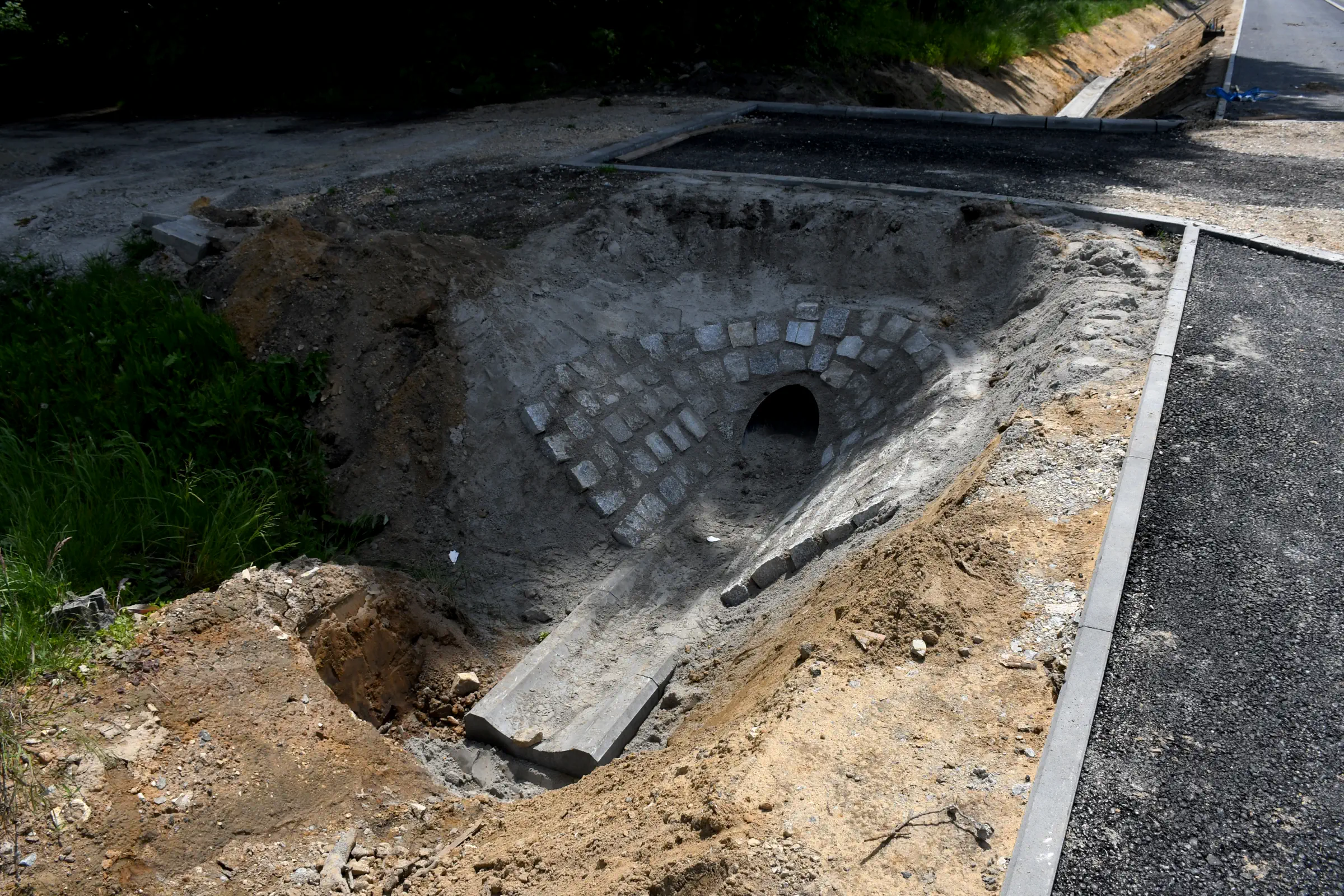

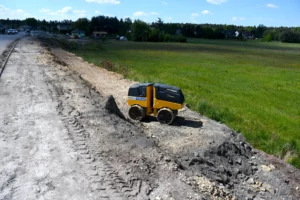

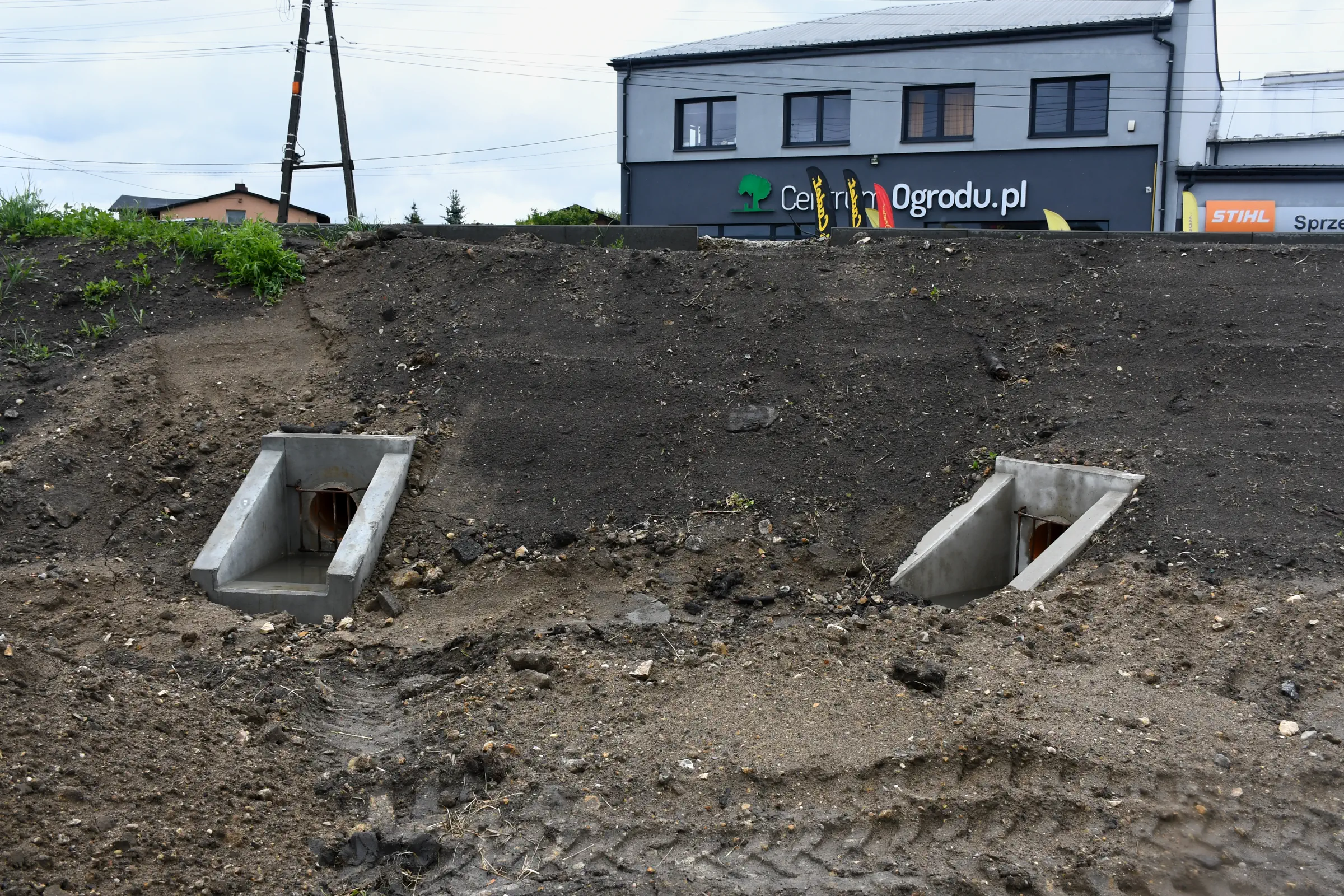

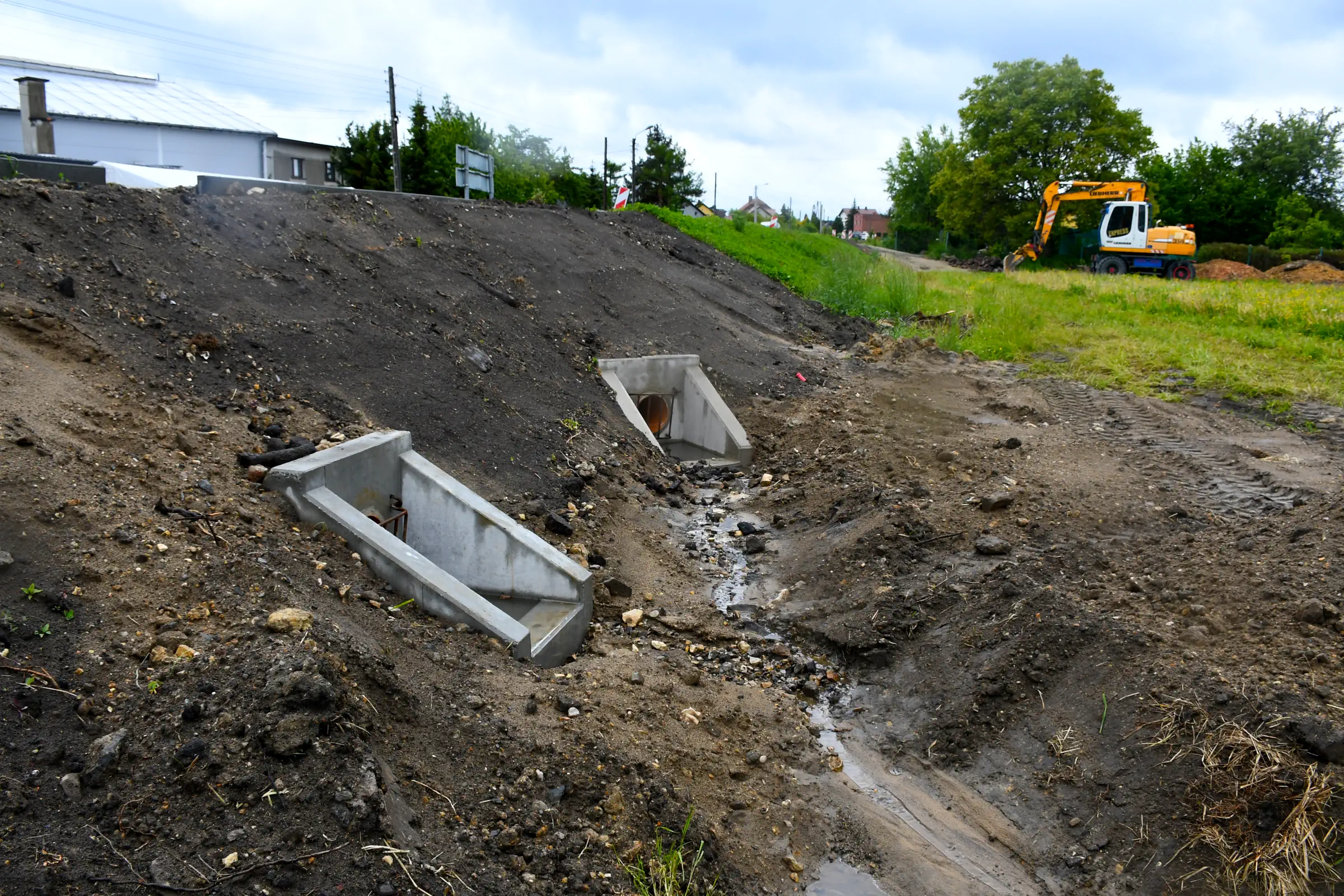

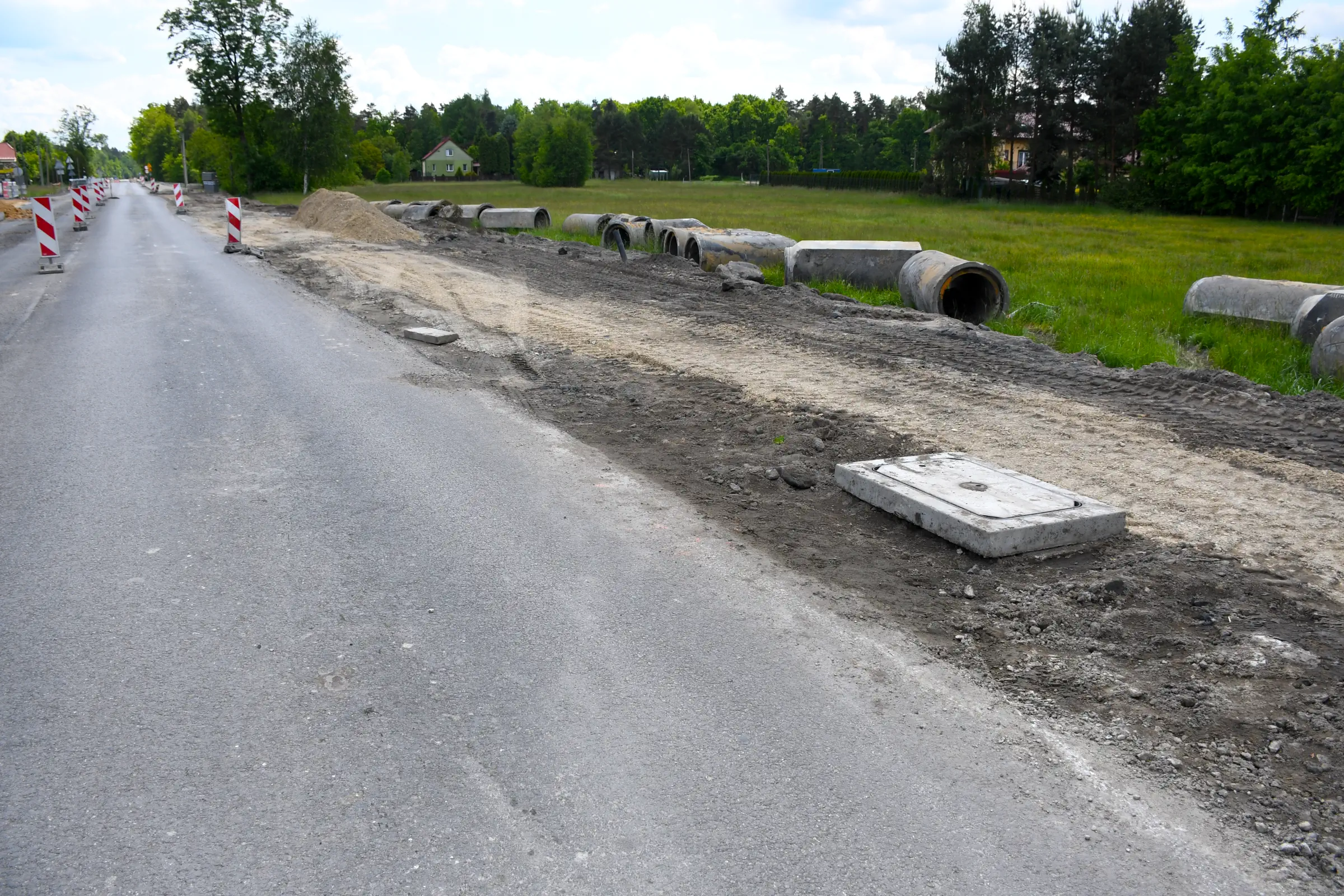

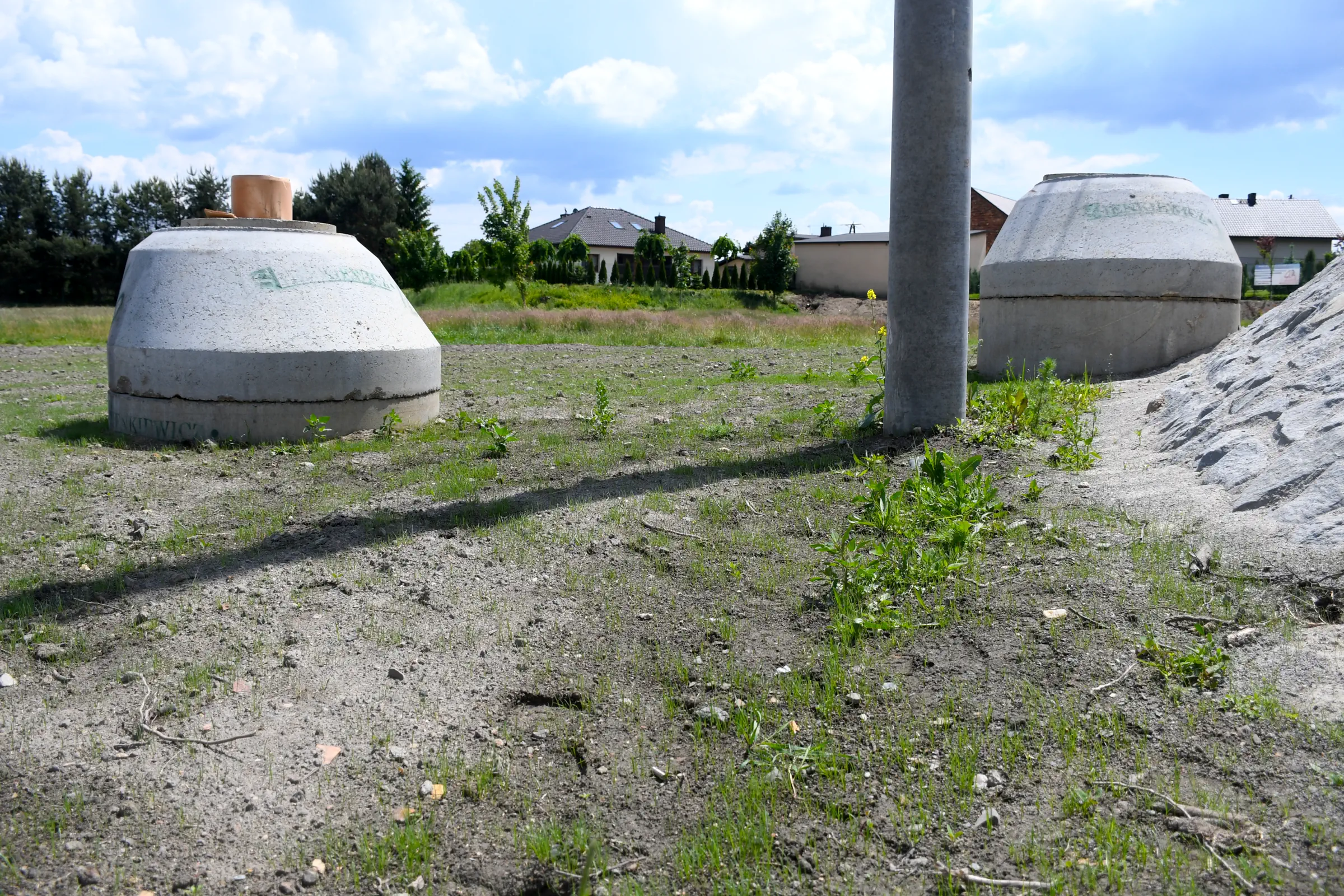

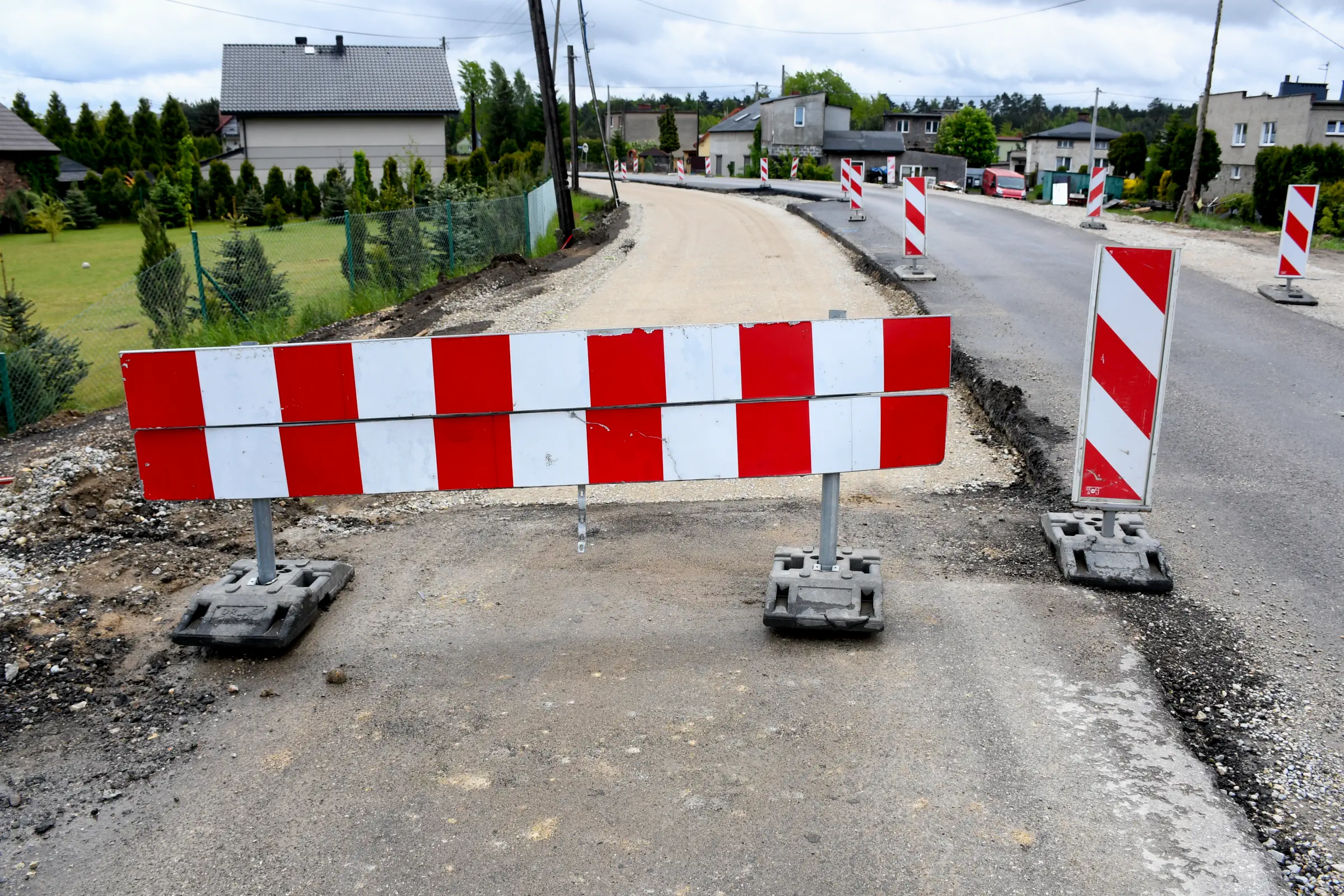

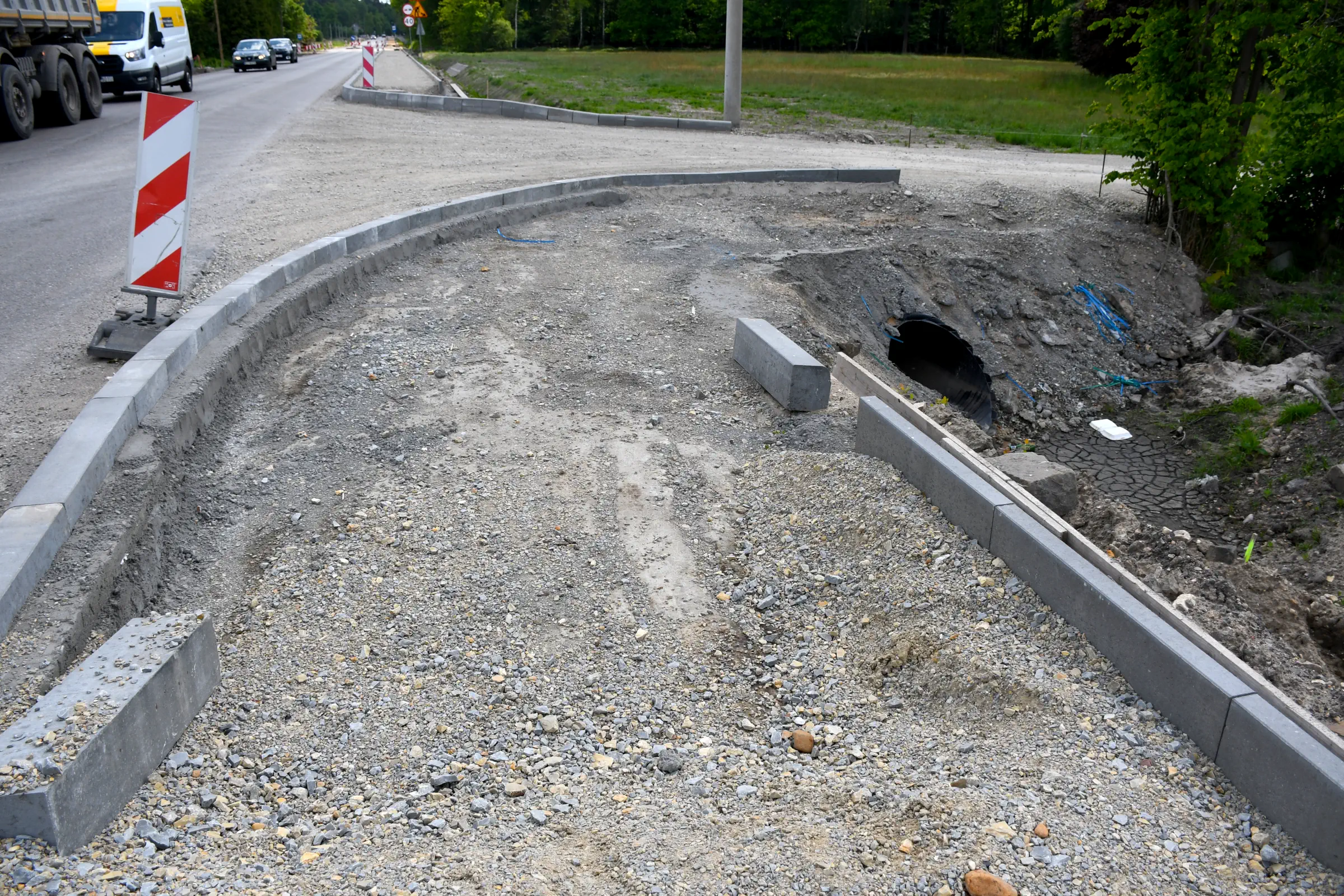

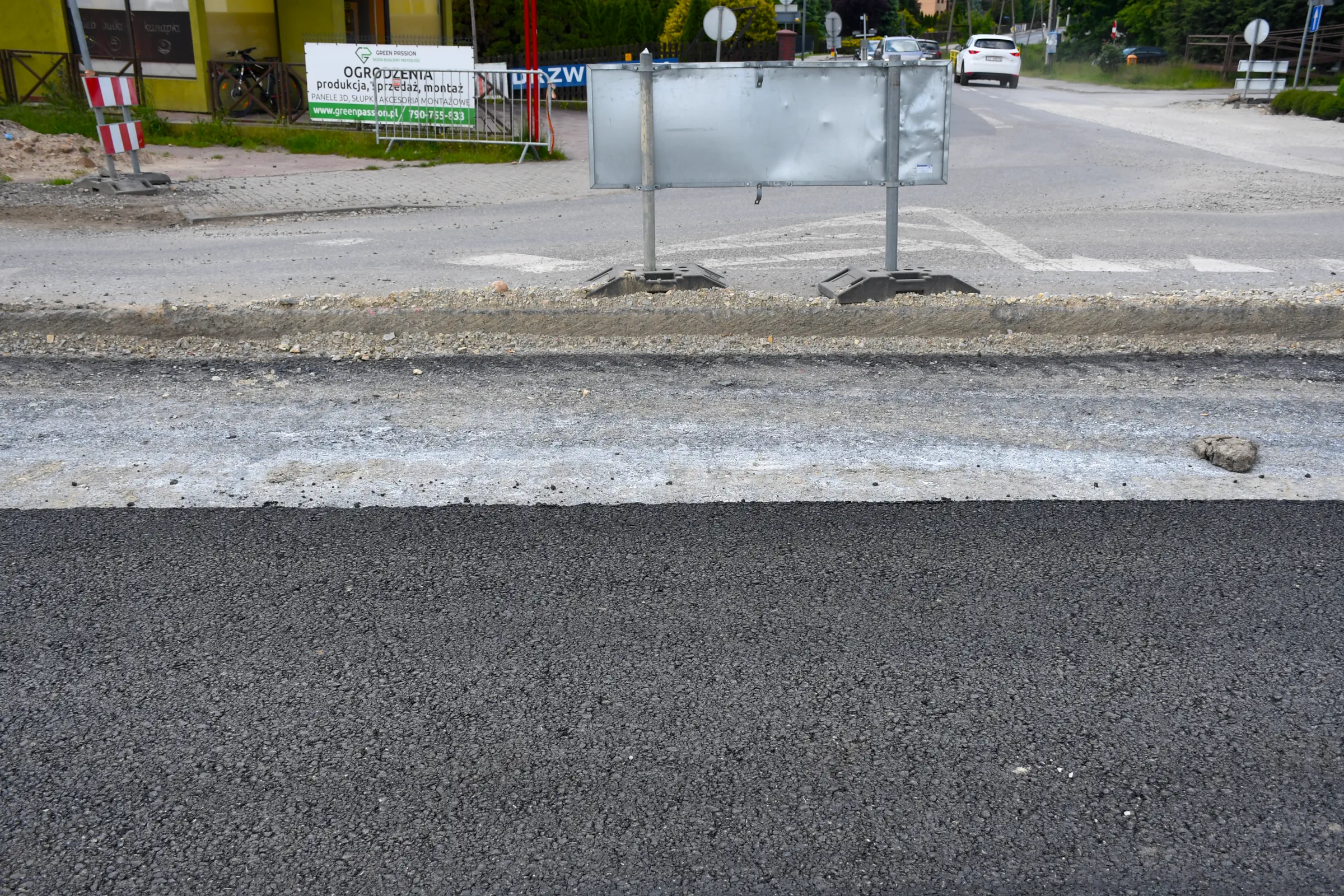

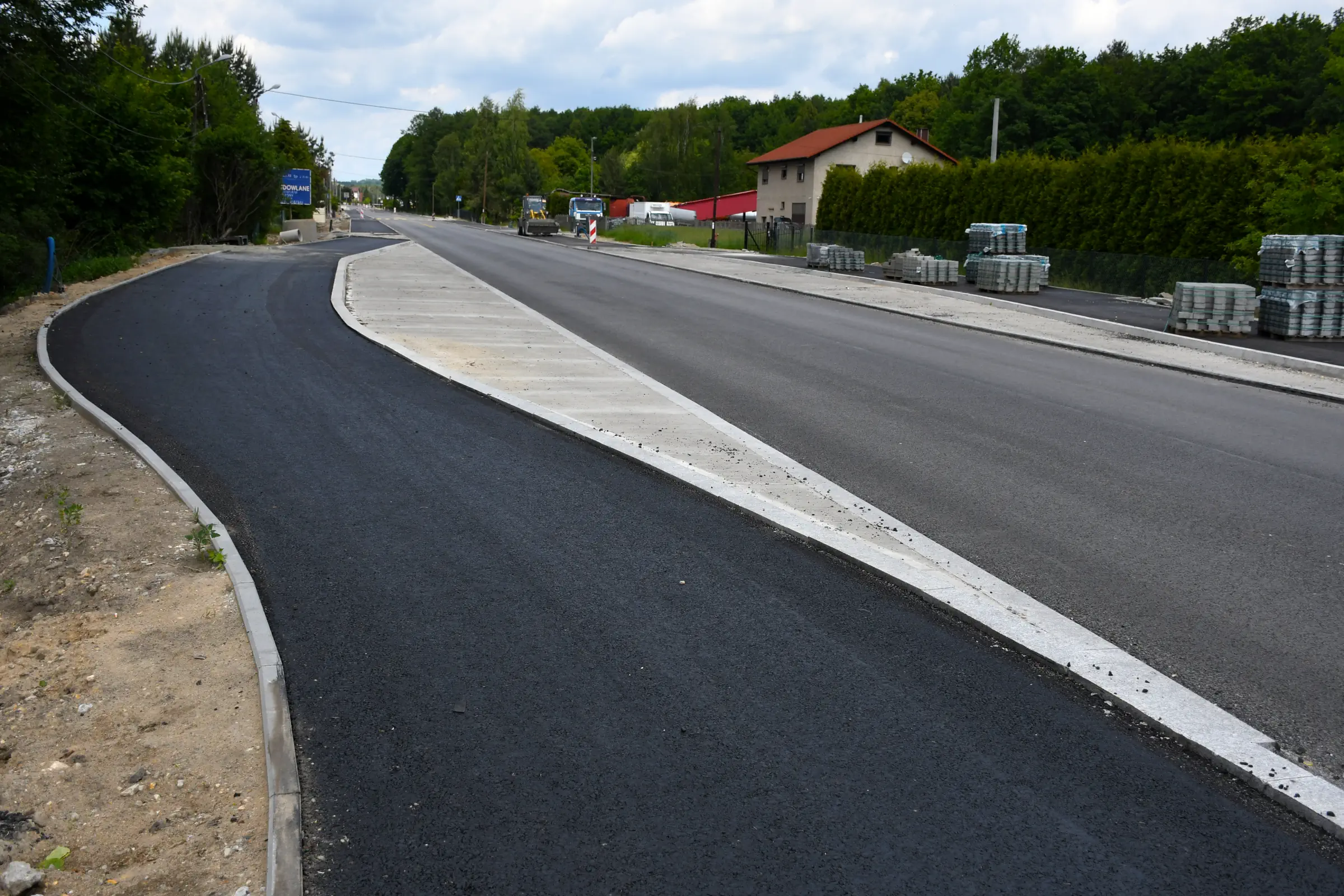

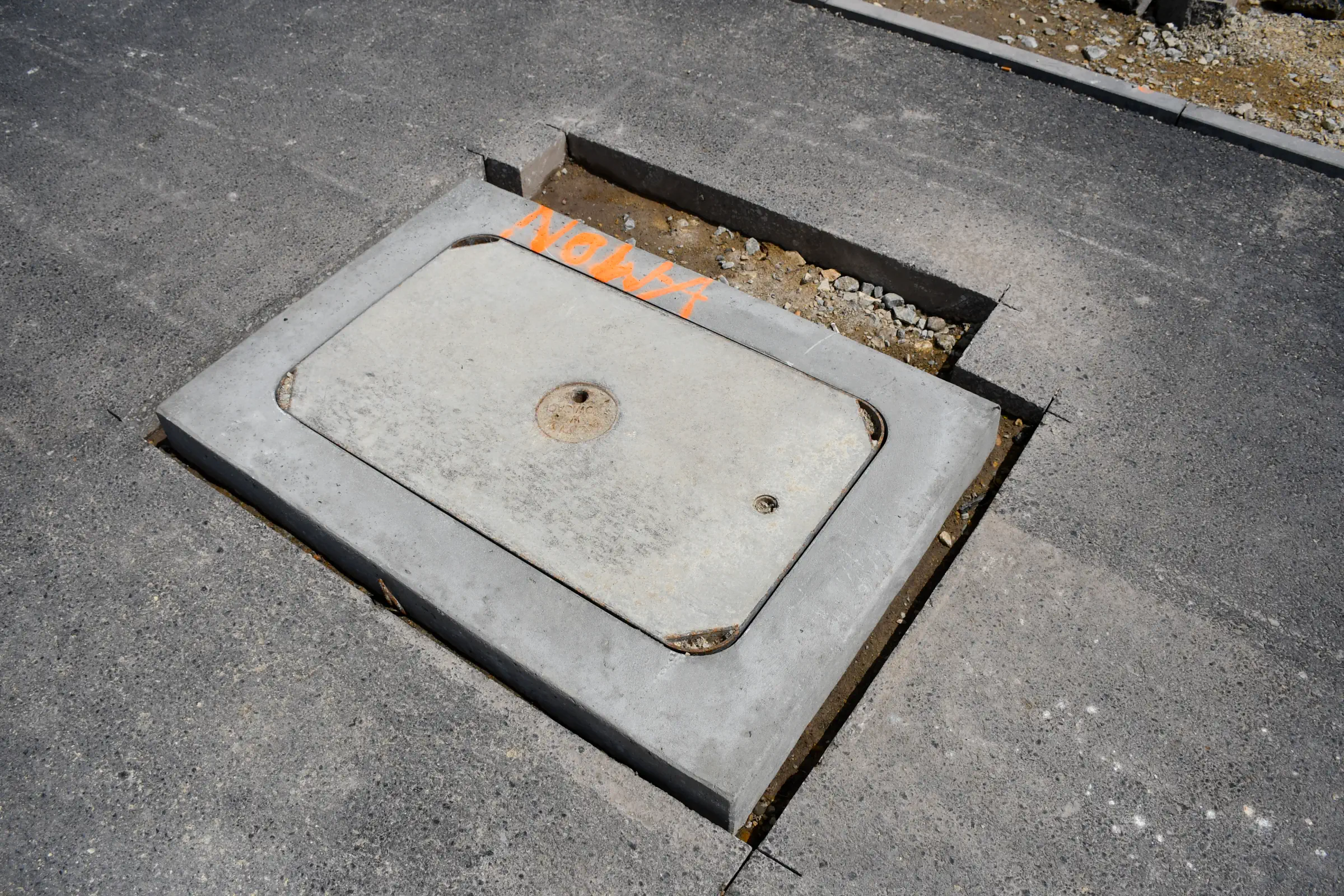

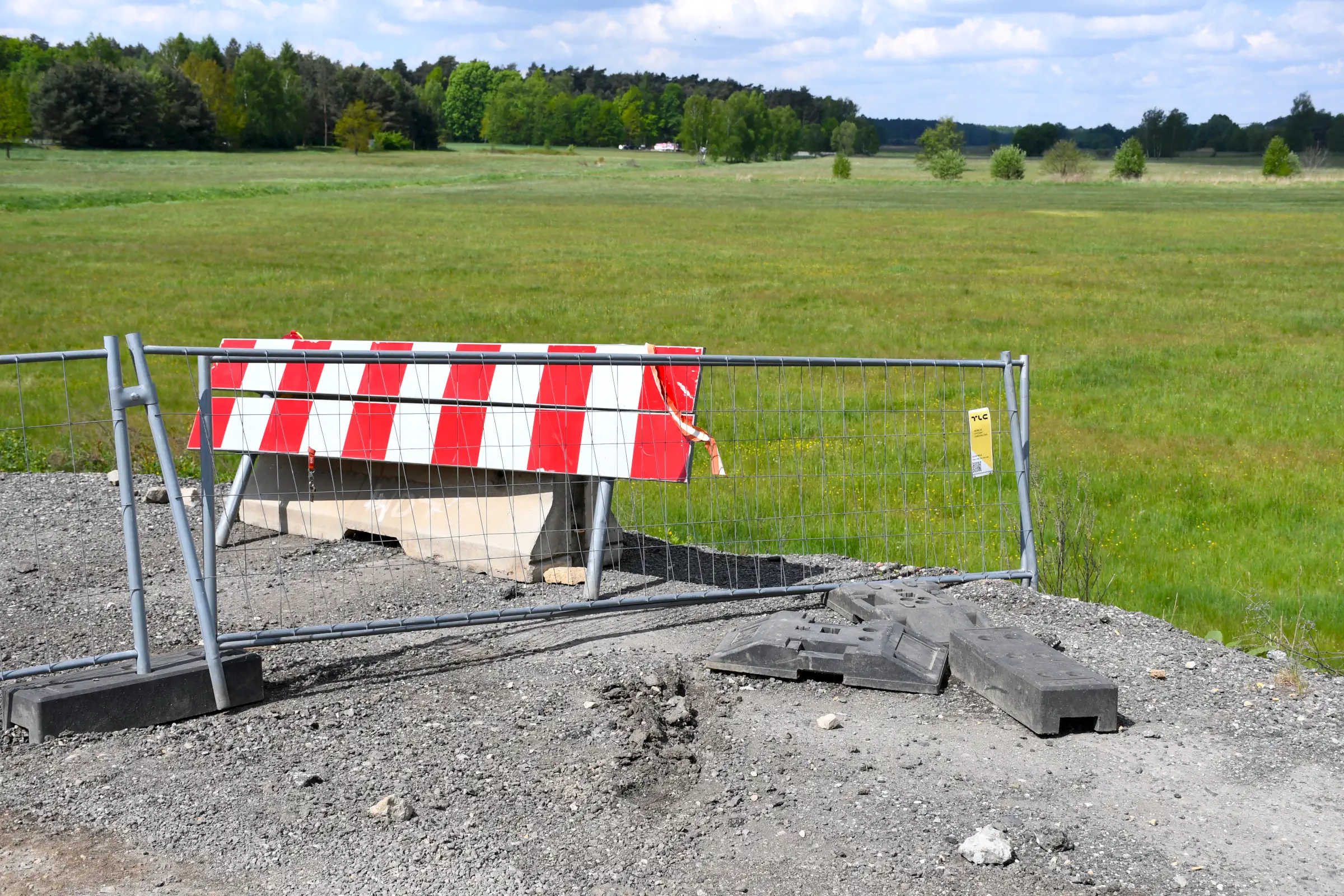

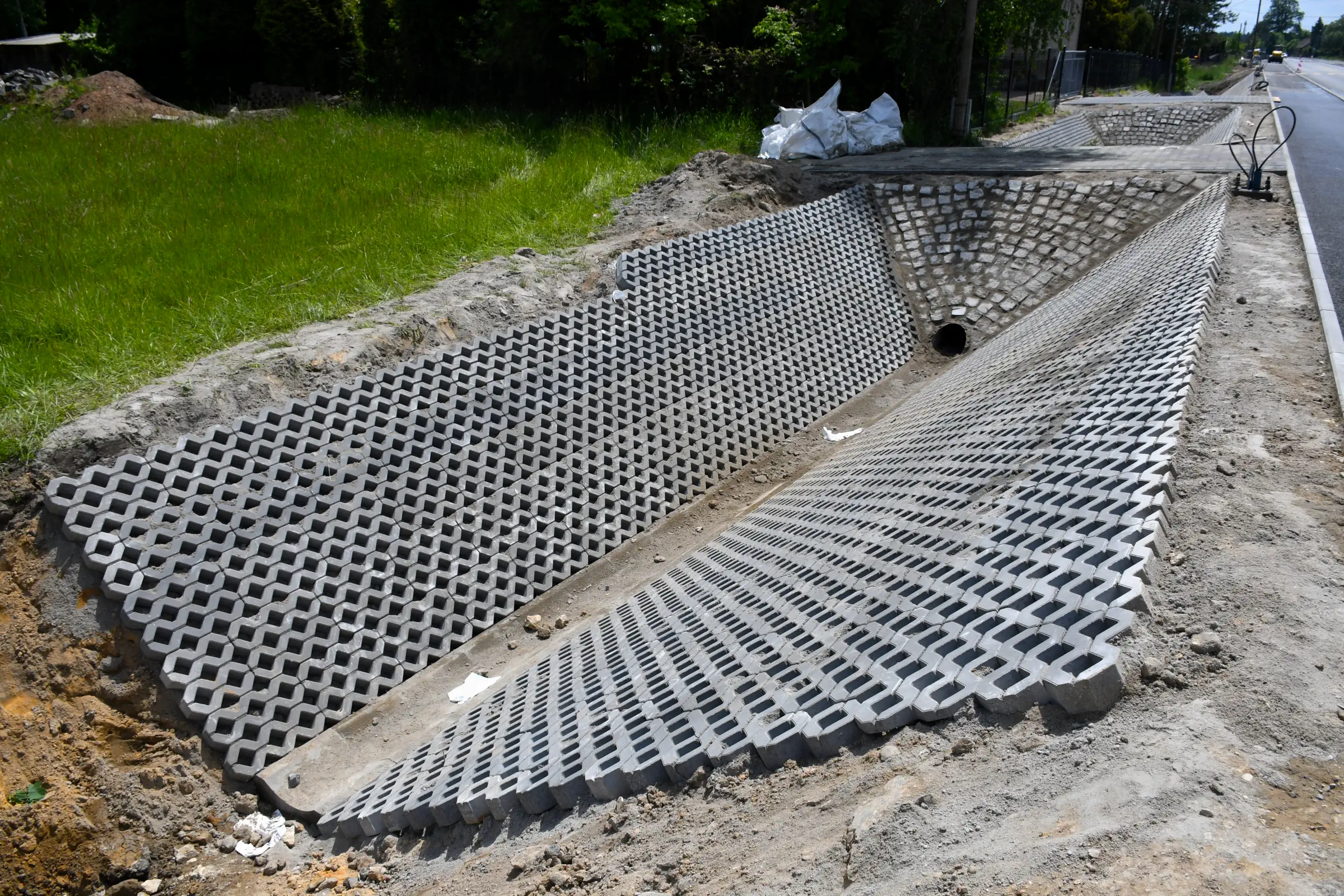

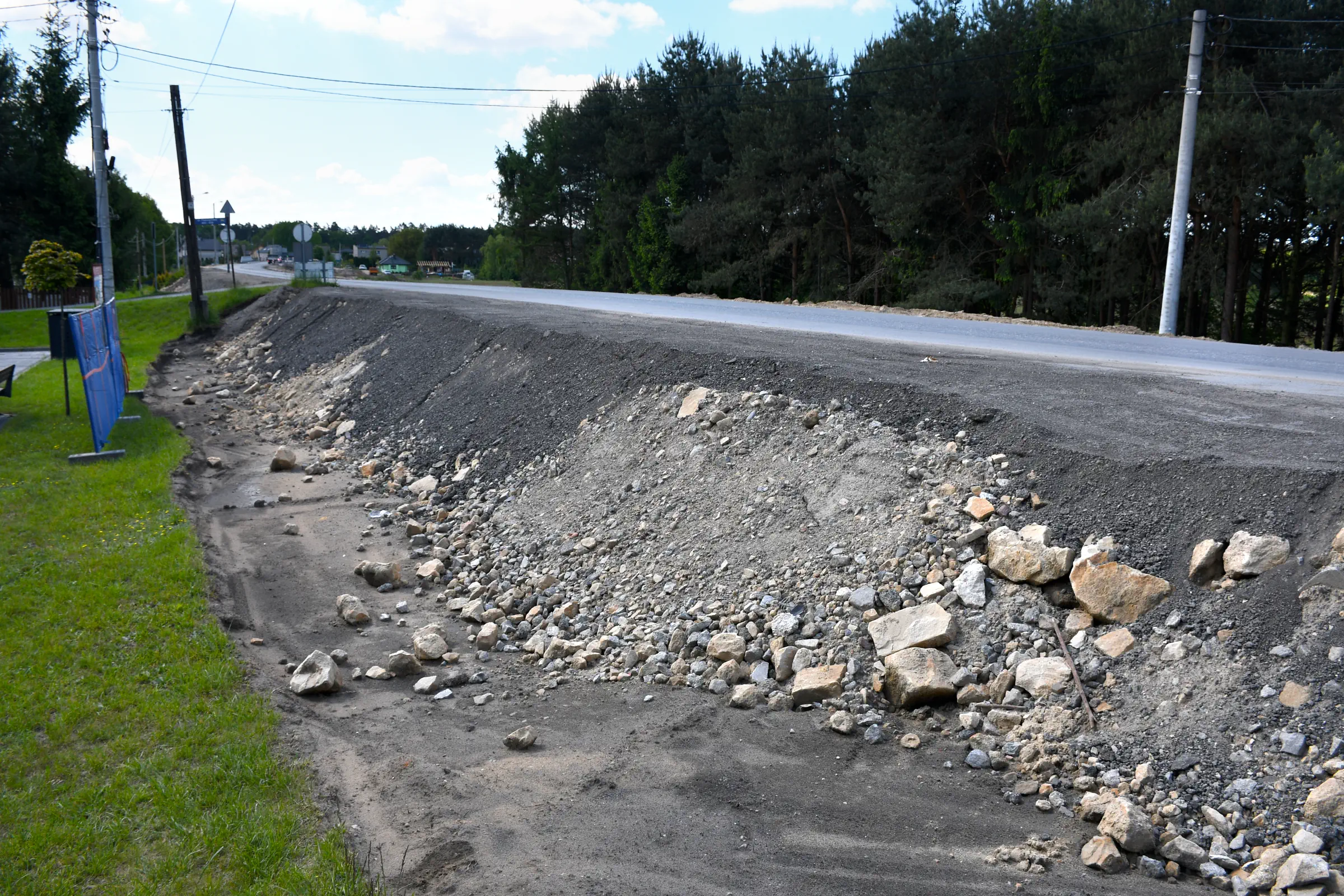

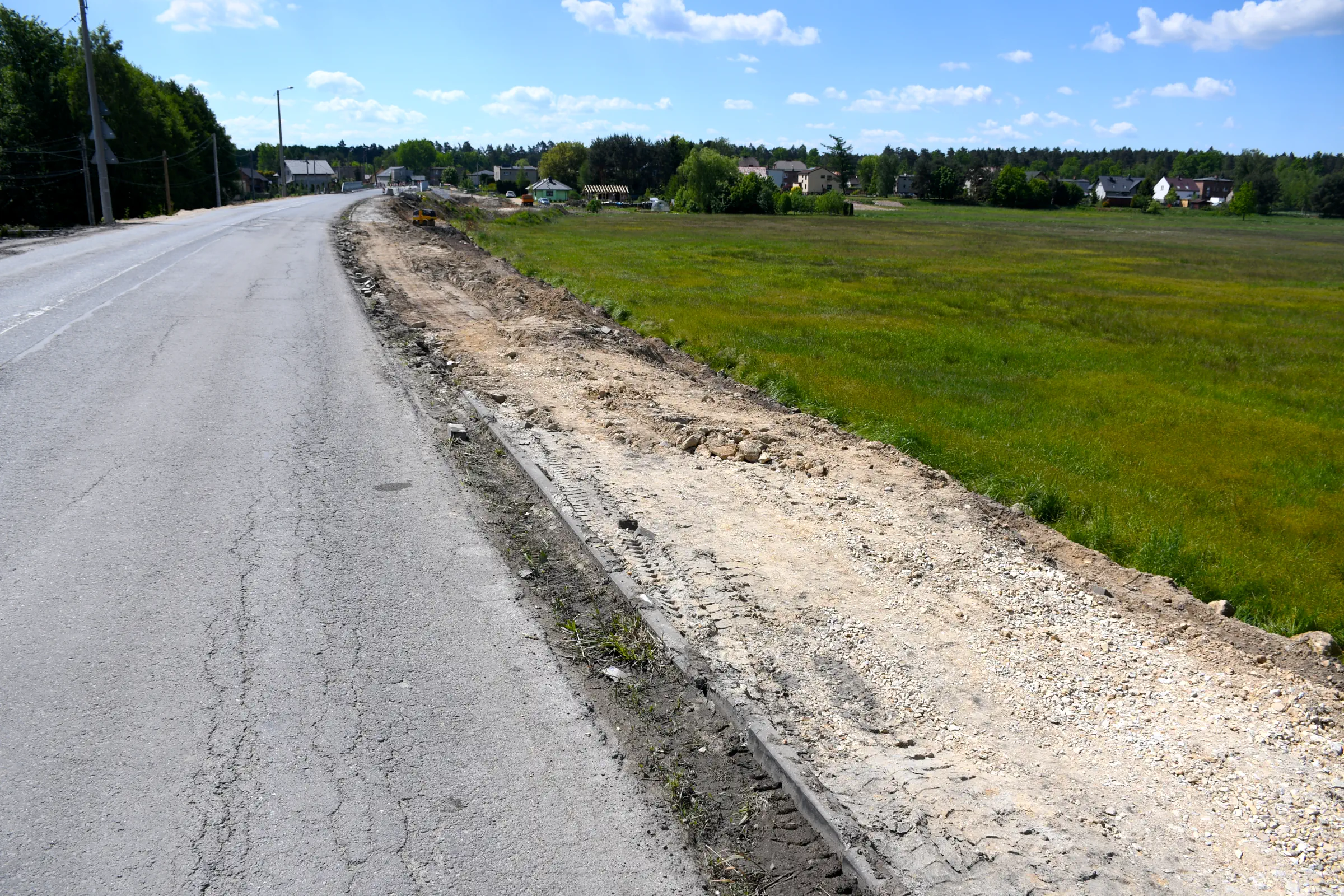

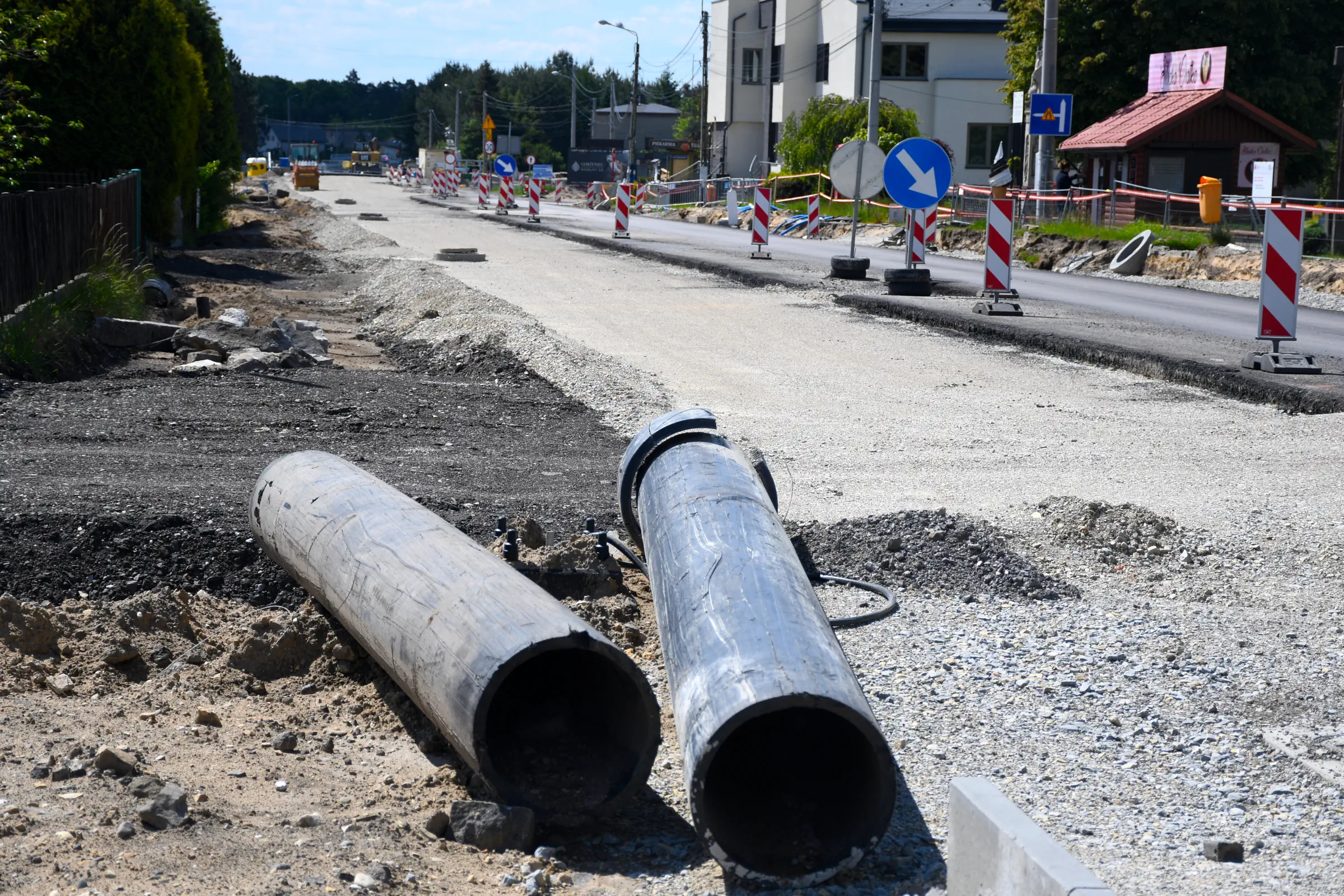

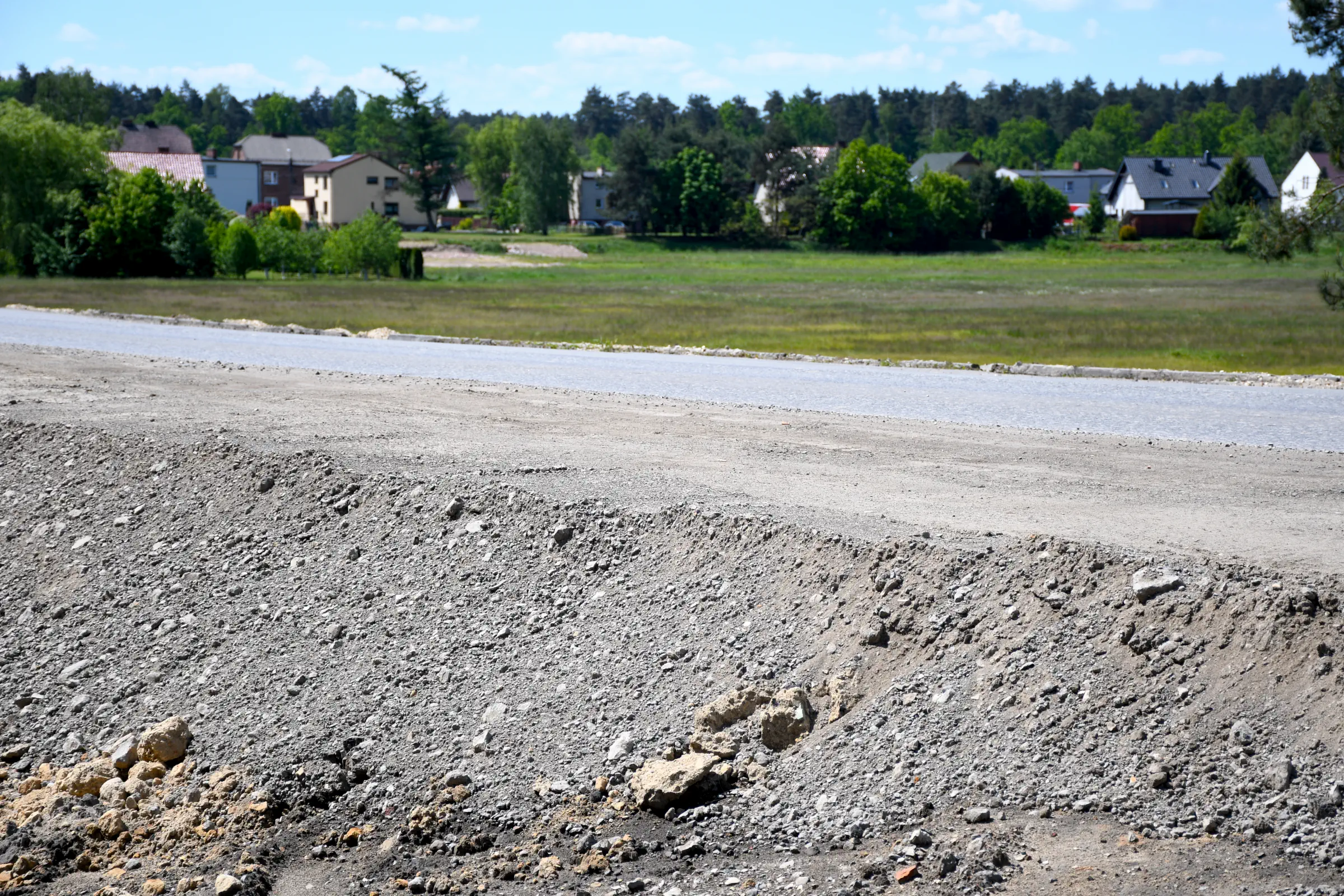

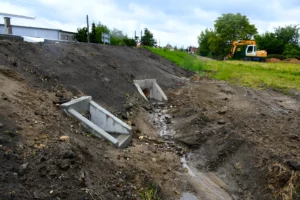

14. Na odcinku od przystanku „Gostyń Pszczyńska” do granicy z Wyrami również wykonano pierwsze zjazdy na posesje i wyrównano podbudowę ciągów pieszo rowerowych. Ponadto przy samej granicy z Wyrami zamontowano prefabrykowane wloty przepustów drogowych.

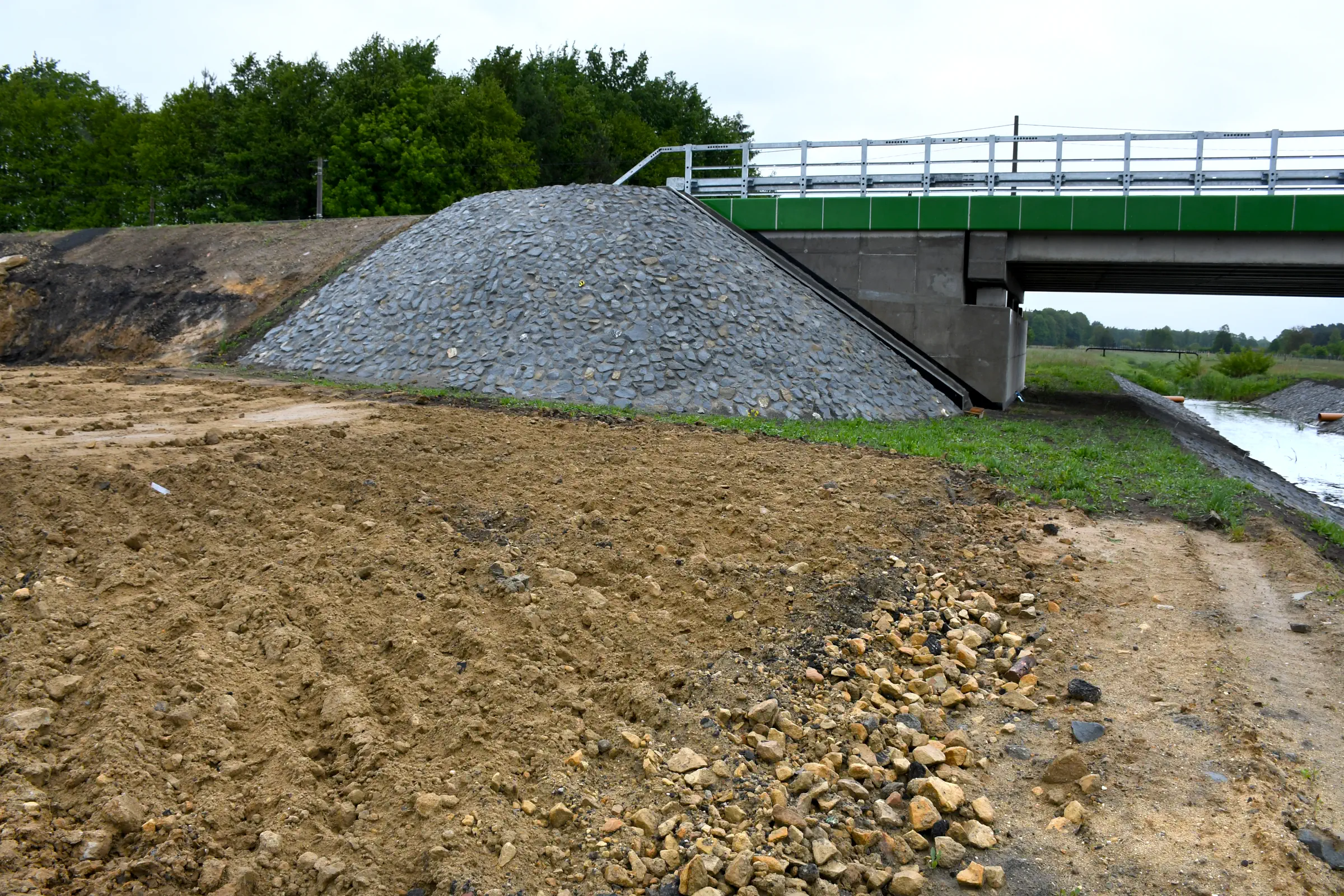

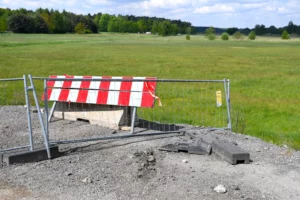

I. Budowa nowego mostu nad ciekiem „S”. Obiekt M1

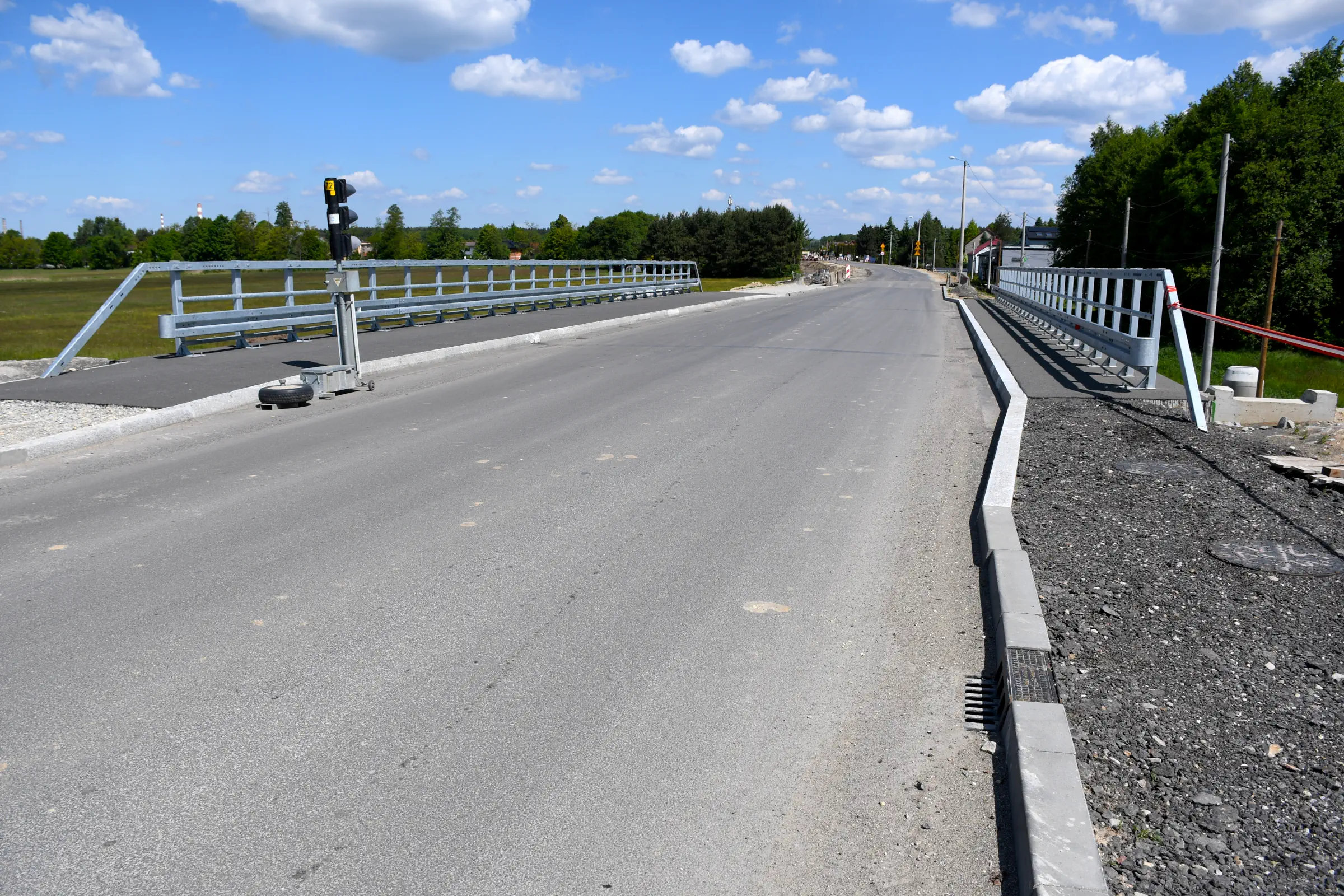

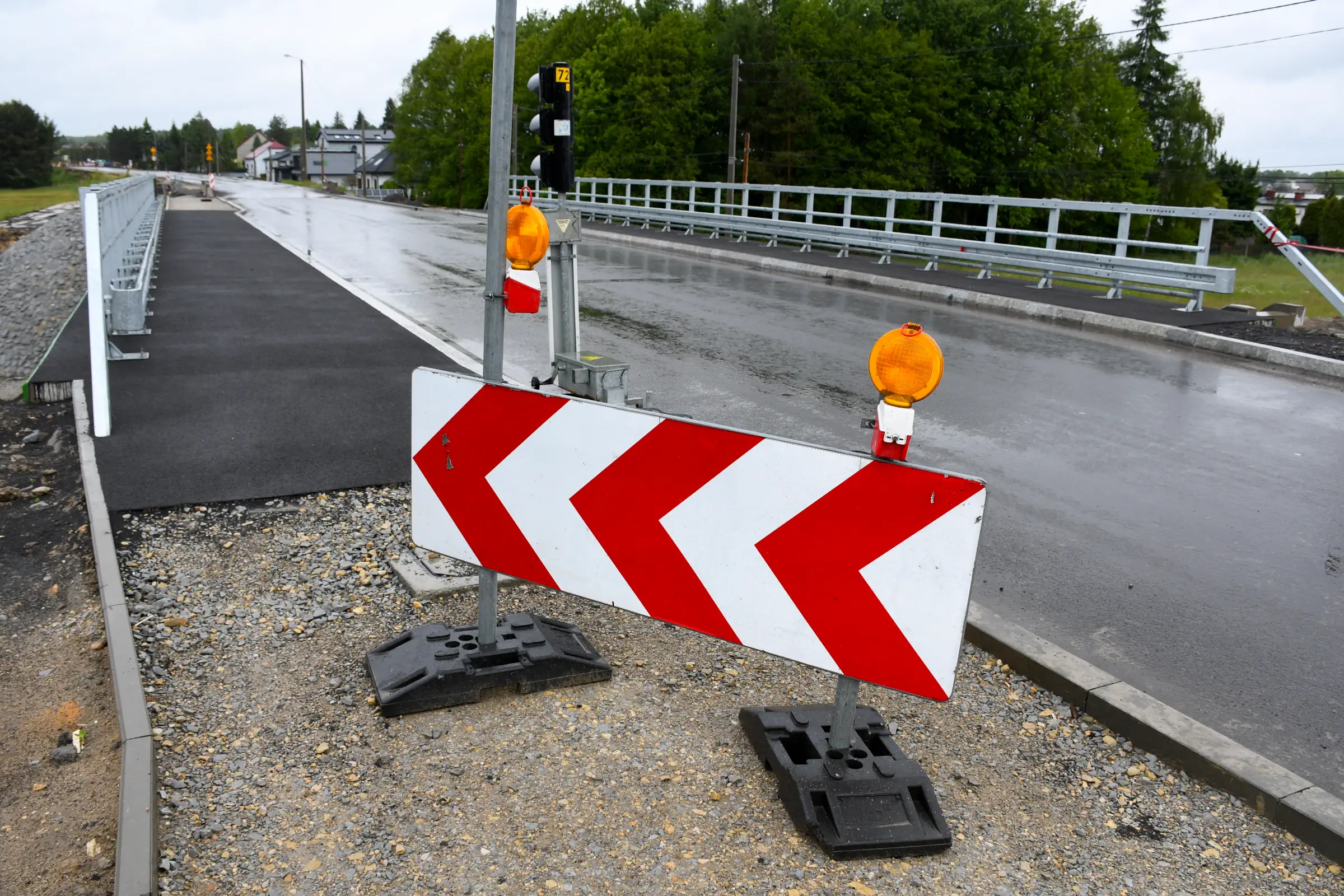

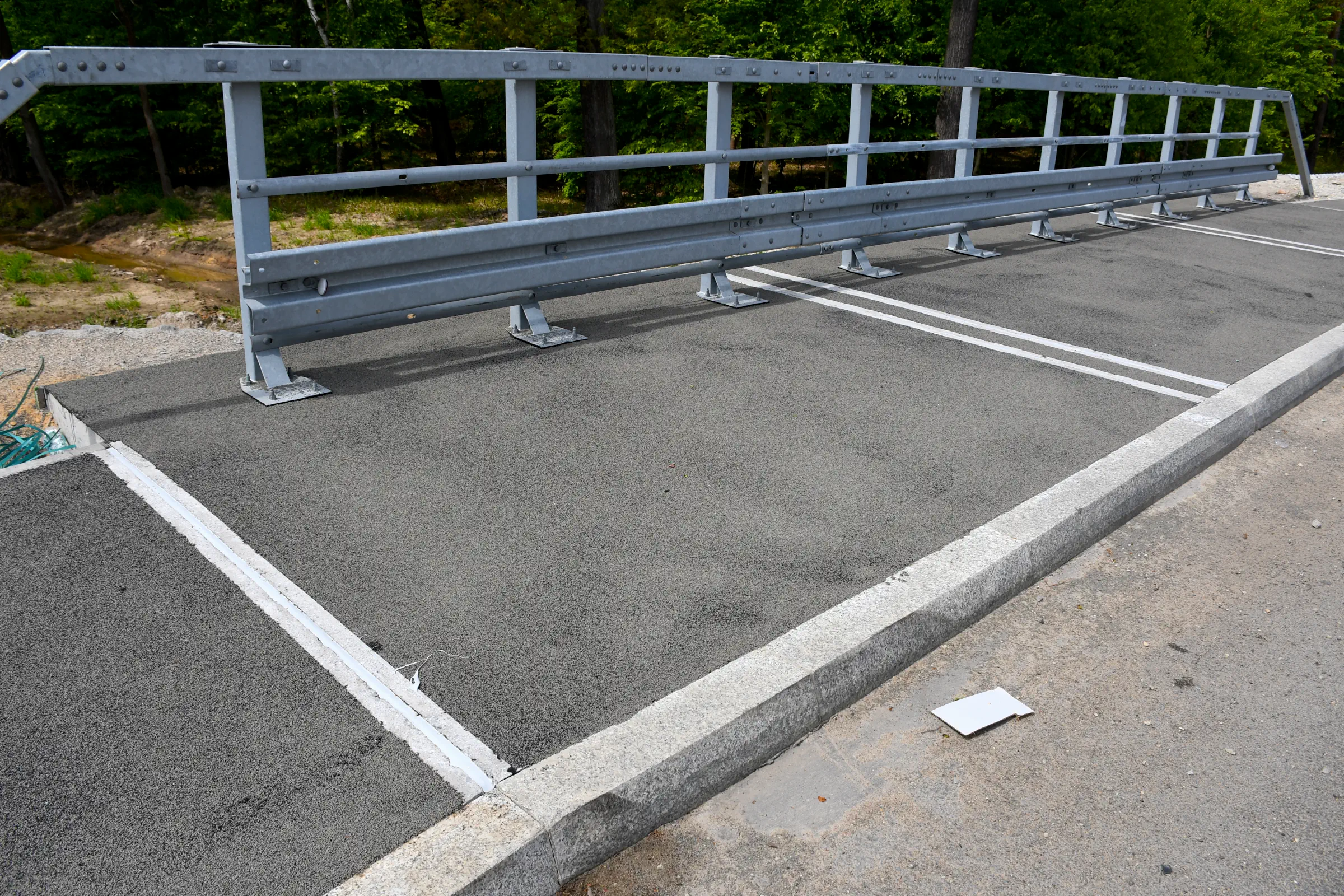

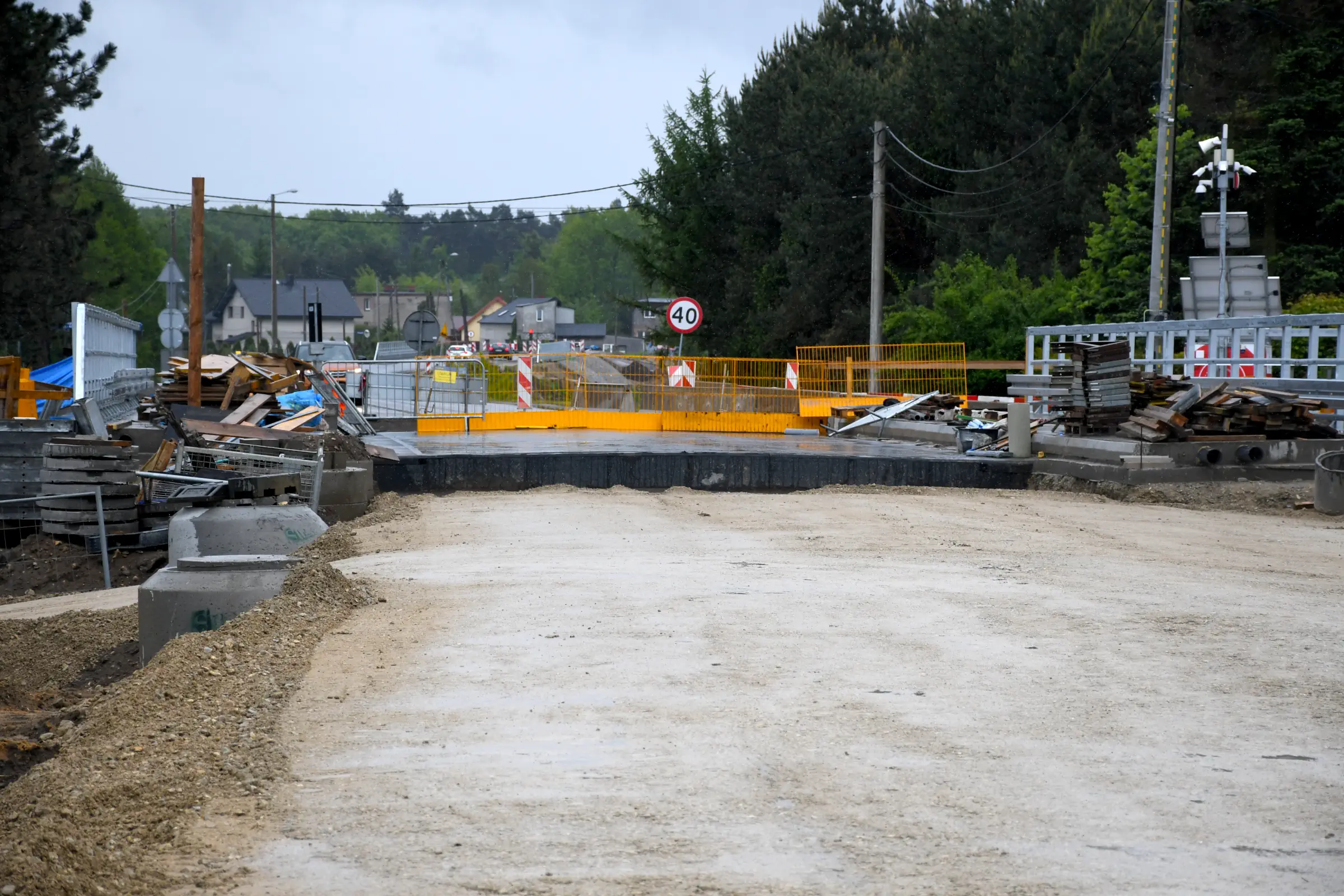

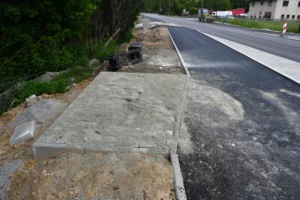

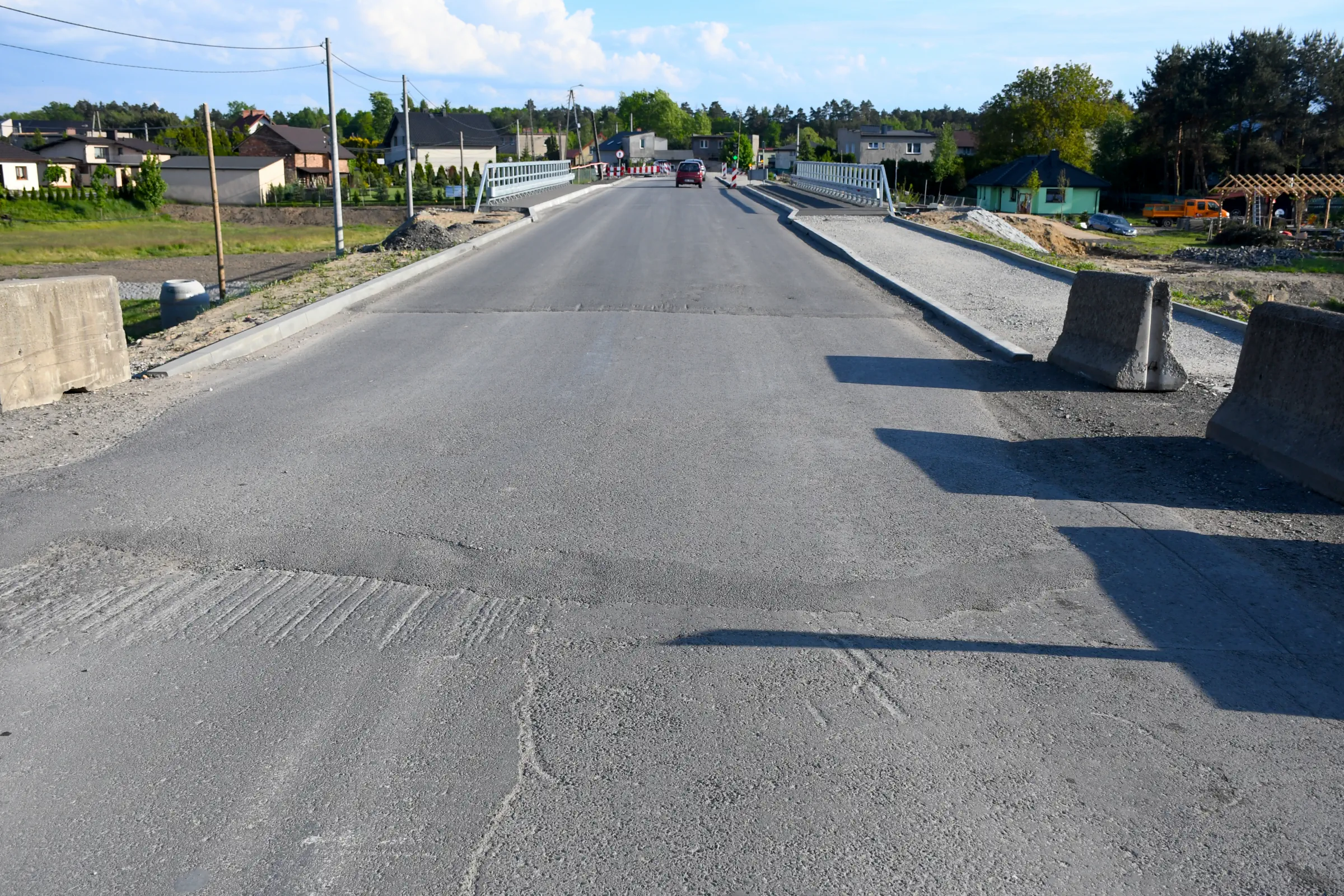

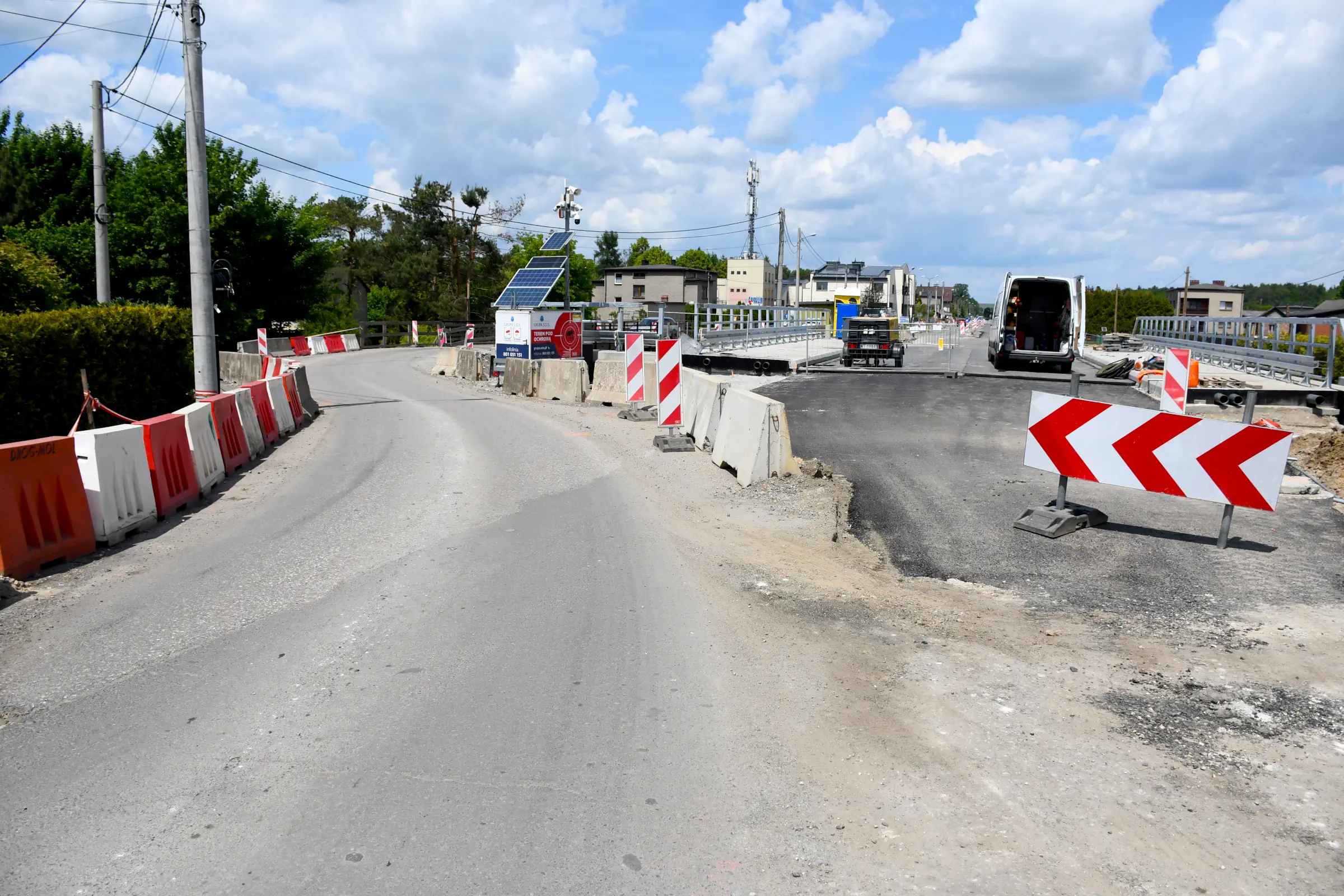

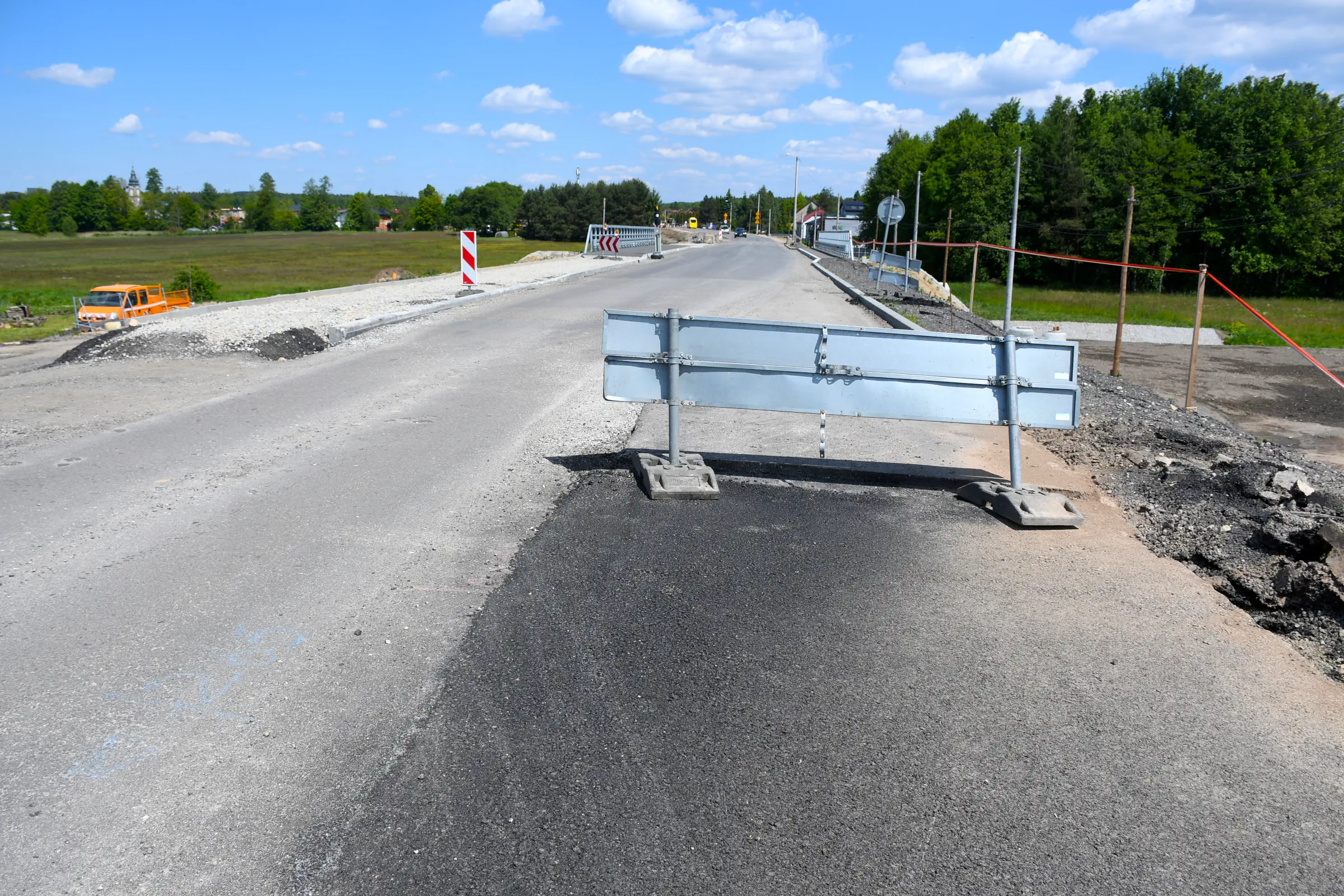

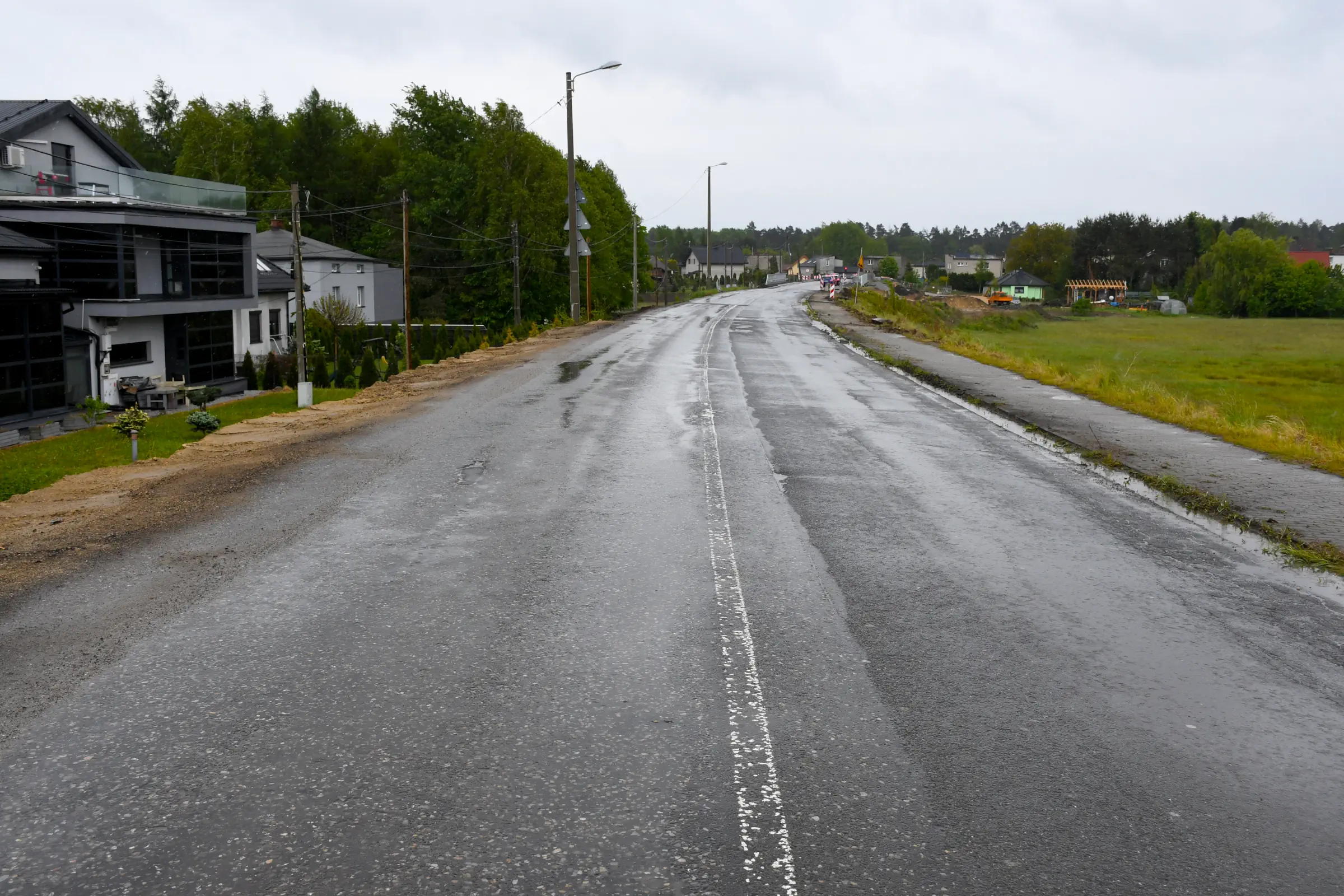

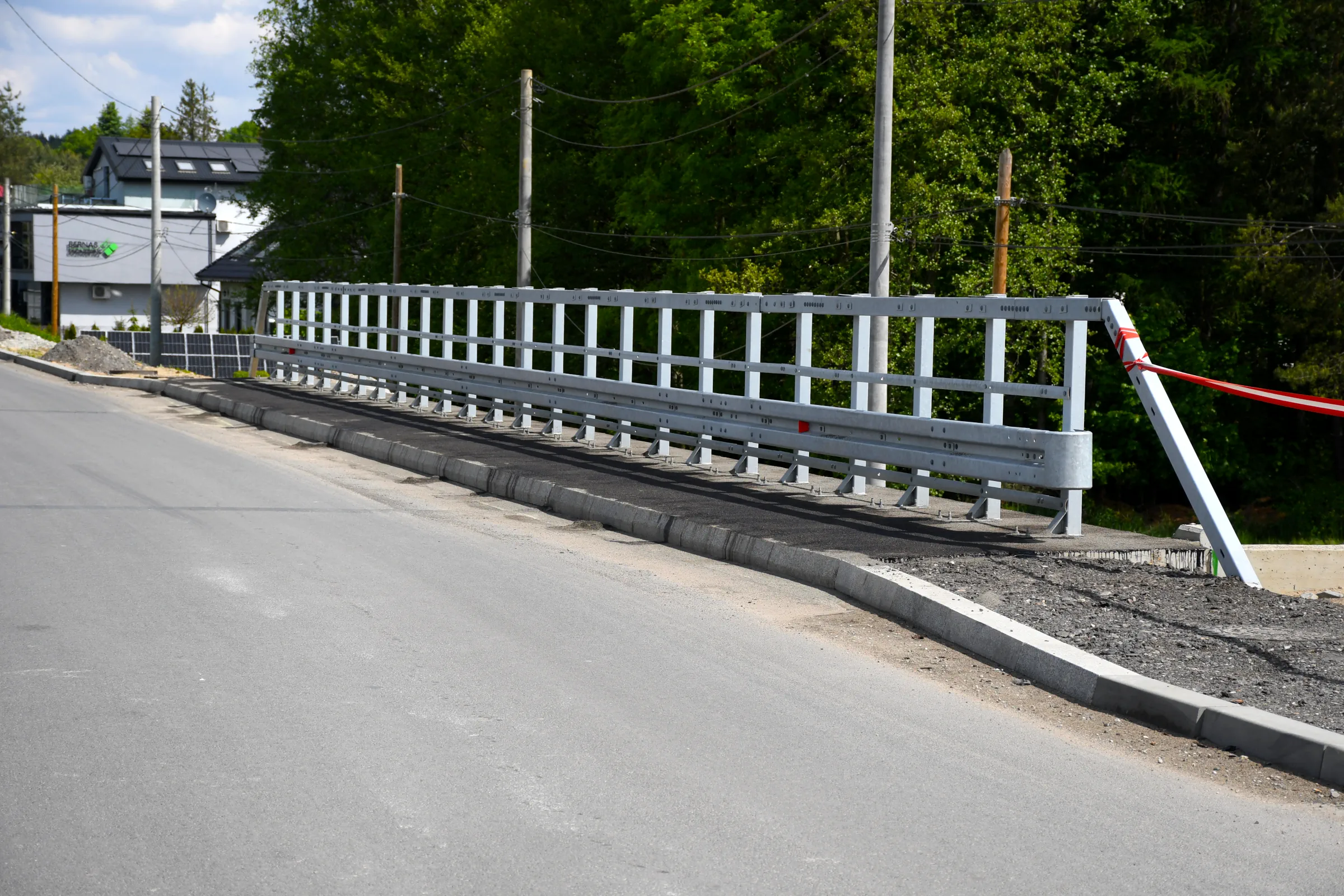

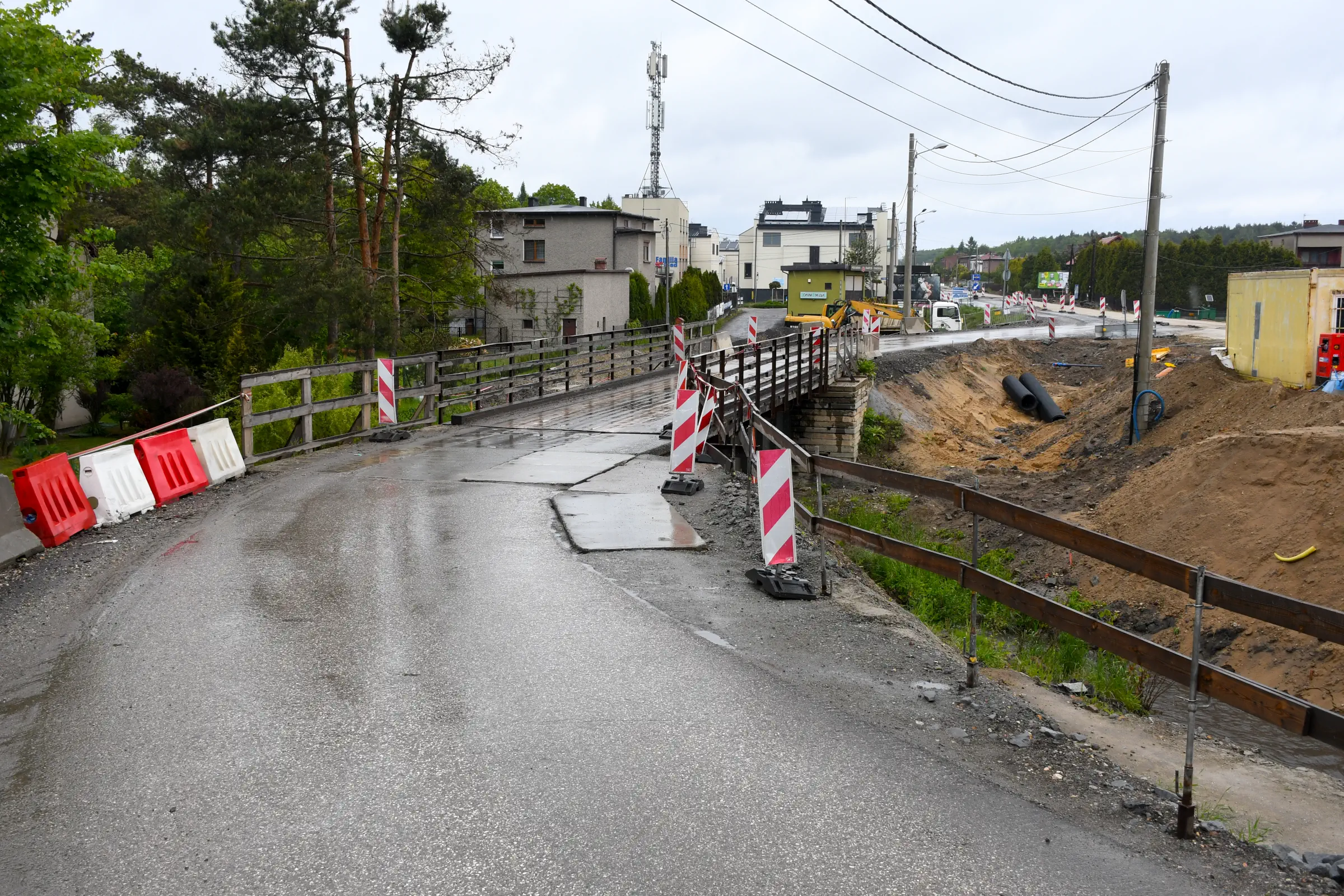

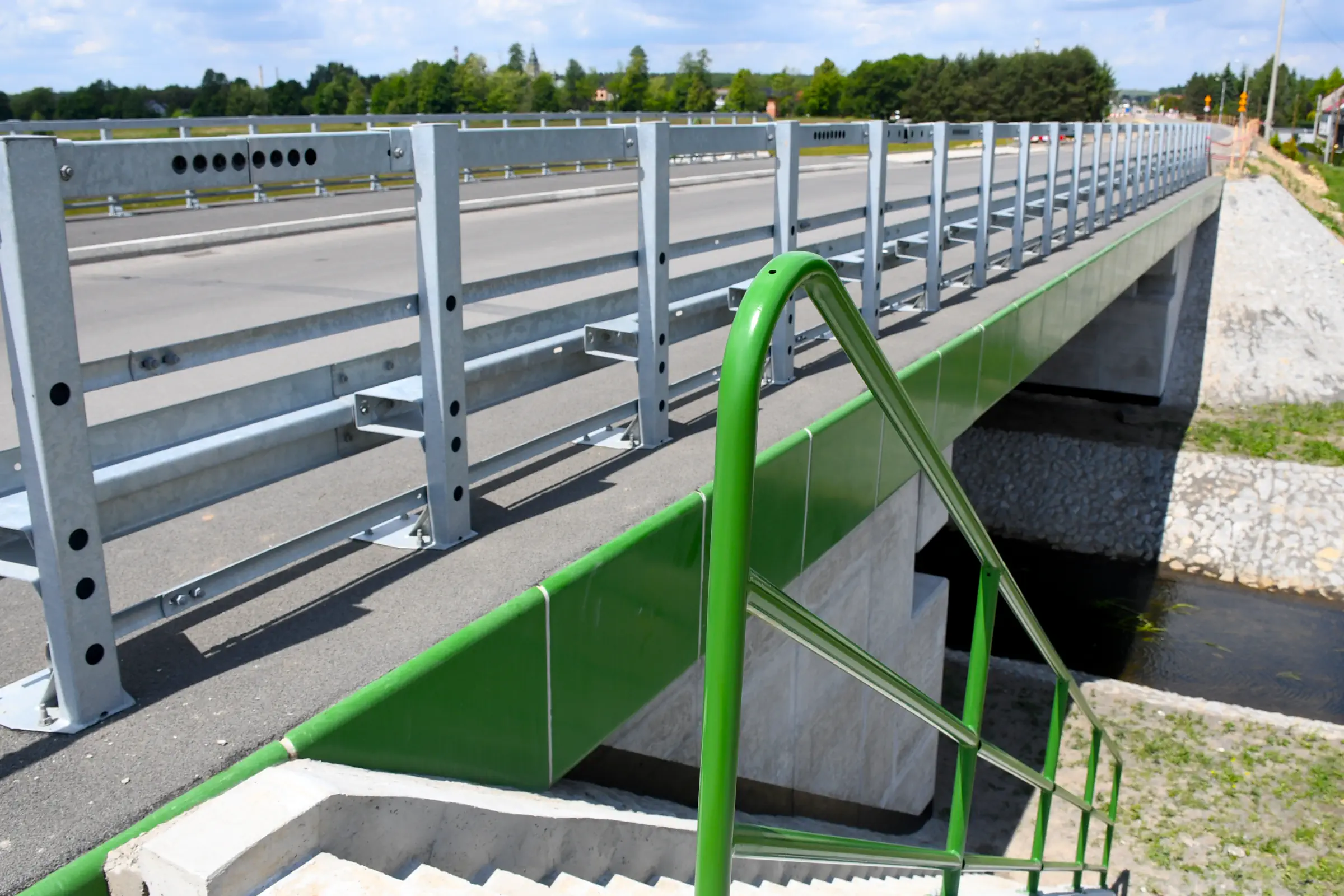

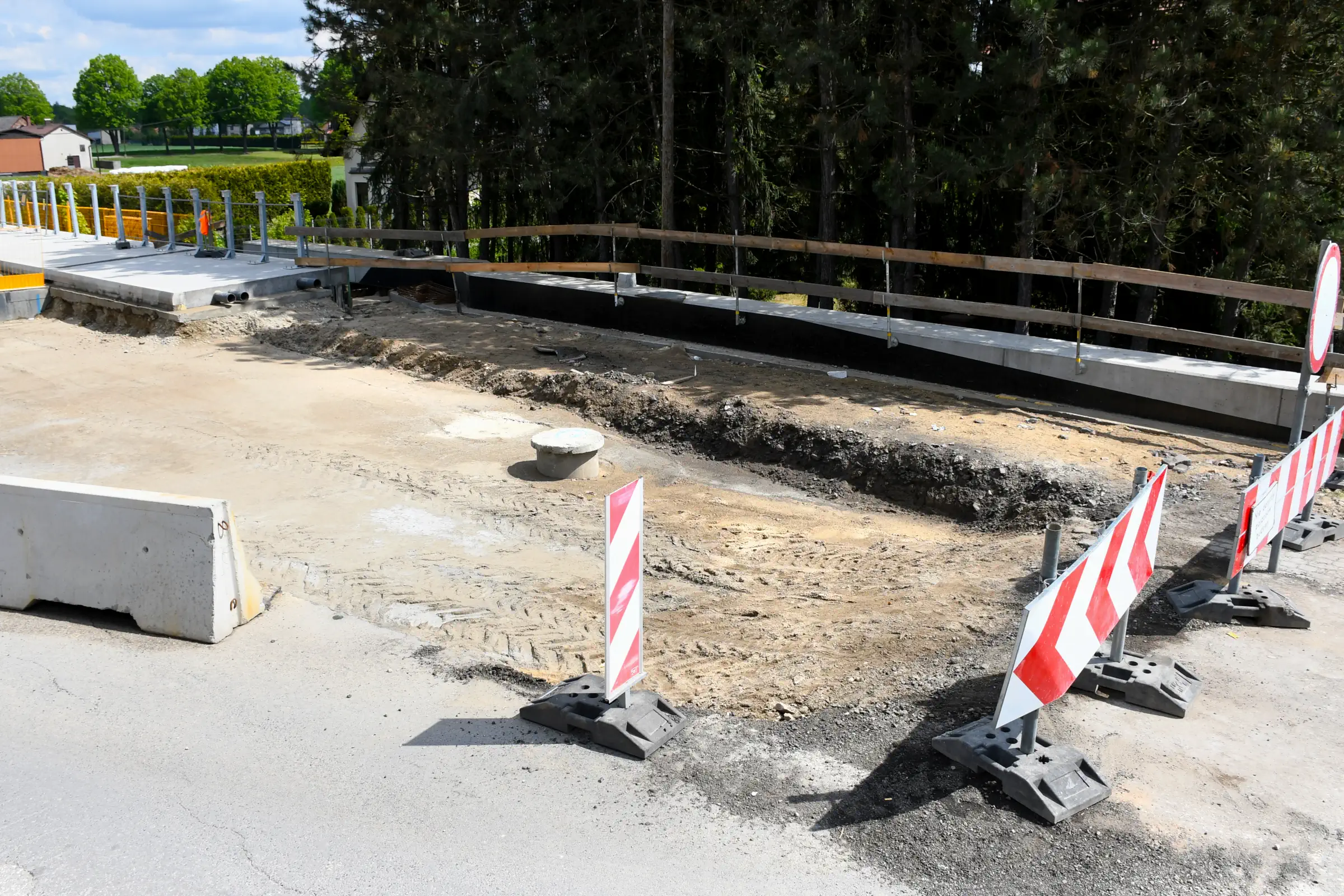

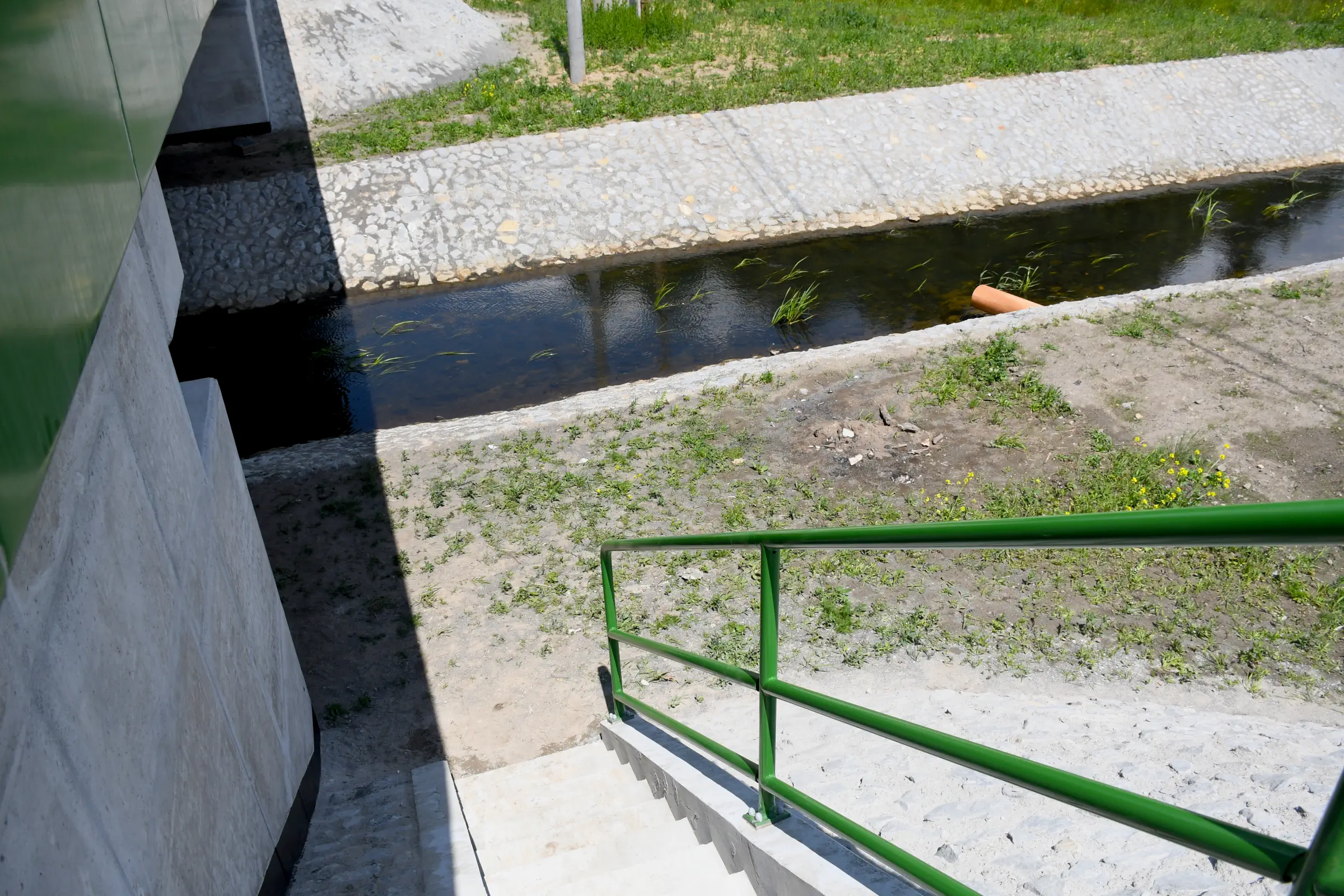

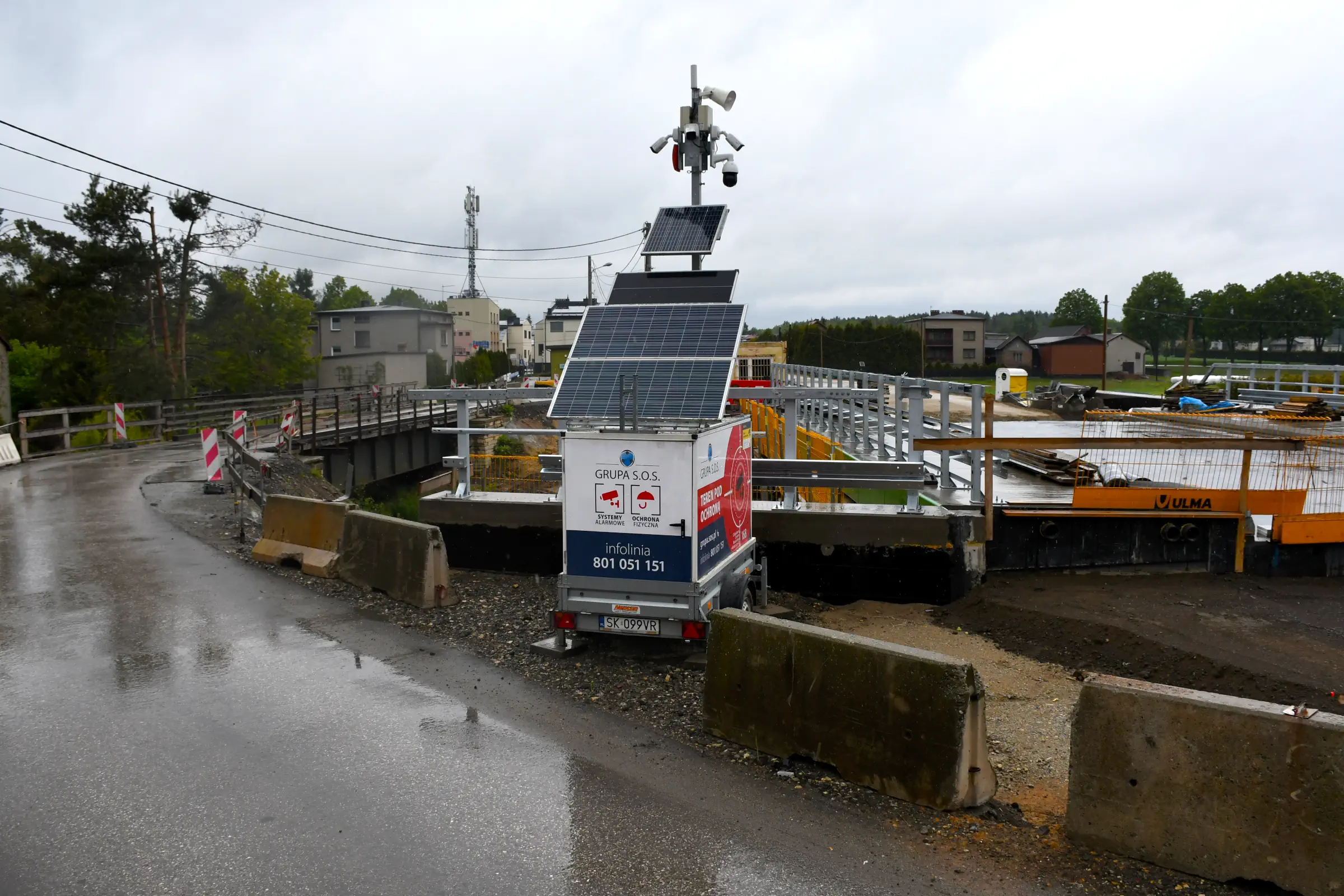

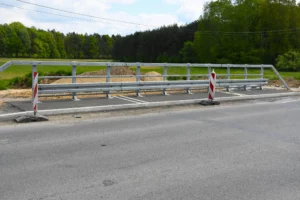

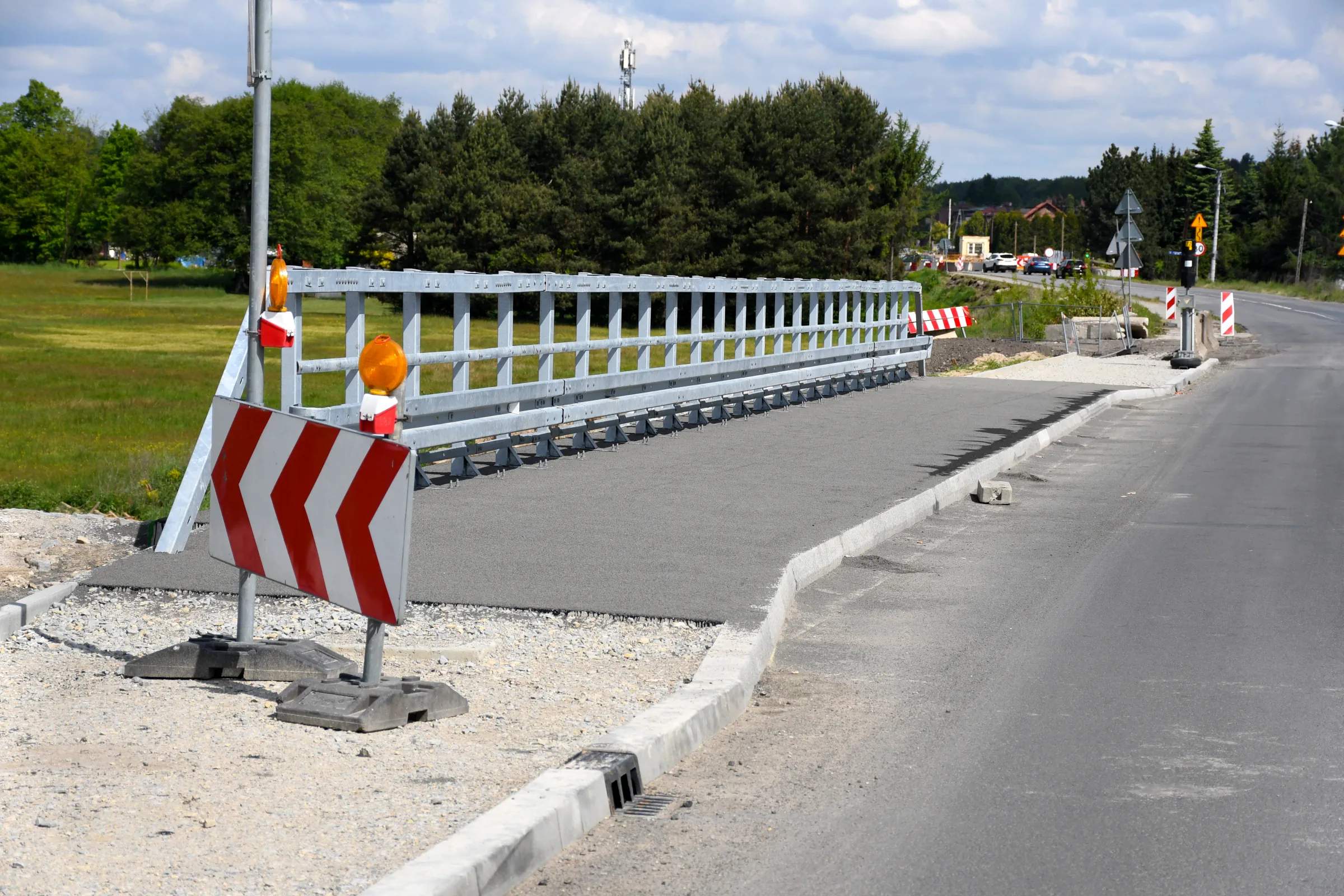

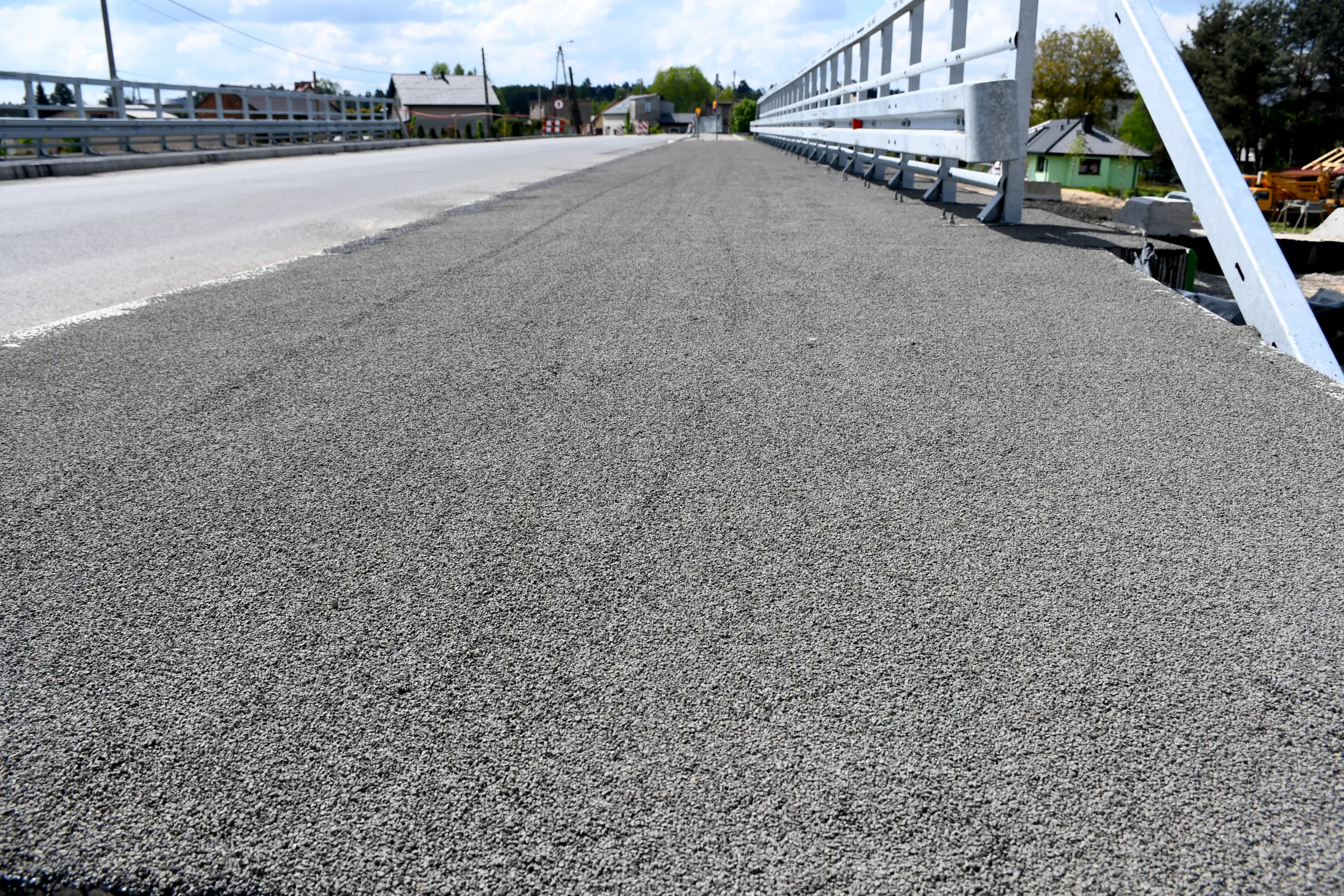

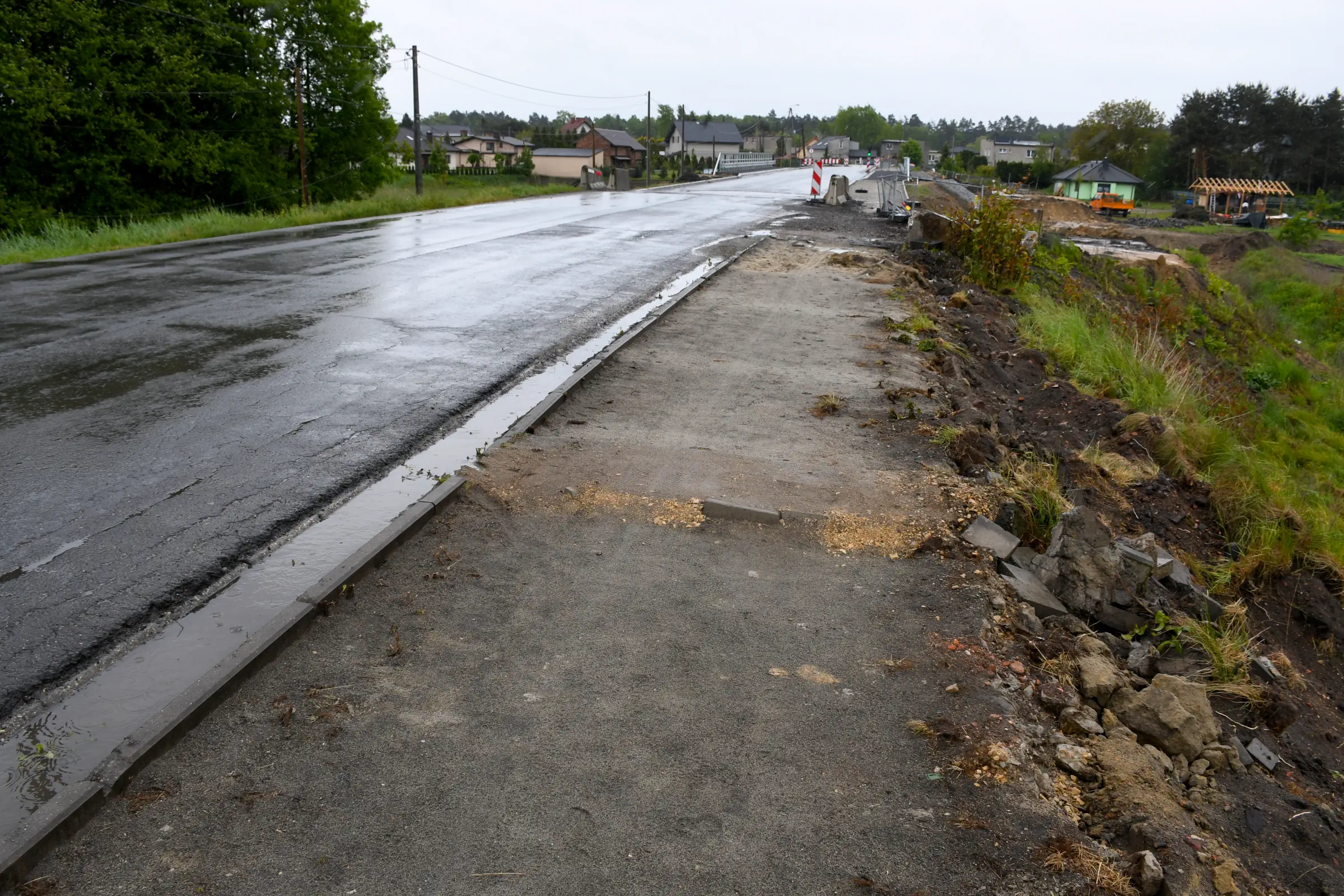

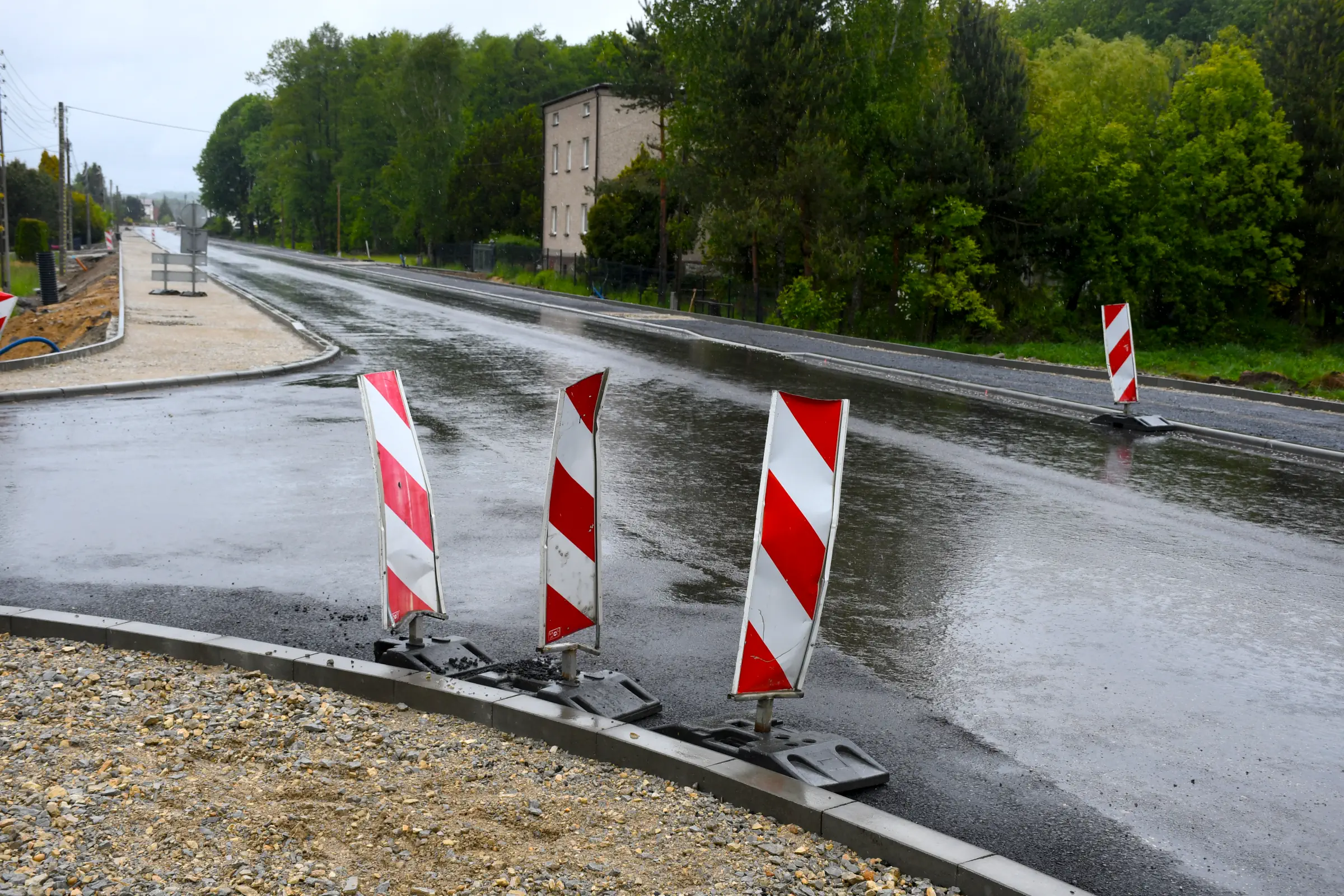

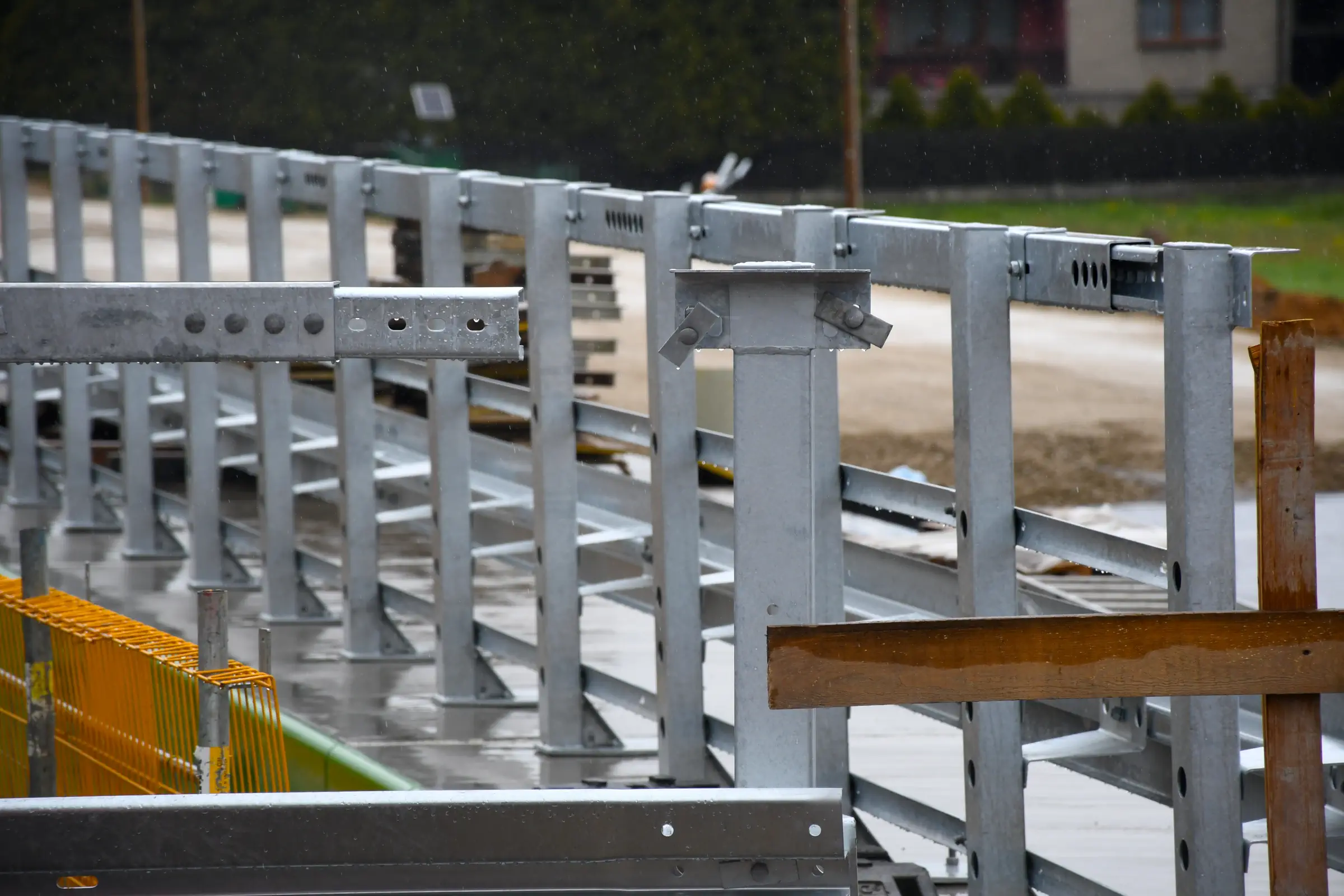

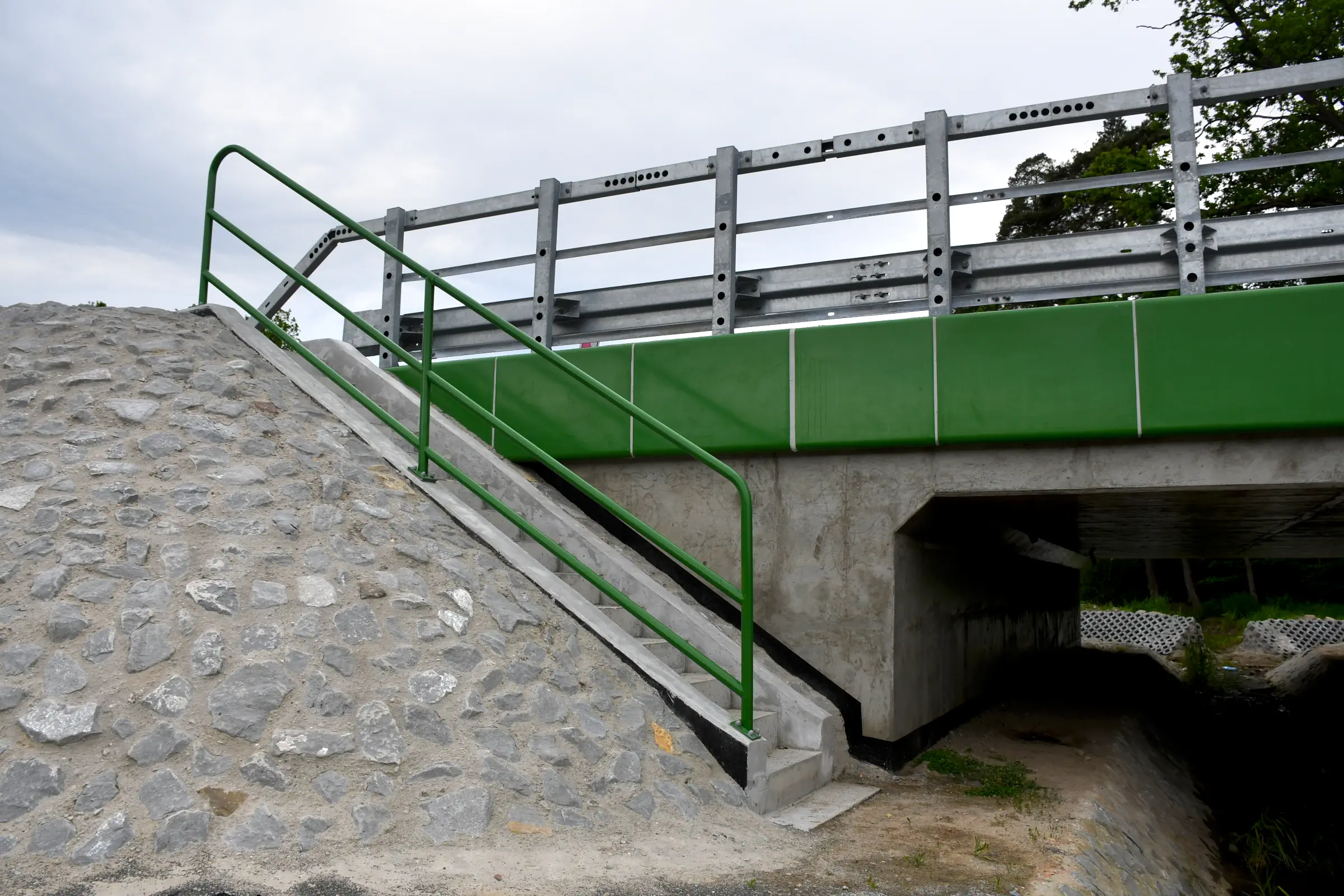

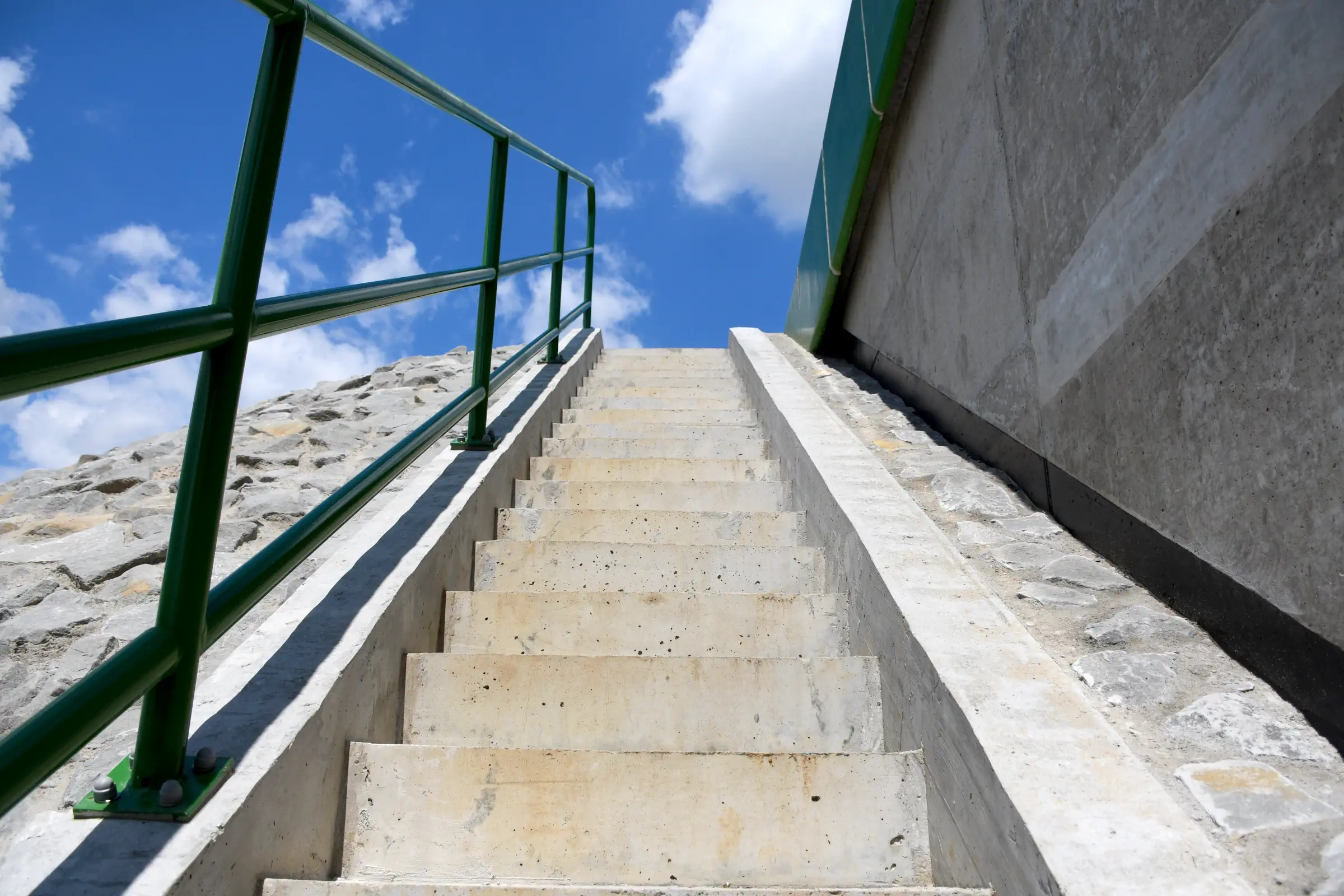

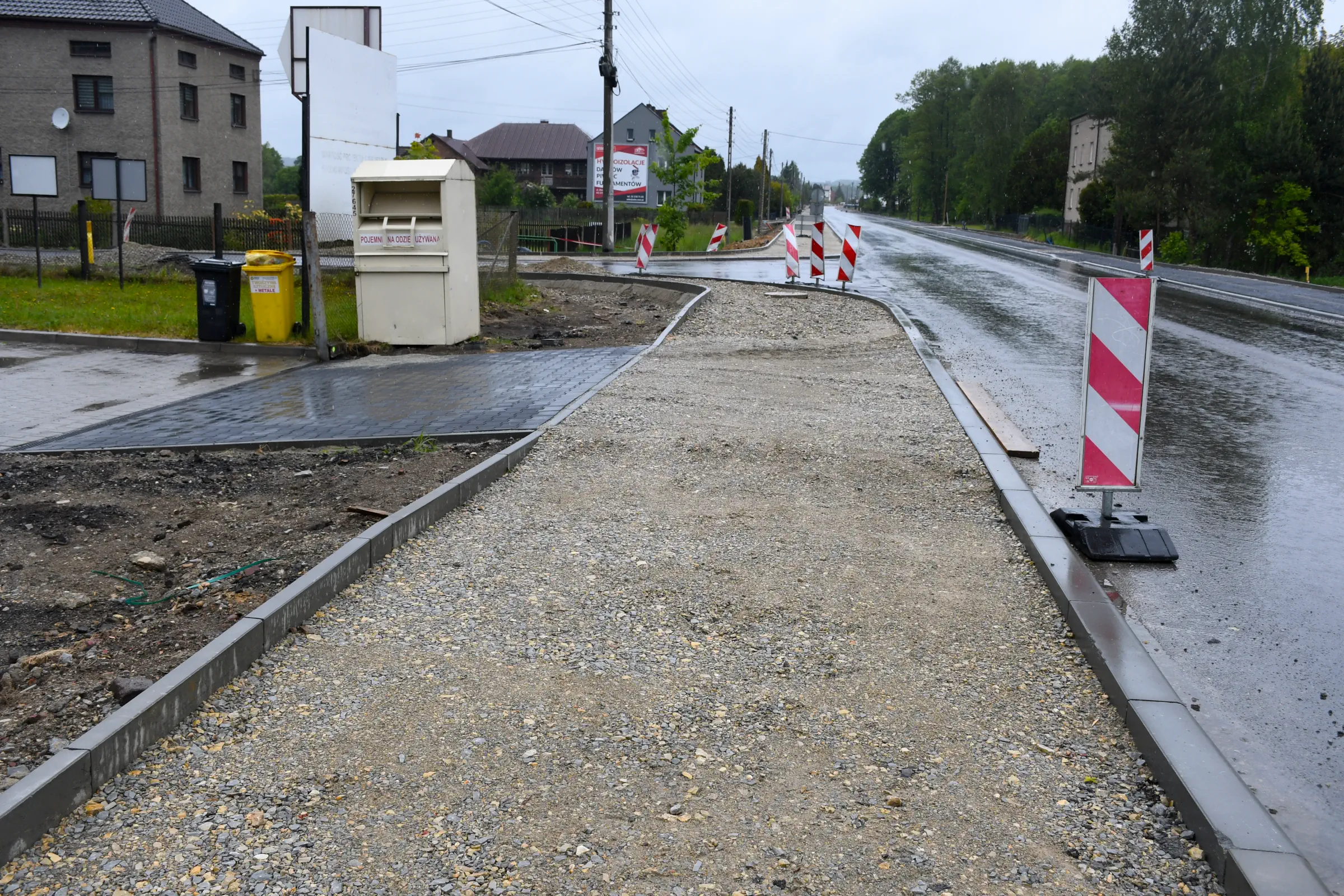

Niedziela, 11 majaBudowa drogi dojazdowej do mostu od strony południowejObjazd nie będzie wkrótce potrzebnyRozpoczął się montaż barierekBudowa drogi dojazdowej do mostu od strony północnejNiedziela, 18 majaZamontowano barierkiSchody monolityczne po stronie zachodniej gotoweDroga objazdowa w kierunku centrumWidok na most tymczasowy z poziomu ścieżki dla pieszychZjazd na drogę bocznąPrzygotowania do budowy drogi od strony północnejNiedziela, 25 majaCzekając na pierwszą warstwę asfaltuSobota, 31 majaFragment przy moście po asfaltowaniu (strona południowa)Droga tymczasowaZbliżenie na barierki

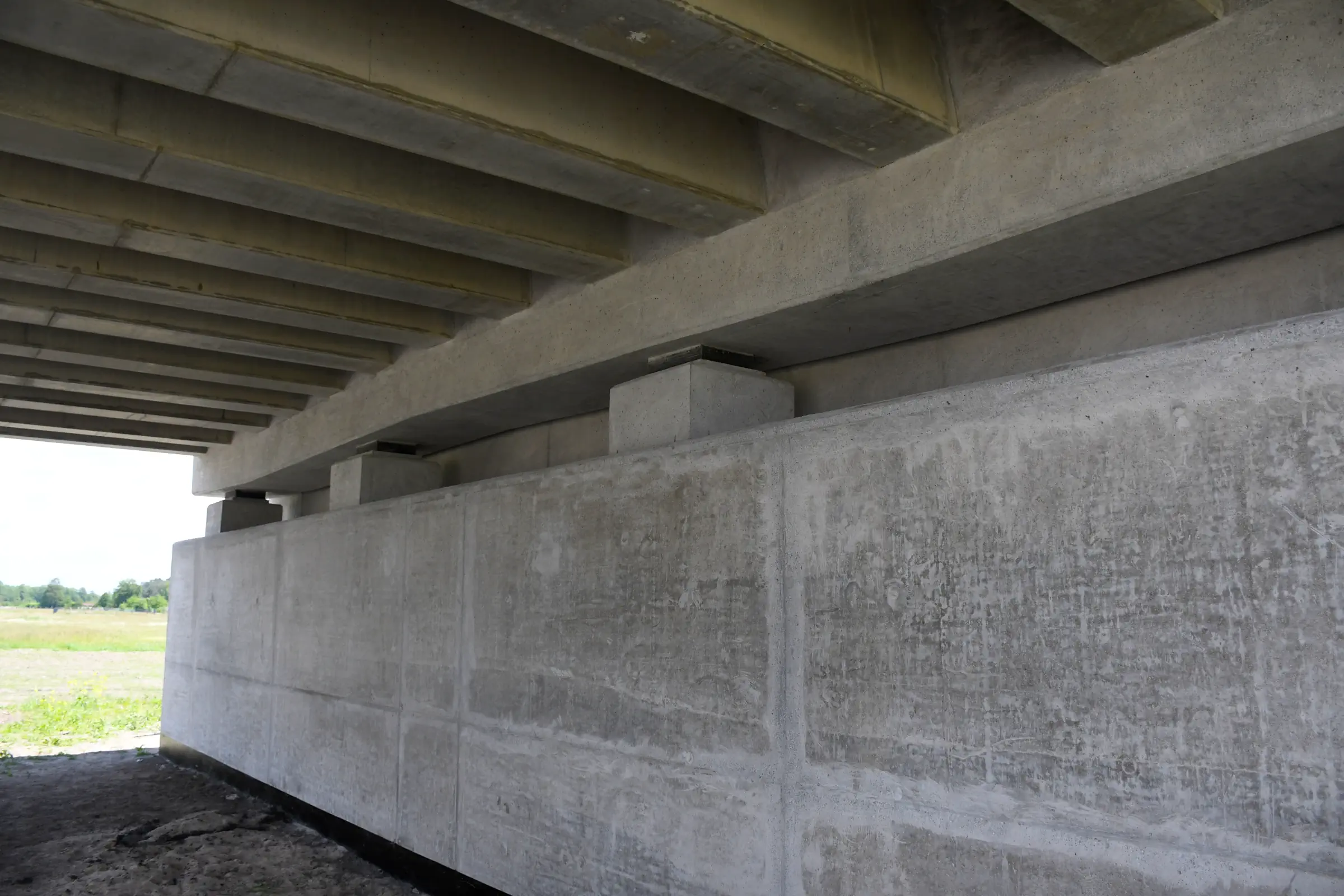

II. Budowa nowego mostu na rzece Gostynce. Obiekt M2

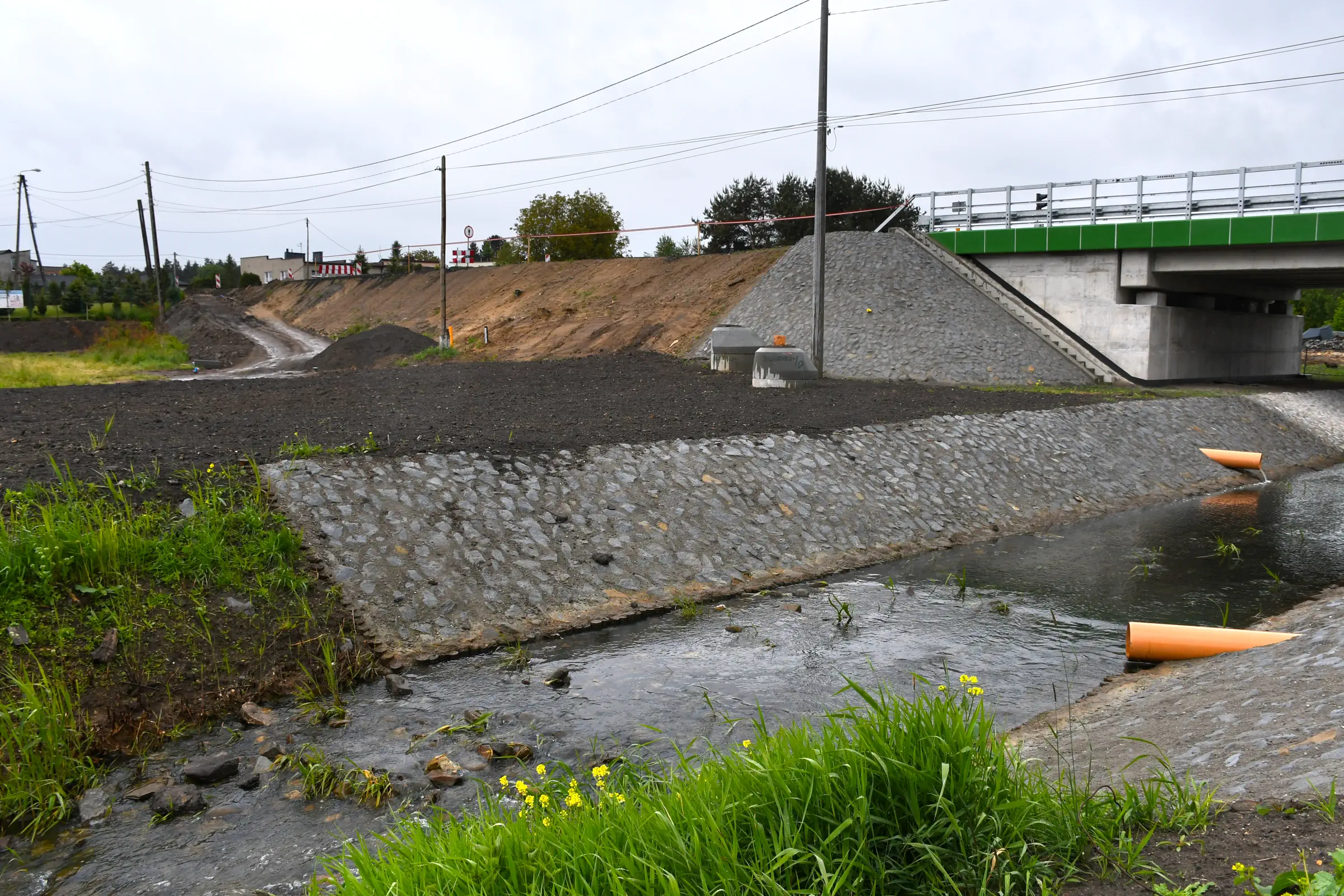

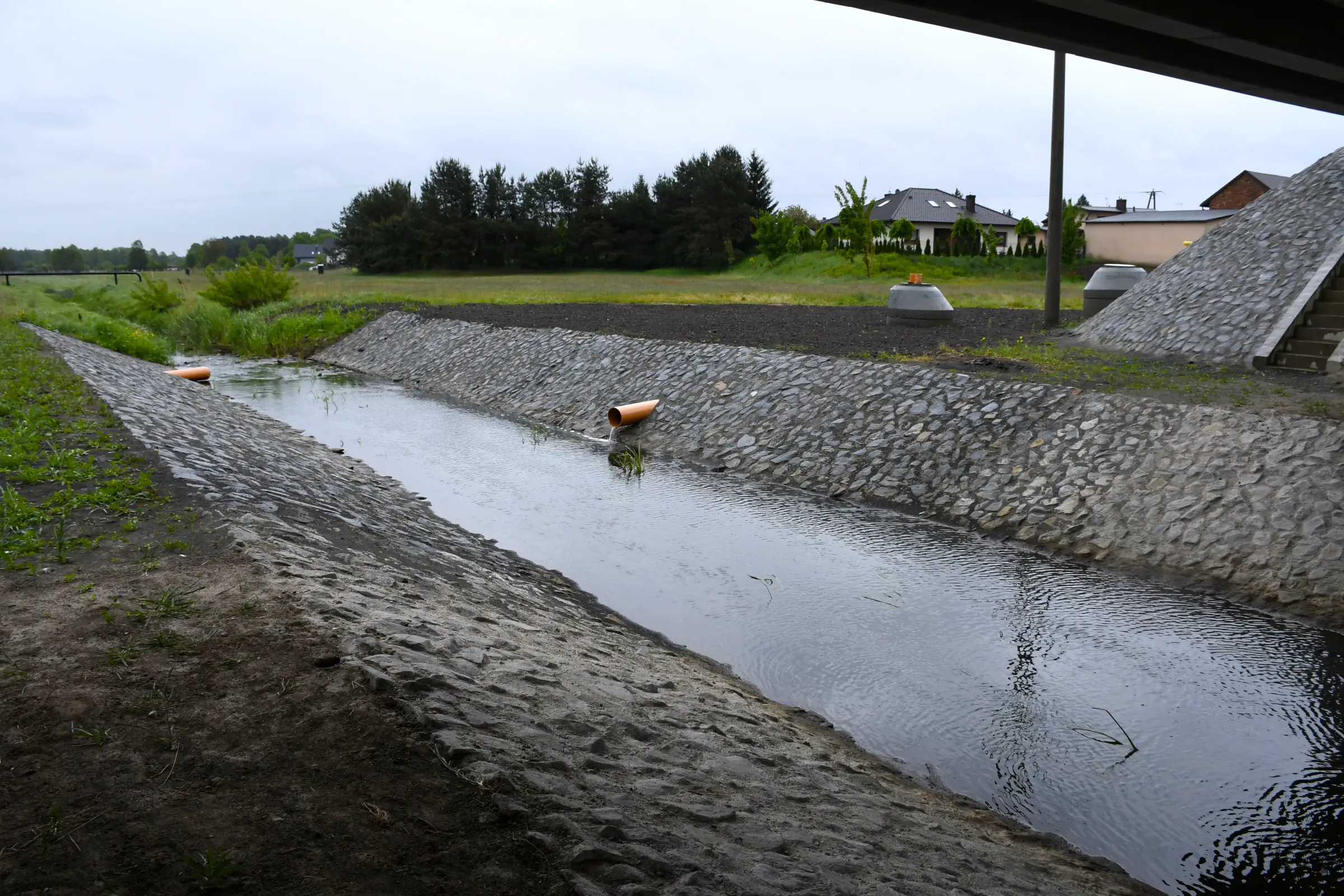

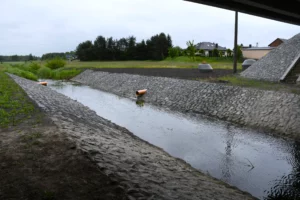

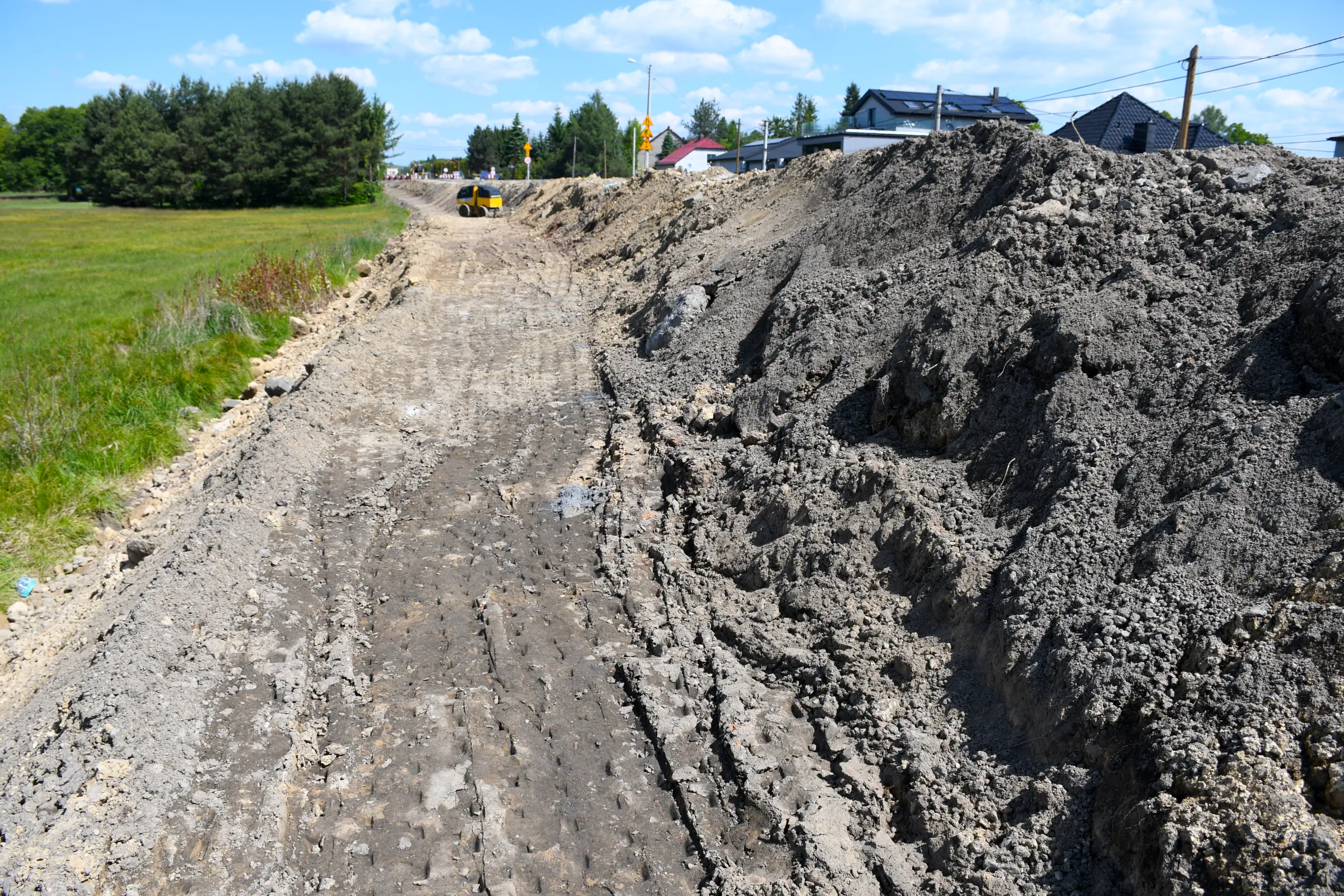

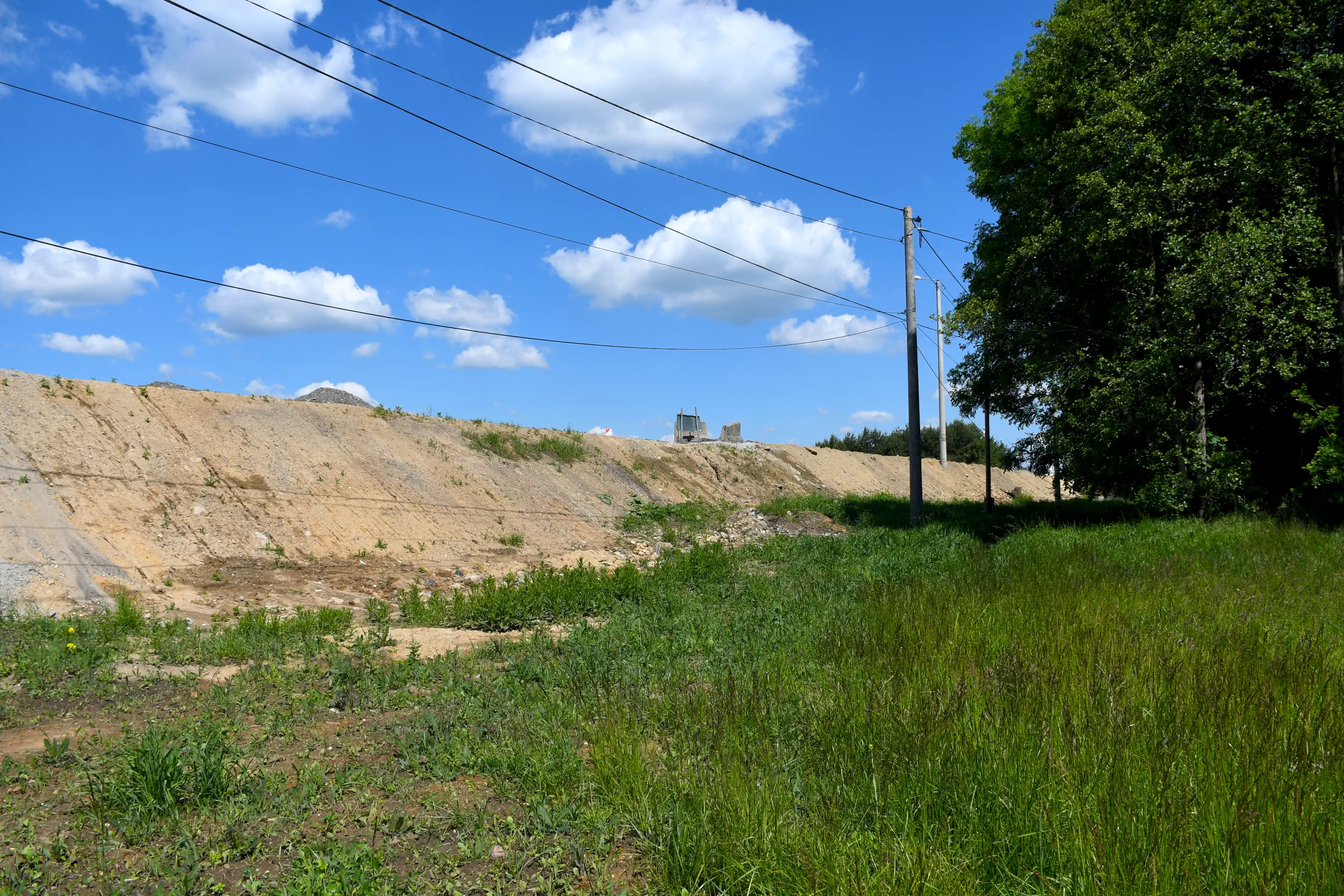

Niedziela, 11 majaW kierunku centrum GostyniWykonano zabezpieczenie kap chodnikowych – emulsja asfaltowaUporządkowano teren po stronie wschodniejRozbiórka skarpy drogi objazdowejNowa nawierzchnia z bliskaTrwa rozbiórka nasypu drogi objazdowejNiedziela, 18 majaNowa nawierzchnia kap chodnikowych gotowaKanalizacja deszczowa działaRozbiórka nasypu drogi tymczasowejPod mostem, patrząc na wschód……i na zachódSkarpa i wyrównany teren poniżejSkarpa po drugiej stronieTu był kiedyś wjazd na drogę objazdowąNiedziela, 25 majaRozbiórka skarpy pod drogę objazdową trwaRzut oka w kierunku zachodnimWyraźnie zaznaczona studzienka rewizyjna kanalizacji deszczowejSkarpa od strony wschodniejWidok na most od strony wschodniejTeren po tymczasowym nasypieNasyp został znacząco zredukowanySobota, 31 majaZabezpieczenie krawędzi schodów – zachodnia strona mostuSchody – wschodnia strona mostuWażne elementy mostuMiędzy schodamiMost robi wrażenie – widok od strony wschodniejElementy kanalizacji deszczowejTeren wyrównano i obsiano trawąKonstrukcja do hydrofobizacji
III. Budowa mostu nad ciekiem leśnym przy gajówce. Obiekt M3

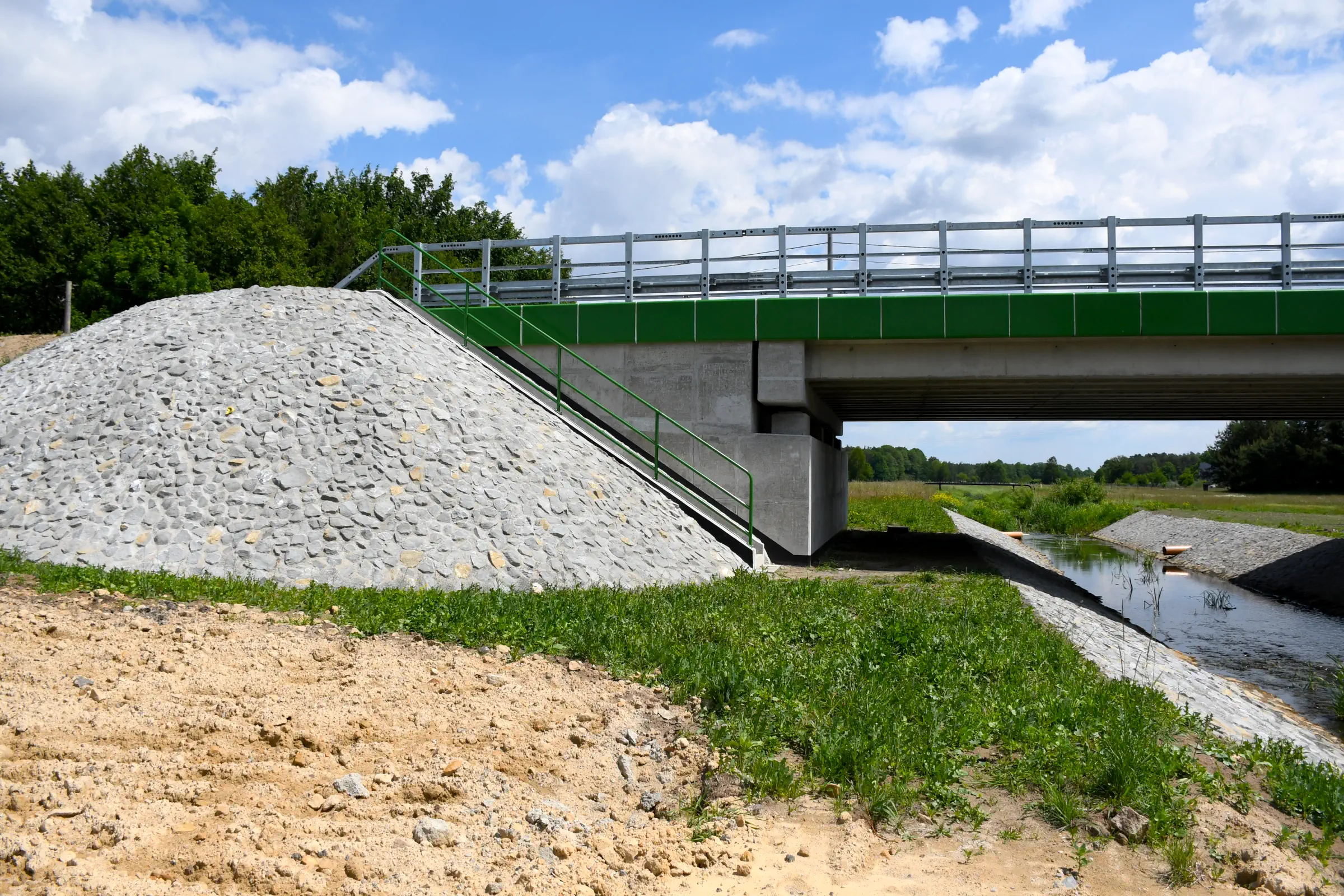

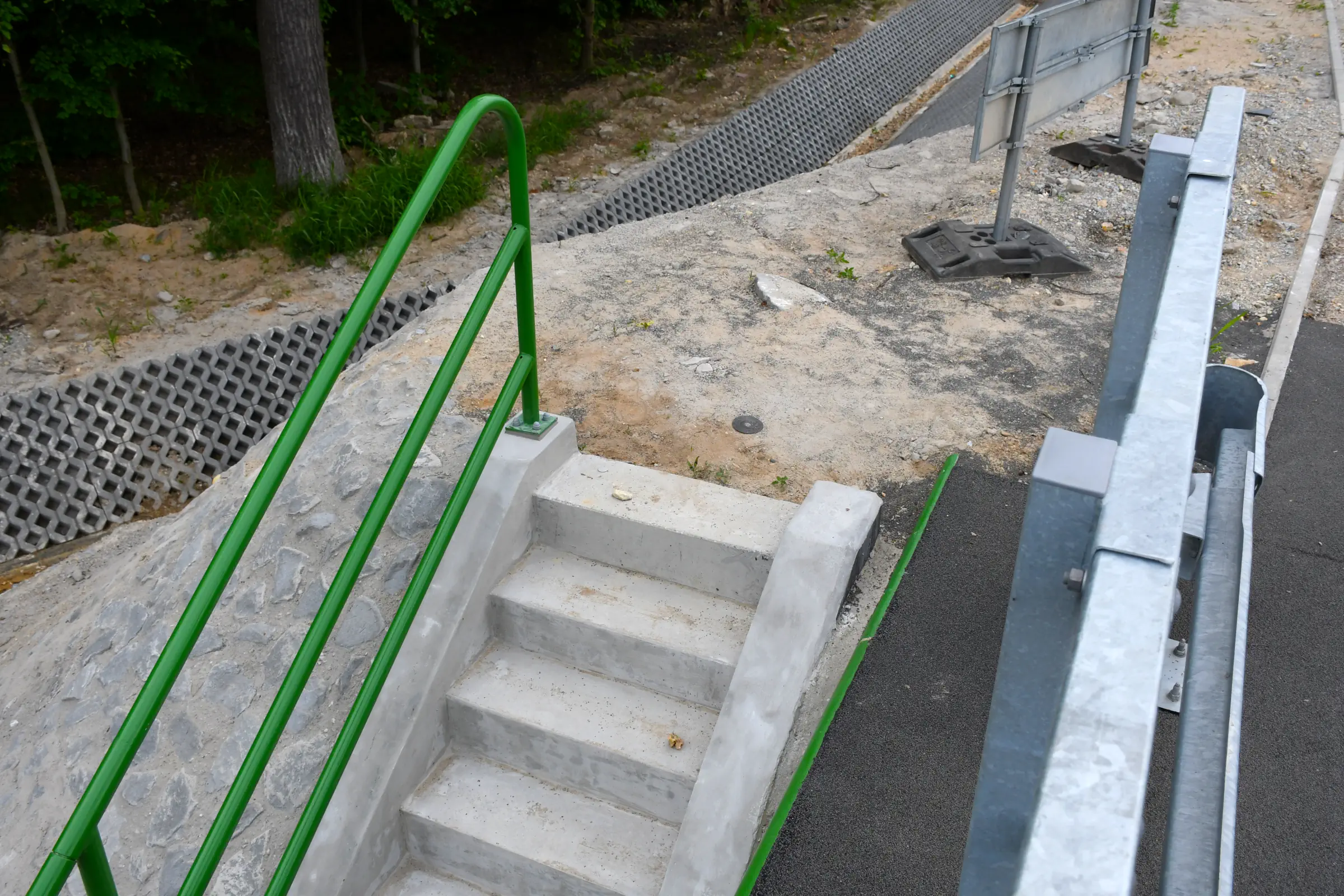

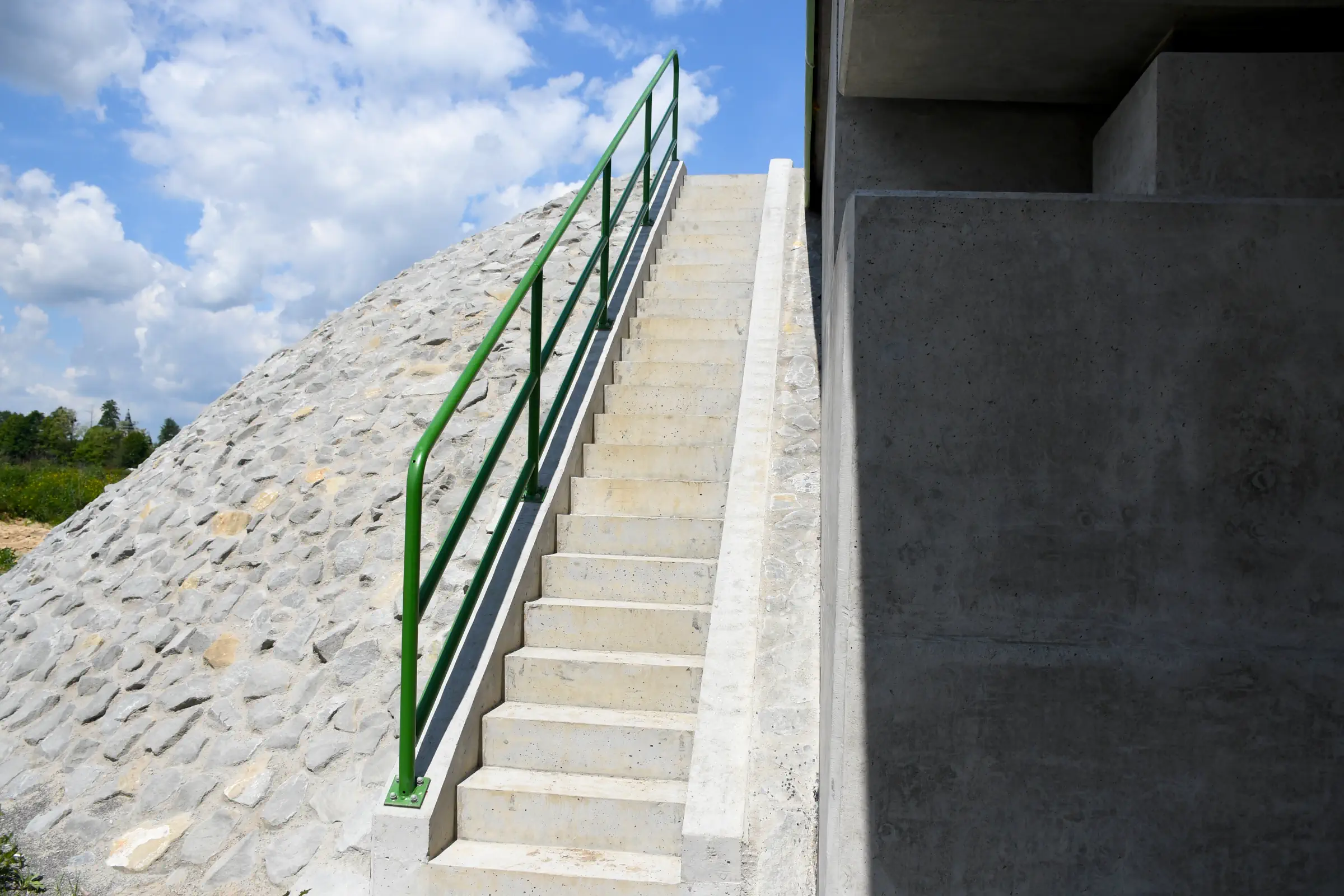

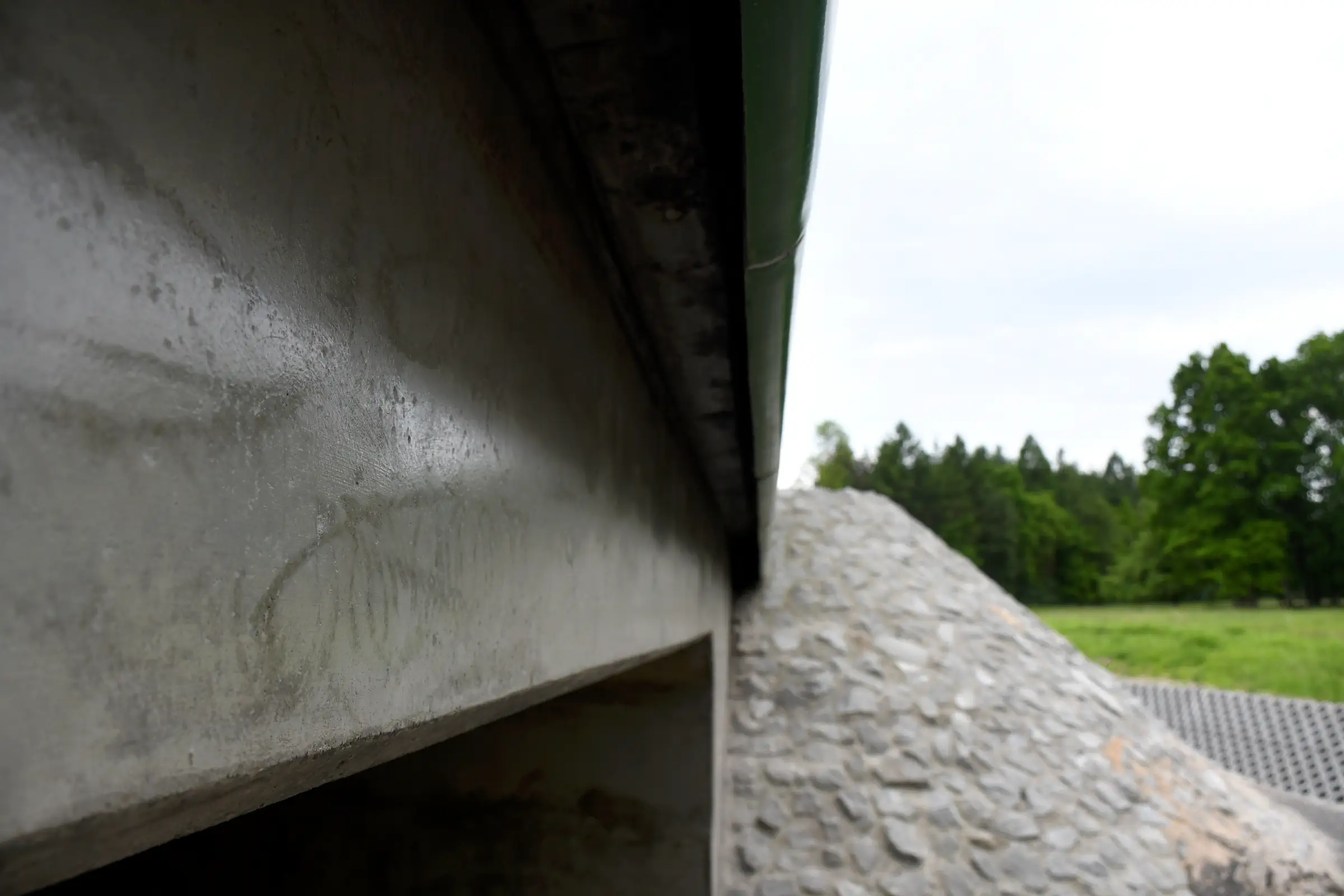

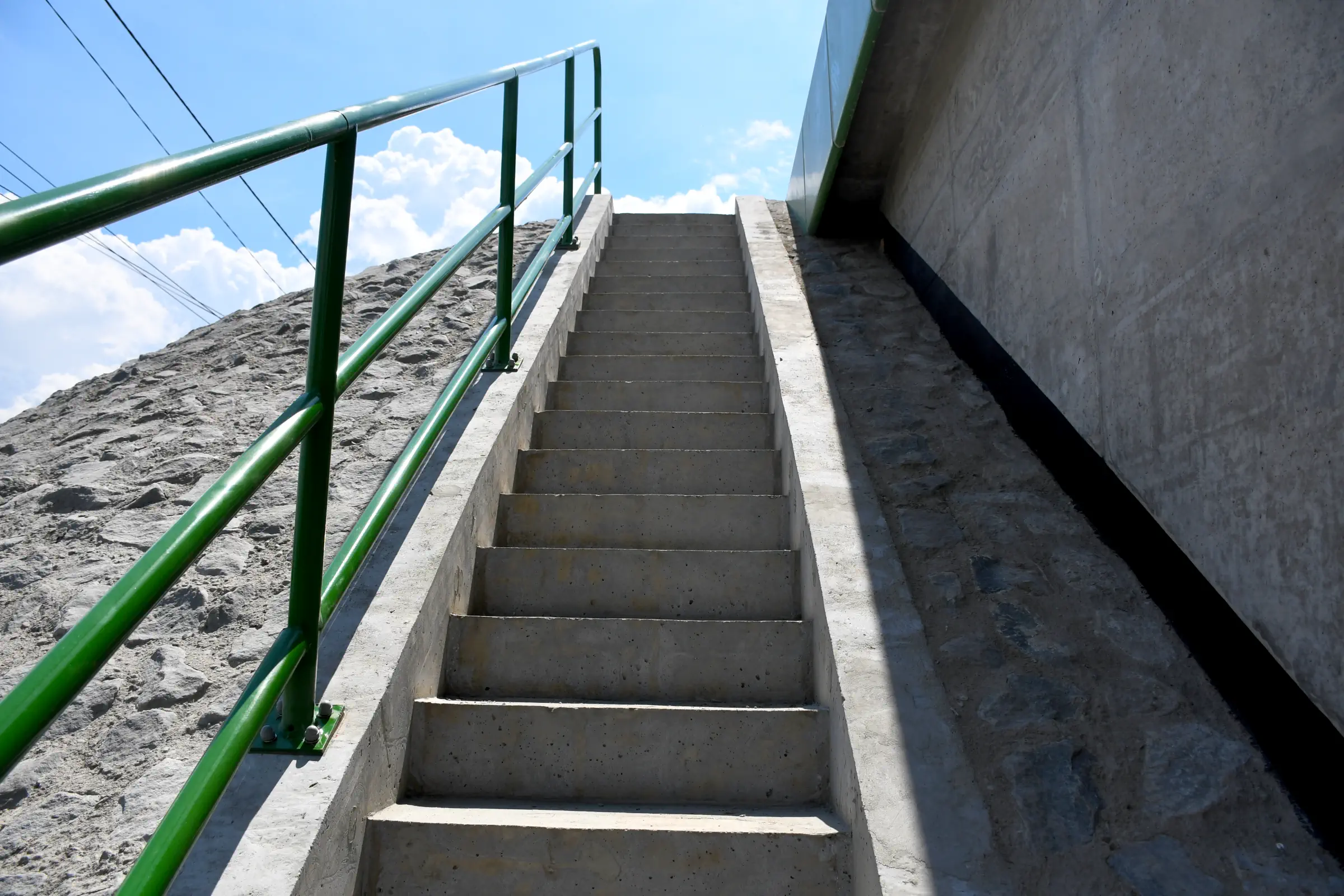

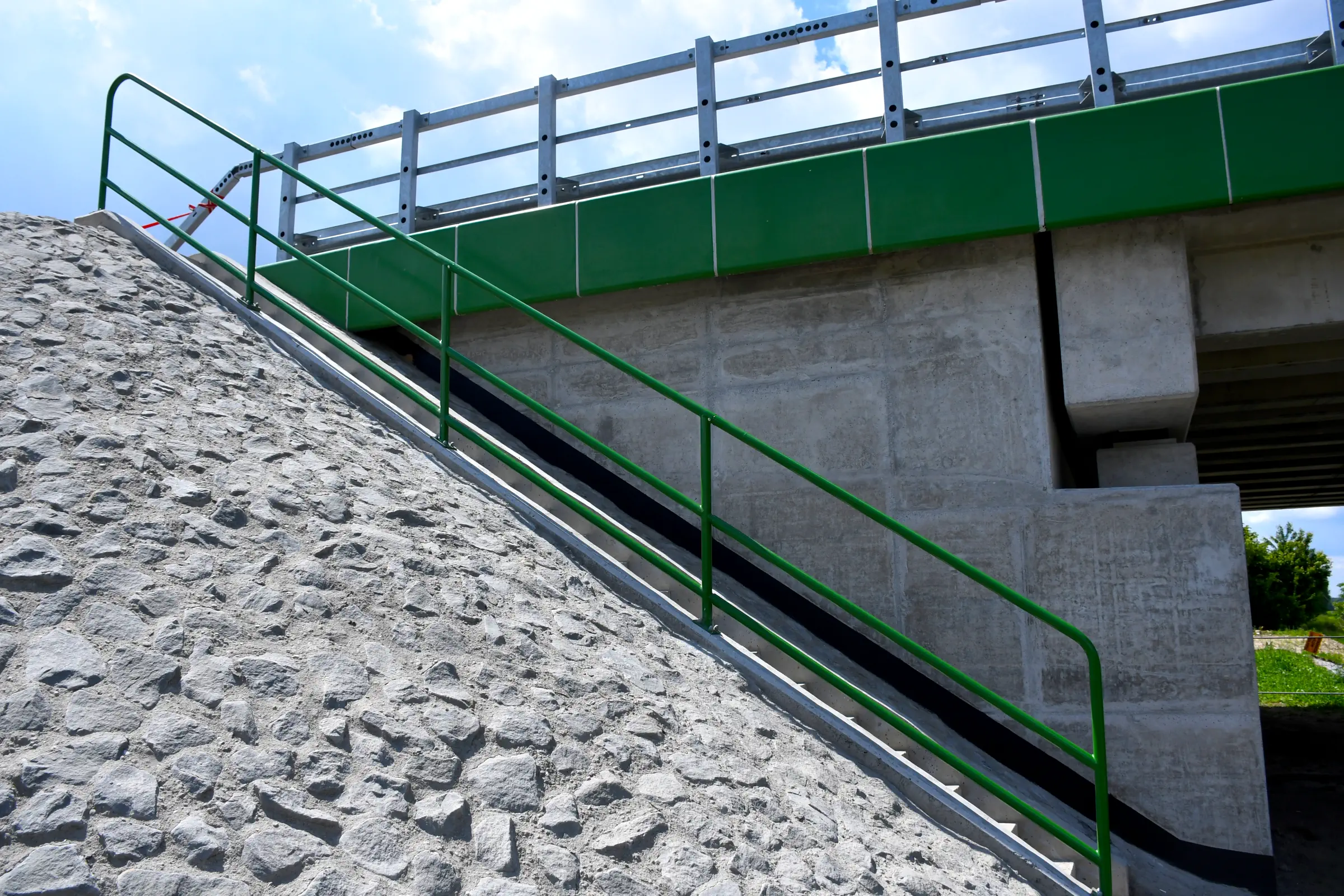

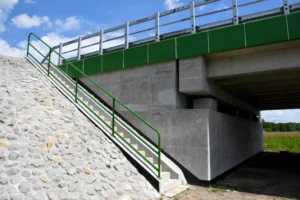

Niedziela, 11 majaW stronę granicy z KobióremWykonano zabezpieczenie kap chodnikowych – emulsja asfaltowaDylatacje zabezpieczono taśmamiRozbiórka drogi objazdowej trwaWszystkie charakterystyczne elementy wykończenia mostuSobota, 31 majaZabezpieczenie krawędzi schodów – wschodnia strona mostuZabezpieczenie krawędzi schodów – zachodnia strona mostuFaktura betonu jest bardziej gładka
IV. Przebudowa odcinka od leśniczówki do mostu nad ciekiem leśnym

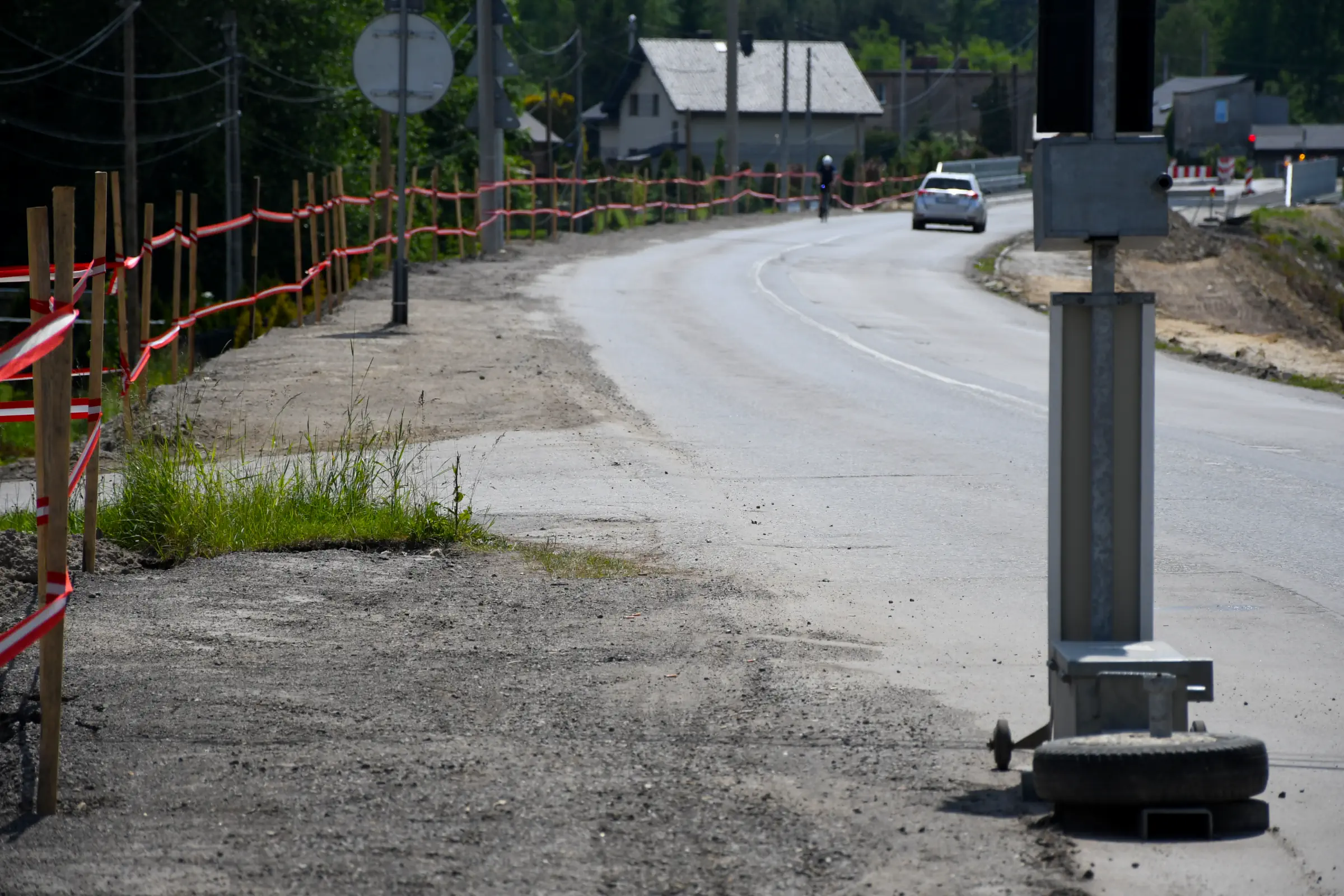

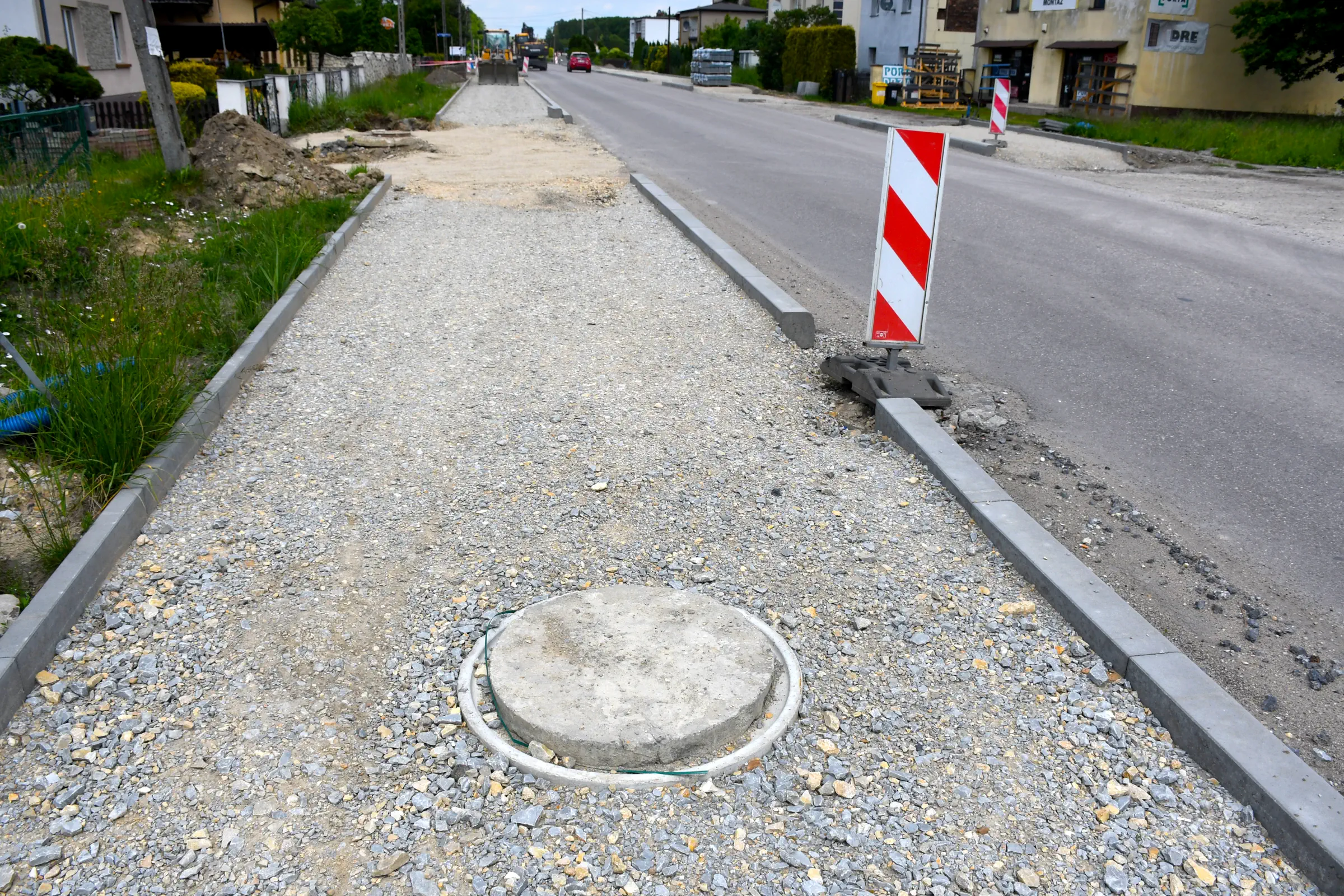

Niedziela, 11 majaKolejne prace przy wlocie kanalizacji deszczowejZlikwidowano jeden z włazów kanalizacji teletechnicznej
V. Przebudowa odcinka przy ul. Zaleśnej

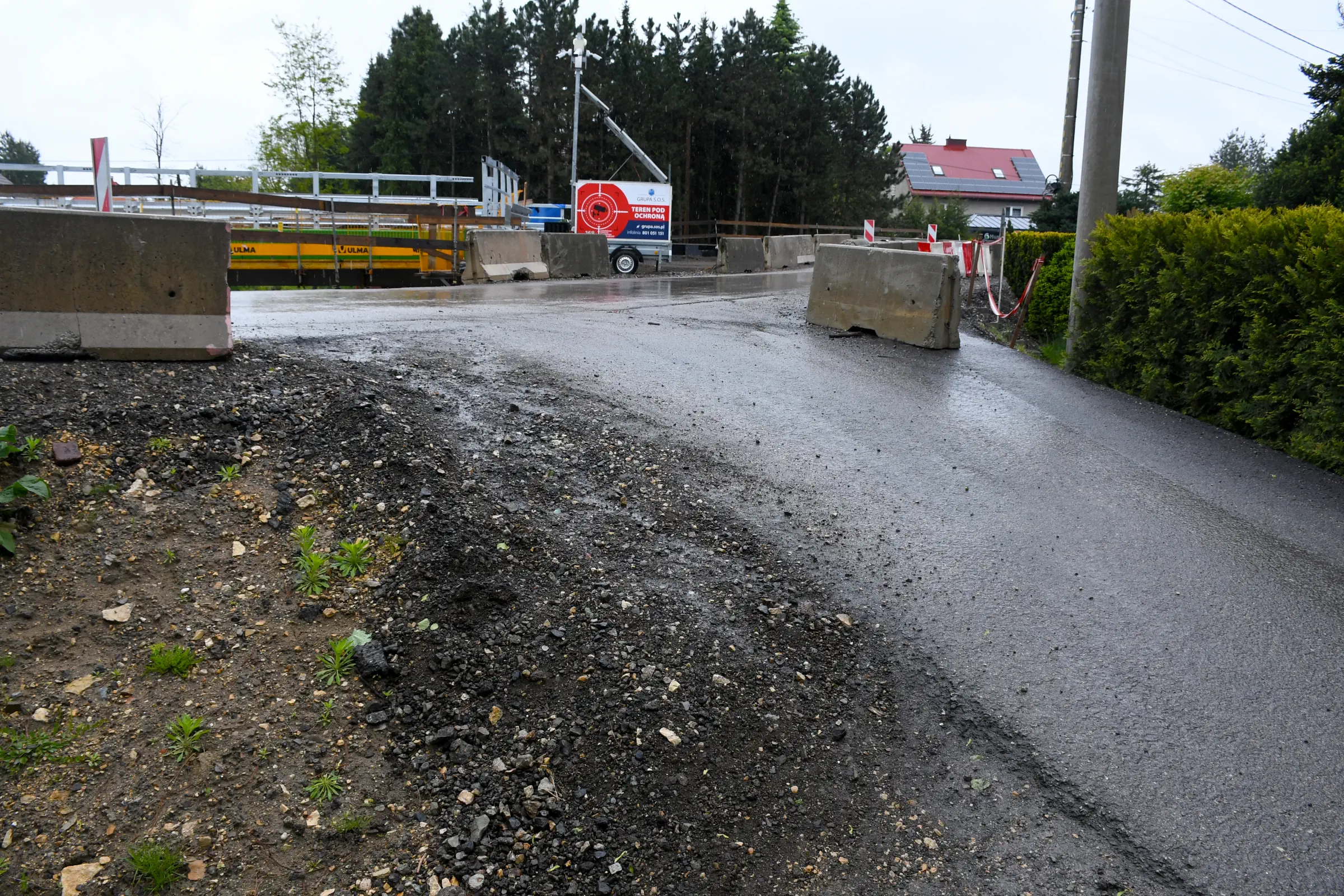

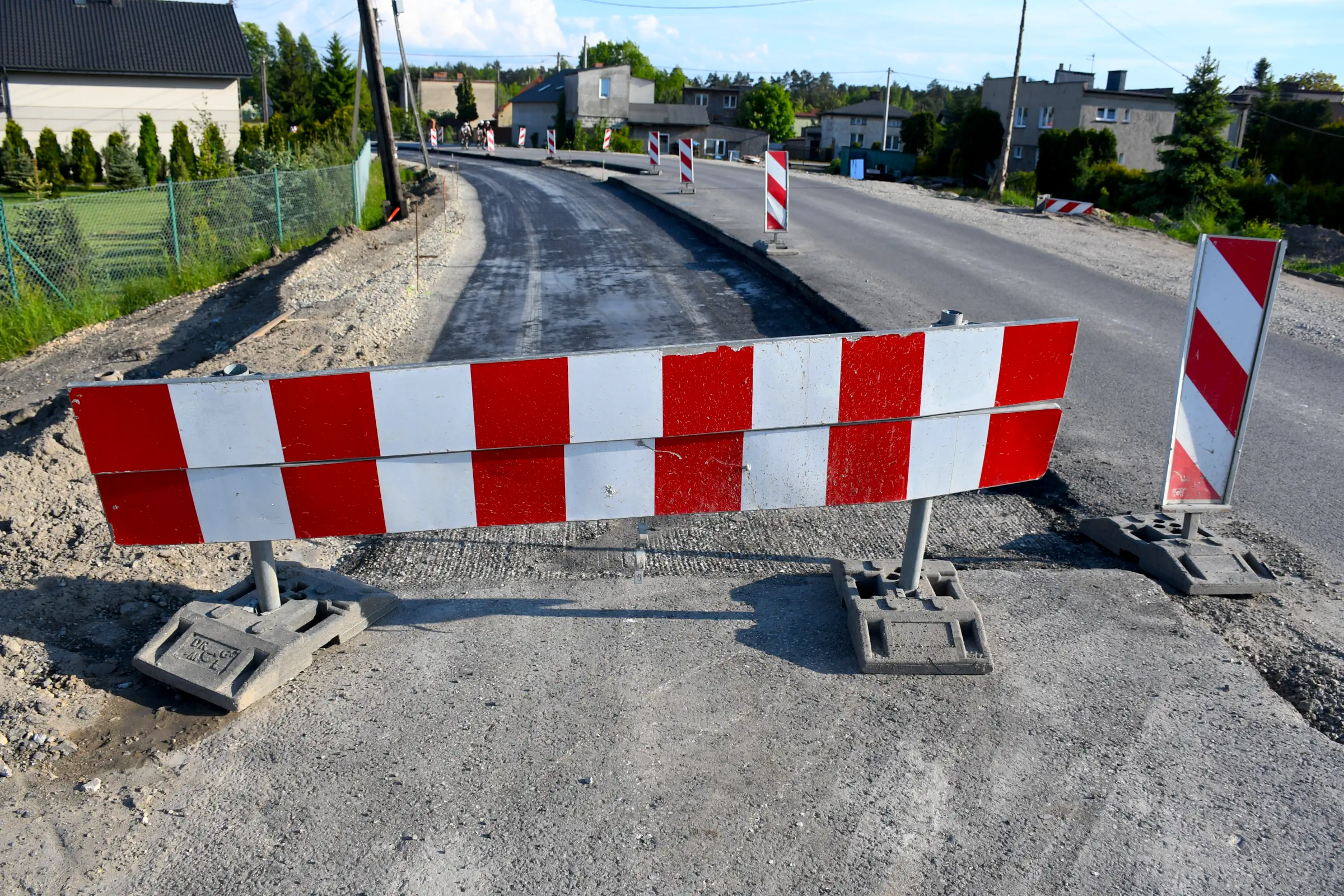

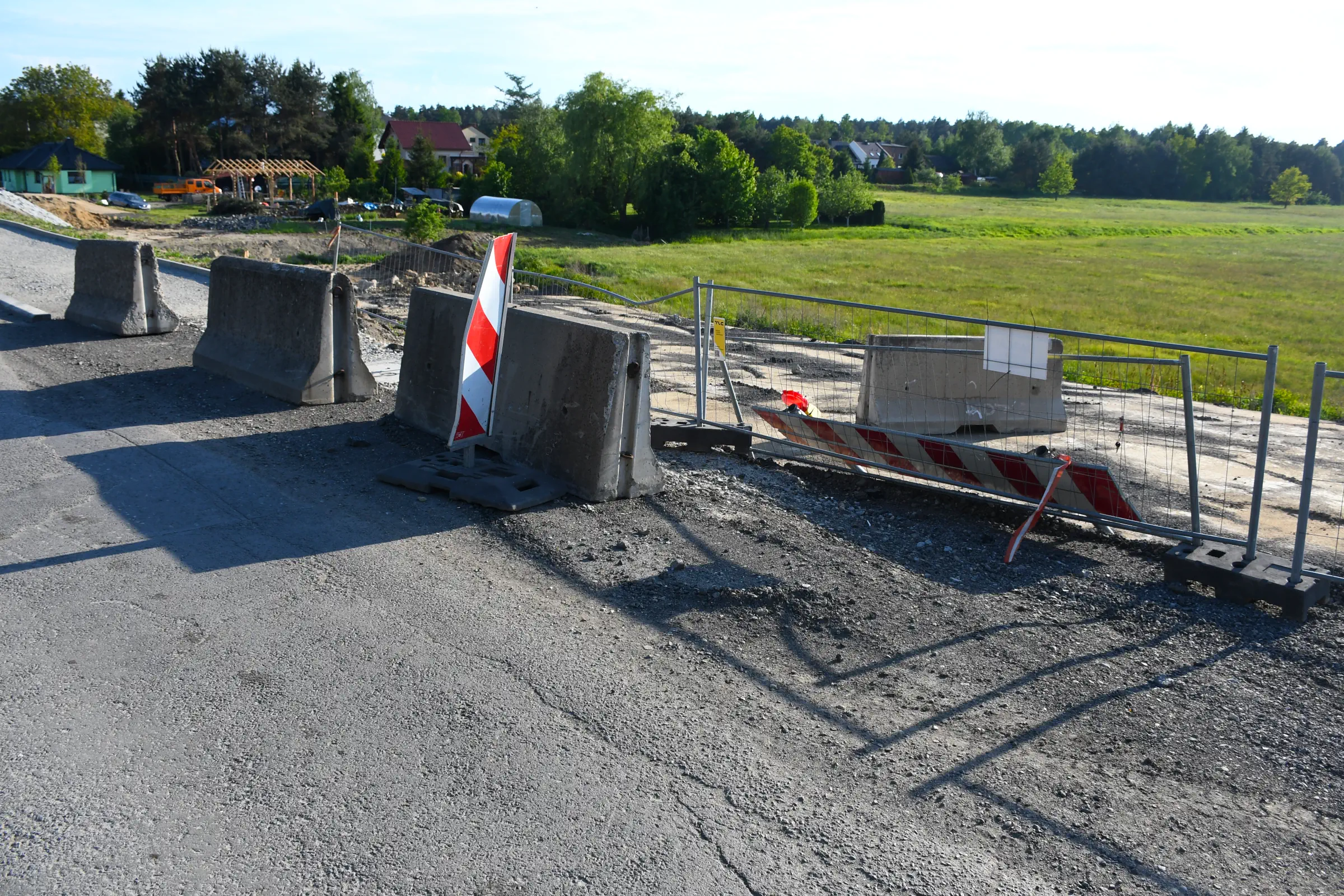

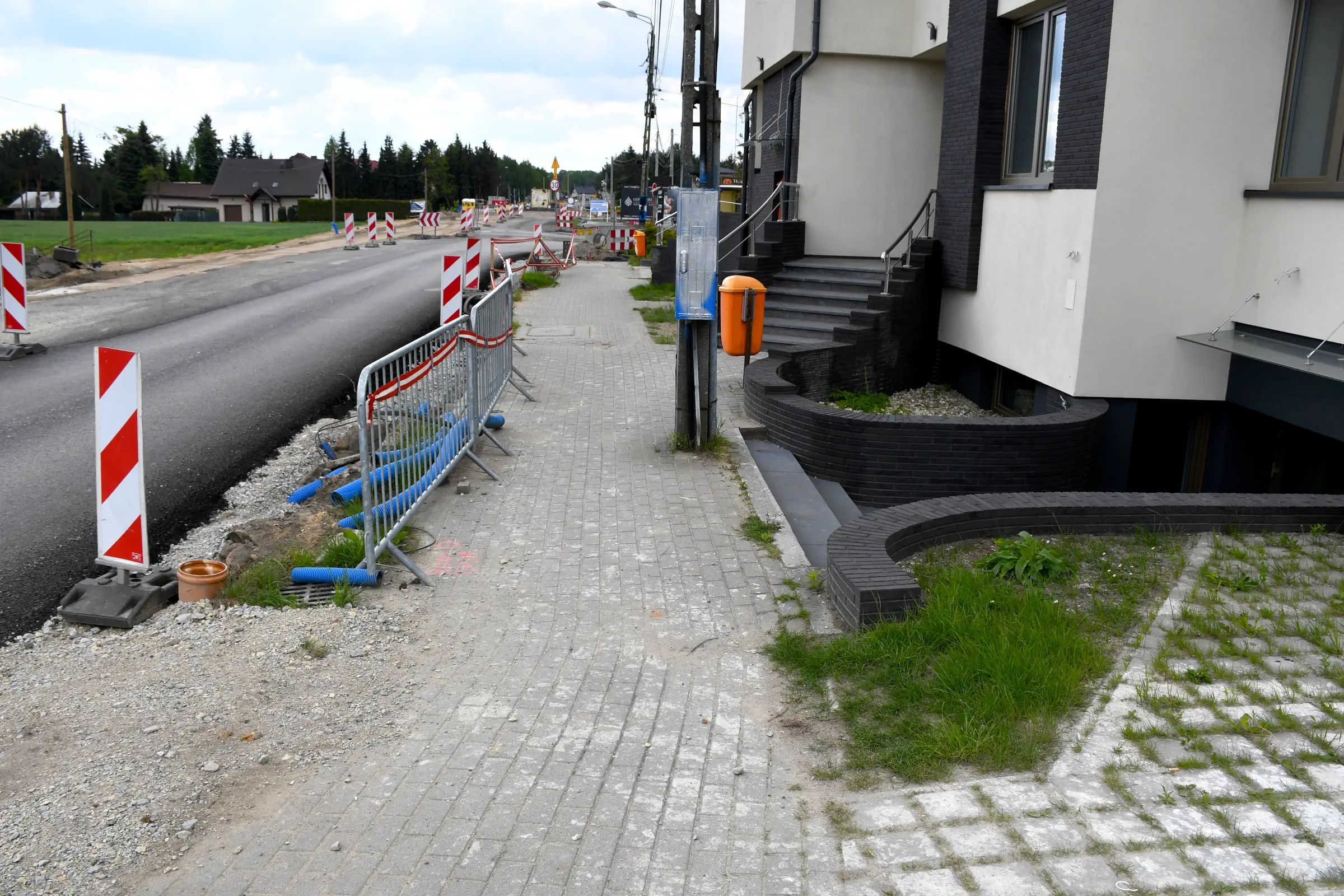

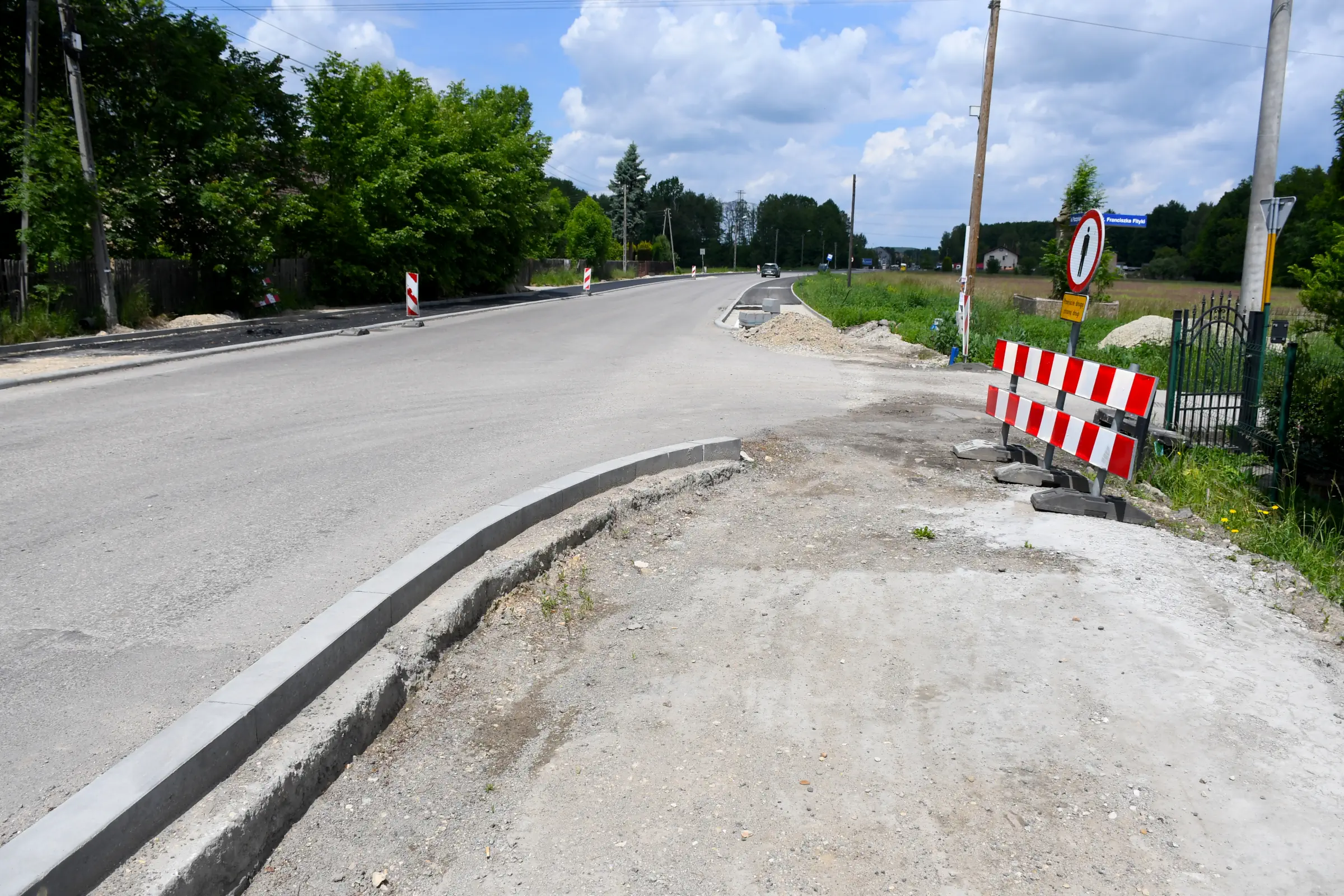

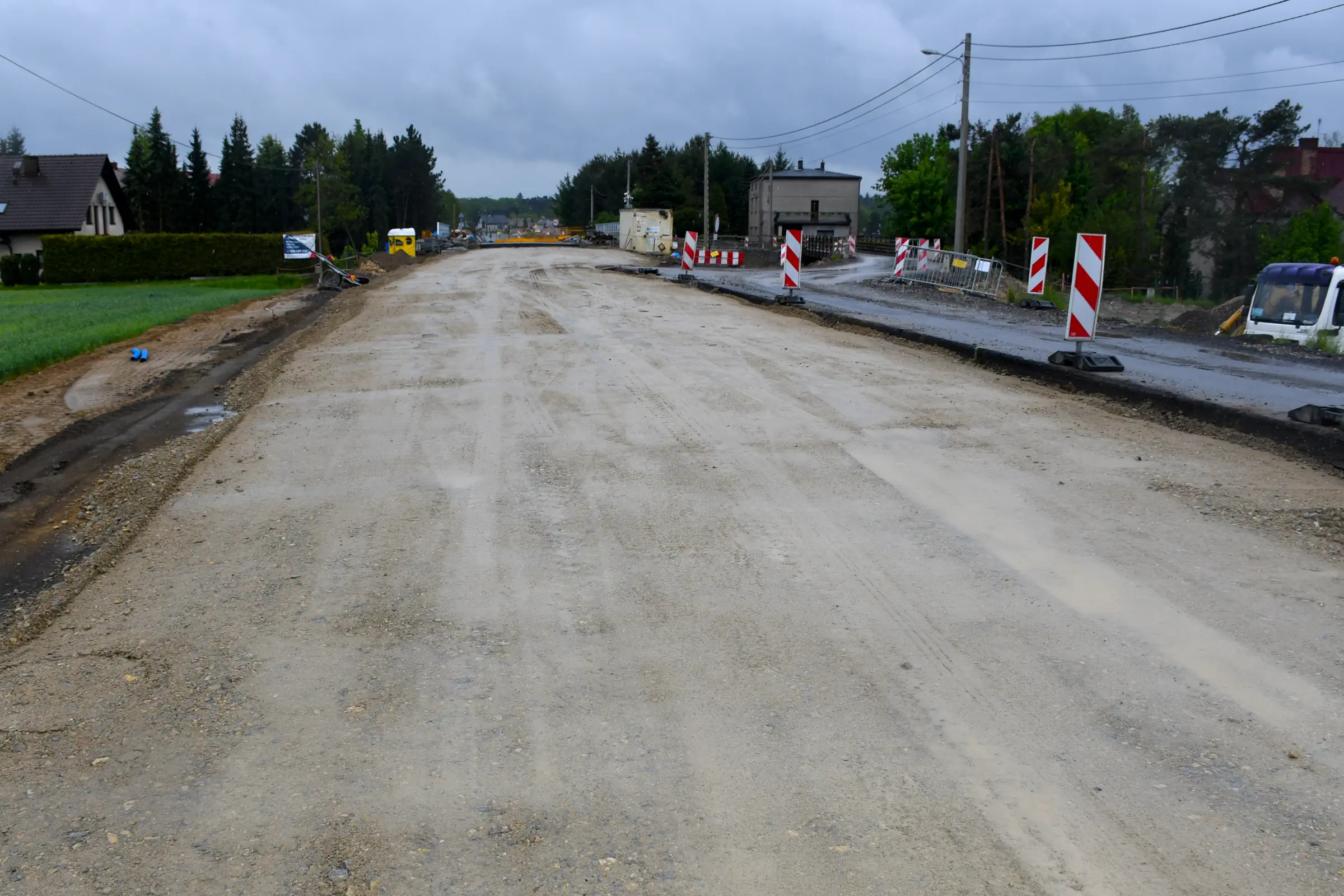

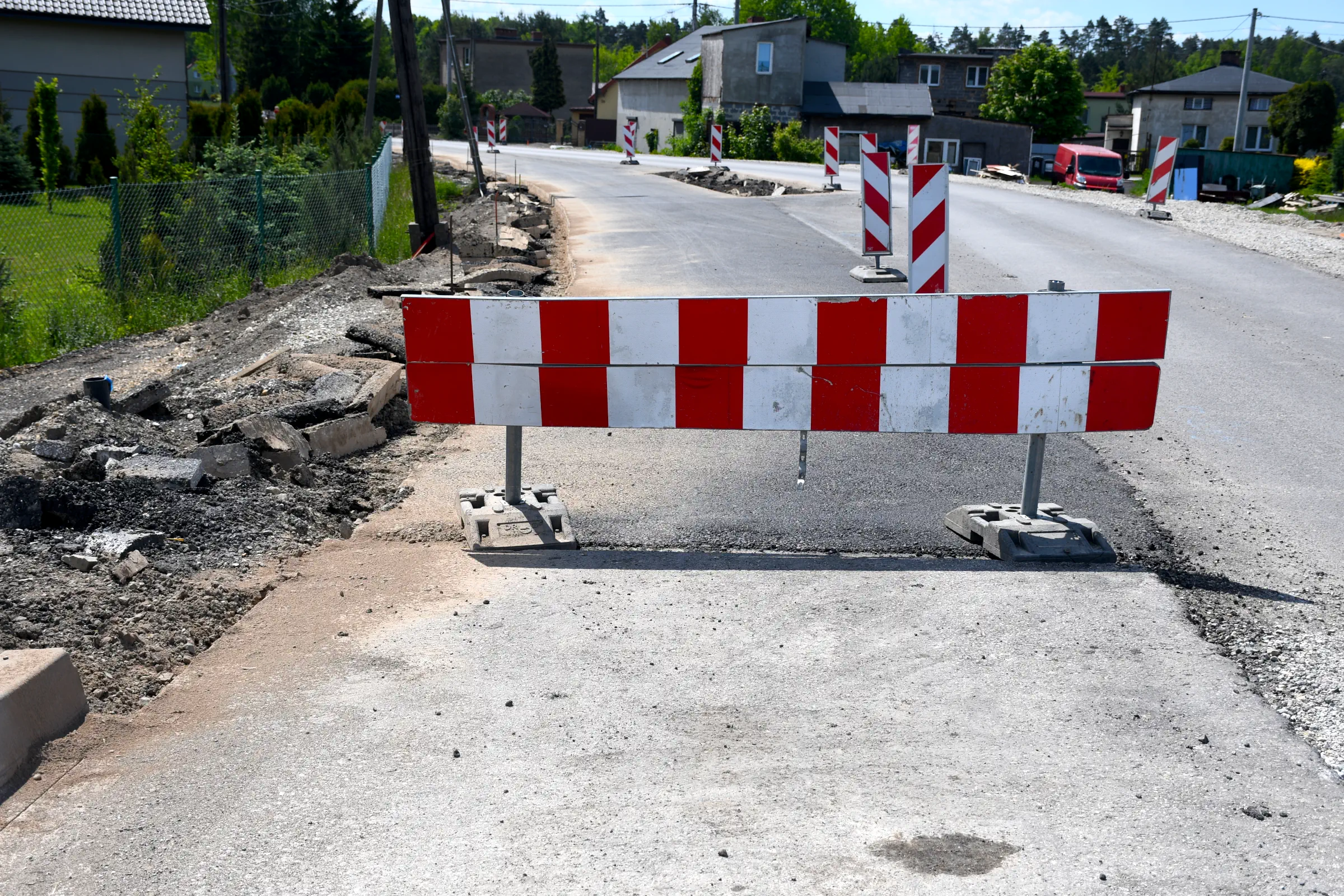

Sobota, 31 majaZjazd na ul. ZaleśnąW stronę przedszkolaW stronę leśniczówki
VI. Przebudowa odcinka przy ul. Miarowej

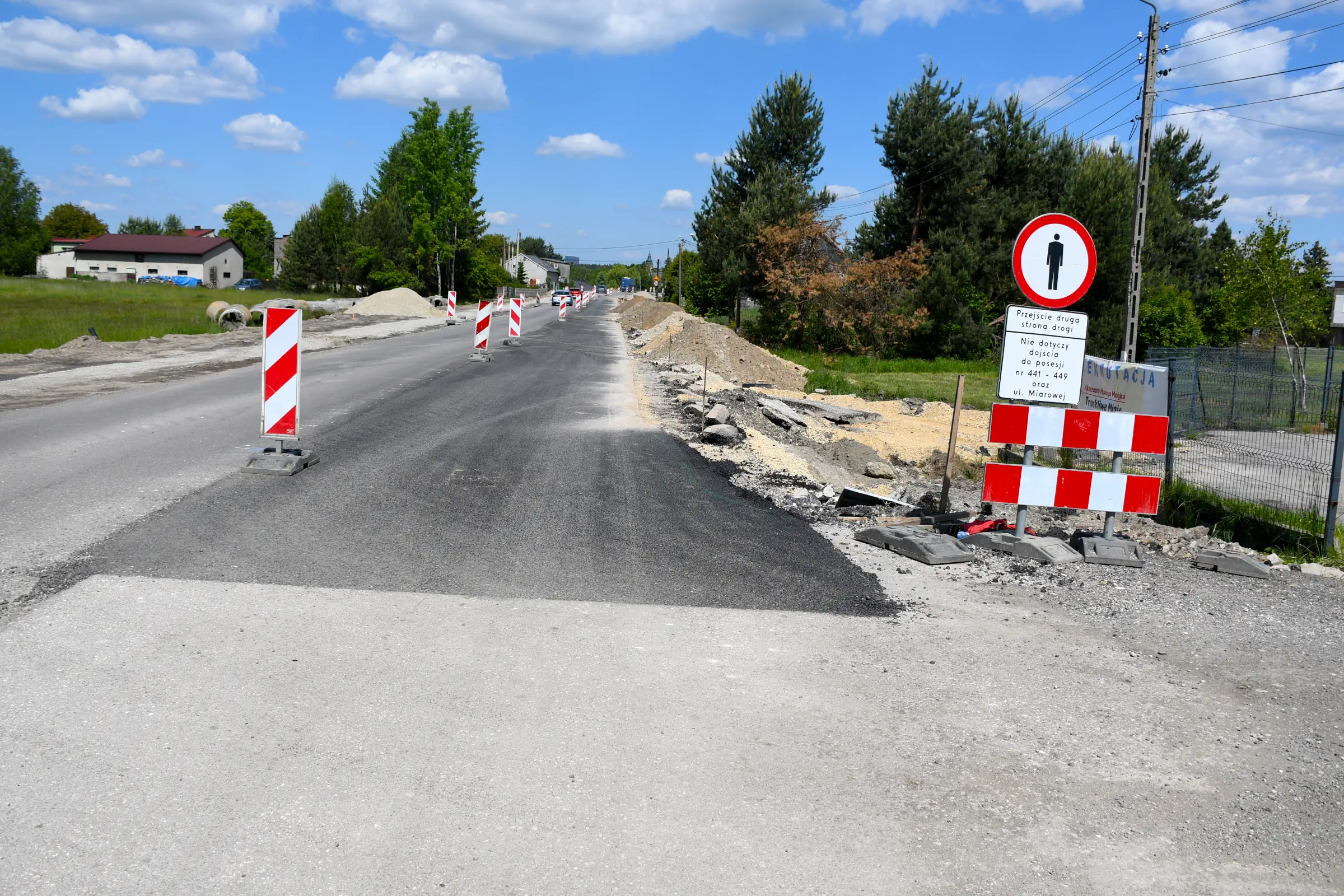

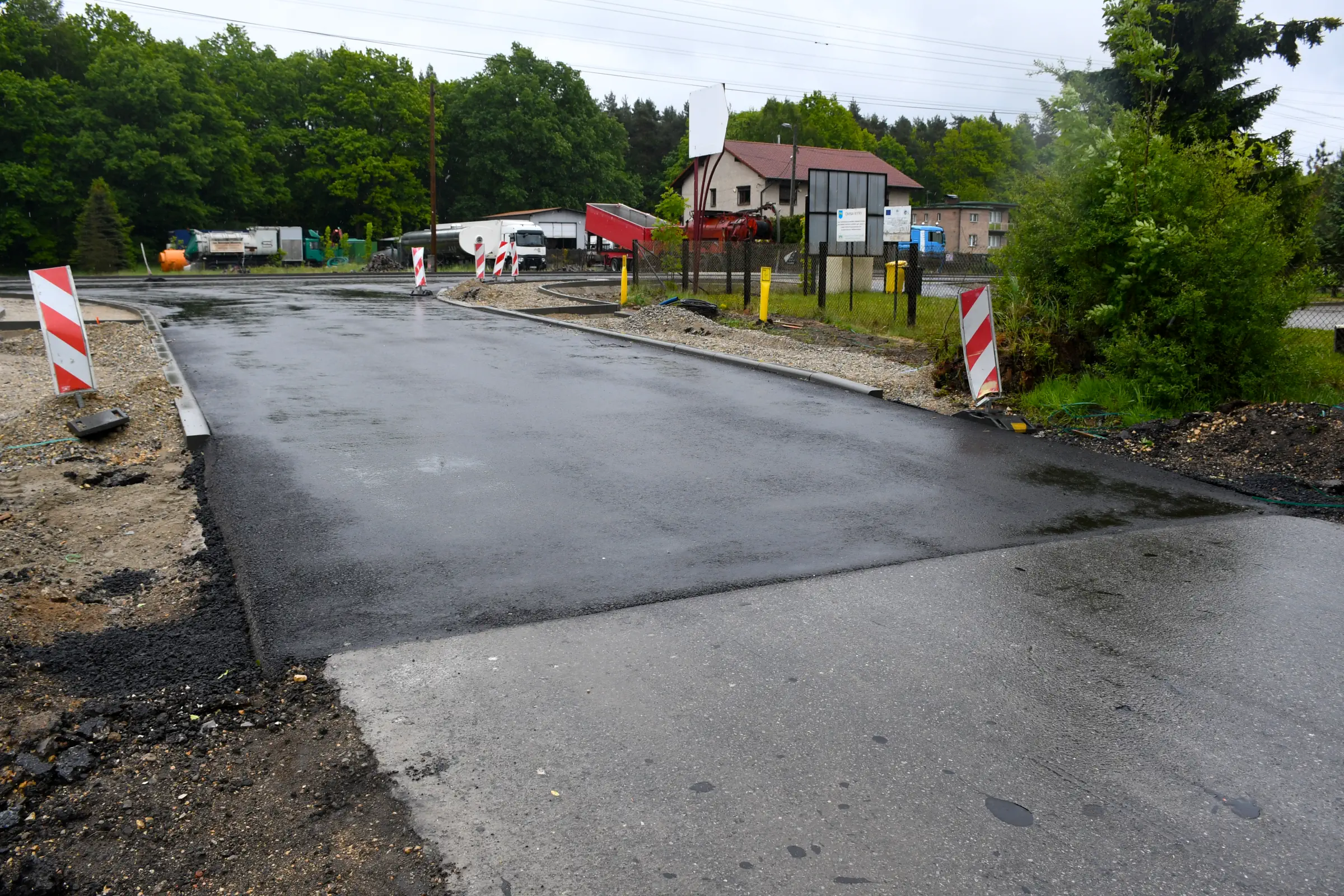

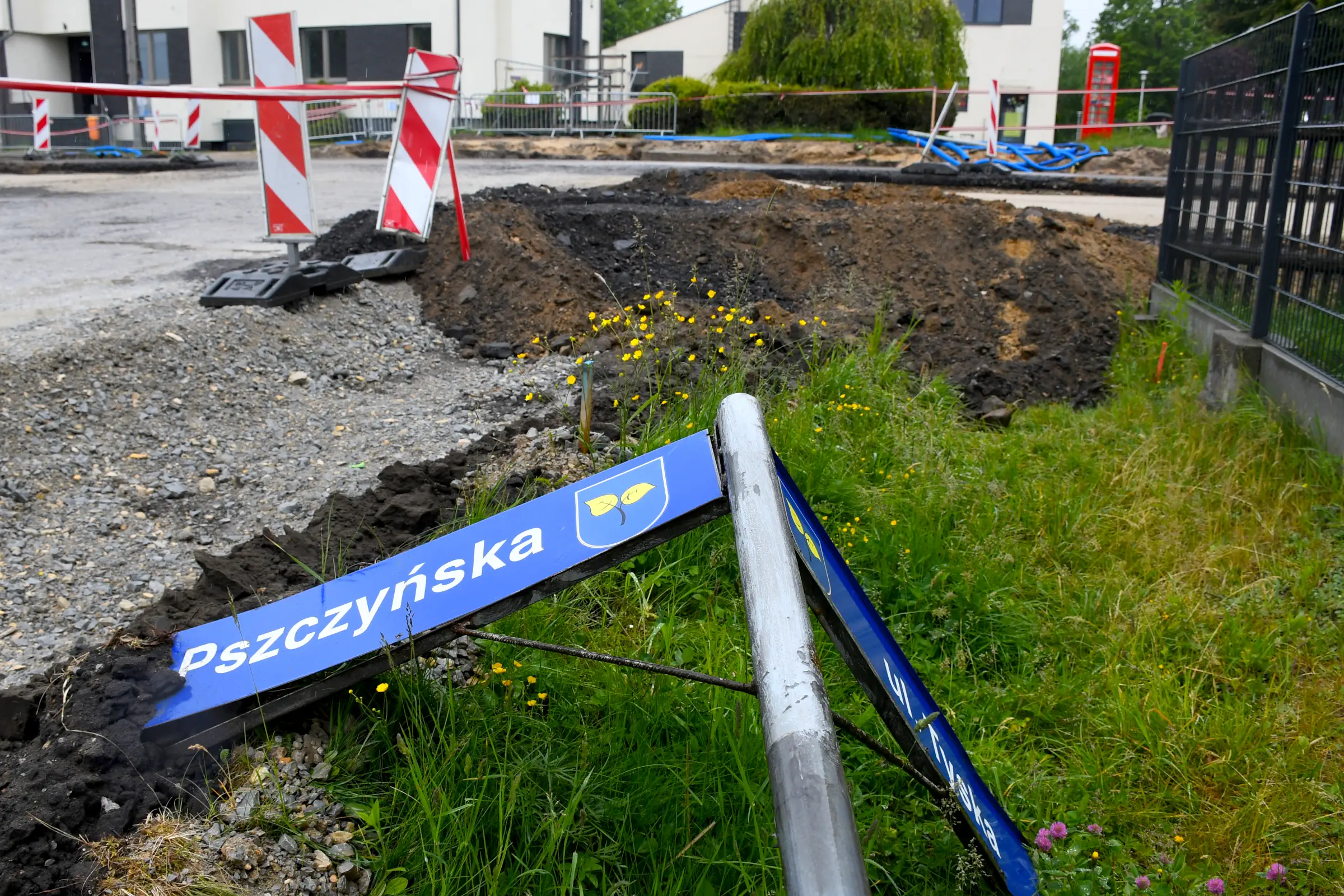

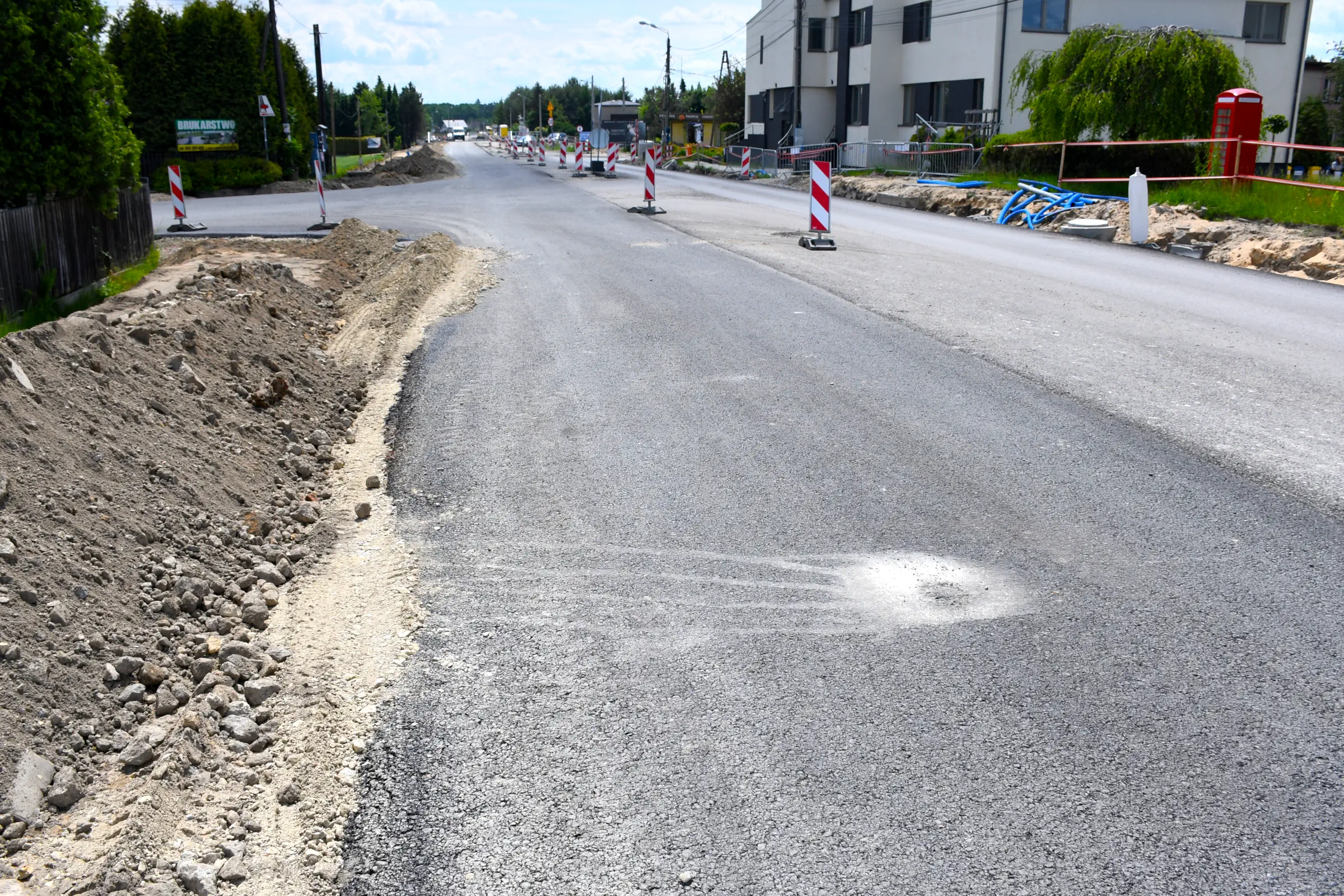

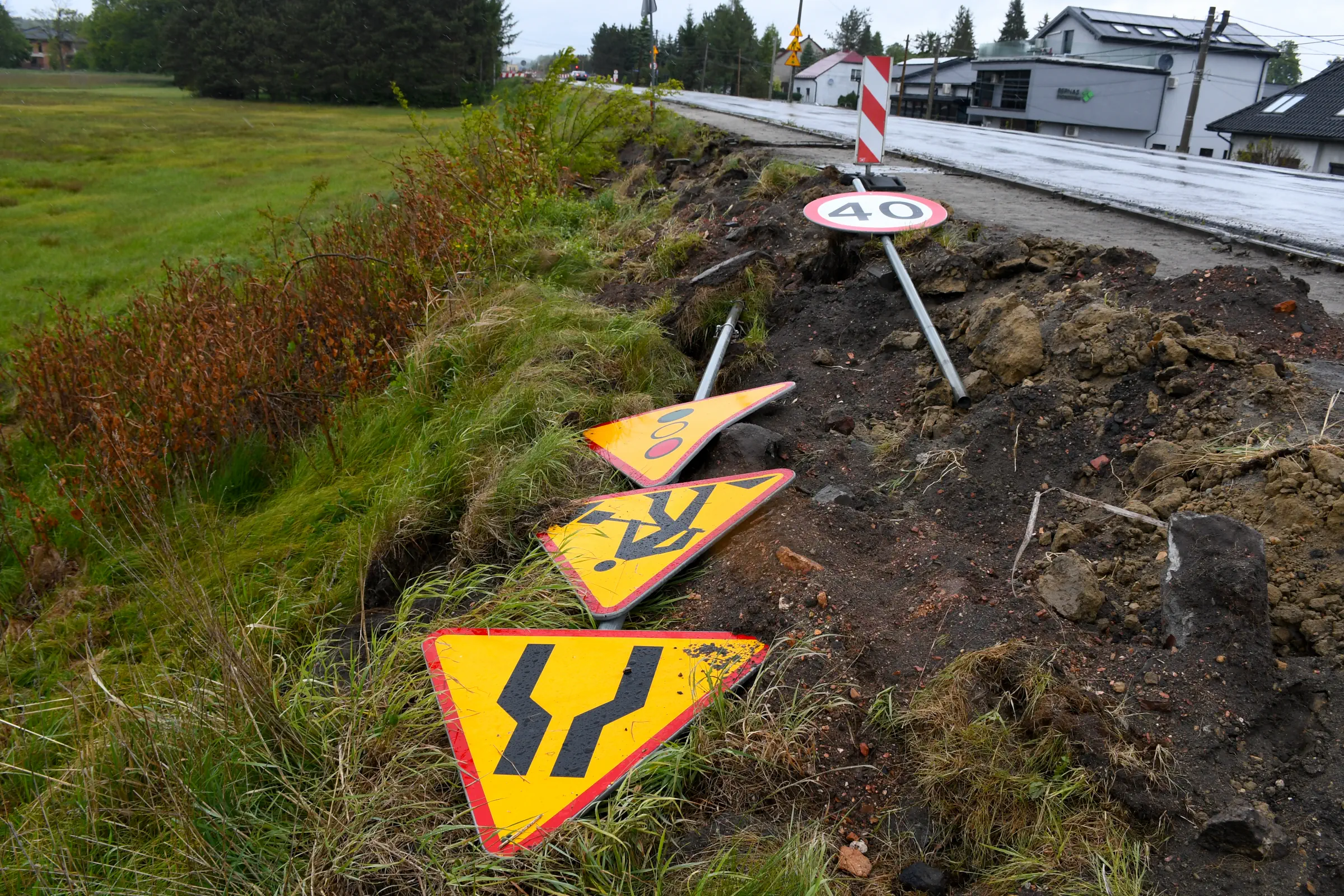

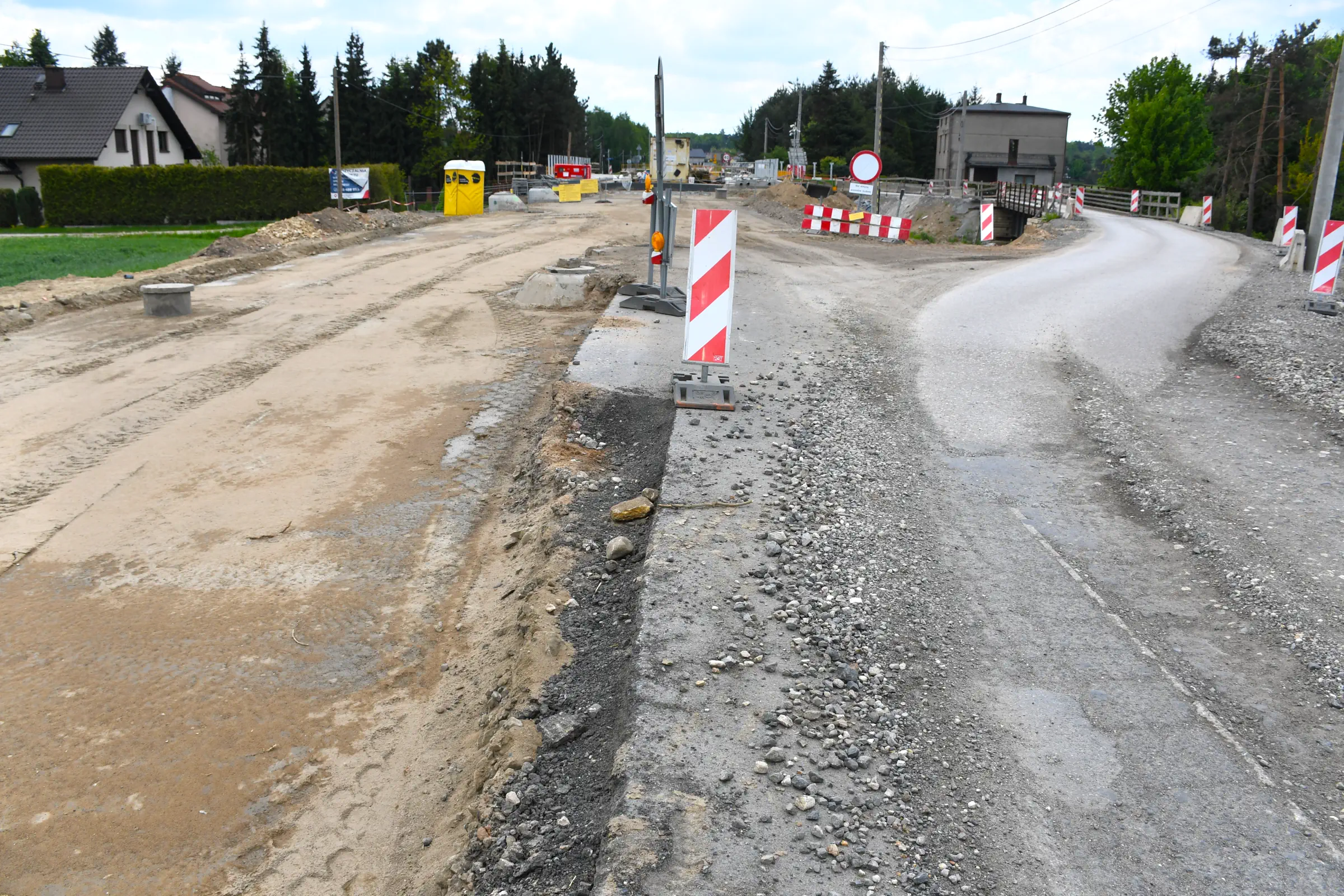

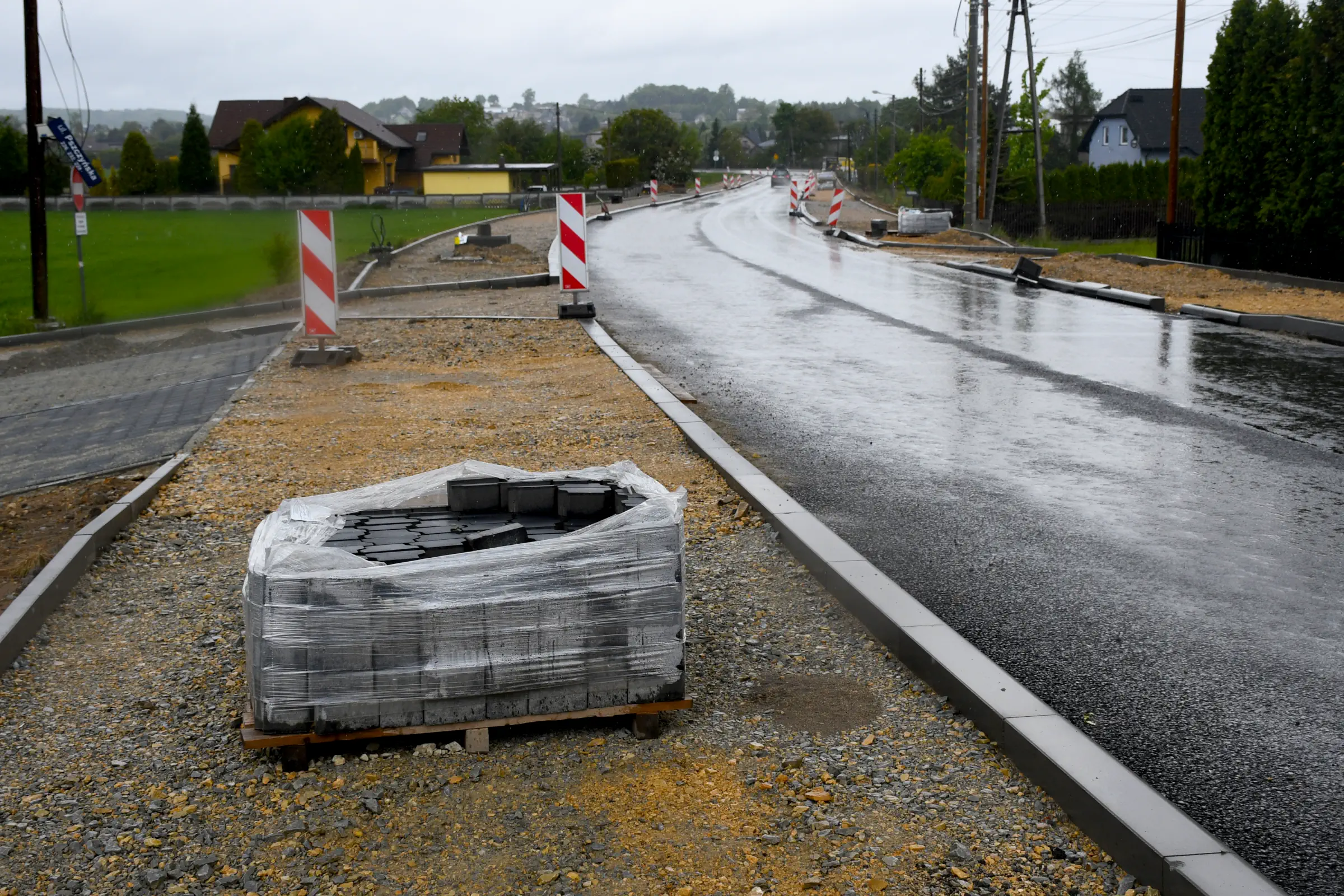

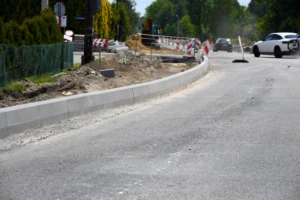

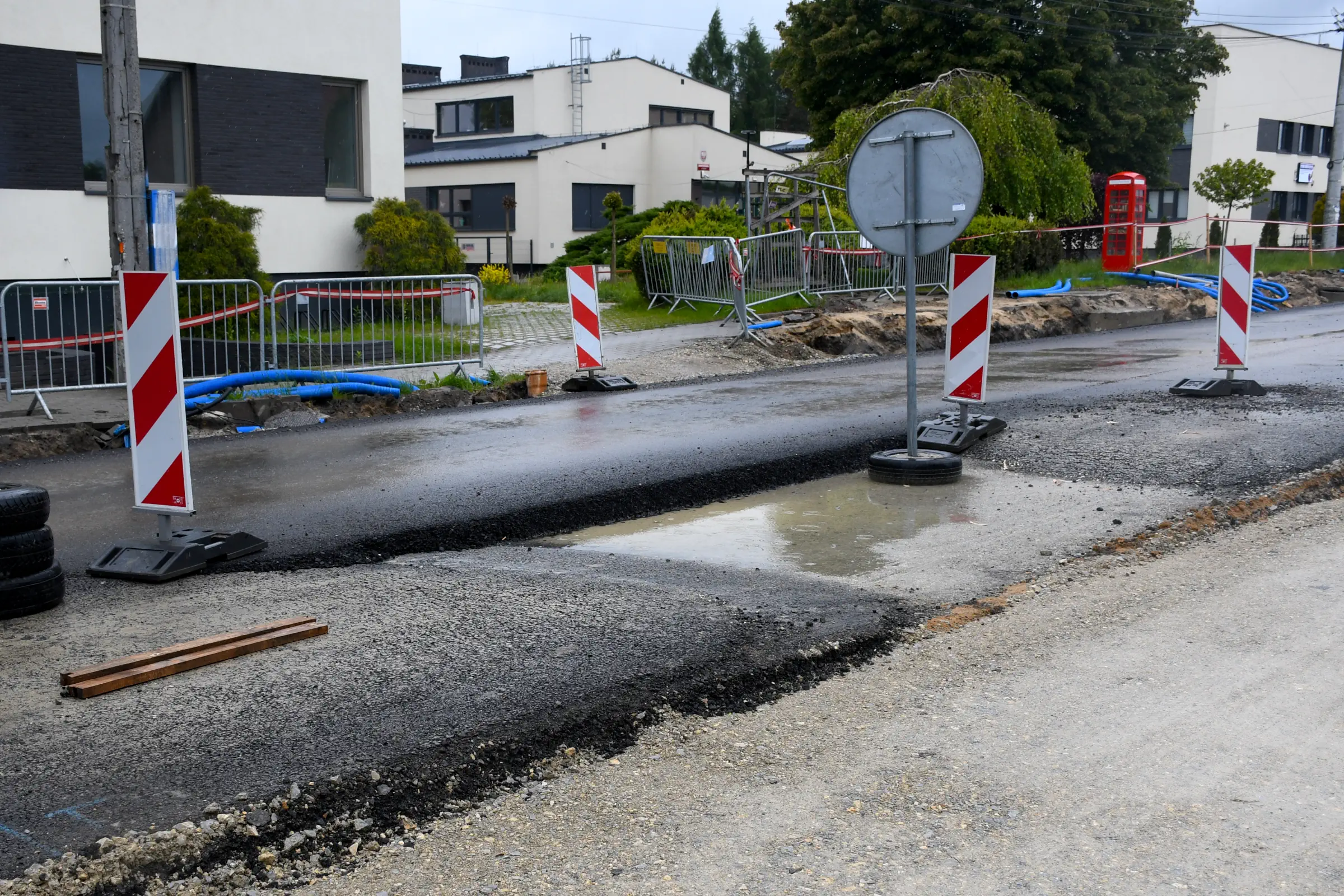

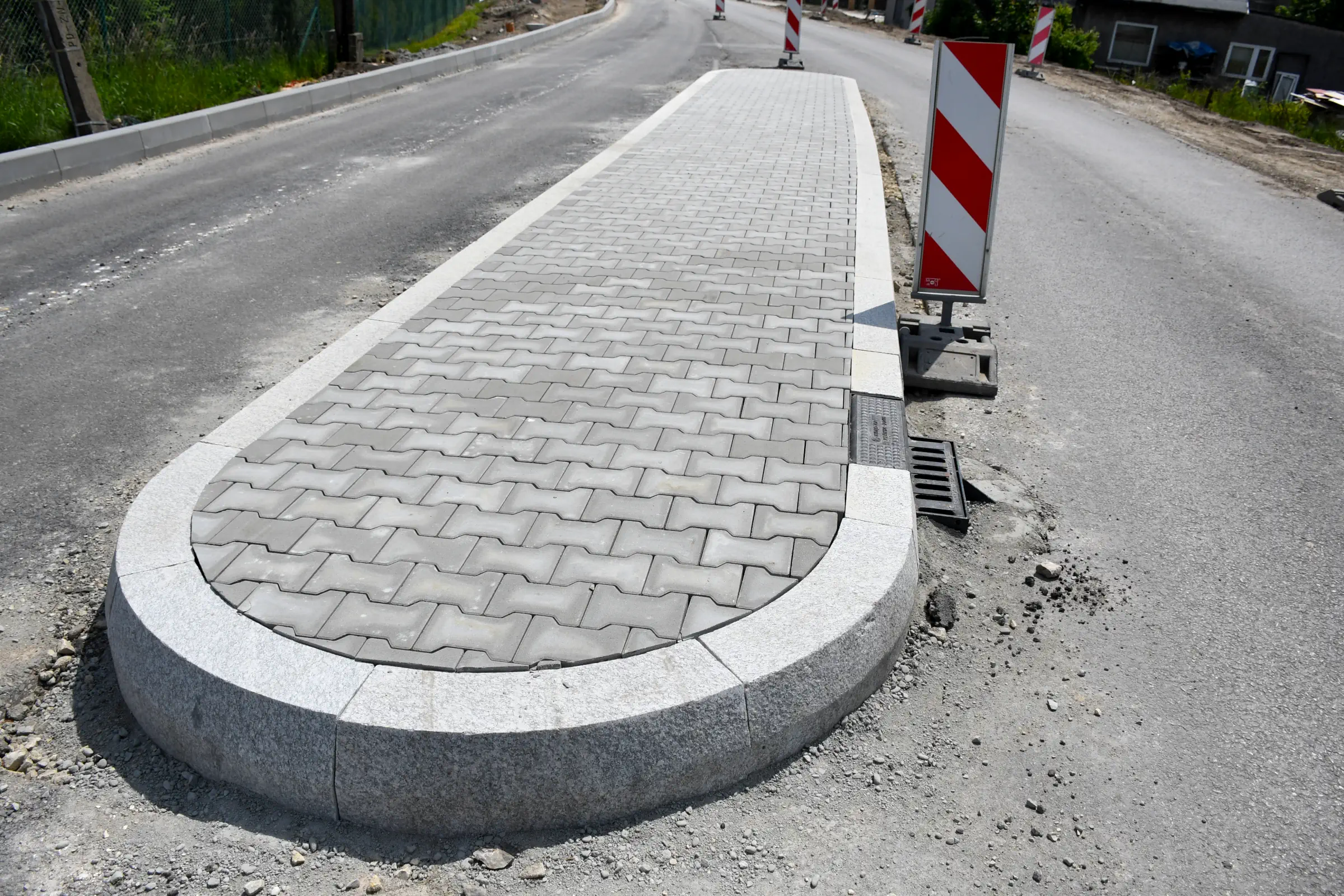

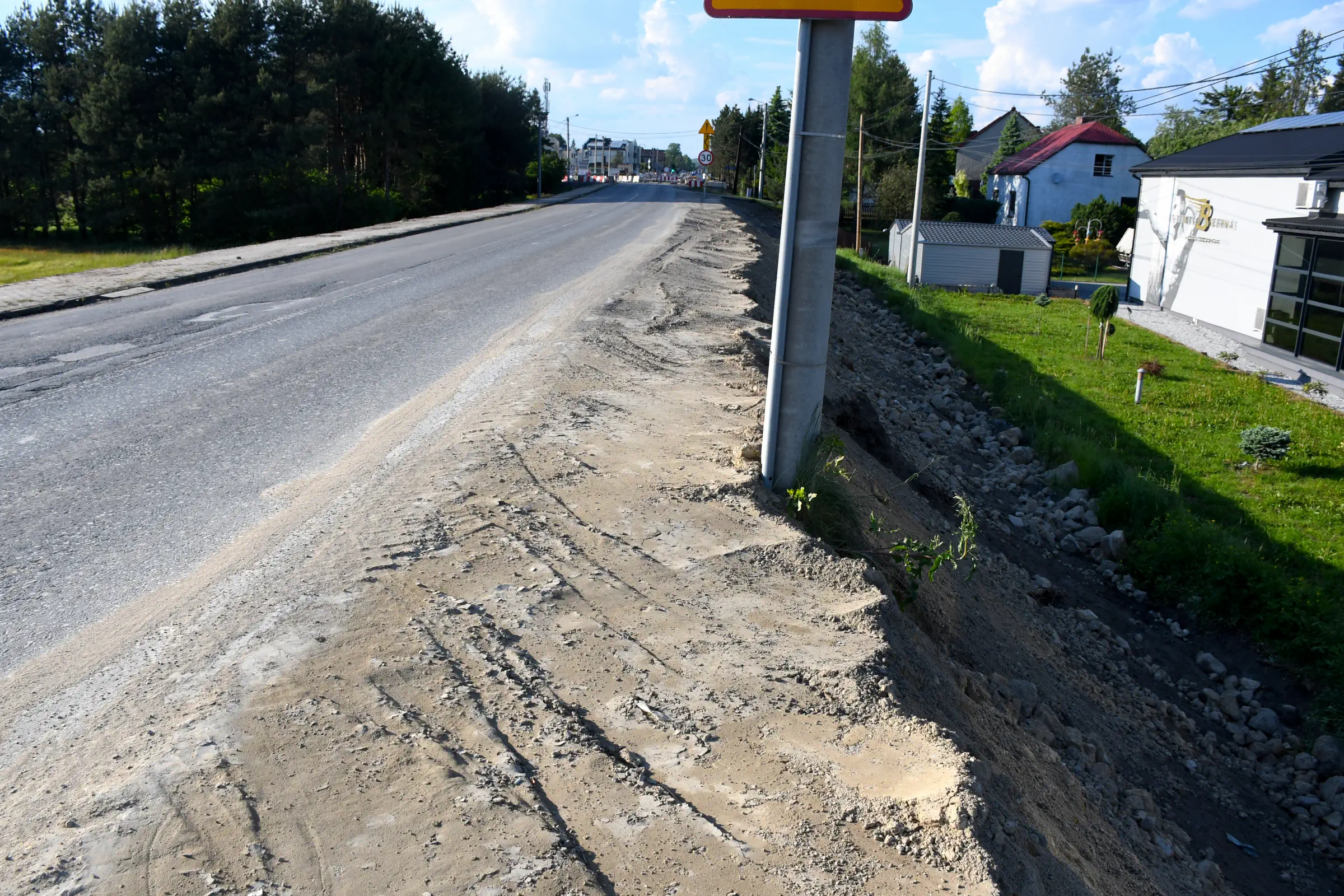

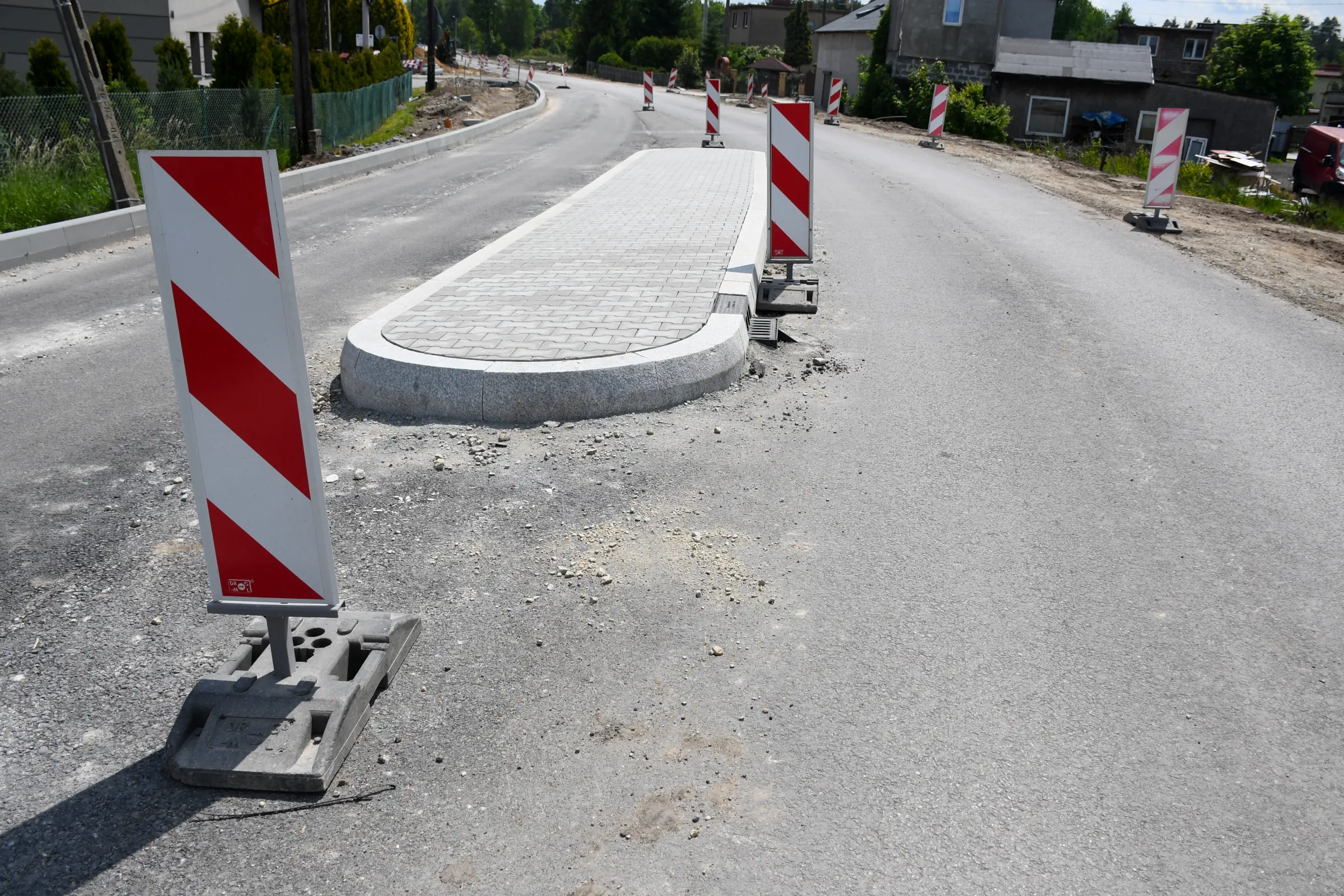

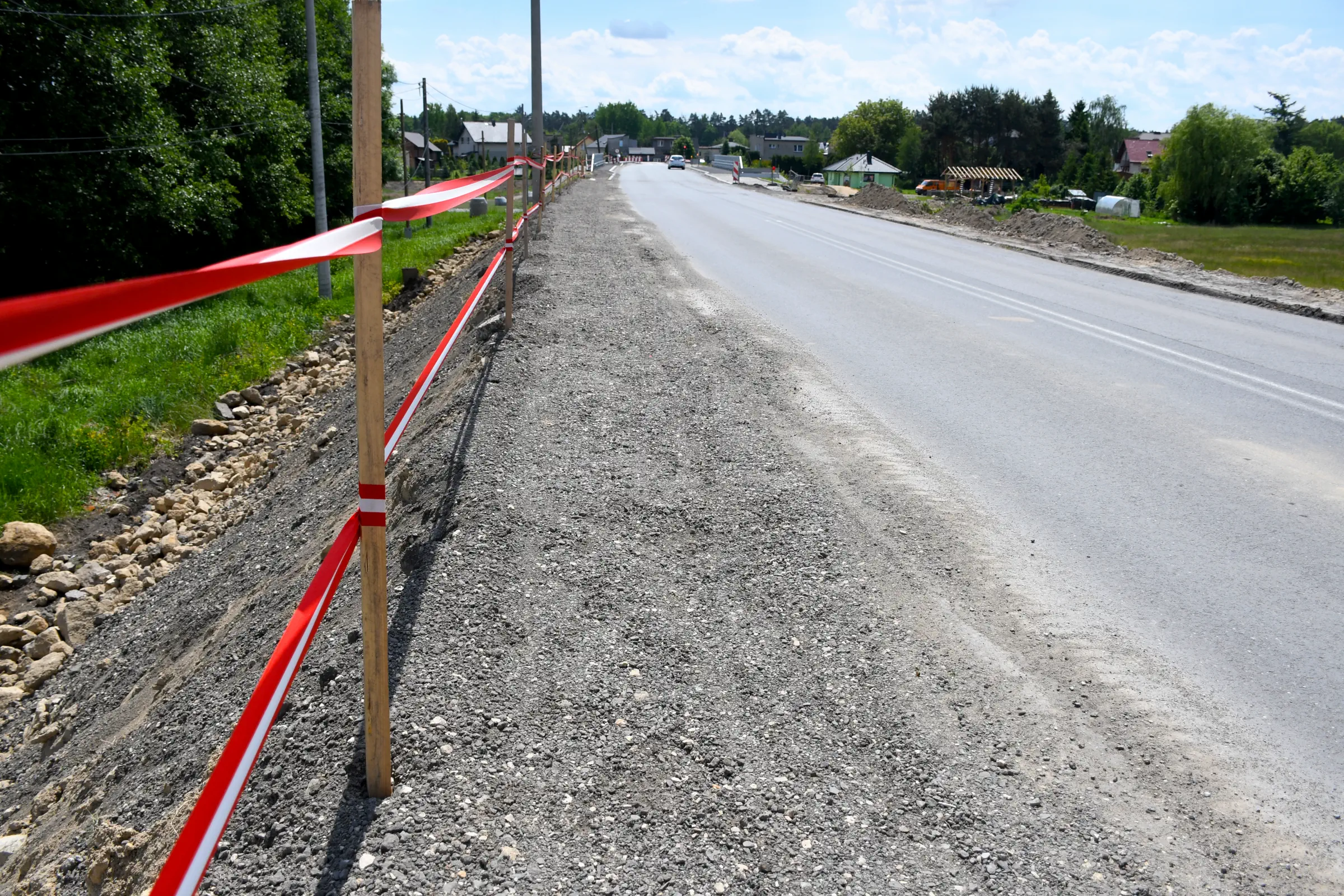

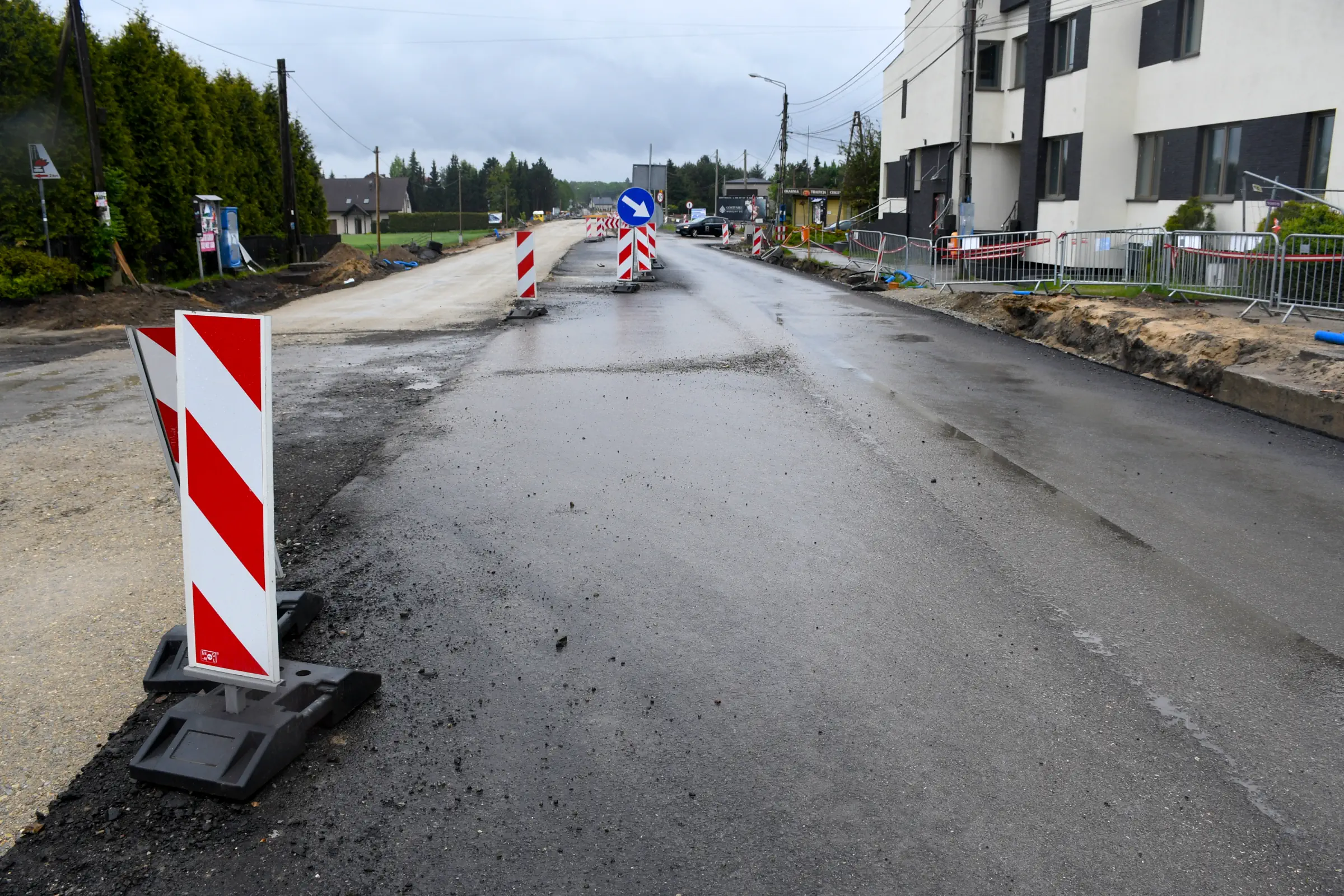

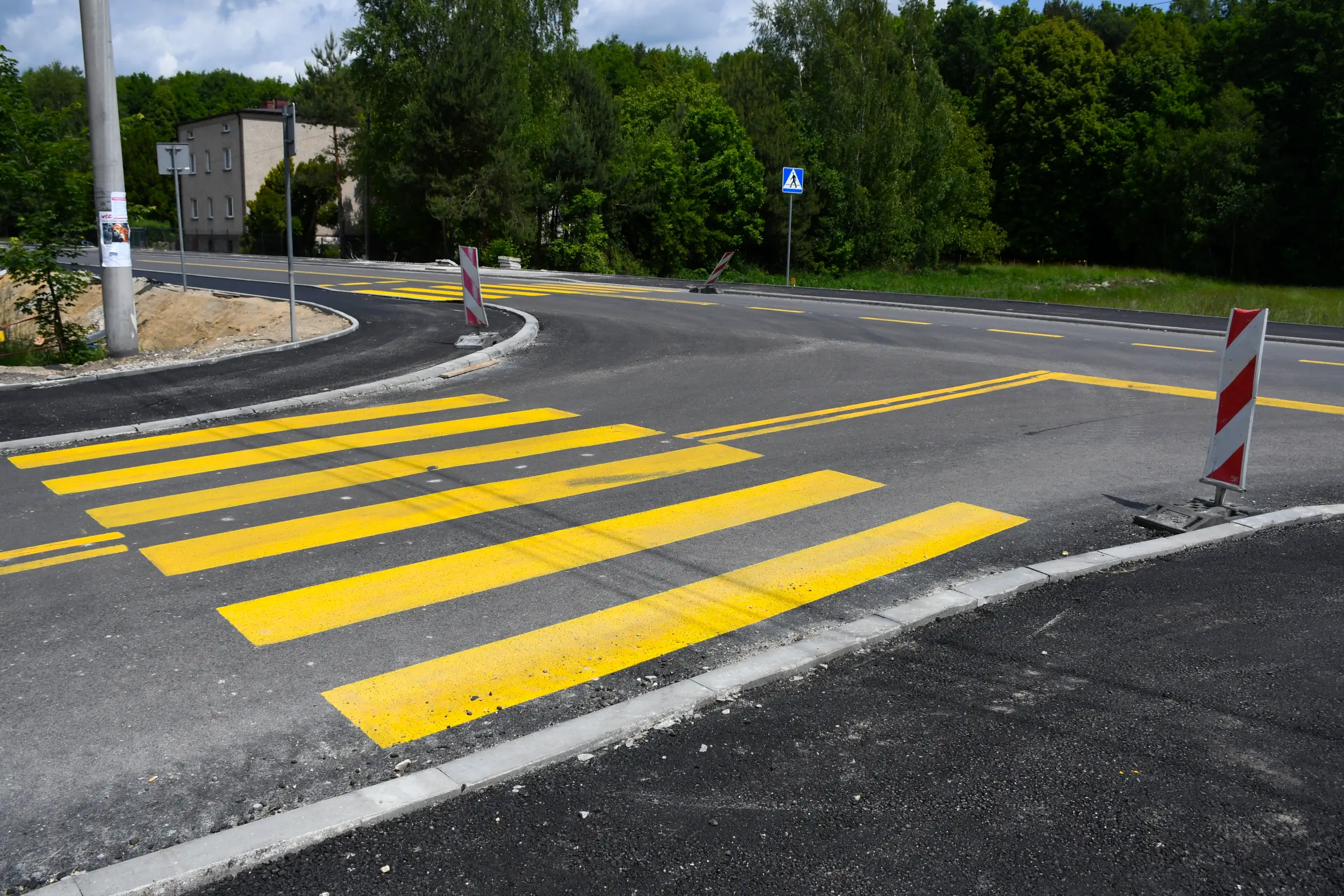

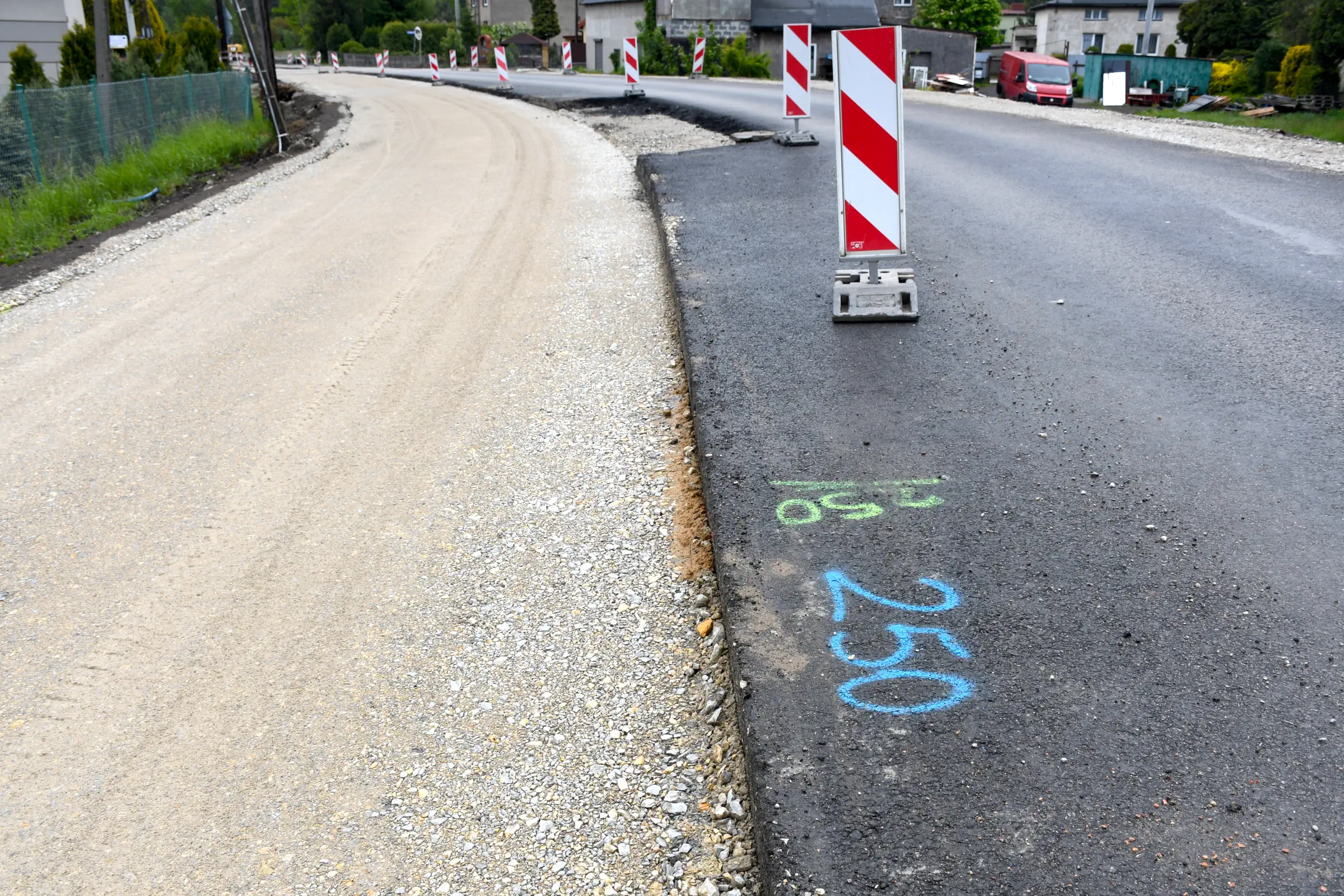

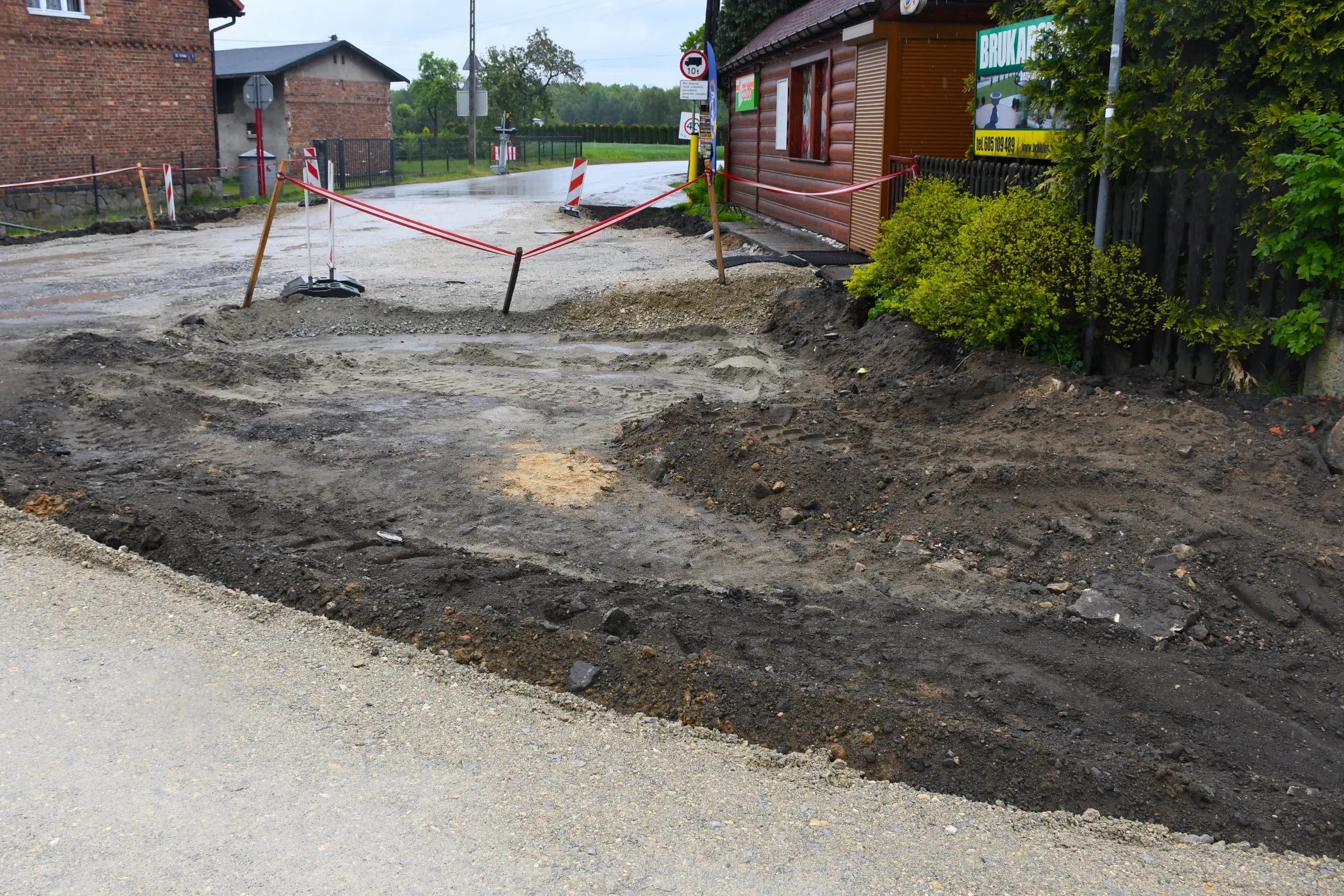

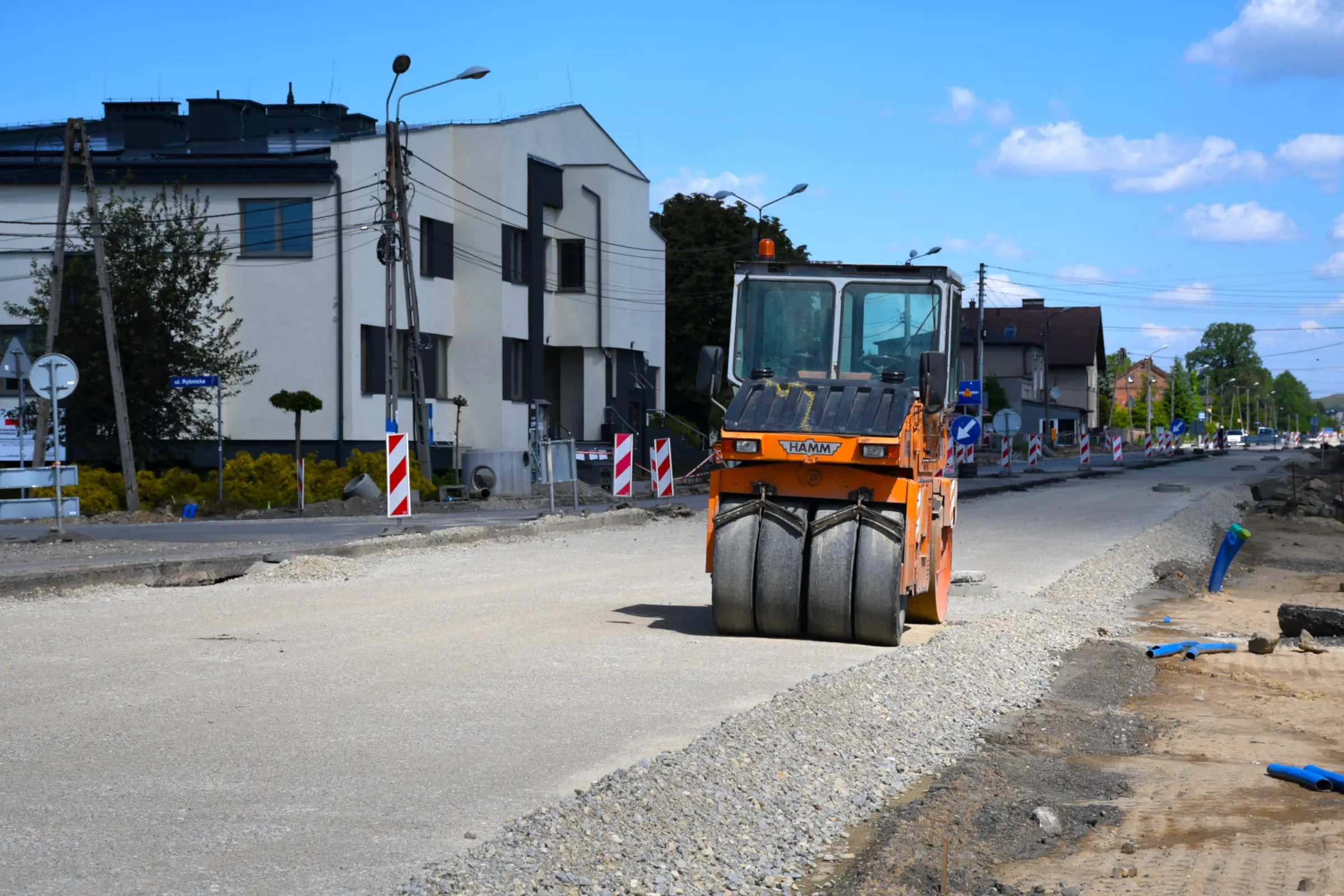

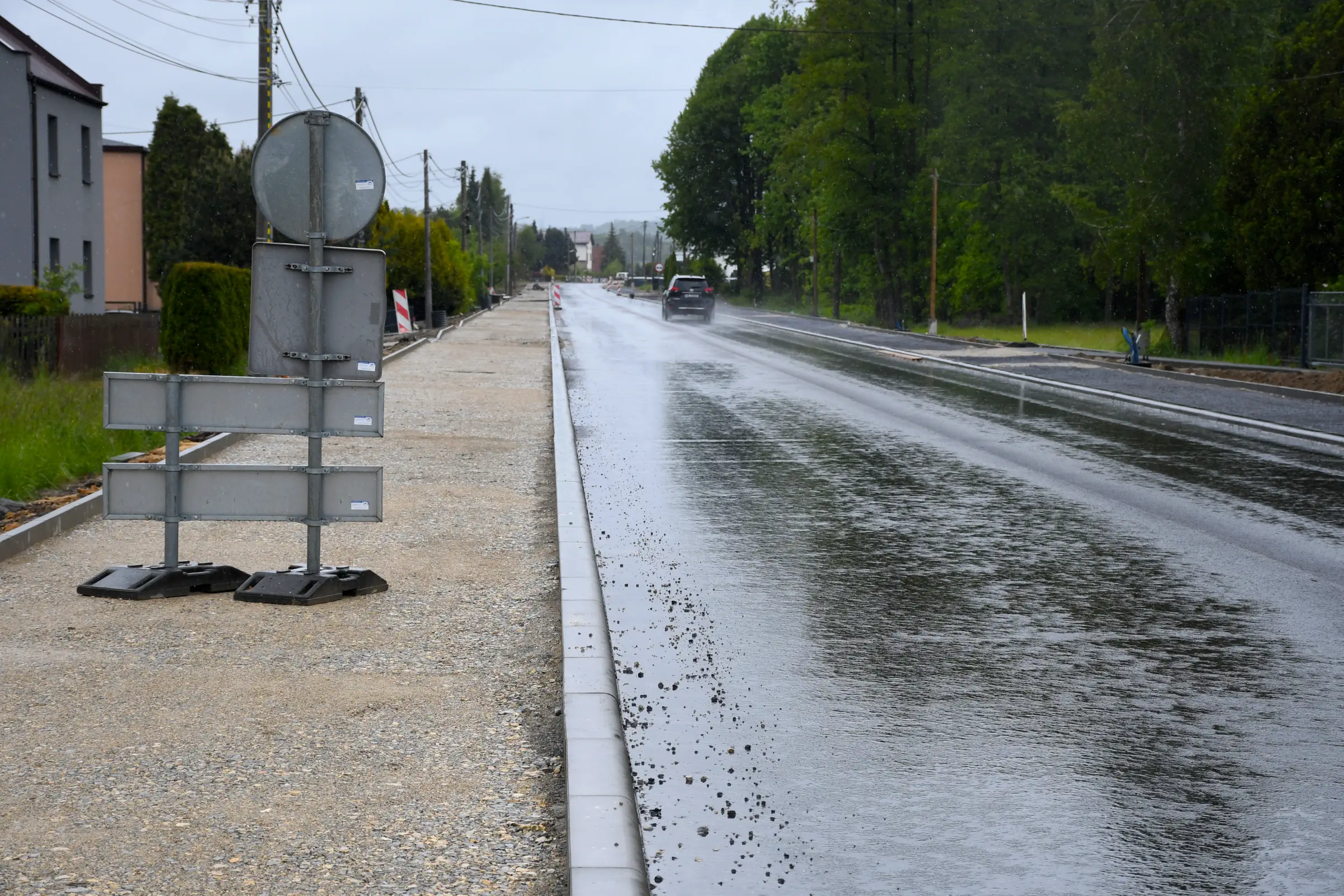

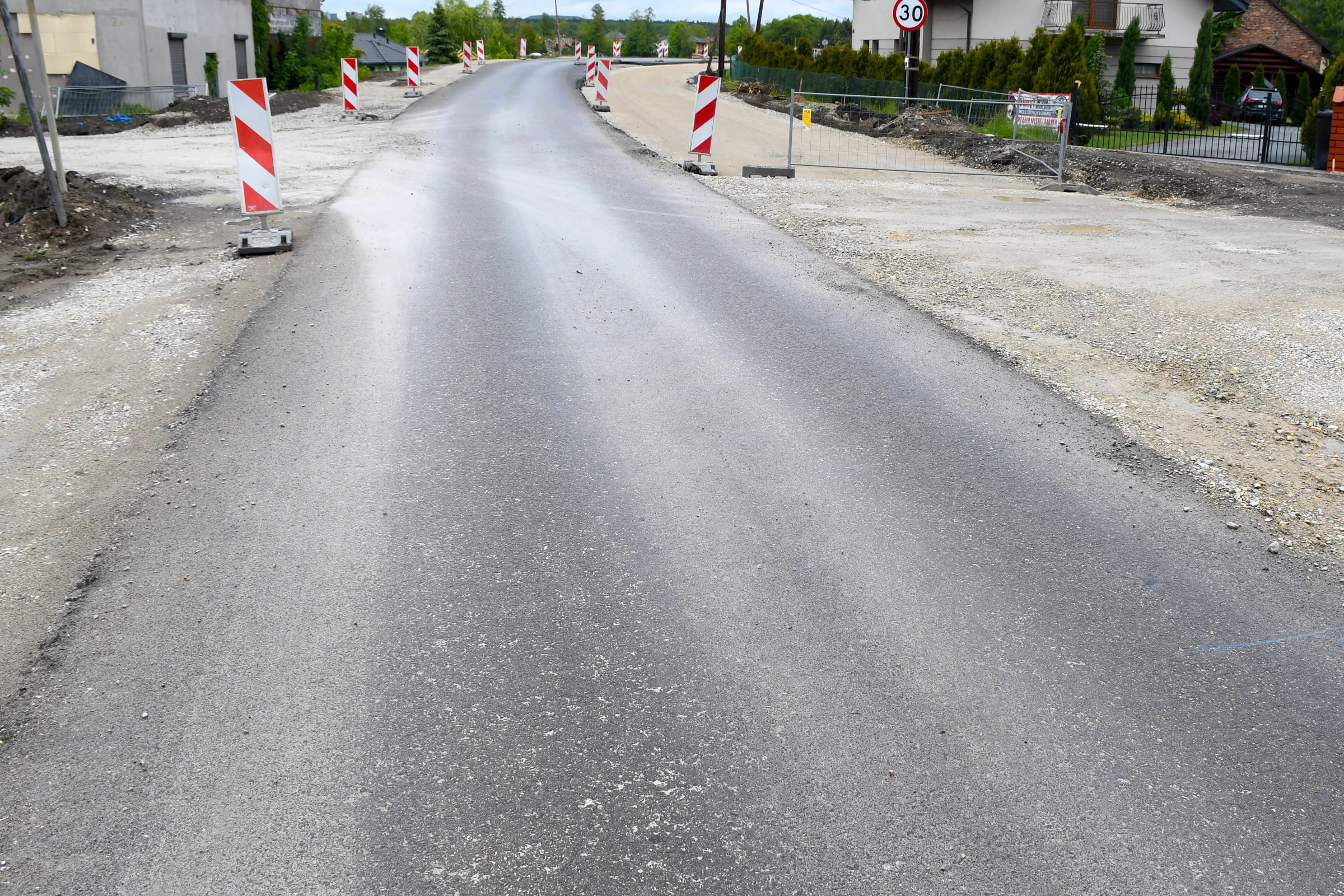

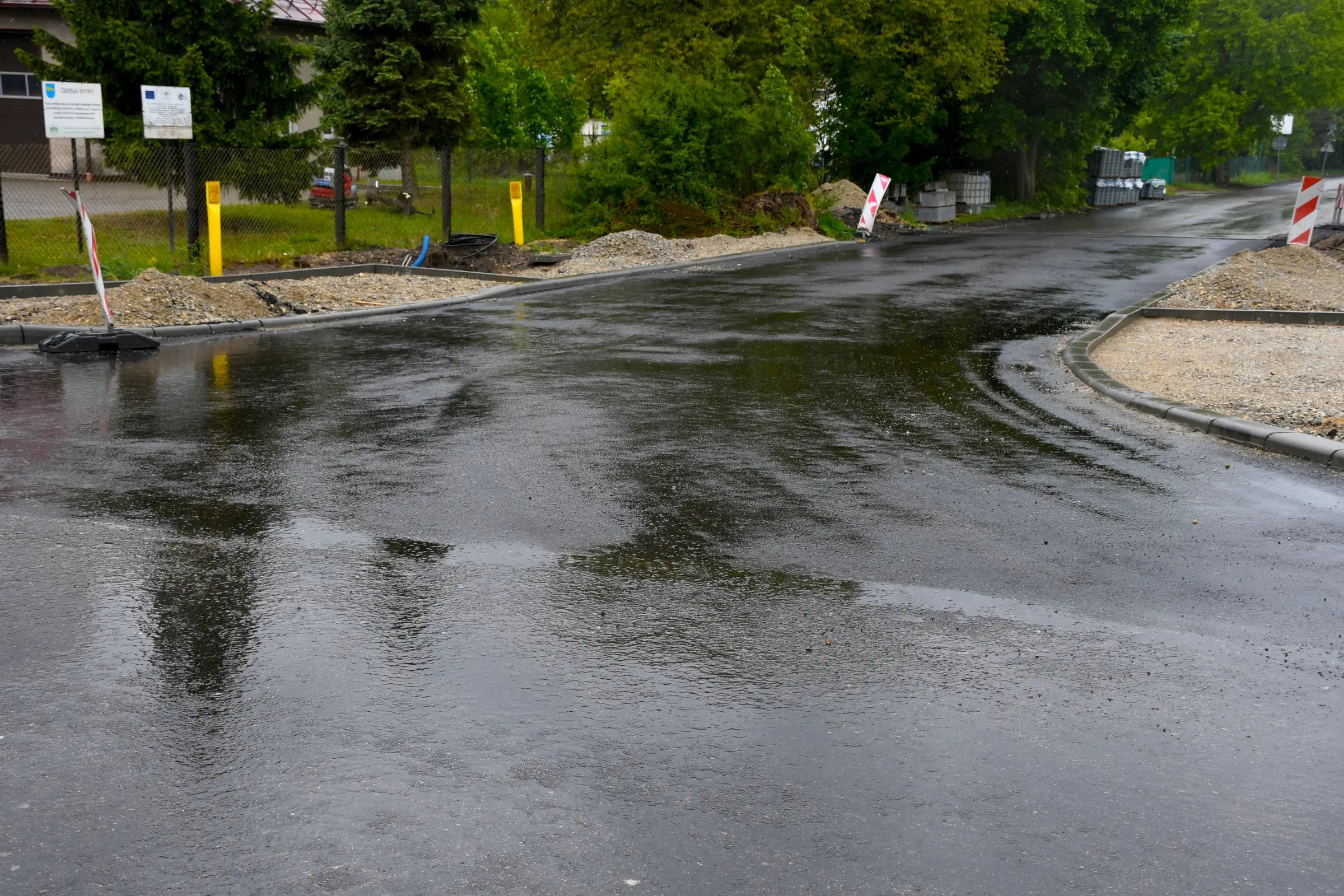

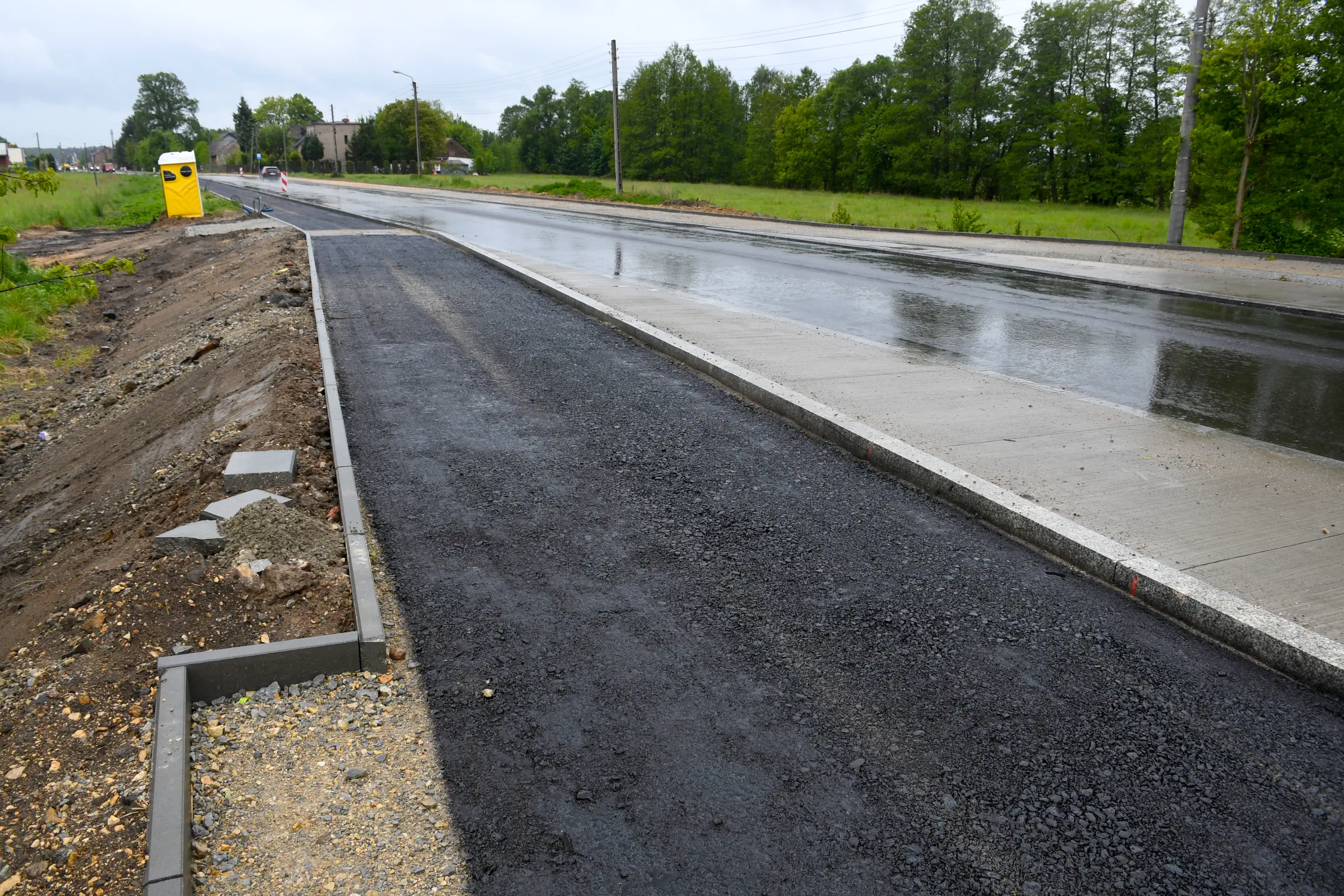

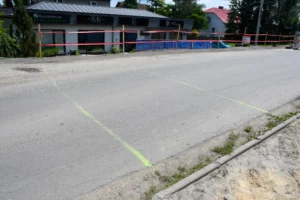

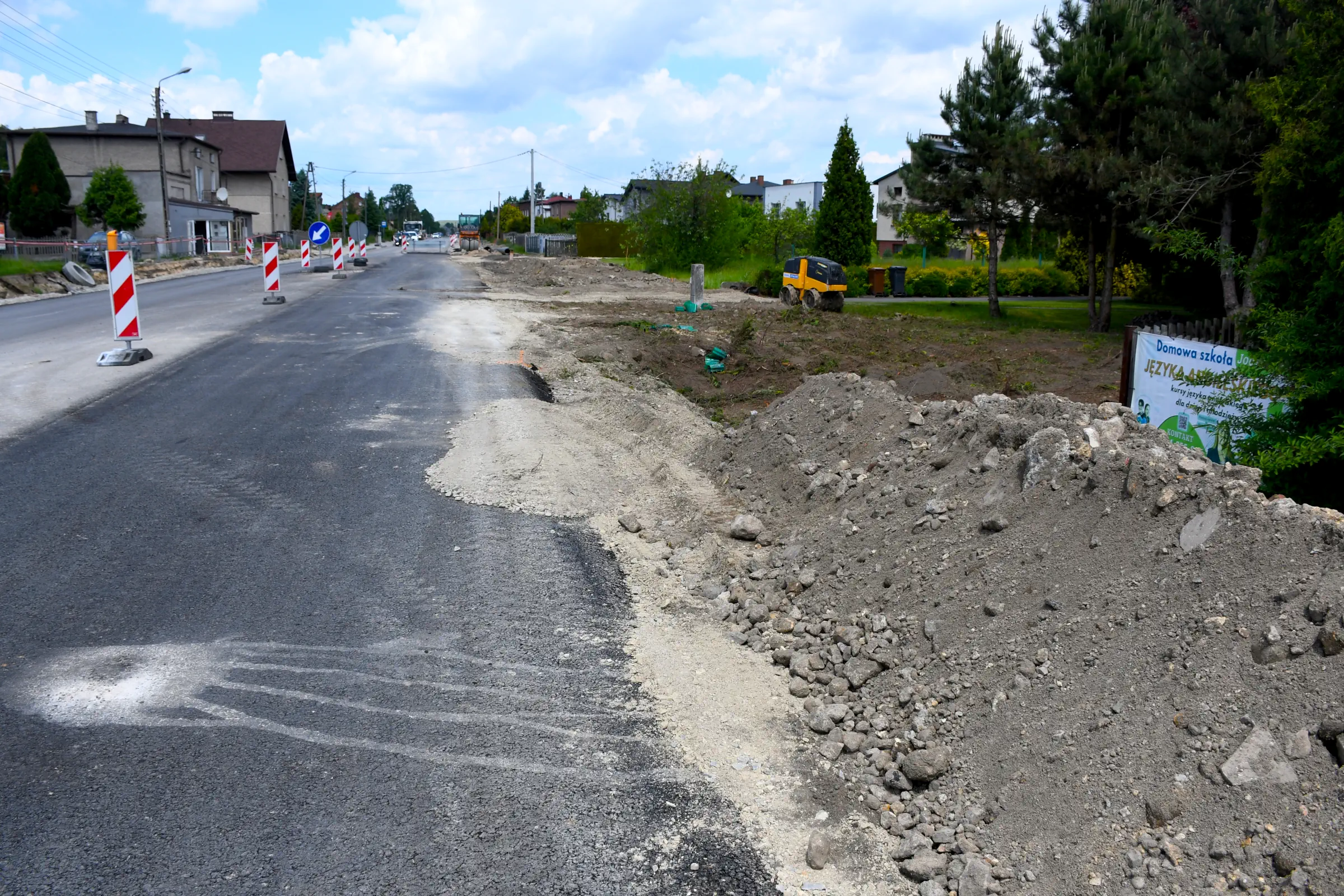

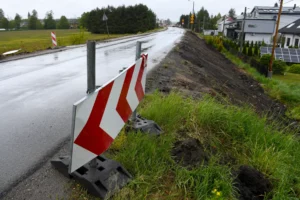

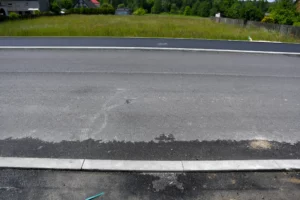

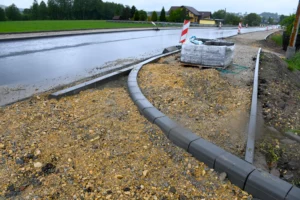

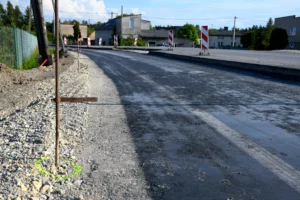

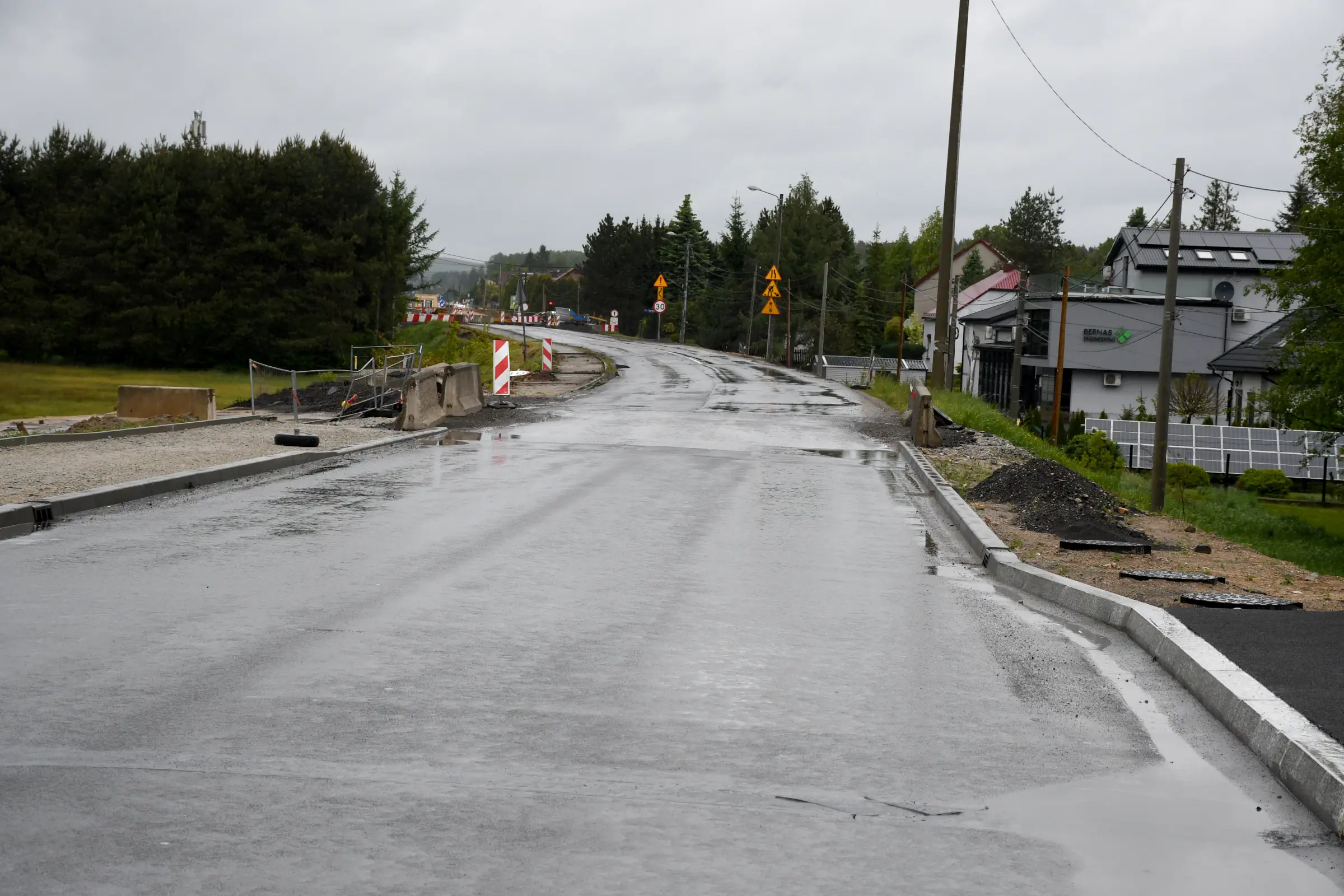

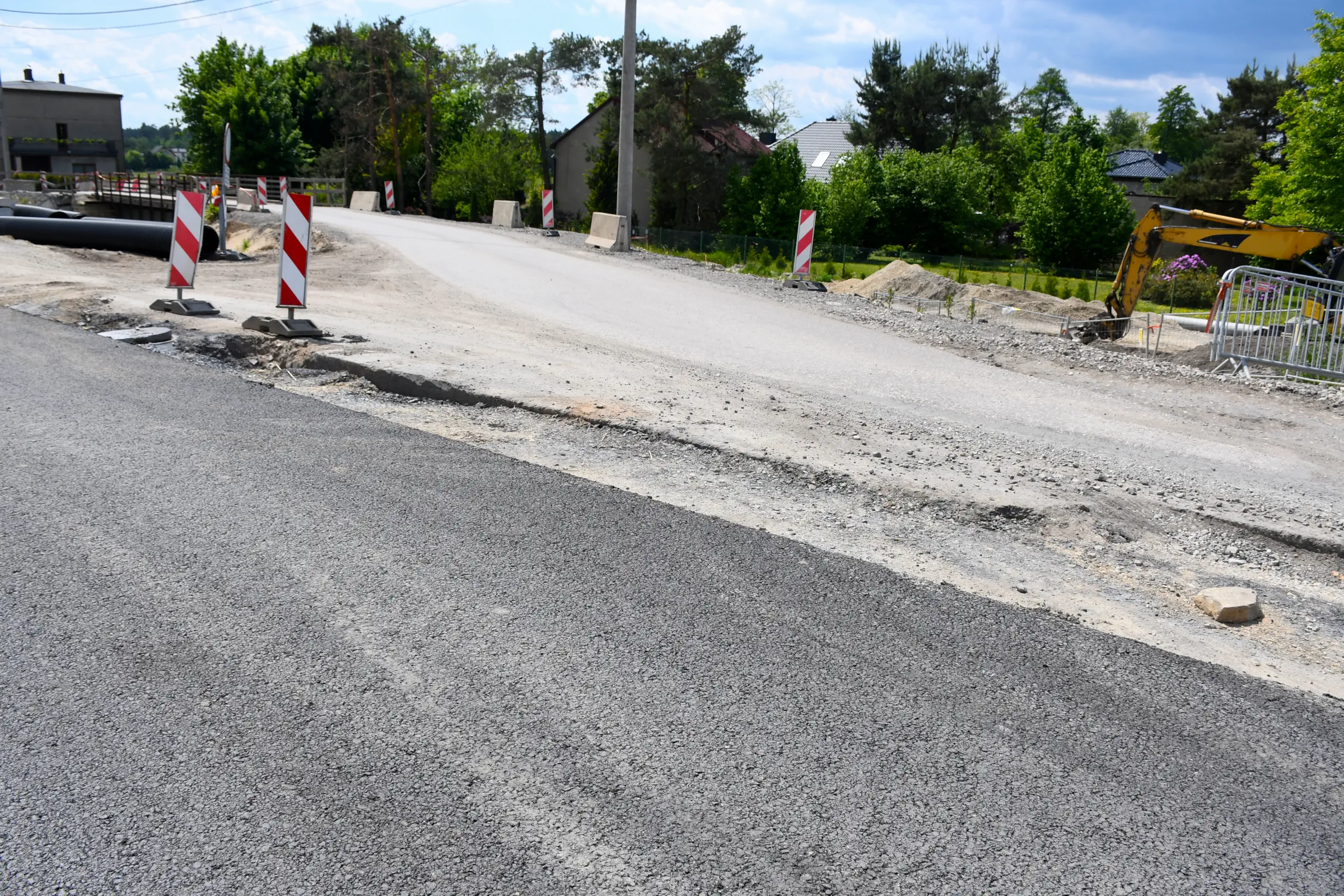

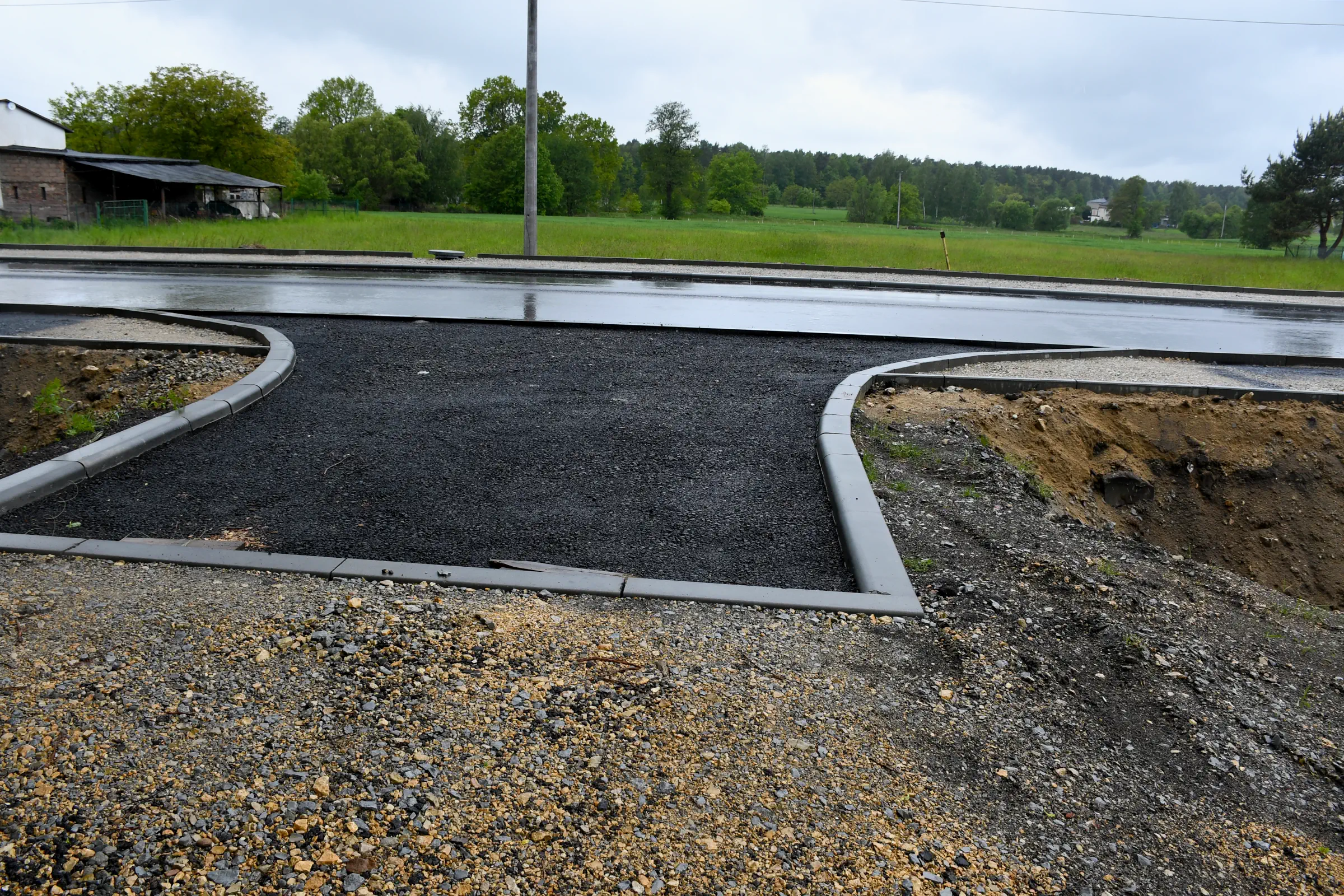

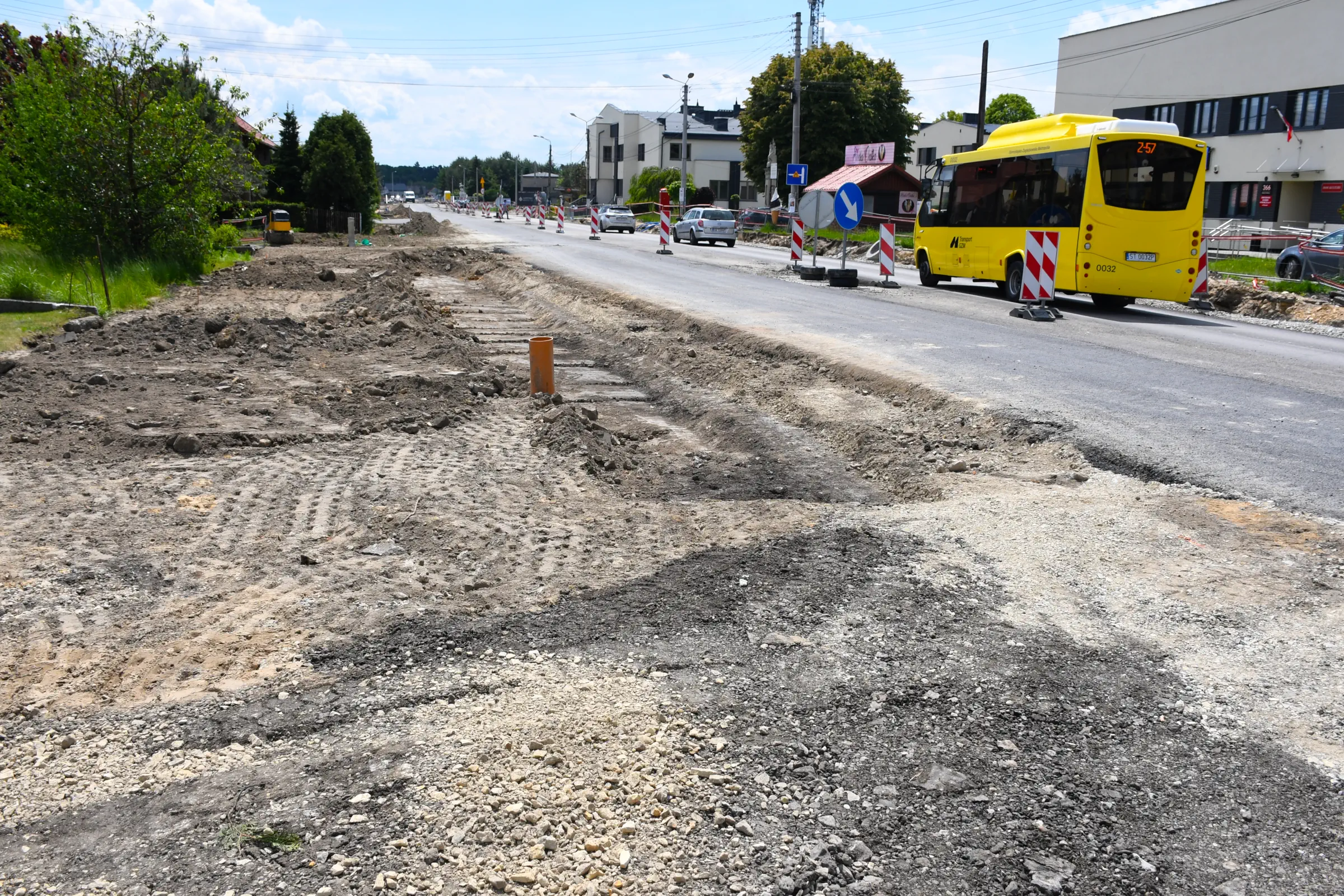

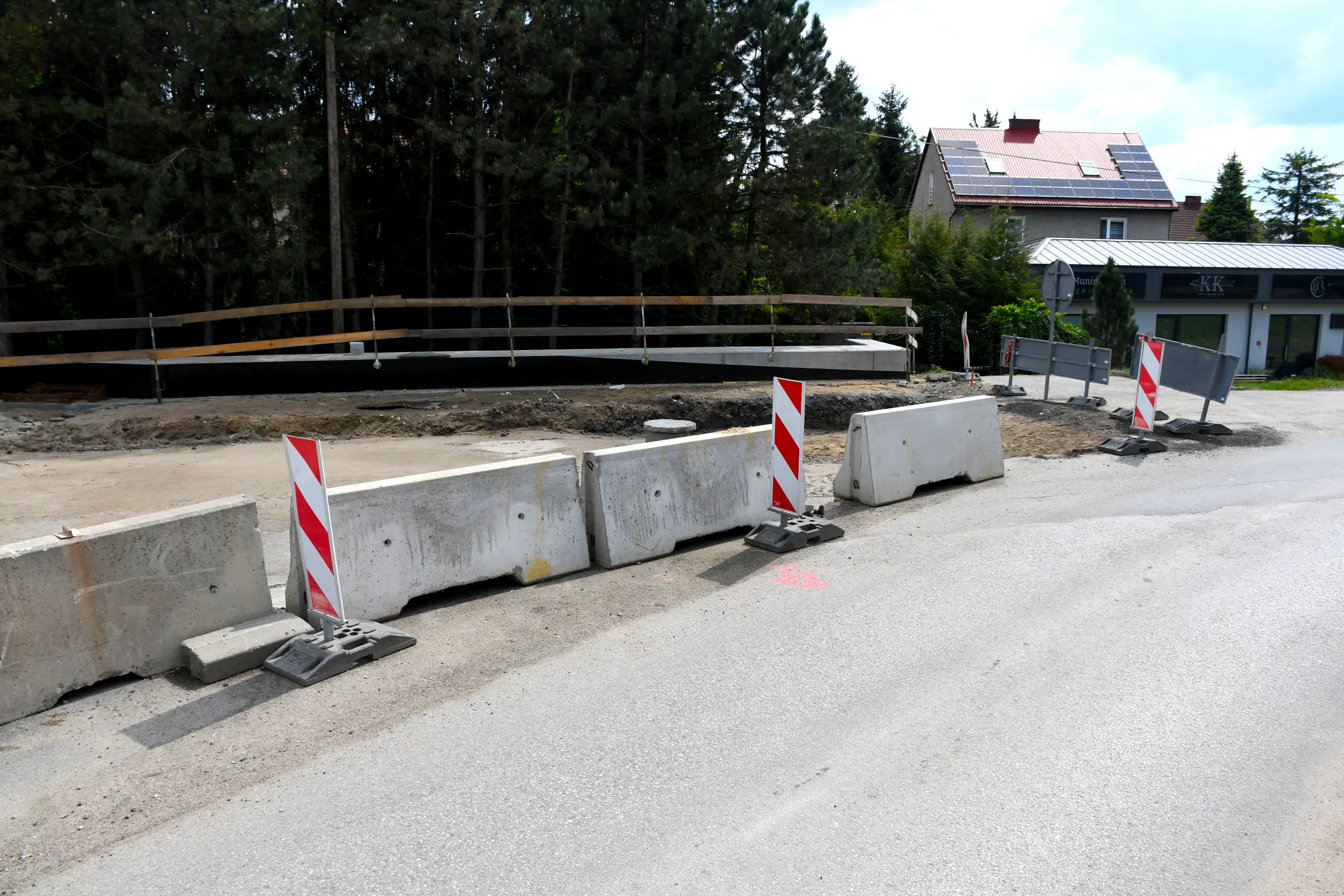

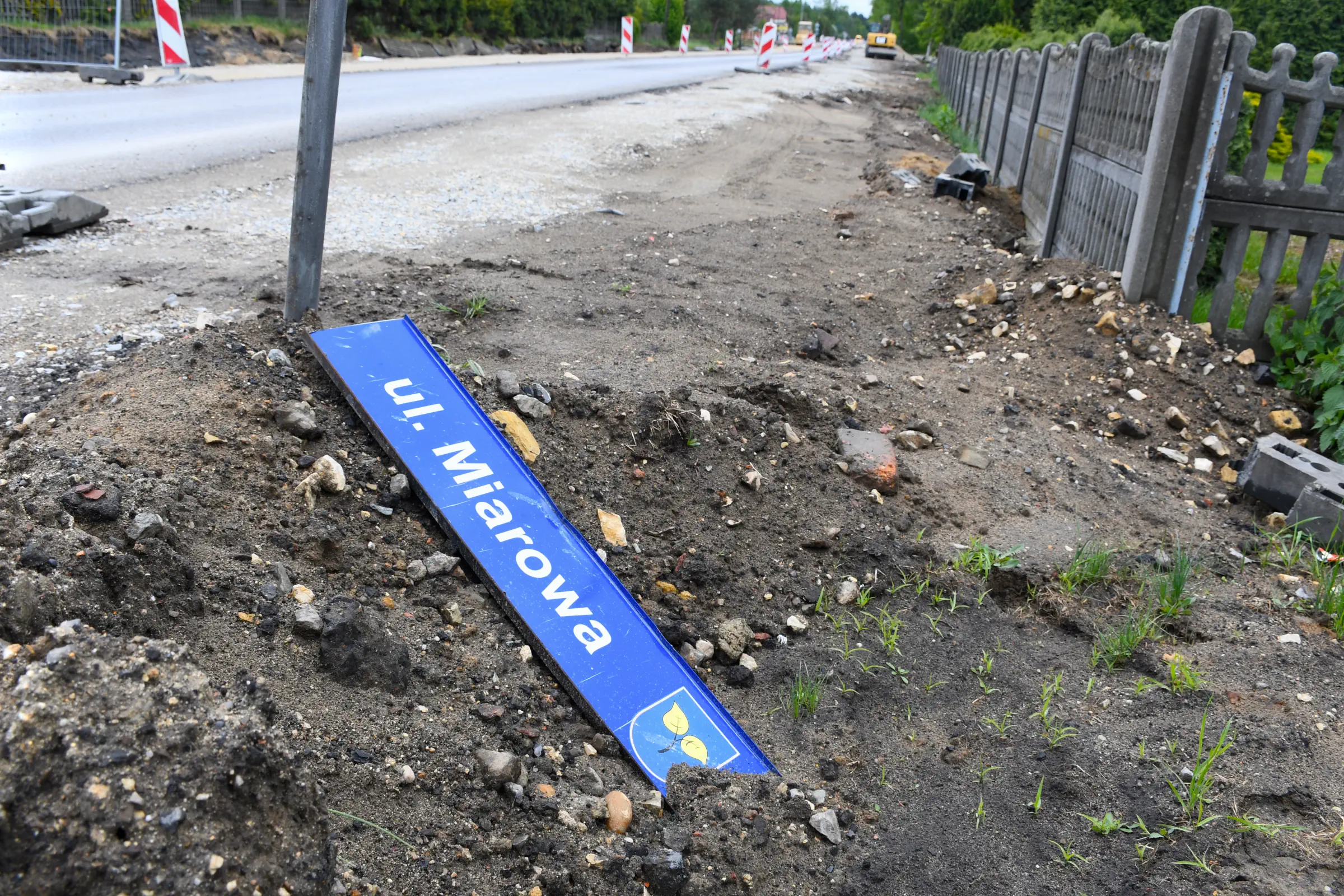

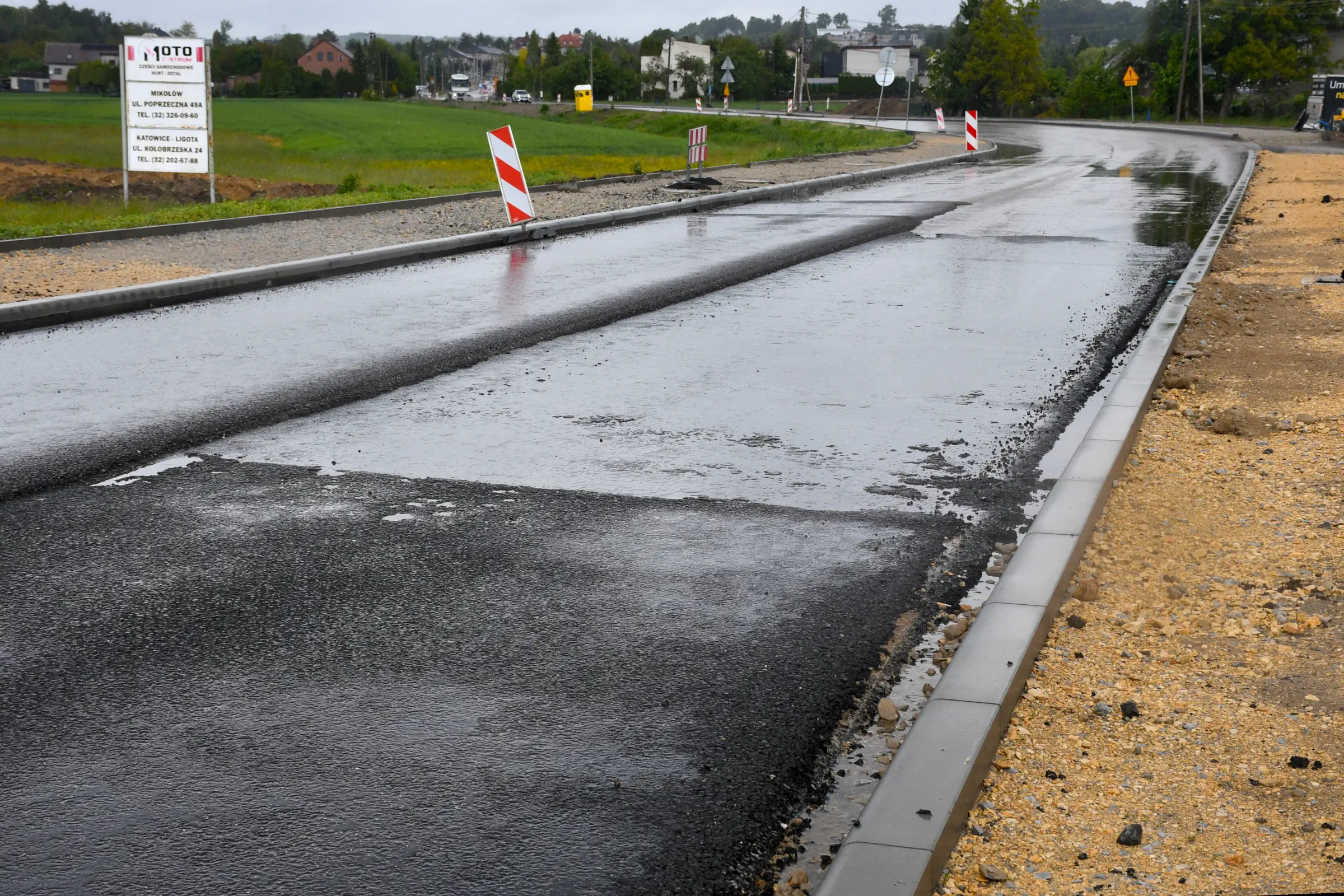

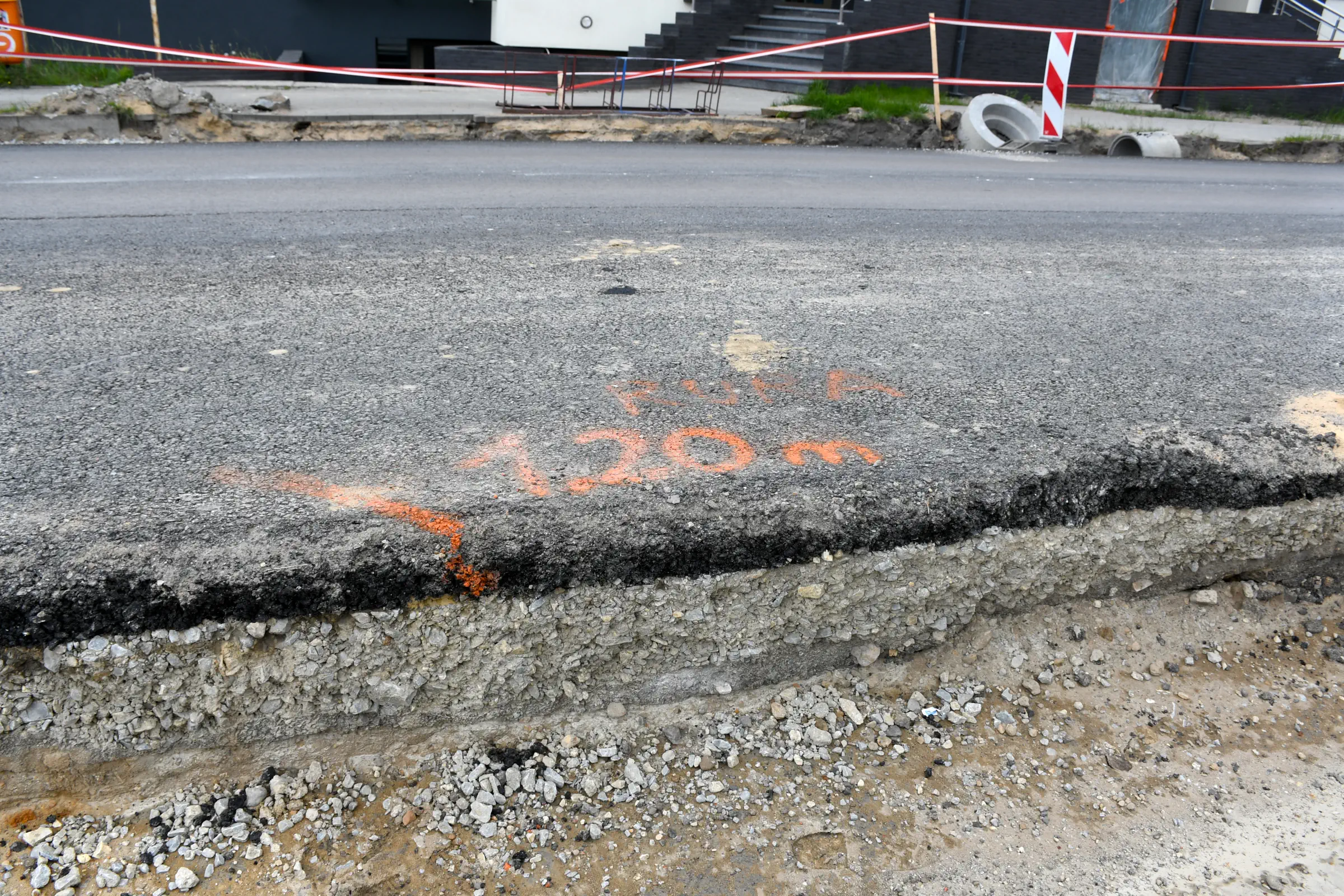

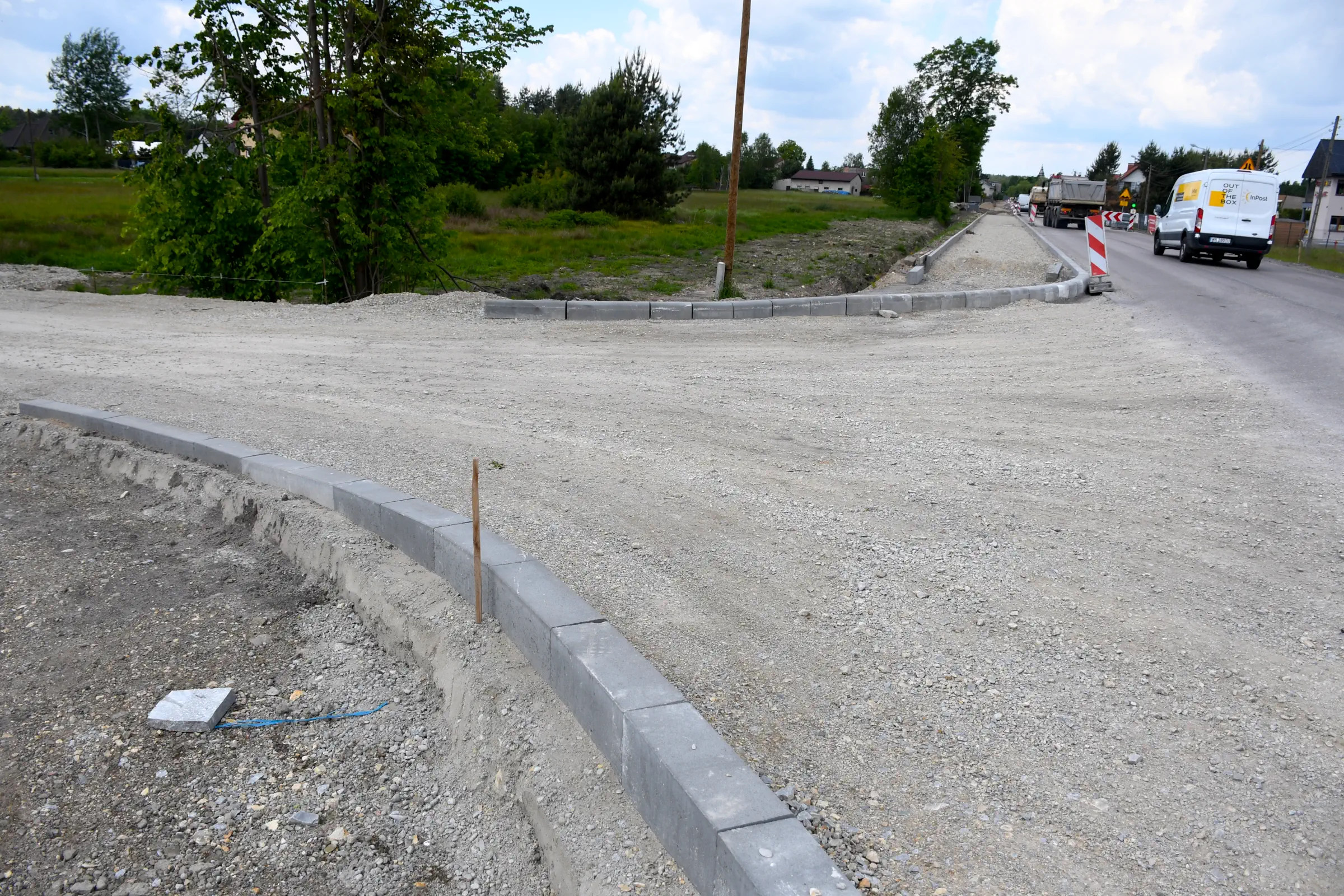

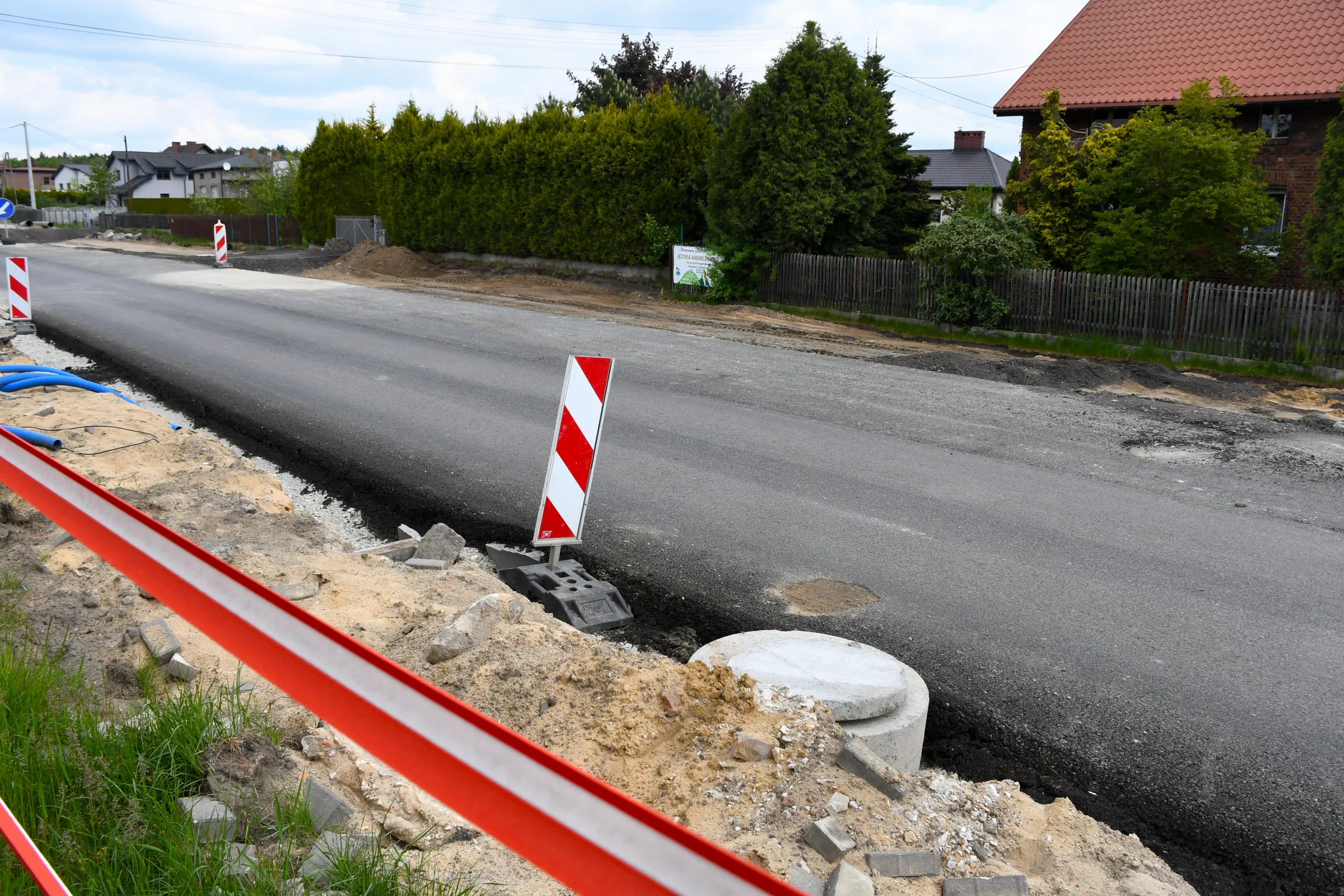

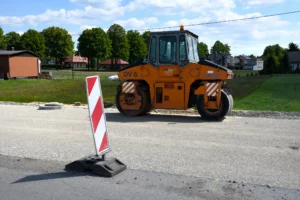

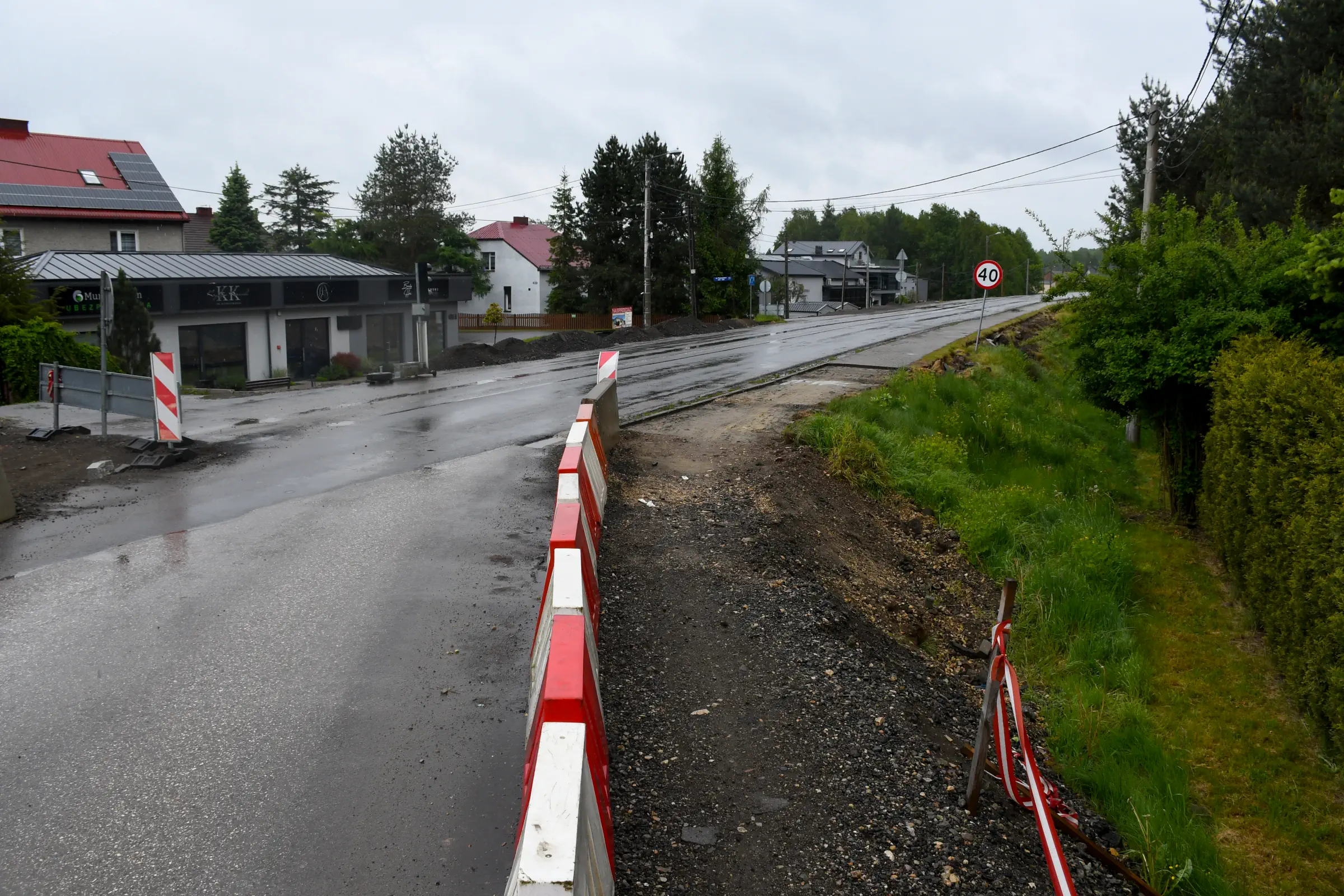

Niedziela, 11 majaZarys miejsca pod wysepkęKoniec końców kierunkowskaz zerwał się ze słupkaTu powstanie nowa zatoka autobusowa kier. MikołówŚroda, 21 majaPrzed ułożeniem pierwszej warstwy bitumicznej skroplono nawierzchnię emulsją asfaltowąDojazd do ul. Miarowej zapewnionyPrzy przedszkolu „Troskliwe Misie’Środa, 25 majaWykonano nawierzchnie i……ruszyły przygotowania do zabudowy krawężnikówWyżłobione miejsce pod wysepkę spowalniającąPunkt po badaniu nawierzchni – 1Punkt po badaniu nawierzchni – 2Sobota, 31 majaW ekspresowym tempie zamontowano krawężnik……i równie szybko wybudowano kolejną wysepkę spowalniającąWysepka z bliskaMarmurowy krawężnik wyznacza granice przyszłej zatoki autobusowejMiejsce na przejście dla pieszychRury po starej zatoczce czekająKoniec odcinka przy przedszkolu

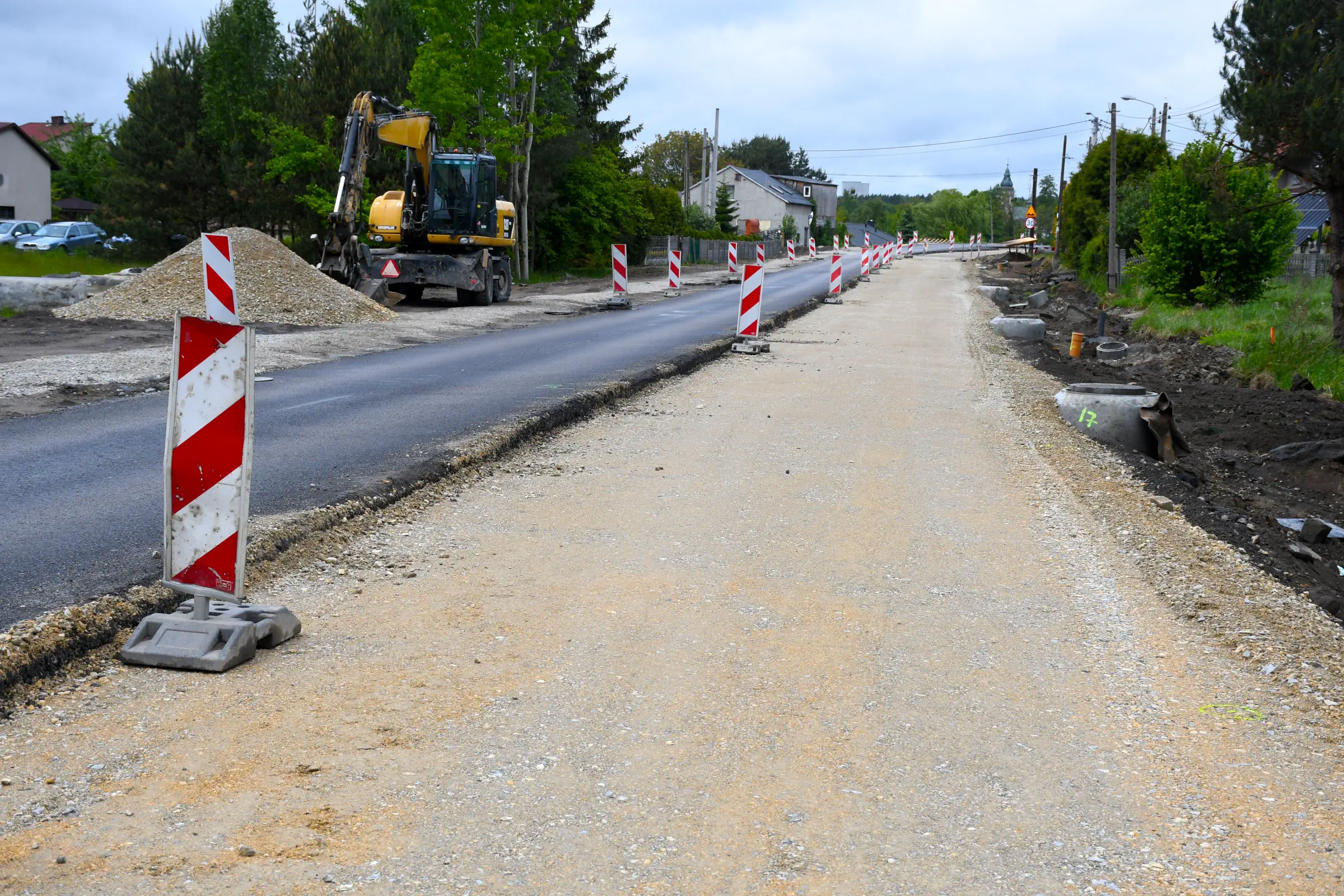

VII. Przebudowa odcinka nad doliną rzeki Gostynki między mostami

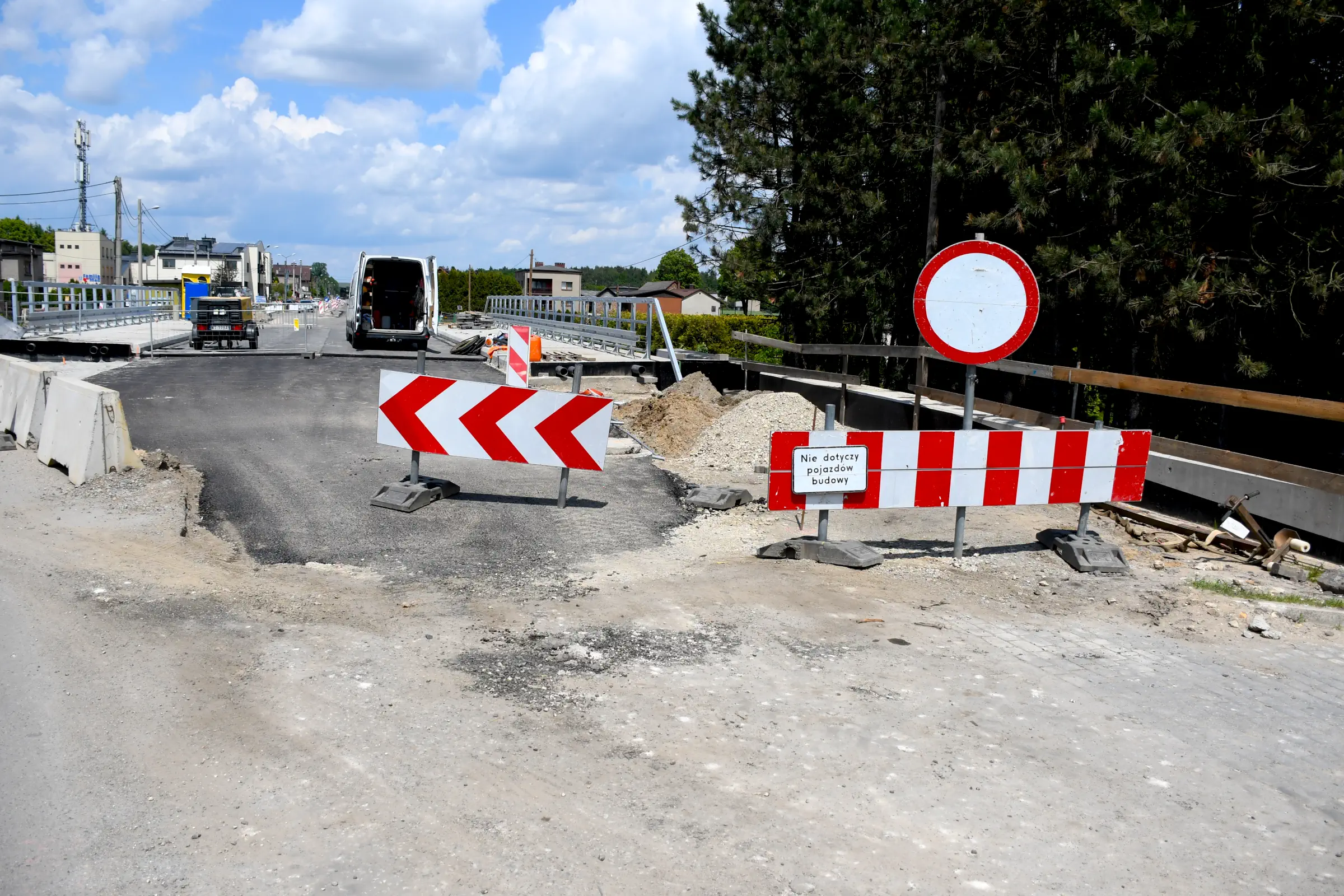

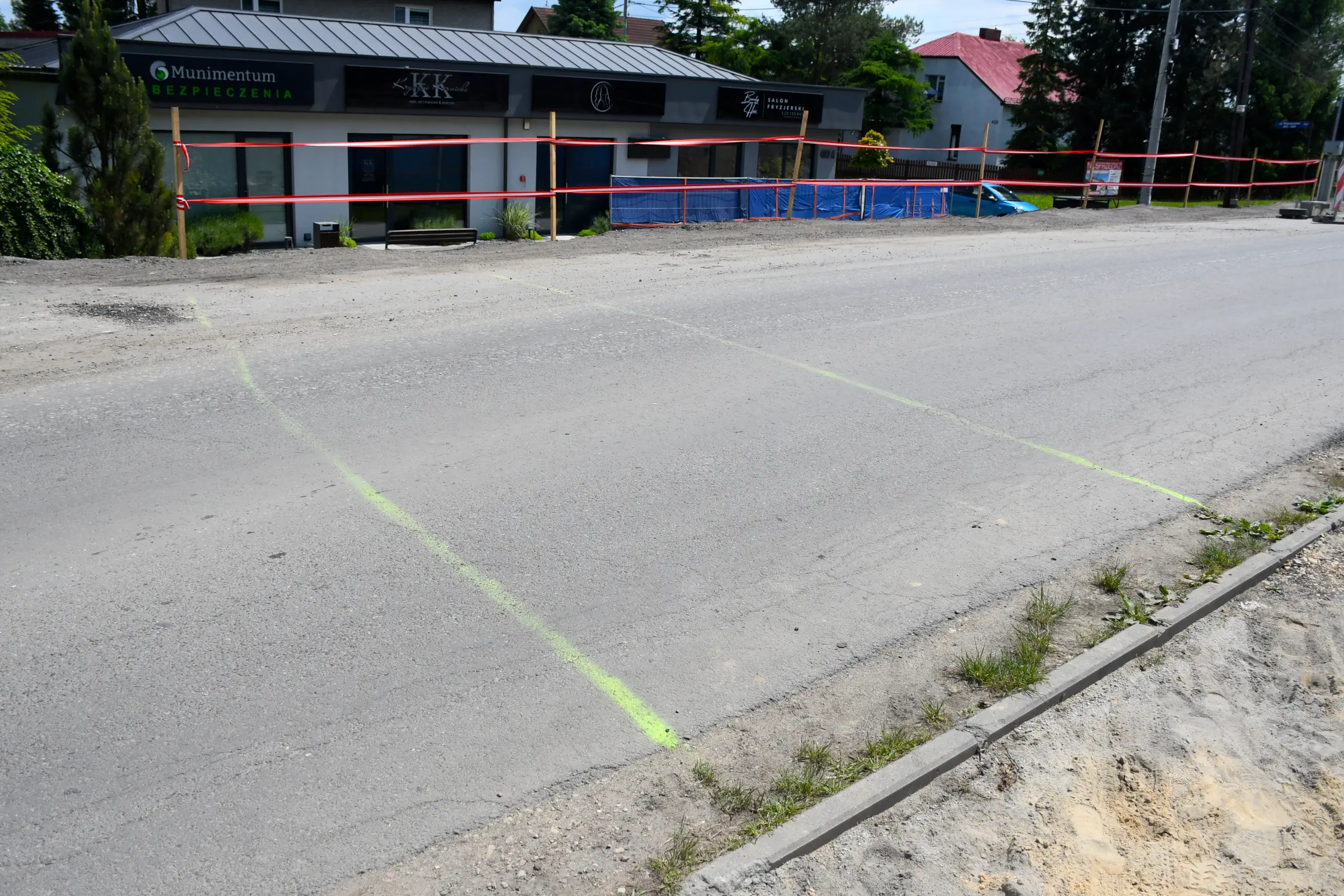

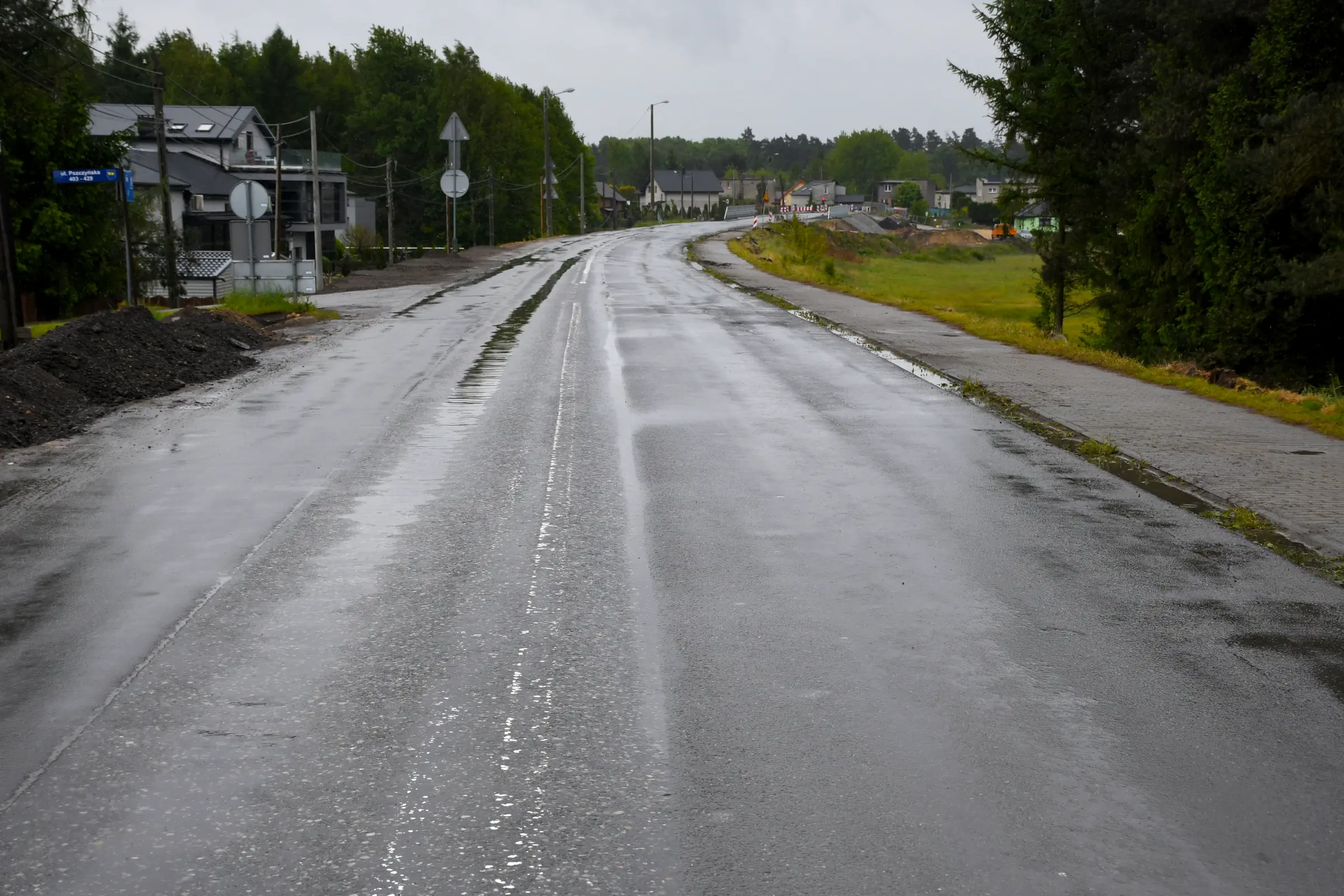

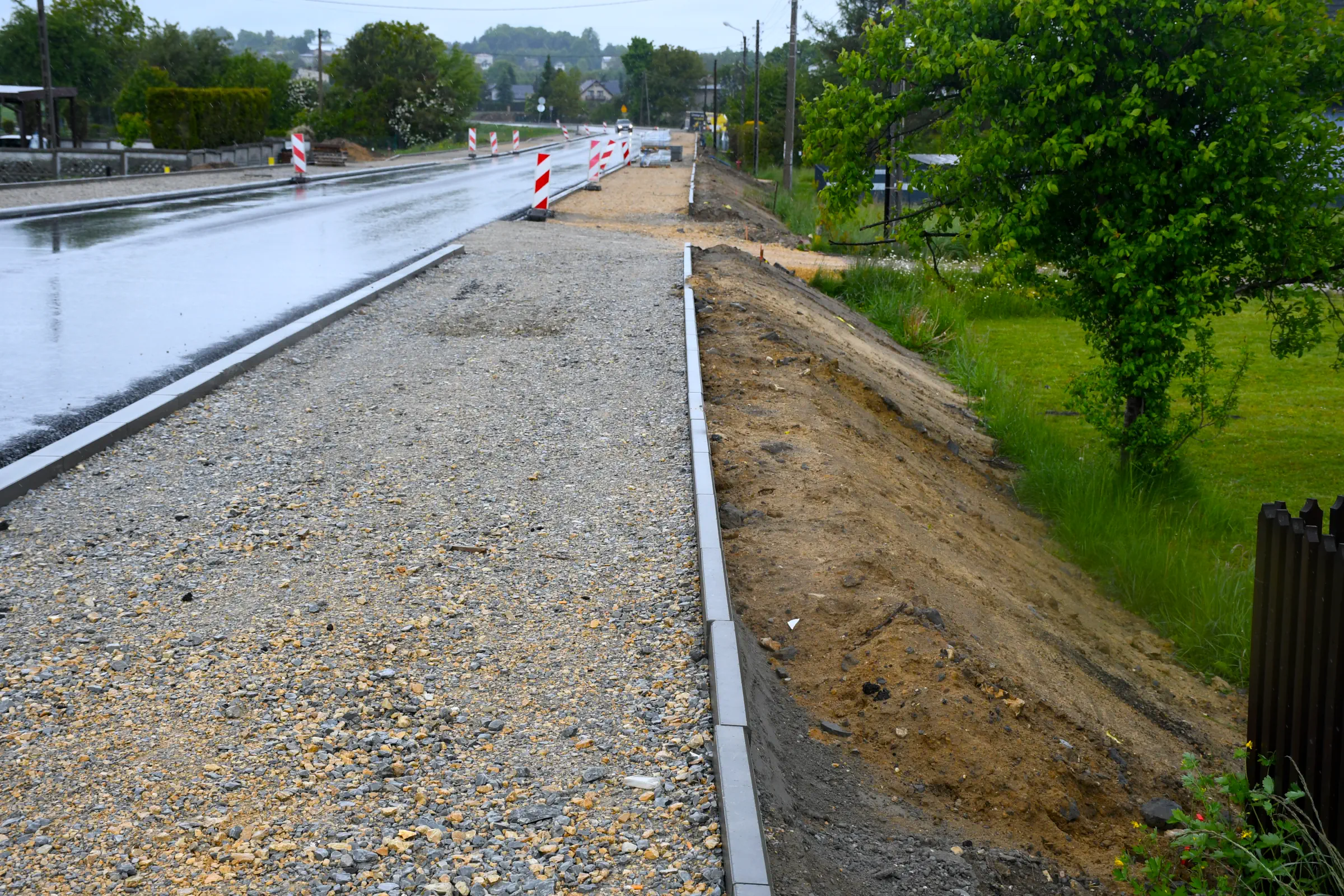

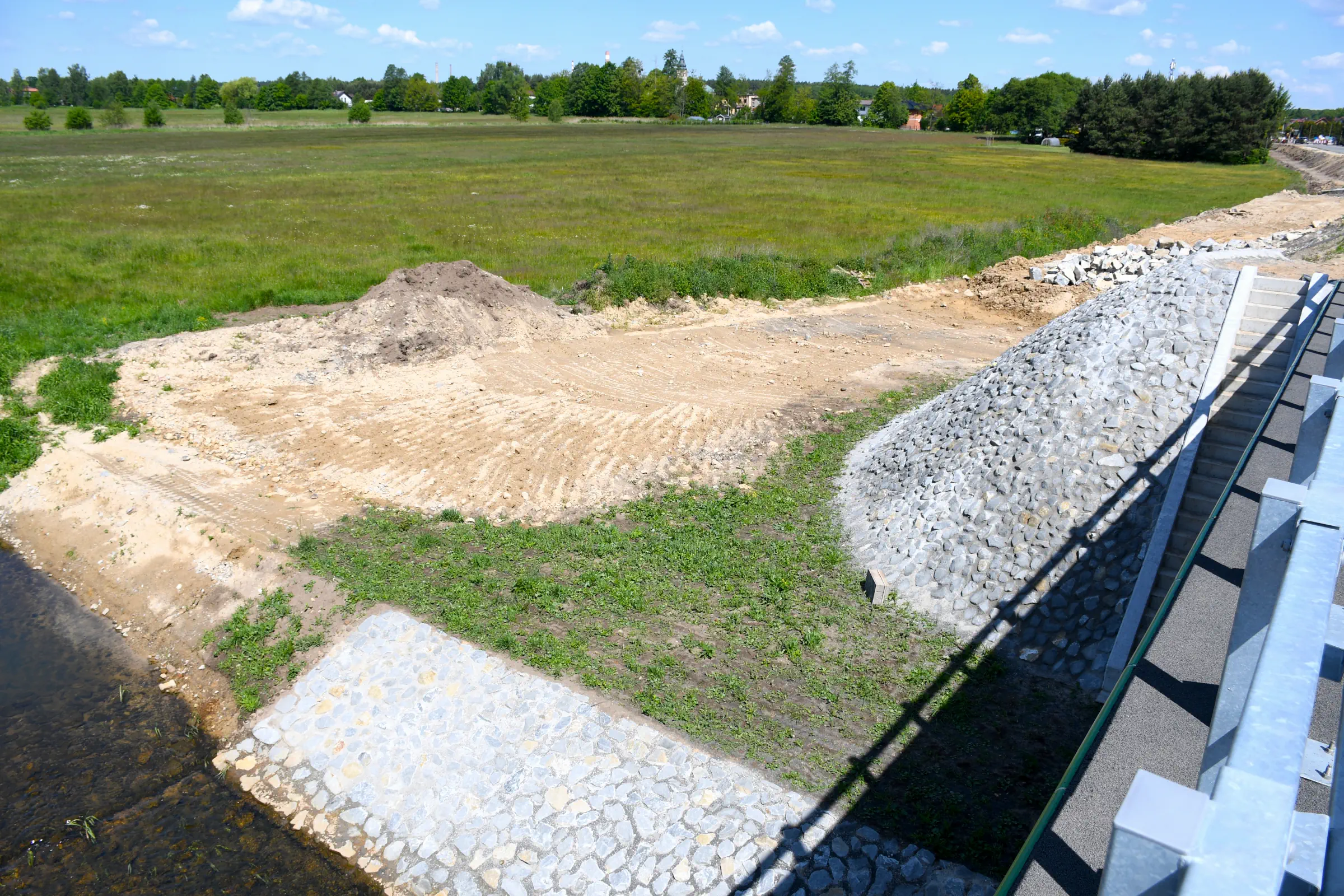

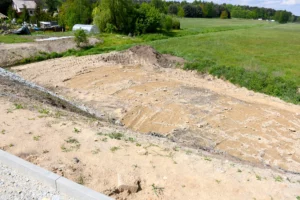

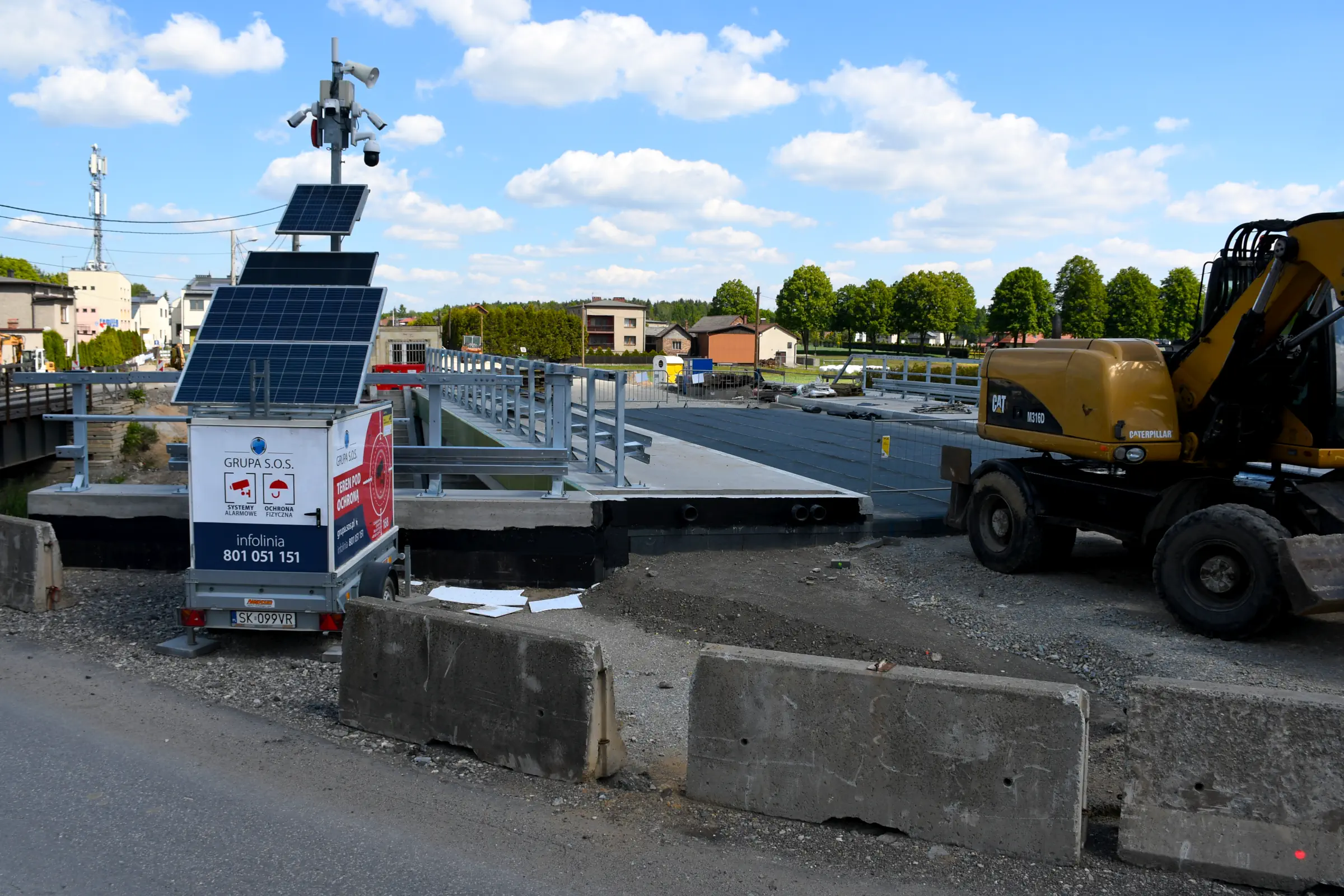

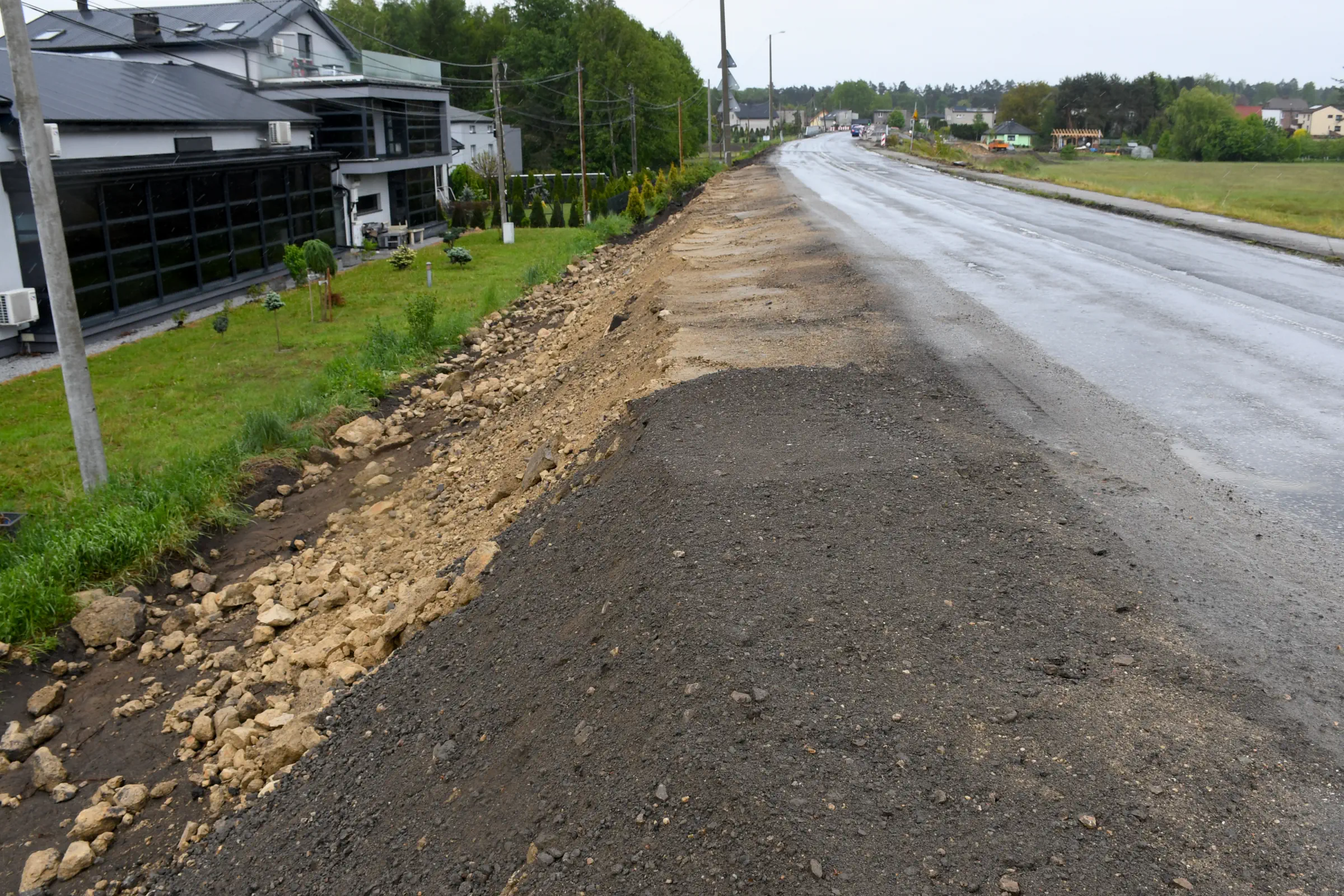

Niedziela, 11 majaW stronę rzeki GostynkiBudowa tymczasowego chodnika po stronie klubu fitness Dolina GostynkiDotychczasowe rozwiązania odwadniające przestały działaćŚroda, 21 majaBudowa tymczasowej ścieżki dla pieszych po stronie fitnessuRzut oka w kierunku mostu nad ciekiem „S” – MłynówkaTrwa poszerzanie skarpyRzut oka w kierunku gotowego mostu na rzece GostynceNiedziela, 25 majaSkarpa przy Munimentum PointWyjazd z ul. Pszczyńskiej bocznej (obok Munimentum Point)Skarpa na tle zabudowań wzdłuż ul. Miarowej powiatowejZdalnie sterowany walec Bomag BMP 8500Ta stosunkowo niewielka maszyna robi tu dobrą robotęSobota, 31 majaTymczasowe przejście dla pieszychSkarpa obok Munimentum PointProwizoryczne barierki wzdłuż tymczasowej ścieżki dla pieszychObok zjazdu na ul. Pszczyńską bocznąNasyp jest teraz nieco szerszy (strona zachodnia)Widok na szeroką dolinę rzekiTymczasowe pobocze dla pieszych

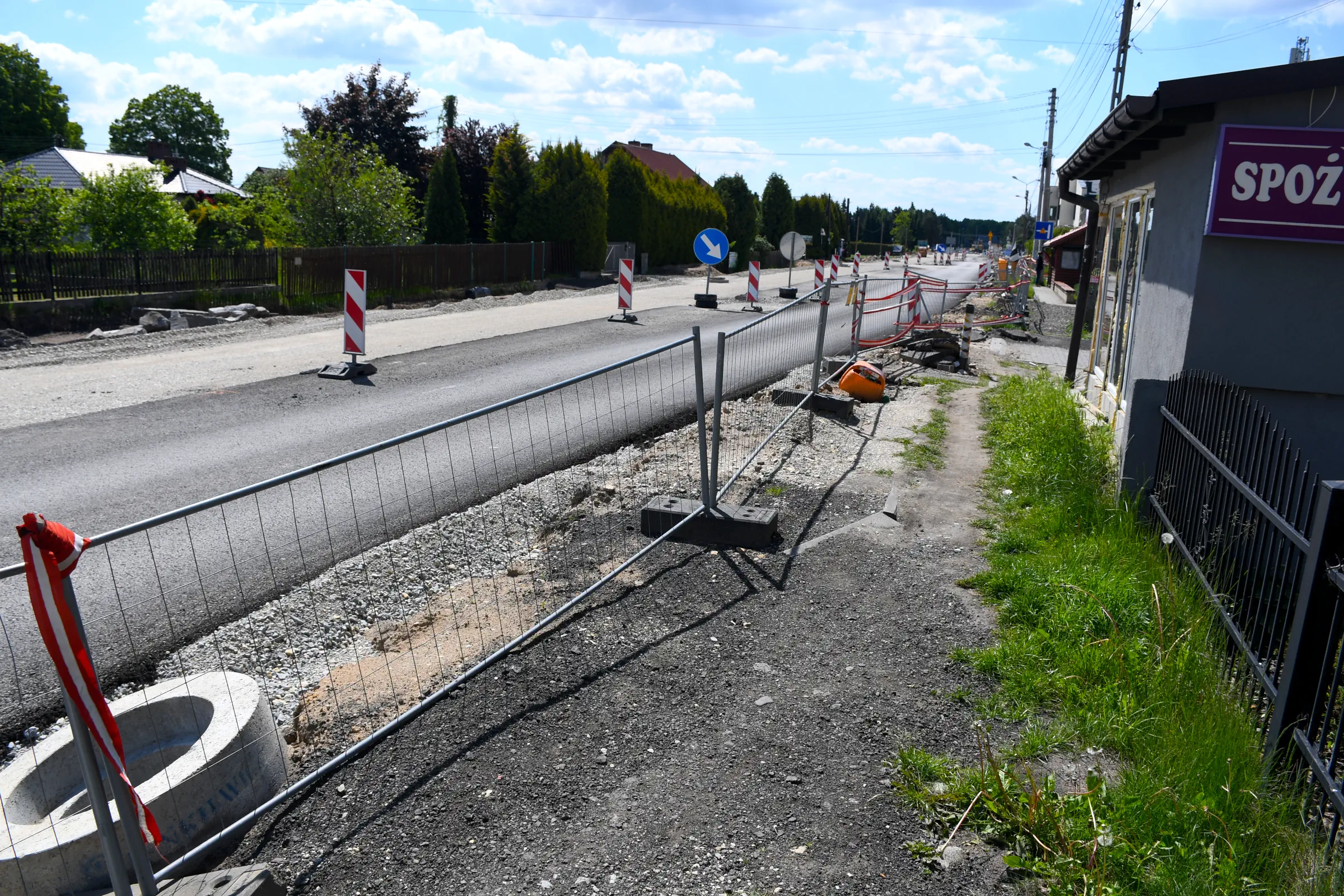

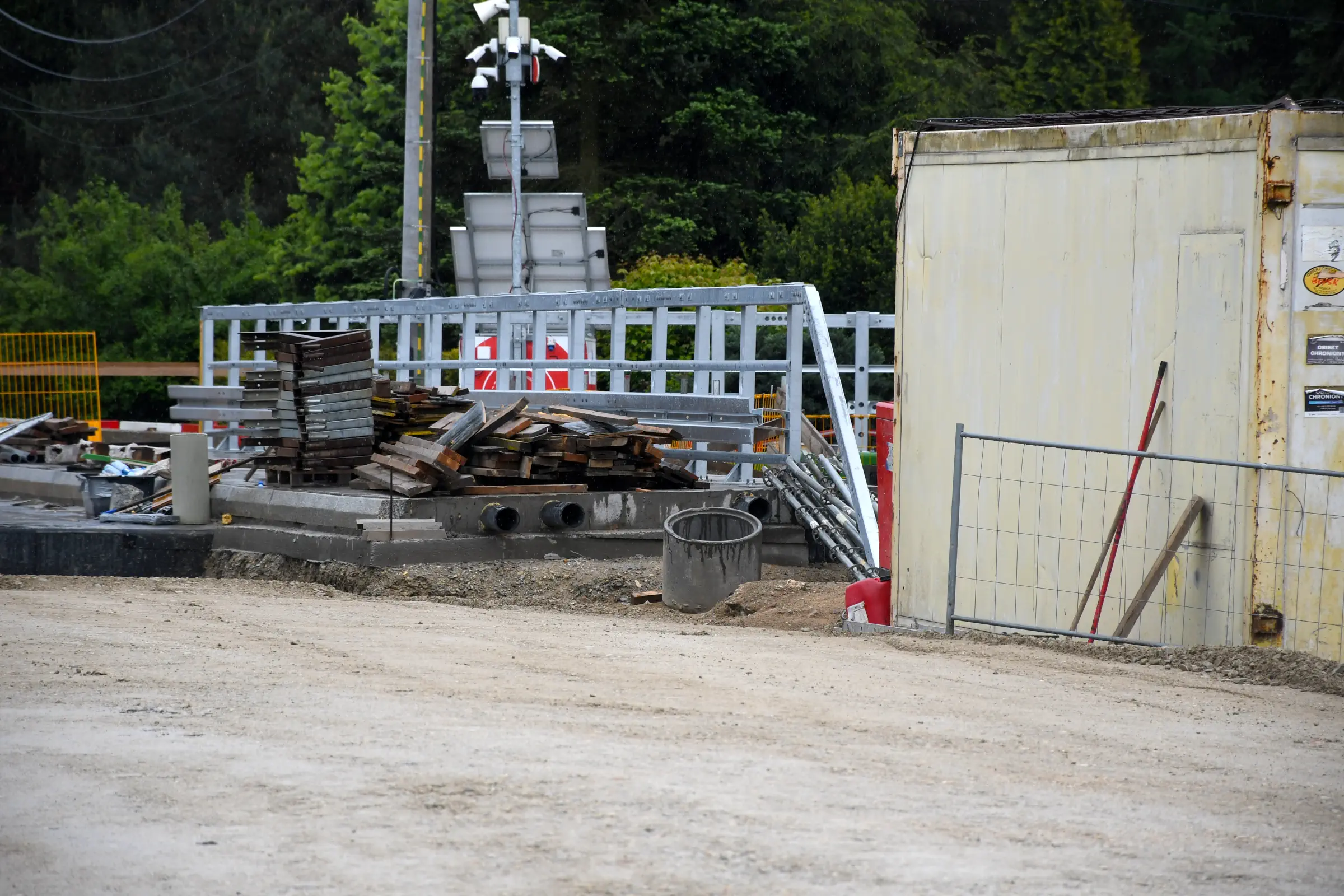

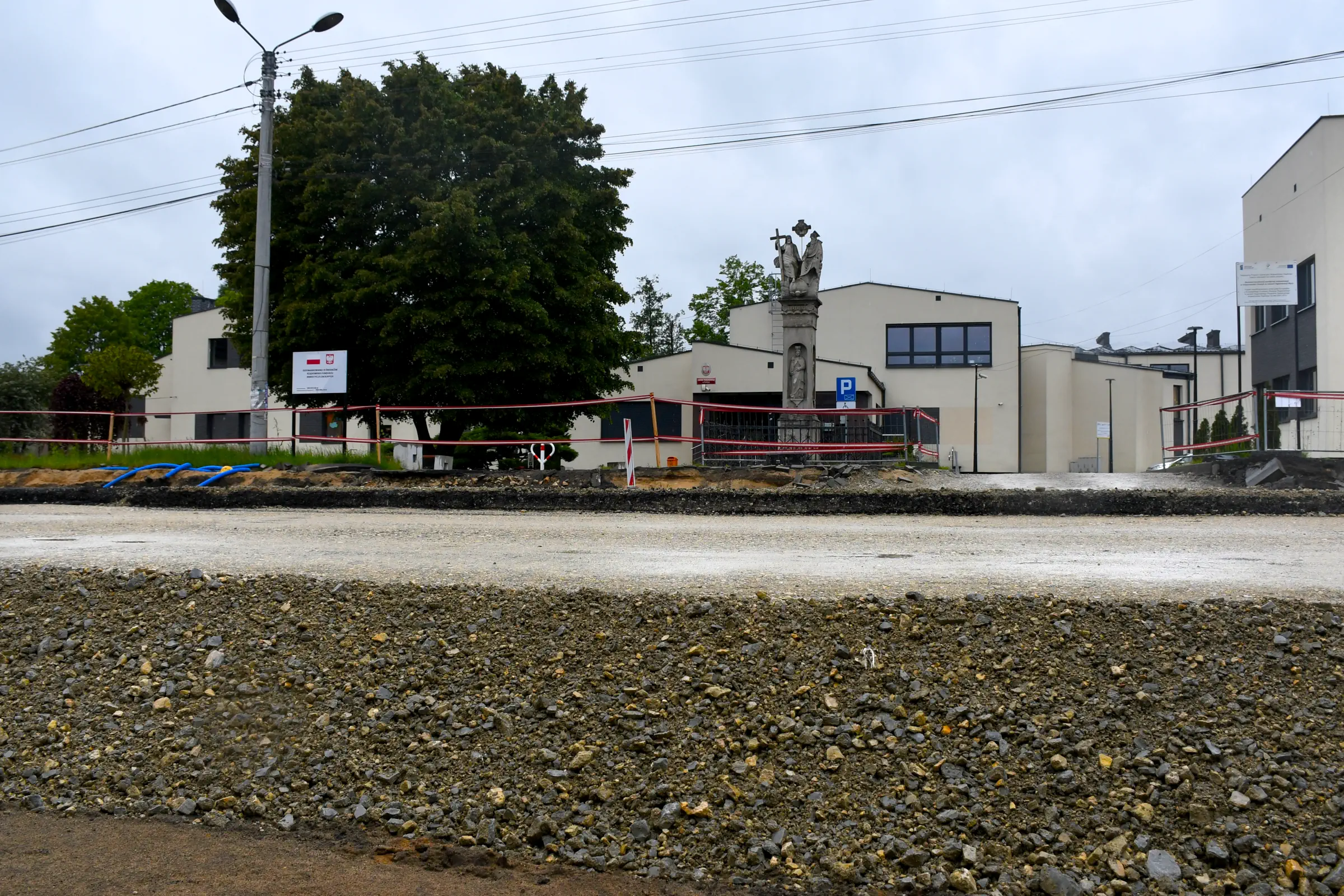

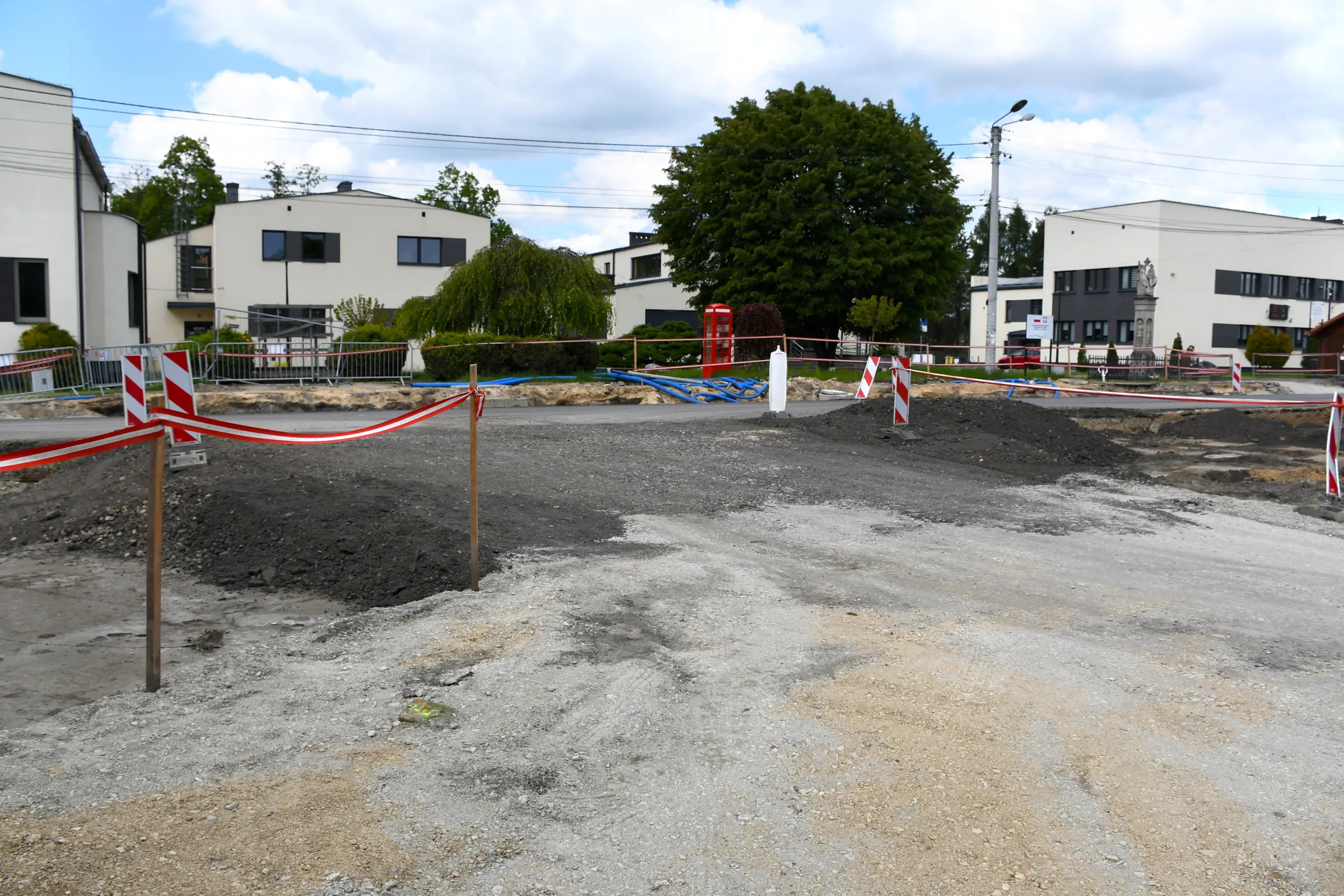

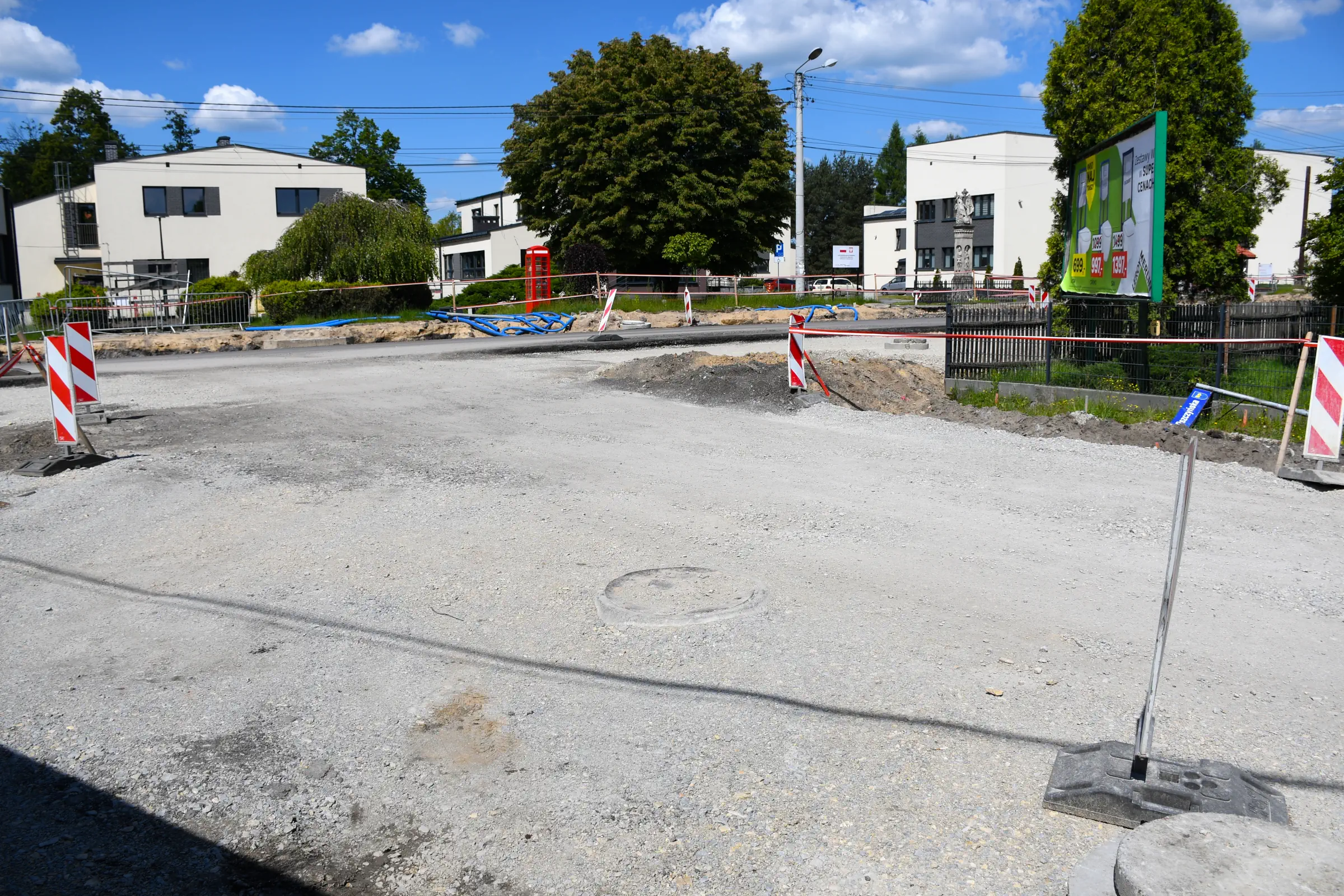

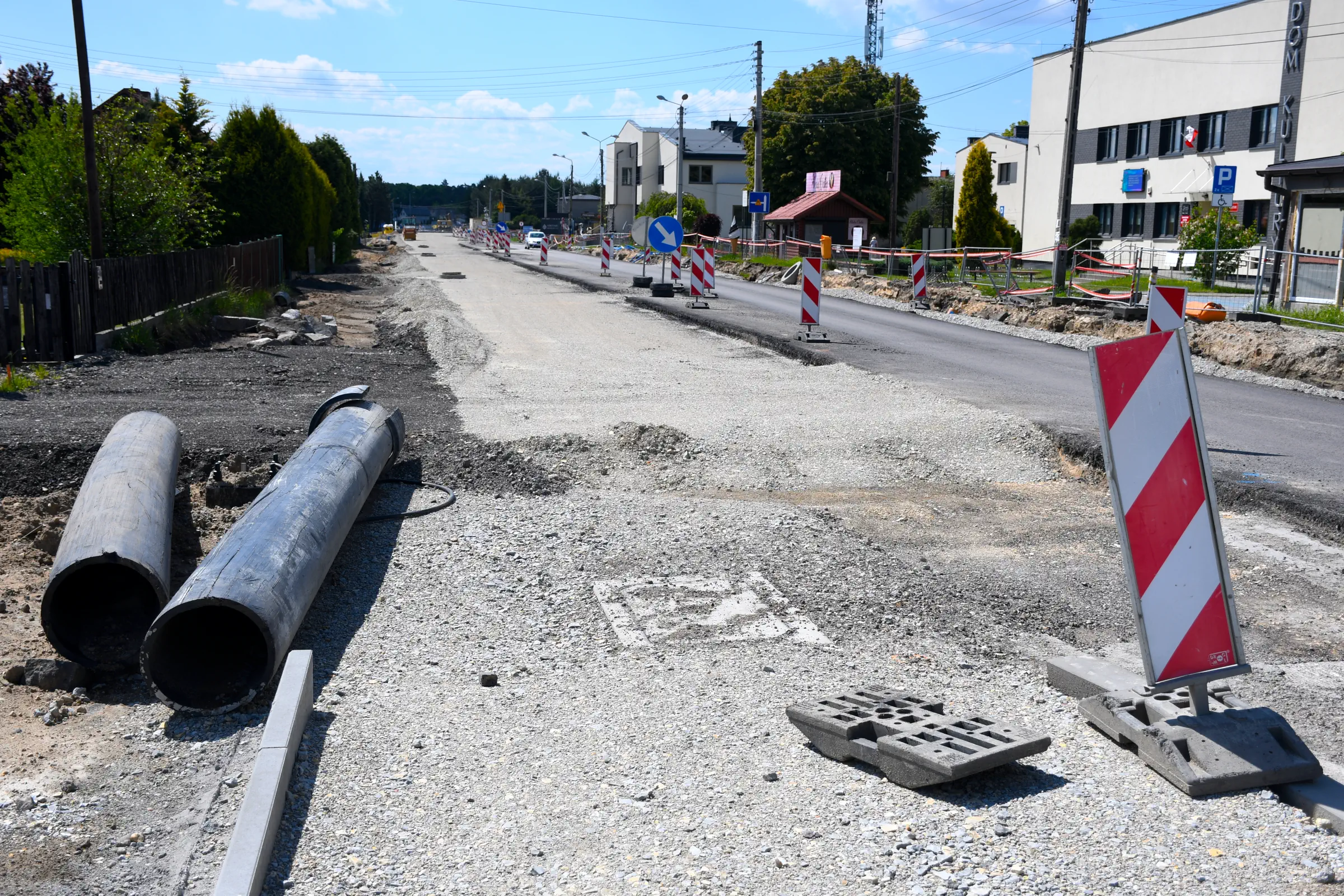

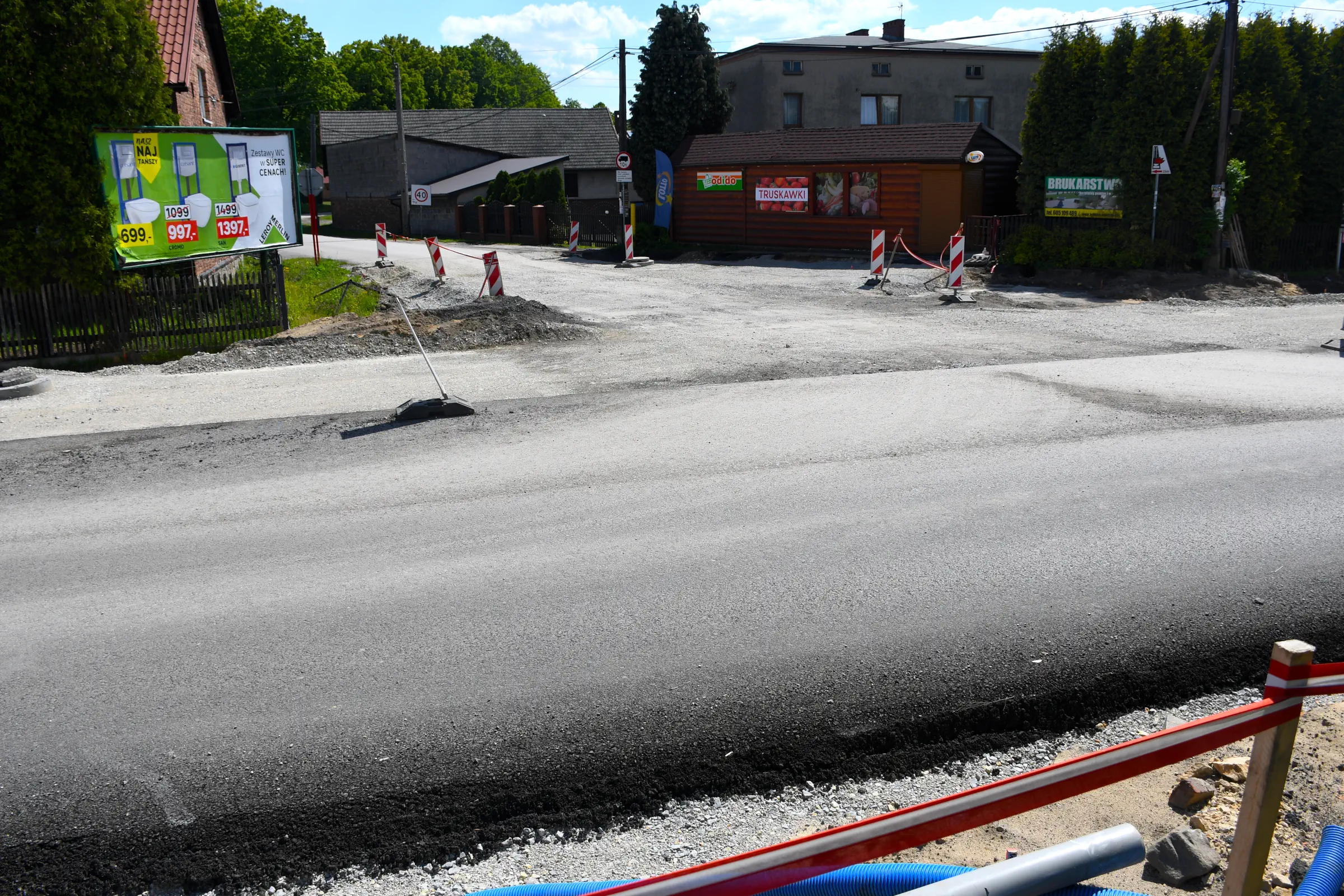

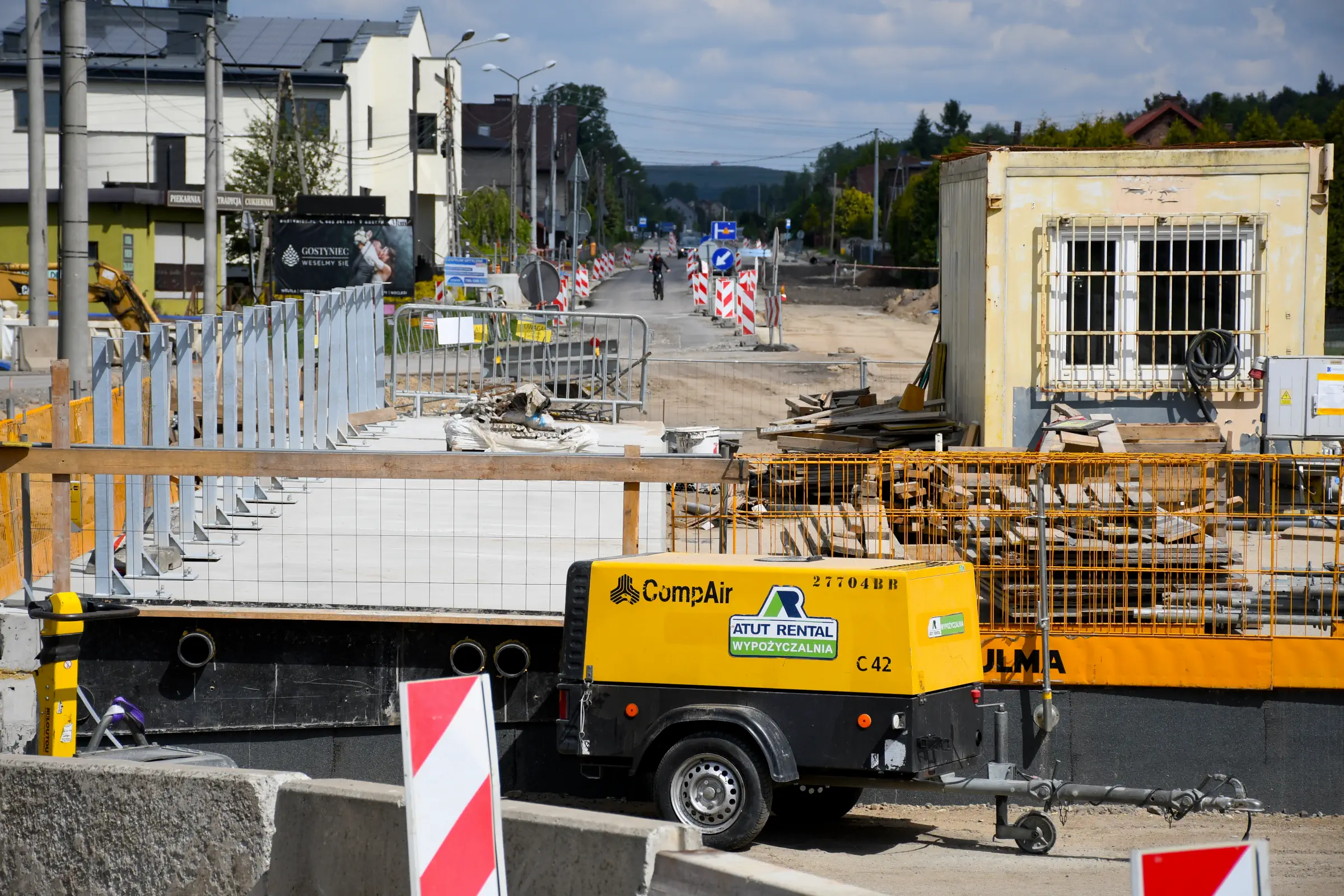

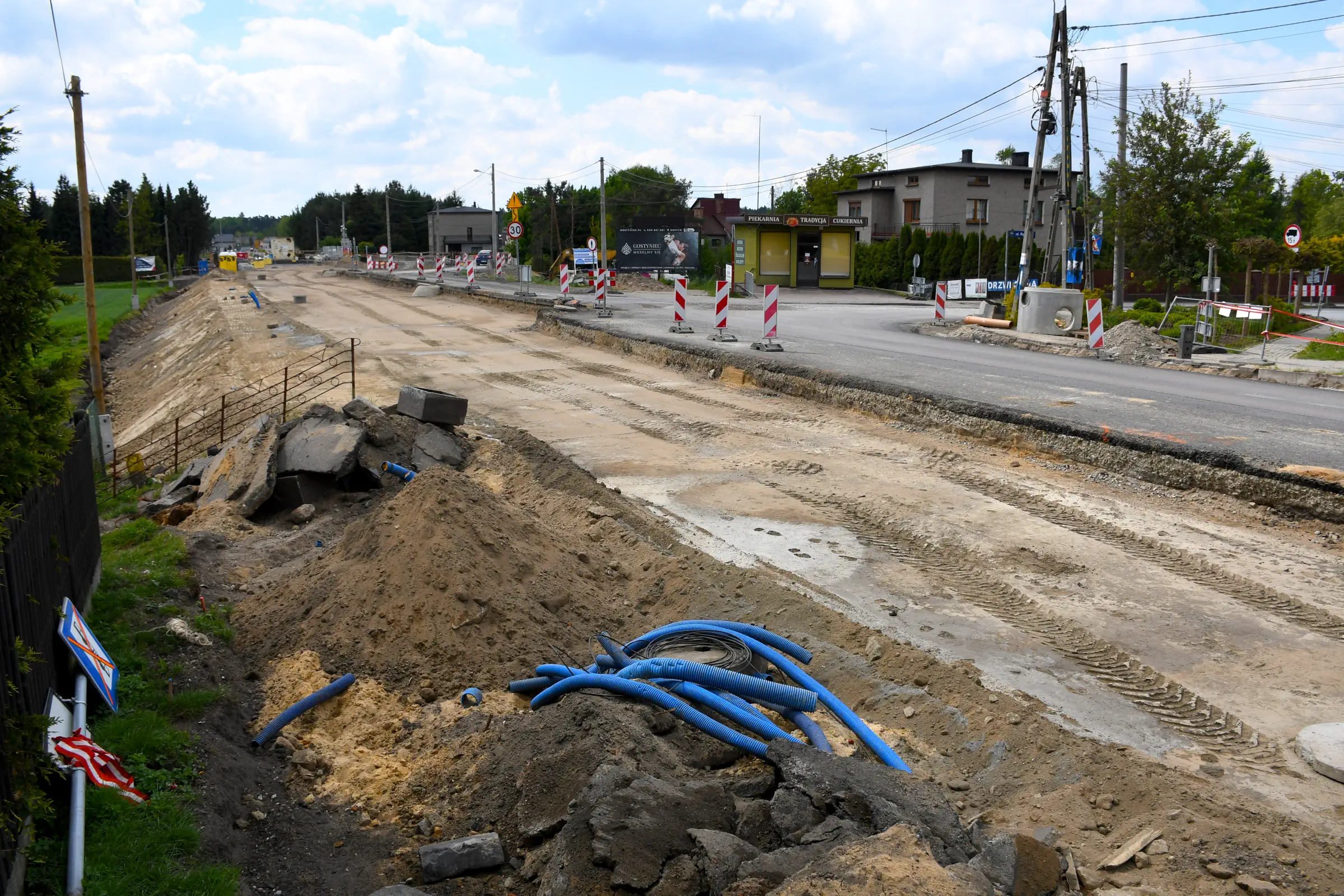

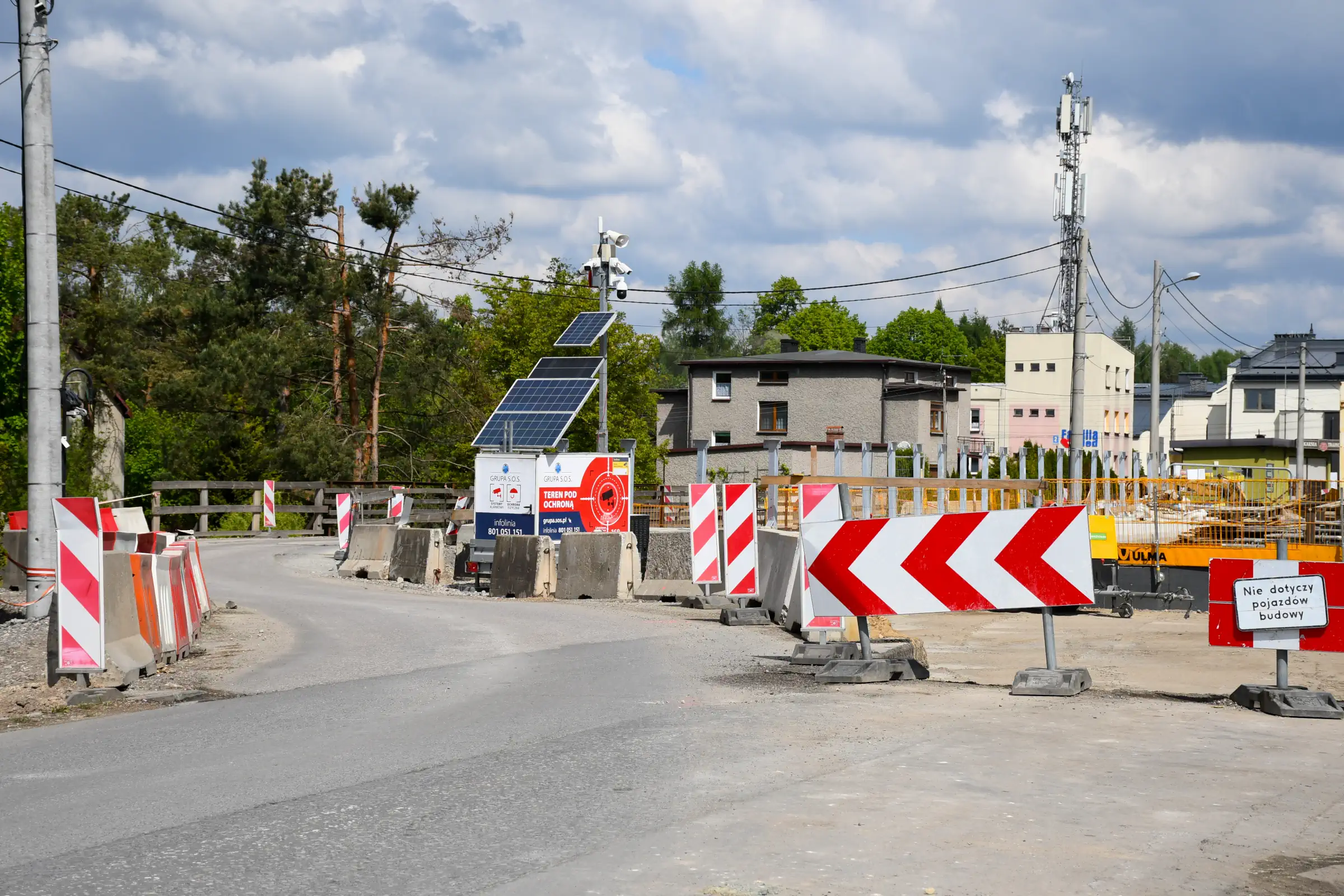

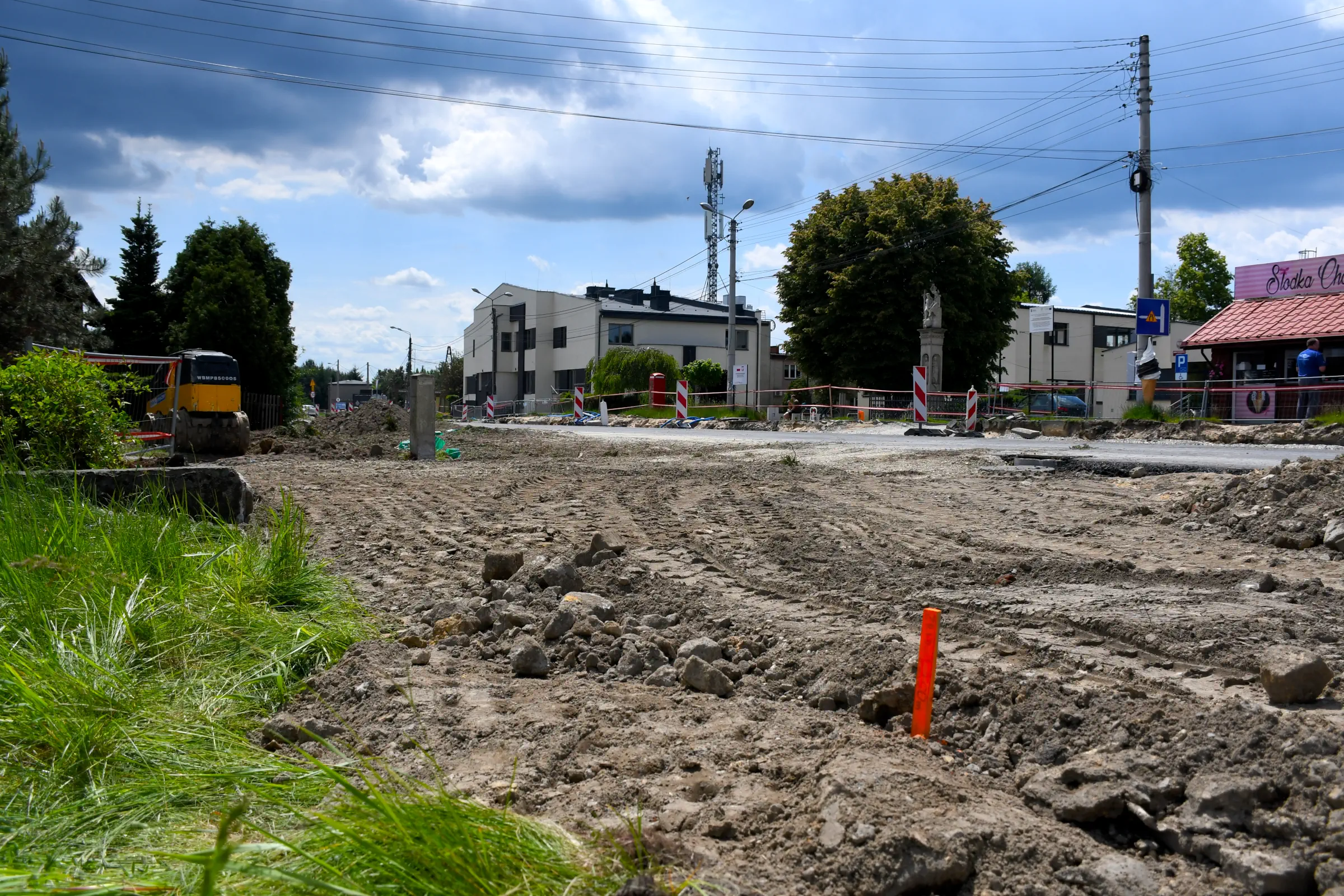

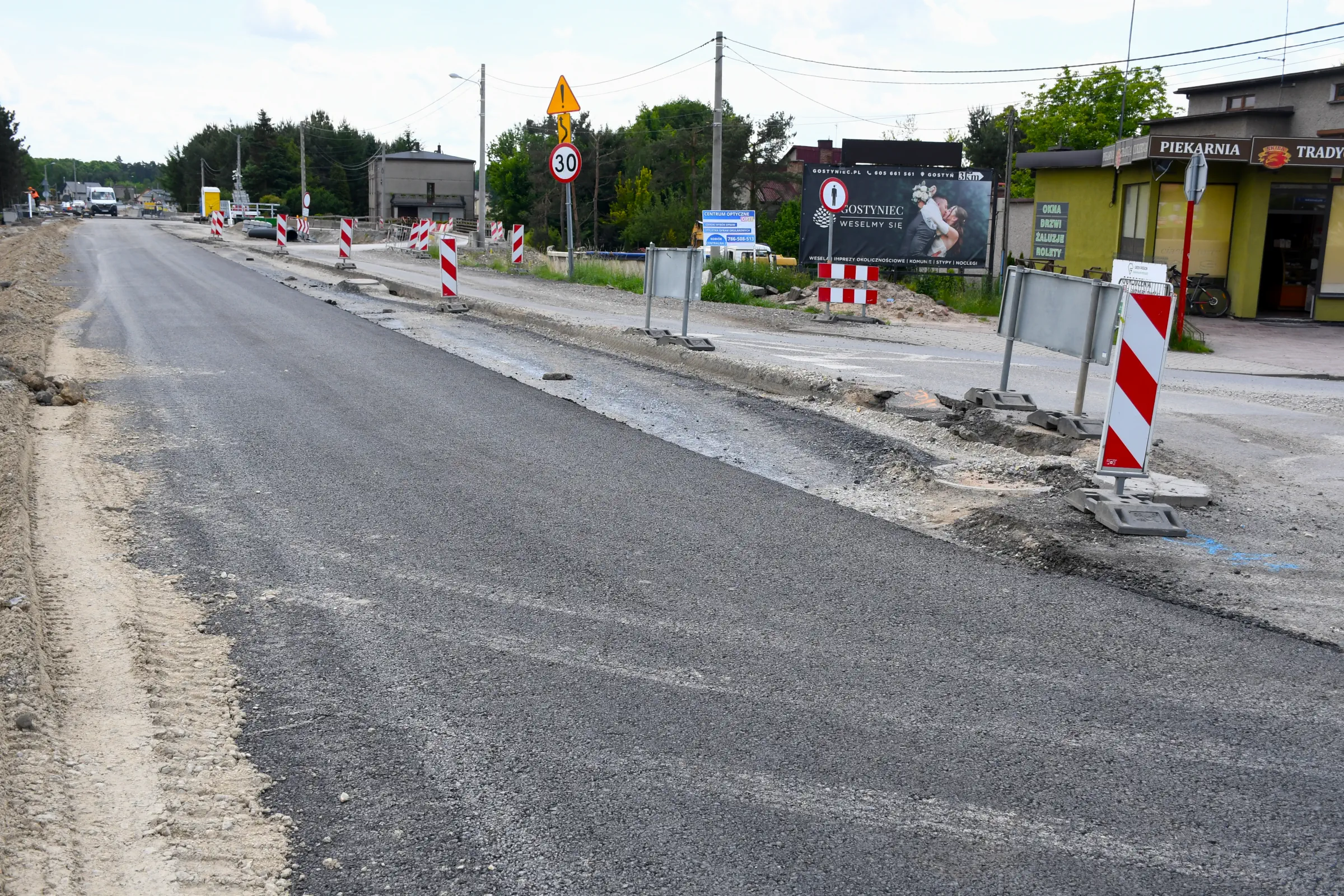

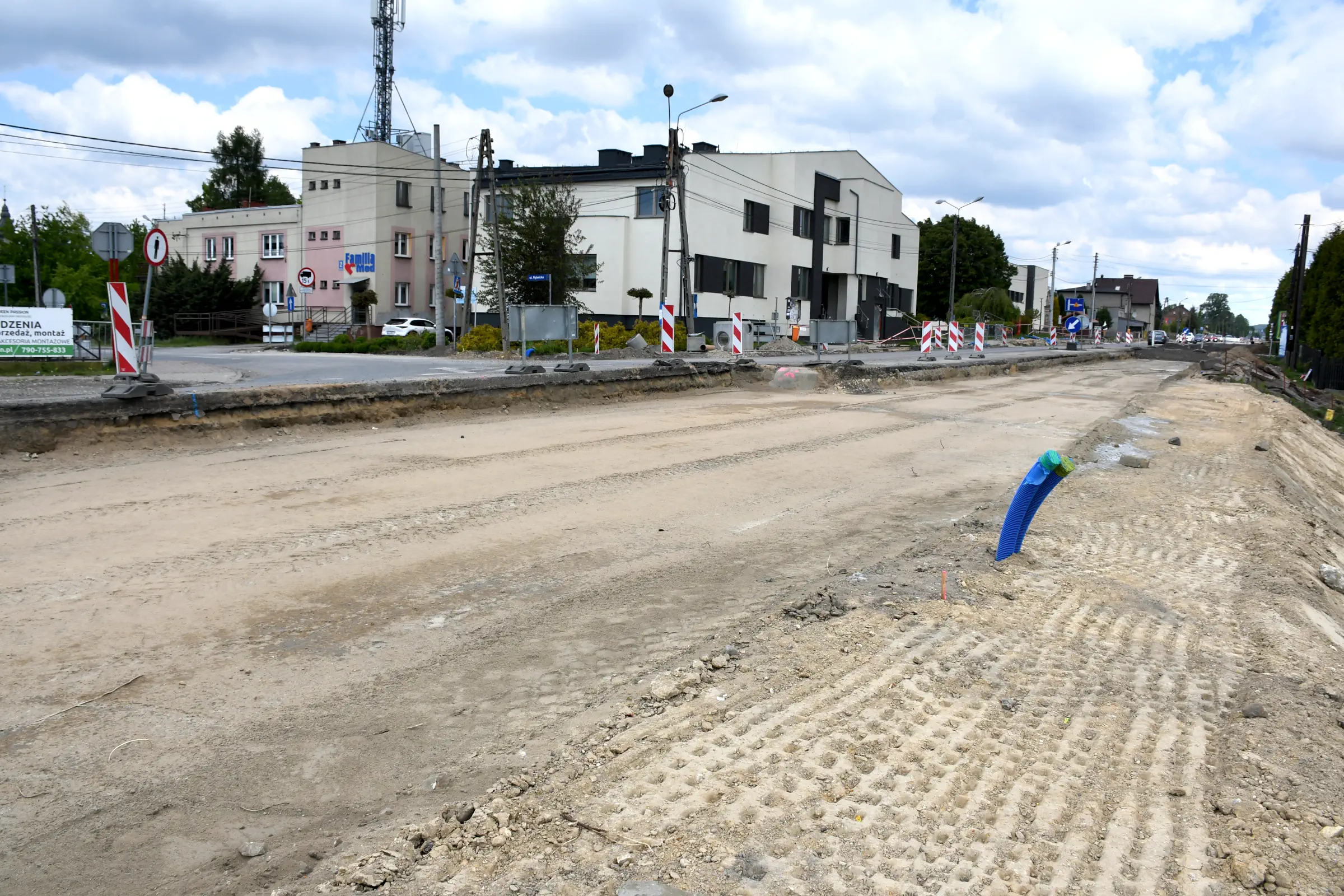

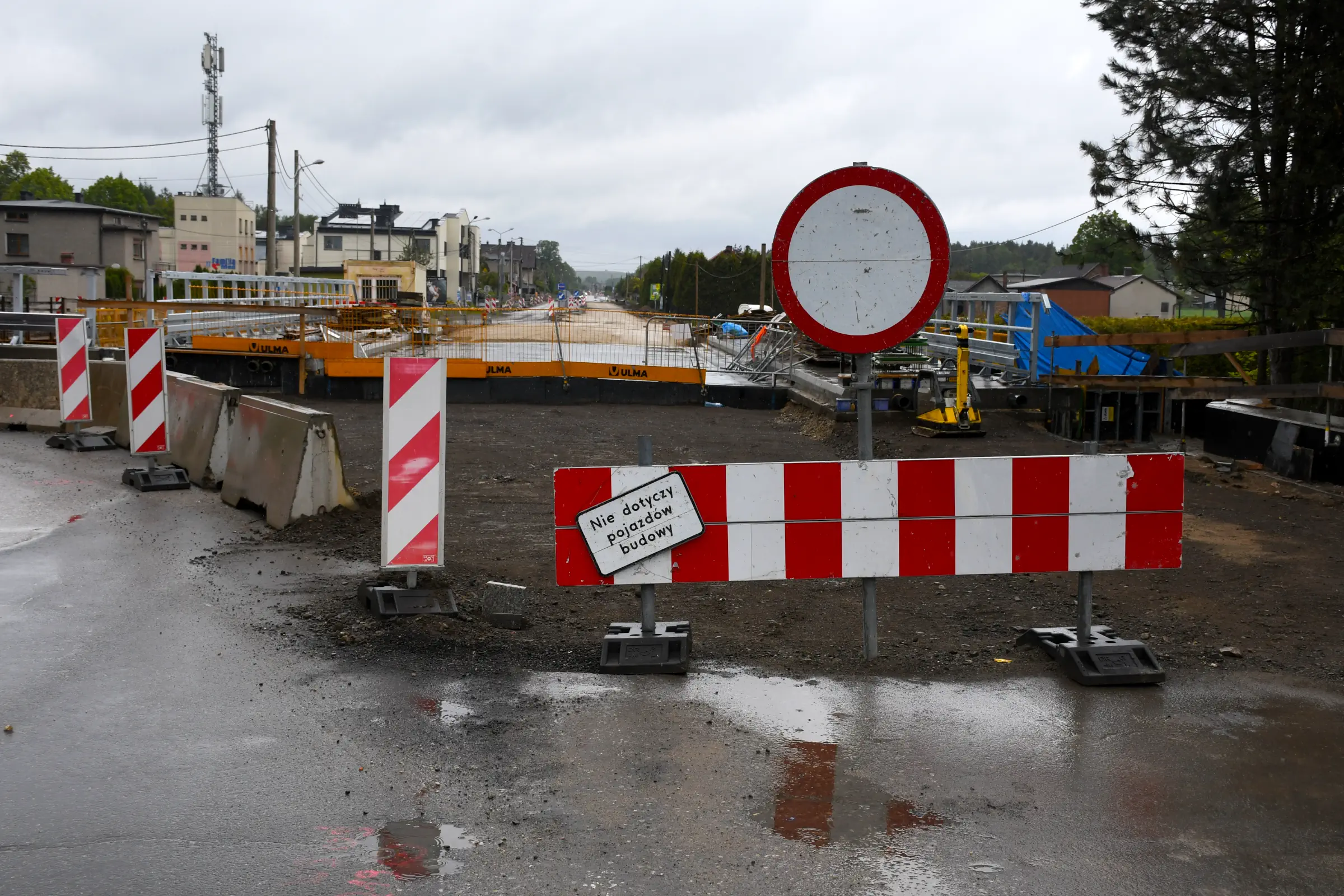

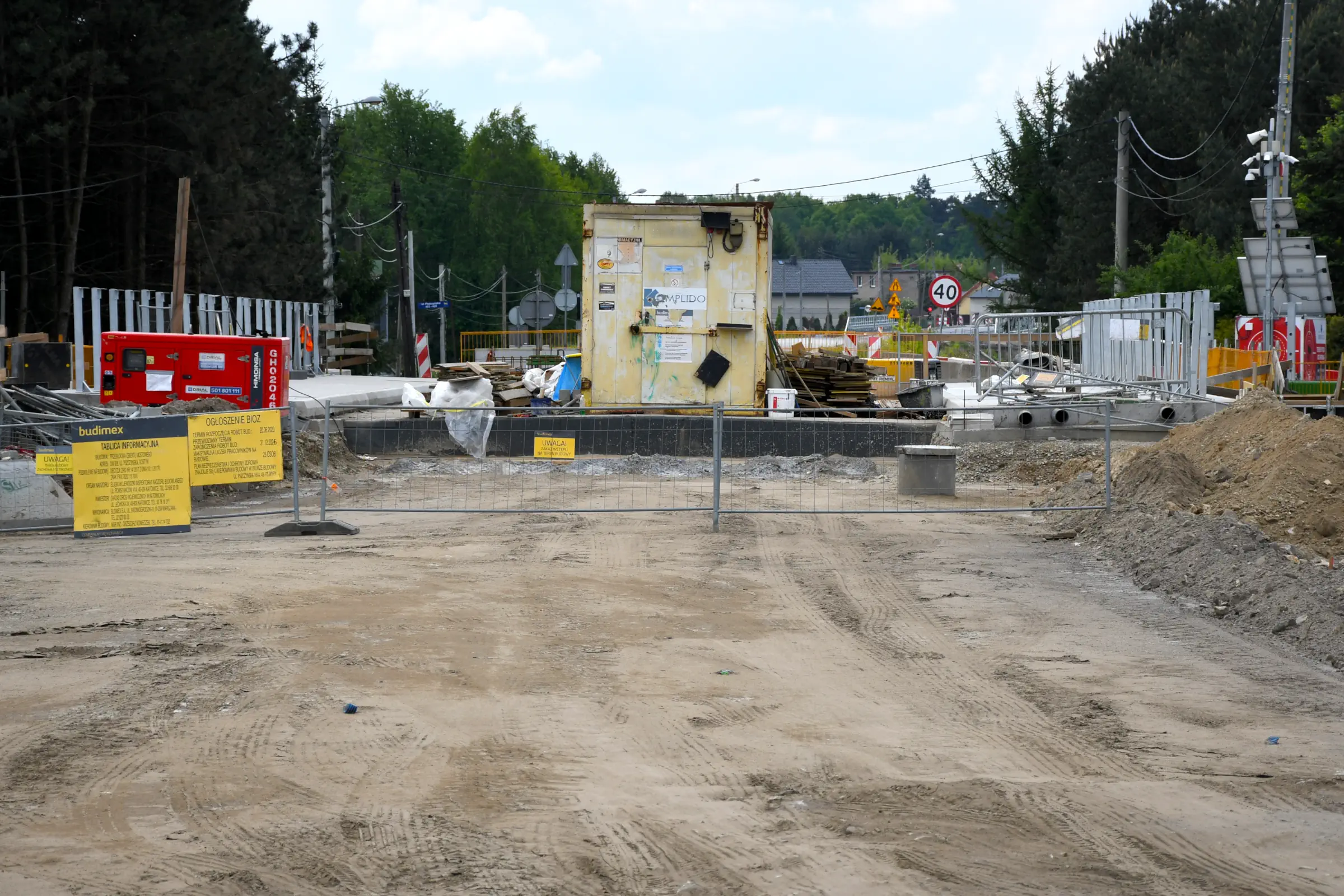

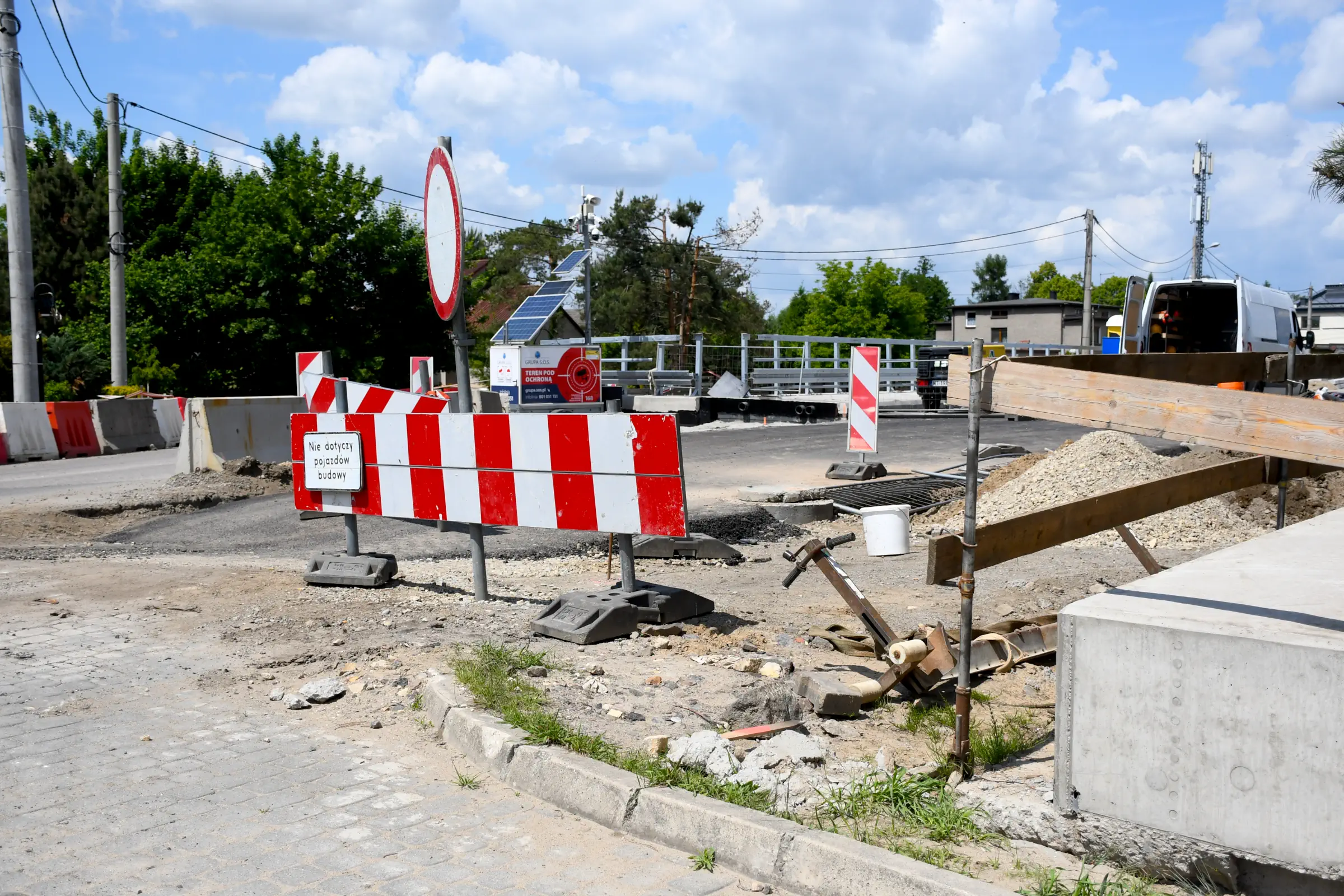

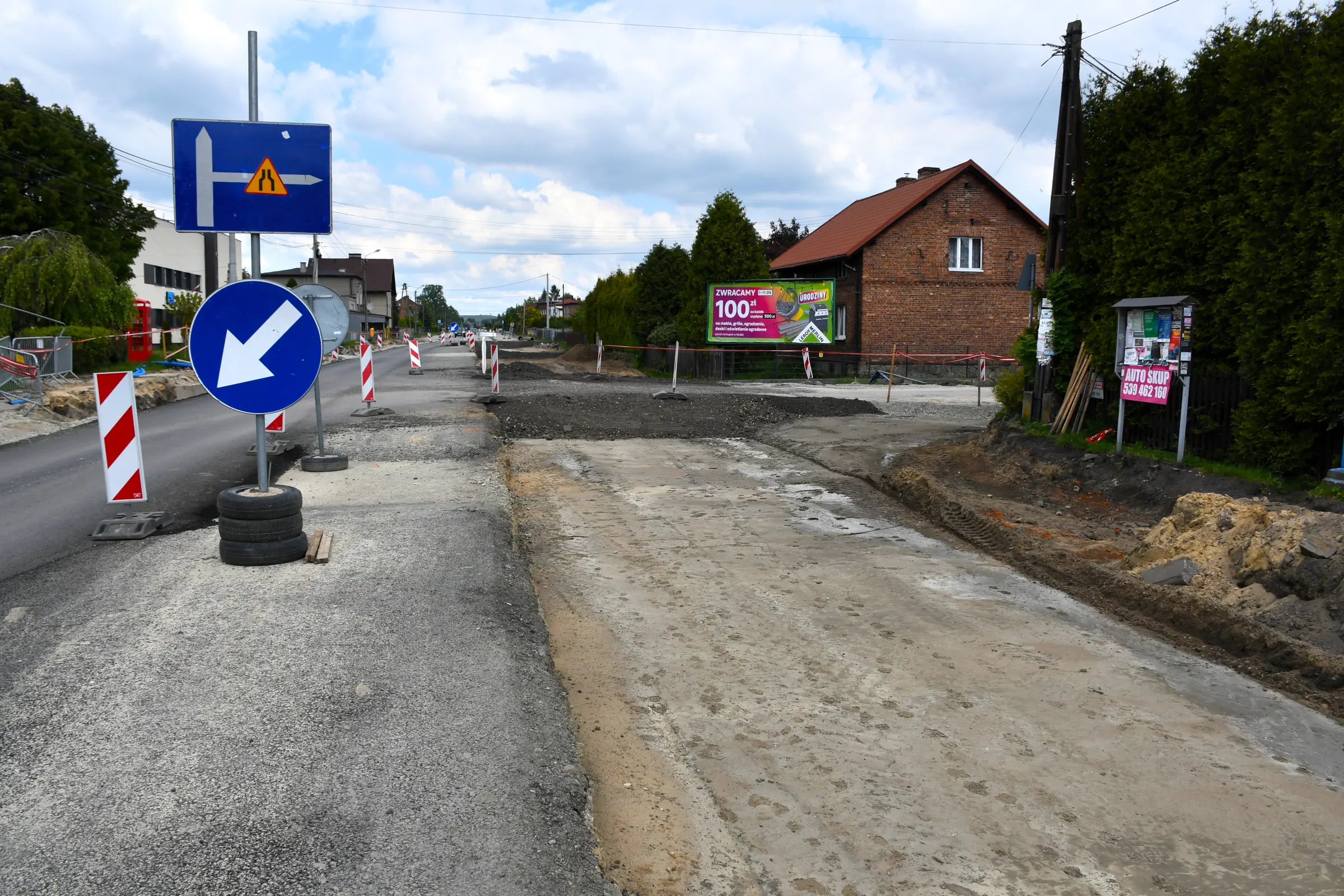

VIII. Przebudowa centrum – skrzyżowanie z ul. Rybnicką i ul. Tyską

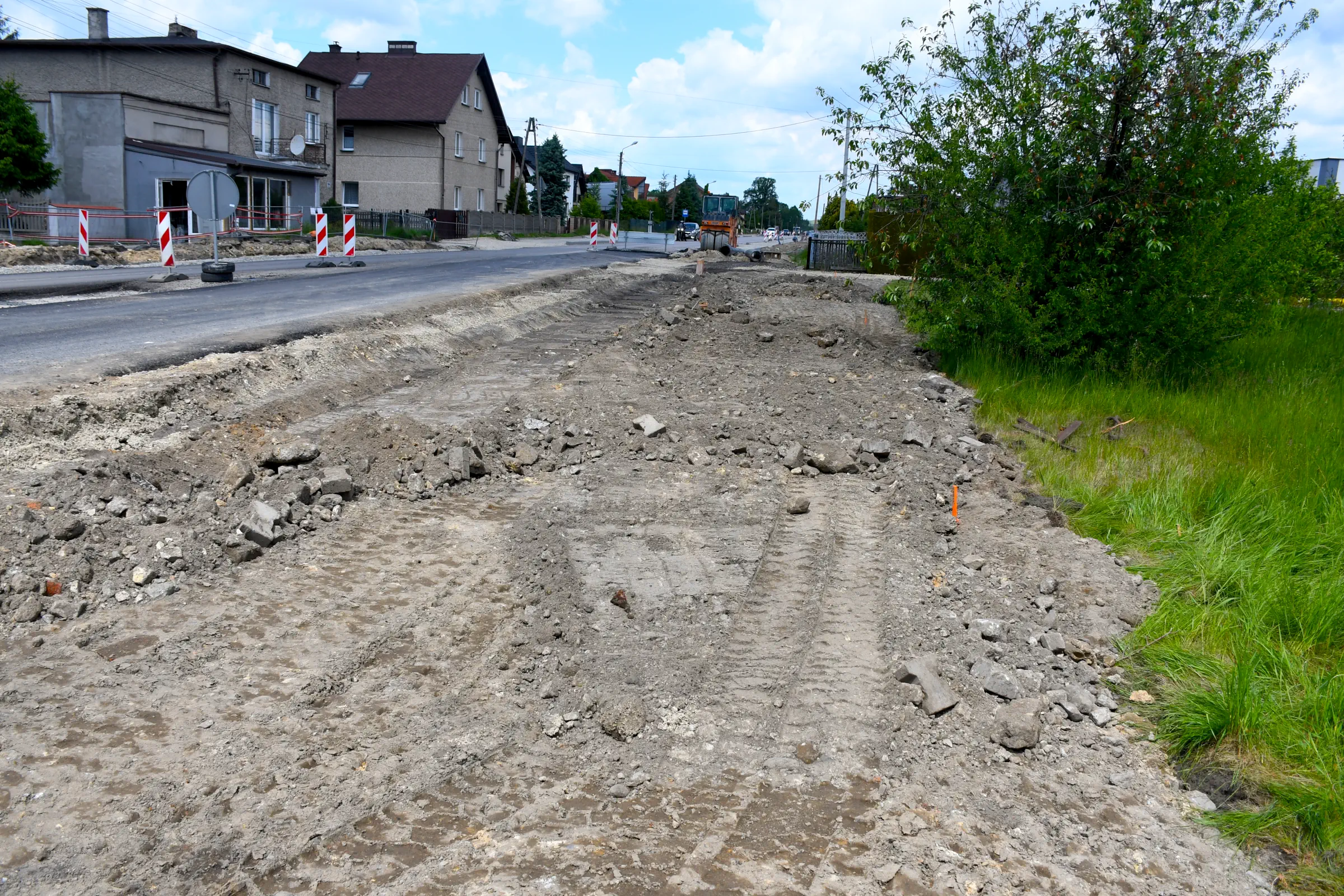

Niedziela, 11 majaW okolicy zjazdu na ul. RybnickąSchody do stacji redukcyjnej gazuInformacja dla wykonawcówPrzy zjeździe na ul. TyskąMiejsce po zlikwidowanej na stałe zatoce przystanku „Gostyń Centrum” kier. MikołówJeden wielki teren budowyWyjazd z ul. TyskiejPod sklepemChodnik obok bibliotekiWidok na zjazd na ul. TyskąNiedziela, 18 majaWyrównano terenStacja redukcyjna gazuWyjazd z ul. TyskiejElement kanalizacji deszczowejMiejsce pod zatokę autobusowąZ poziomu dawnego rowu melioracyjnegoTymczasowe wjazdy na posesjeNiedziela, 25 majaWalec drogowy Hamm DV6 pracował w centrum GostyniZjazd z ul. RybnickiejNa tle budynku biblioteki……placu w centrum i……domu kulturyW oczekiwaniu na pierwszą warstwę bitumiczną (podbudowa)Z poziomu schodów do bibliotekiMiejsce pod zatokę autobusowąPrzy dawnym sklepieSobota, 31 majaW kierunku głównego skrzyżowaniaDroga objazdowa mostu nad ciekiem „S”Po tej stronie drogi również powstanie ciąg pieszo-rowerowyStara i nowa droga – patrząc w stronę zjazdu na ul. RybnickąObok stacji redukcyjnej gazuPrzed budynkiem bibliotekiZjazd na ul. TyskąMiejsce po zatoczce autobusowejSytuacja obok sklepuW miejsce rowu melioracyjnego powstanie ciąg pieszo-rowerowyW tym miejscu powstanie nowa zatoka autobusowa „Gostyń Centrum” kier. MikołówPrzeprowadzono badanie jakości warstwy podstawowejNa potrzeby nowej zatoki zajęto część sąsiednich posesji (skrzynia energetyczna jednego z domów)Budowa zatoki wymusiła wycinkę drzew iglastych i krzewówZupełnie nowa perspektywa na gostyńskie tereny publiczneOprócz drzew i krzewów usunięto też ogrodzenia dwóch działekTrudno poznać, że to teren przed budynkiem domu kulturySzeroko jak nigdyWalec czeka do poniedziałku
IX. Przebudowa odcinka między centrum Gostyni a ul. Fityki
Sobota, 31 majaPrzeprowadzono mniej widowiskowe prace porządkoweZmniejszono liczbę studzienek rewizyjnych
X. Przebudowa odcinka między ul. Fityki i ul. Łuczników

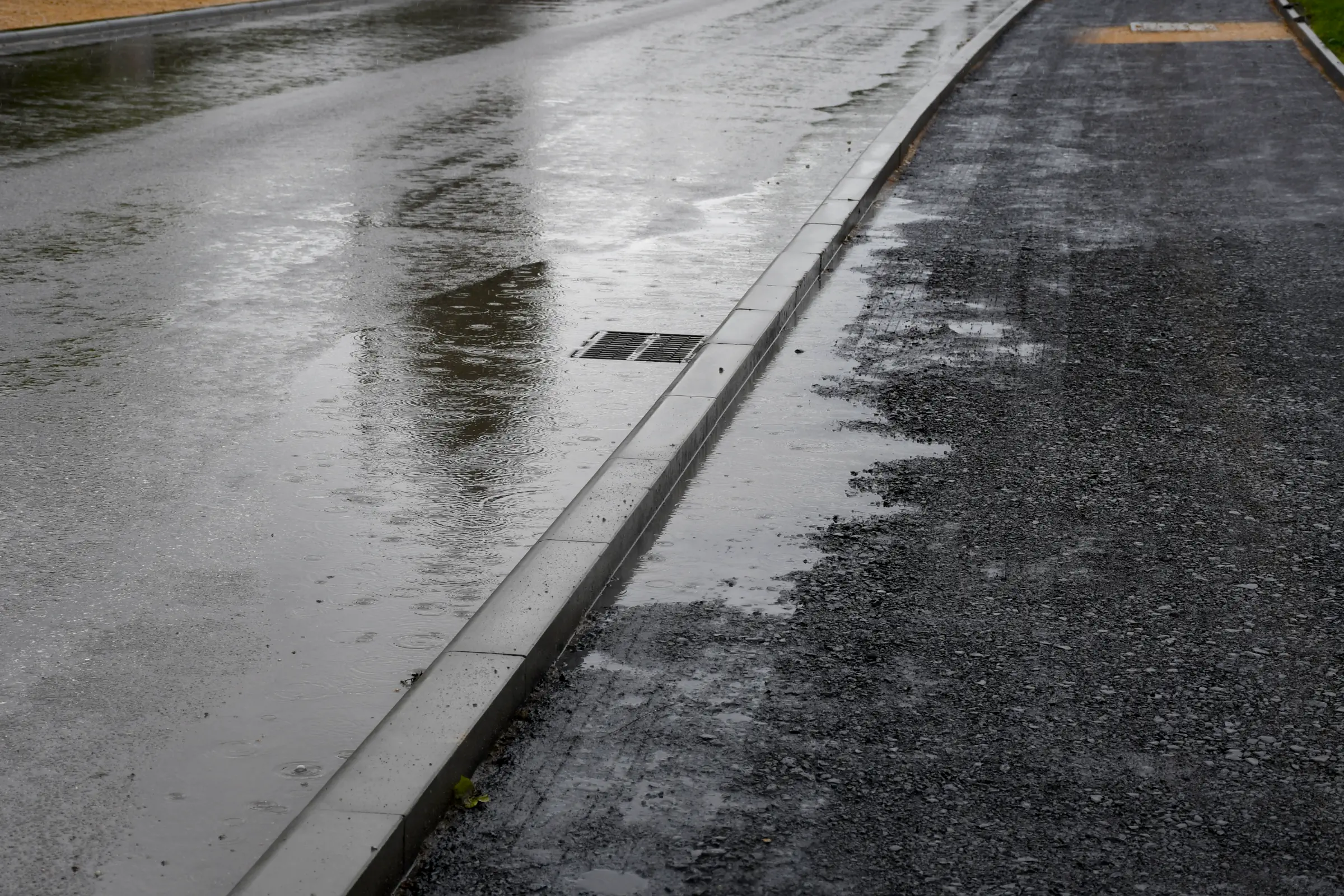

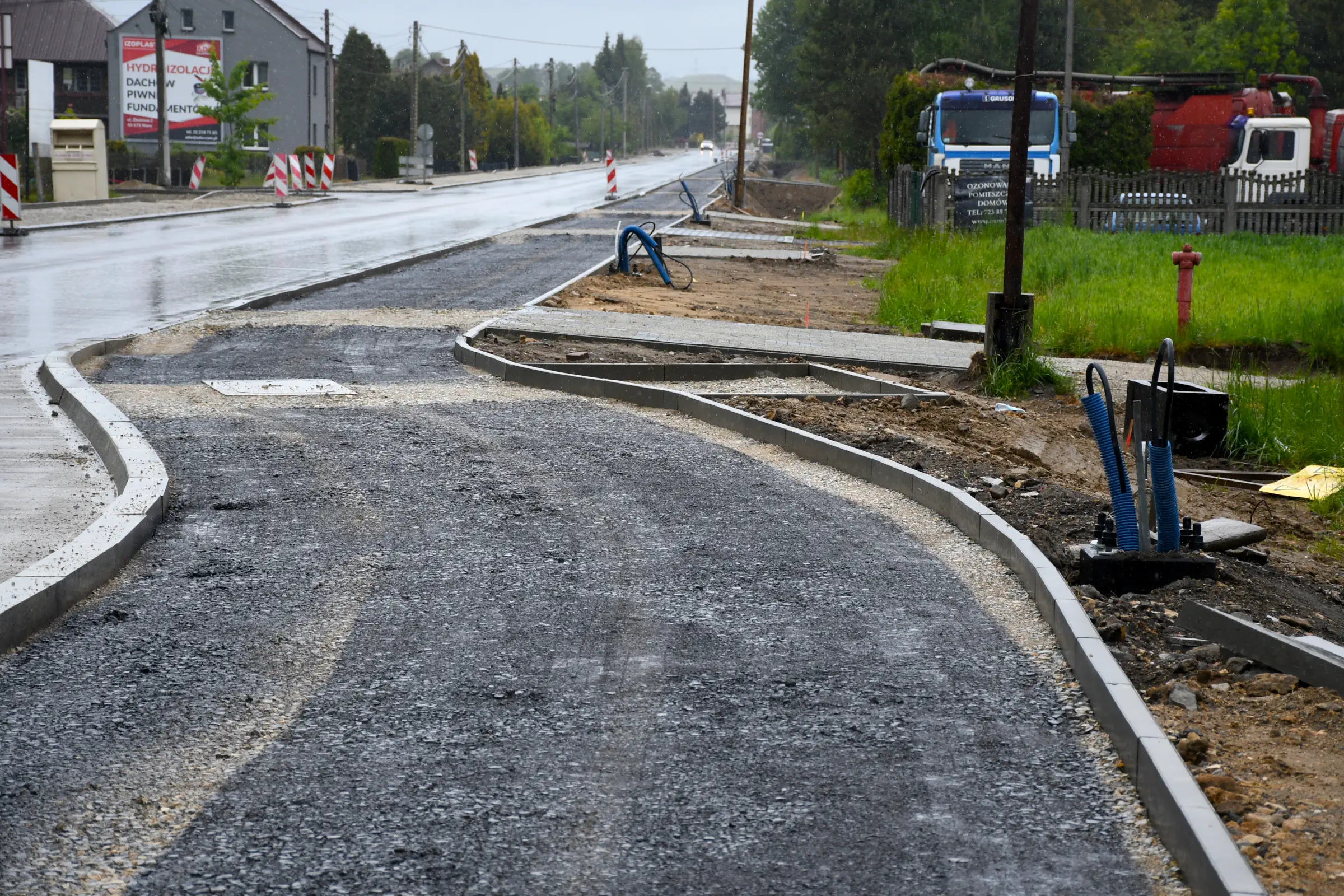

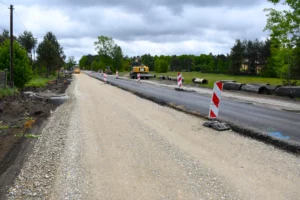

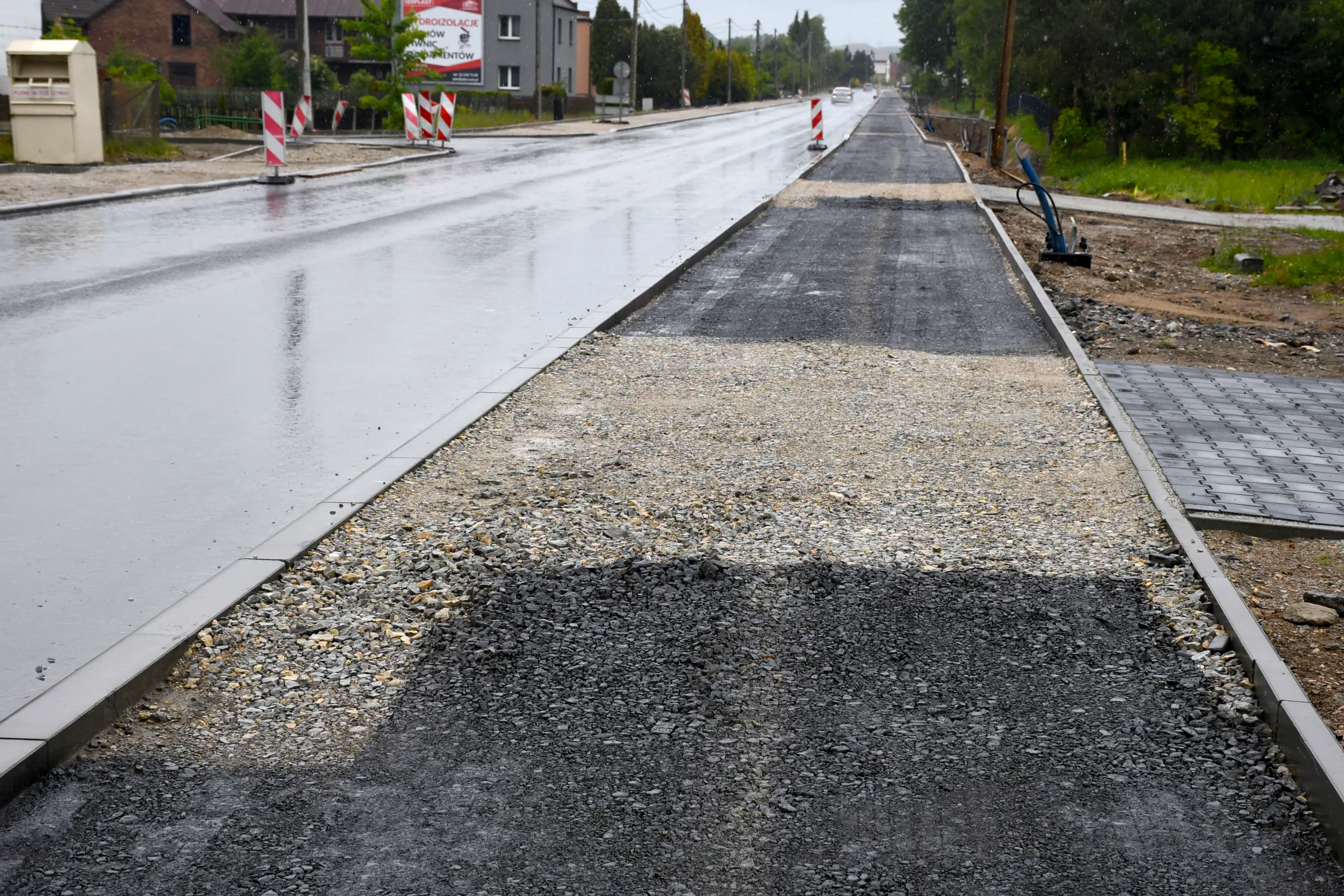

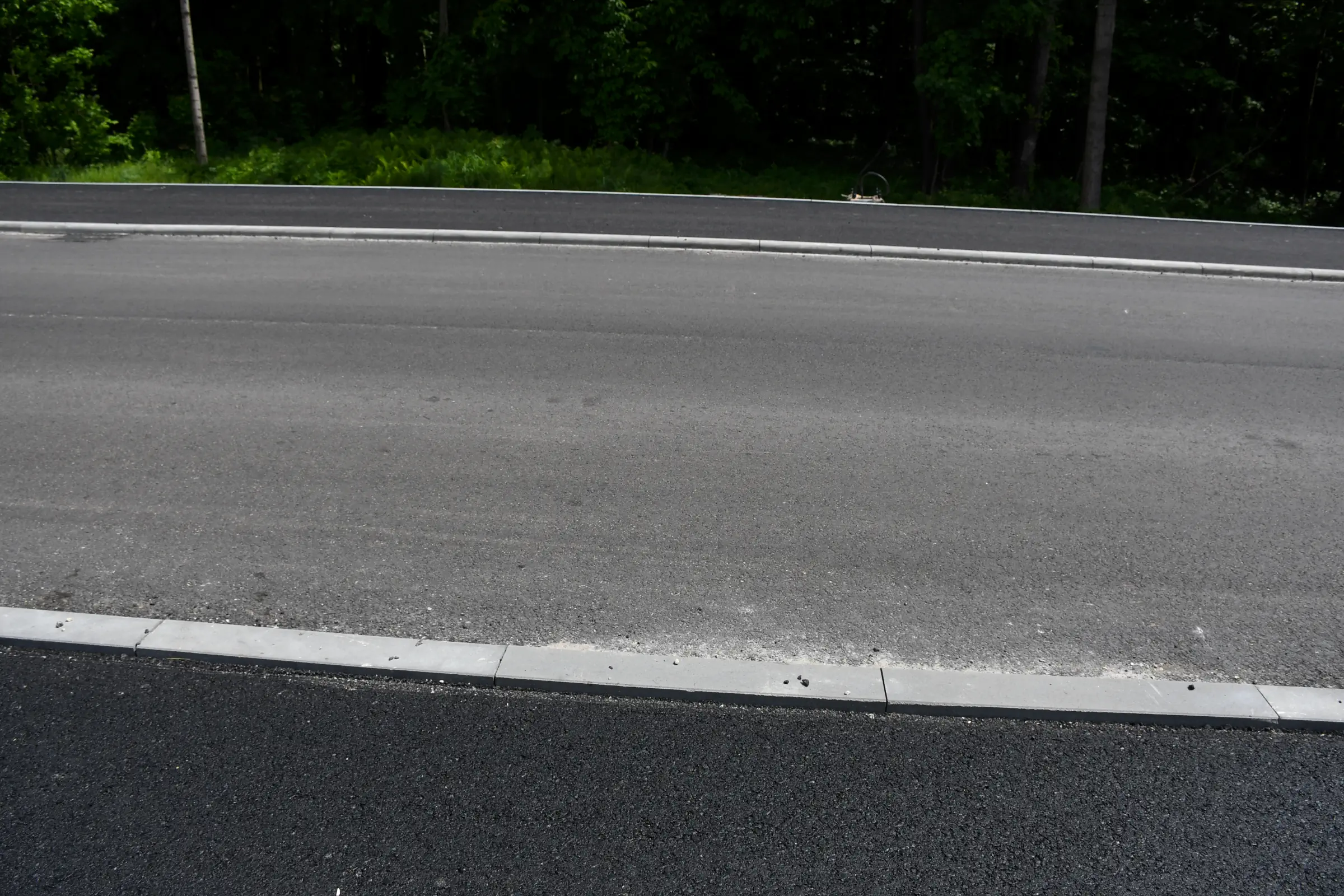

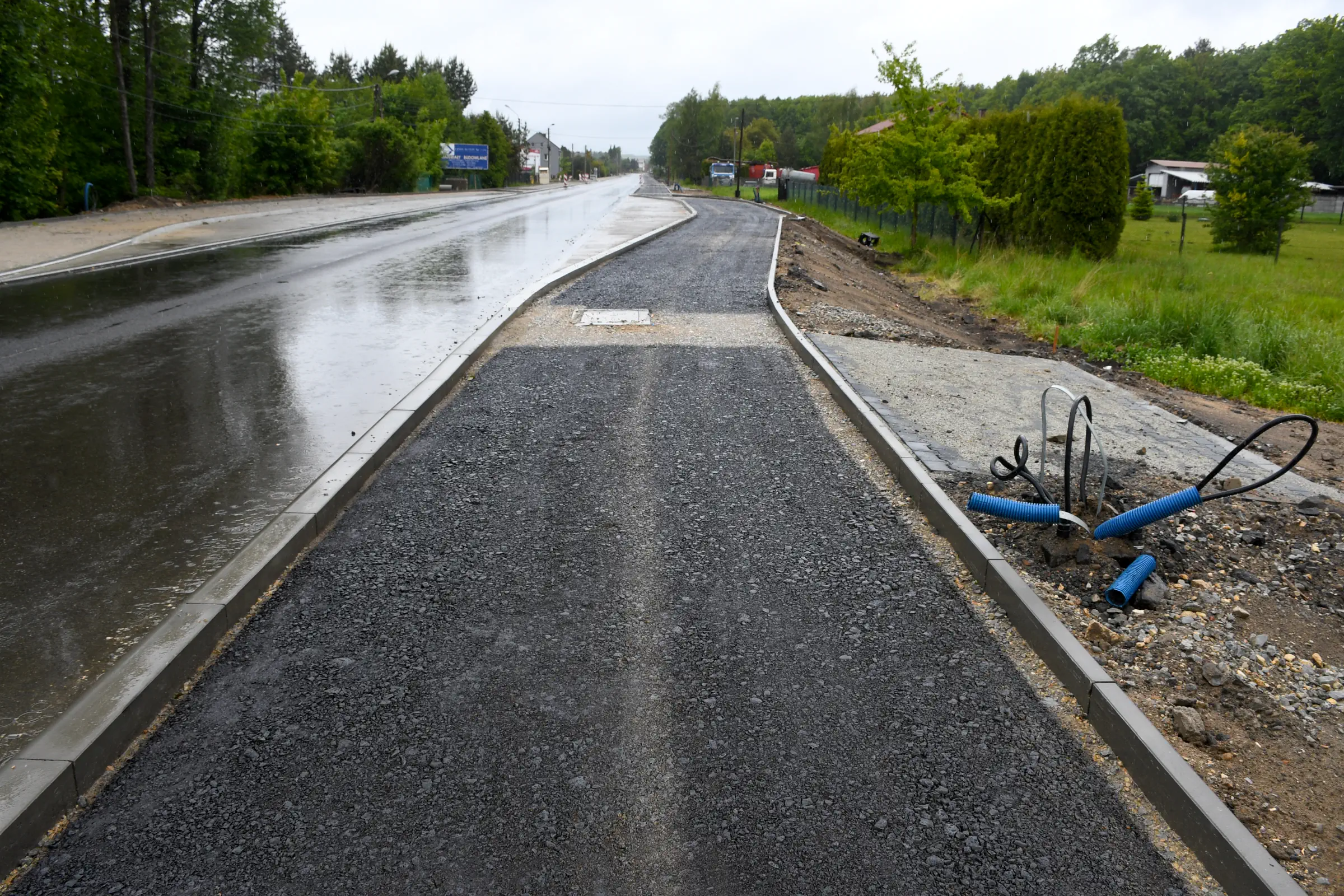

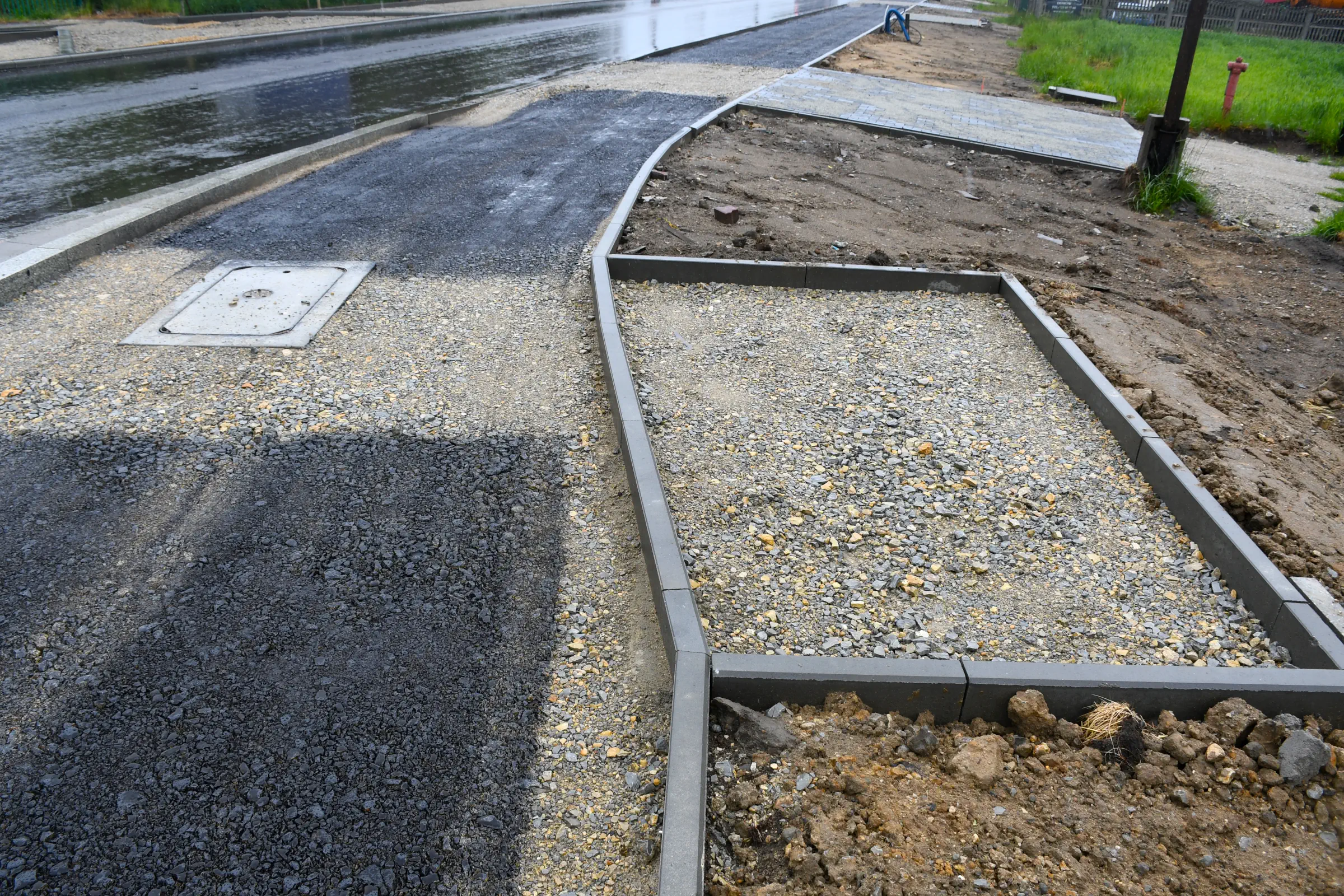

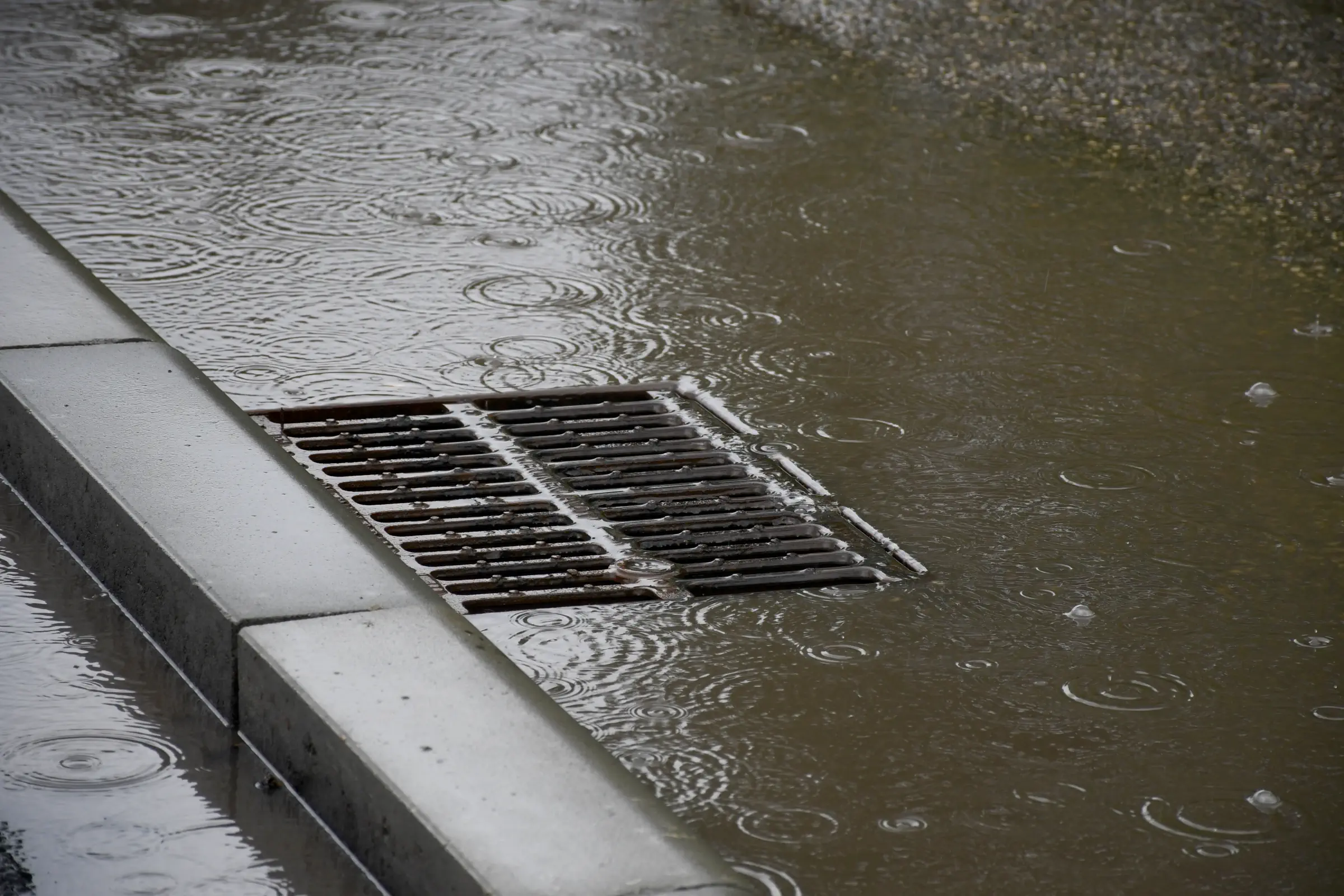

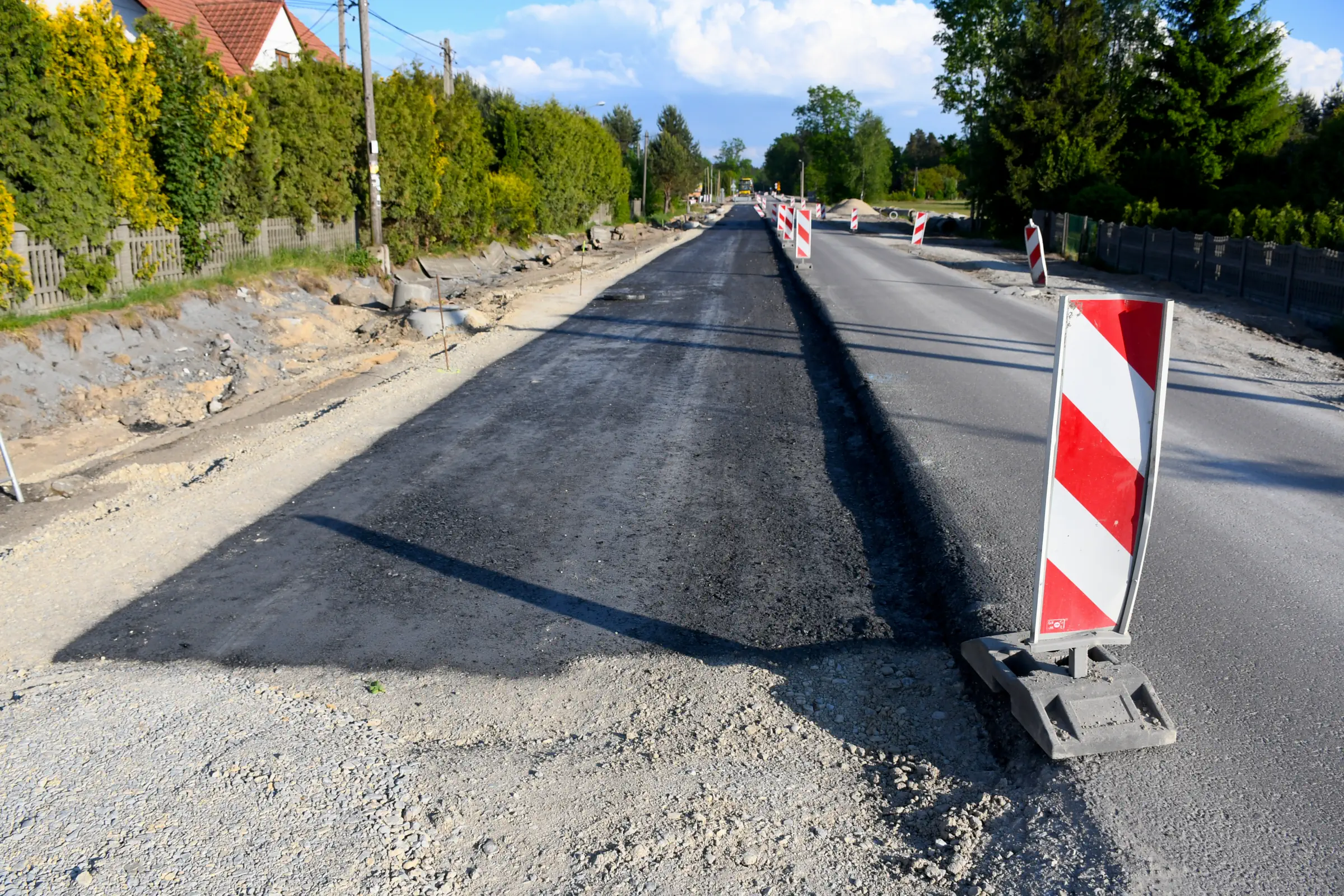

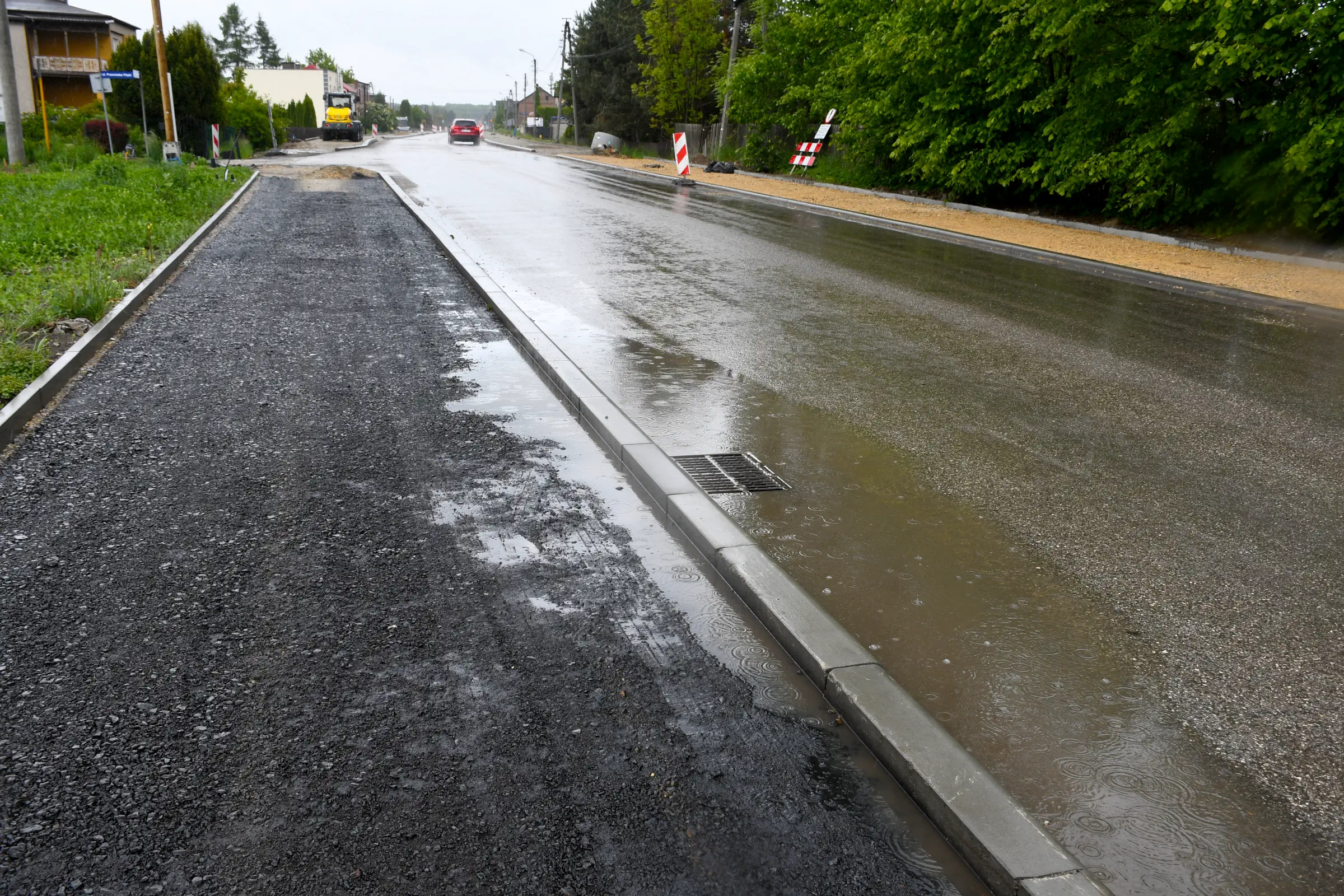

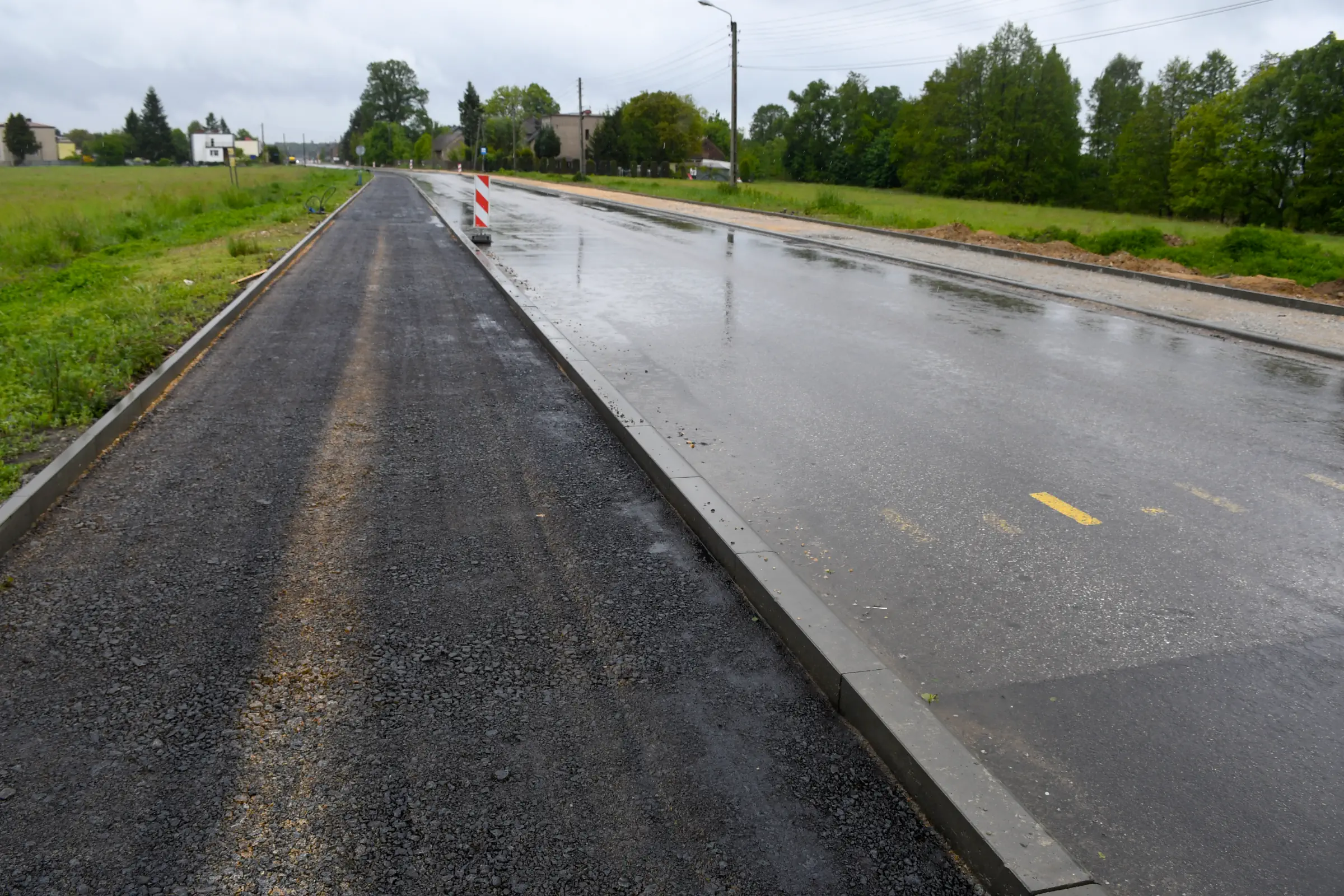

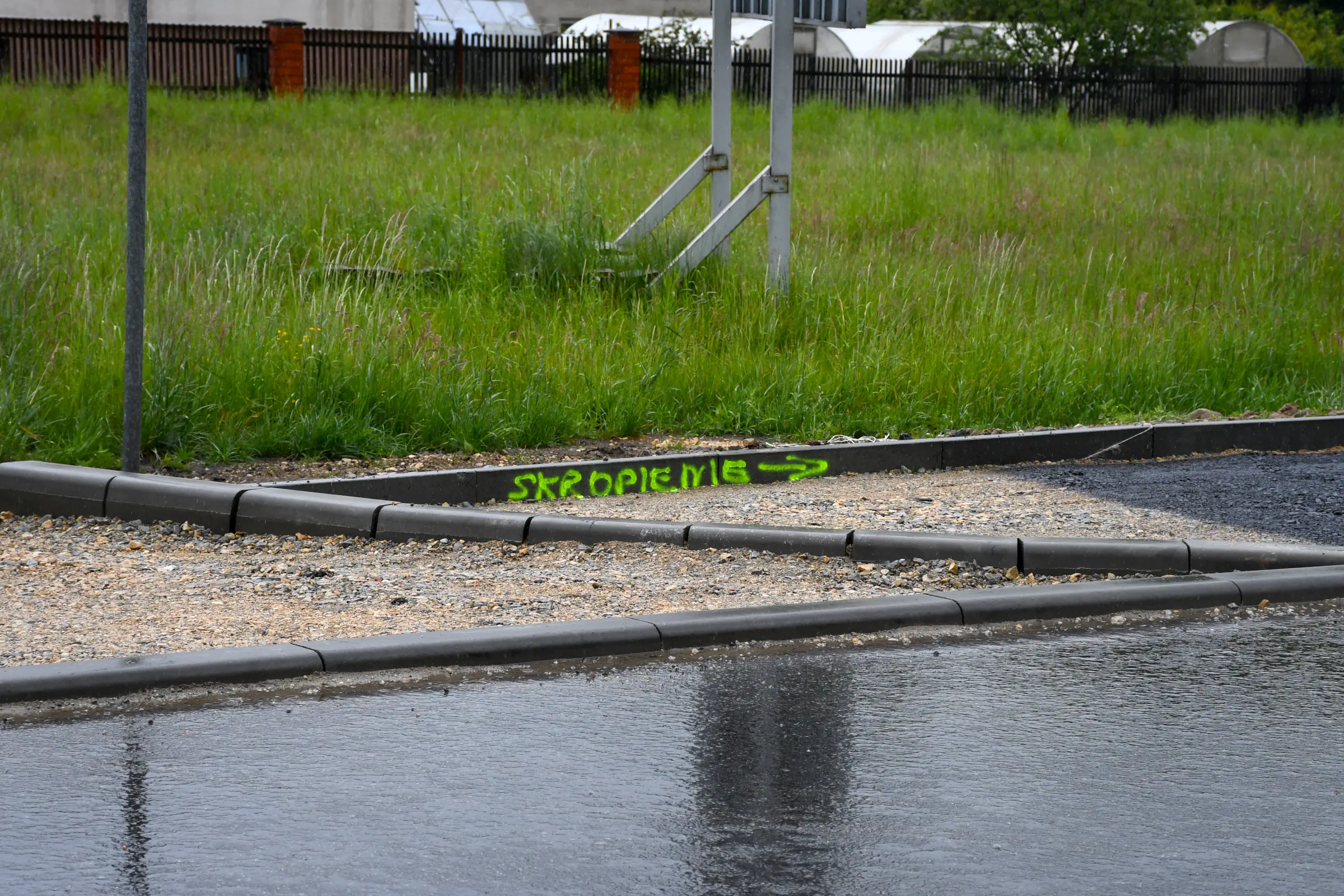

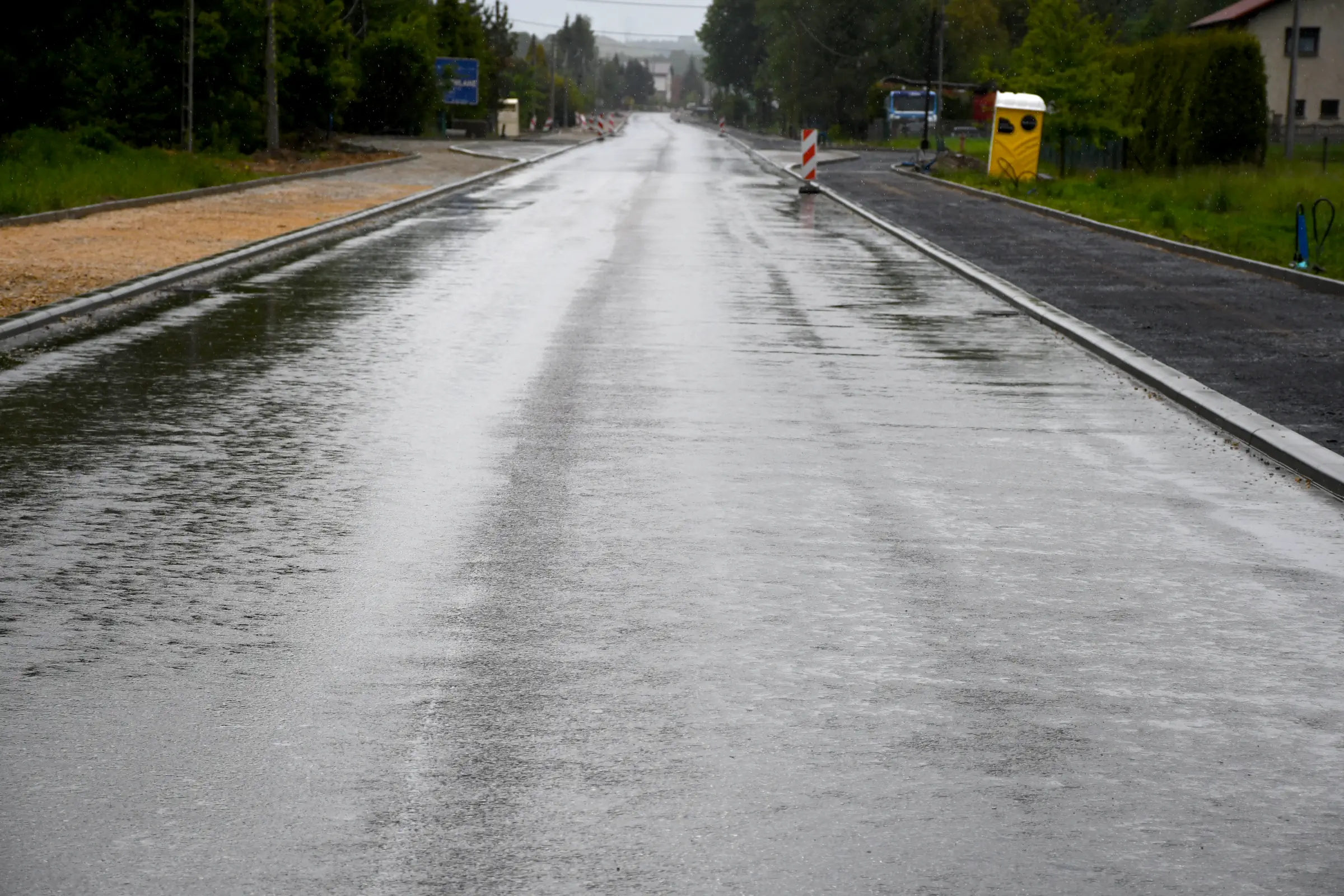

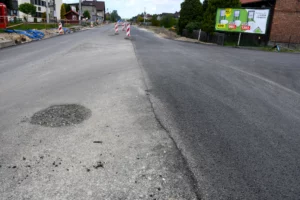

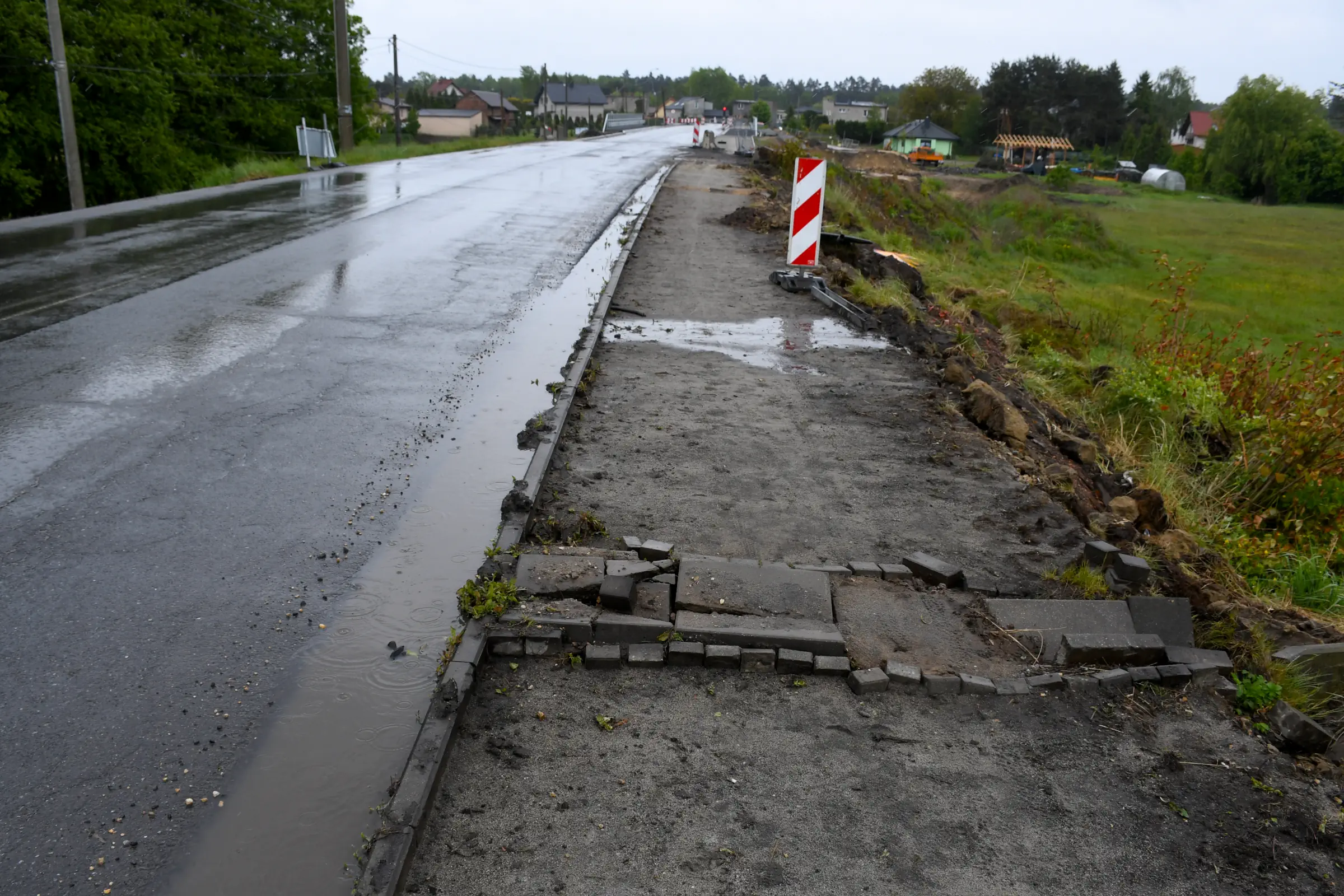

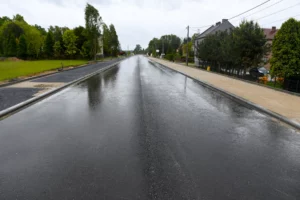

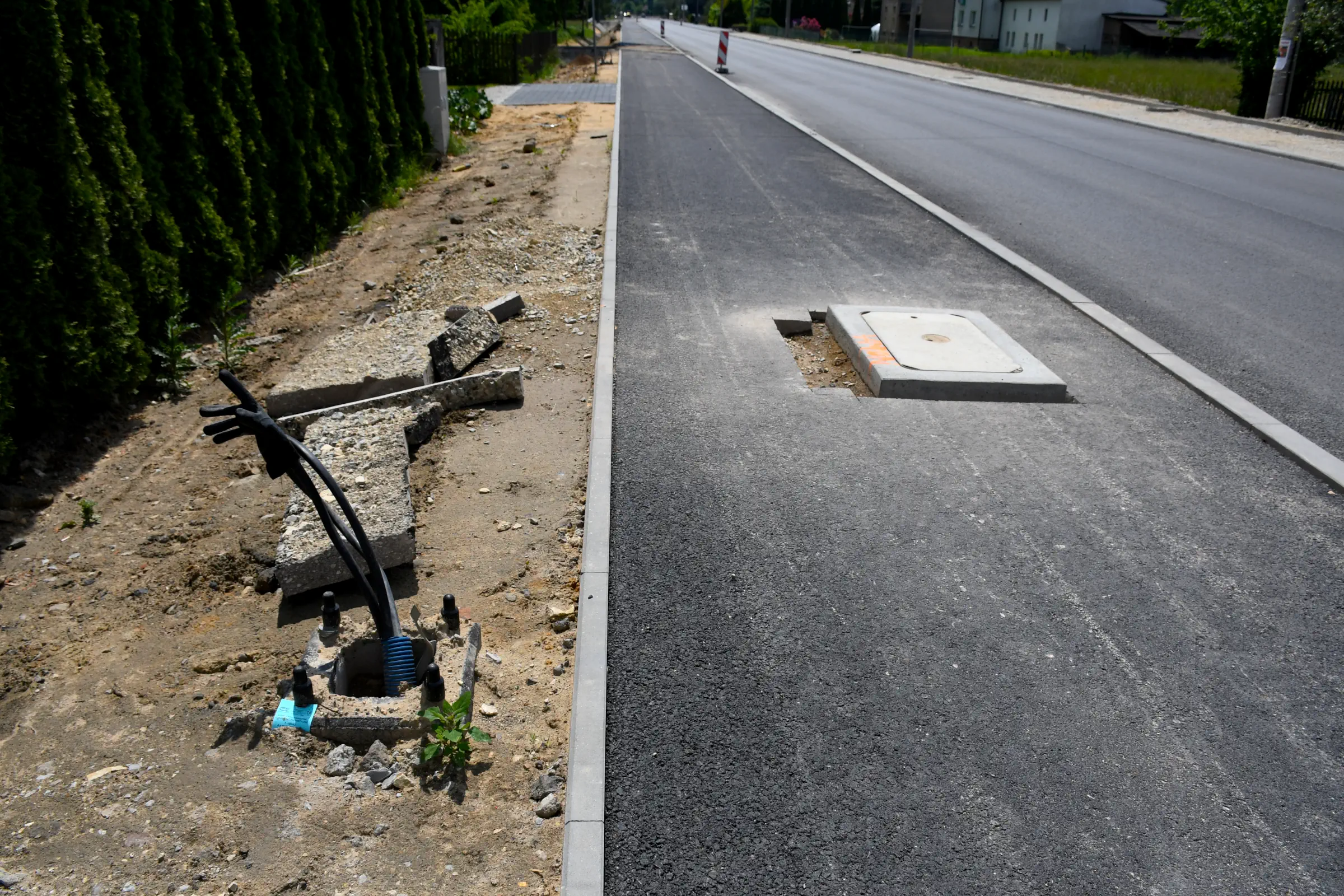

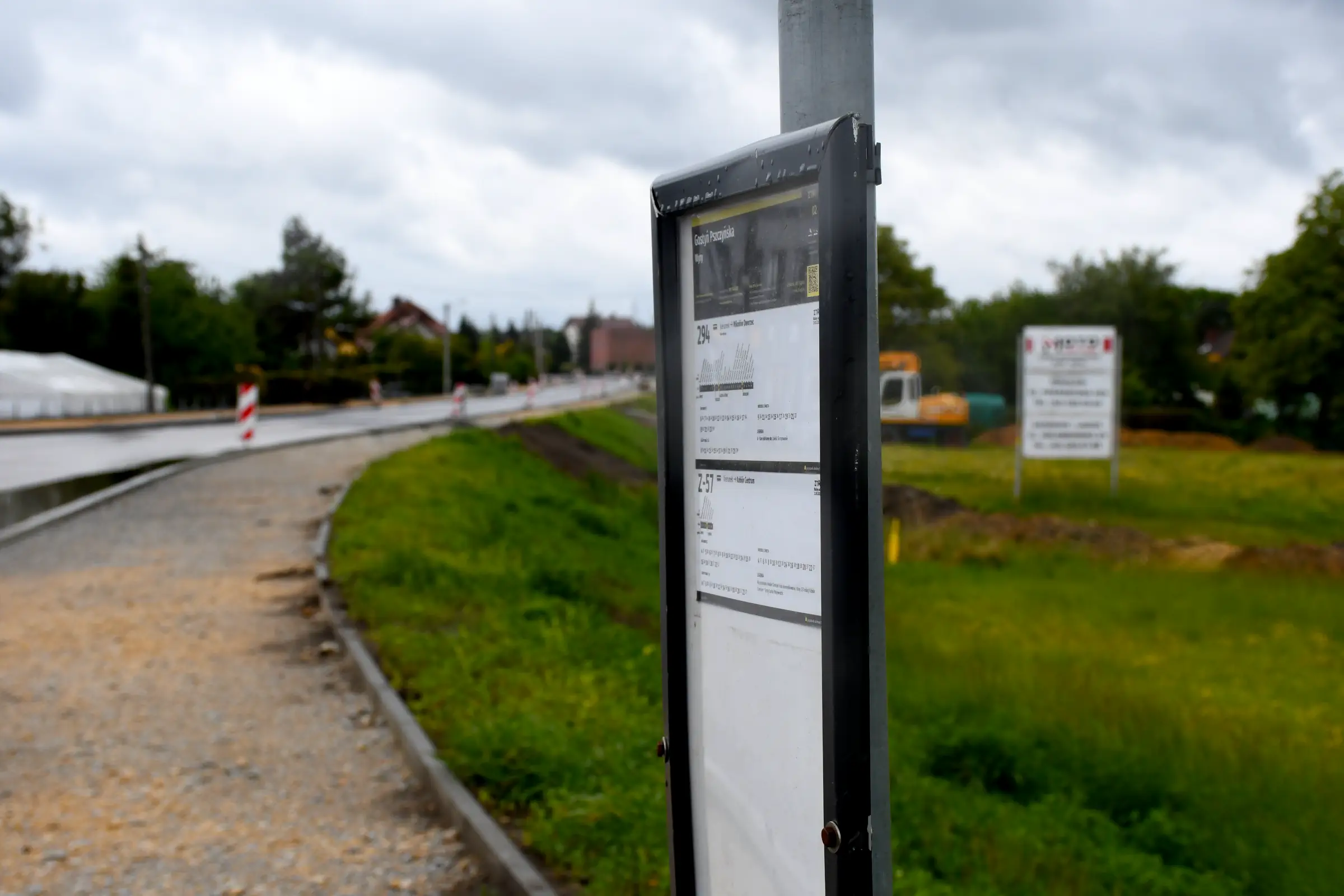

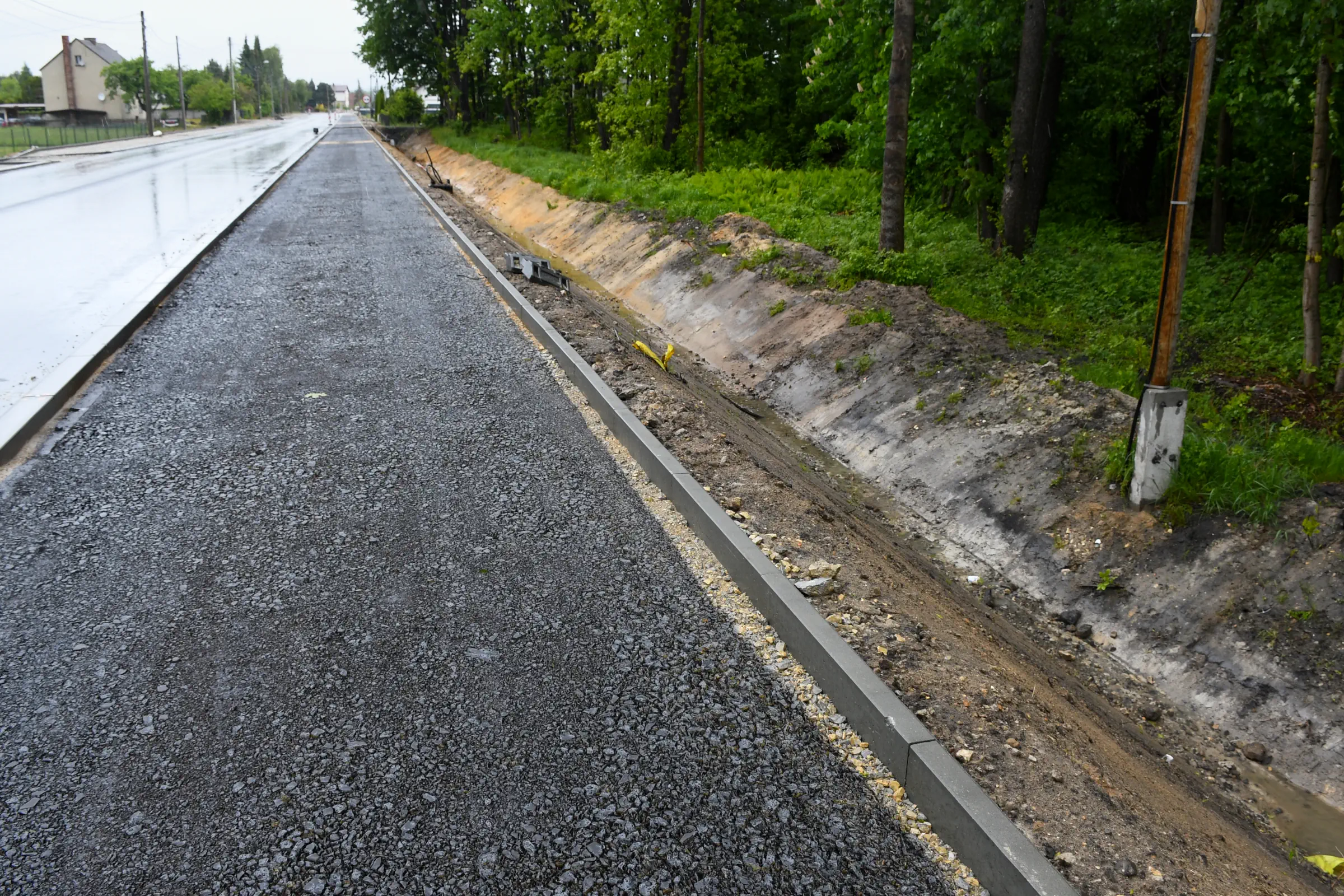

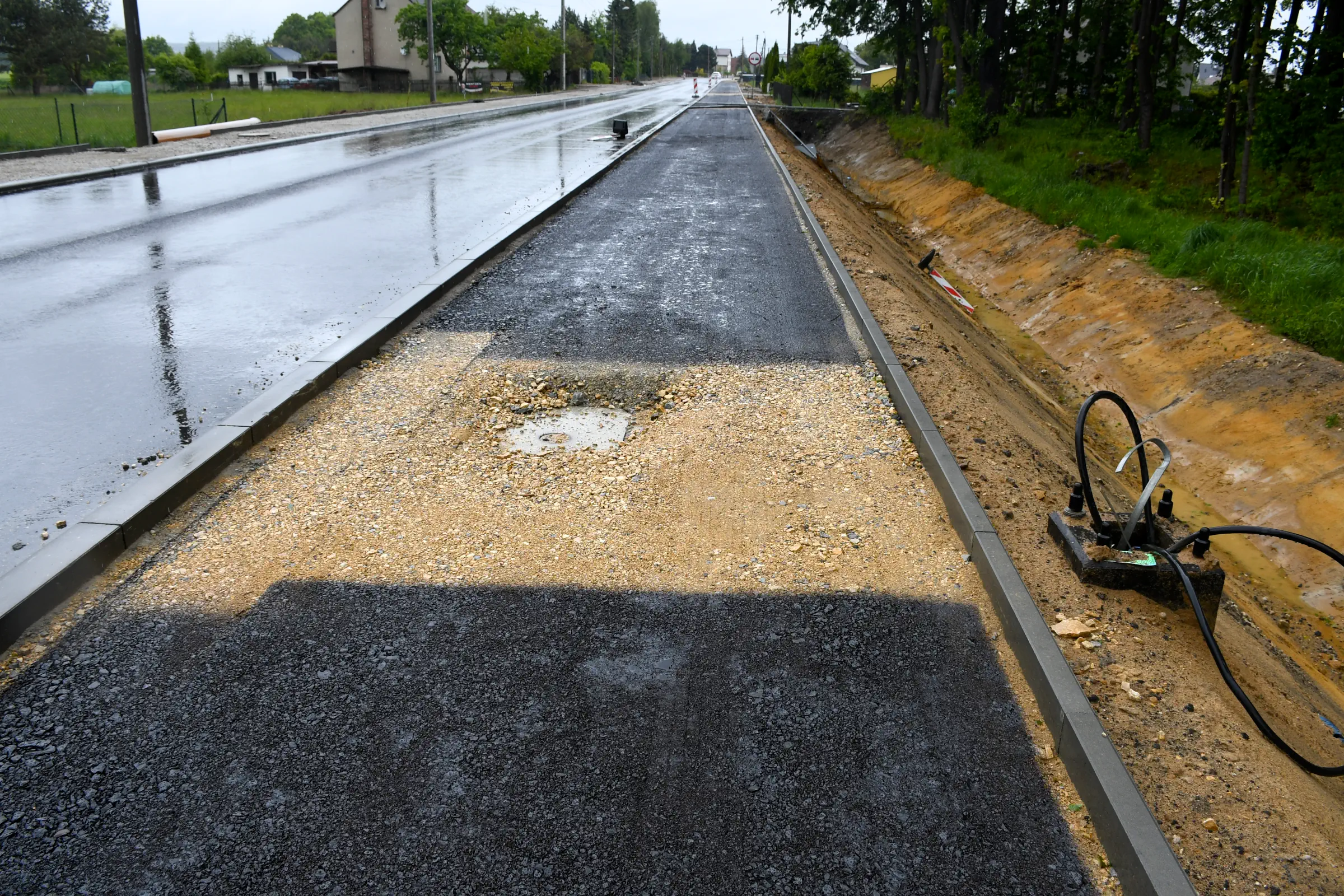

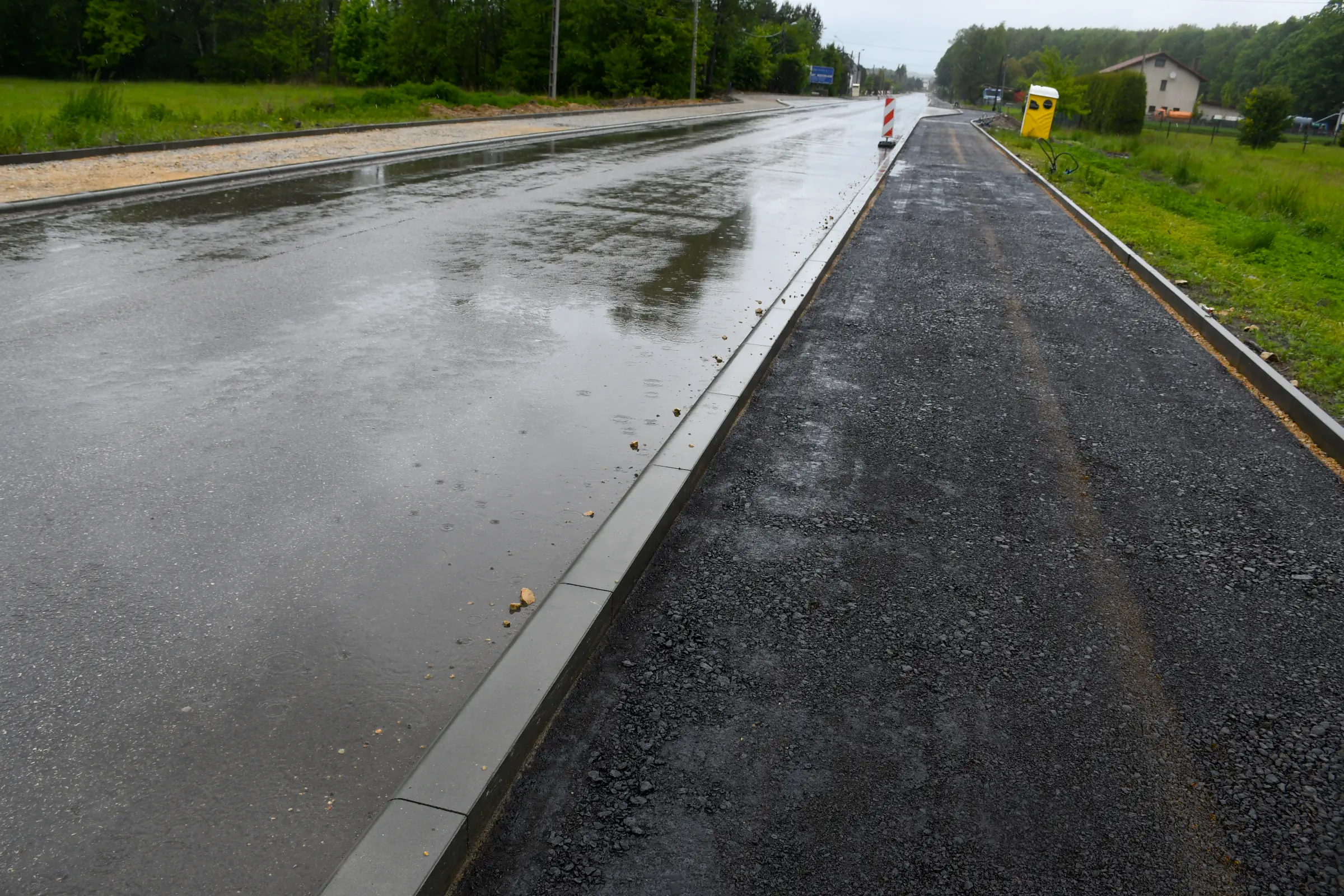

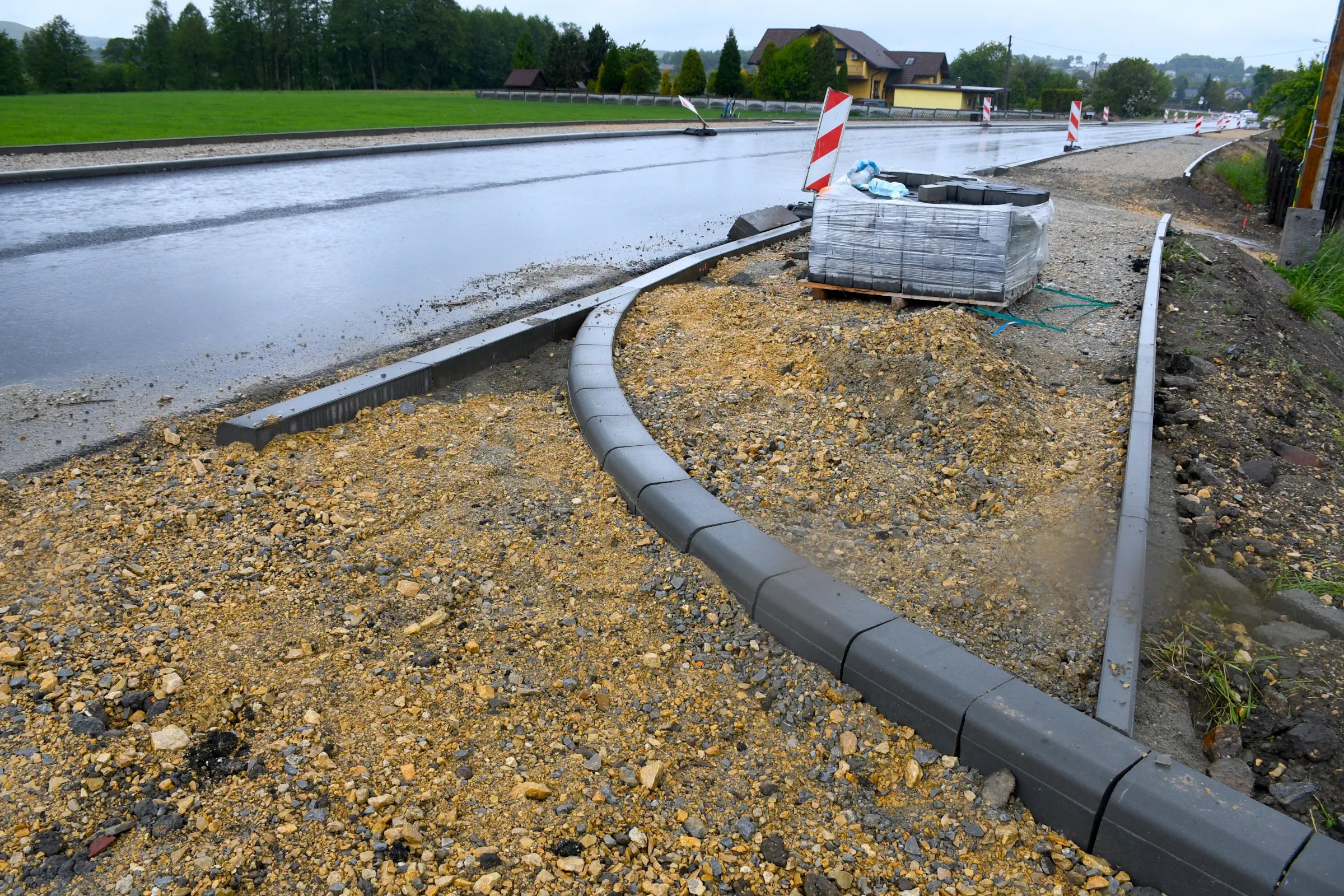

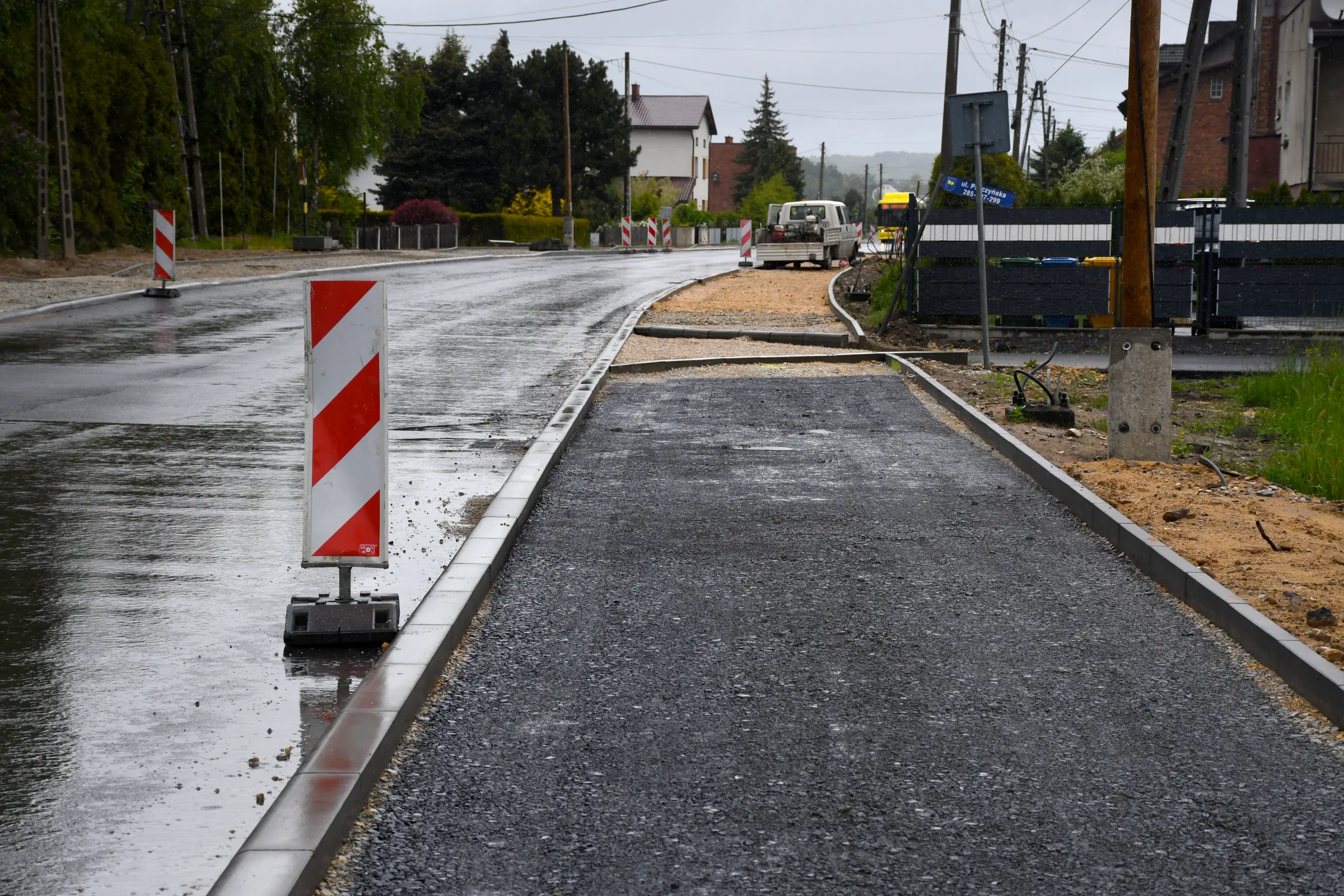

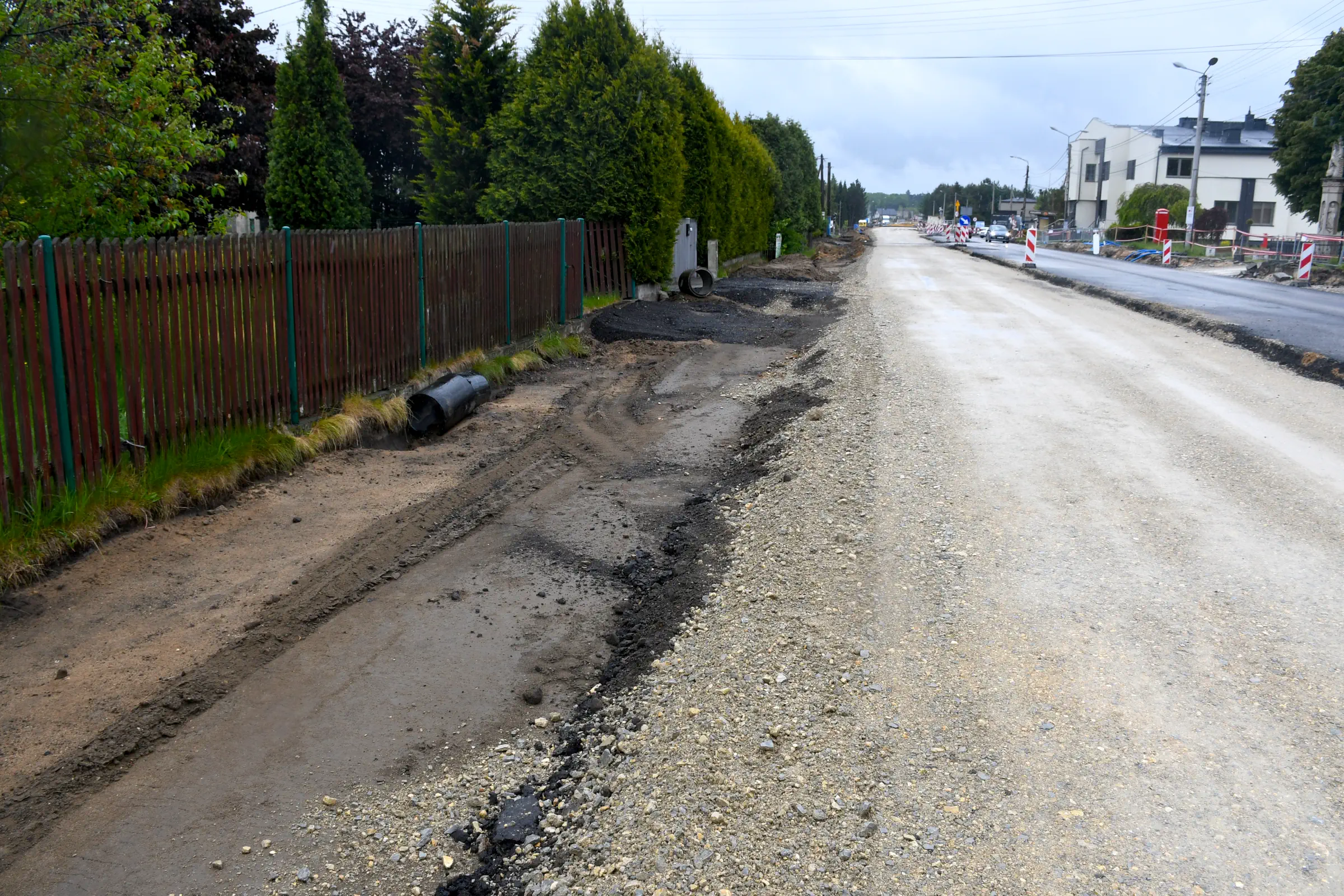

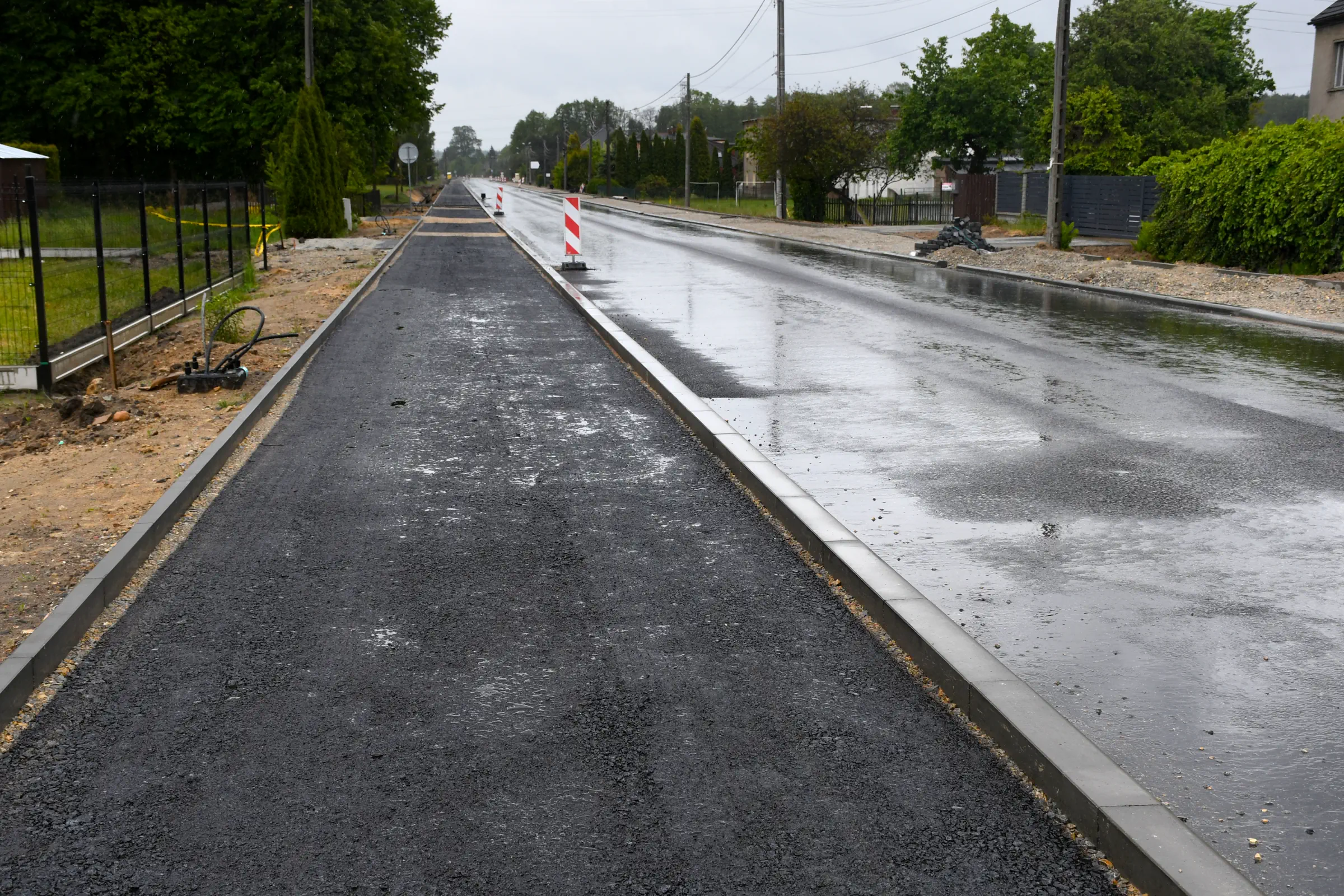

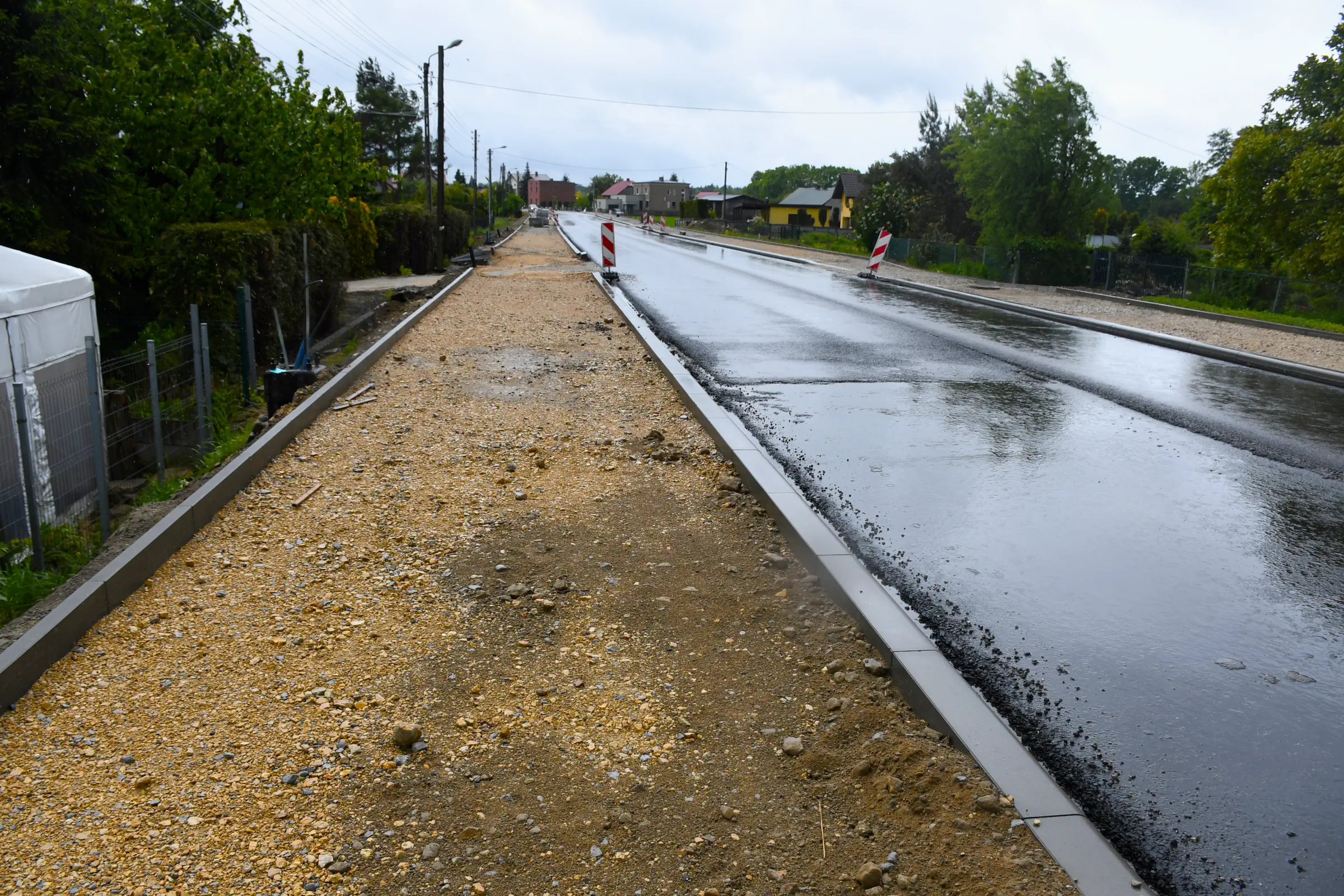

Niedziela, 18 majaCiąg pieszo-rowerowy po stronie wschodniej został skroplony emulsją asfaltowąBez warstwy ścieralnej odpływy nie działają tak jak trzebaStudzienka kanalizacji teletechnicznej przed regulacją wysokości posadowienia włazuZbudowano zjazdy na posesjeDeszczowa niedzielaStrona zachodnia bez skropleniaSobota, 31 majaCiągi pieszo-rowerowe z warstwą wiążącąWłaz studzienki teletechnicznej po przeprowadzeniu regulacji wysokościTymczasowe przystanki wyposażono w równie tymczasowe kosze na śmieciPobrano materiał do badańWarstwa wiążąca po obu stronach
XI. Przebudowa odcinka w obrębie zjazdu na ul. Łuczników

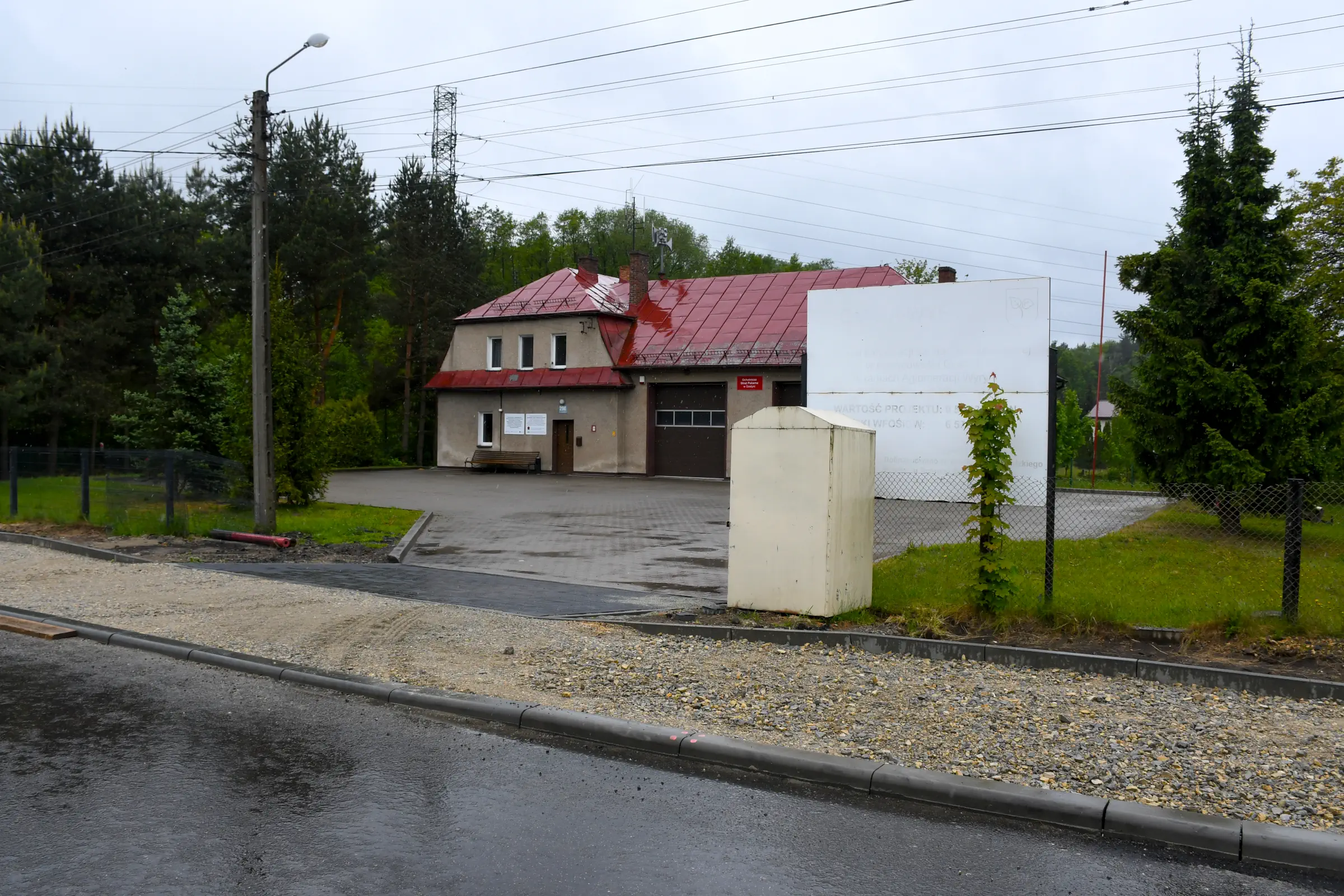

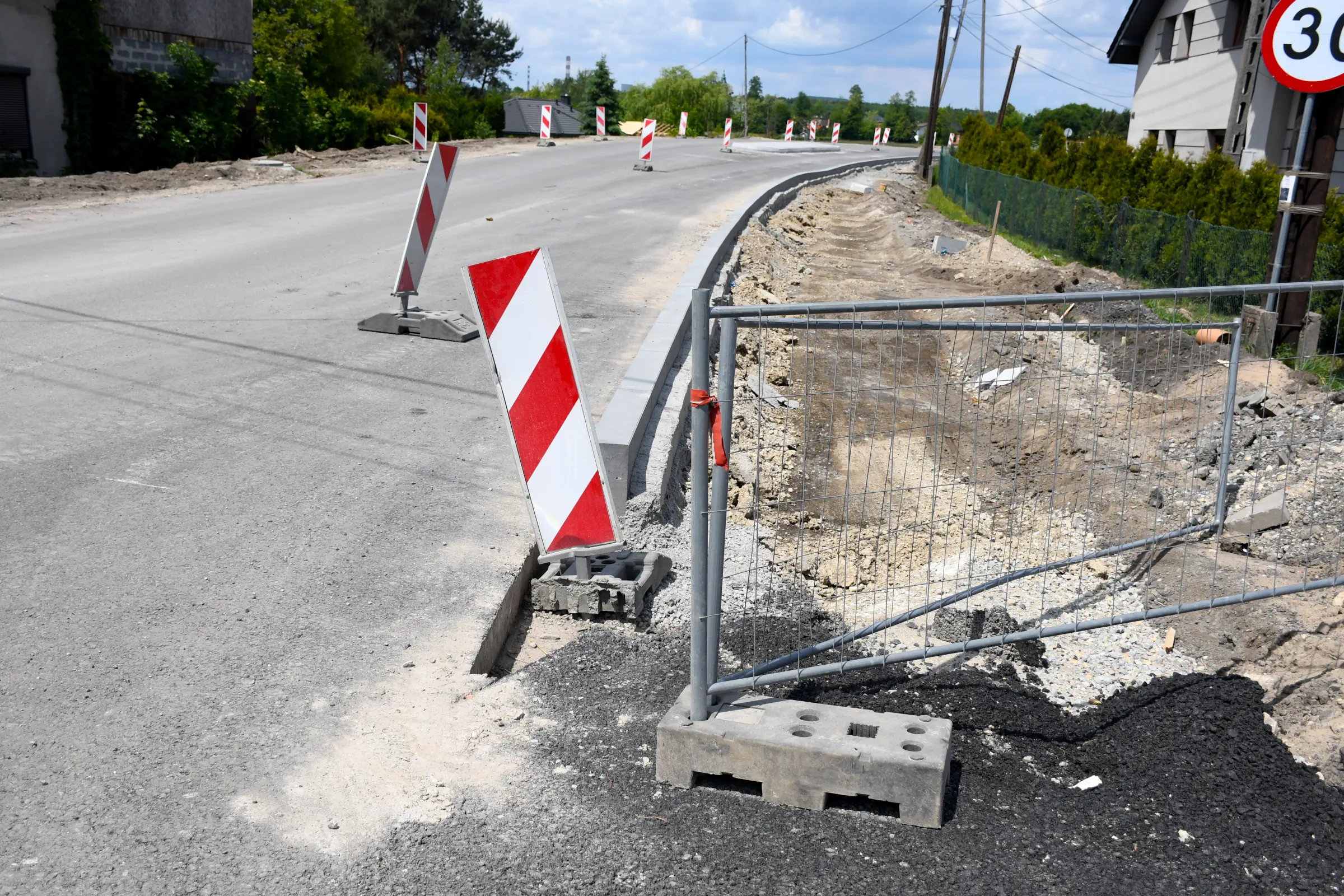

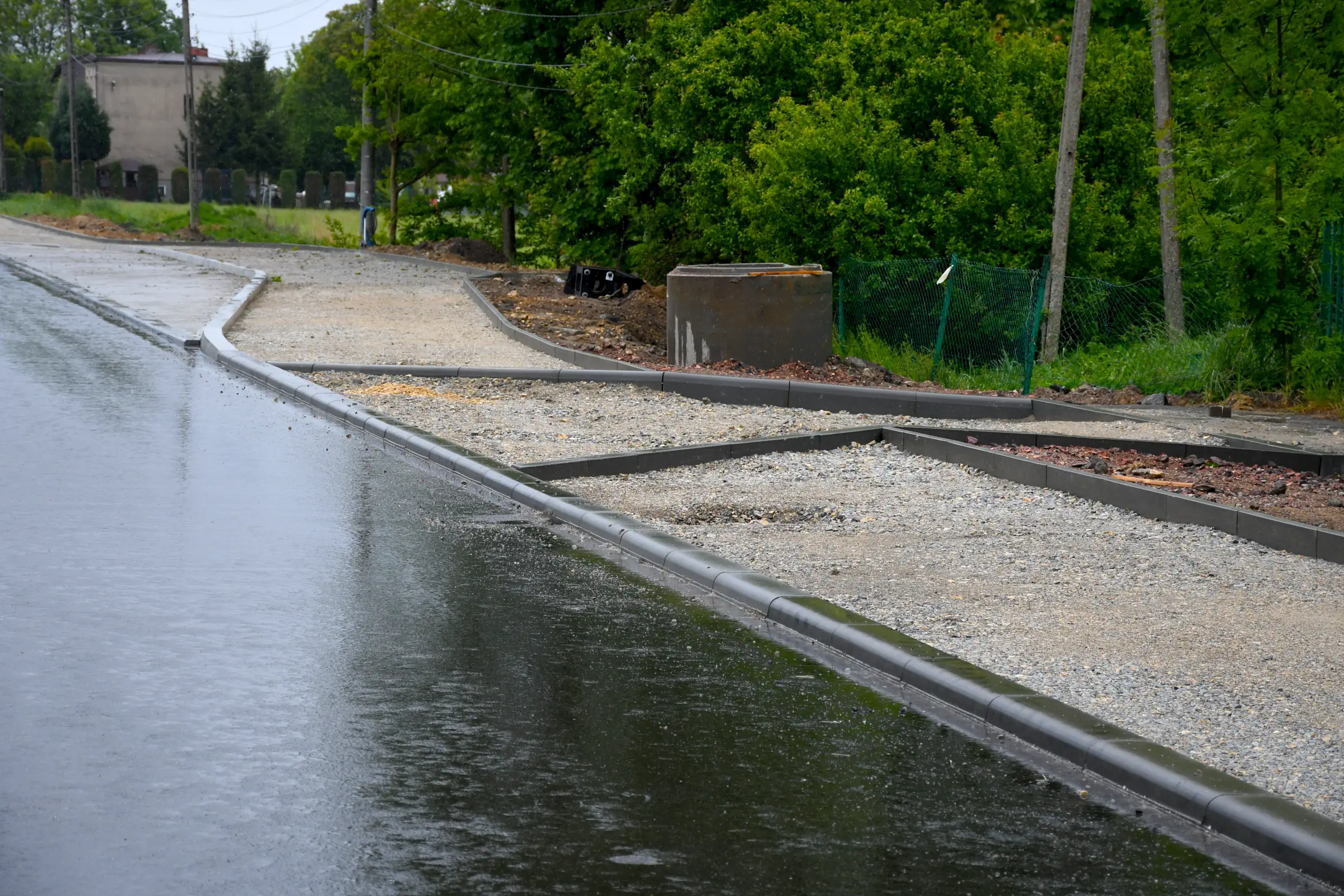

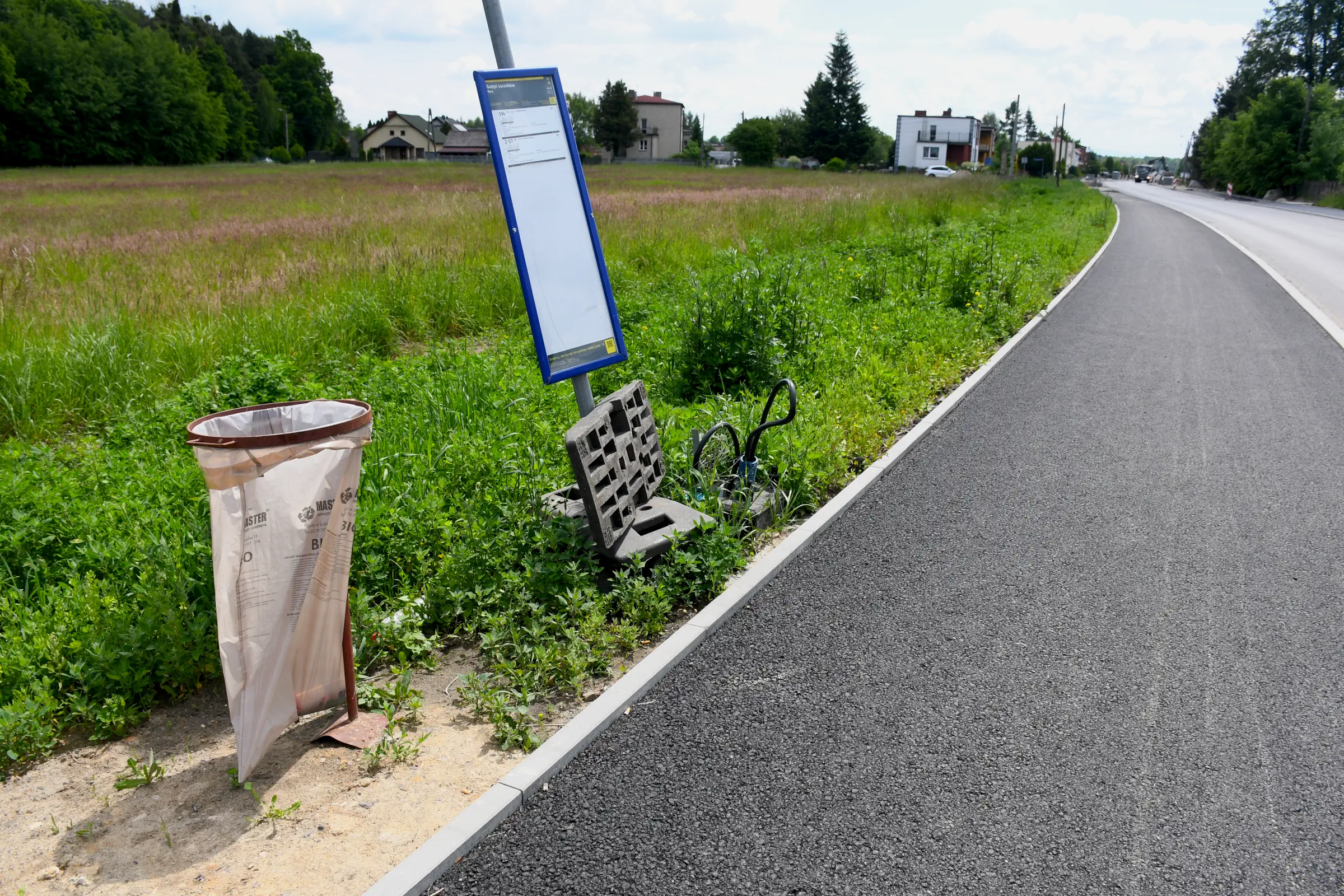

Niedziela, 18 majaDokończono budowę krawężników (połączono fragmenty przy zatoce)Ciąg pieszo-rowerowy po stronie wschodniej został skroplony emulsją asfaltowąZatoka – „Gostyń Łuczników”Miejsce na wiatę przystankowąKiedyś zjazd do Garkatu, w przyszłości zjazd do PSZOKPrzy OSP GostyńWjazd dla strażakówPrzy zjeździe na ul. ŁucznikówRemiza strażackaZjazd na ul. Łuczników po wykonaniu warstwy asfaltowejDokończono krawężnikDalej w kierunku granicy z WyramiObniżenie krawężnika – przejście dla pieszych obok ul. ŁucznikówZabudowa prefabrykowanego dna koryta rowu melioracyjnegoPrzepust pod drogą będzie odbierał wodę z korytaZ poziomu koryta w kierunku północnymSkropiona nawierzchnia ciągu pieszo-rowerowegoZabudowa dna koryta – ciąg dalszySobota, 31 majaWarstwa wiążąca ciągów pieszo-rowerowych gotowa (obie strony)Wybrukowano część pod wiatę przystankowąWyregulowano wysokość i kąt studzienek teletechnicznychOznakowanie poziome tymczasowePrzy zjeździe na ul. ŁucznikówPrzejście dla pieszych – ul. ŁucznikówNowe przejście dla pieszych na DW 928 w rejonie zjazdu na ul. Łuczników Ciąg pieszo-rowerowy po stronie wschodniej i wzmocnione skarpyW stronę ul. ŁucznikówW stronę przystanku „Gostyń Pszczyńska”W oczekiwaniu na montaż latarni oświetlenia ulicznegoKolejna wyregulowana studzienka
XII. Przebudowa odcinka w obrębie granicy lasu Jastrzębiec

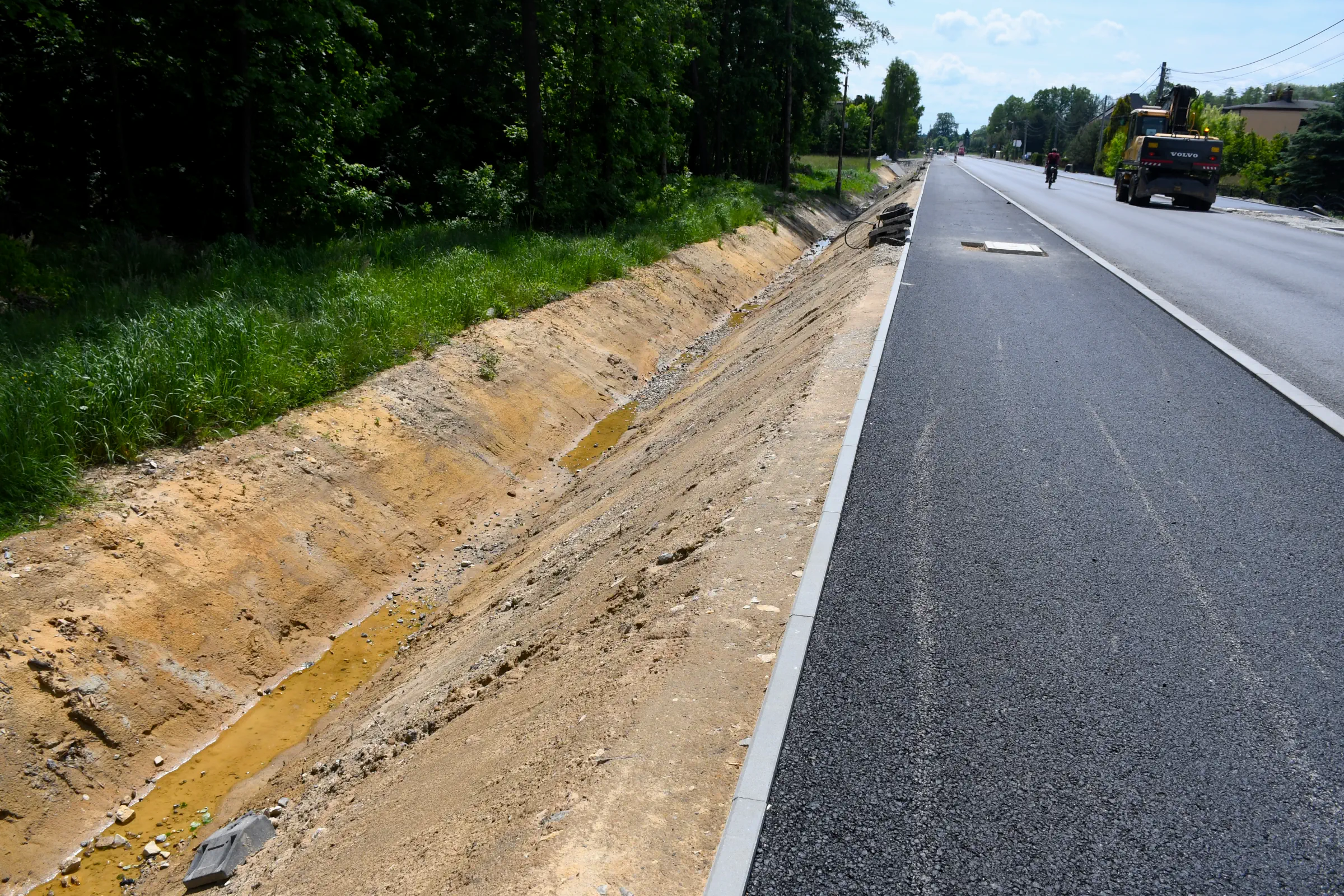

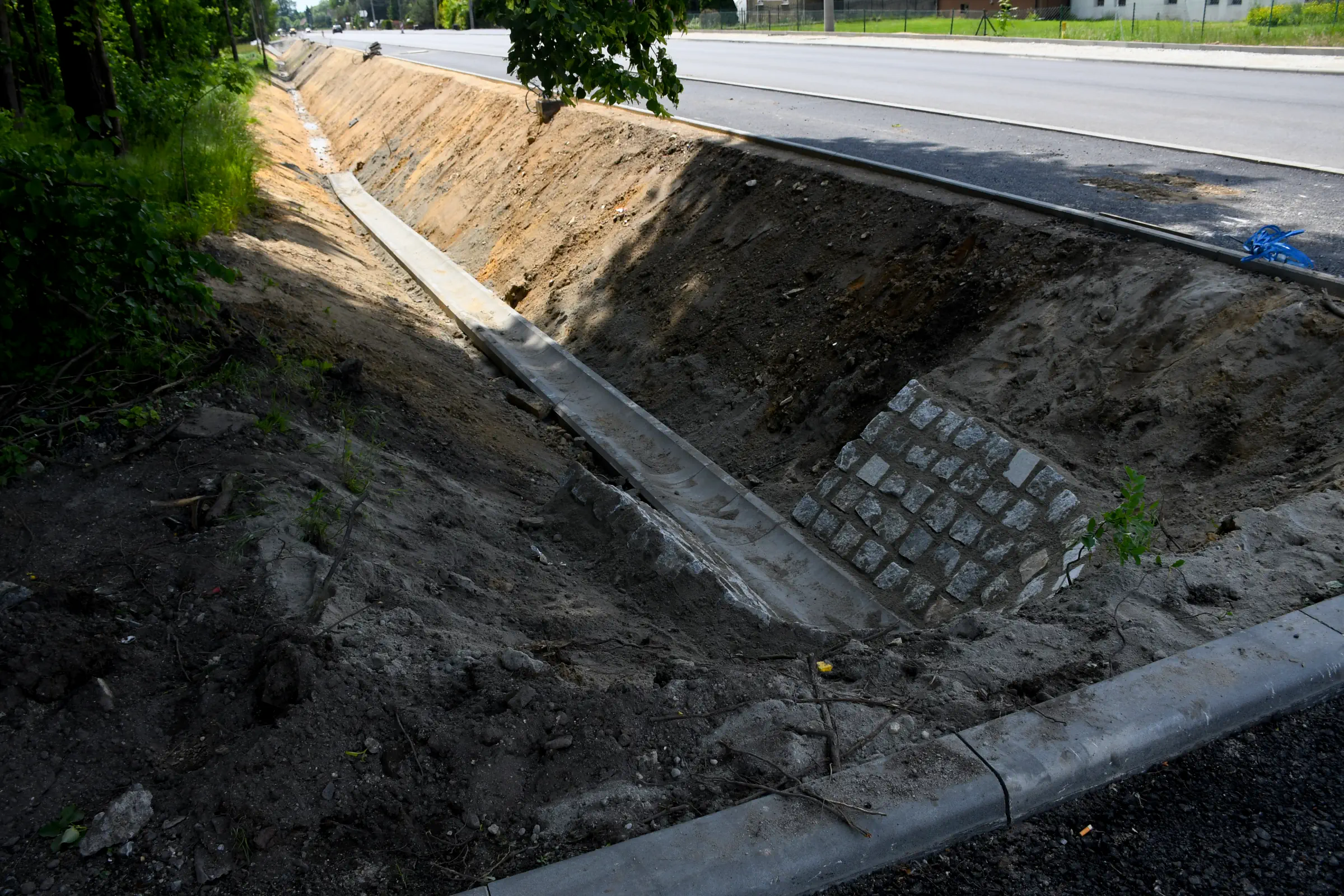

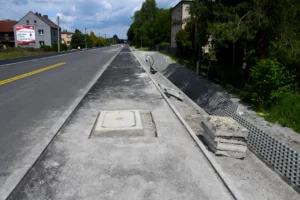

Niedziela, 18 majaSkroplona nawierzchnia ciągu pieszo-rowerowego (tylko strona wschodnia)Budowa zjazdów na posesjeZjazd do lasu JastrzębiecNawierzchnie skroplono emulsją asfaltową do zjazdu na ul. Pszczyńską bocznąŁączenie fragmentówWskazówka dla wykonawcówPo stronie zachodniej bez zmianSobota, 31 majaWarstwa wiążąca ciiągów pieszo-rowerowychWyregulowana studzienka kanalizacji teletechnicznejUmocnienie dna koryta rowu melioracyjnegoPrzy zjeździe do lasu JastrzębiecUmocnienie przepustuStudzienka – nowaWarstwę wiążącą po stronie wschodniej wykonano do ul. Pszczyńskiej bocznejKoniec odcinka przy zjeździe na ul. Pszczyńską boczną

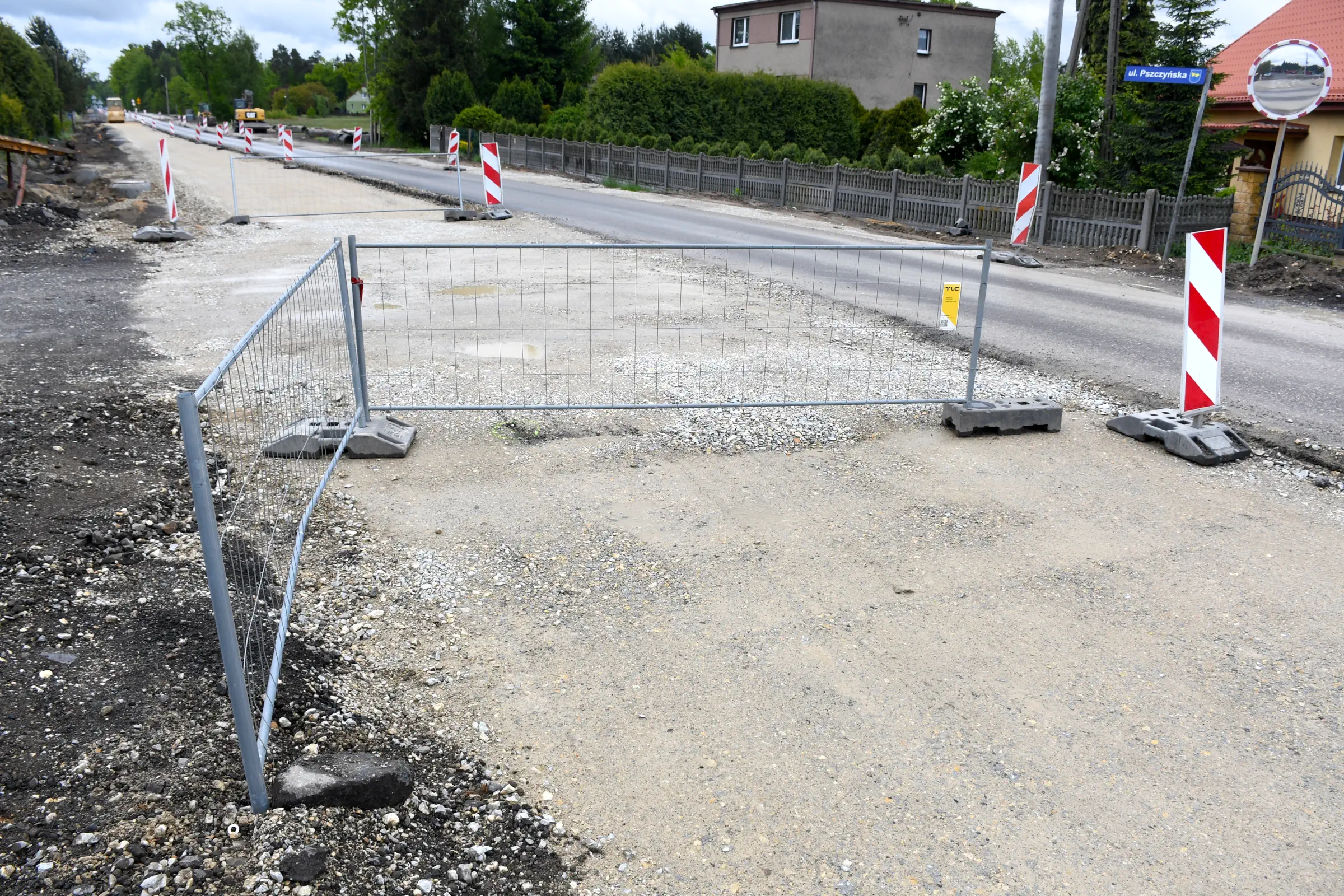

XII. Przebudowa odcinka w okolicy przystanku „Gostyń Pszczyńska”
Niedziela, 18 majaBudowa zjazdów na posesje z podziałem na strefy

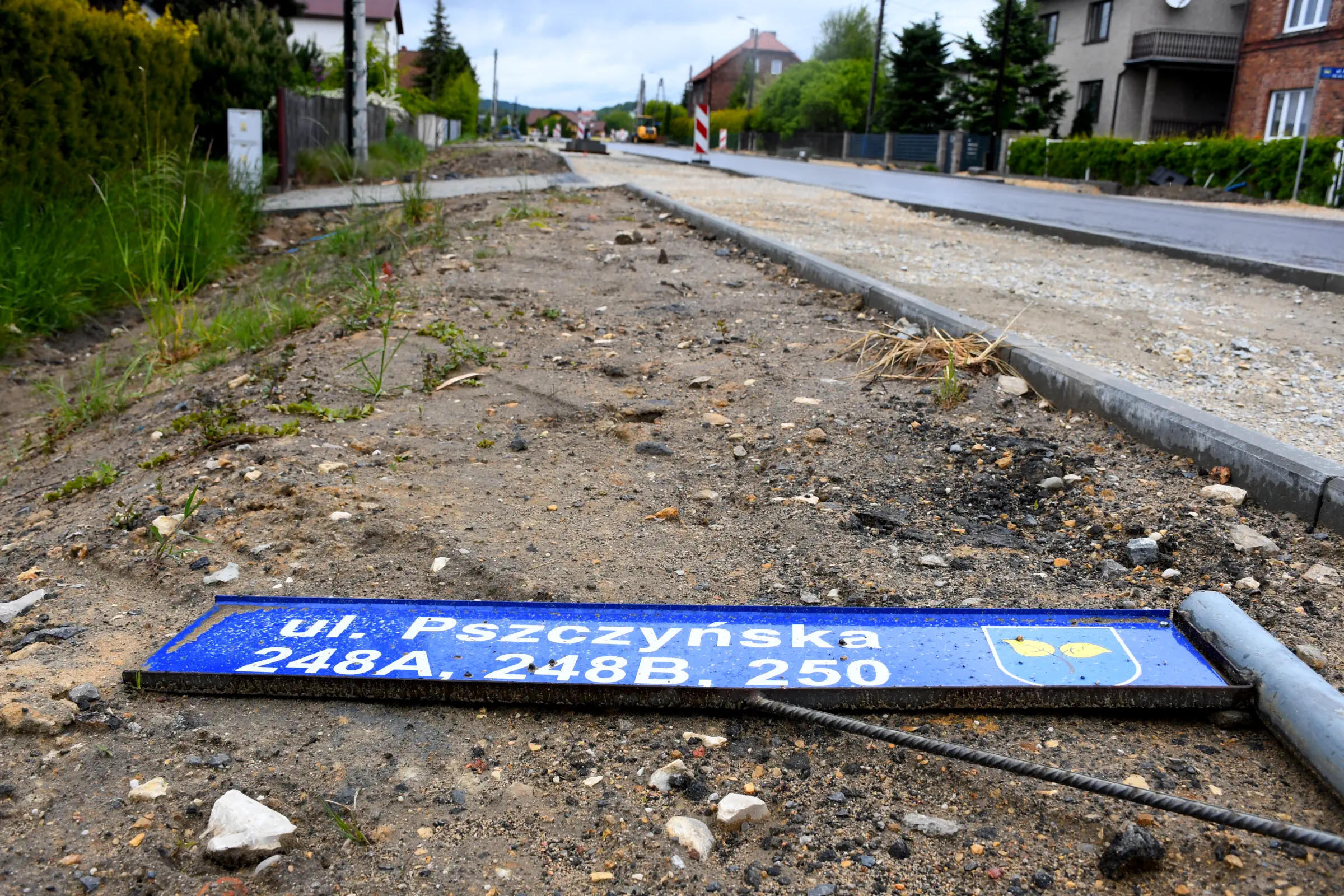

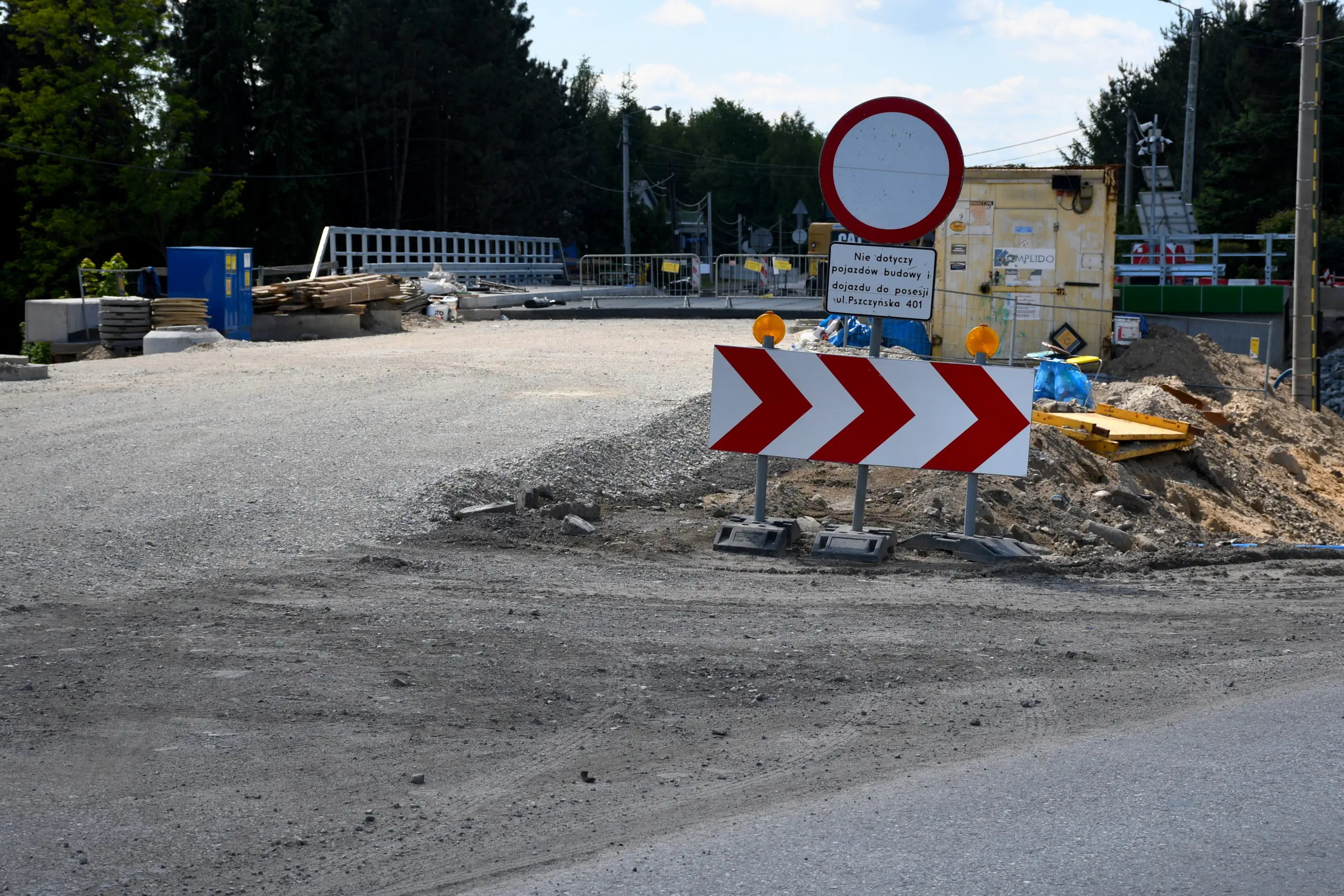

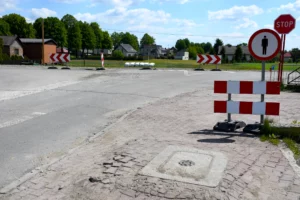

XIV. Przebudowa odcinka między przystankiem „Gostyń Pszczyńska” a granicą z Wyrami

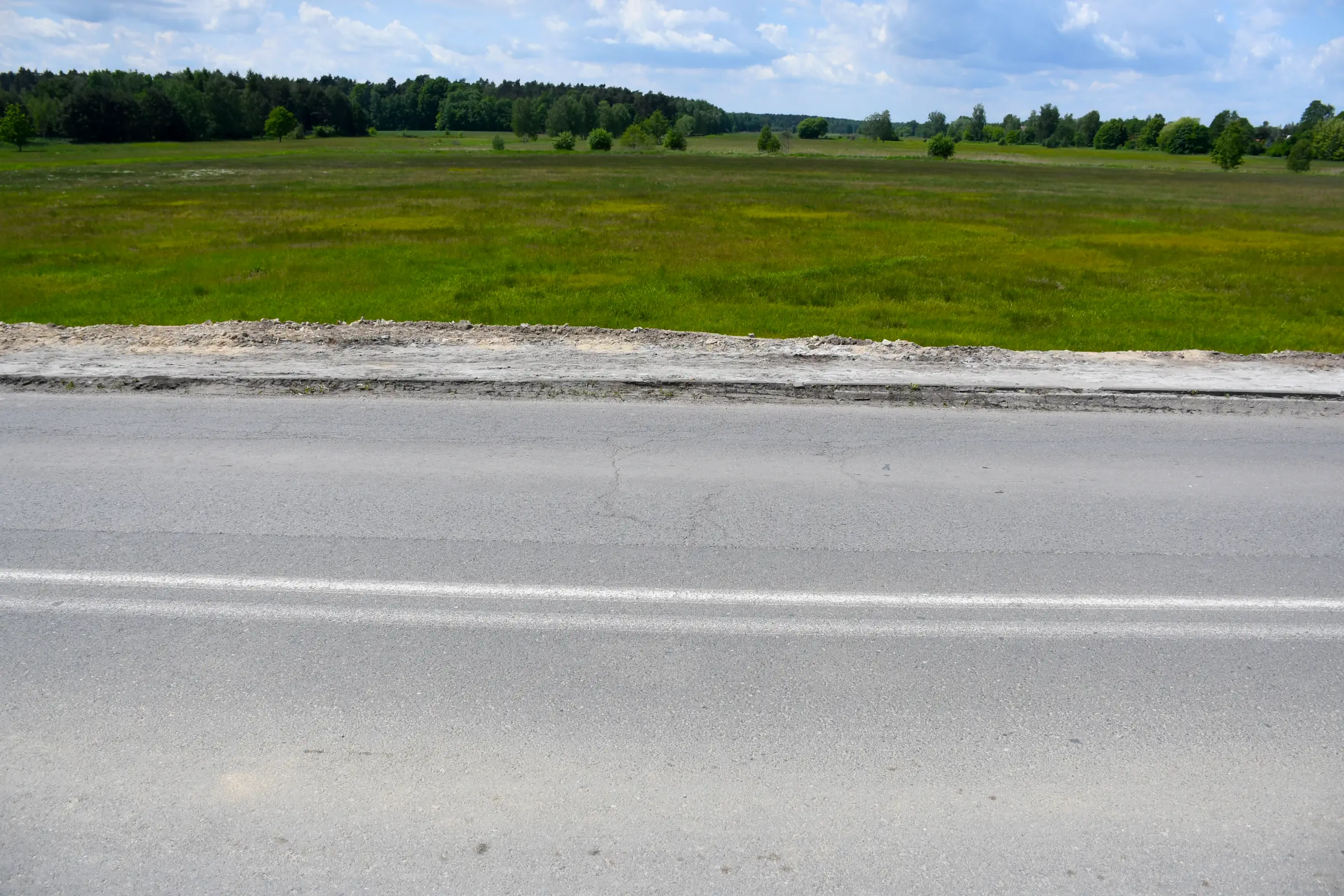

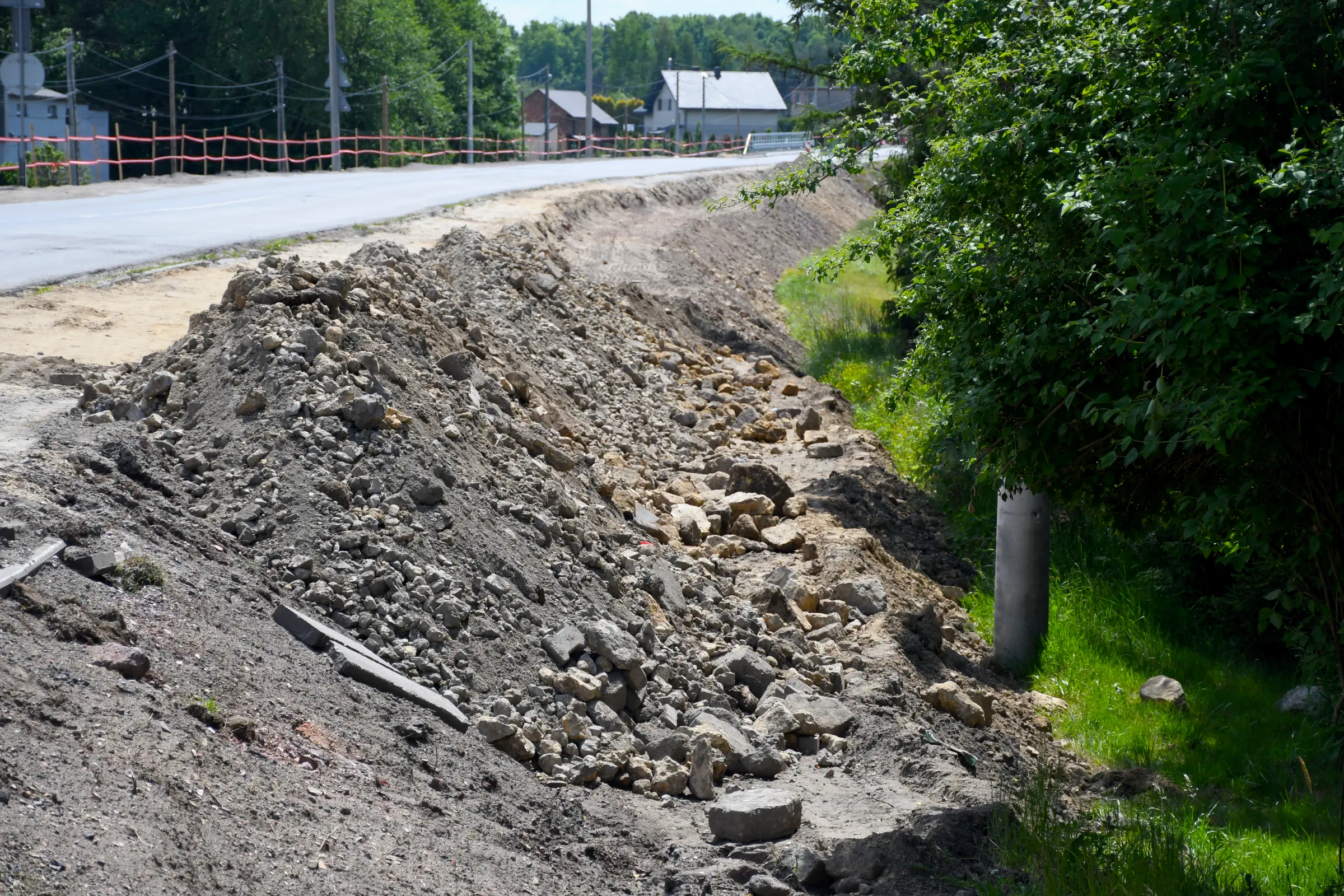

Niedziela, 18 majaBudowa zjazdów na posesjeZjazd na ul. Pszczyńską bocznąTymczasowe korytko zdaje egzamin podczas deszczuPrzy granicy z WyramiPrzystanek „Gostyń Pszczyńska” nadal w WyrachZabudowa przepustów pod drogąZjazd na posesję z podziałem na dwie strefySobota, 31 majaTymczasowe koryta przykrawężnikowe zostaną wypełnione asfaltemWidok w stronę Gostyni stojąc na granicy z Wyrami
